业主:邓**

项目经理:陶志军

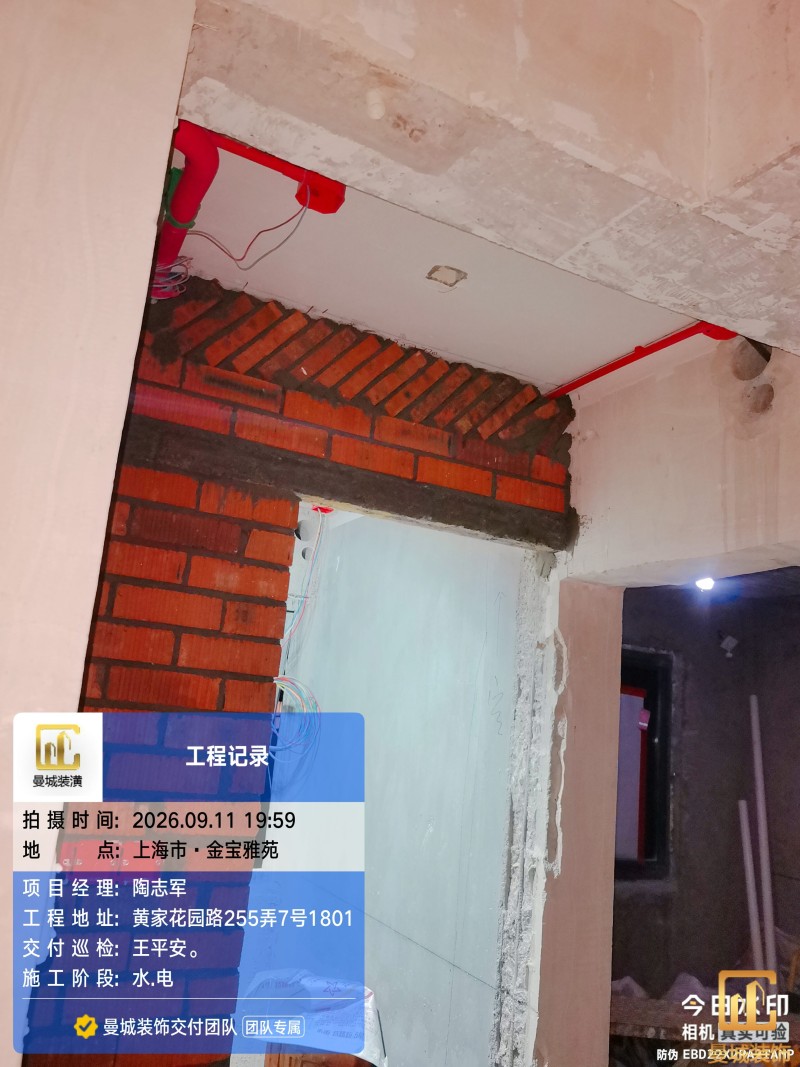

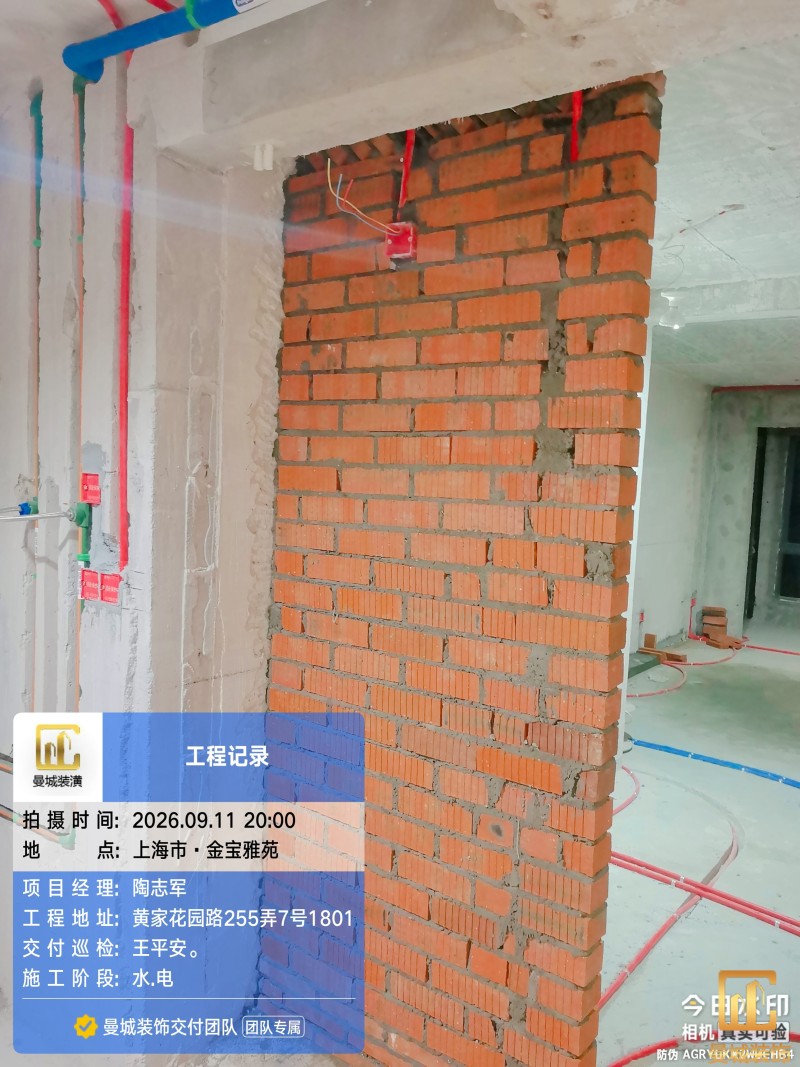

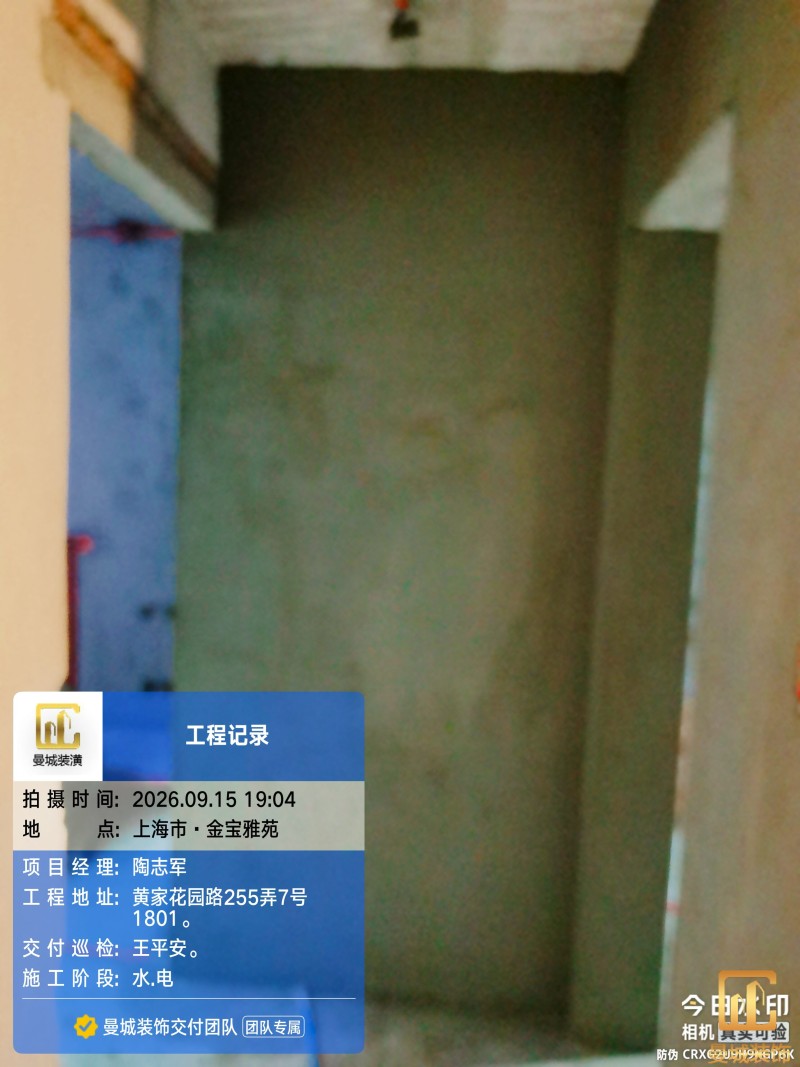

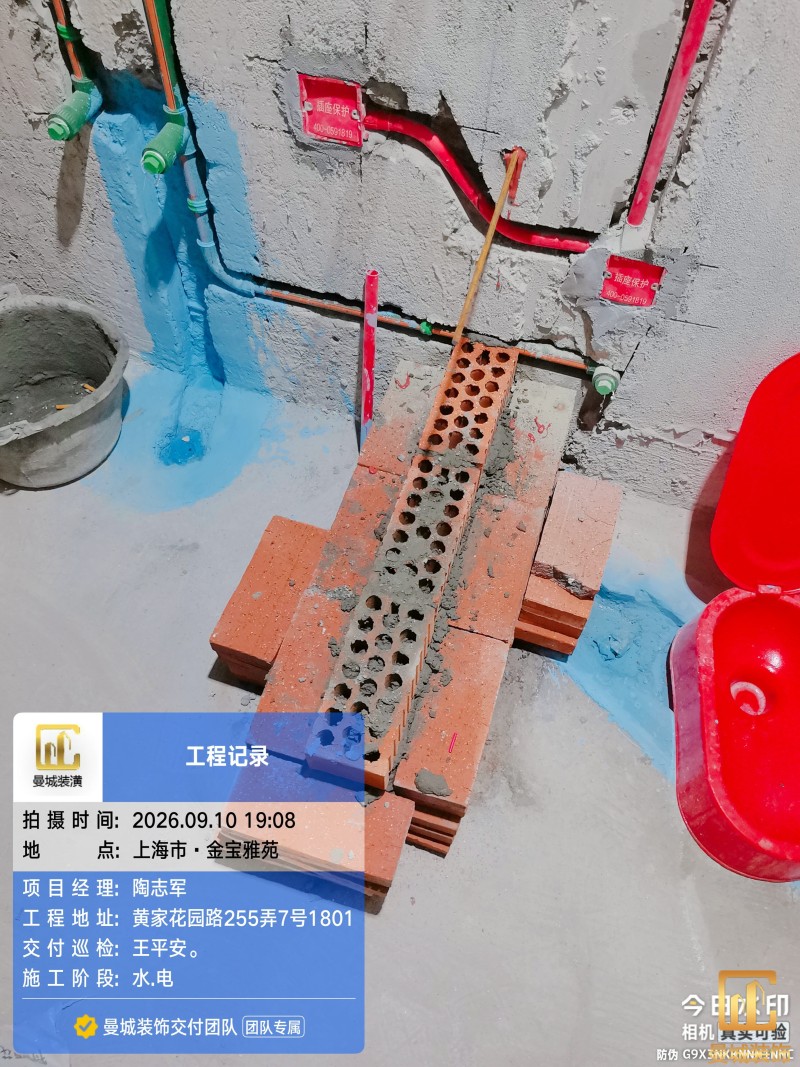

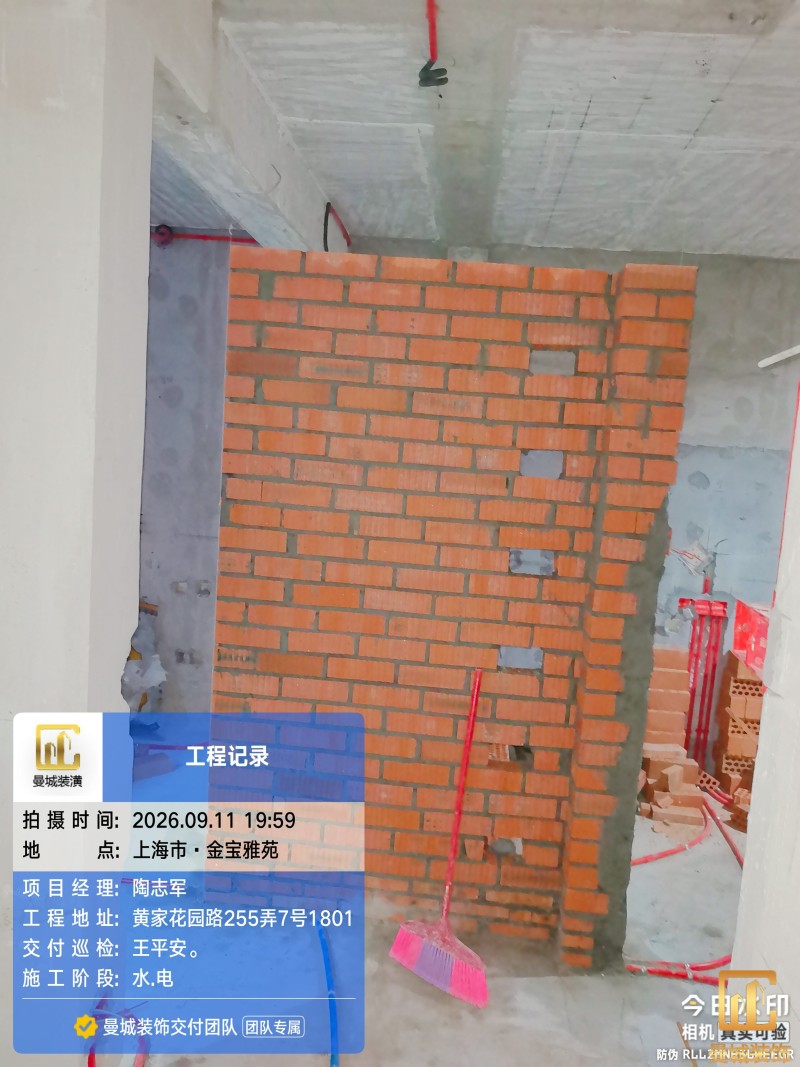

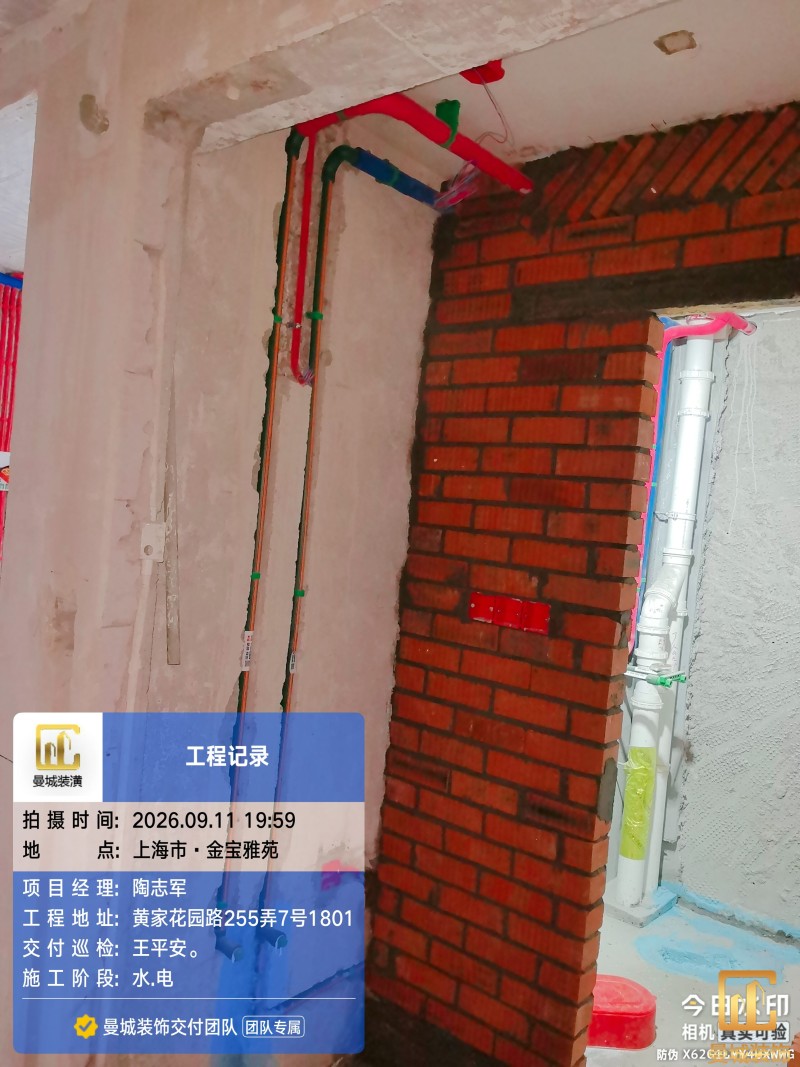

泥工粉刷工程材料已进场,按指定区域摆放。水泥海螺325,中砂粉刷,砖为多孔砖,砌墙要求1、新砌墙体要浇制防水坝、高度200-300cm,2、新砌墙体每60-80公分高要植筋、3、新砌墙体老墙交叉处要把老墙粉屋切除贴钢丝网再粉刷、新砌墙体顶部砖块要斜倾、4、厨房管道用砖用粘合剂批一层后再贴钢丝网粉刷,防止墙贴开裂。5厨房、卫生间、阳台墙面的方正度,根据需要抹灰找平,已规方垂直。6新砌墙体已打底再贴网防止开裂,7、卫生间管道下口已浇筑防止淋浴渗水8、新砌墙体粉刷已洒水保养3次已发到业主施工群

项目经理:陶志军

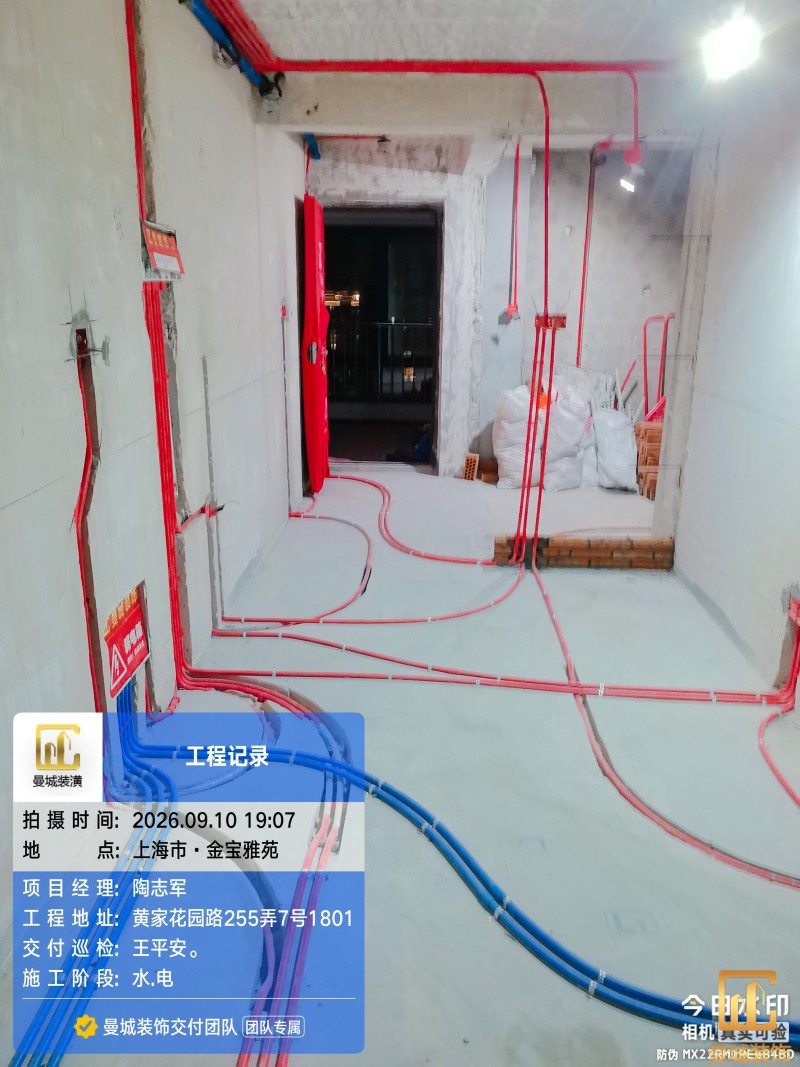

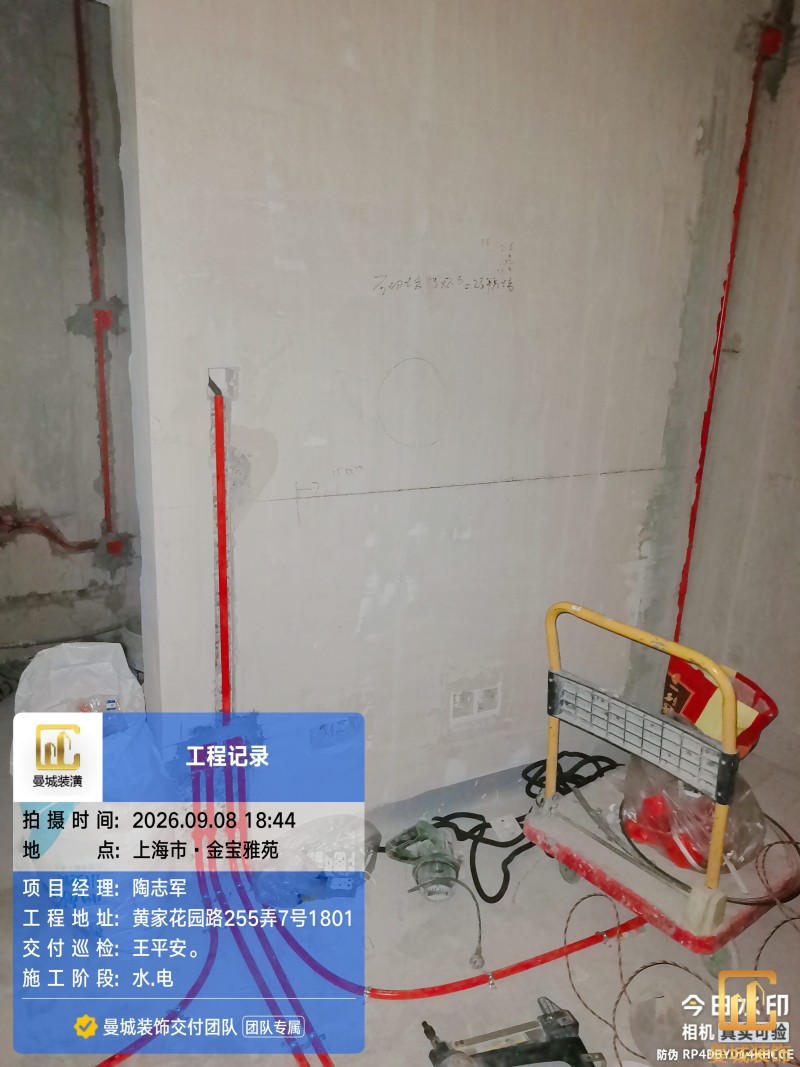

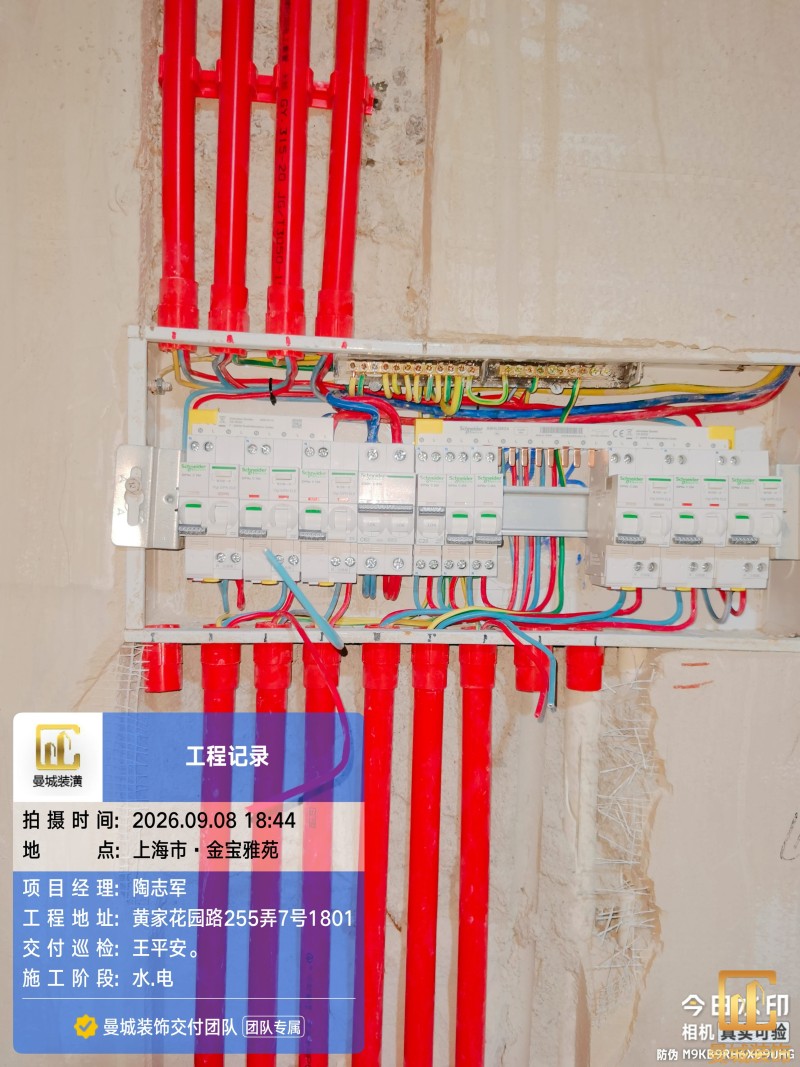

电工施工第4天,所有的线管,开关插座点位,线路分配已按业主及设计师要求全部布线完成,粉线槽和安装线合要散水,水泥粘结更牢固。墙面后期不空鼓,下阶段准备穿线及安装水管,应公司要求,一天要扫二次卫生,中饭前一次,下班前一次,确保工地卫生整洁

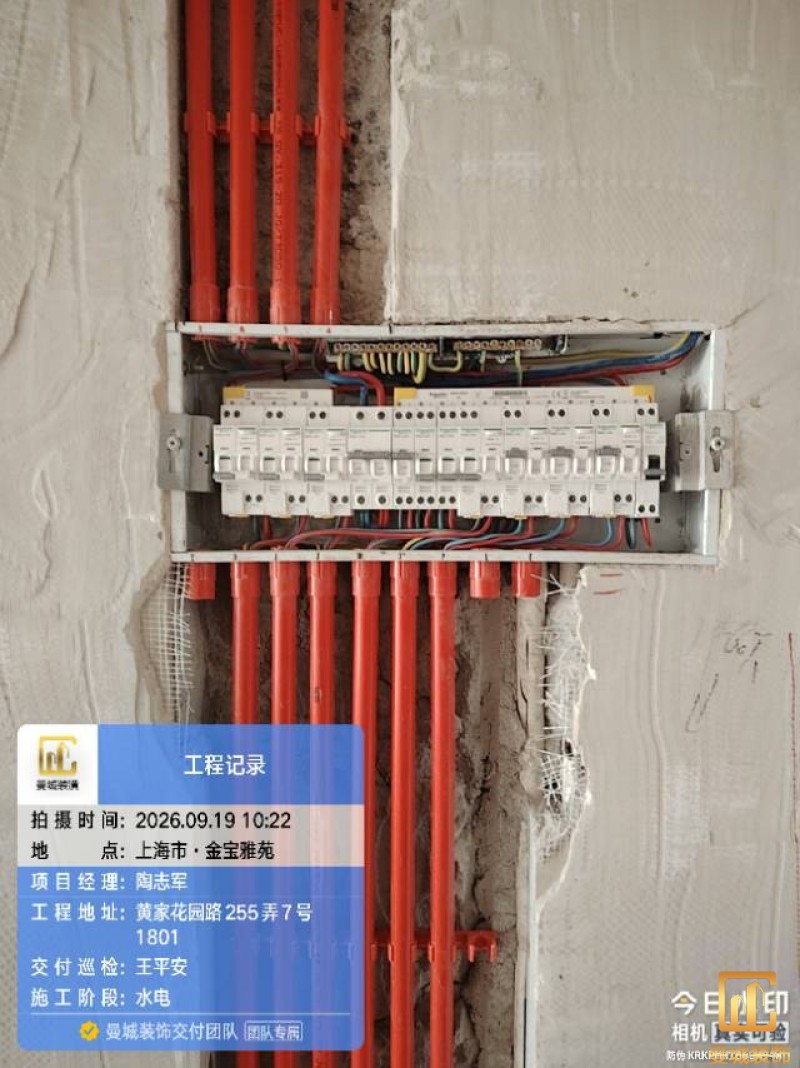

监理:王平安

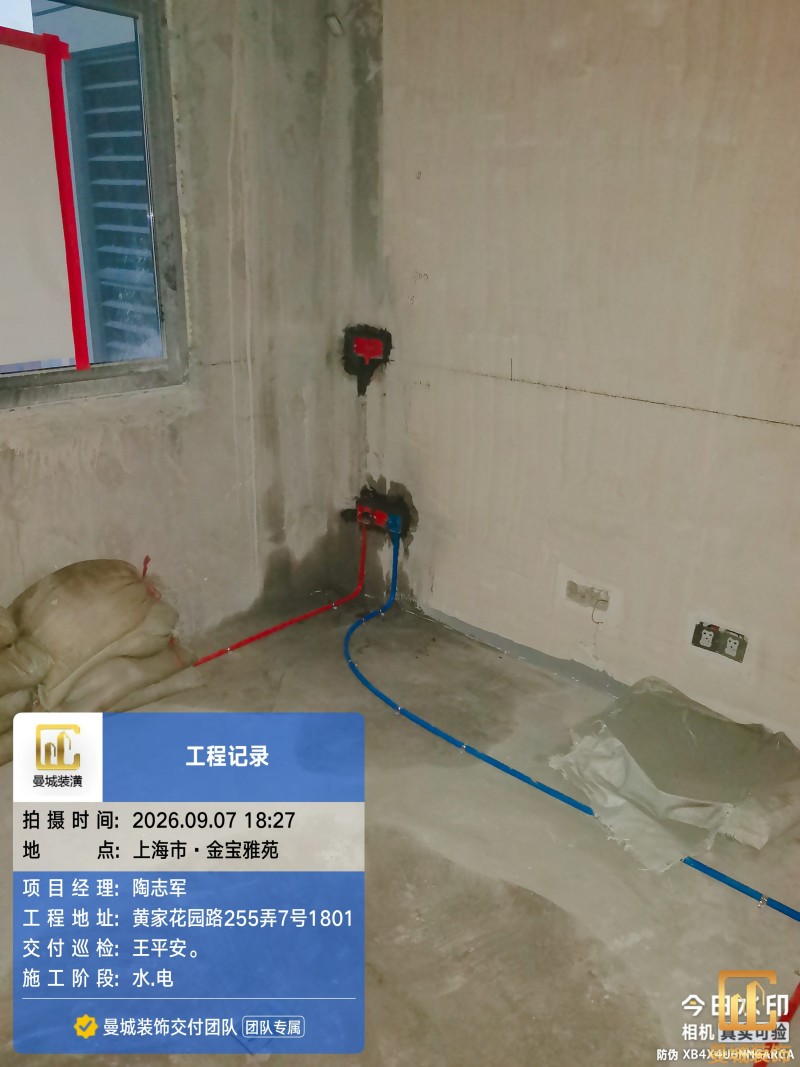

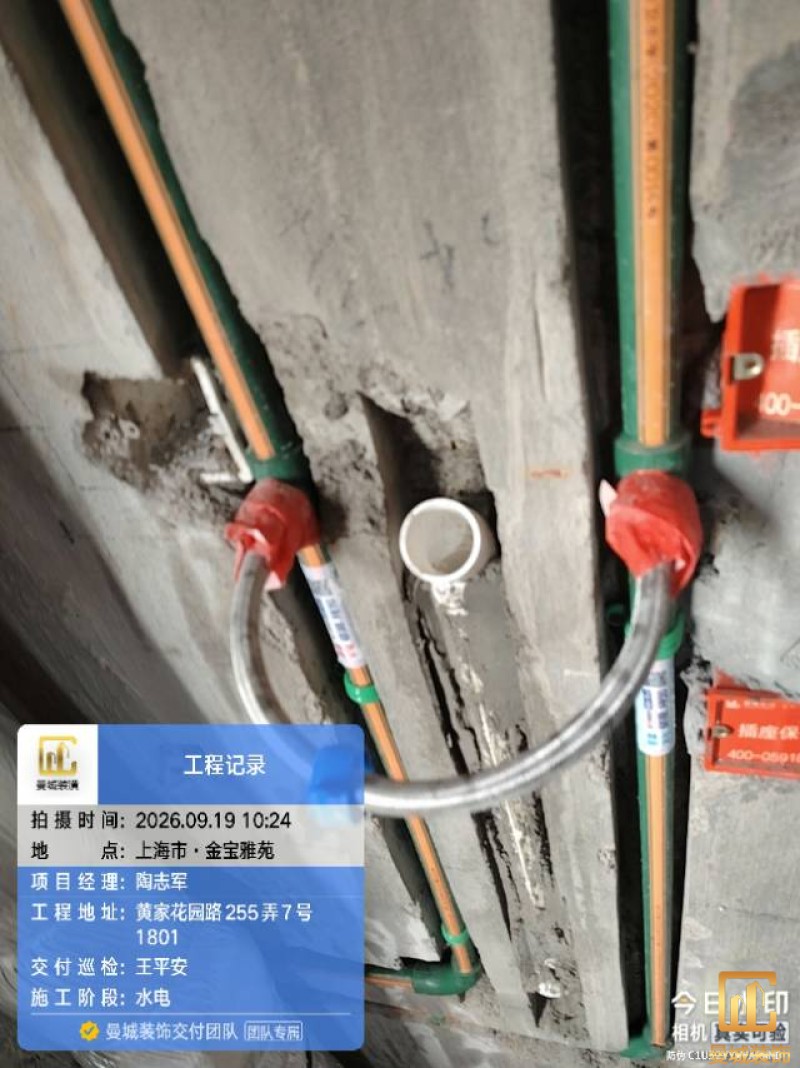

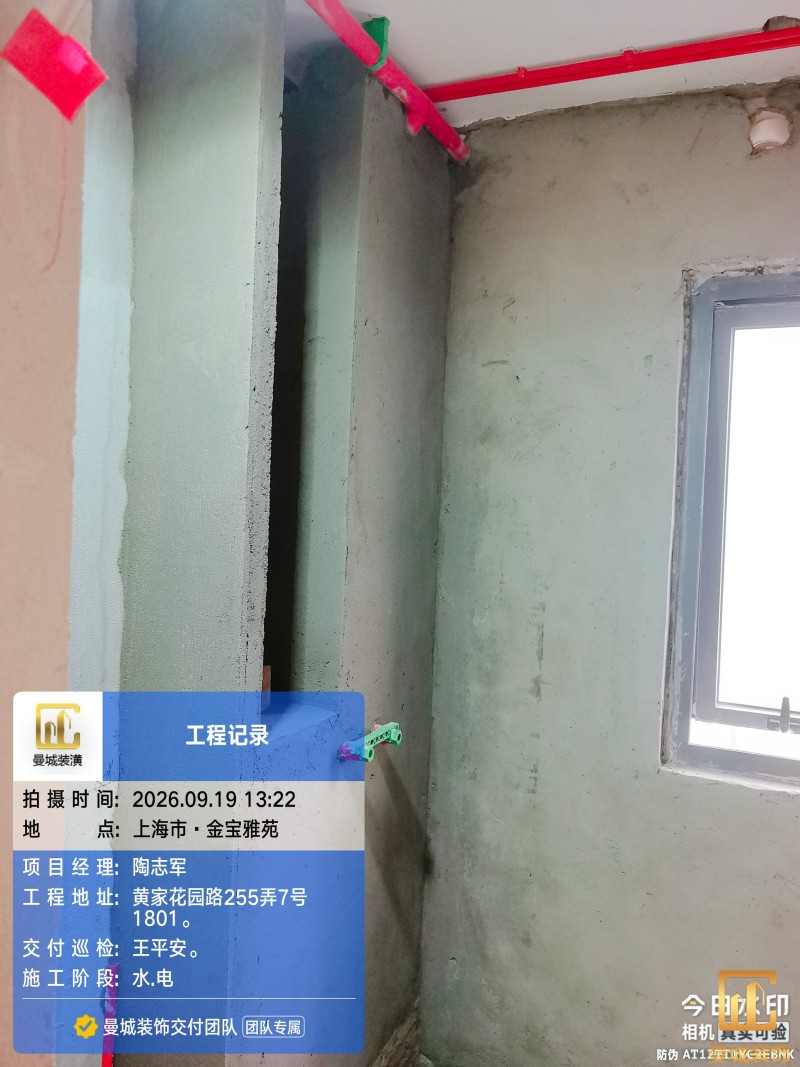

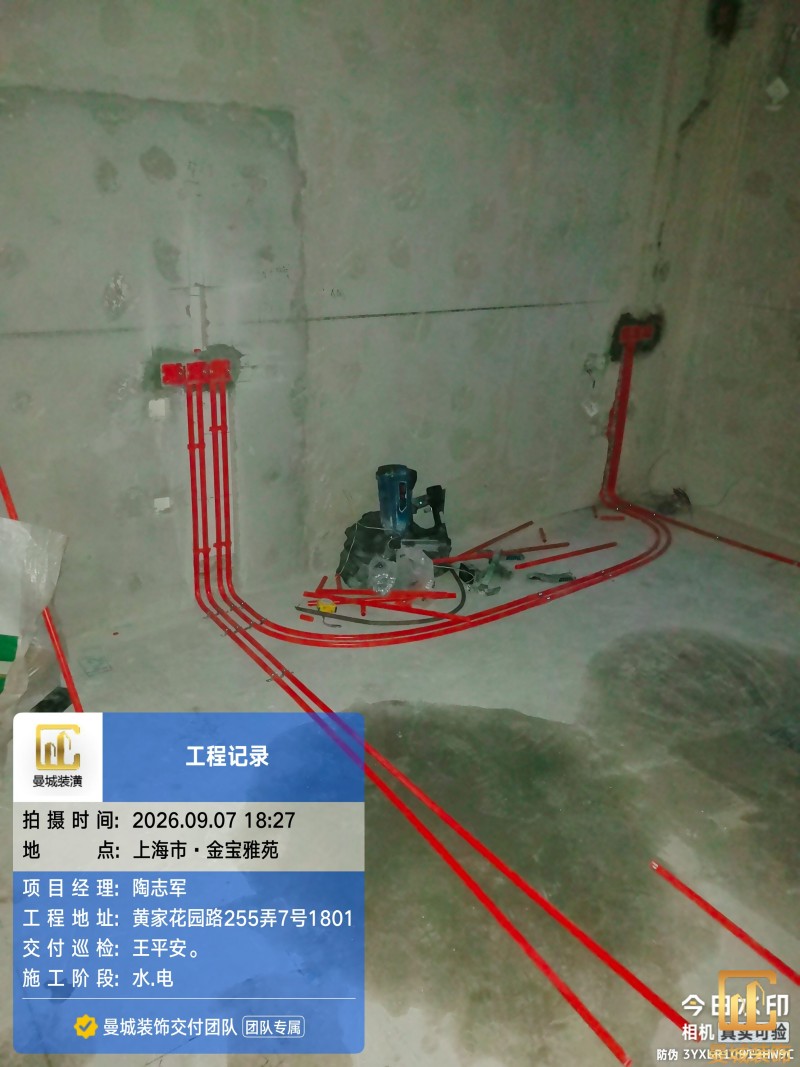

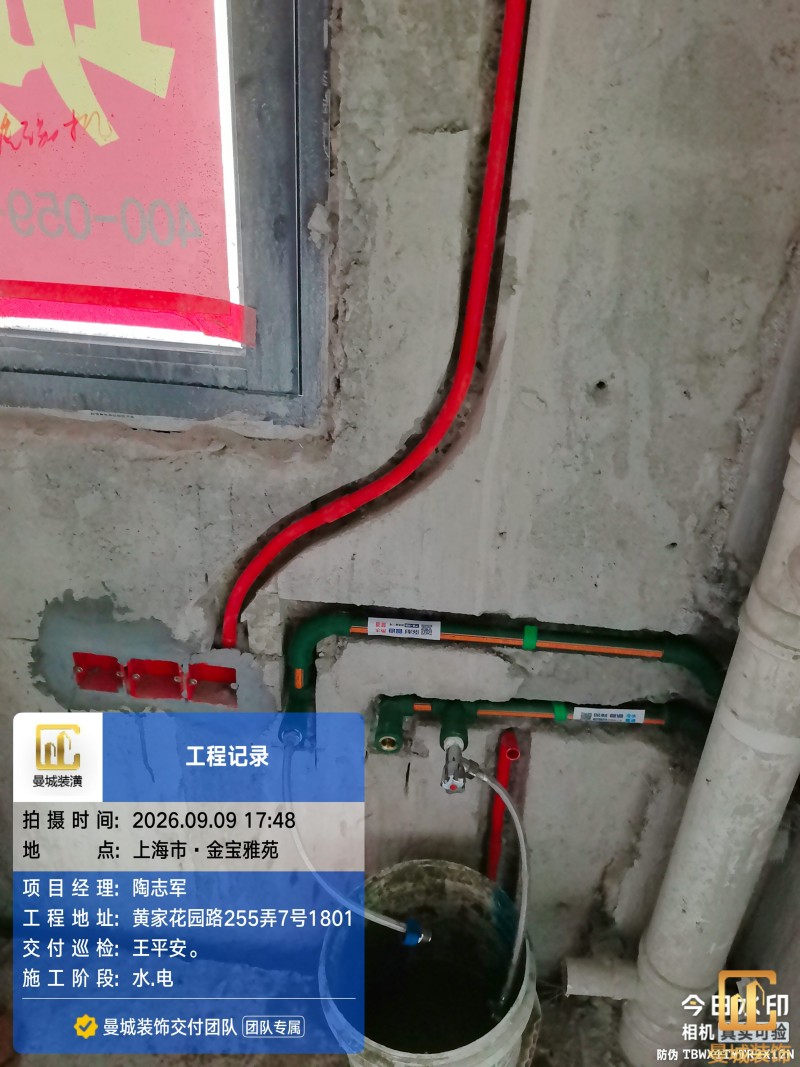

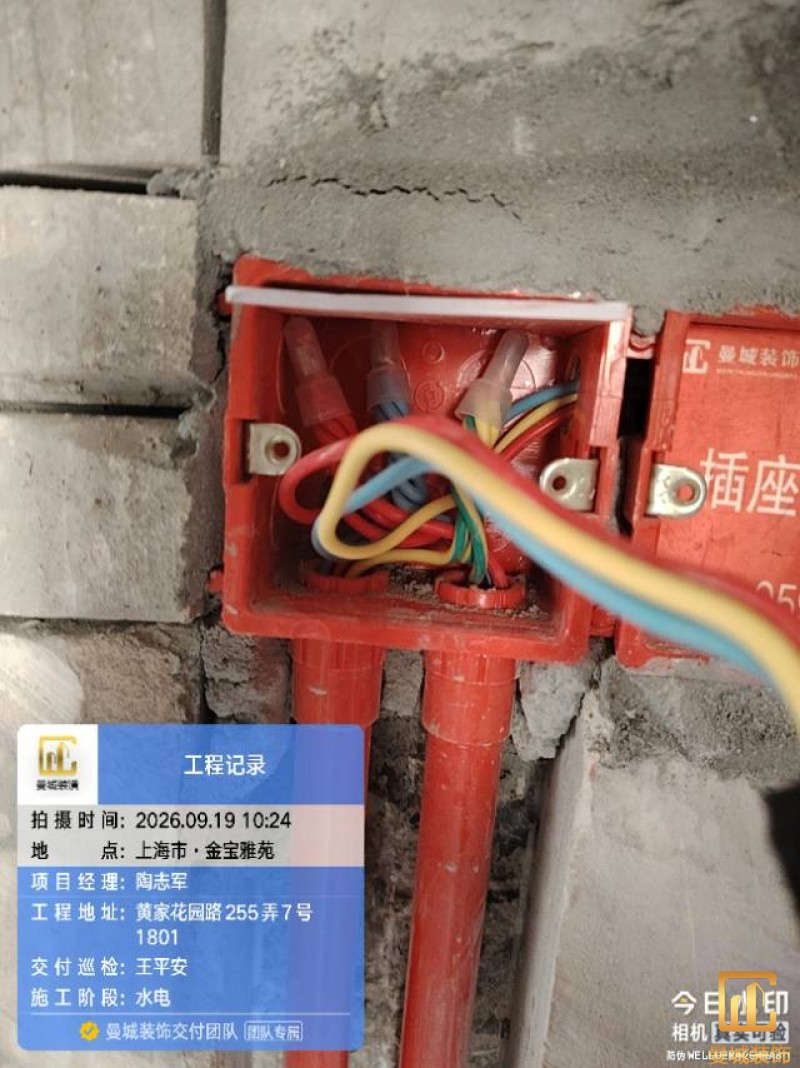

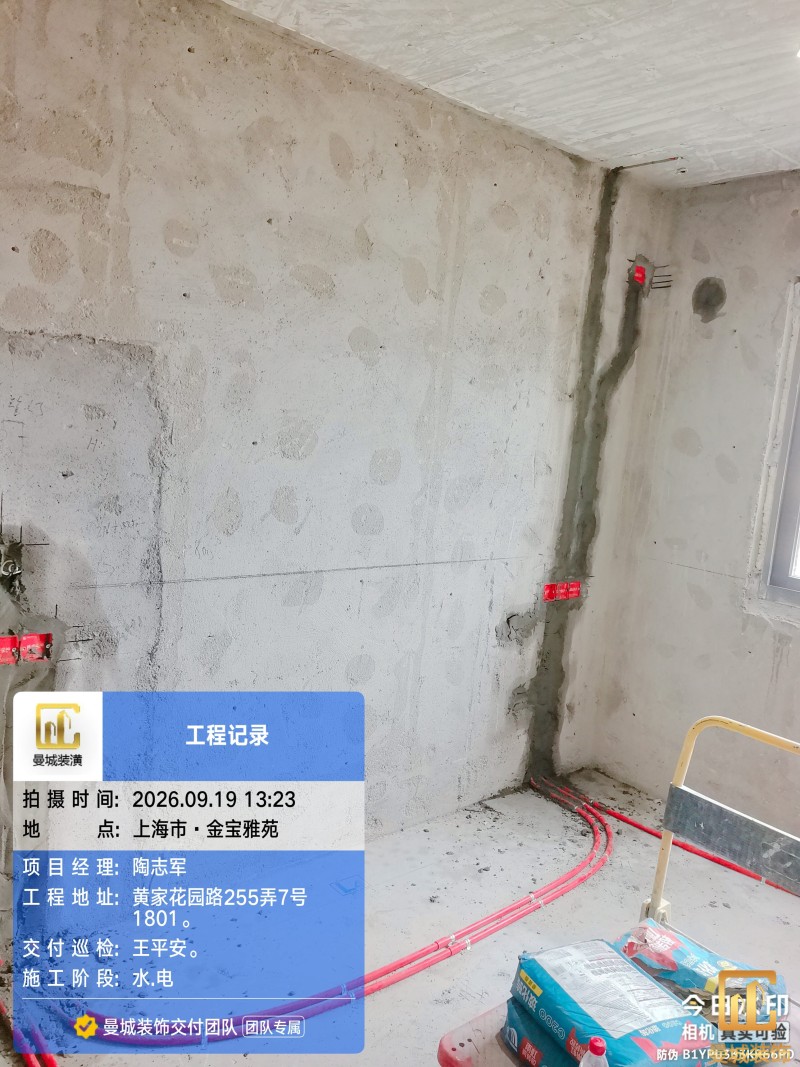

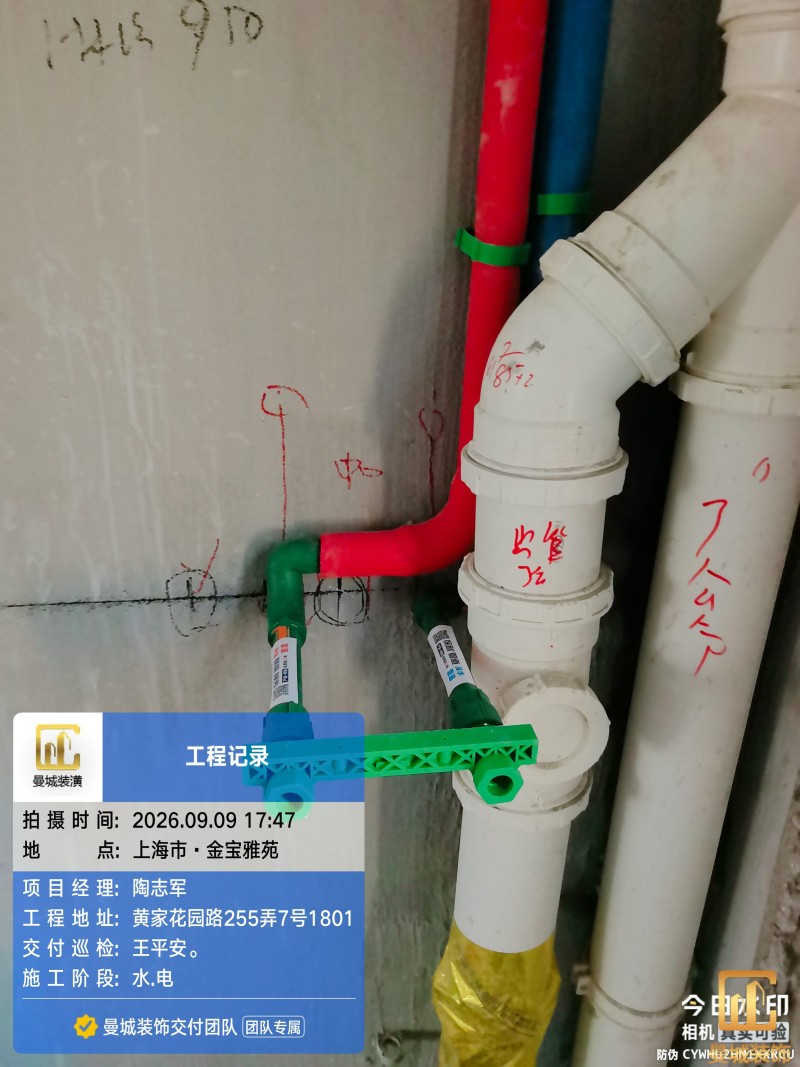

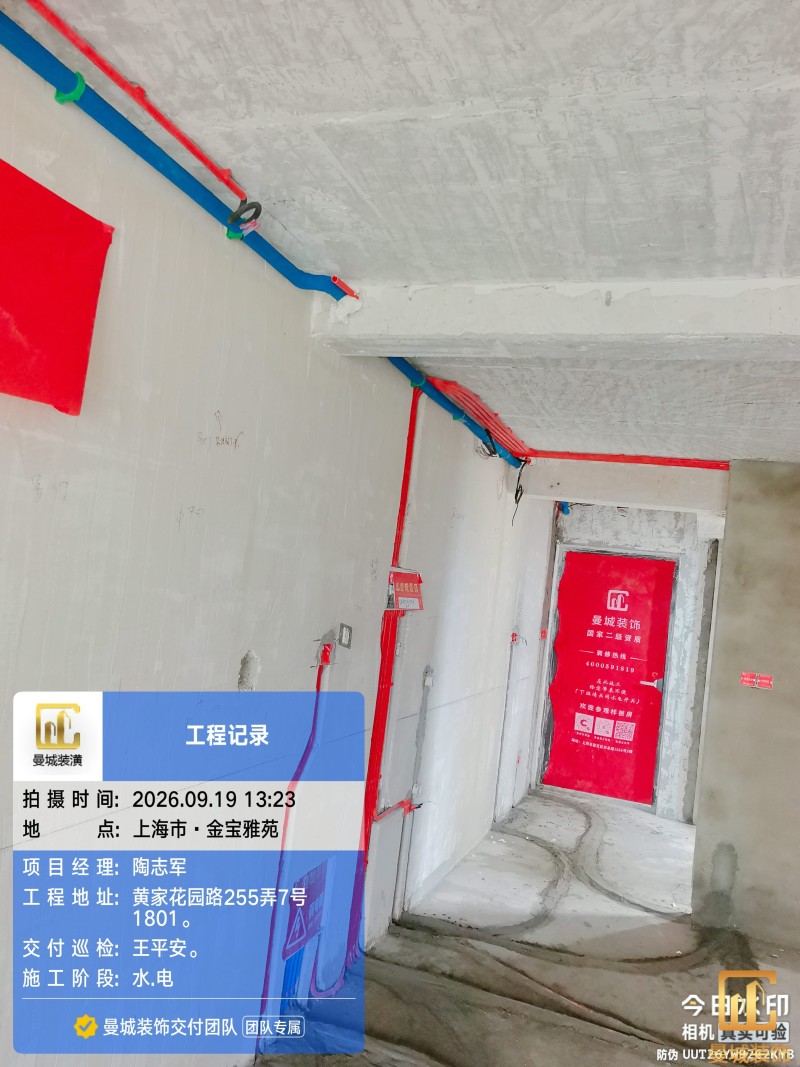

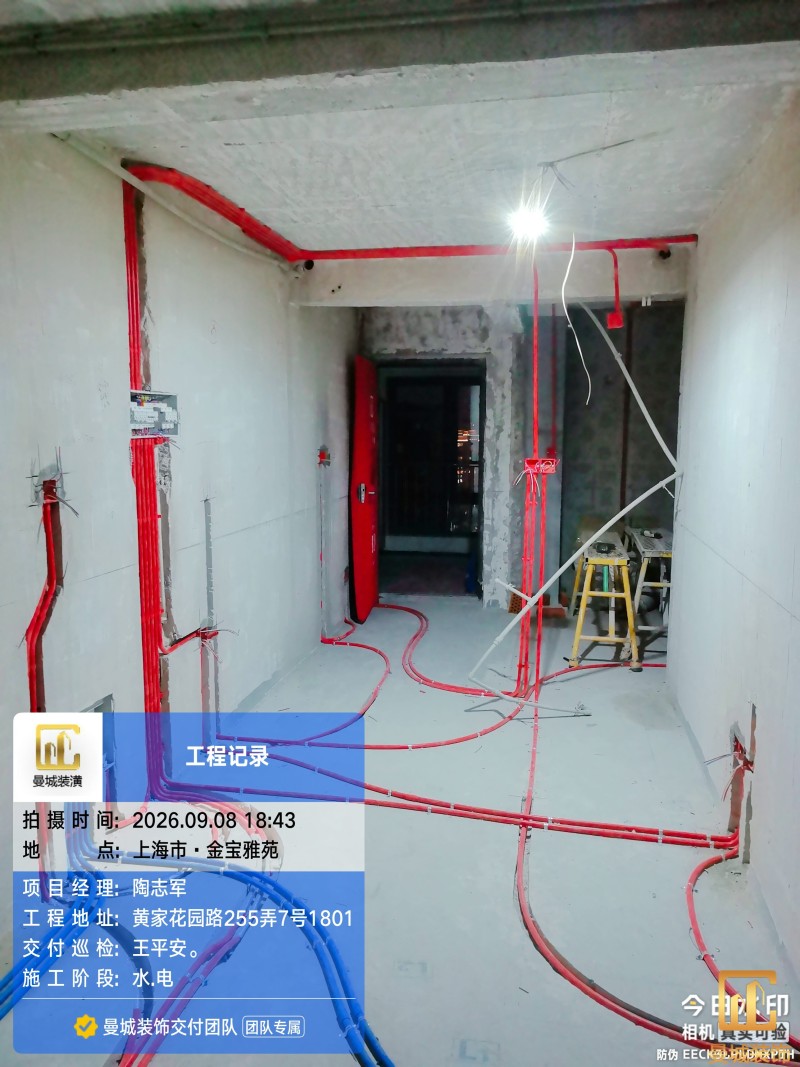

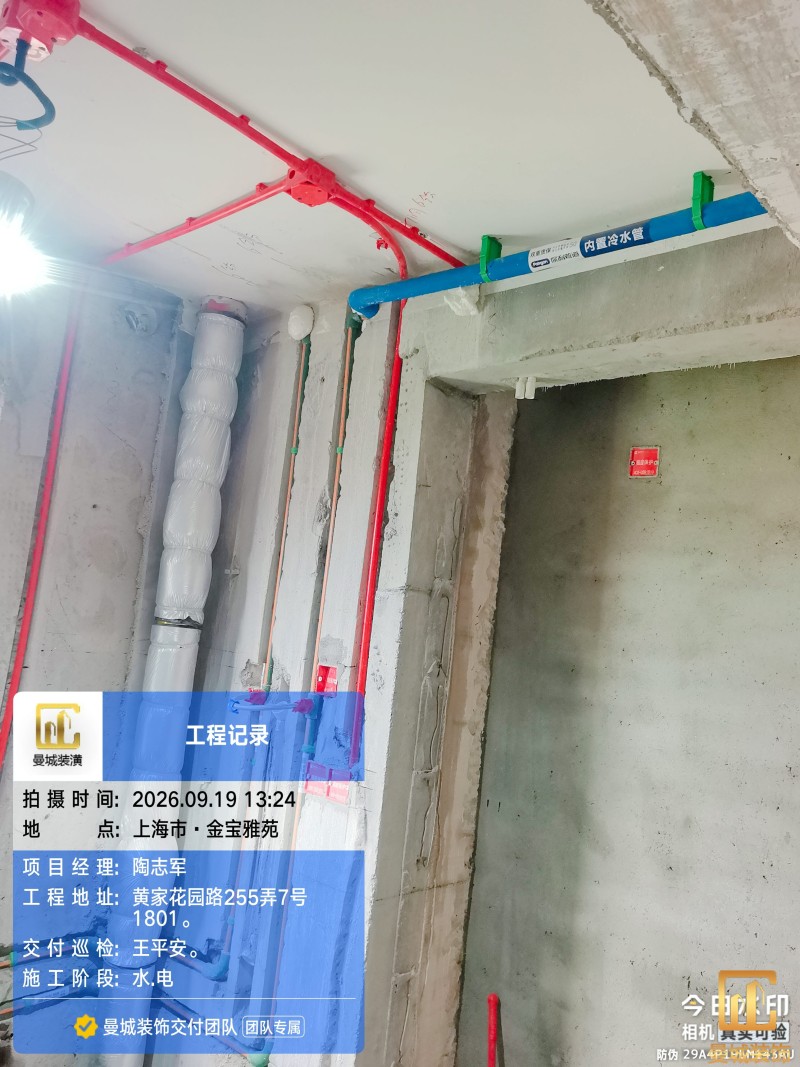

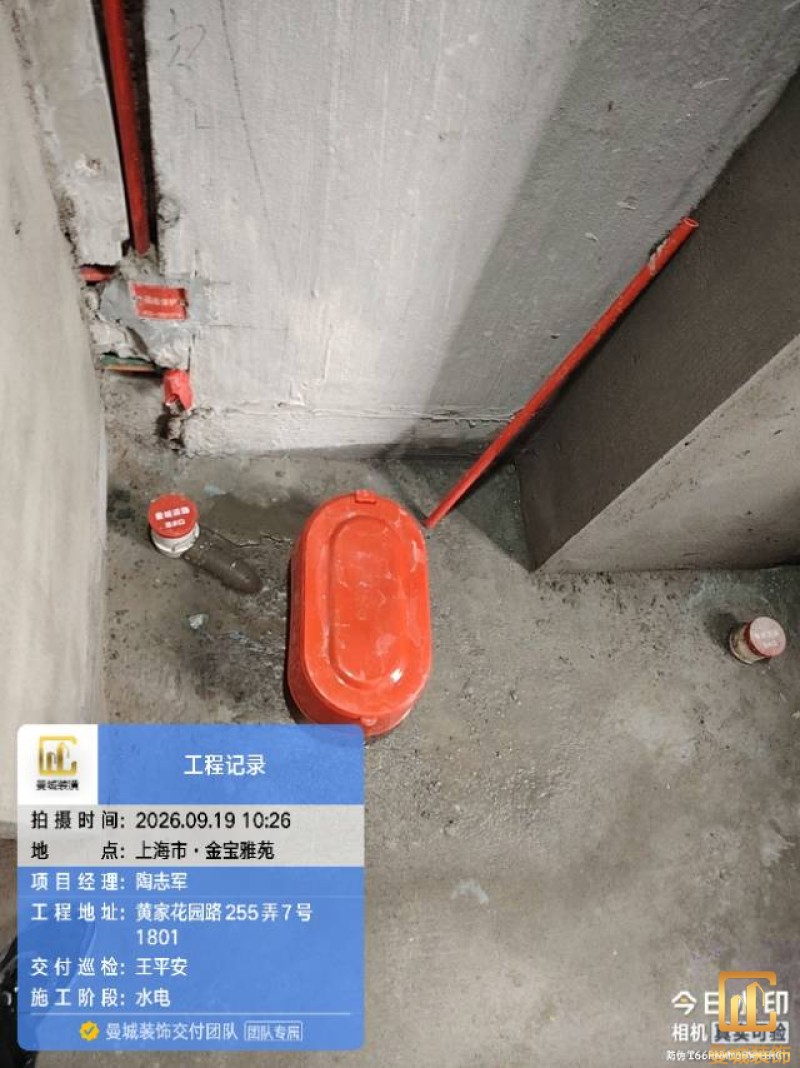

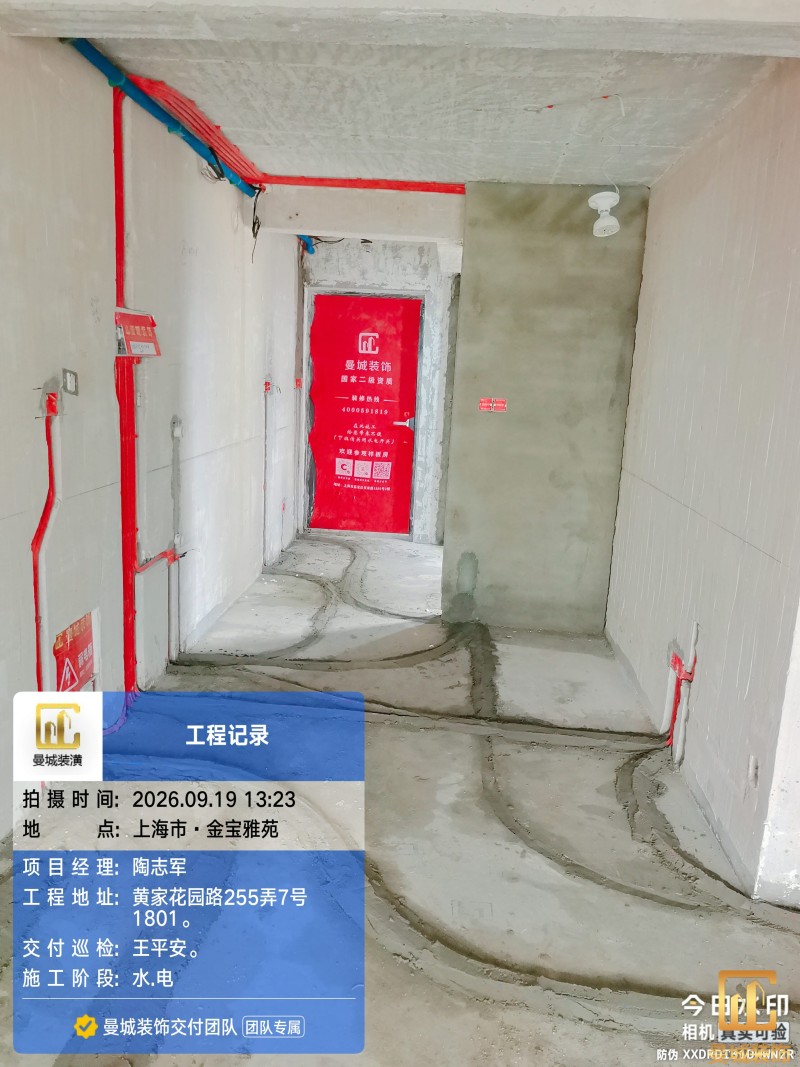

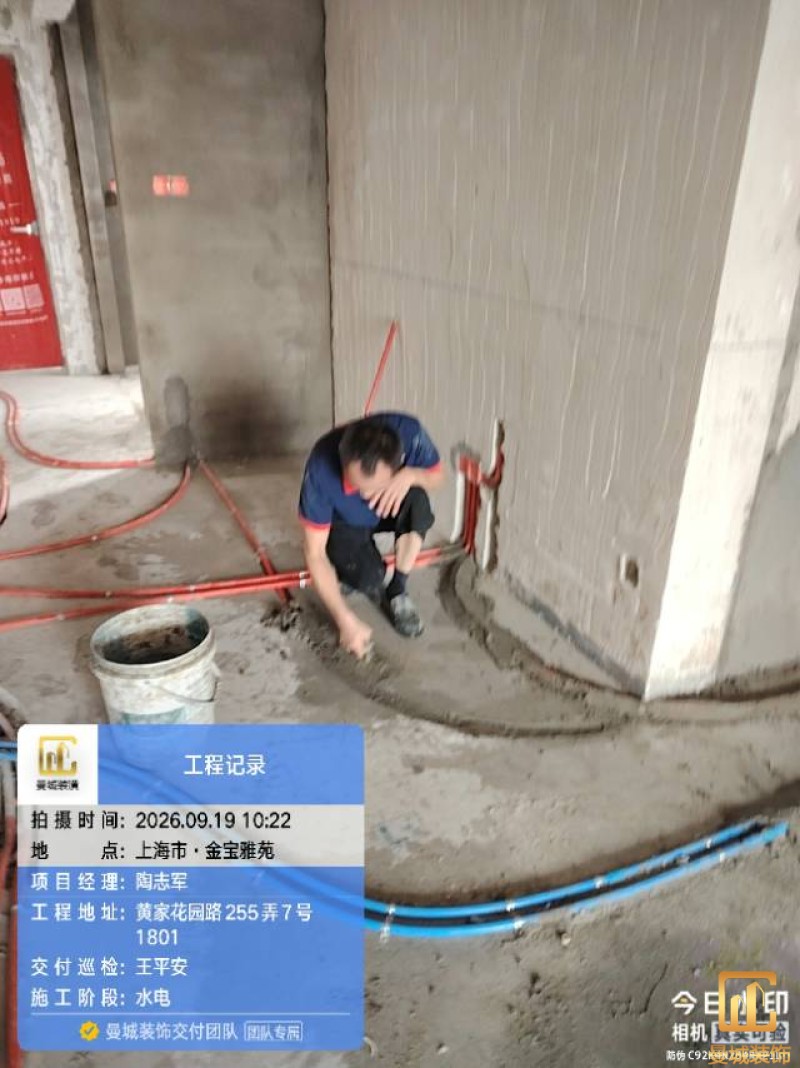

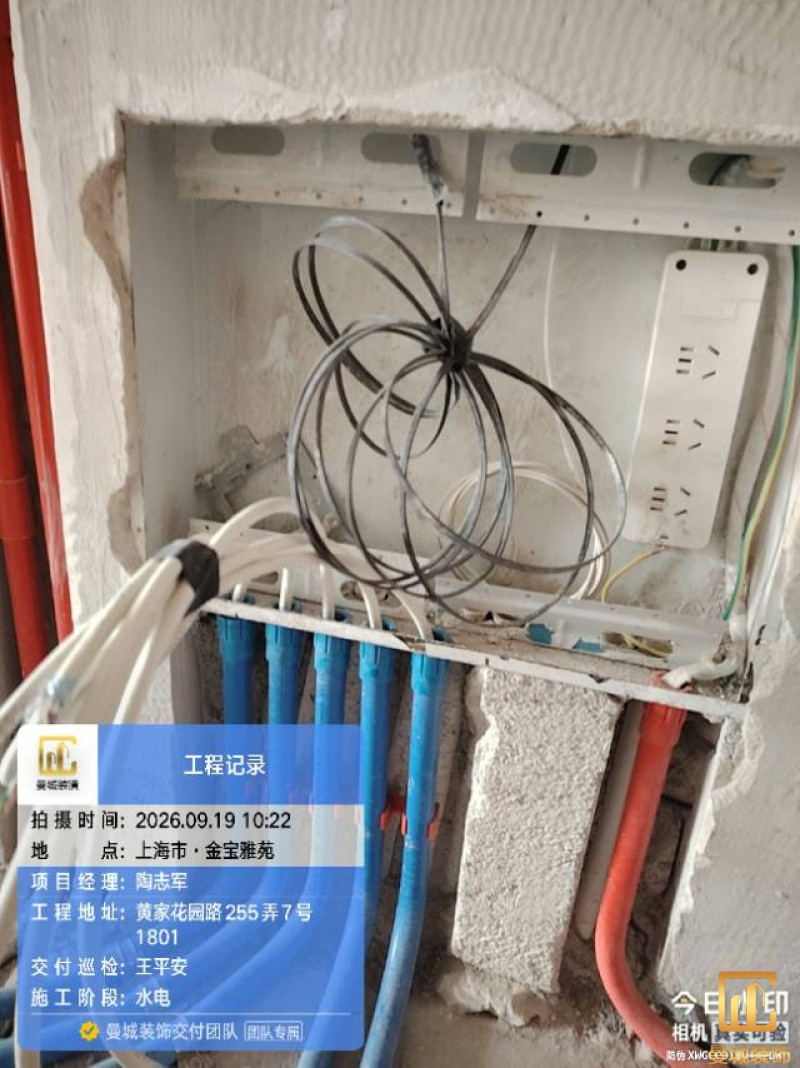

尊敬的老师您好,今天是水电验收 1、线路分色红色为火线,蓝为零线,双色线为地线 已按要求施工,符合曼城电工规范 2、强弱电交叉,弱电交叉铺设时用锡箔纸包裹或者金属过桥 3、线路进行分路时需使用是分线盒并有专用线合盖板保护好,外置软管 4、线管穿线管内导线的总面积不应超过管内经截面积40%。一根线管三根线,保证每根线都能是活线(除顶部楼板灯头线外) 5、开关面板下延距地面高度1400mm(上下浮动不超100mm),全房所有面板保持统一高度 6、线管固定:管线卡固定牢固,间距80Cm以内。水路电路无同槽 7、线管与底盒链接全部用杯疏锁母 8、水管固定间距,水管管卡固定牢固间距600mm、弯头、三通200mm范围内须有固定点、弯头、三通管卡固定间距200mm, 9、淋浴出水口间距、混水阀冷热水出水口中心距150mm±5mm、混水阀冷热出水口平齐、冷热出水口关系、冷热出水口左热右冷 洗手盆出水口高度、高度在450-600mm。另外花洒,热水器预埋40/50管已完毕,所以有下水管道移位后,下口已有水不漏加防水已刷好,遗留一个小问题,烟机电源处预放一个暗盒

项目经理:陶志军

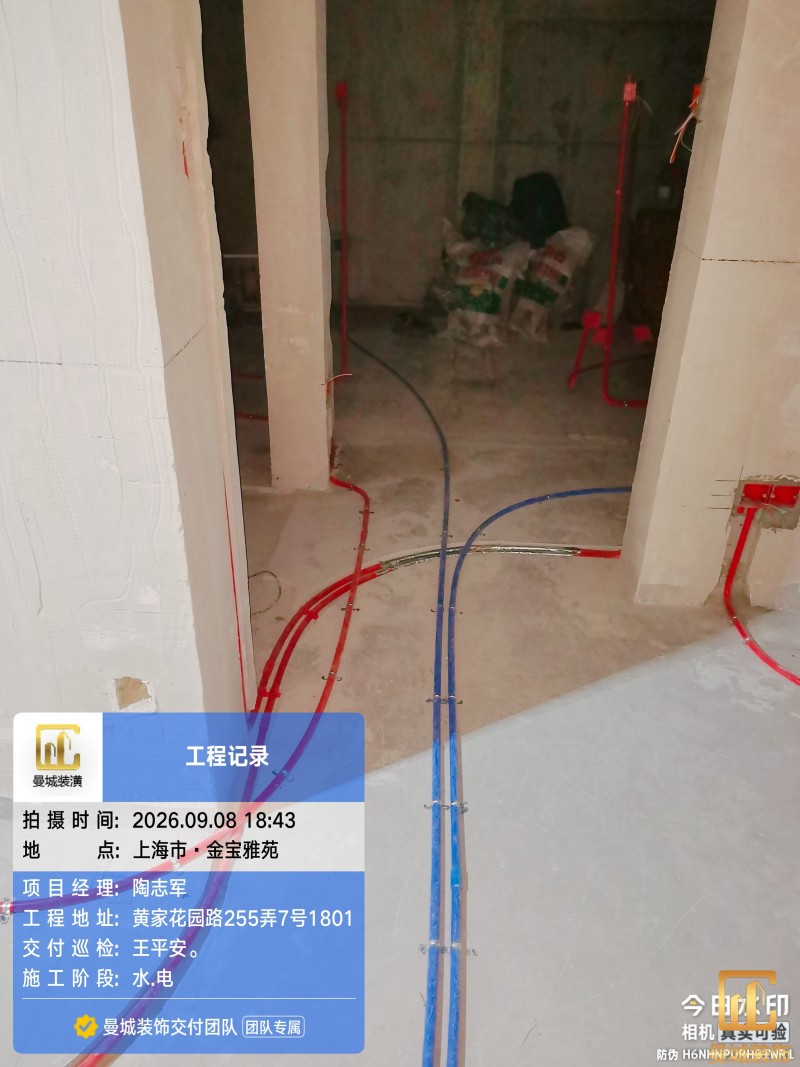

电工施工第4天,所有的线管,开关插座点位,线路分配已按业主及设计师要求全部布线完成,粉线槽和安装线合要散水,水泥粘结更牢固。墙面后期不空鼓,下阶段准备穿线及安装水管,应公司要求,一天要扫二次卫生,中饭前一次,下班前一次,确保工地卫生整洁

项目经理:陶志军

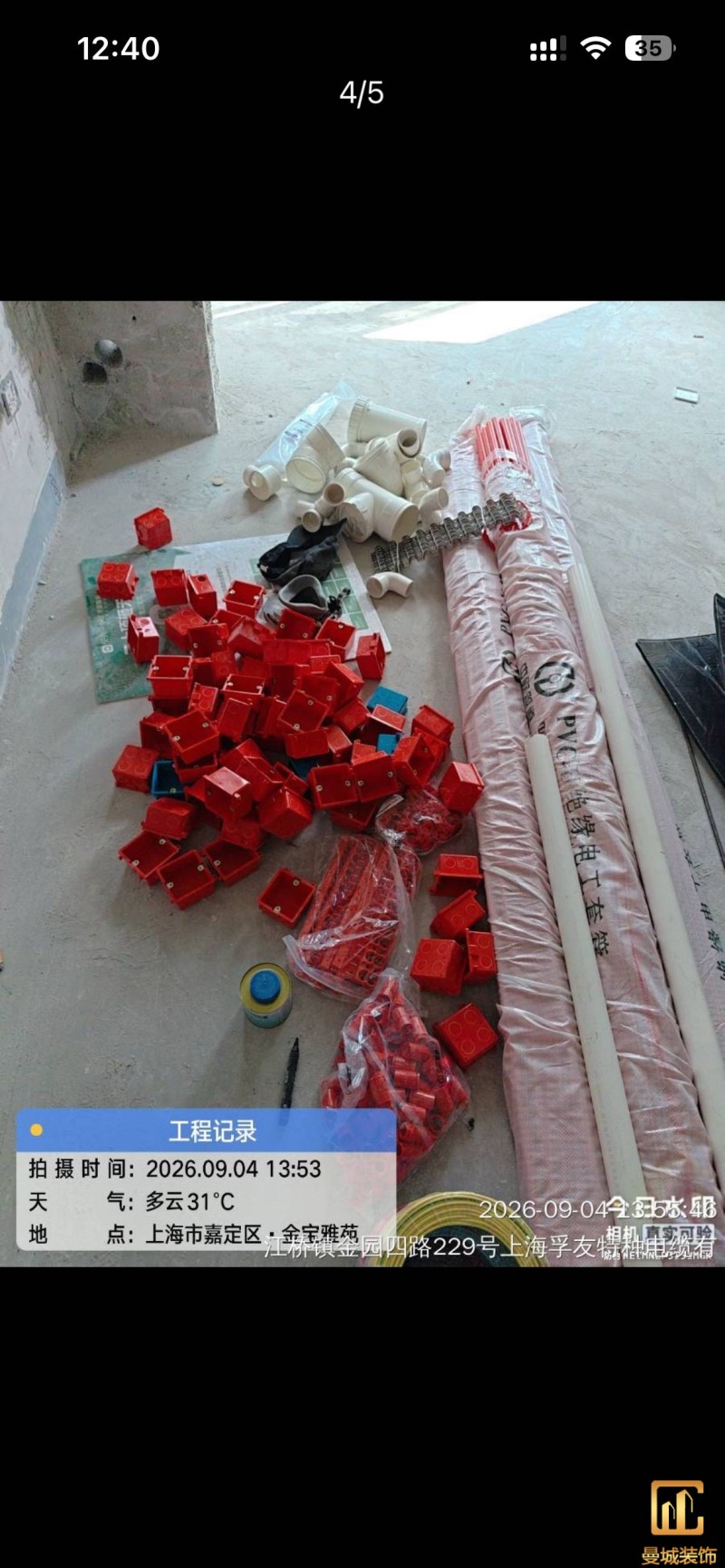

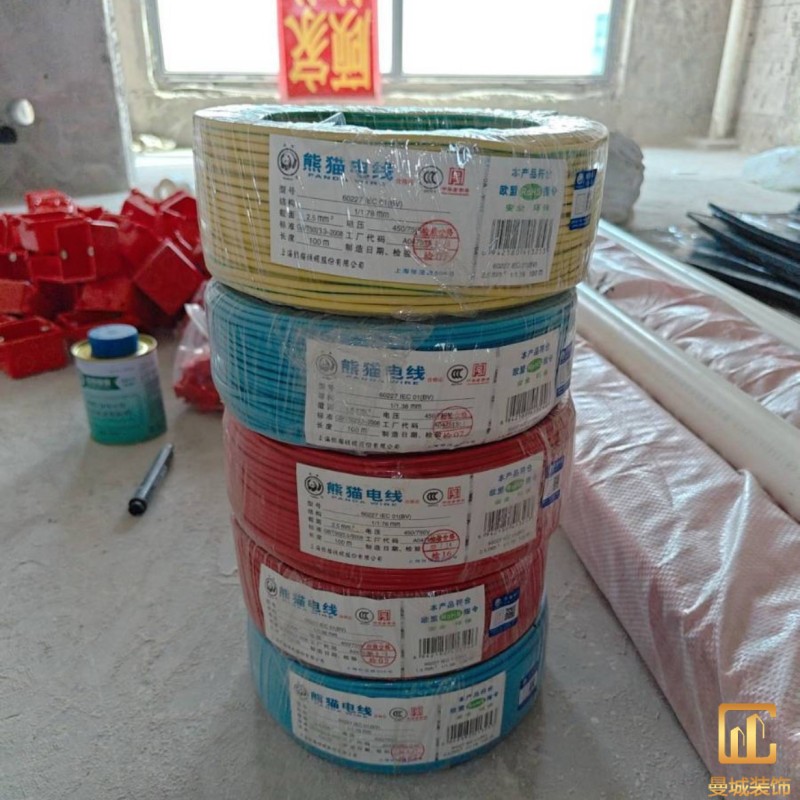

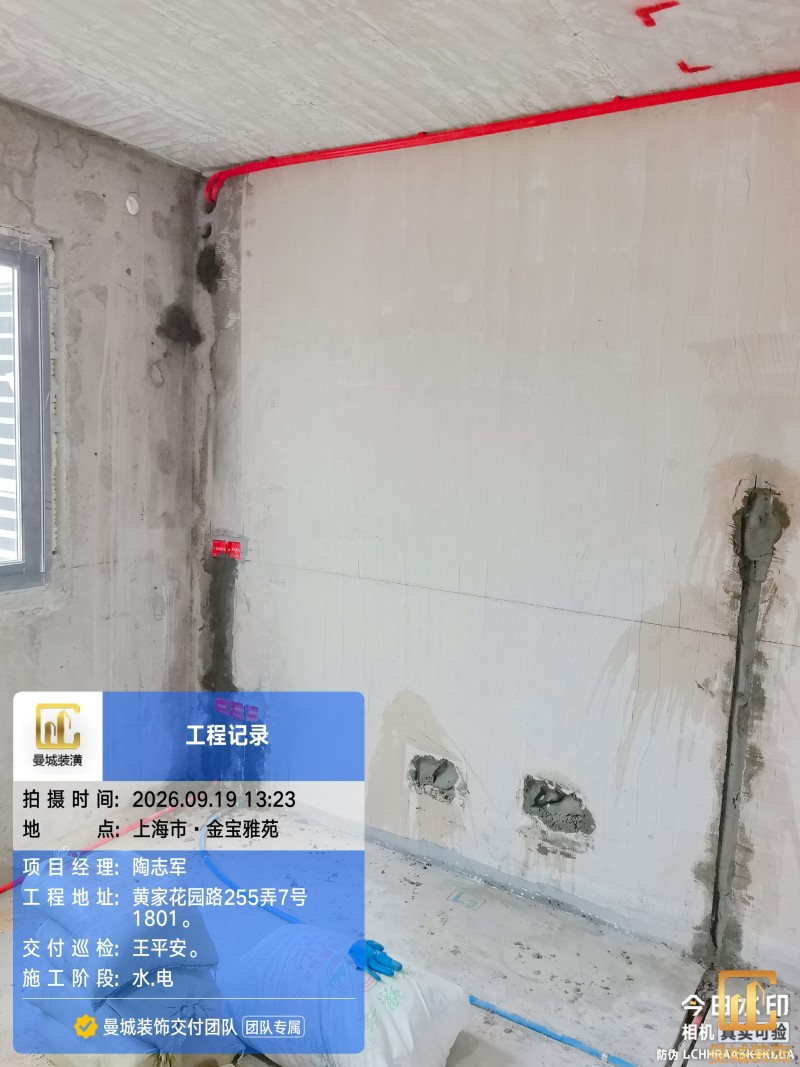

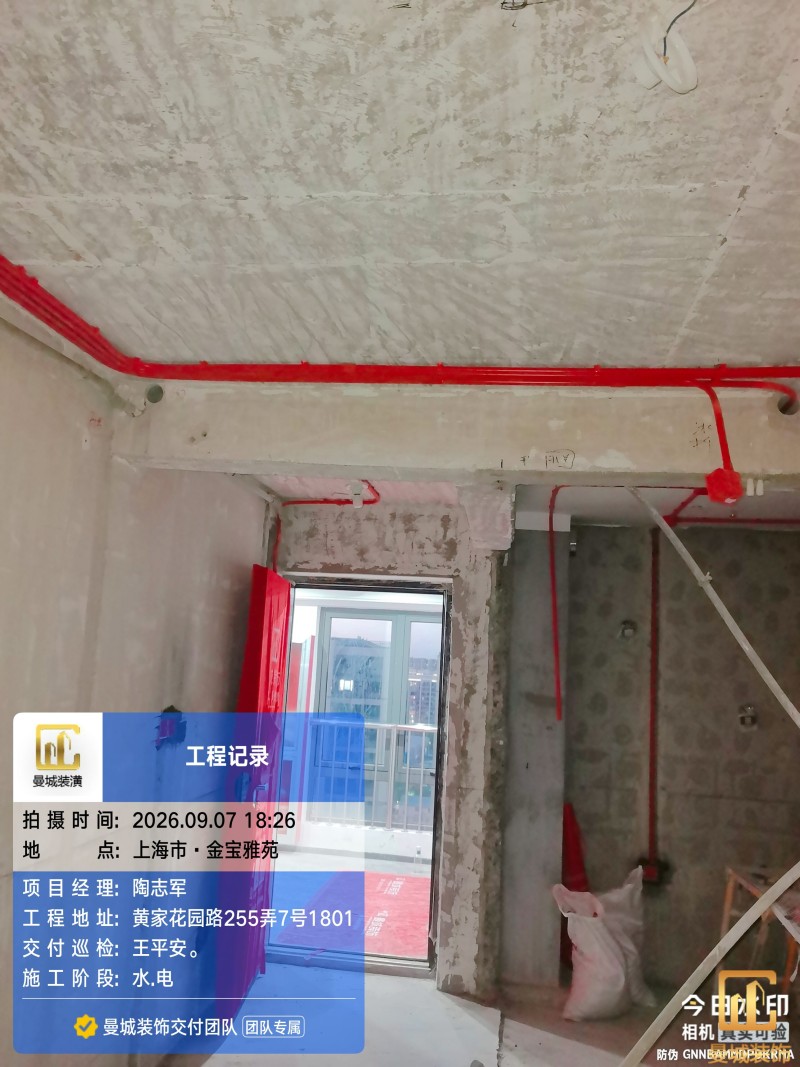

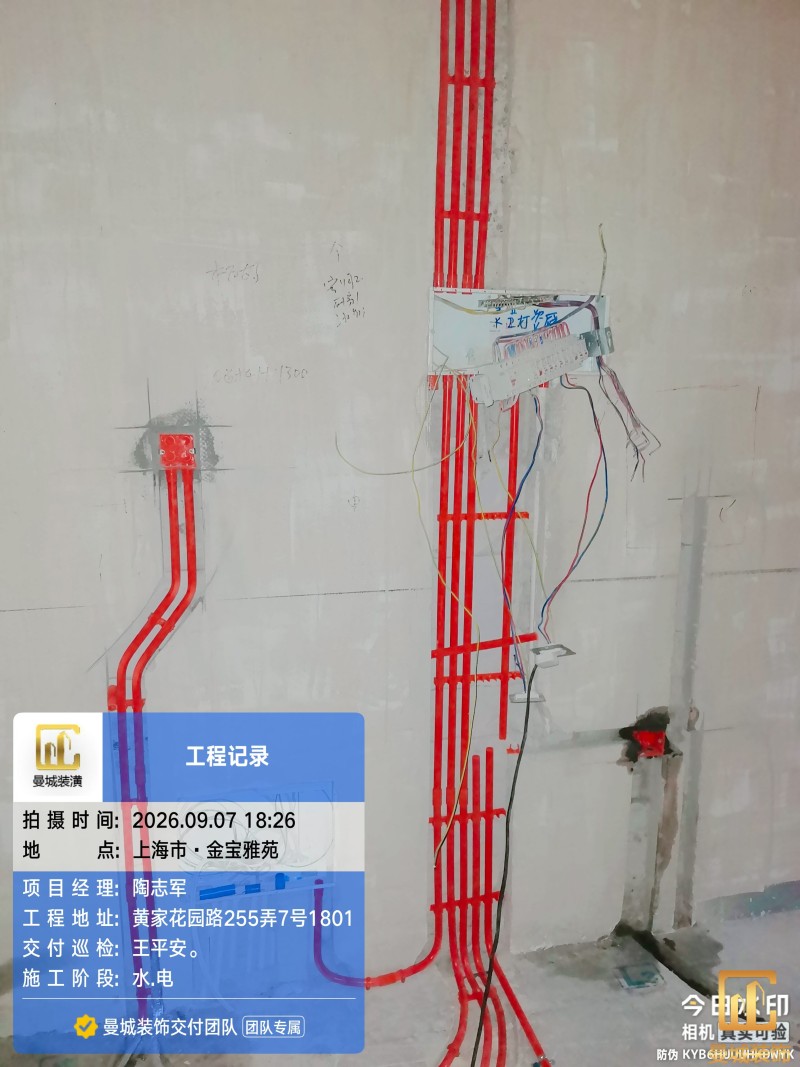

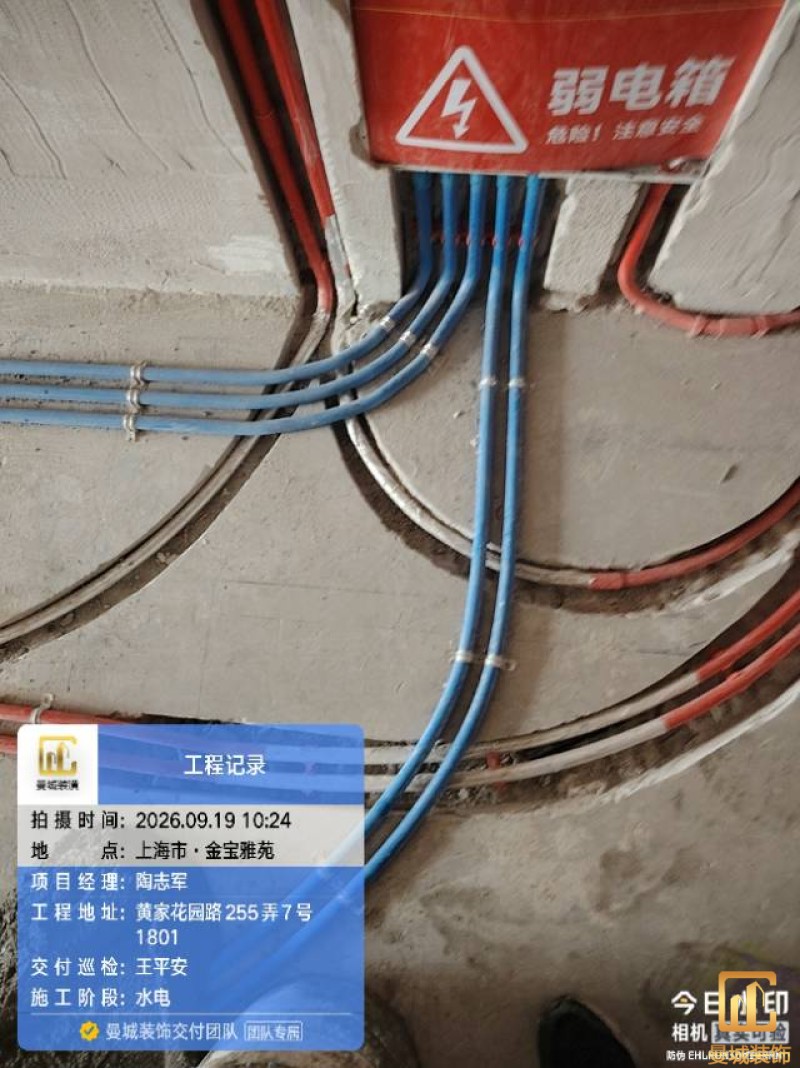

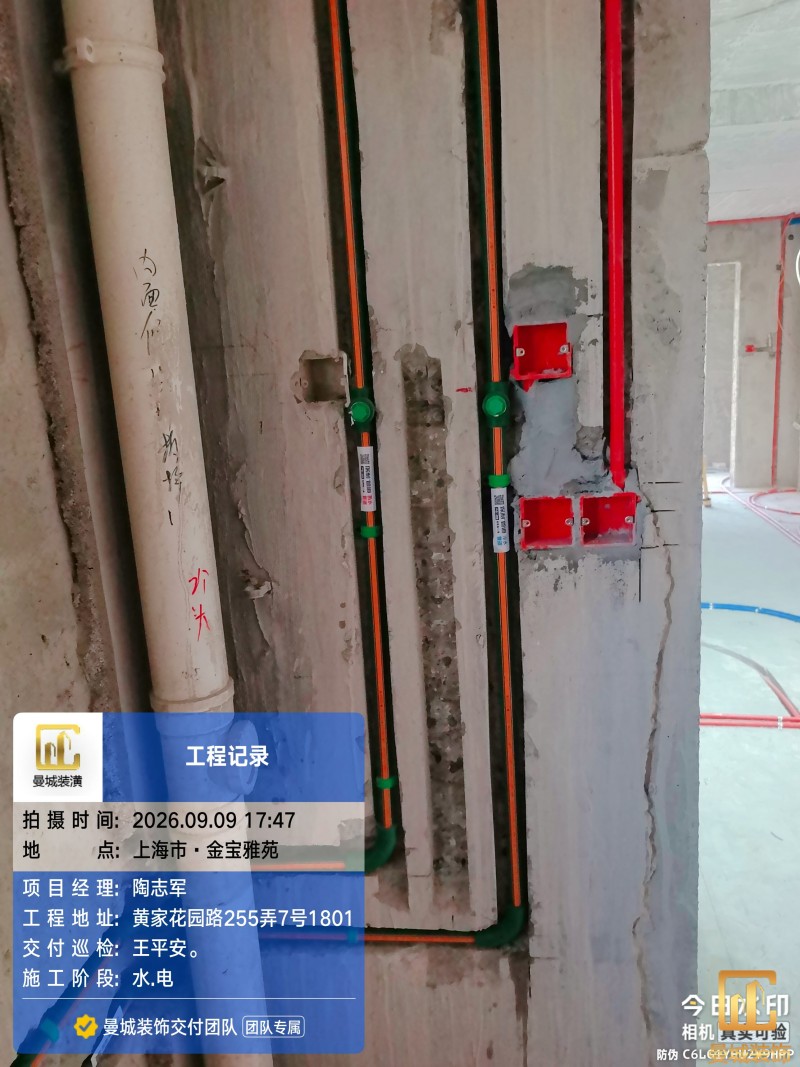

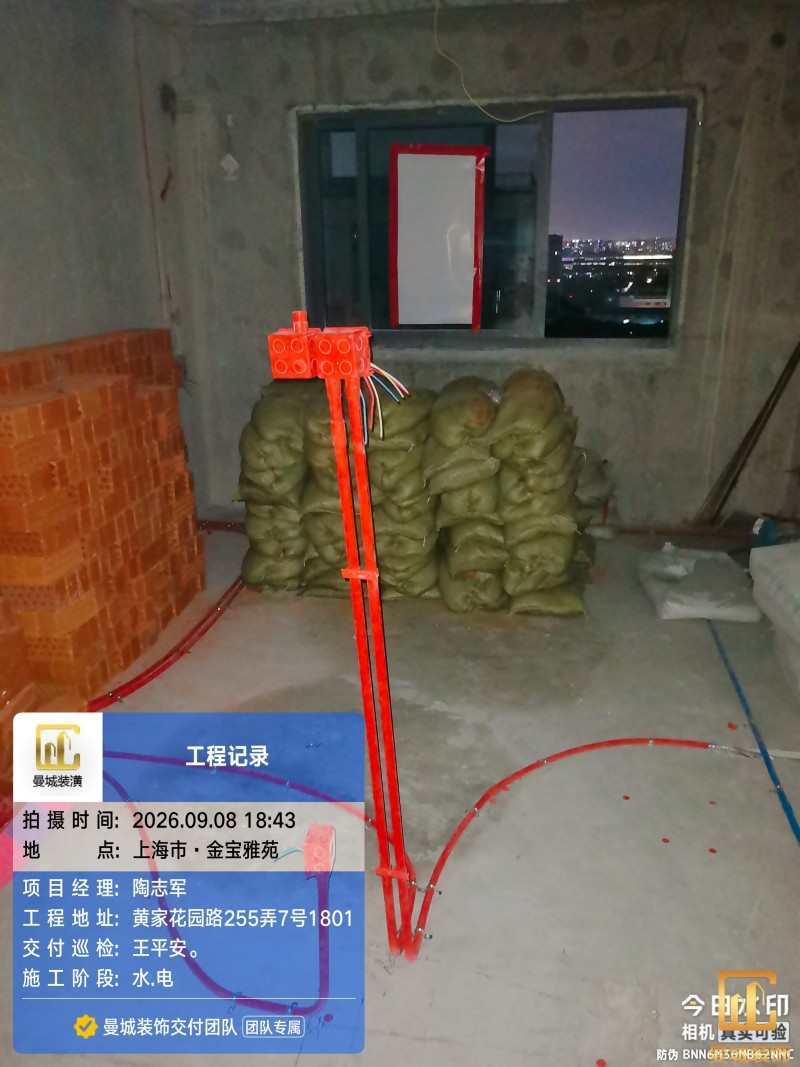

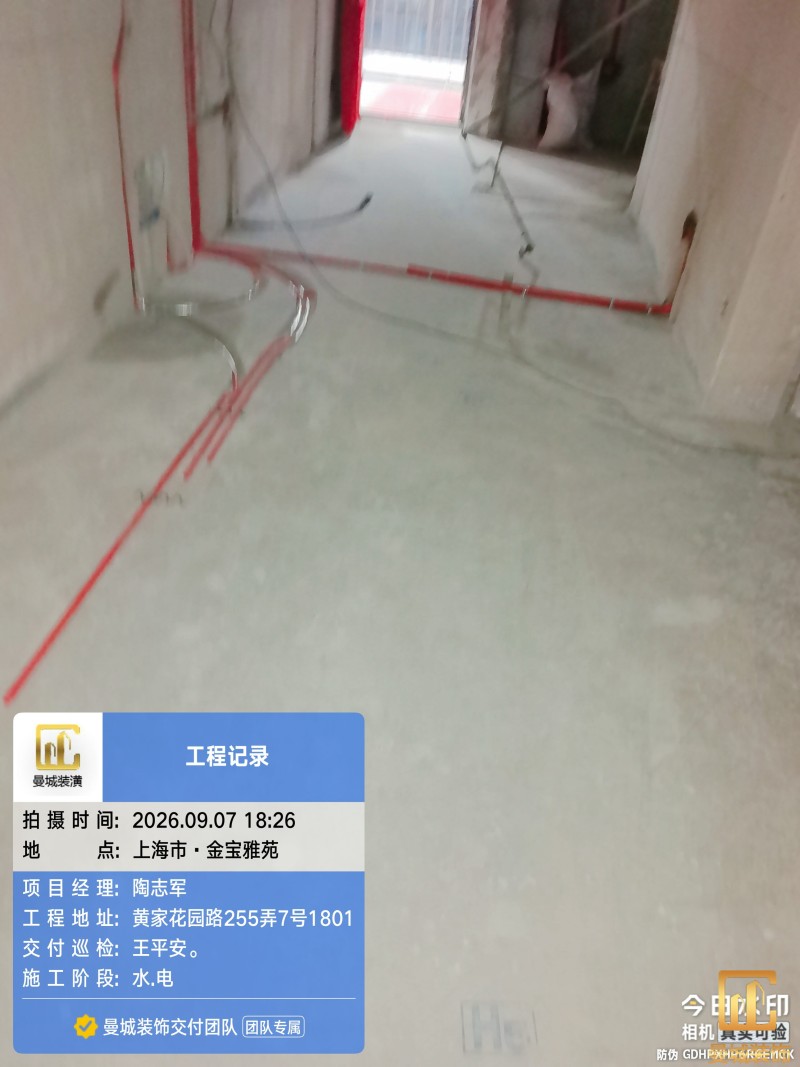

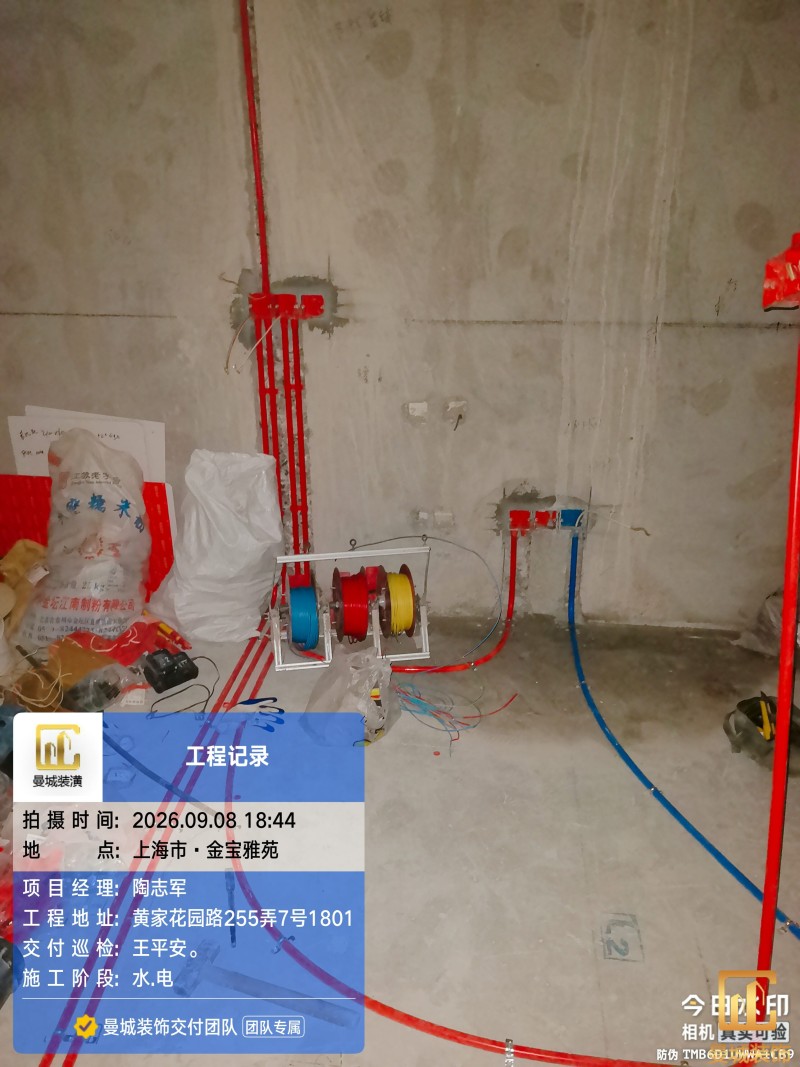

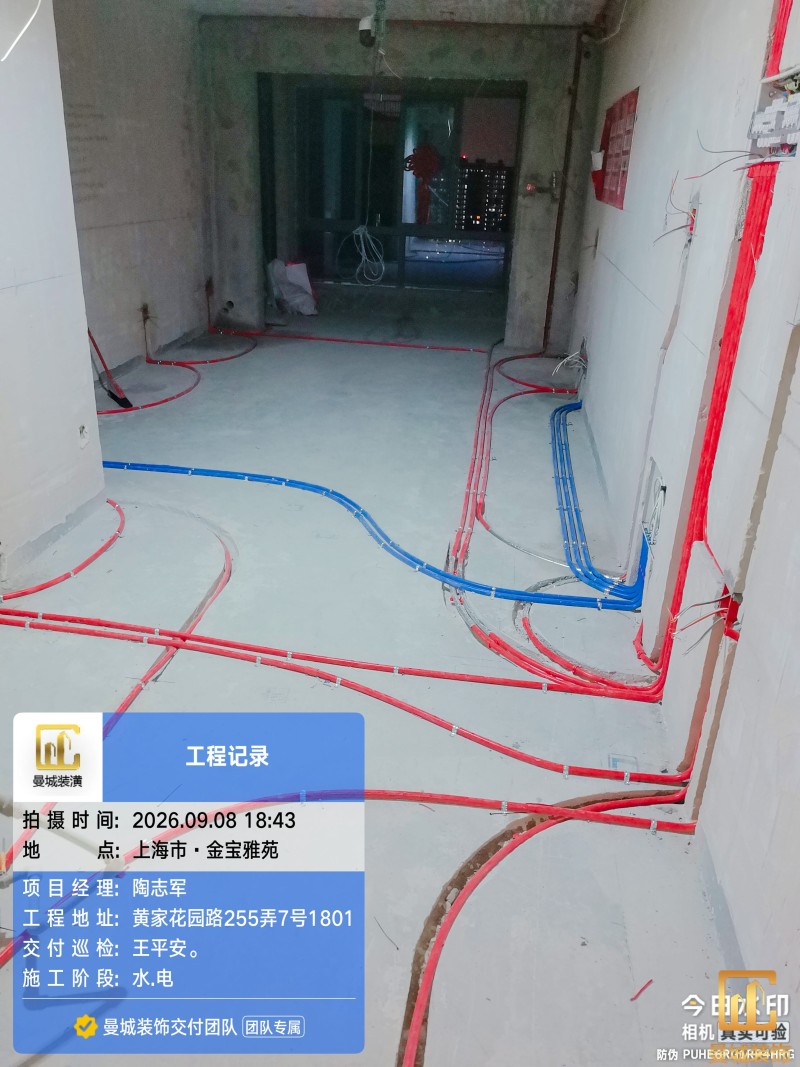

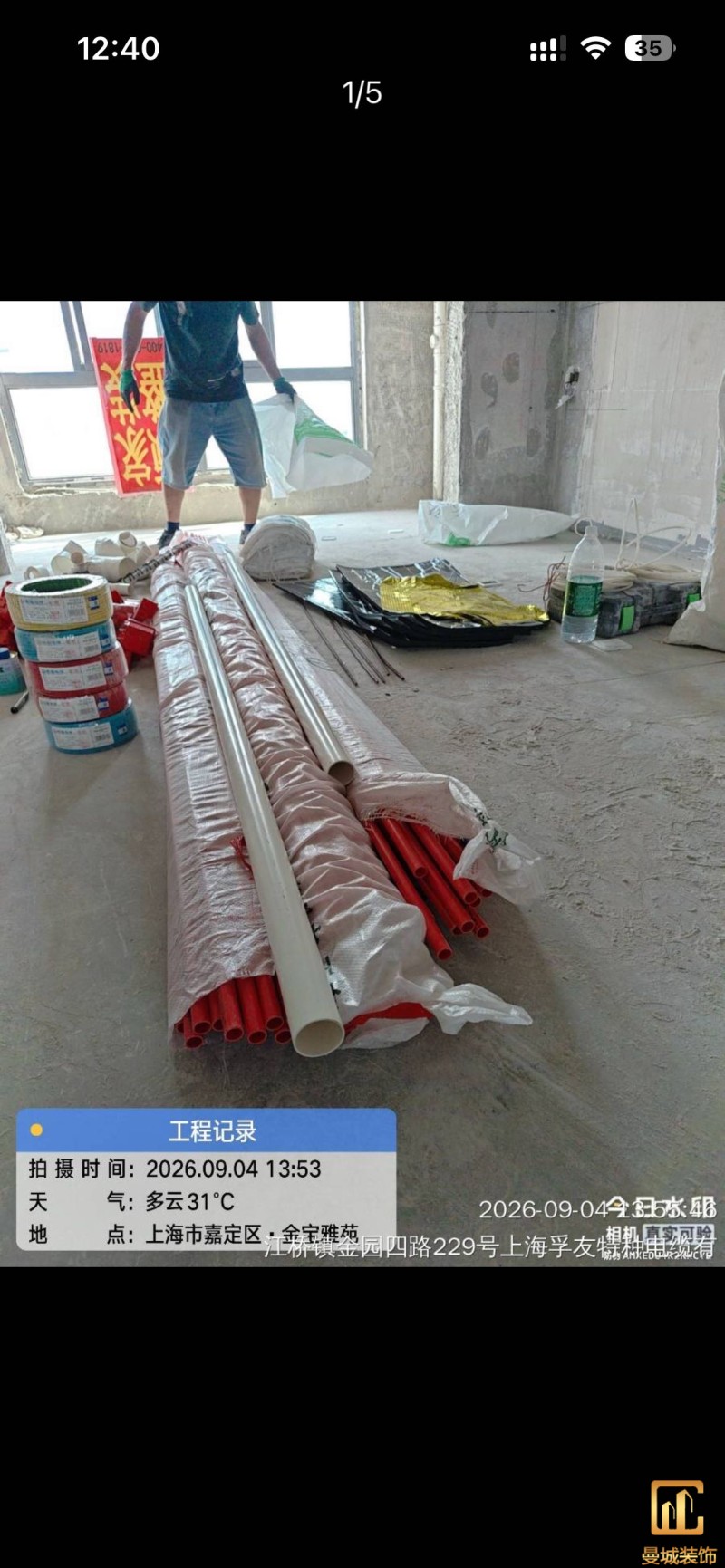

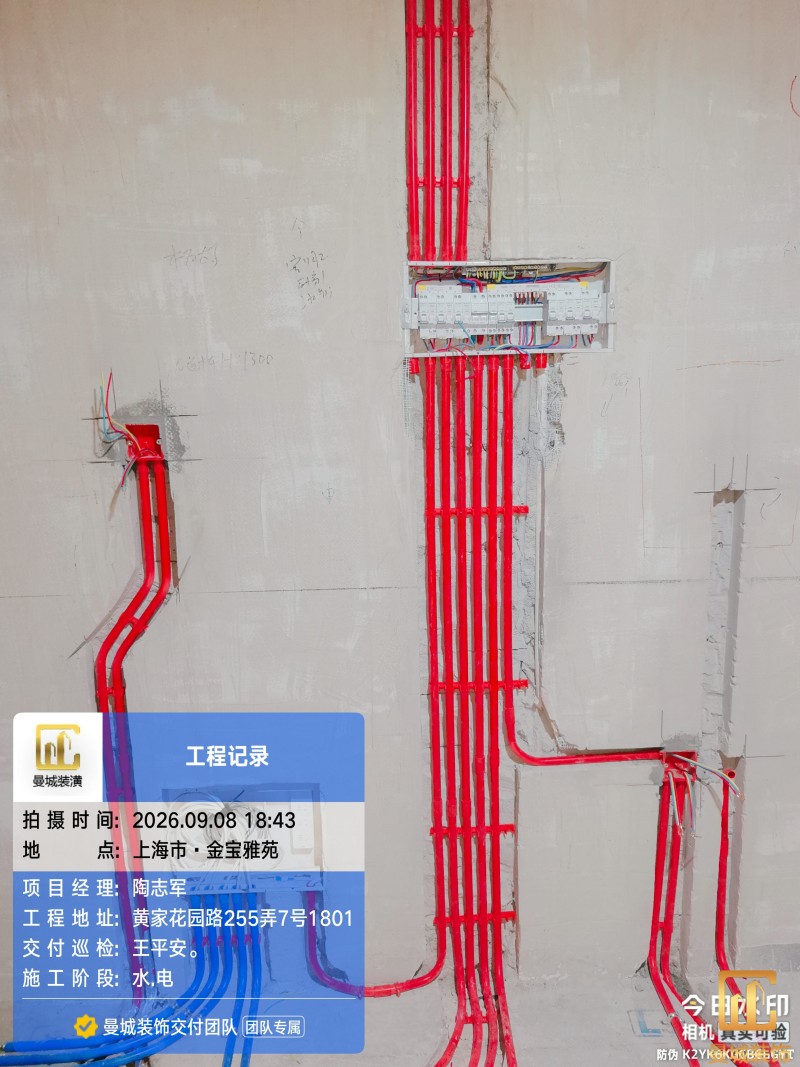

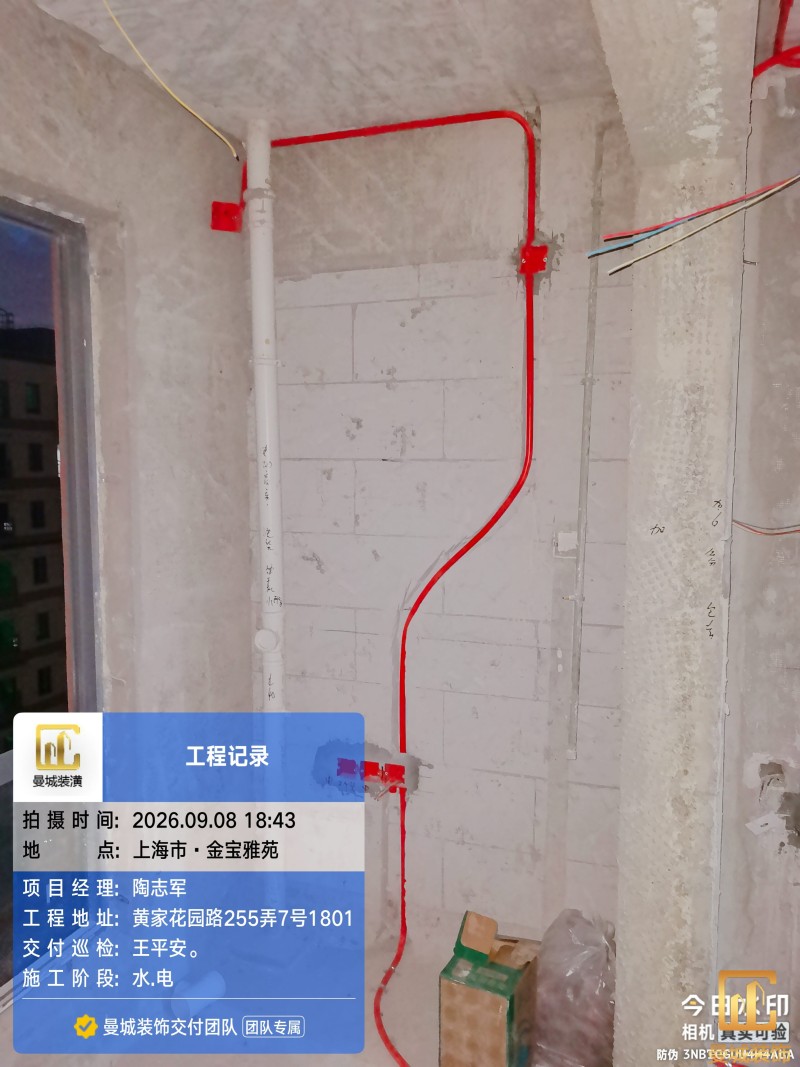

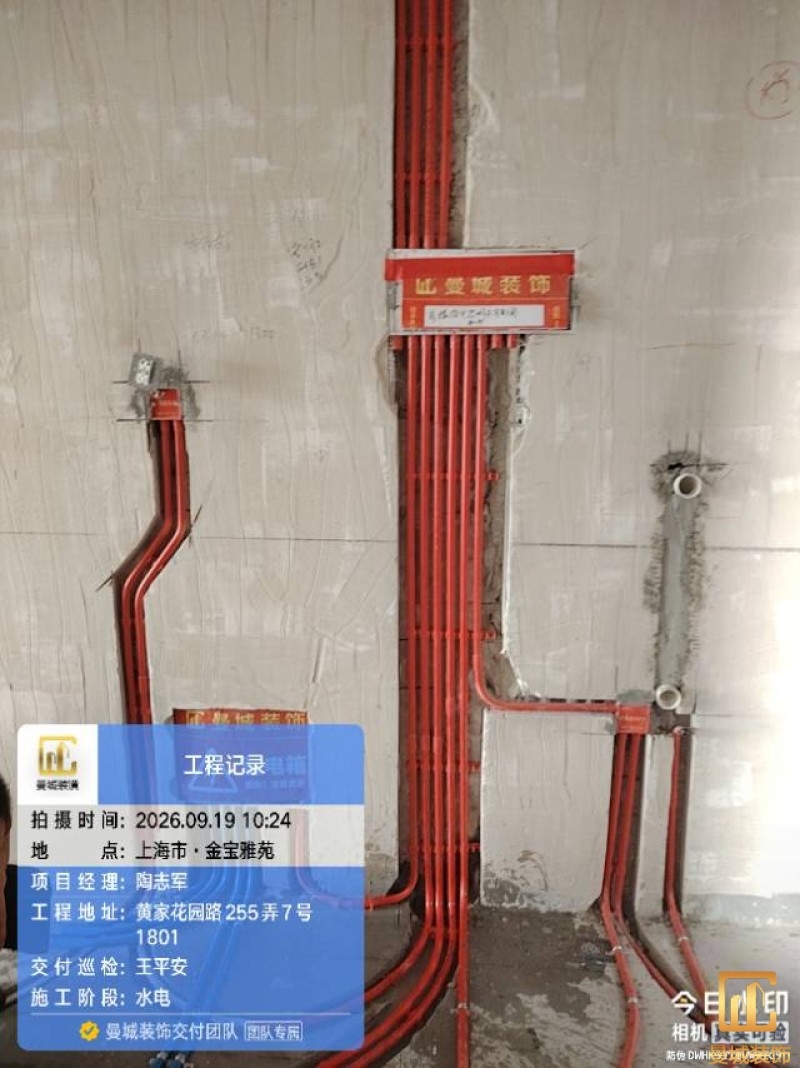

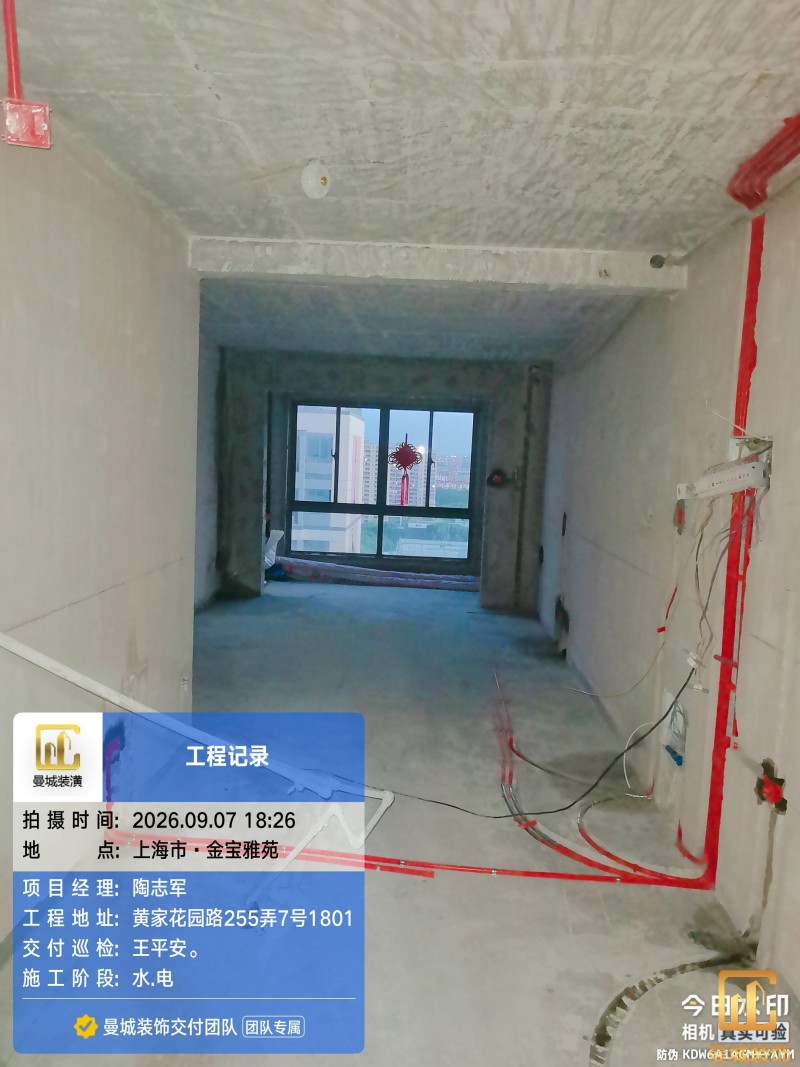

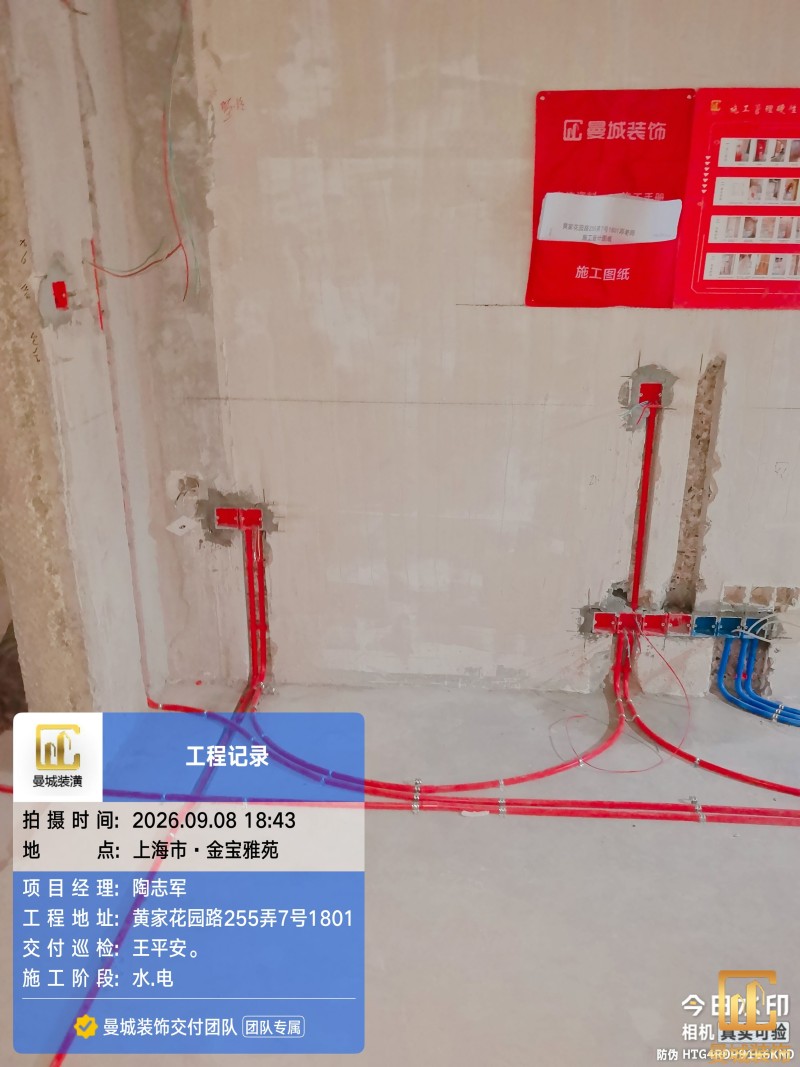

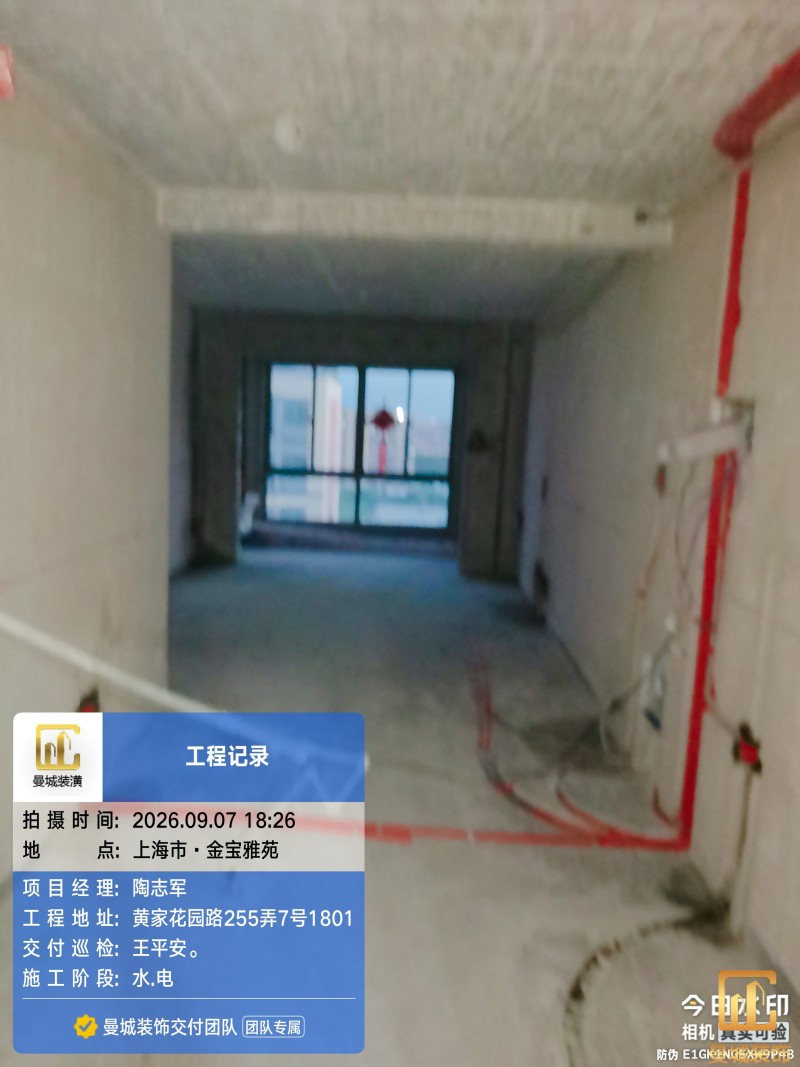

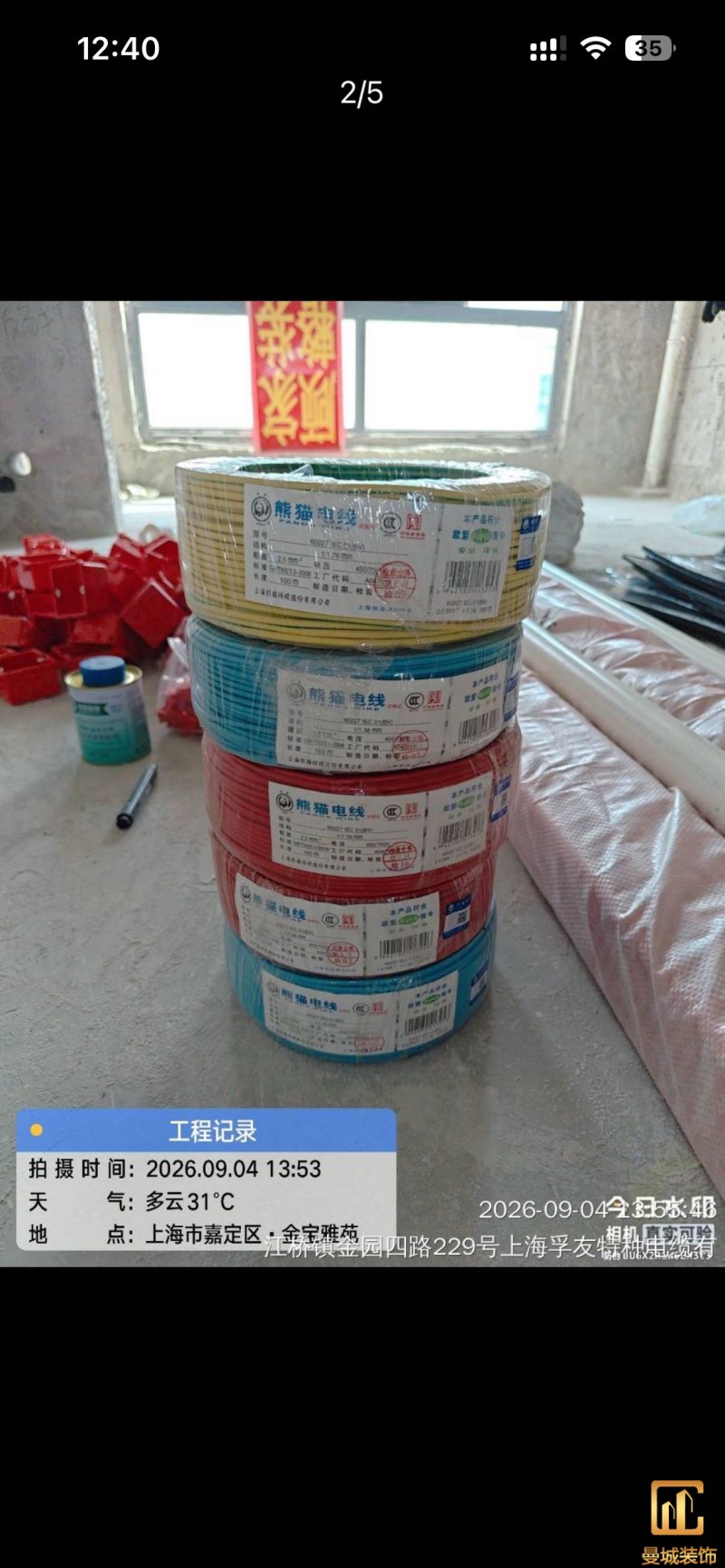

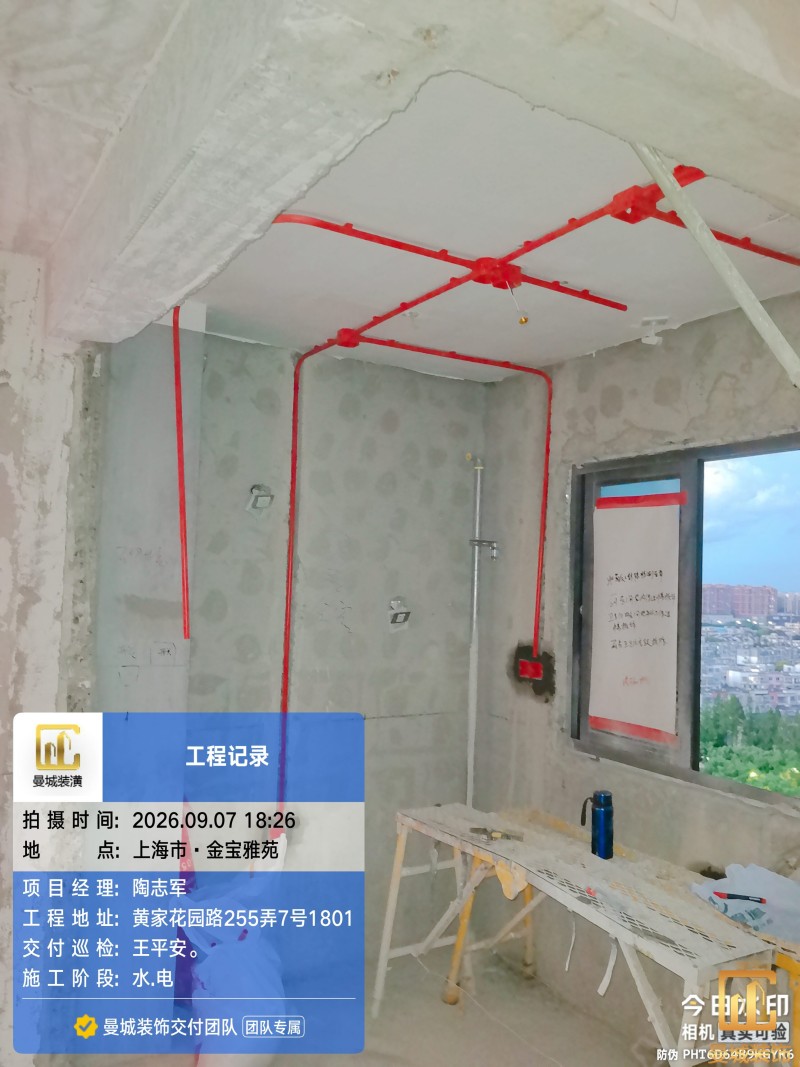

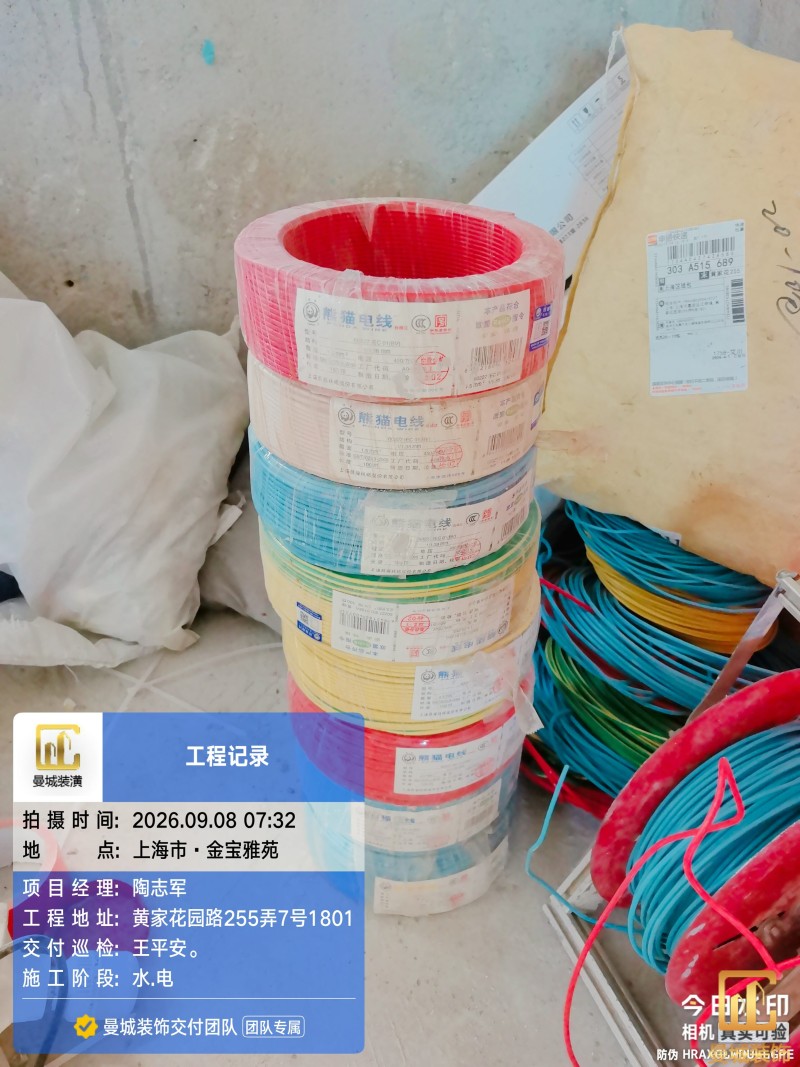

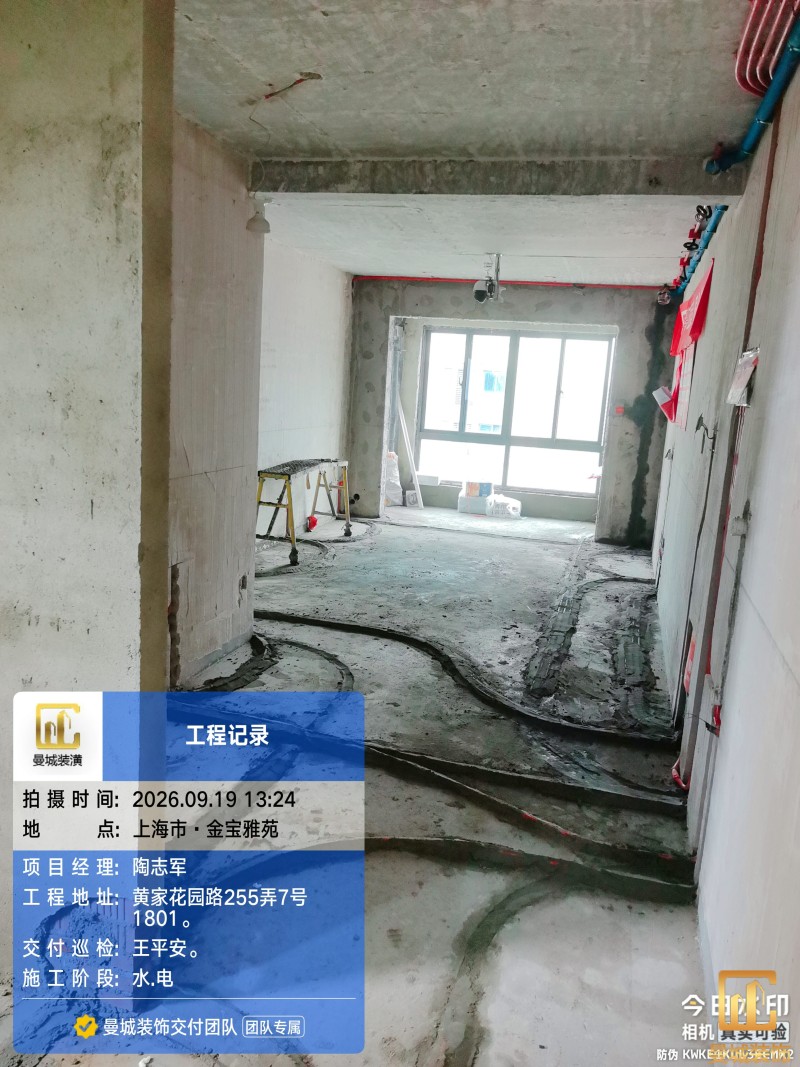

电工已进场施工,电工完工时间预估5个工作是,电线为熊猫、耐克耐。起帆电线1.5数量300米2.5数量为400米,网线超六类康普、熊猫、起帆 线管为中财/保利315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,强弱电间距200mm 以上,墙弱电交叉处用专用锡箔做信号屏蔽处理,默认煤气管40PVC管预埋高度离地1350cm。三角阀离地度度1400cm,电视机用50PVC管预埋高度350cm-1100cm 、默认花洒离地高度900-1000cm、马桶三角阀离地度度150-250cm,台盆三角阀离地度度350-400cm,墙排下水离地高度400-500cm,

项目经理:陶志军

电工已进场施工,电工完工时间预估5个工作是,电线为熊猫、耐克耐。起帆电线1.5数量300米2.5数量为400米,网线超六类康普、熊猫、起帆 线管为中财/保利315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,强弱电间距200mm 以上,墙弱电交叉处用专用锡箔做信号屏蔽处理,默认煤气管40PVC管预埋高度离地1350cm。三角阀离地度度1400cm,电视机用50PVC管预埋高度350cm-1100cm 、默认花洒离地高度900-1000cm、马桶三角阀离地度度150-250cm,台盆三角阀离地度度350-400cm,墙排下水离地高度400-500cm,

郑爱坤

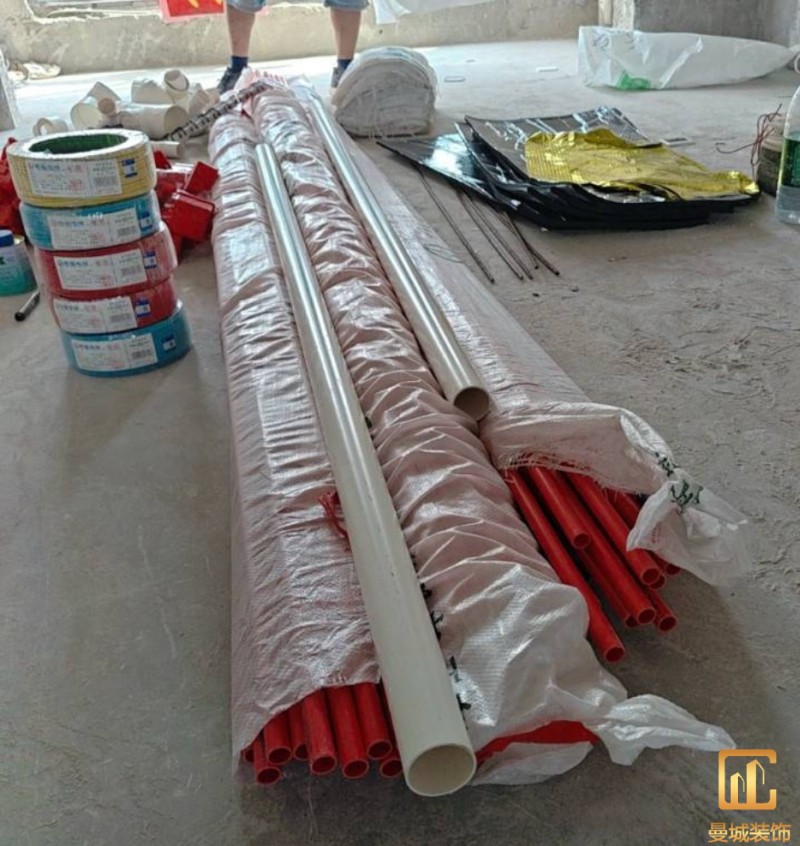

尊敬的老师: 您好!我是曼城合作辅料商家郑爱坤。关于您家的材料配送事宜,现告知如下: 水电材料已完成下单,送达。 送达时,我们会将材料拍照发送至群内、并按曼城工地管理求按区域摆放 同时把配送材料上传到曼城装修透明小程序 供后期您及曼城公司相关人员查验。 若您或曼城工作人员发现本次材料为假冒产品,本人承诺 “假一赔十”。 若未按预计时间送达,本人愿承担每次 200 元的超时罚款。 感谢您选择曼城装饰,祝您装修顺利、生活愉快

项目经理:陶志军

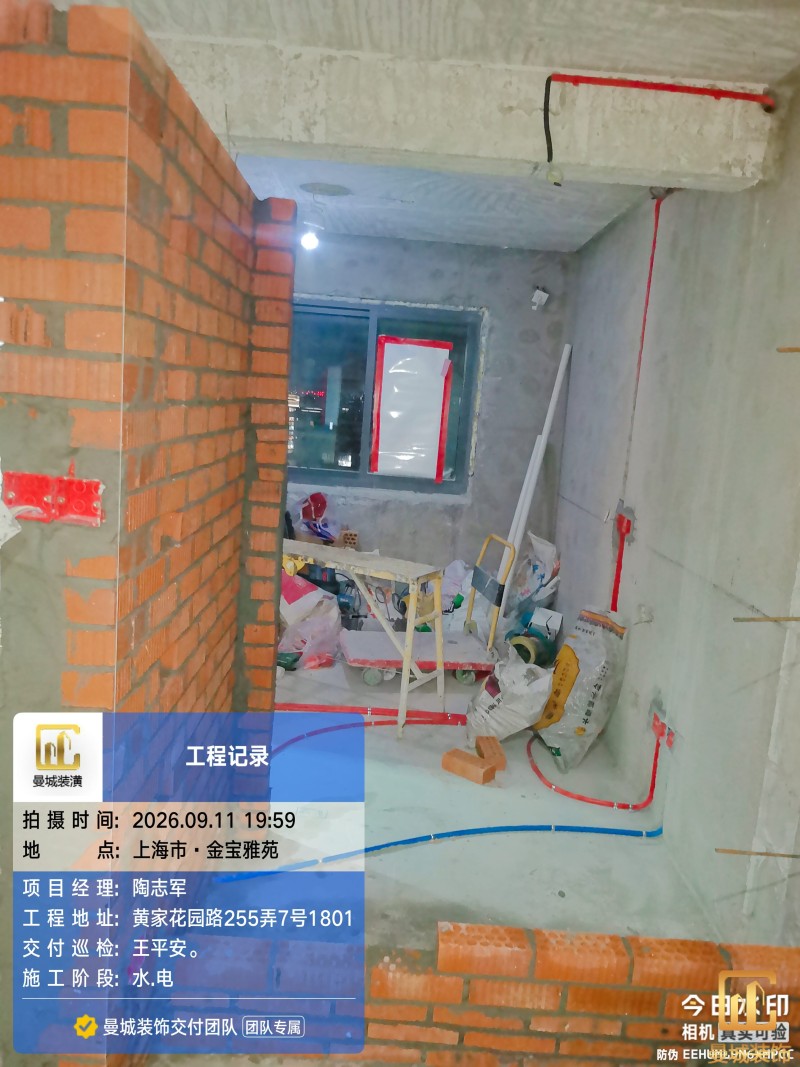

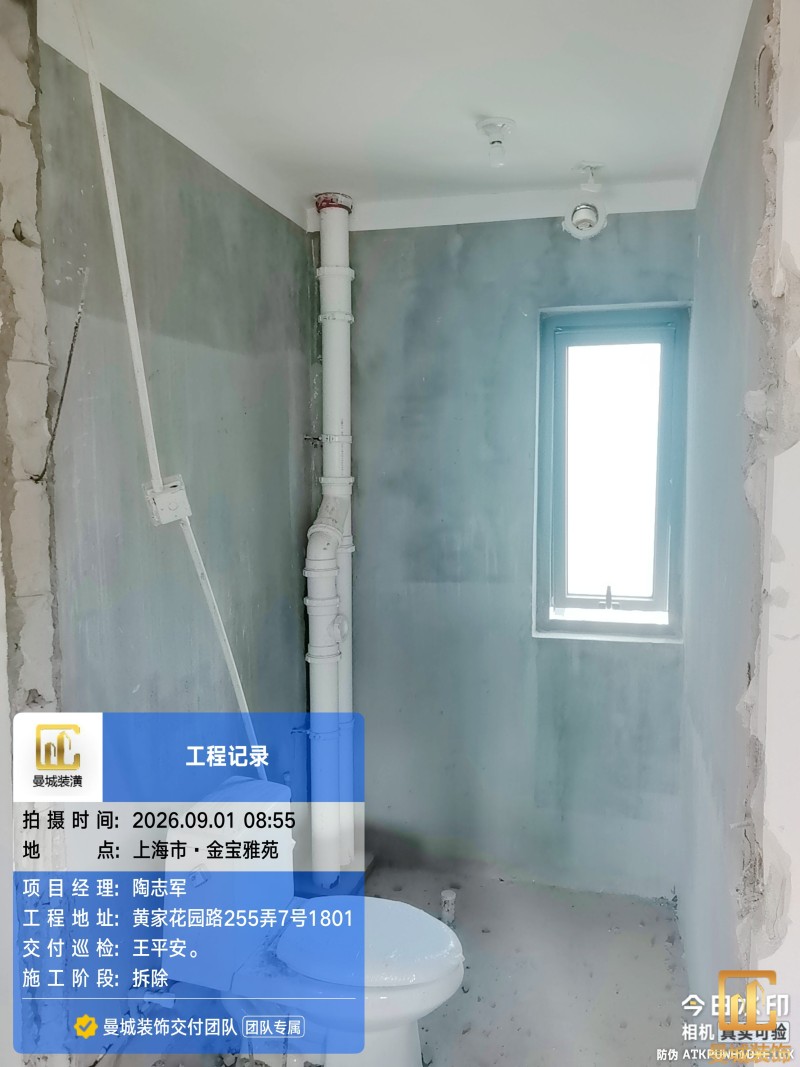

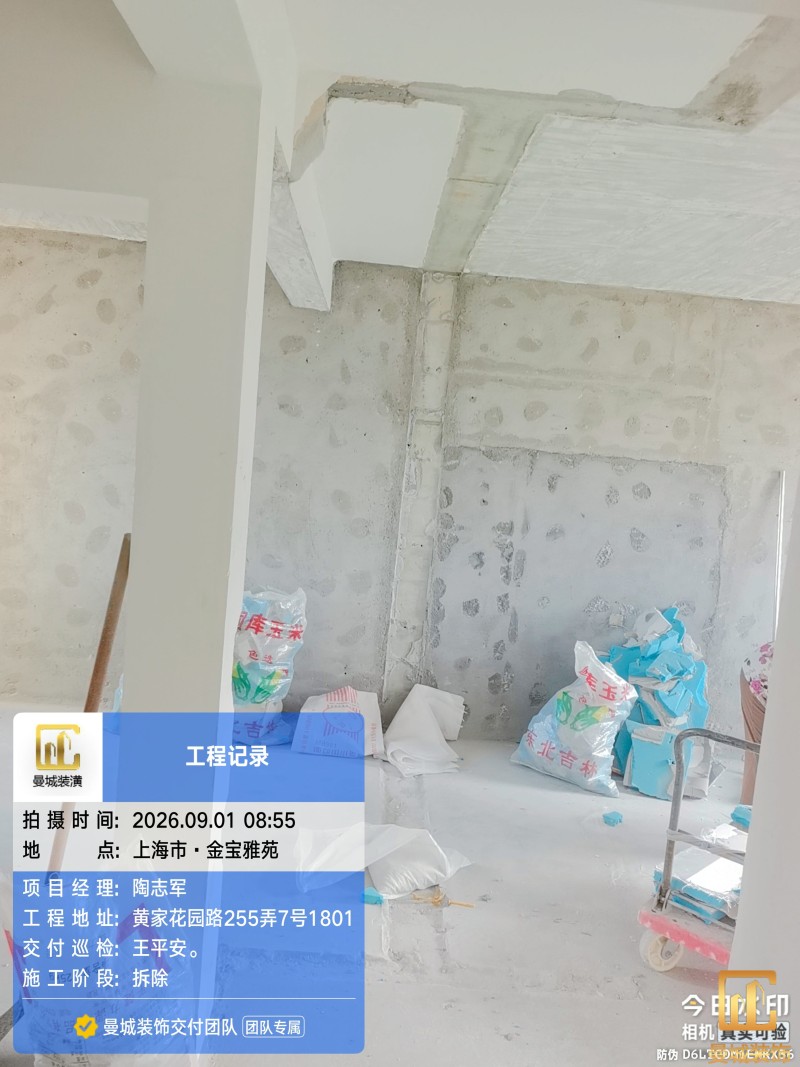

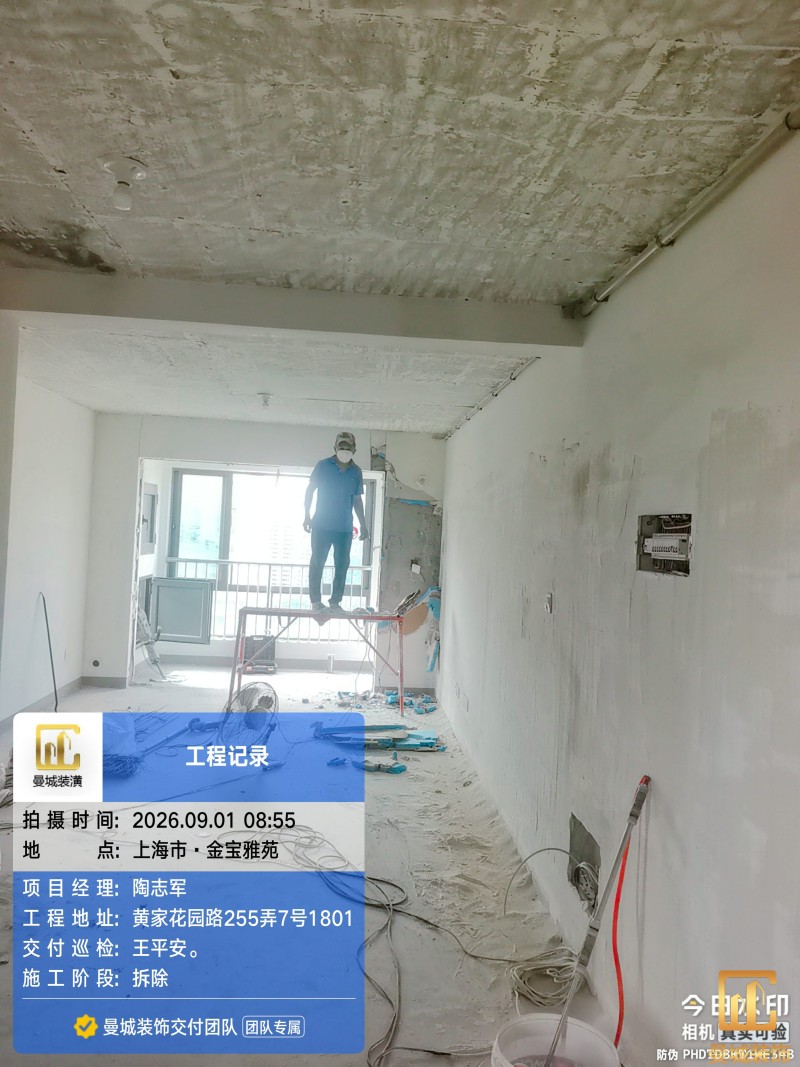

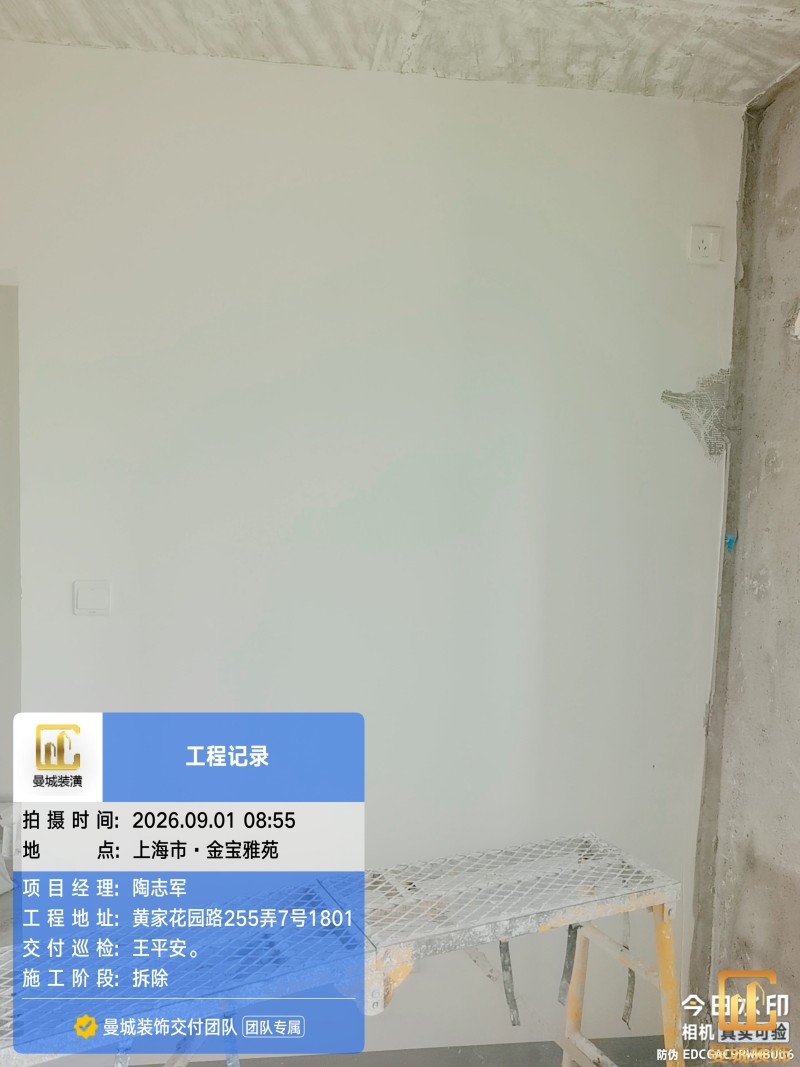

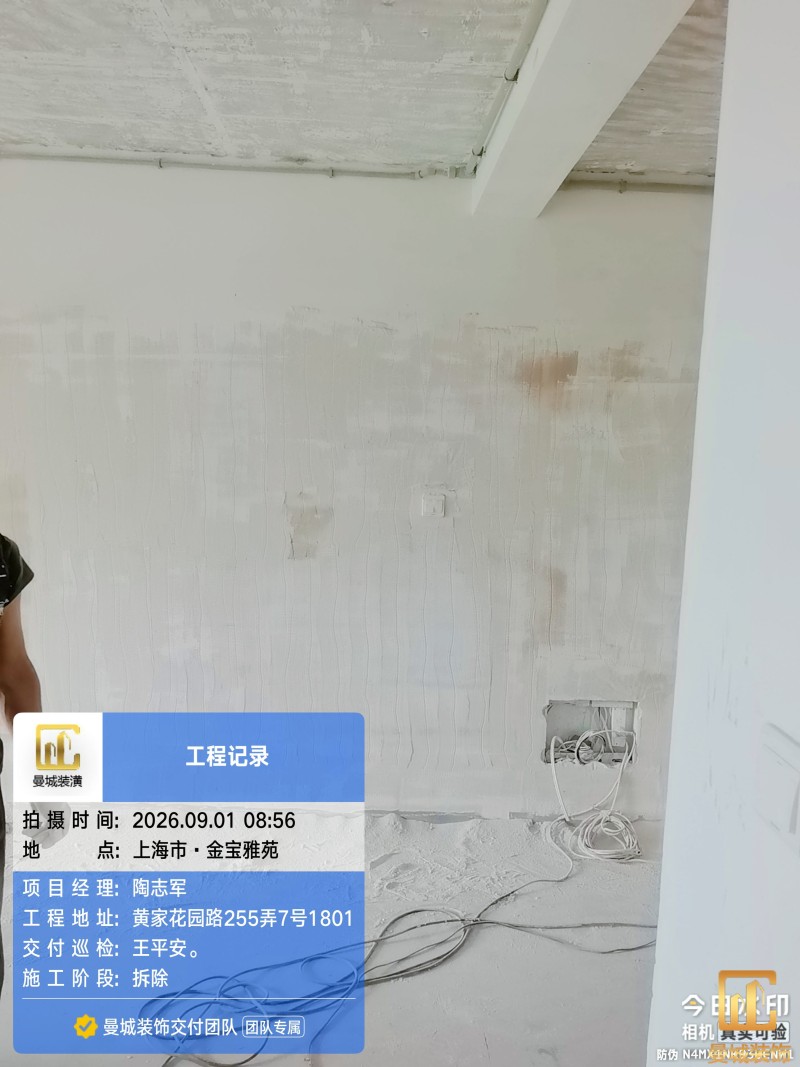

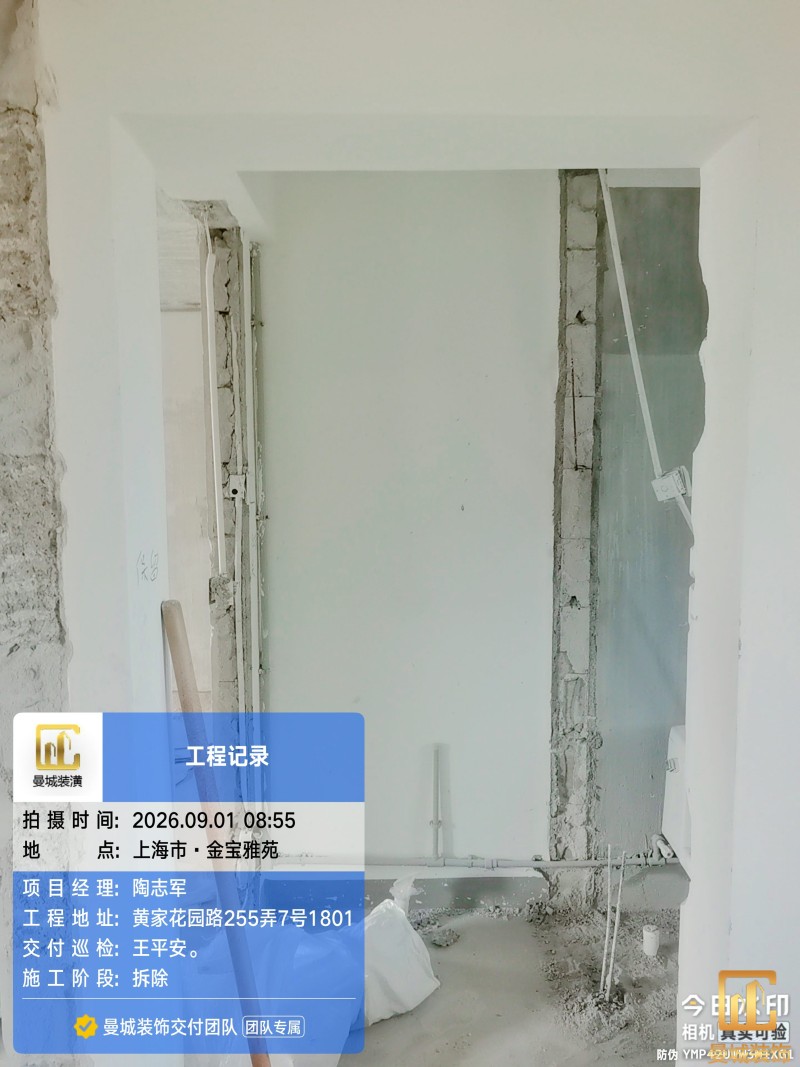

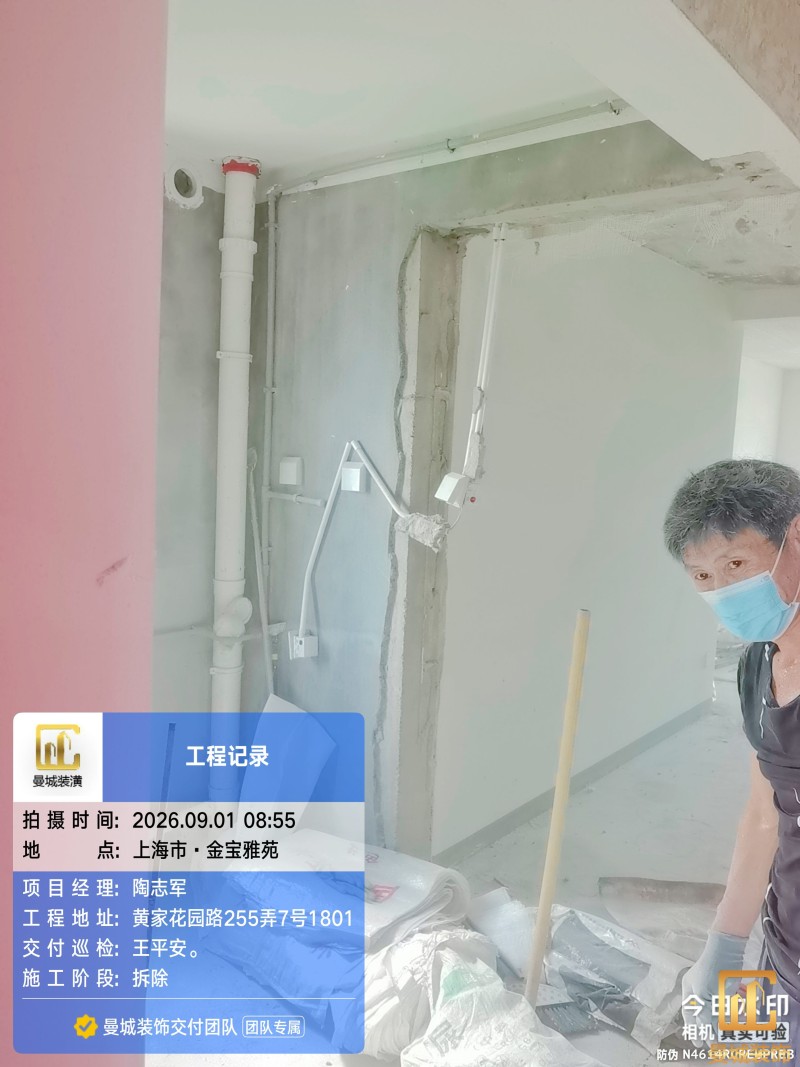

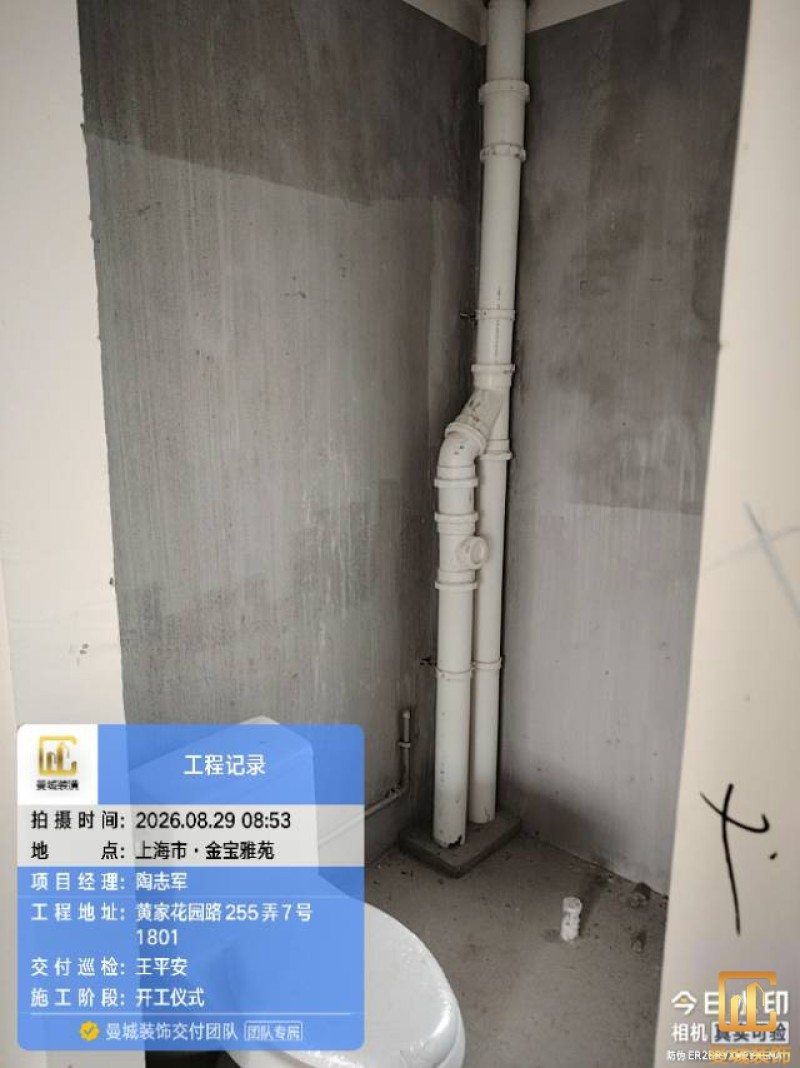

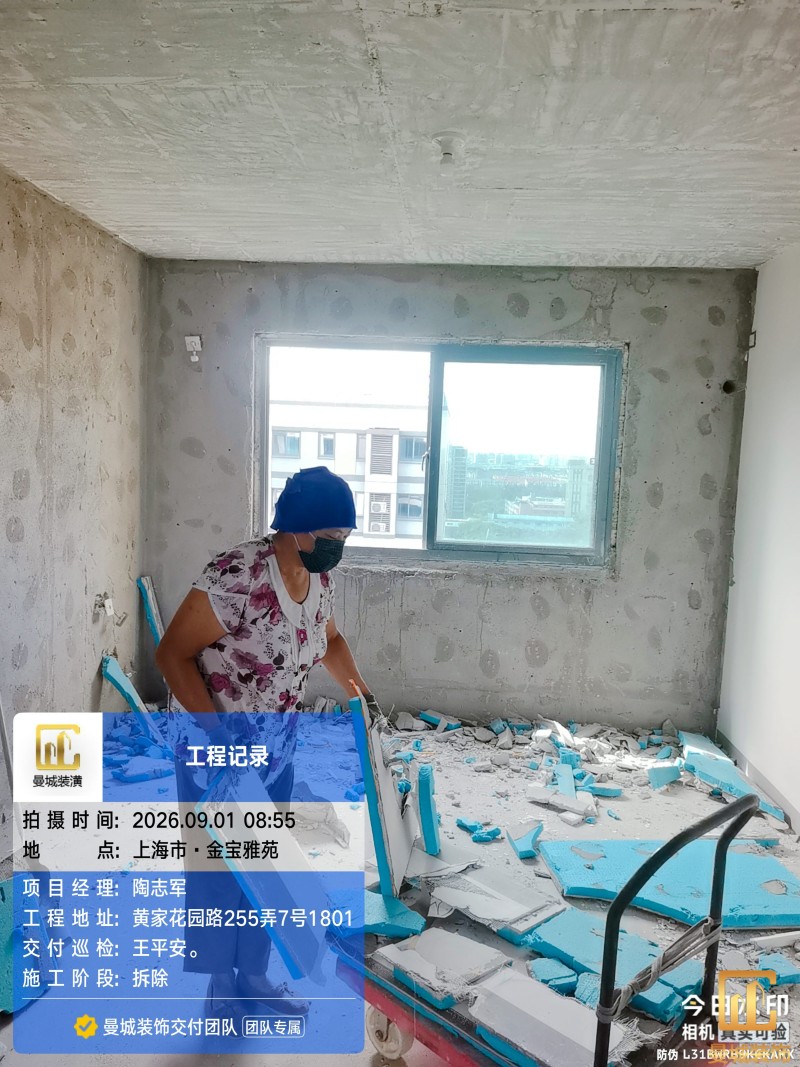

房间客餐厅阳台厨房卫生拆除已结,现场卫生已清理干净。下水道已保护好,无堵塞,用水试过畅通,卫生间、厨房下水管道检修口已检查过,无渗水现象,厨房卫生间顶面管道检修口已检查,无松动,无渗水现象,卫生间马桶坑距400/300.卫生间原有墙面防水已打磨清理干净,阳台白灰层已用机器打磨到原始粉刷层,防盗门无损坏(如果是下沉式卫生间就写下沉卫生间管道检修口无法查看)

监理:王平安

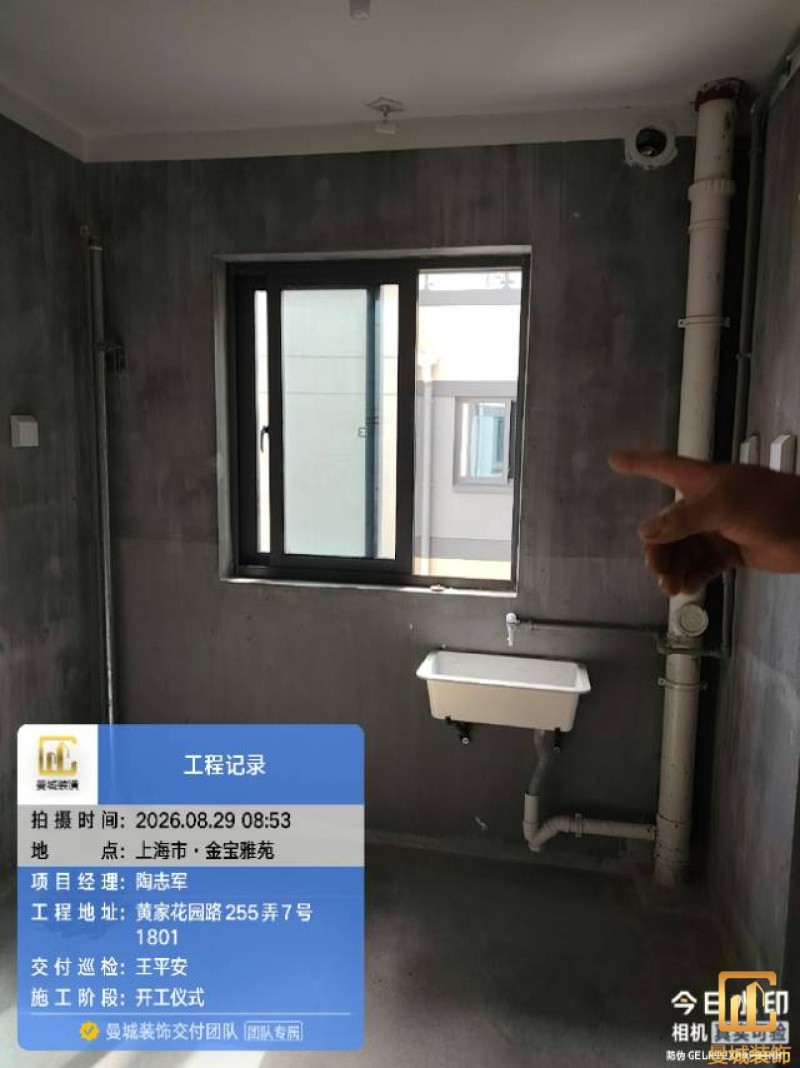

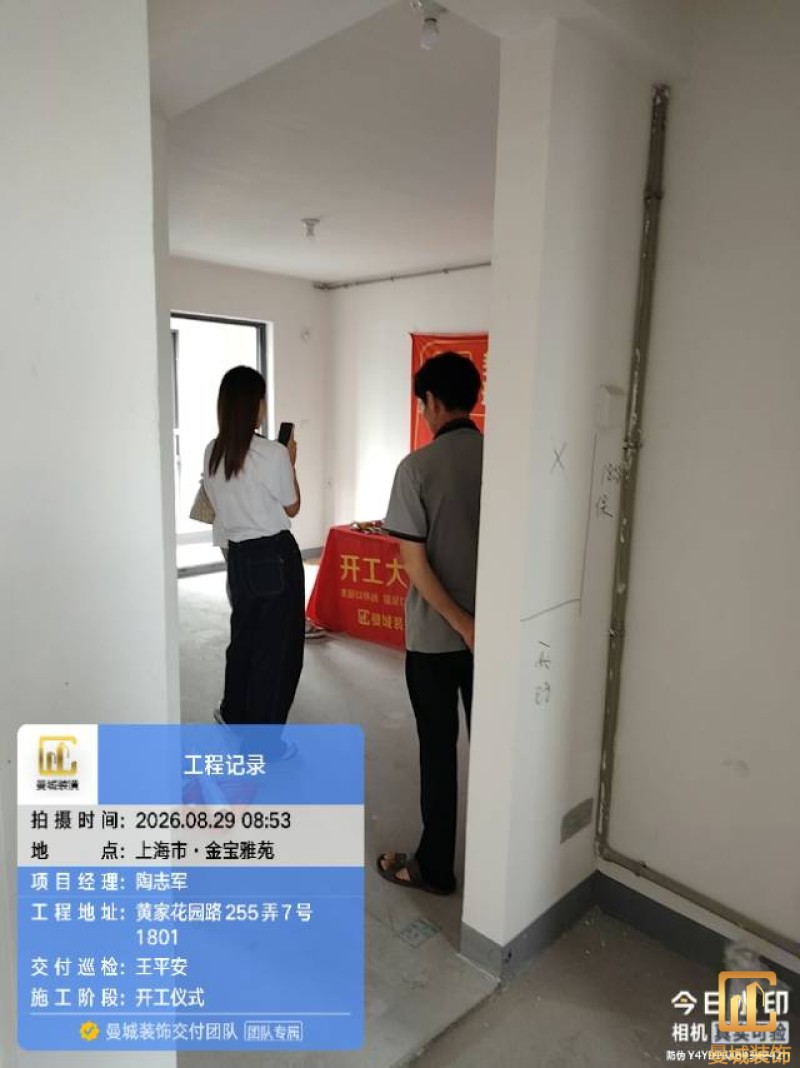

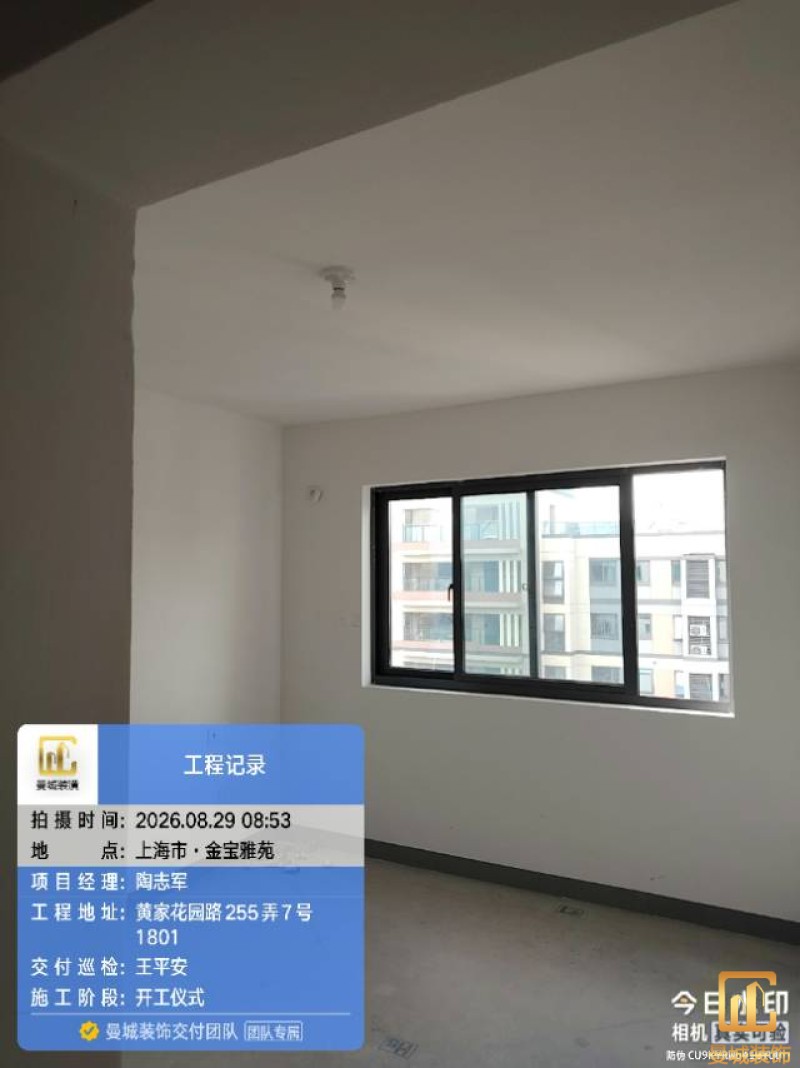

尊敬的业主老师: 您好!我是曼城工程部交付品控王平安。值此吉时,衷心恭贺您的室内装修工程今日正式开工,祝您开工大吉,阖家顺遂! 自今日起,直至工程圆满交付,我将代表曼城工程部,全程负责您爱宅的安全监管,质量巡检和沟通协调工作,为装修全过程保驾护航。我会采取按照工程管控节点的方式进行现场巡查(最少10次),每一次巡检的详细结果将第一时间同步至施工群,确保您实时掌握装修进度与质量动态。 再次感谢您选择曼城团队,您的信任是我们前行的最大动力。我们定当全力以赴,以专业匠心与责任担当,与您携手筑就温馨舒适的理想家园! 曼城工程部交付品控:王平安
