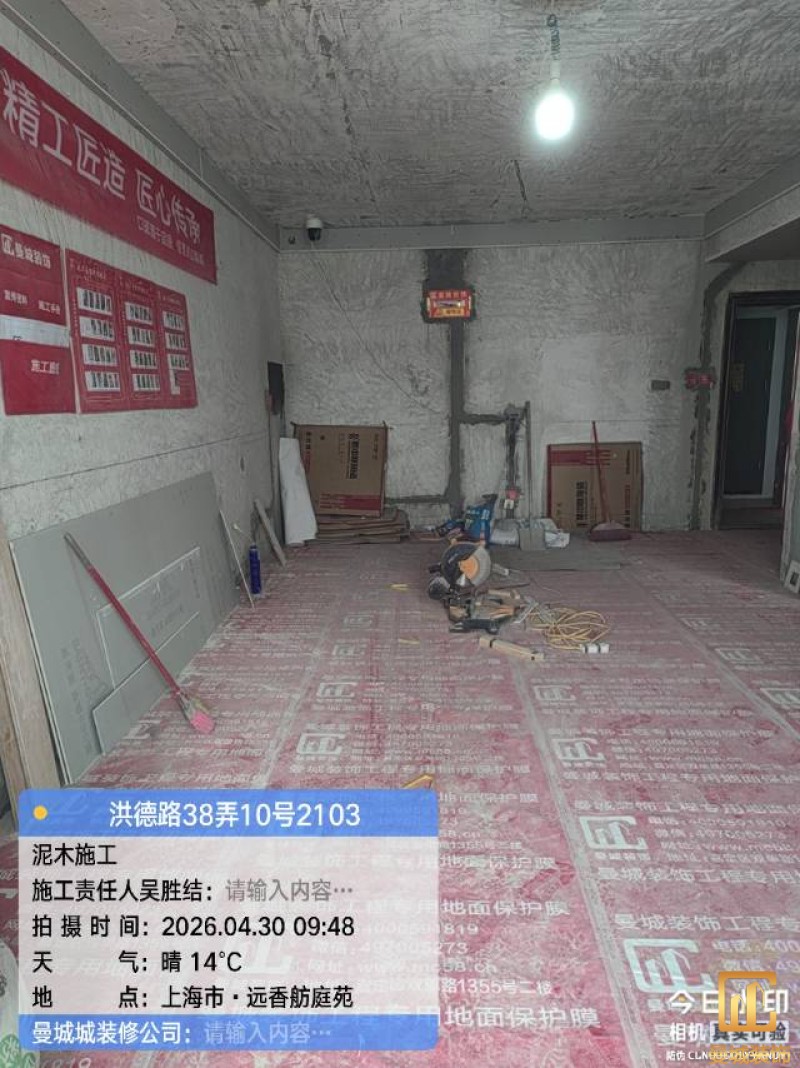

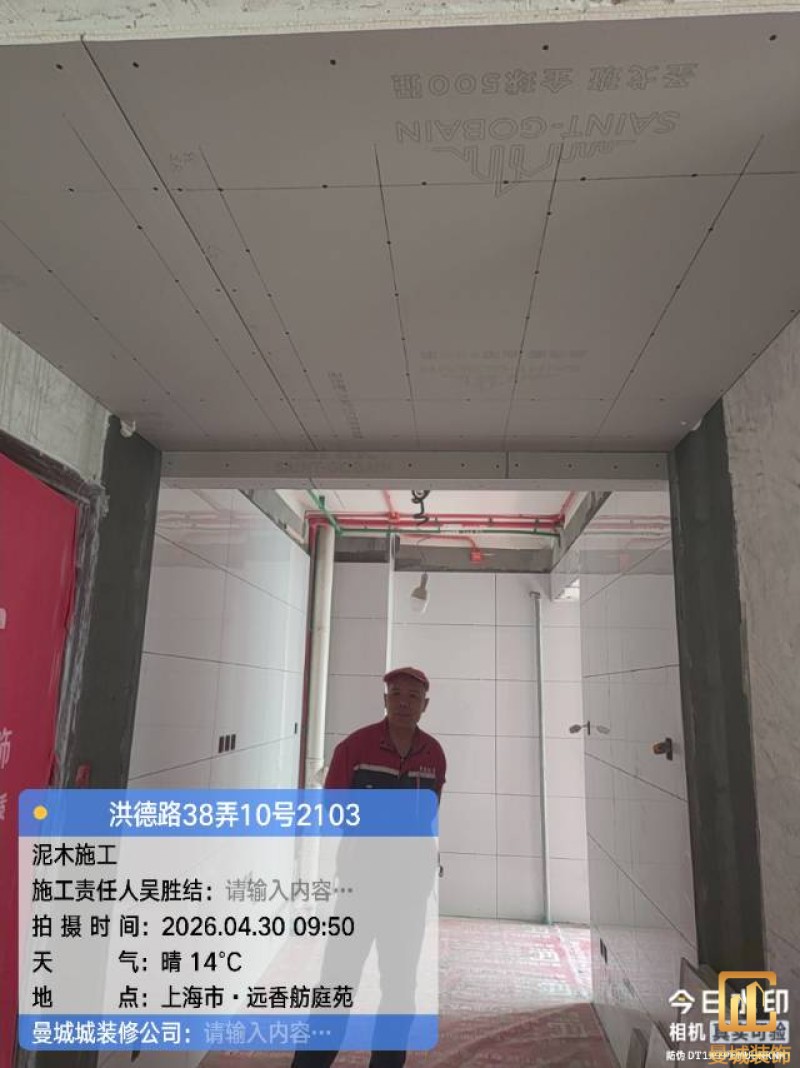

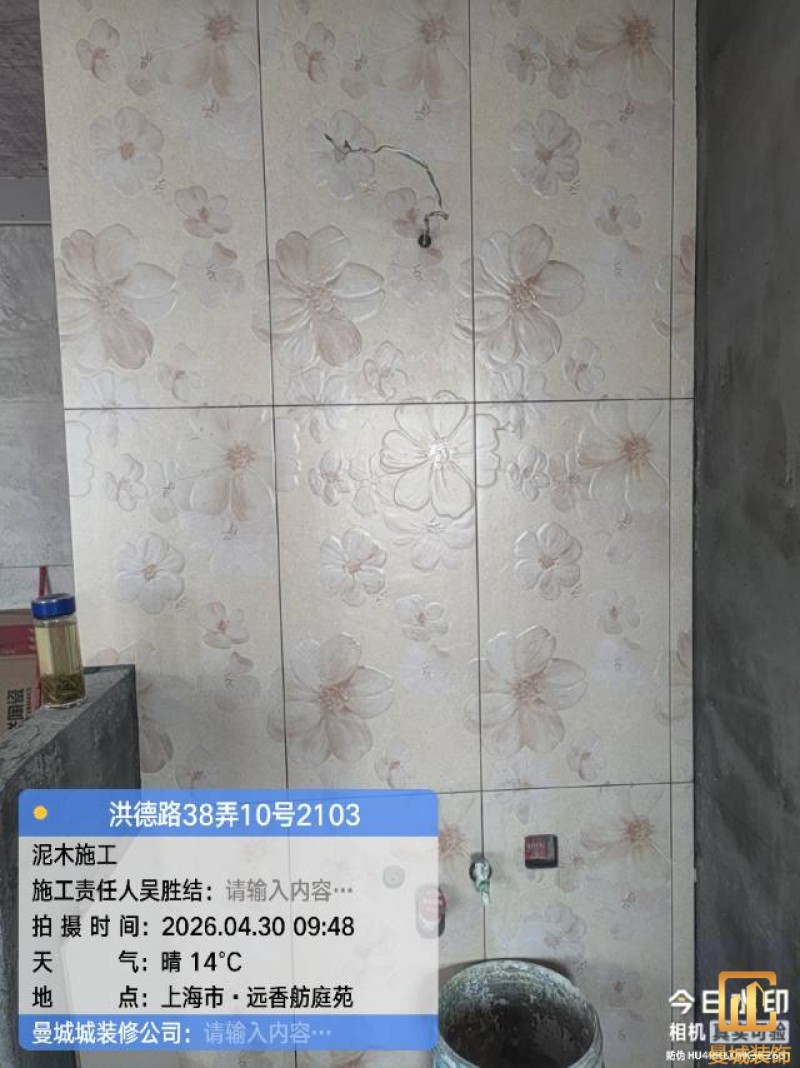

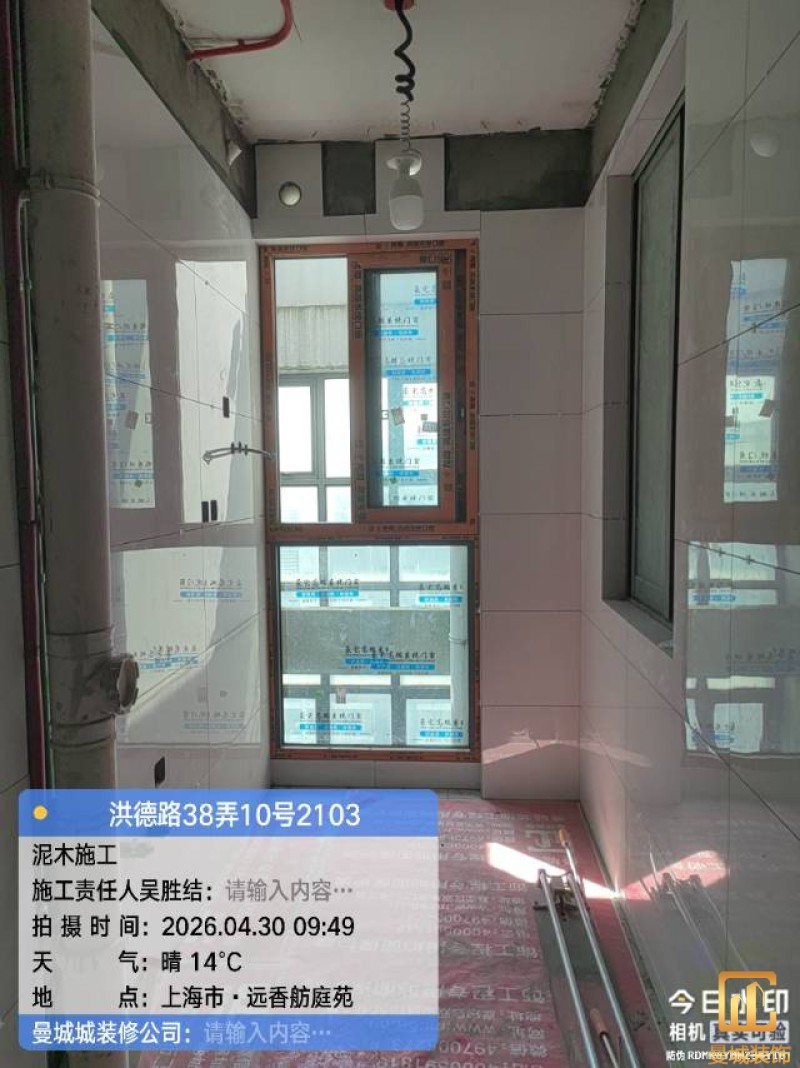

业主:翟**

项目经理:吴胜结

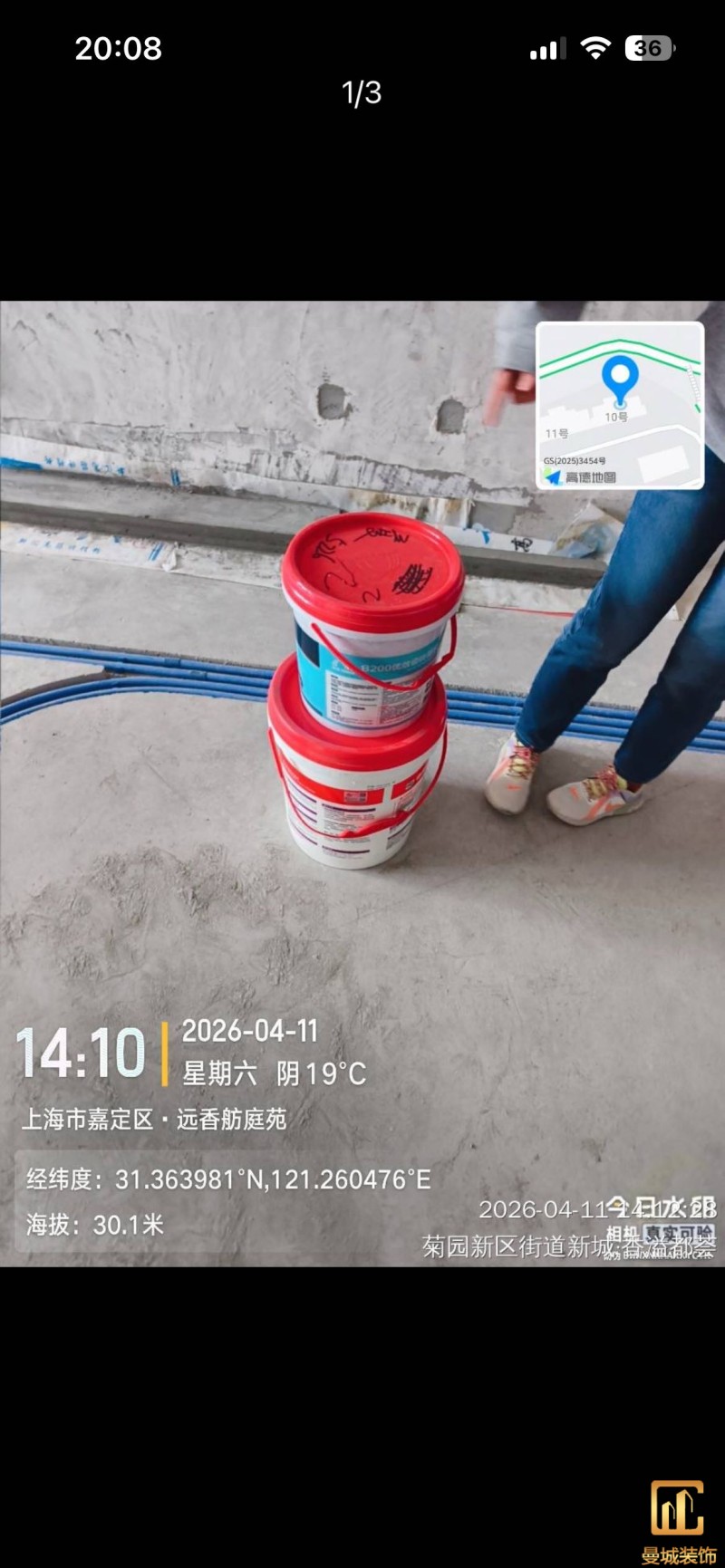

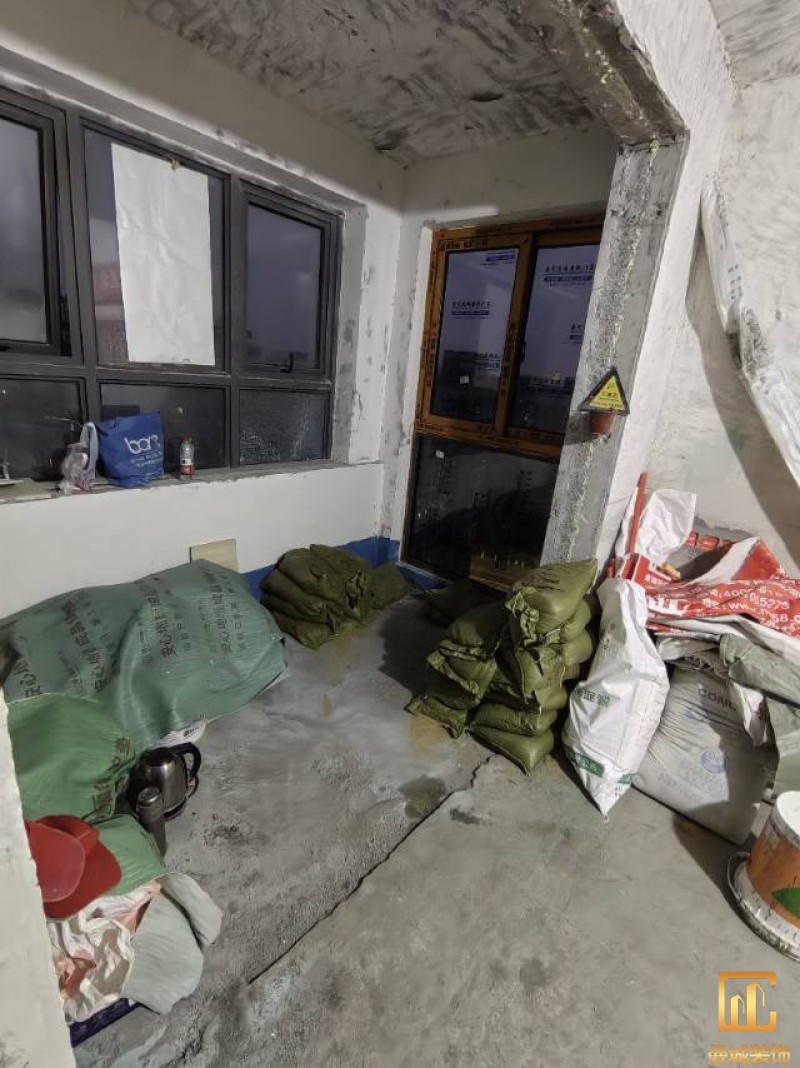

油漆材料已送达现场,安公司要求已摆放在指定区域,1、腻子粉美巢、墙尼美巢、石膏粉美巢、2、腻子粉龙牌、墙尼/找平石膏龙牌、石膏粉龙牌、3、腻子粉诗珑、墙尼/找平石膏诗珑、石膏粉诗珑,4、腻子粉西卡、墙尼/找平石膏西卡、石膏粉西卡。涂料多乐士、立邦 诗珑、左顿 5、找平已用过赶尺一次性批到底、6、门洞、窗口阳角部位使用阳角条已做垂直处理、现场制柜子靠墙70公分两侧已做冲筋垂直垂直误差3mm以内、7、墙面基层墙固已全部刷好,墙固作用墙固优异的渗透性能充分浸润墙体基层材料表面,通过胶联使基层密实,提高界面附着力以及灰浆或腻子和墙体表面的粘接强度,防止腻子粉脱落。8、涂料一底二面,底漆用于提高面漆的附着力、增加面漆的丰满度、提供抗碱性、提供防腐功能。9、用墙尼找平贴网格布可以有效避免墙面日久后大面积的脱落。网格布是在墙面刷乳胶漆前要向墙上贴的,这个网格布主要是为了防腐和抗裂,10、刮腻子总的二遍,第一遍是找平 第二遍是把没有刮均匀的地方找一下,第三遍是用沙子打磨 第四遍是上涂料 11、室内用找平石膏做冲筋规方垂直找平。 附着力强,防水性和抗裂性好。 装修墙面用石膏板找平 避免使用裂缝,石膏灰泥,裂缝..

项目经理:吴胜结

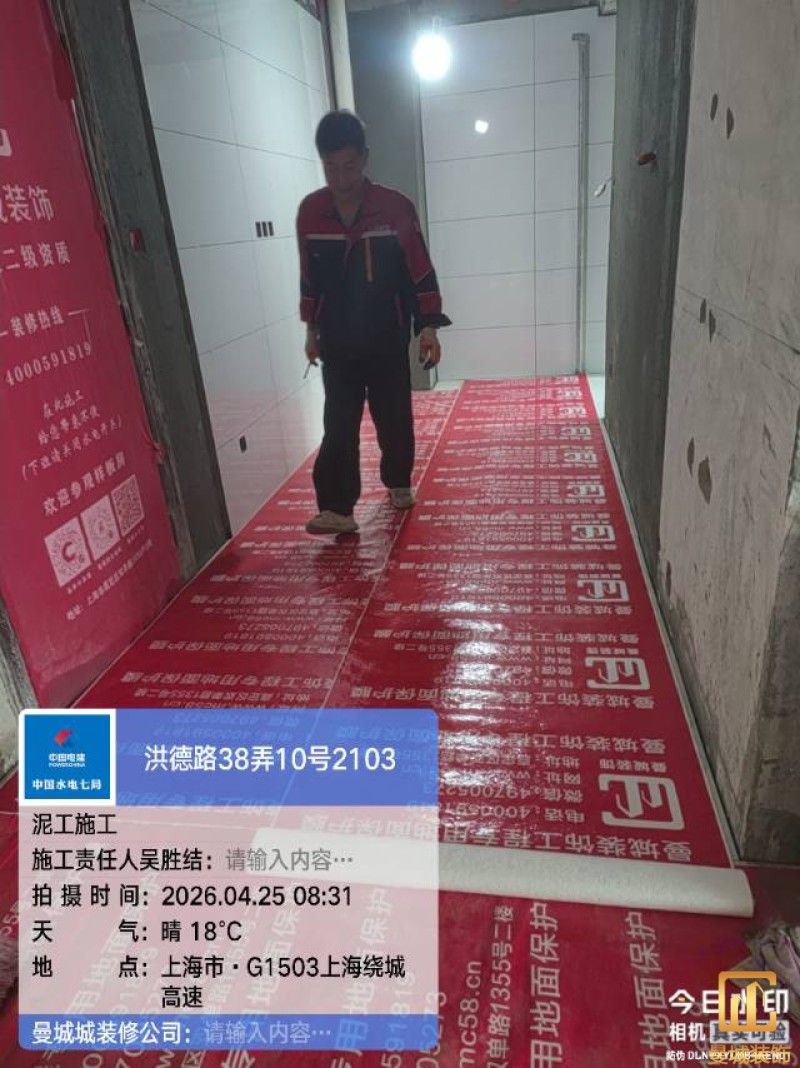

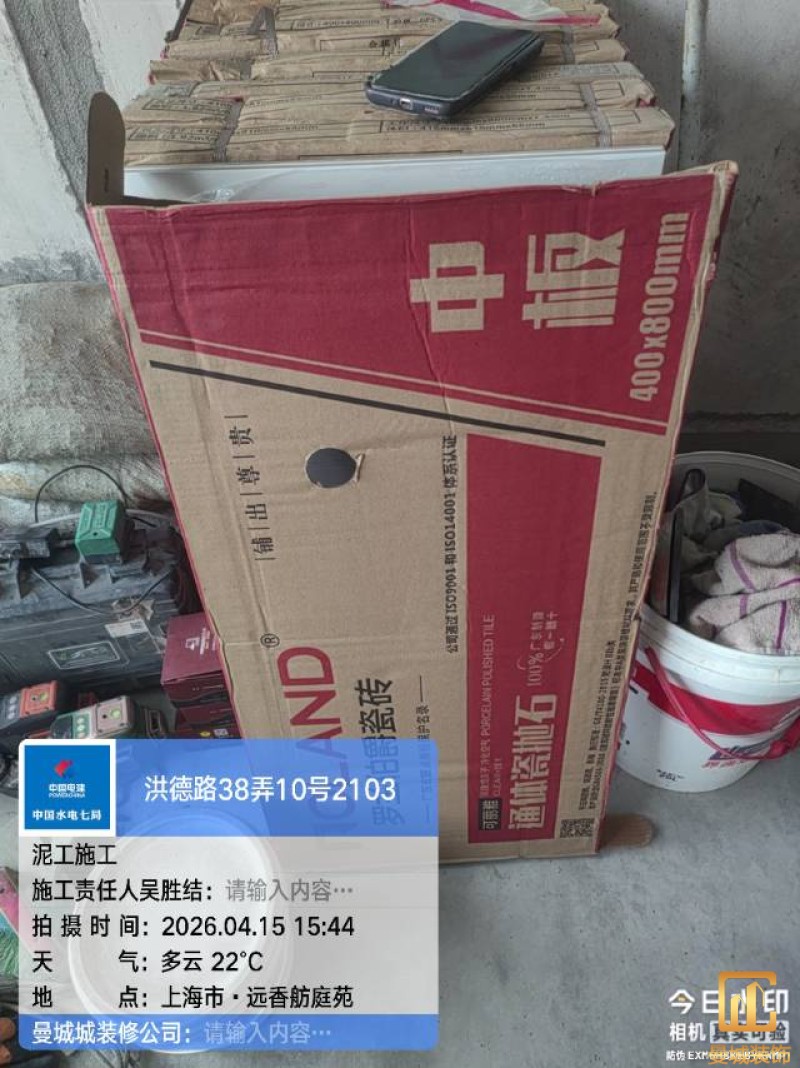

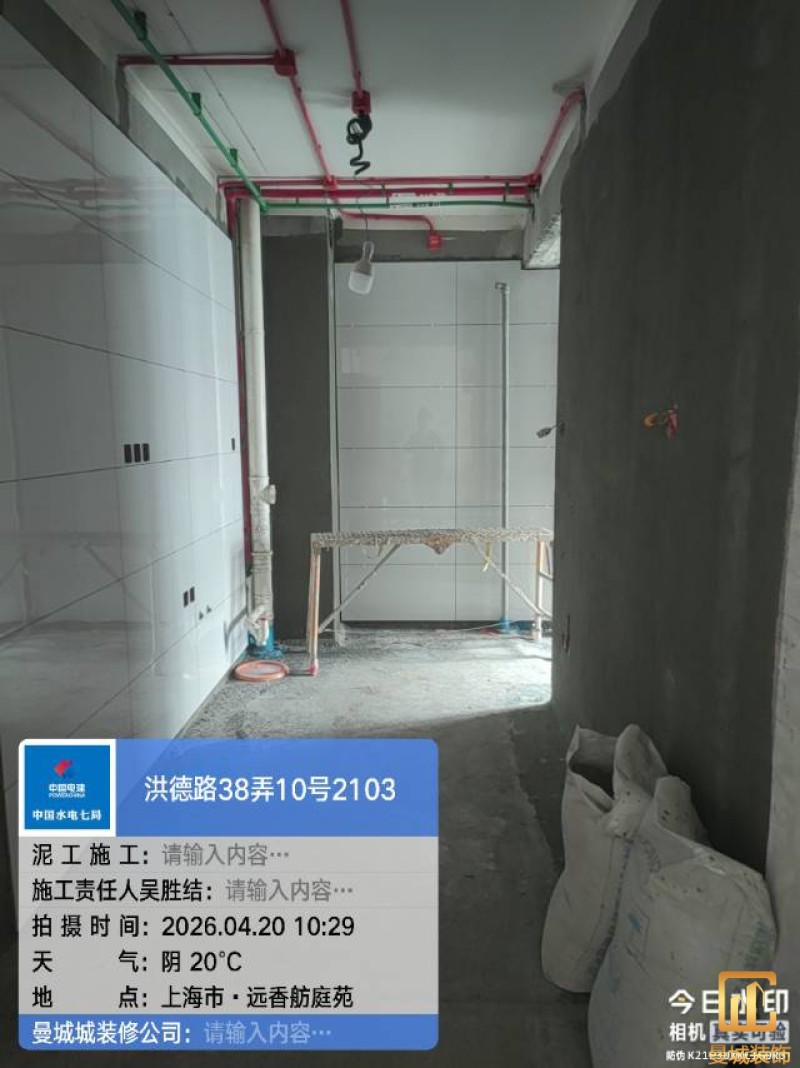

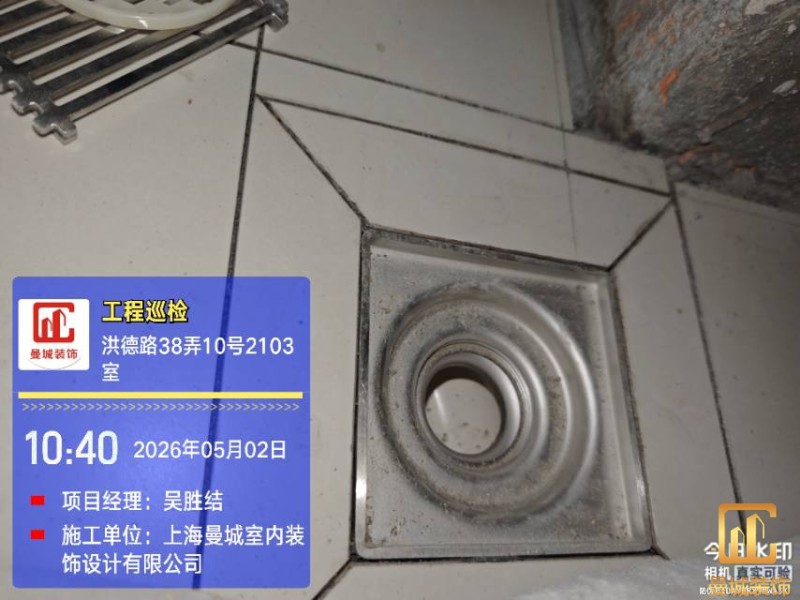

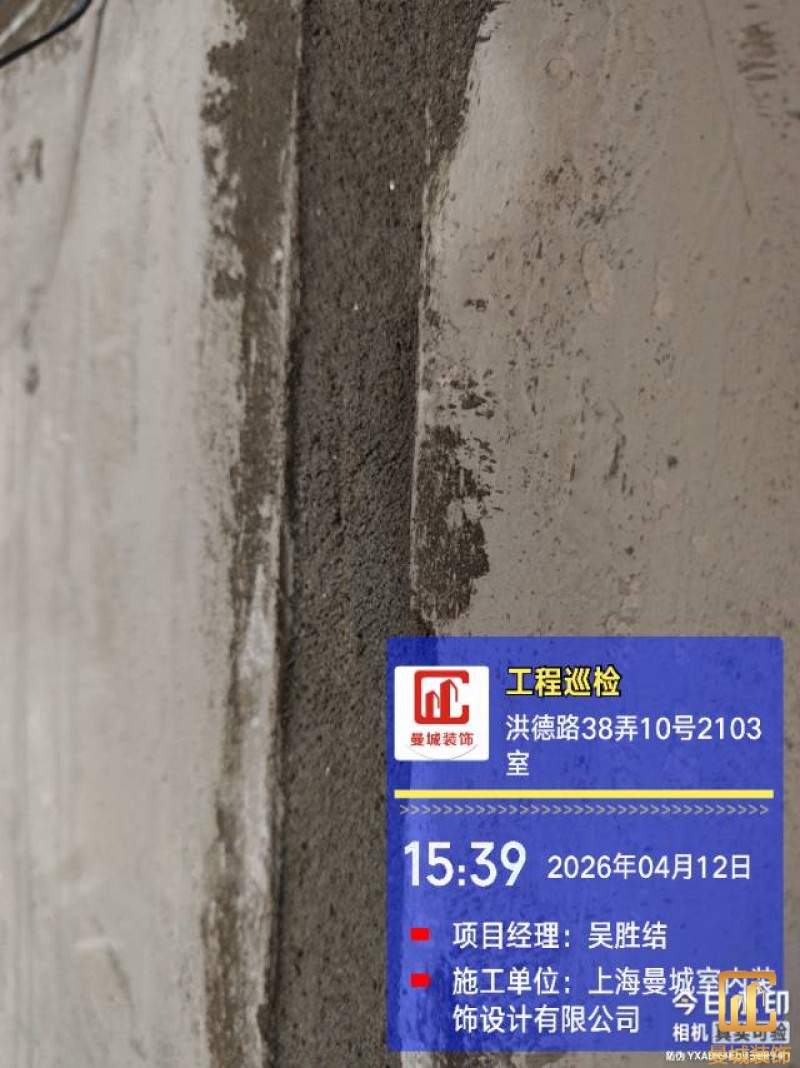

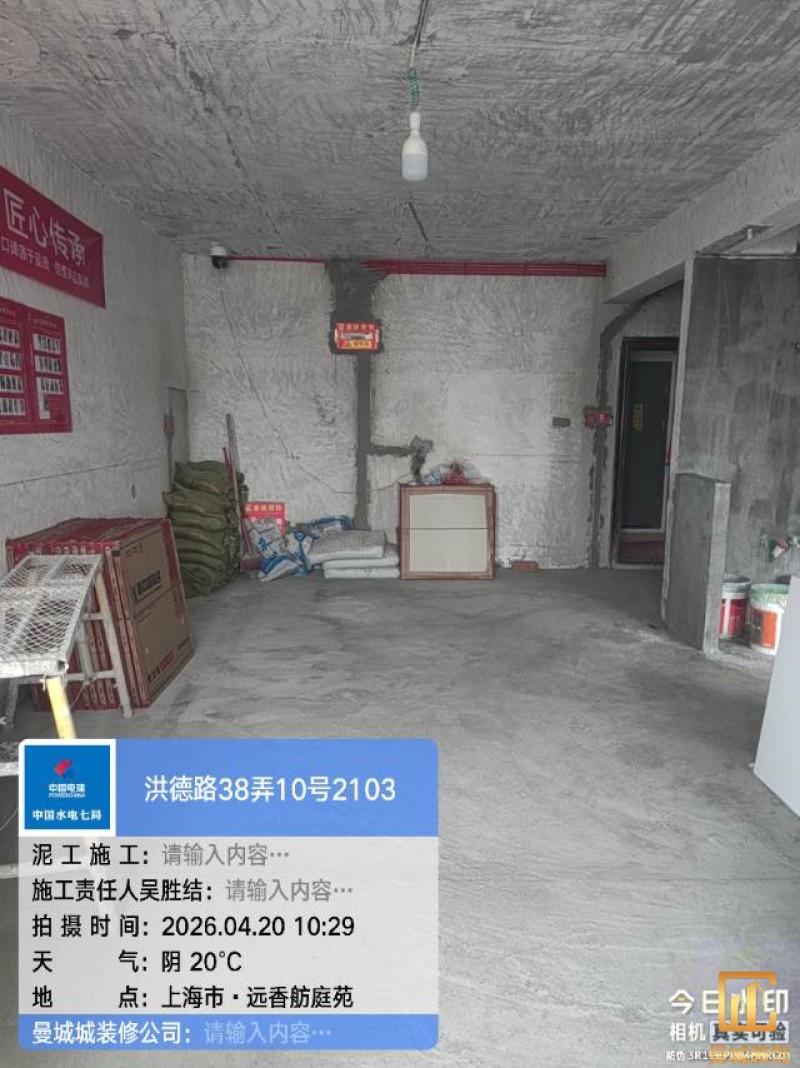

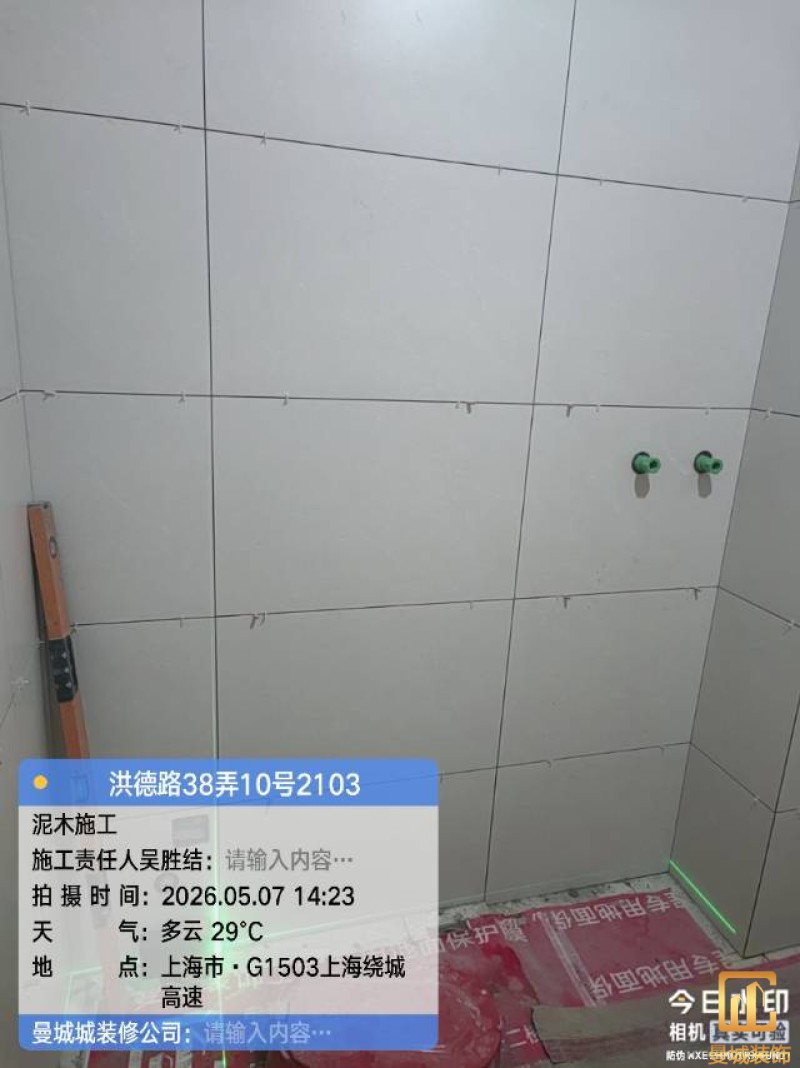

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

监理:韩工

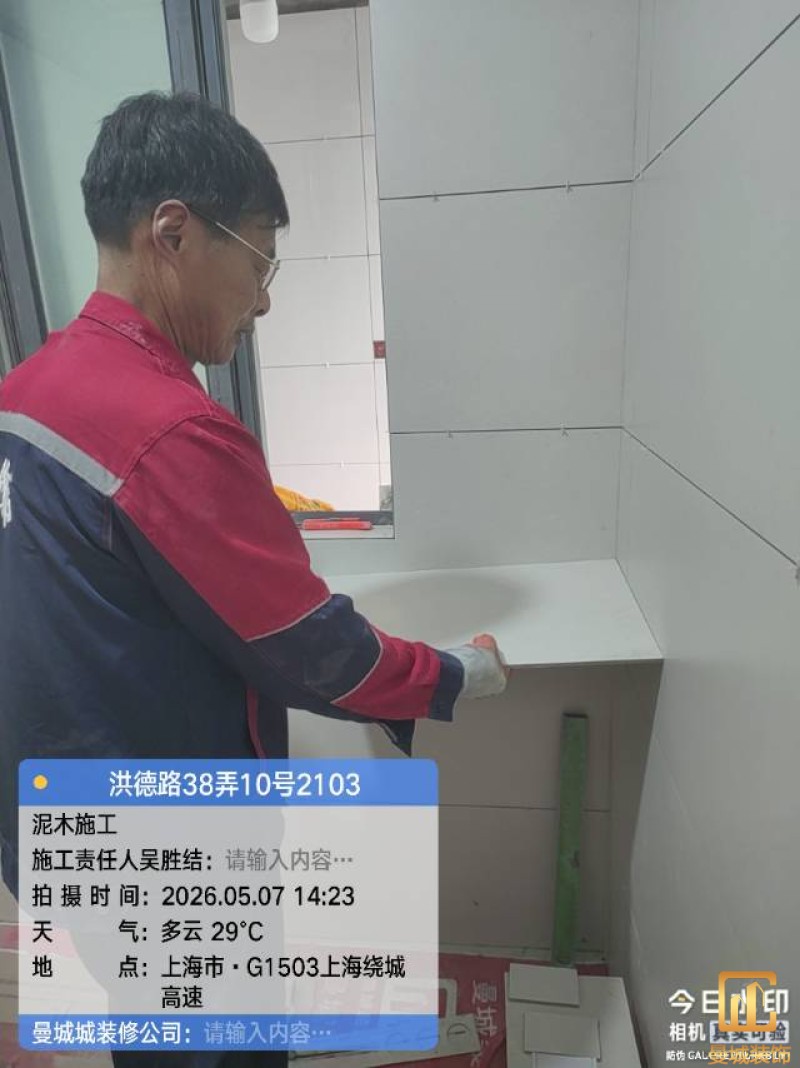

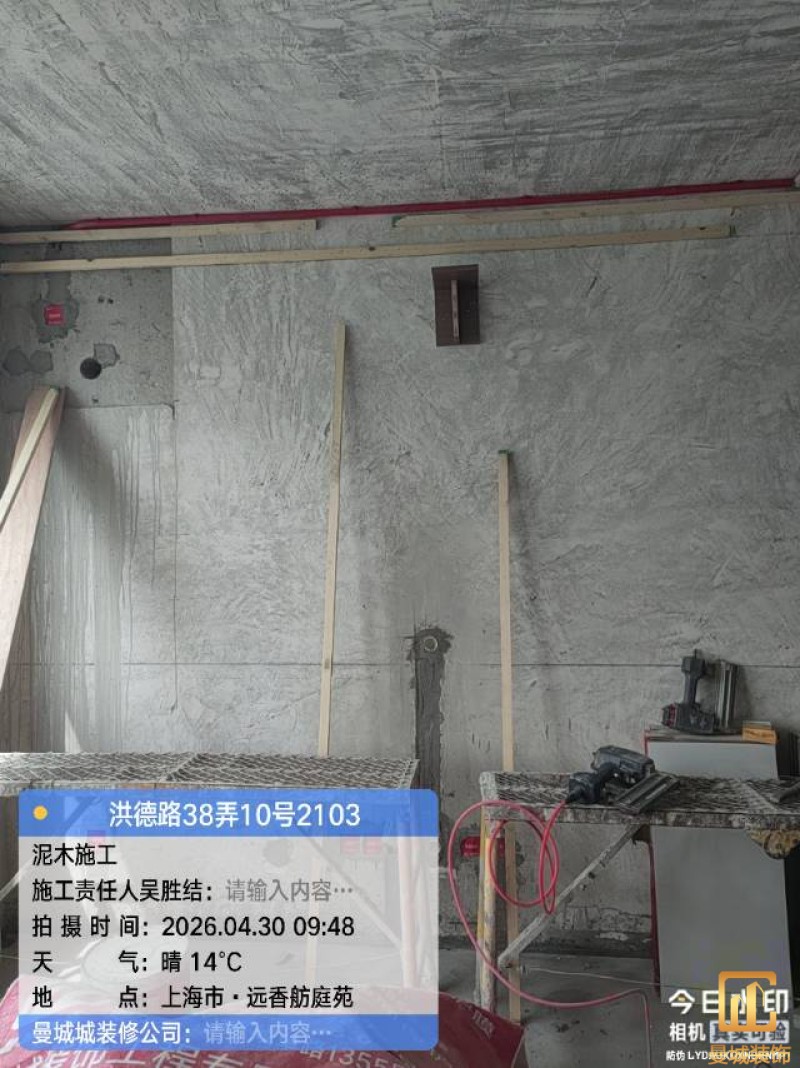

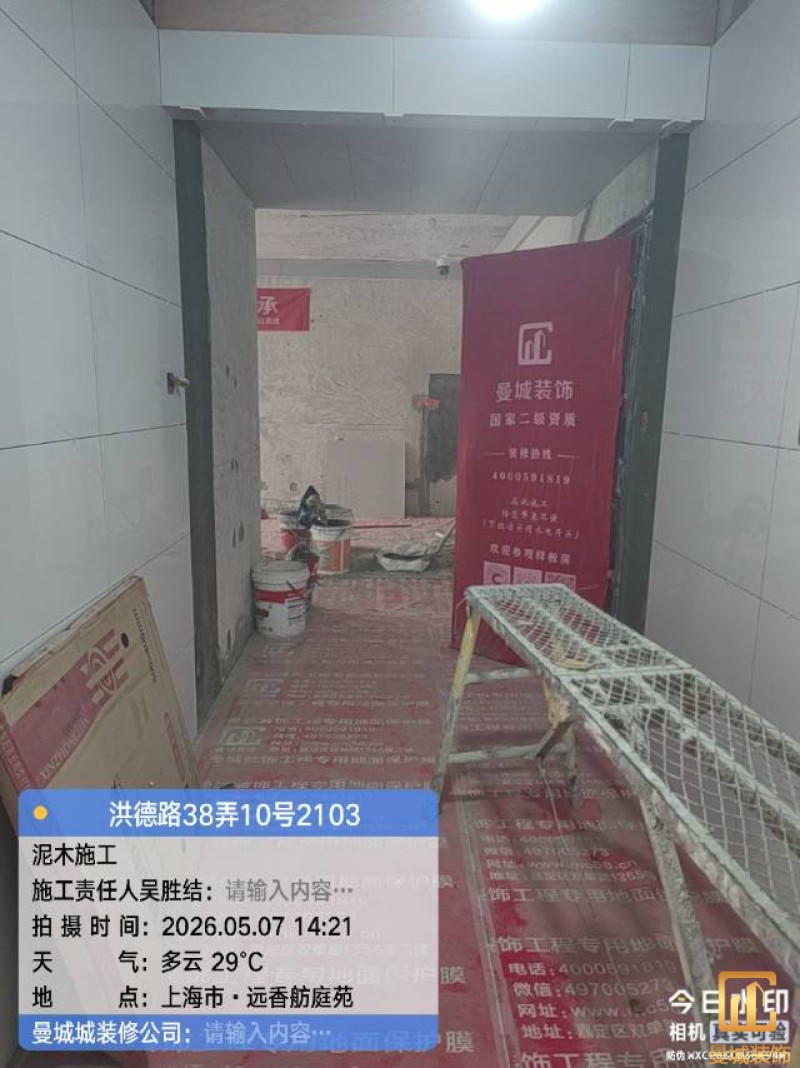

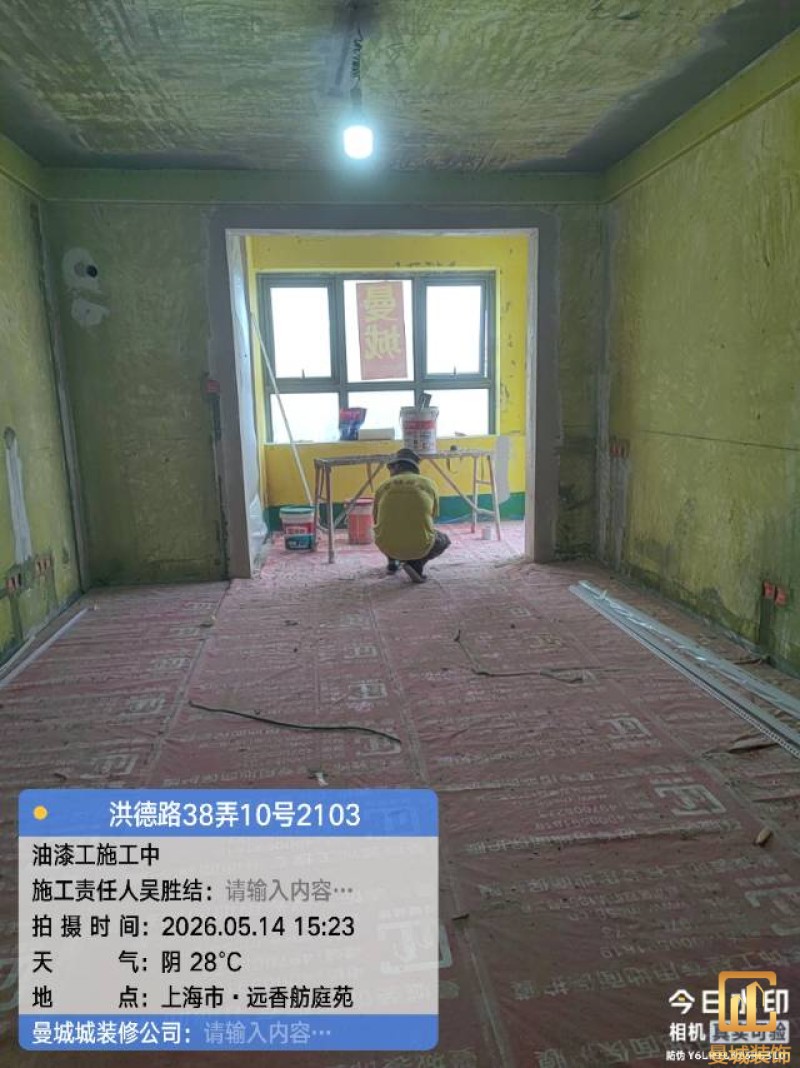

木工巡查 重点检查吊顶龙骨、柜体结构、造型尺寸、板材安装及收口工艺。 严控施工精度,强化安全规范,确保结构稳固、尺寸精准、外观整洁。

项目经理:吴胜结

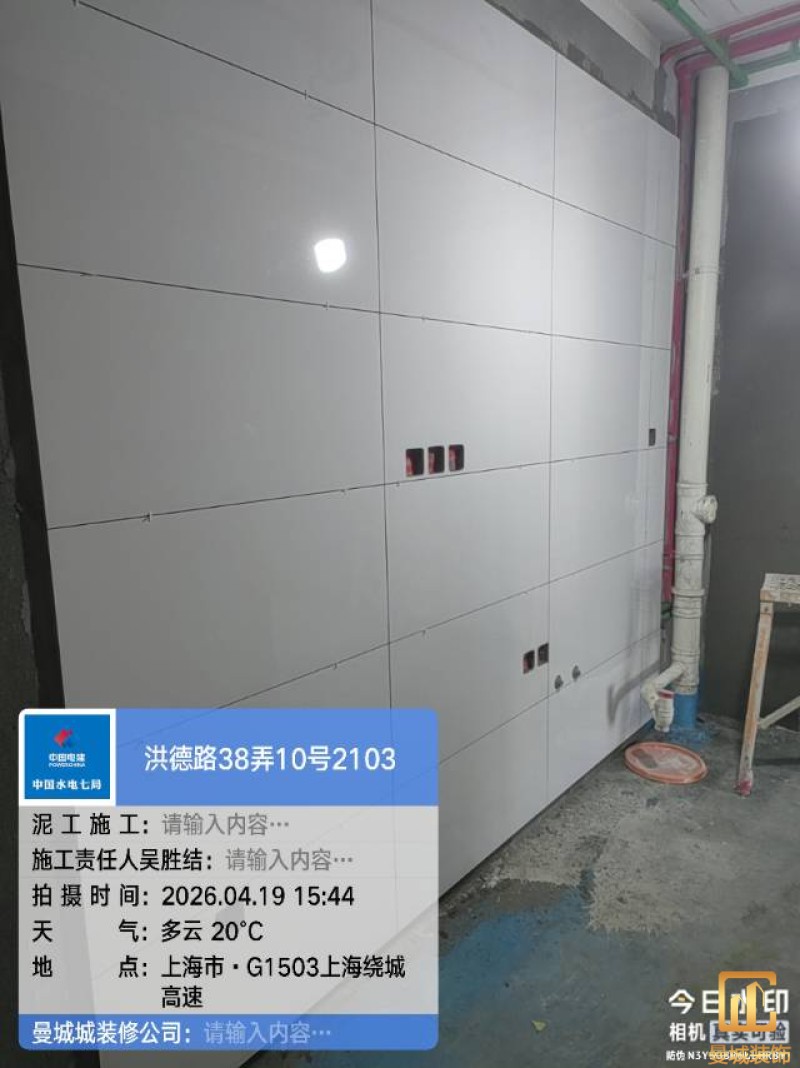

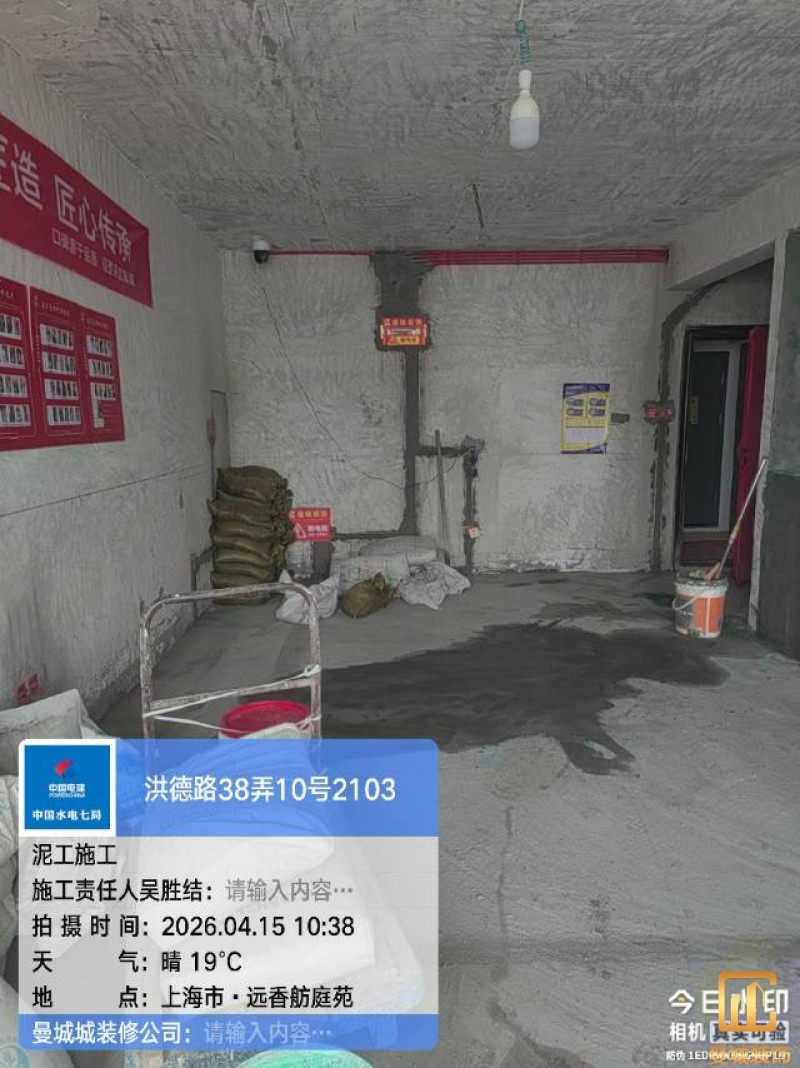

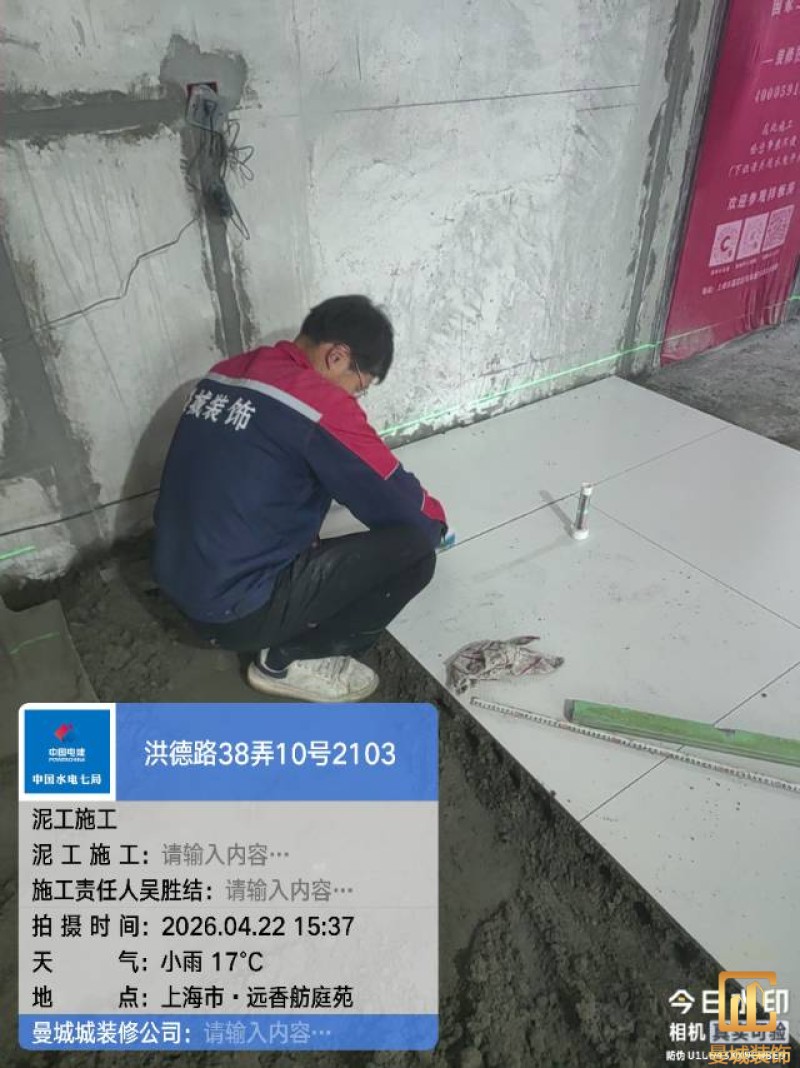

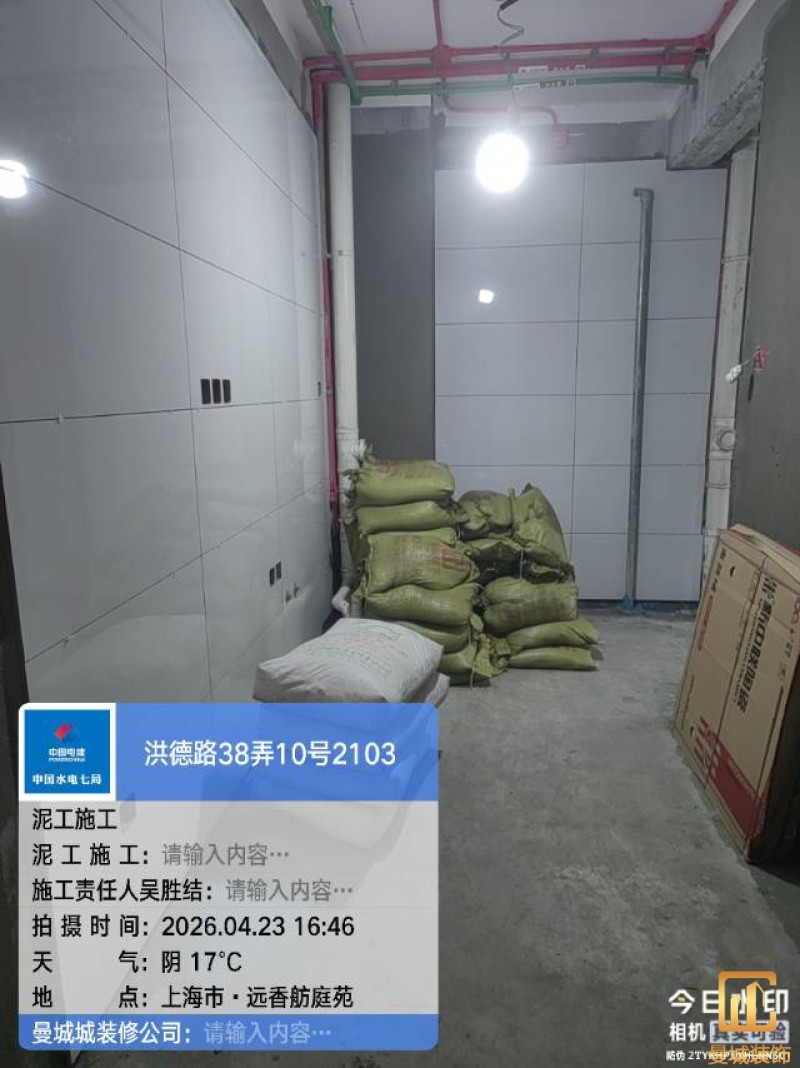

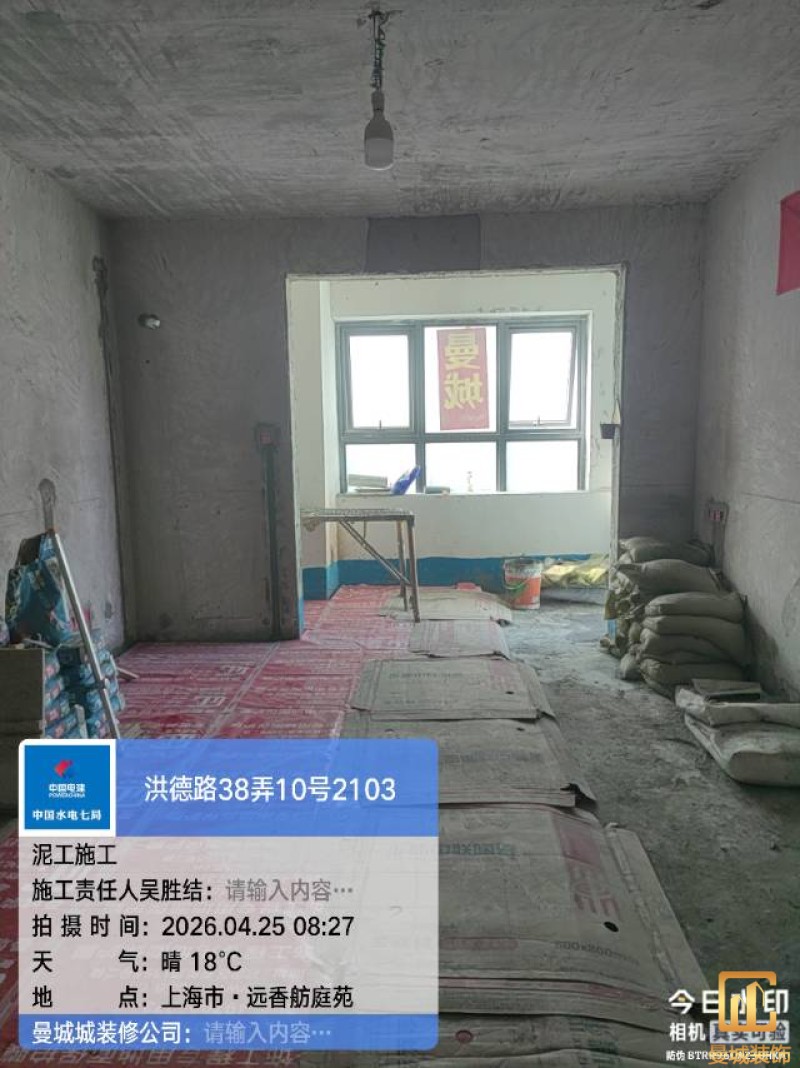

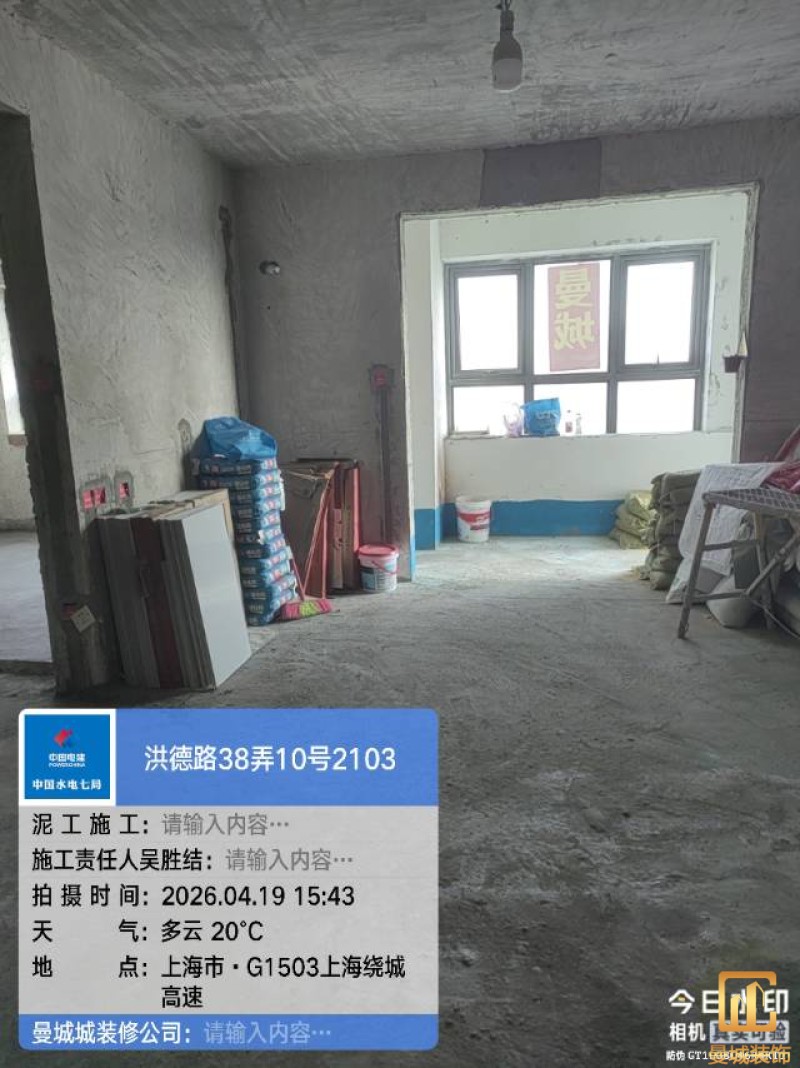

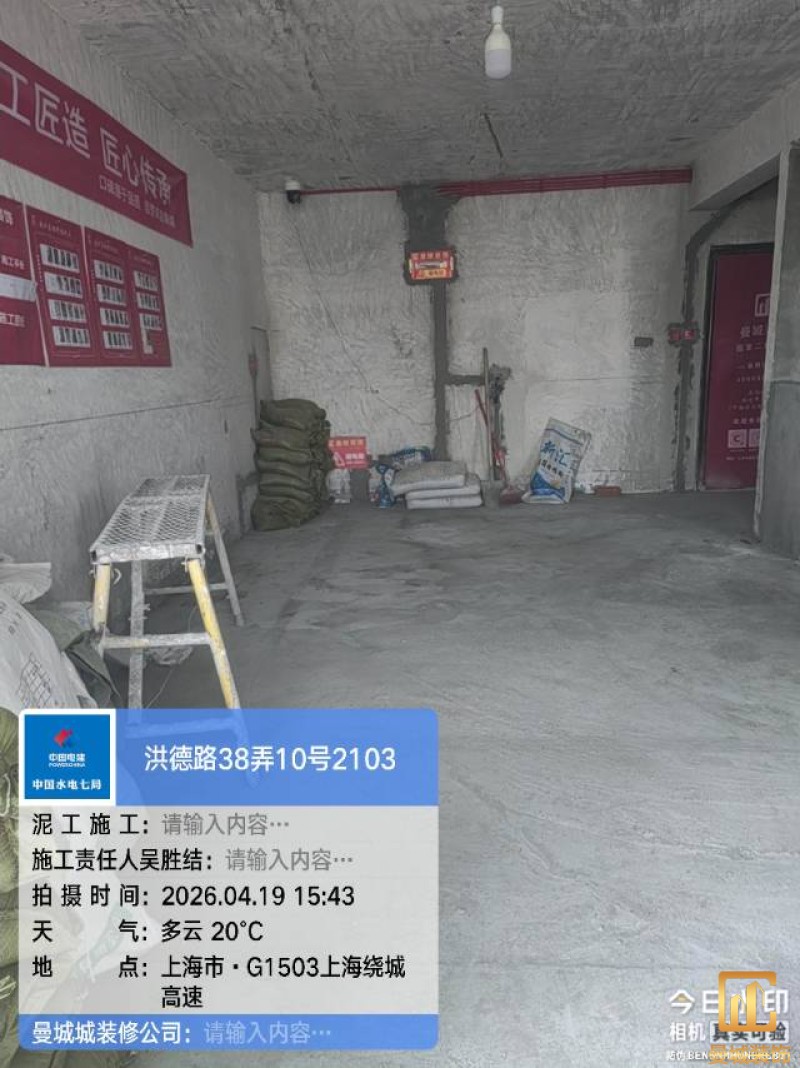

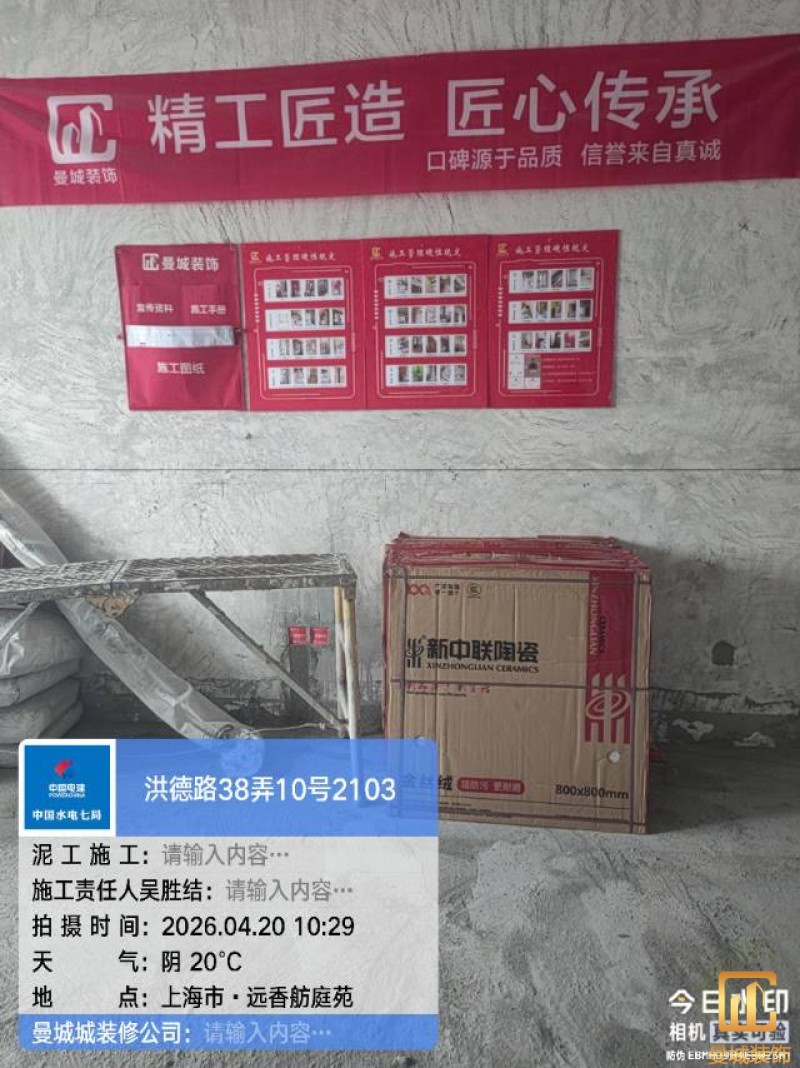

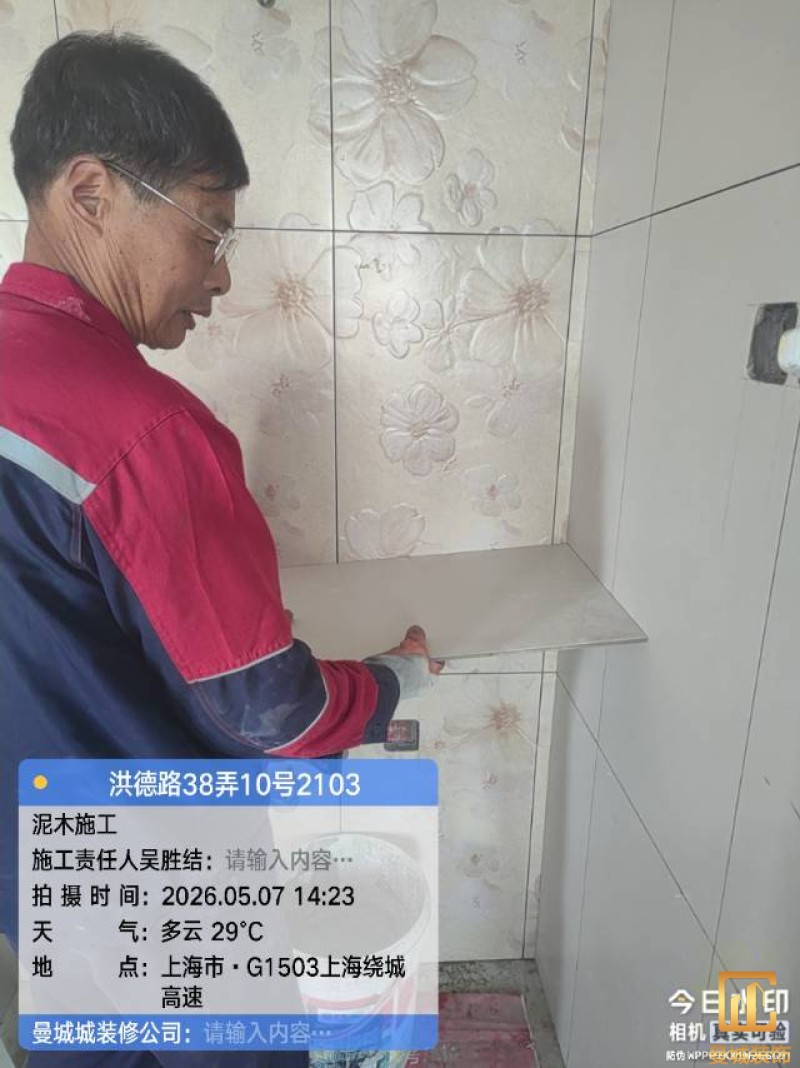

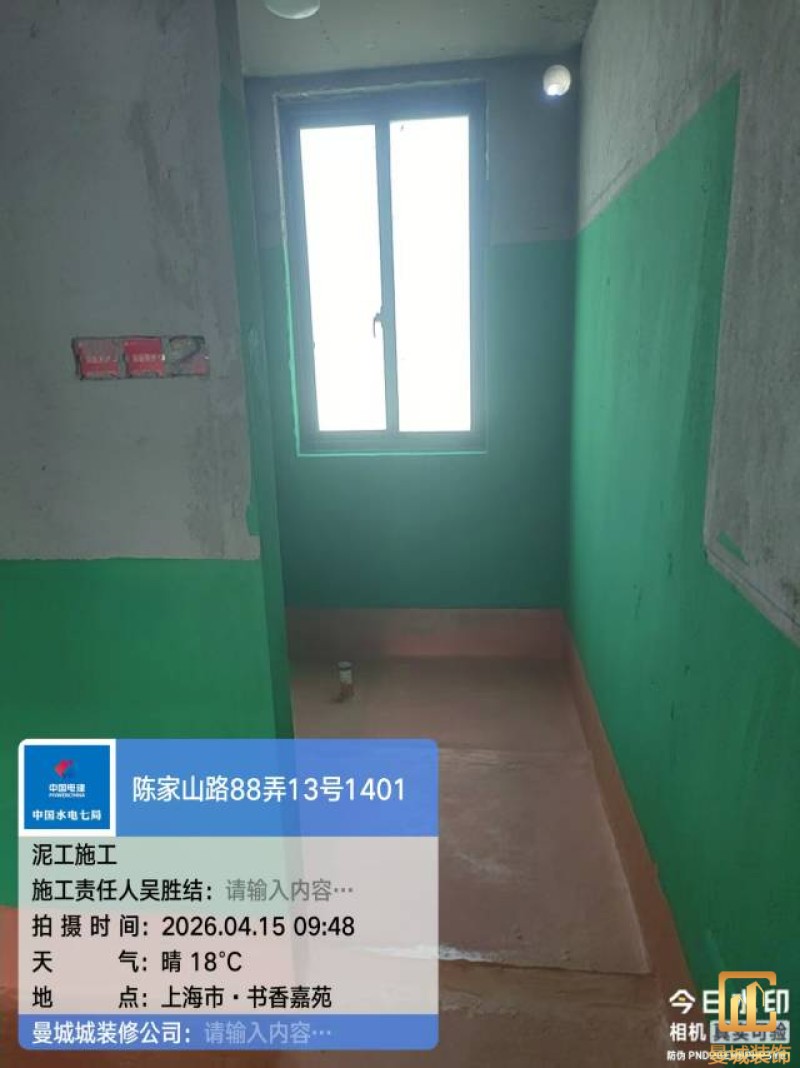

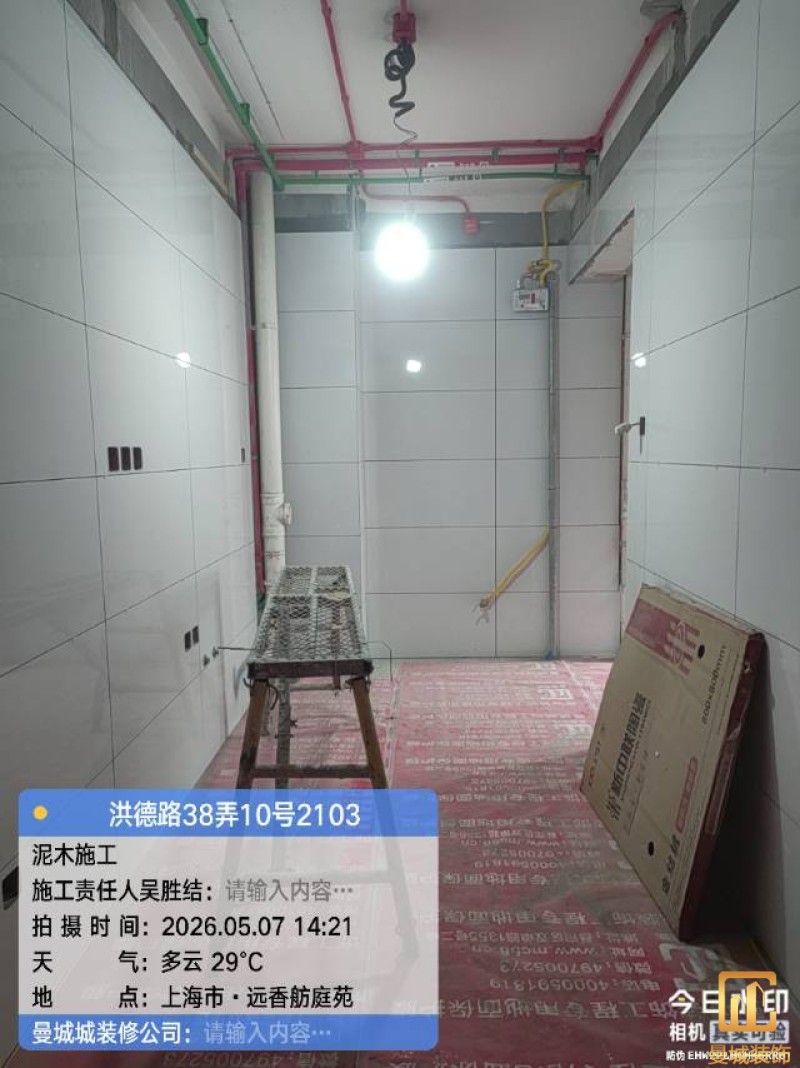

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

郑爱坤

尊敬的老师: 您好!我是曼城合作辅料商家郑爱坤。关于您家的材料配送事宜,现告知如下: 木工材料已完成下单,送达。 送达时,我们会将材料拍照发送至群内、并按曼城工地管理求按区域摆放 同时把配送材料上传到曼城装修透明小程序 供后期您及曼城公司相关人员查验。 若您或曼城工作人员发现本次材料为假冒产品,本人承诺 “假一赔十”。 若未按预计时间送达,本人愿承担每次 200 元的超时罚款。 感谢您选择曼城装饰,祝您装修顺利、生活愉快

项目经理:吴胜结

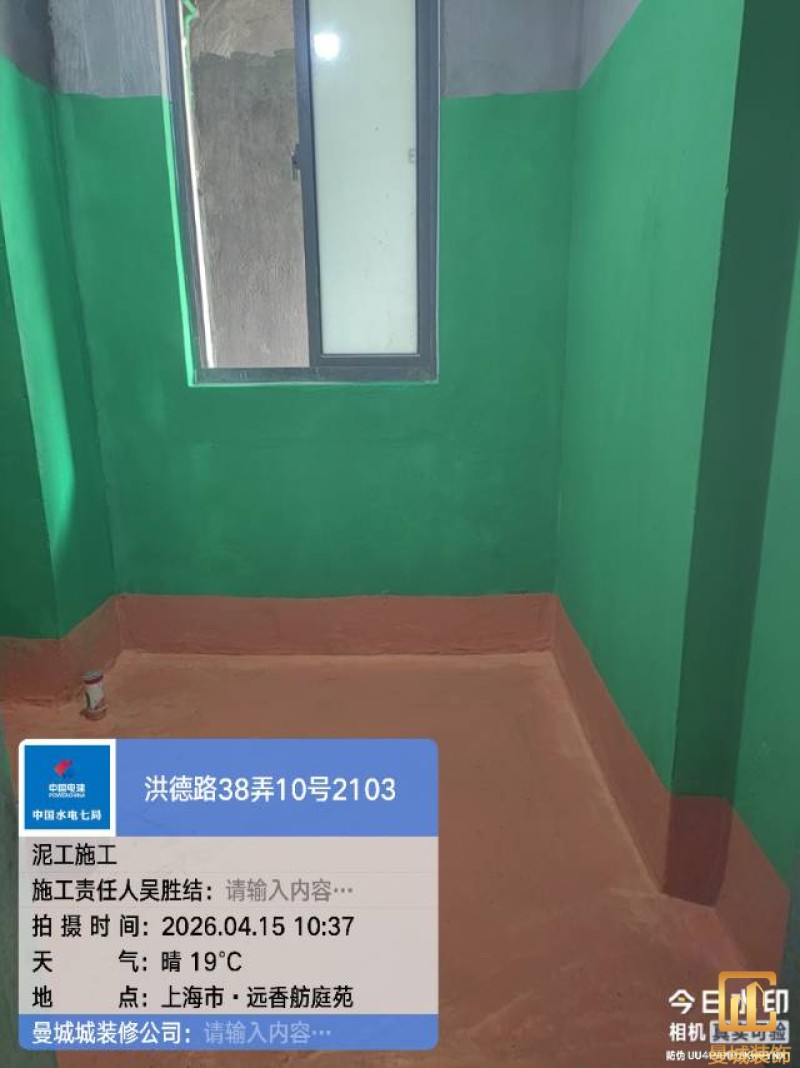

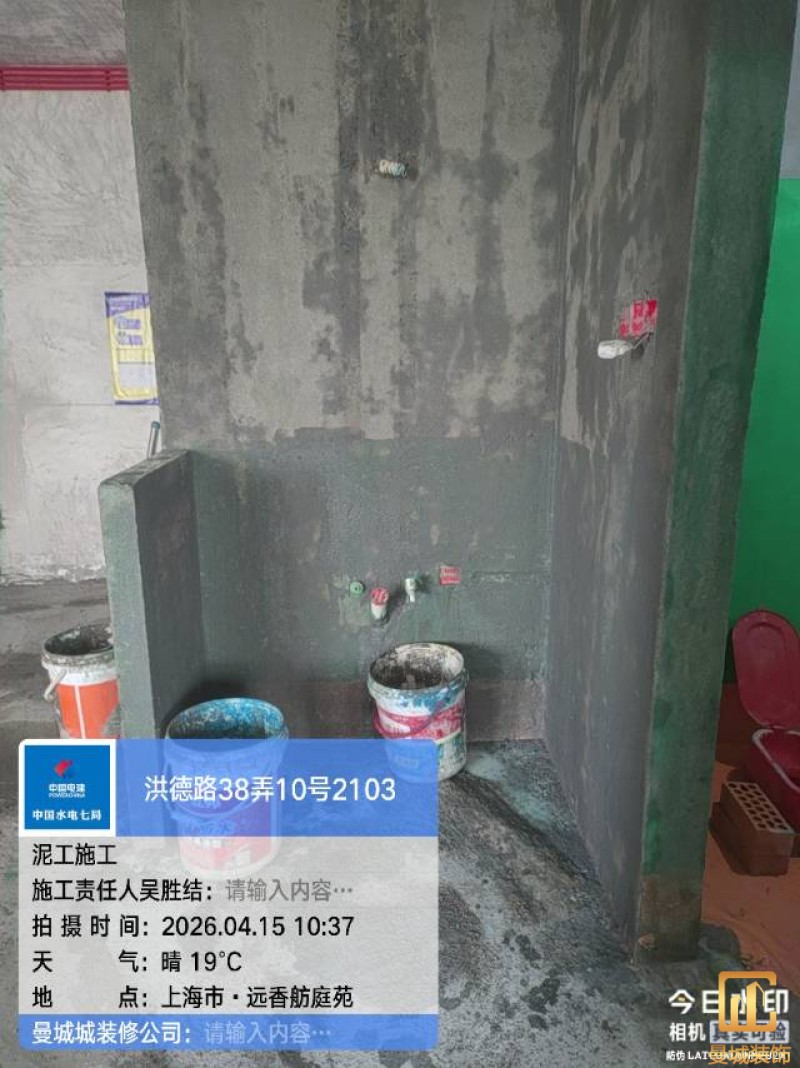

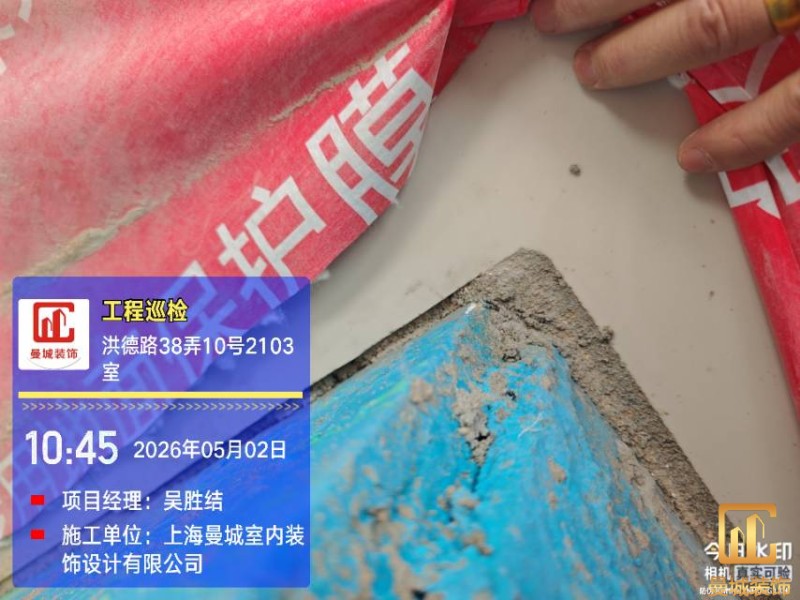

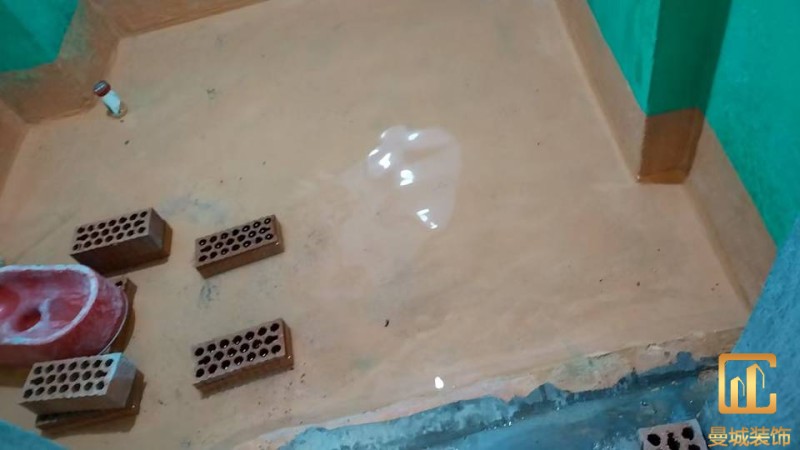

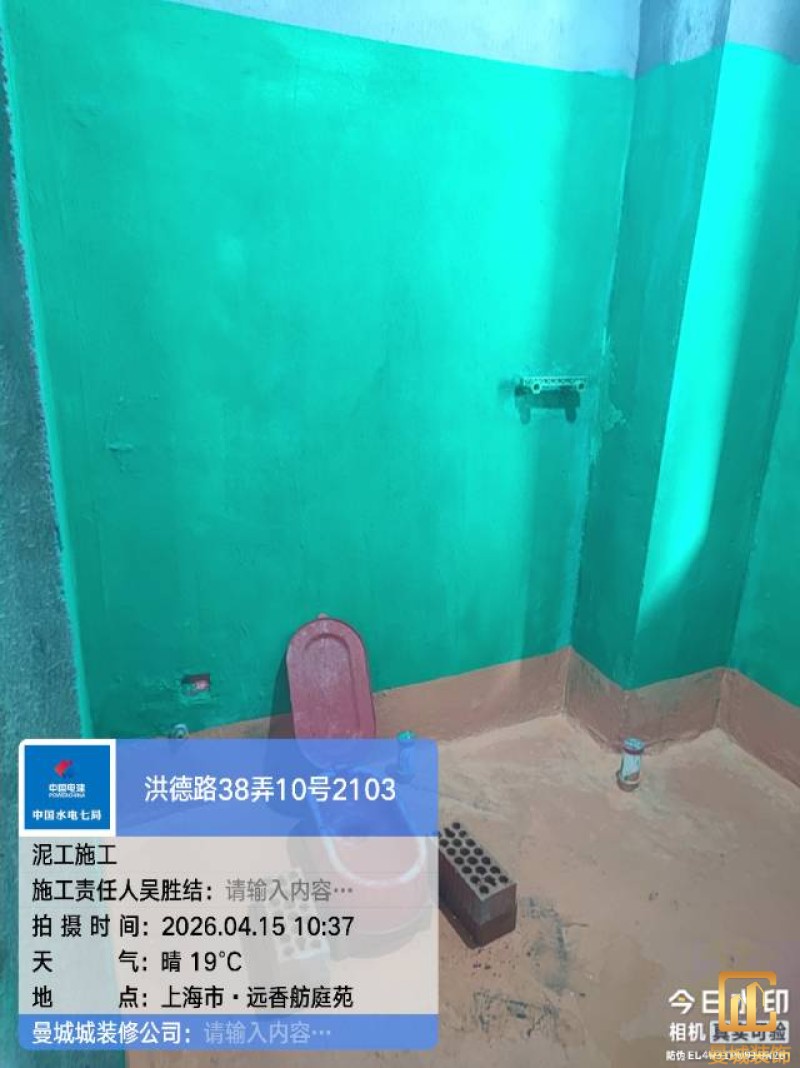

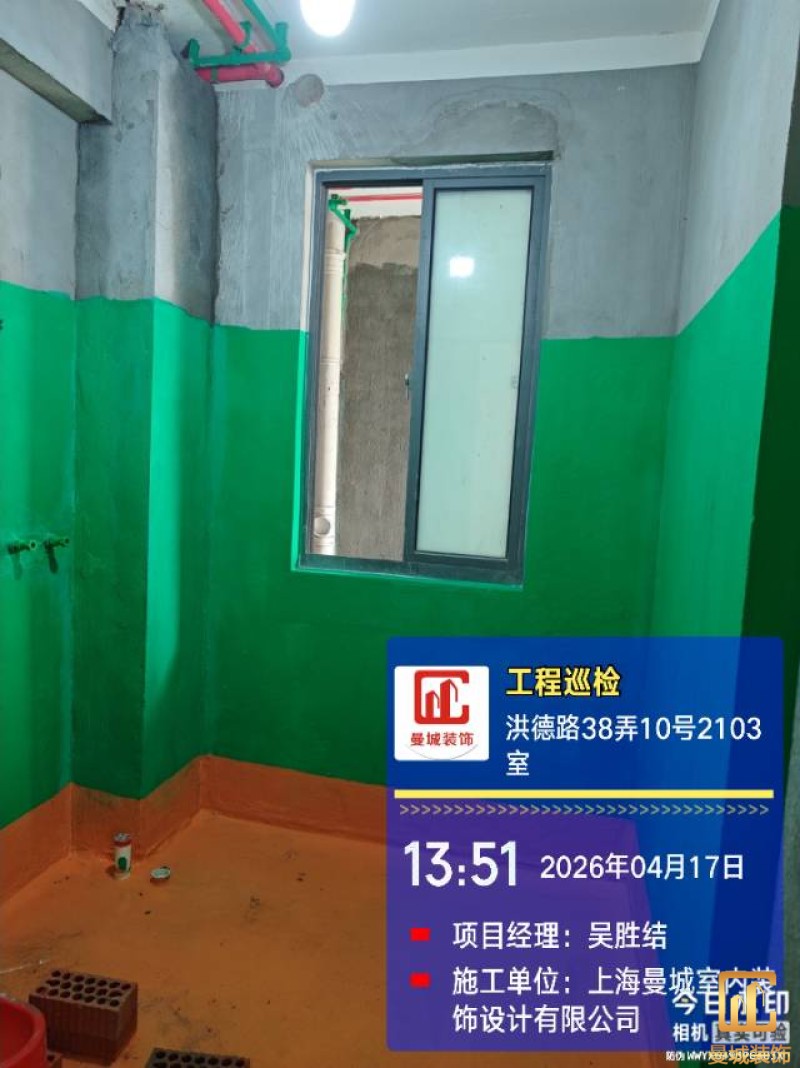

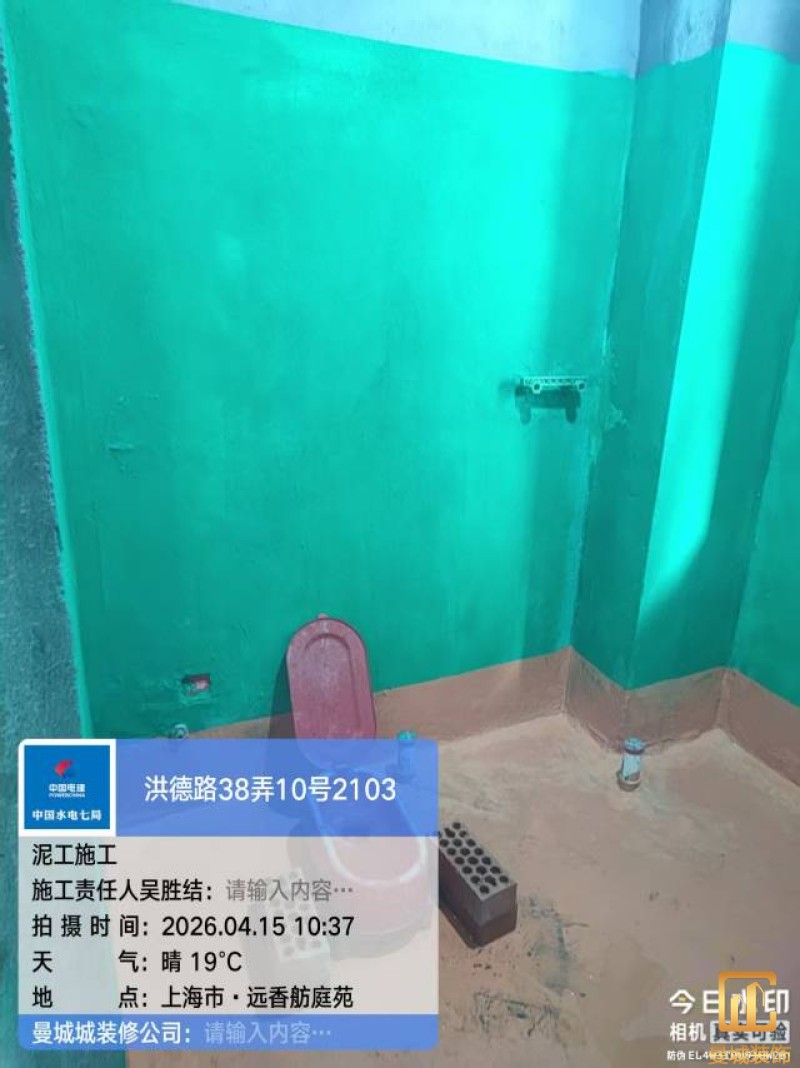

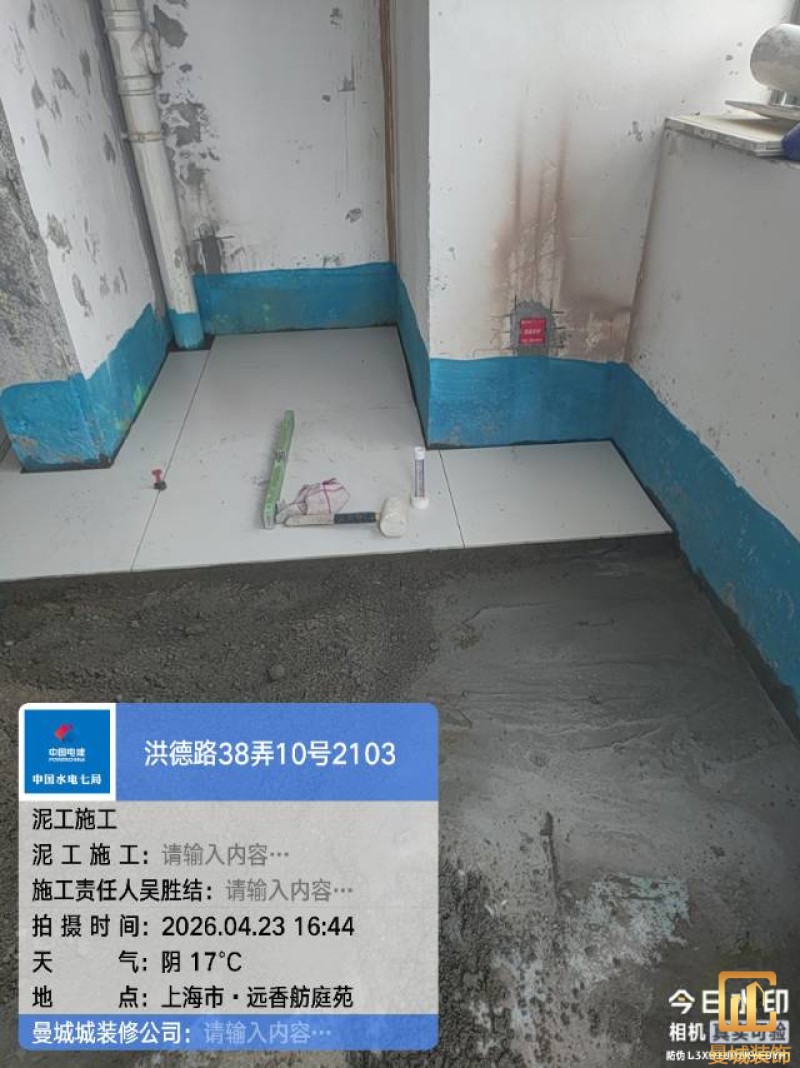

1、卫生间已做好防水高度1.8米以上,厨房、阳台地面做防水墙面防水高300cm。2、刷好防水已用专用界面剂拉毛。3、卫生间门槛石刷好防水后已做防水测式24小时、

项目经理:吴胜结

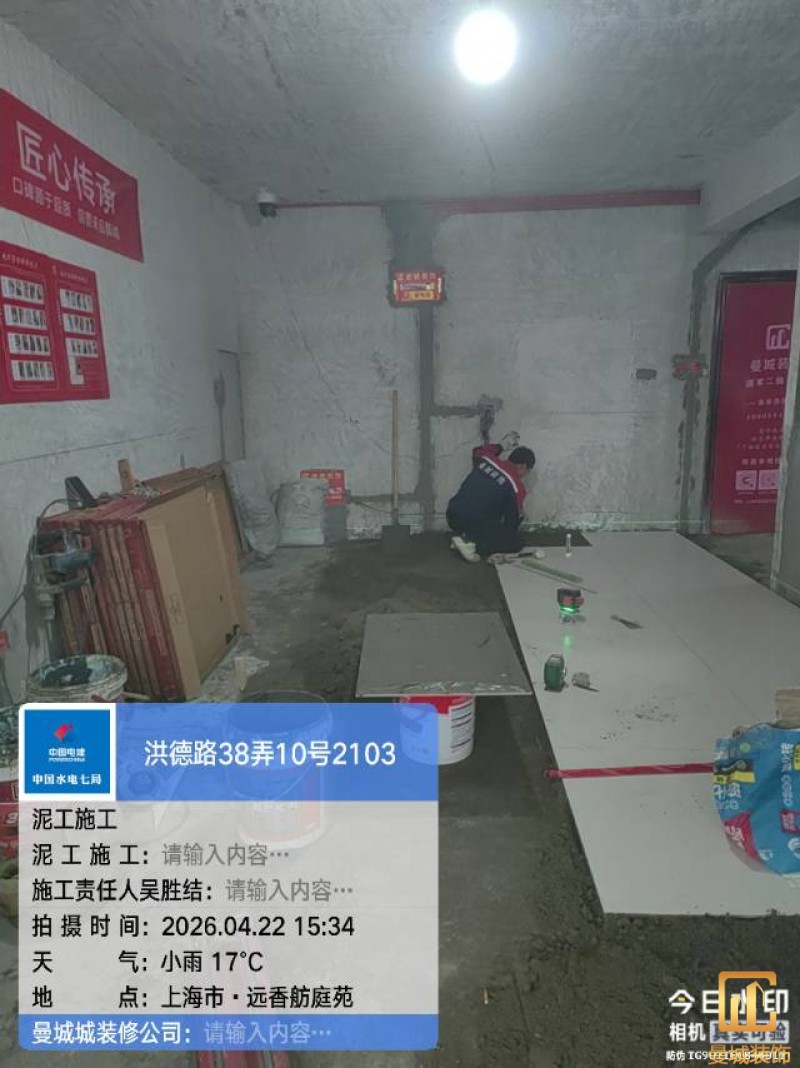

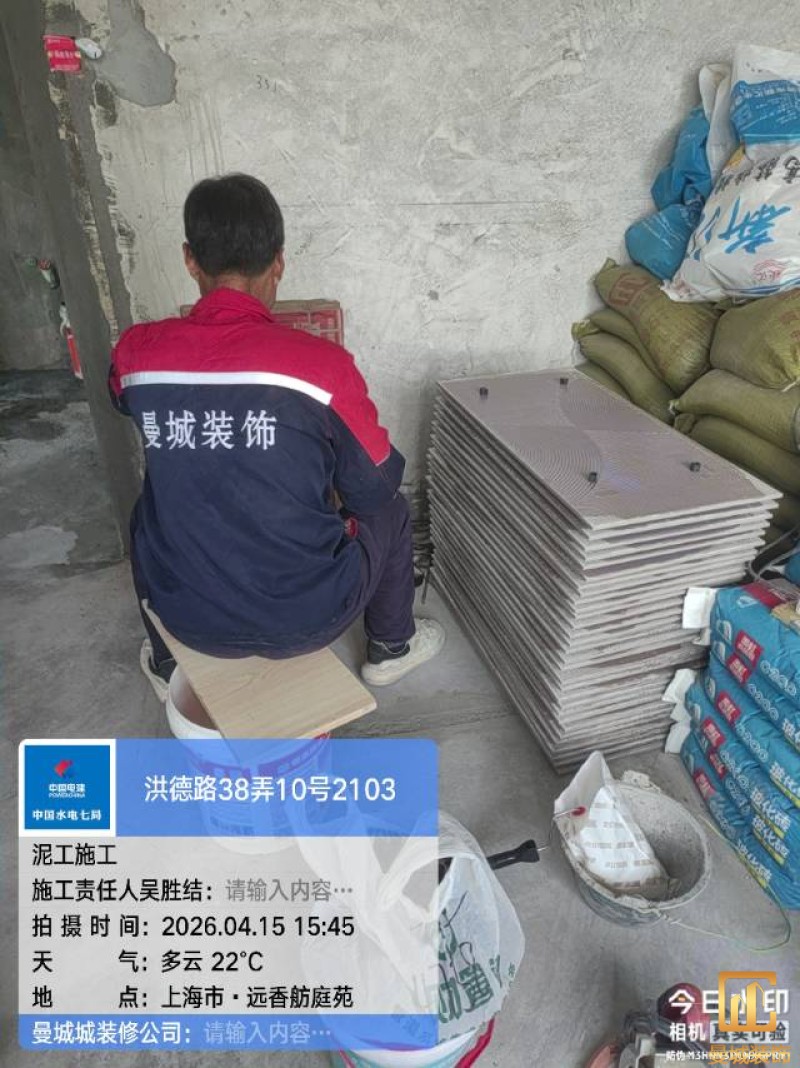

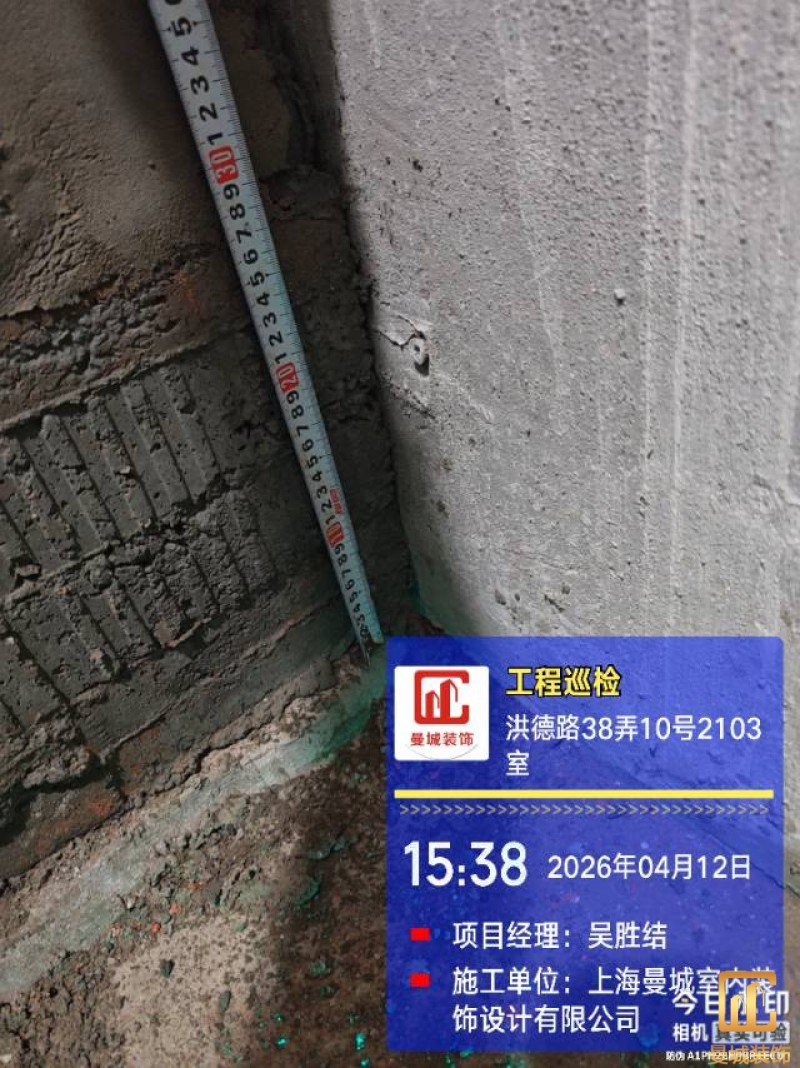

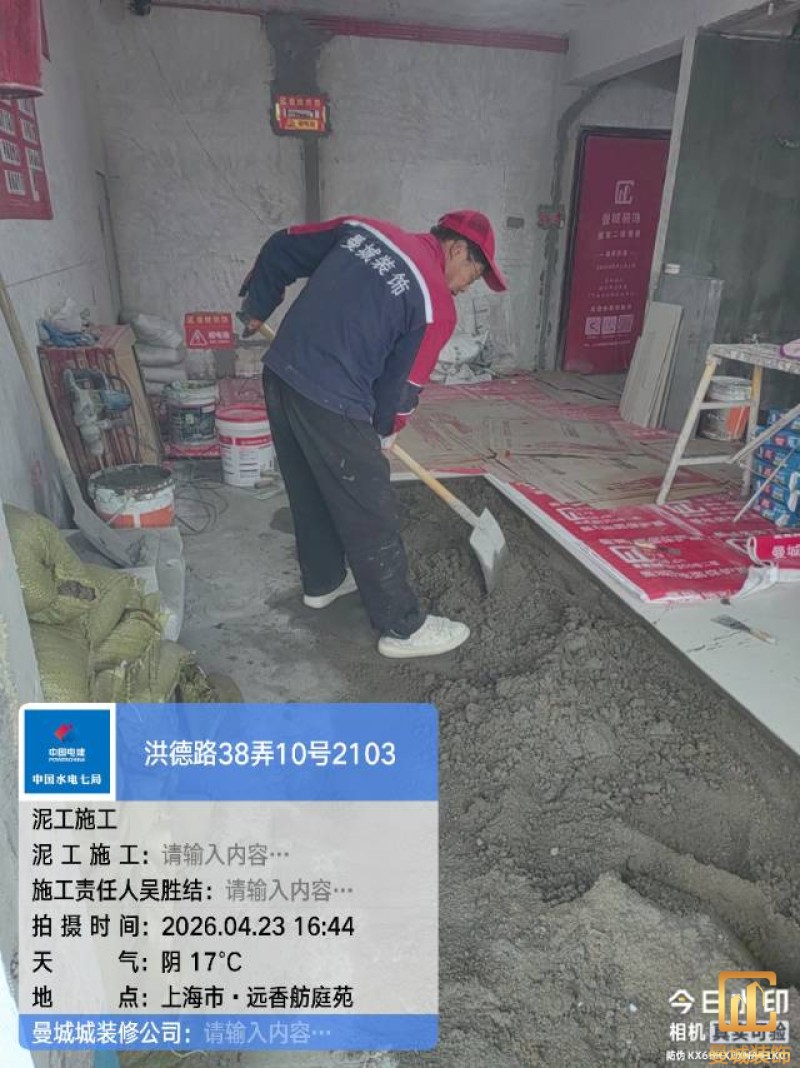

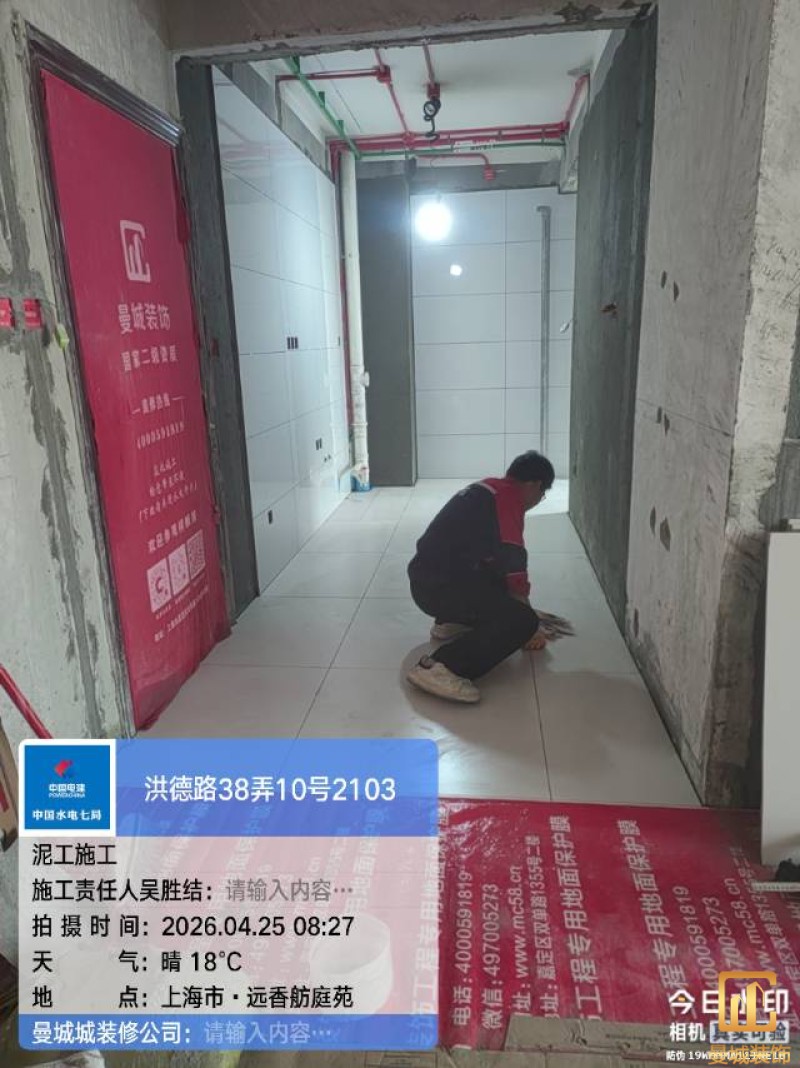

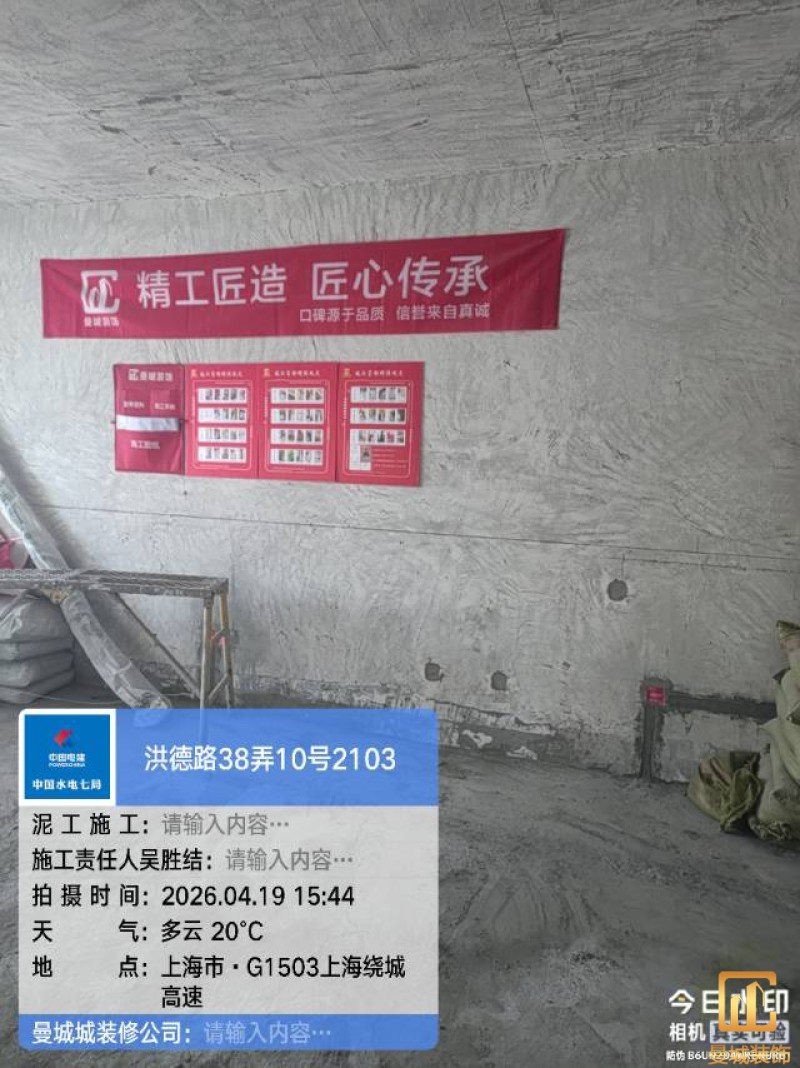

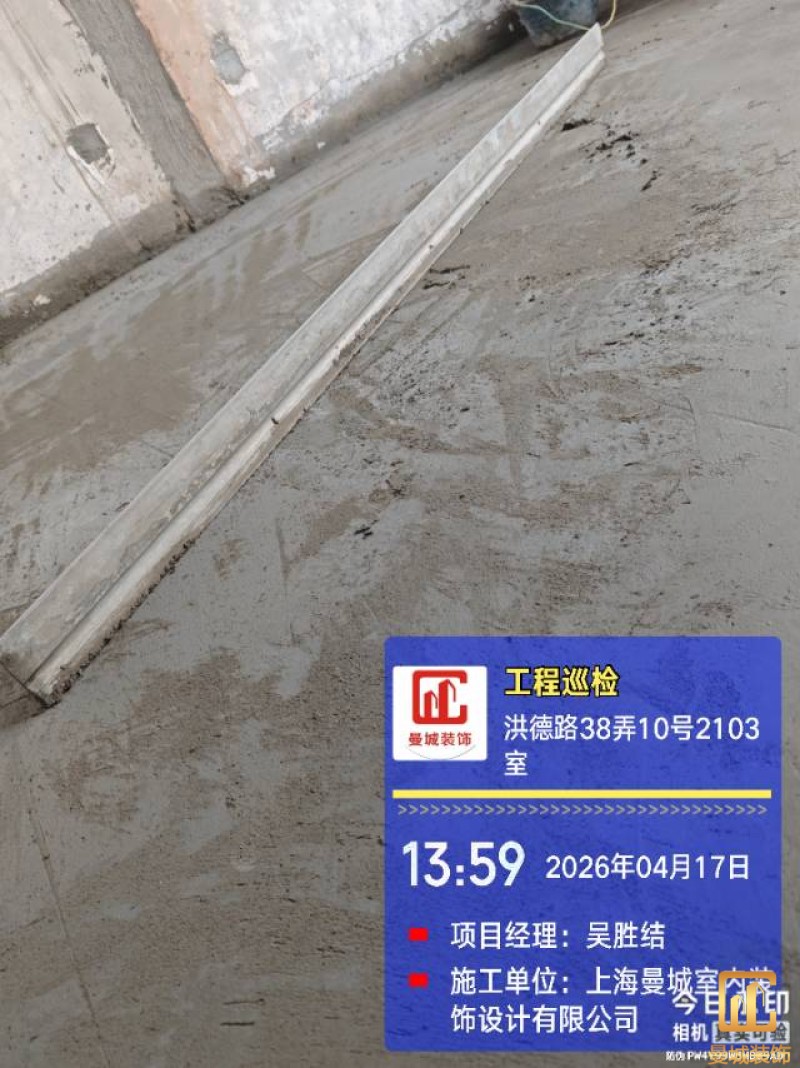

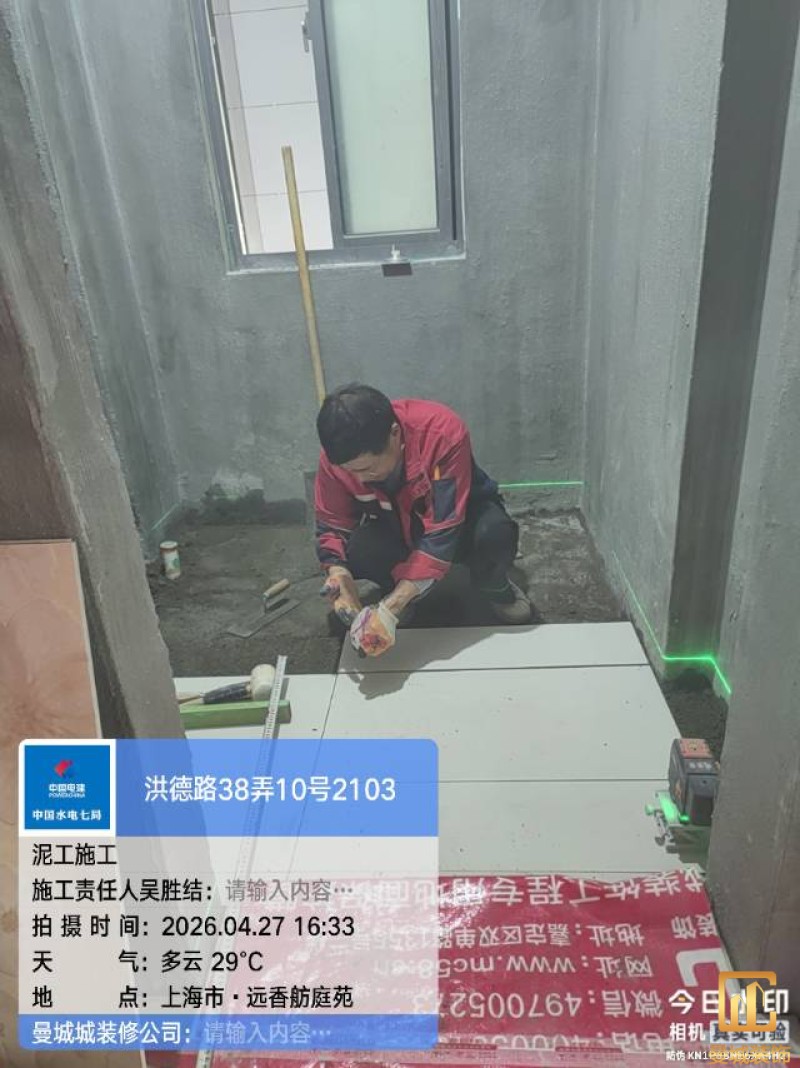

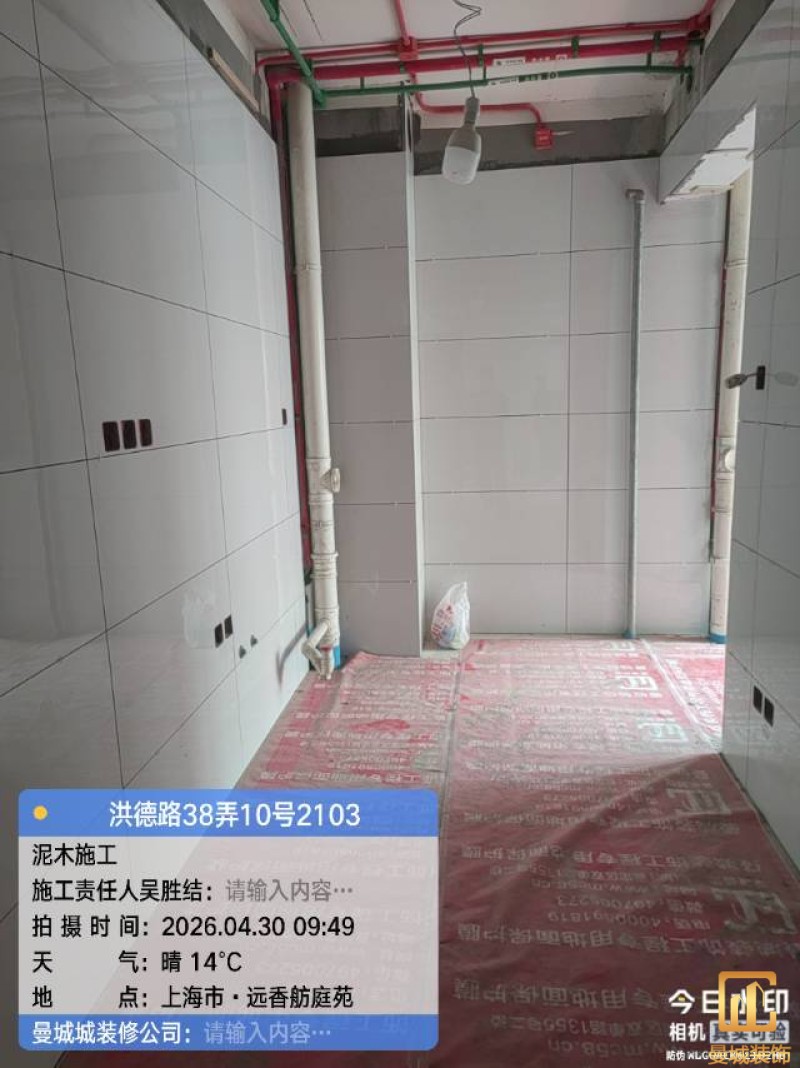

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:吴胜结

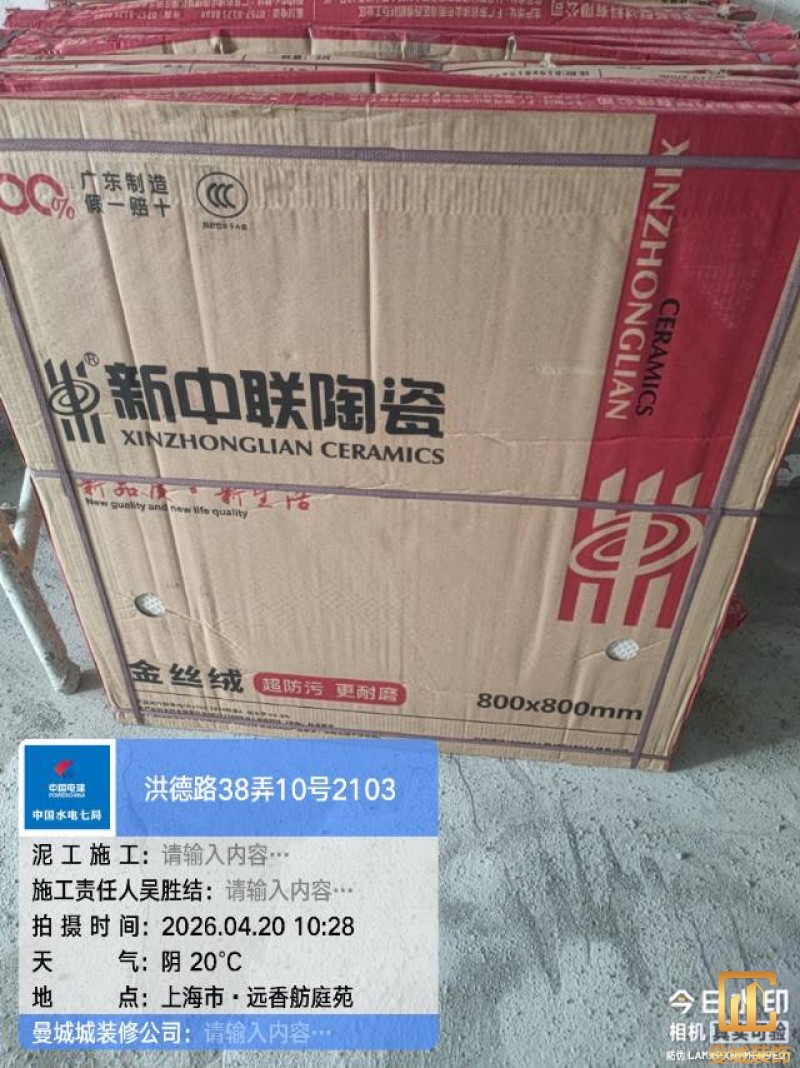

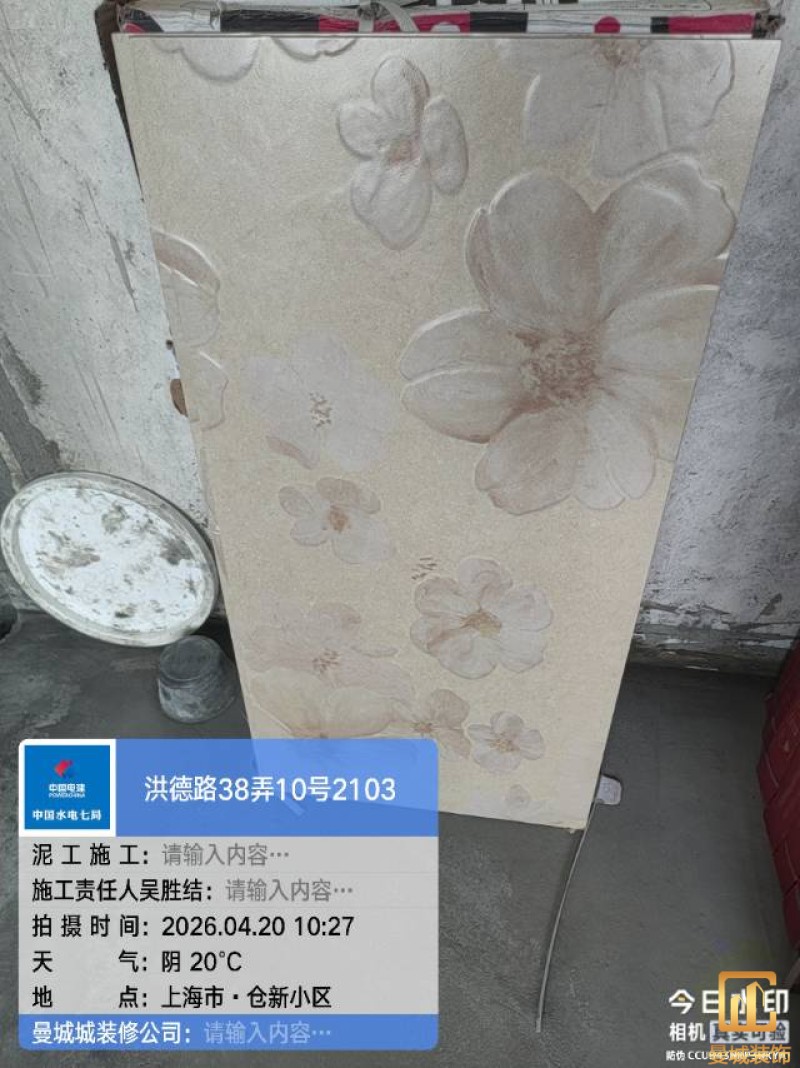

亲爱的老师好!你家的瓷砖己经到施工现场,请您检阅是否报价清单品牌规格?谢谢。

钟丽华

尊敬的业主老师您好,我是曼城装饰罗兰伯瓷砖工厂, 您家爱宅送砖完成,望知晓,后期如有任何需要联系我18279646800。最后感谢业主老师全家对罗兰伯爵瓷砖的信任和支持,祝:装修愉快。

项目经理:吴胜结

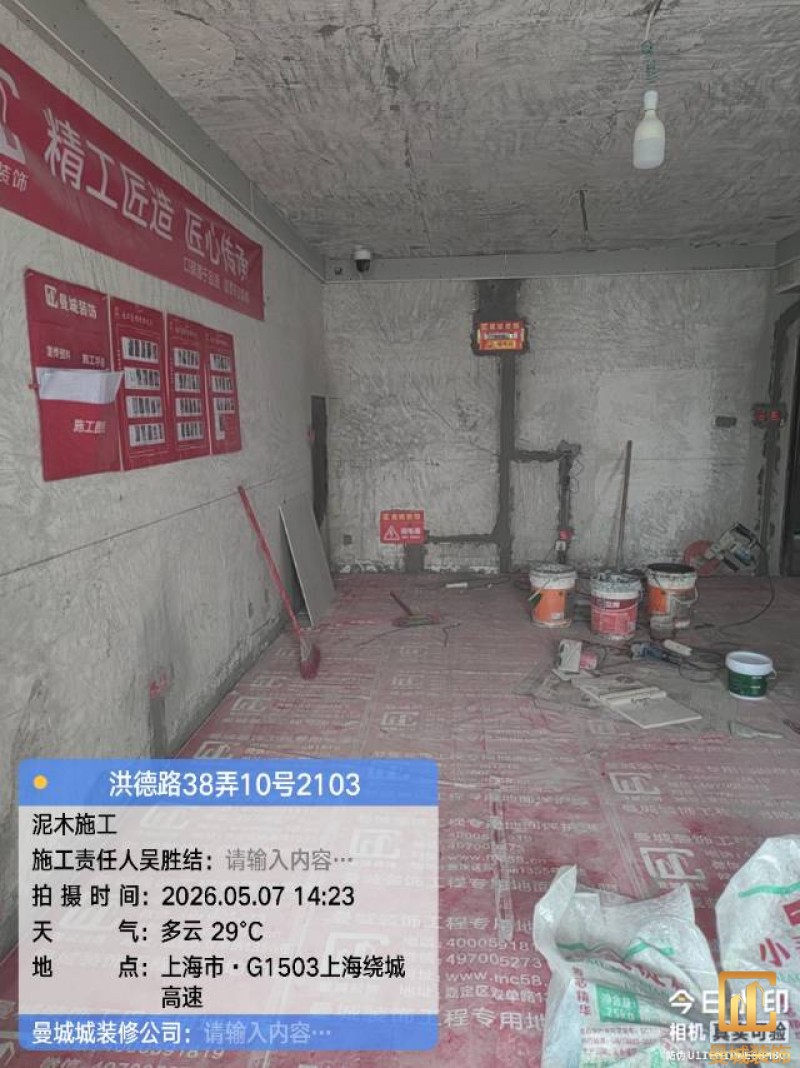

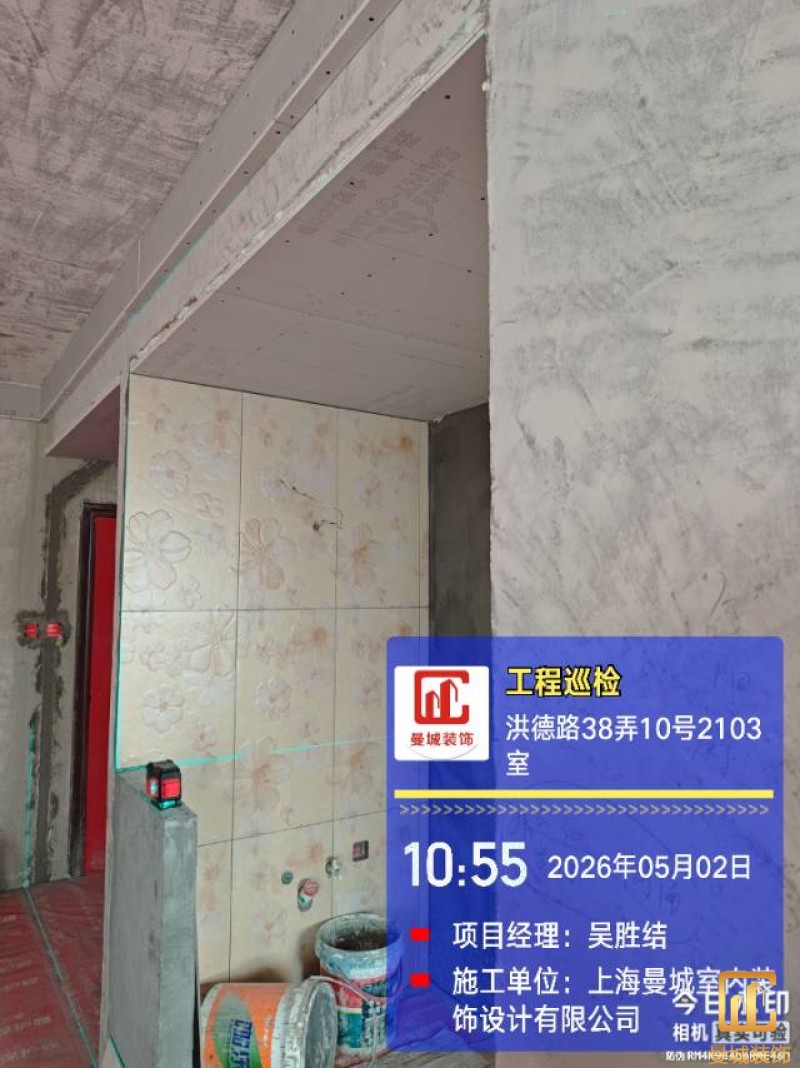

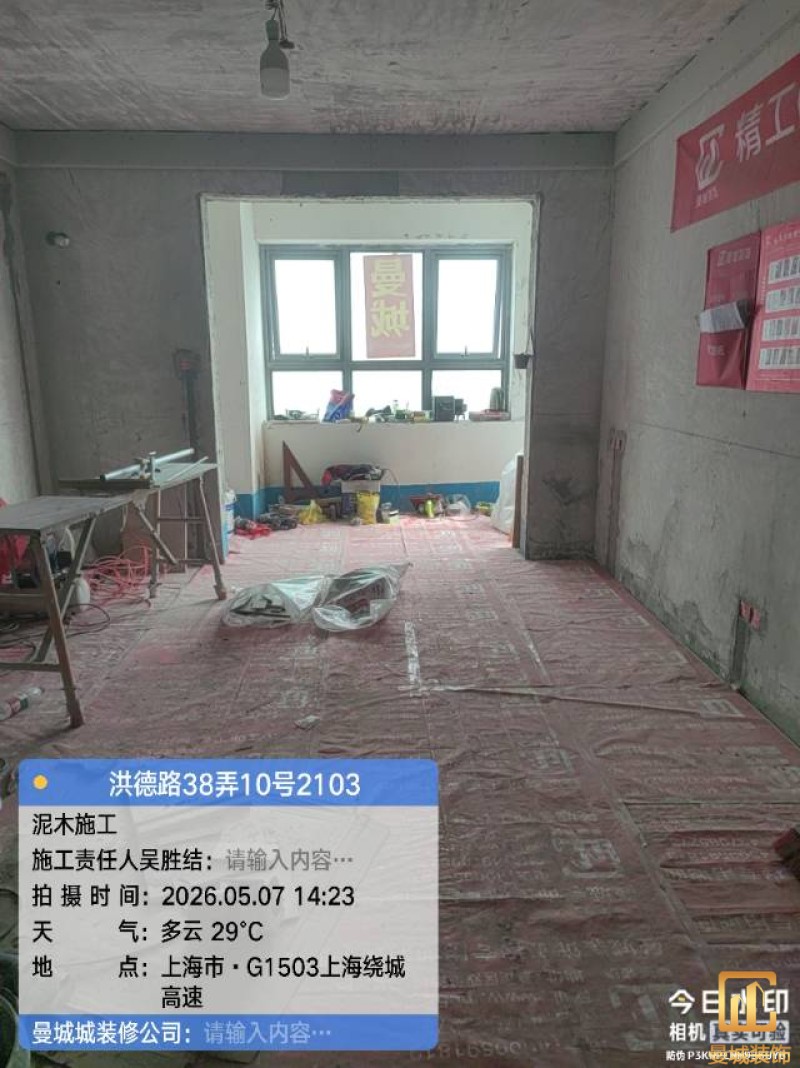

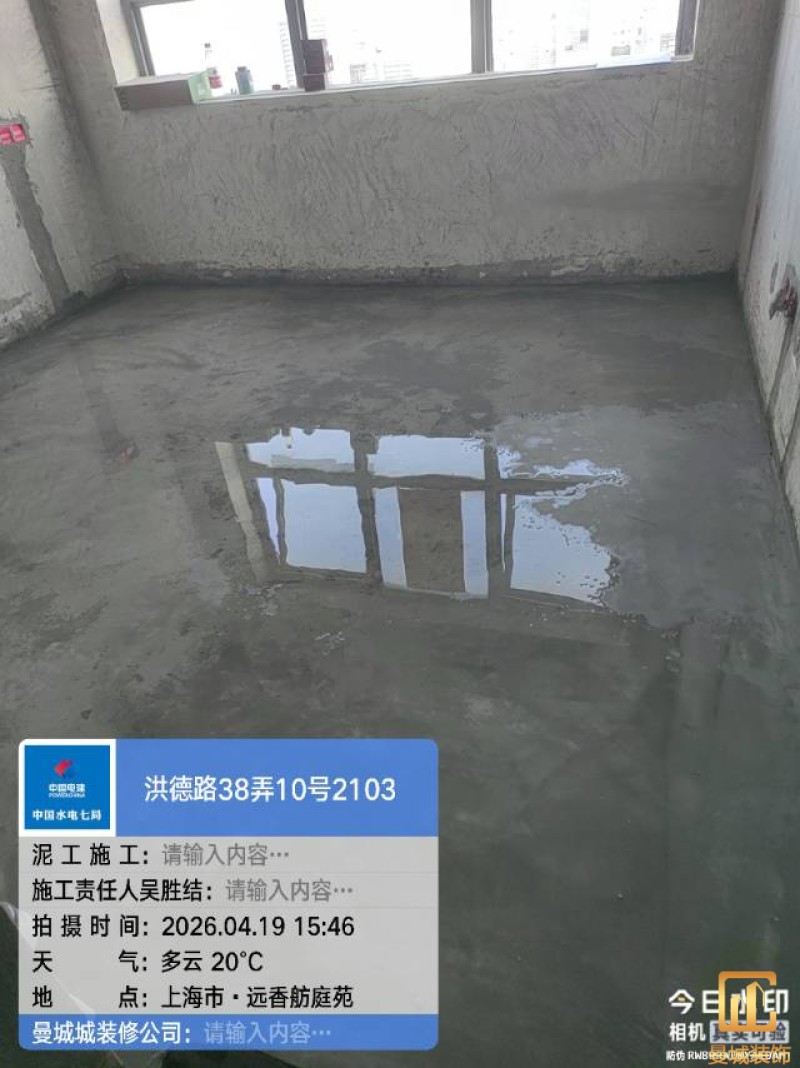

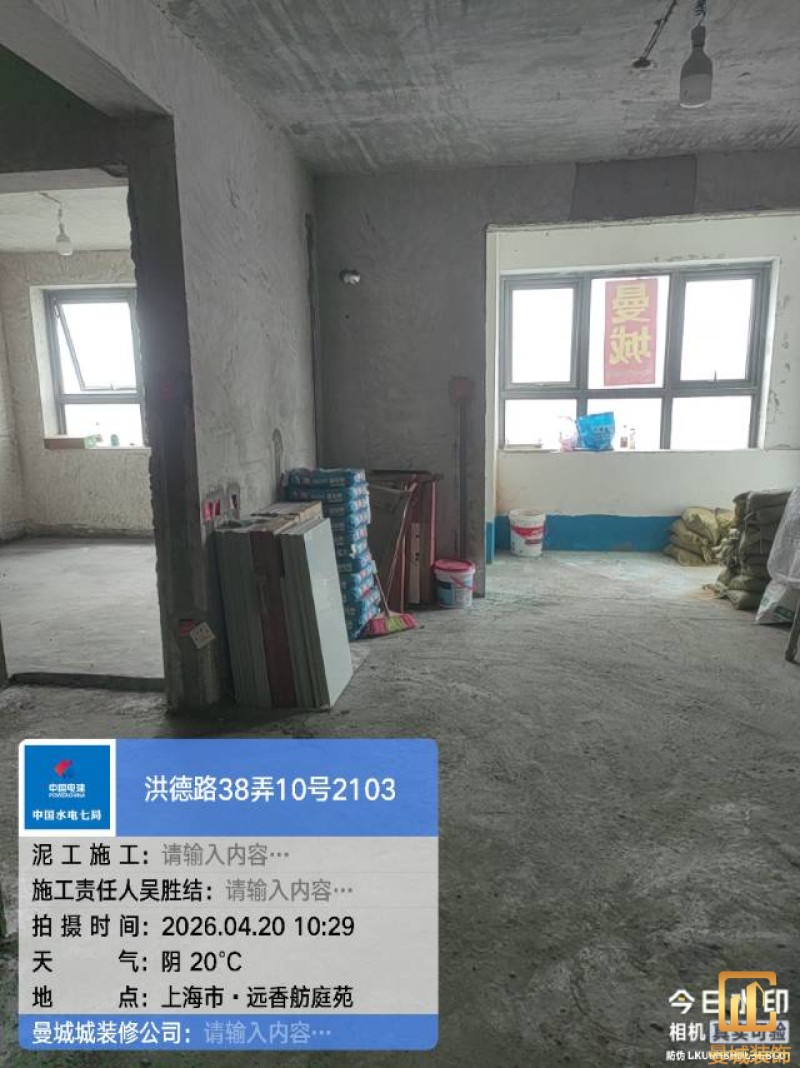

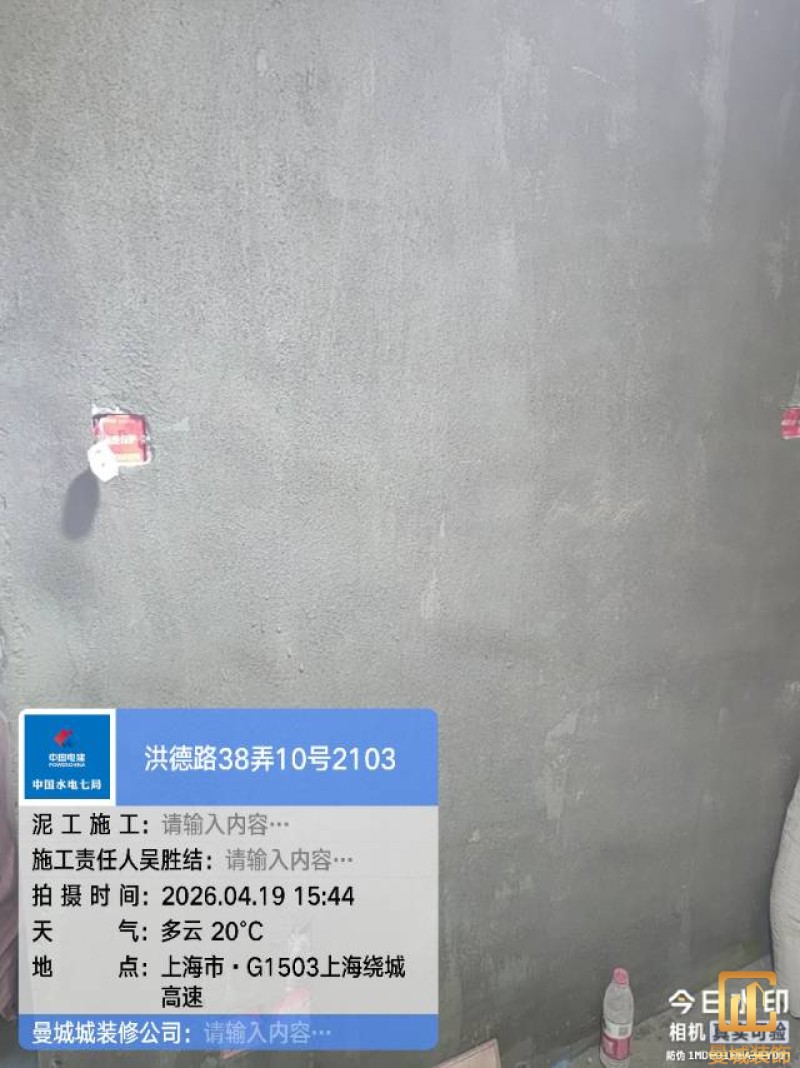

卫生间墙面防水和拉毛己完成,地平正在保养中

监理:韩工

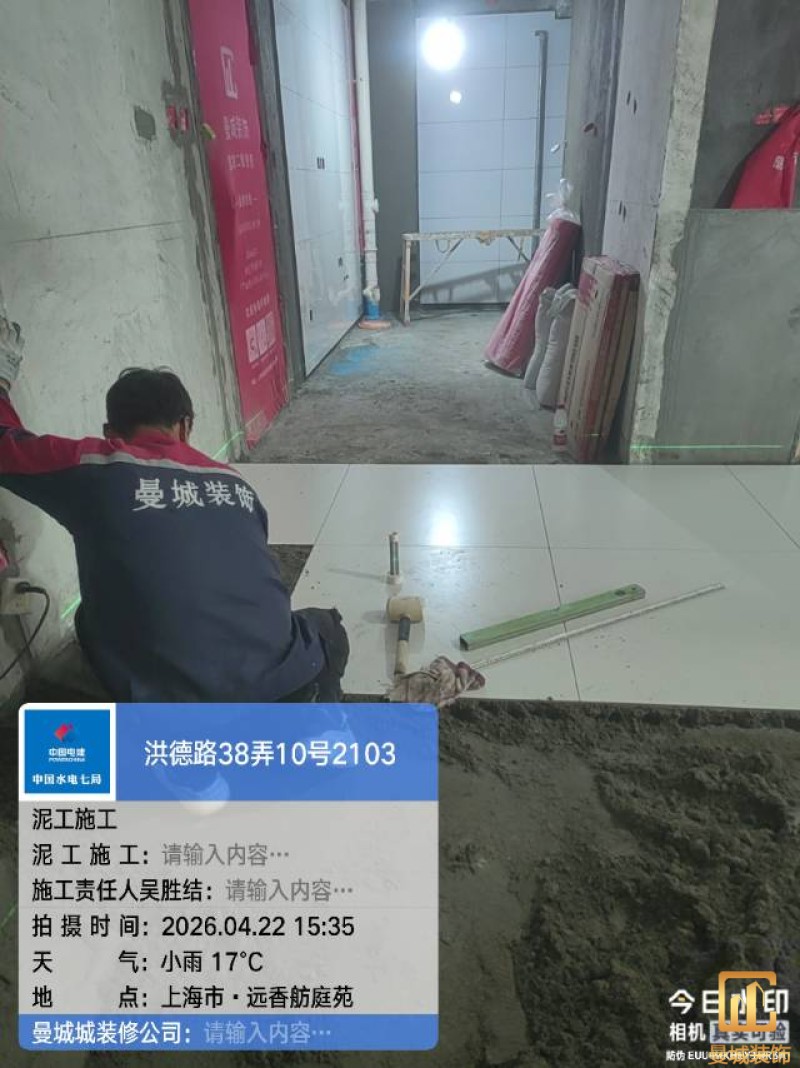

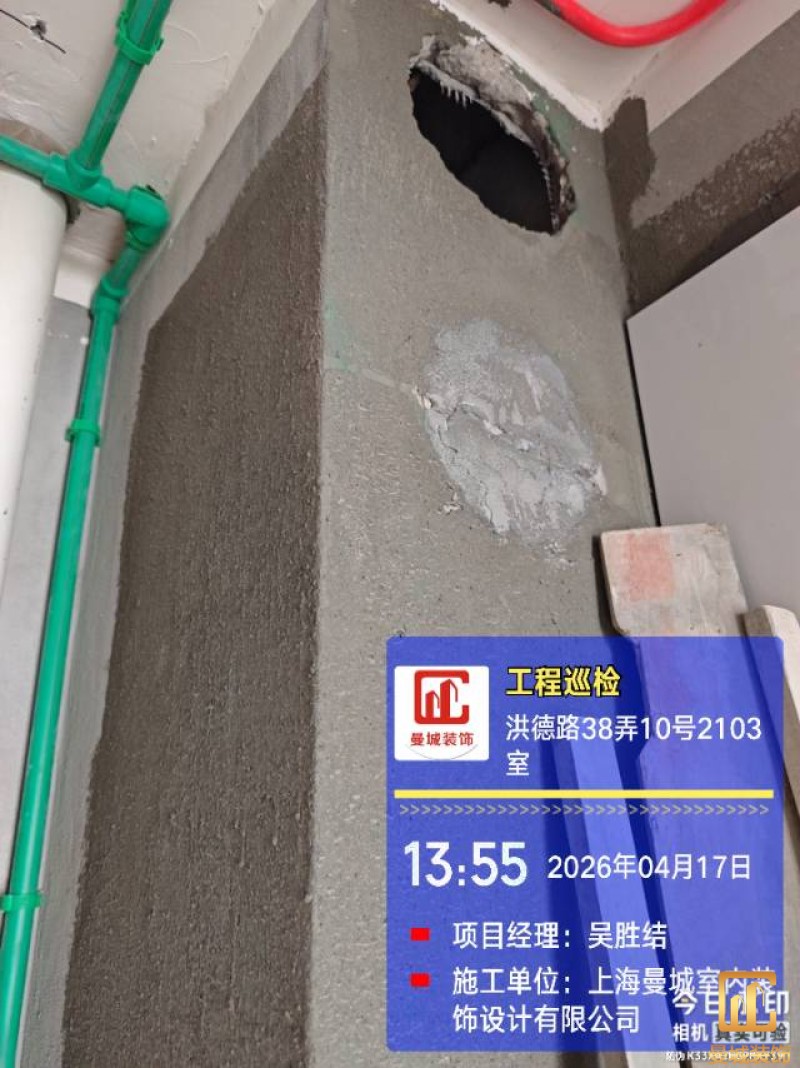

泥工巡检 今日对现场泥工施工进行全面巡检,重点检查墙体砌筑、抹灰平整度、阴阳角垂直度、防水基层处理等工序。 严格把控施工工艺与质量标准,及时排查隐患,确保每一处细节符合规范要求。

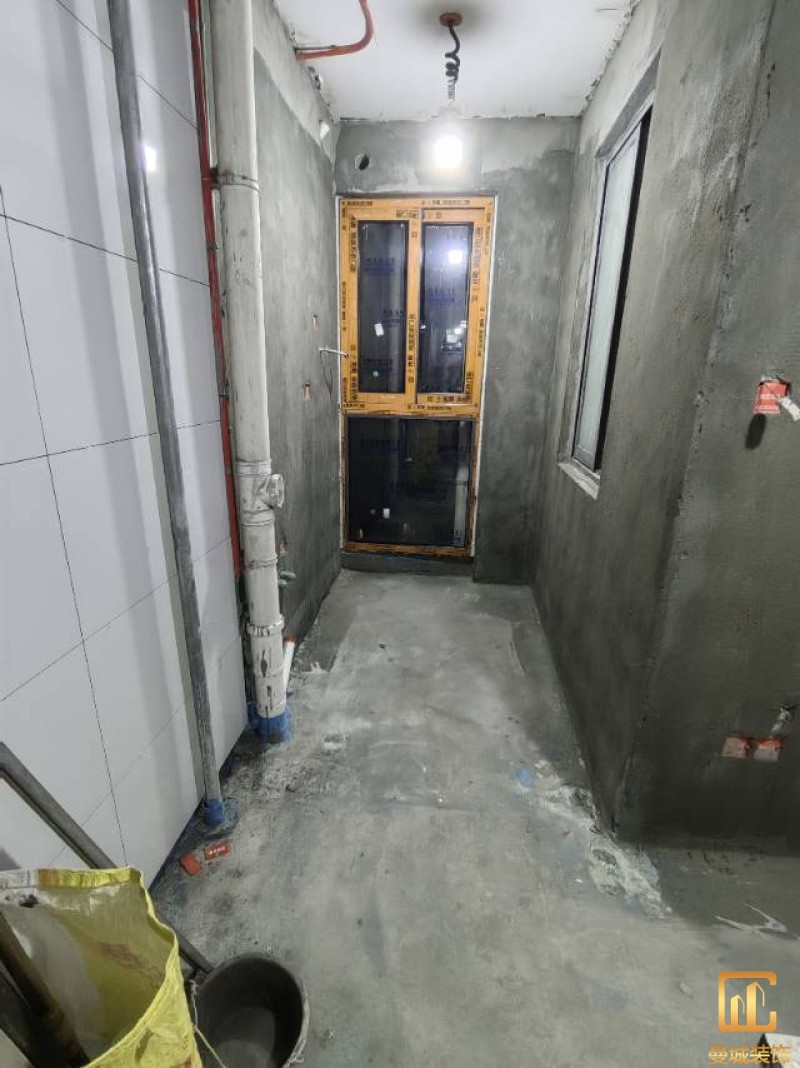

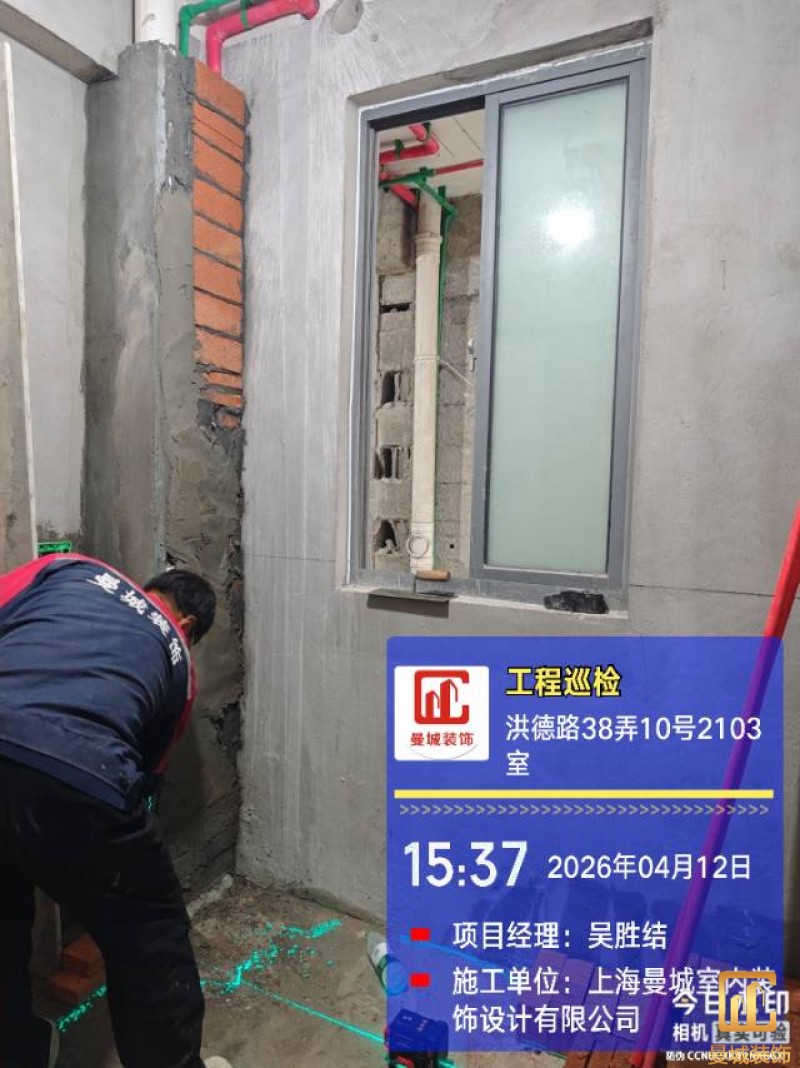

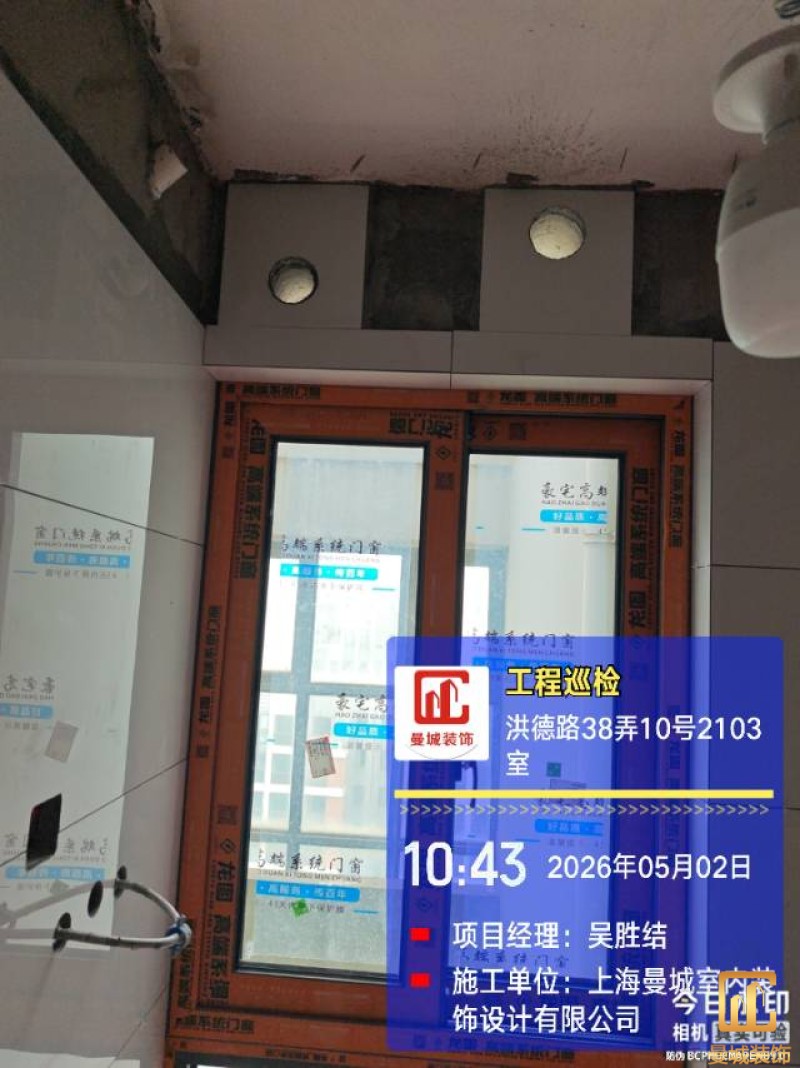

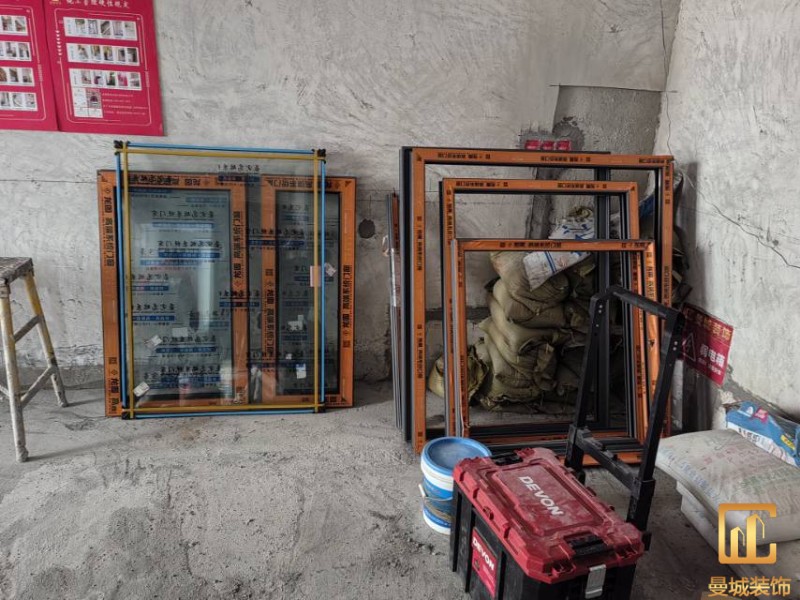

曼城海螺系统门窗加工厂

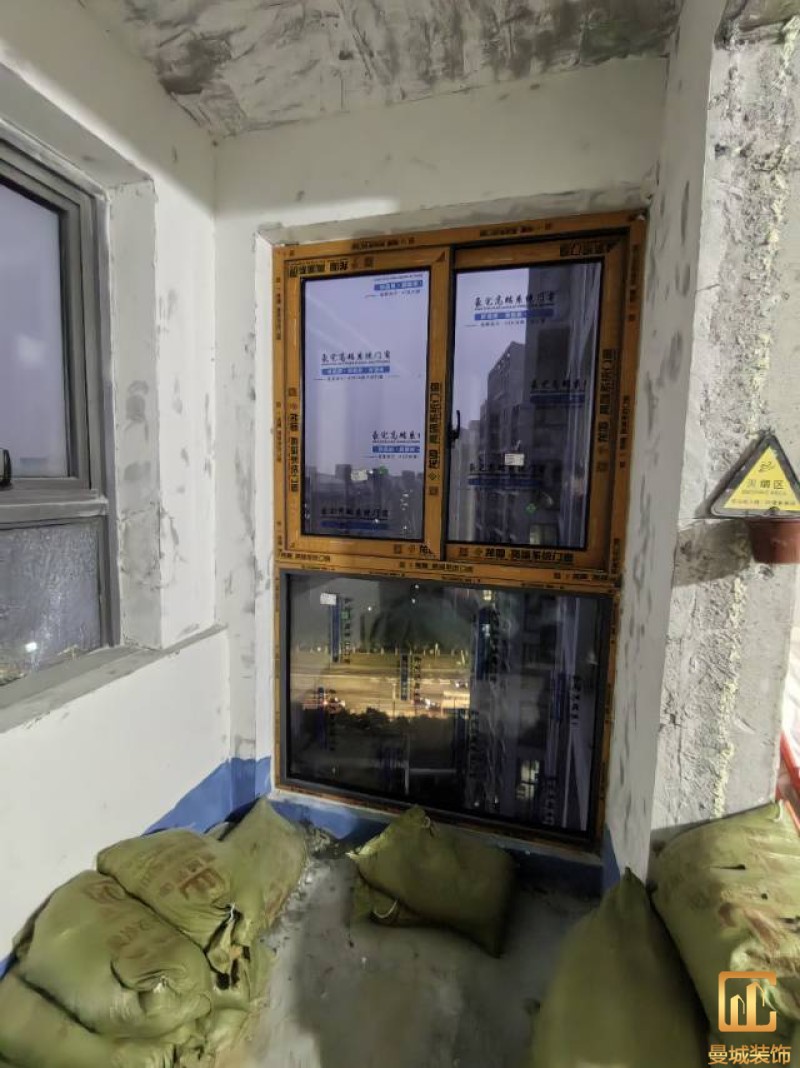

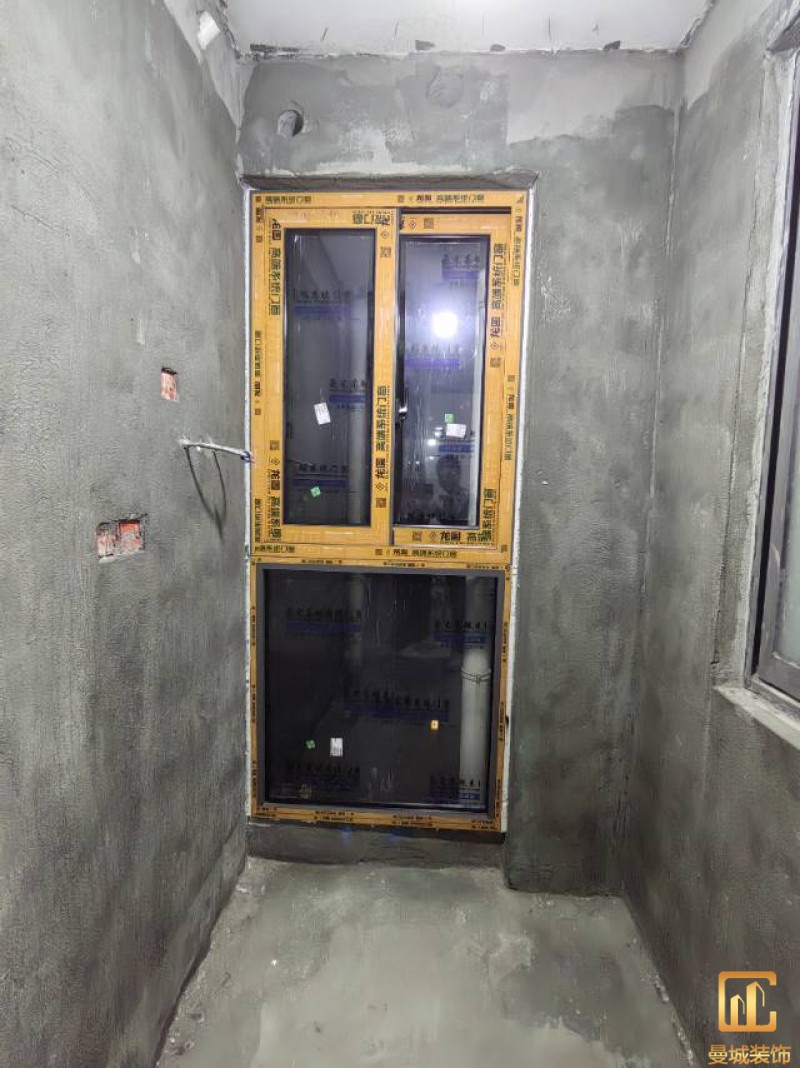

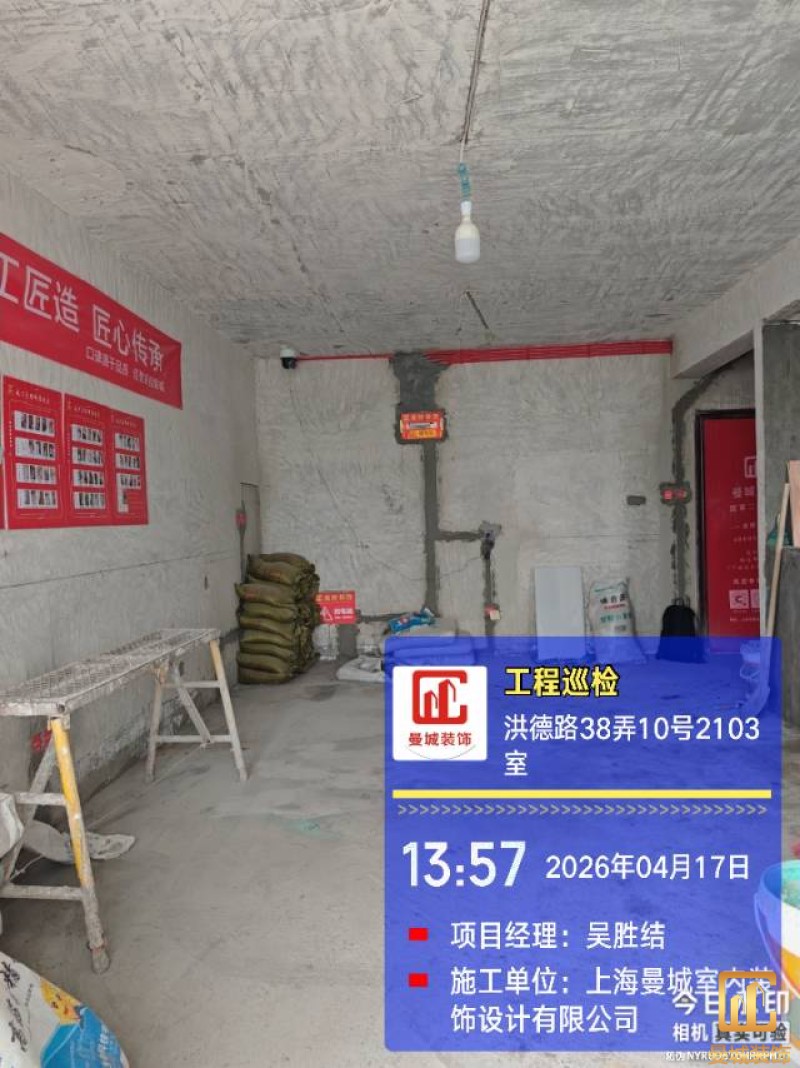

尊敬的业主老师您好!我是曼城装饰合作商家龙图系统门窗 工厂谢发立,很高兴为您家爱宅提供封窗服务。 1.今天2026年4月17号门窗安装已完毕,工人陈师傅安装的好与不好,请老师如实点评,如有不到之处,请告知我们,我们会在24小时内安排上门调试,请老师放心。2.门窗安装完毕。会发送照片到业主群 ,以及地面卫生是否清理干净,电源和水是否关毕 4.业主老师或曼城装饰工作人员发现本次材料为假冒产品,本人承诺 “假一赔十”。 5.若未按预计时间上门施工,需提前告知原因(非特殊情况需按照约定时间上门),本人愿承担每次 200 元的超时罚款。 6,门窗质保:整窗质保5年终身维护。 最后感谢业主老师您对曼城装饰龙图系统门窗的信任和支持,祝您全家幸福美满,马年吉祥。[握手][握手]

项目经理:吴胜结

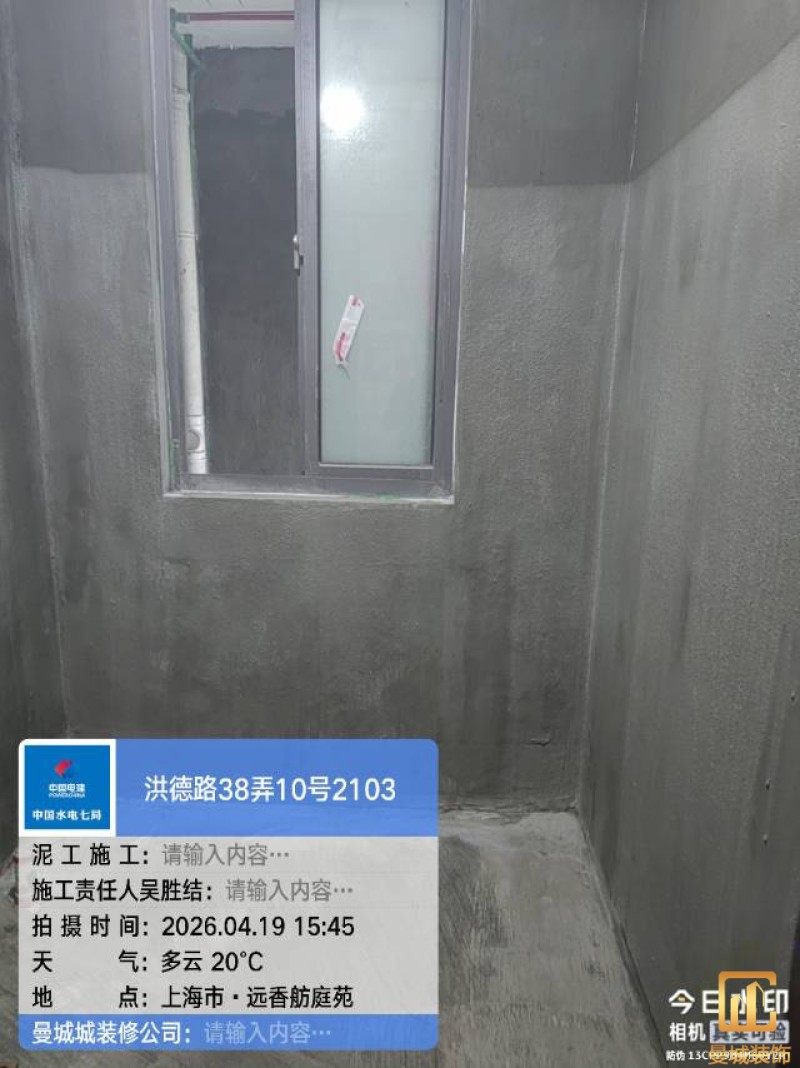

1、卫生间已做好防水高度1.8米以上,厨房、阳台地面做防水墙面防水高300cm。2、刷好防水已用专用界面剂拉毛。3、卫生间门槛石刷好防水后已做防水测式24小时,

郑爱坤

尊敬的老师: 您好!我是曼城合作辅料商家郑爱坤。关于您家的材料配送事宜,现告知如下: 水电材料已完成下单,送达。 送达时,我们会将材料拍照发送至群内、并按曼城工地管理求按区域摆放 同时把配送材料上传到曼城装修透明小程序 供后期您及曼城公司相关人员查验。 若您或曼城工作人员发现本次材料为假冒产品,本人承诺 “假一赔十”。 若未按预计时间送达,本人愿承担每次 200 元的超时罚款。 感谢您选择曼城装饰,祝您装修顺利、生活愉快

监理:韩工

水电巡检 隐蔽工程,精益求精 线路横平竖直,强弱电分离,水管打压合格,防水闭水测试达标,每一处细节都经得起时间考验。

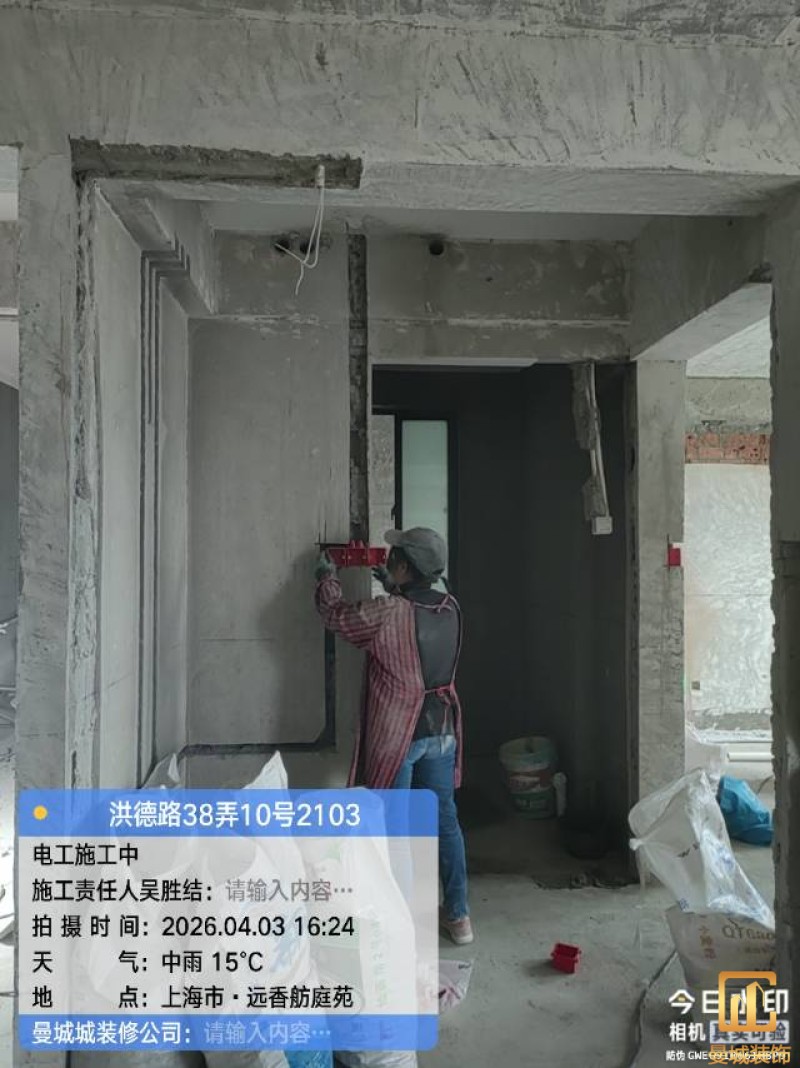

项目经理:吴胜结

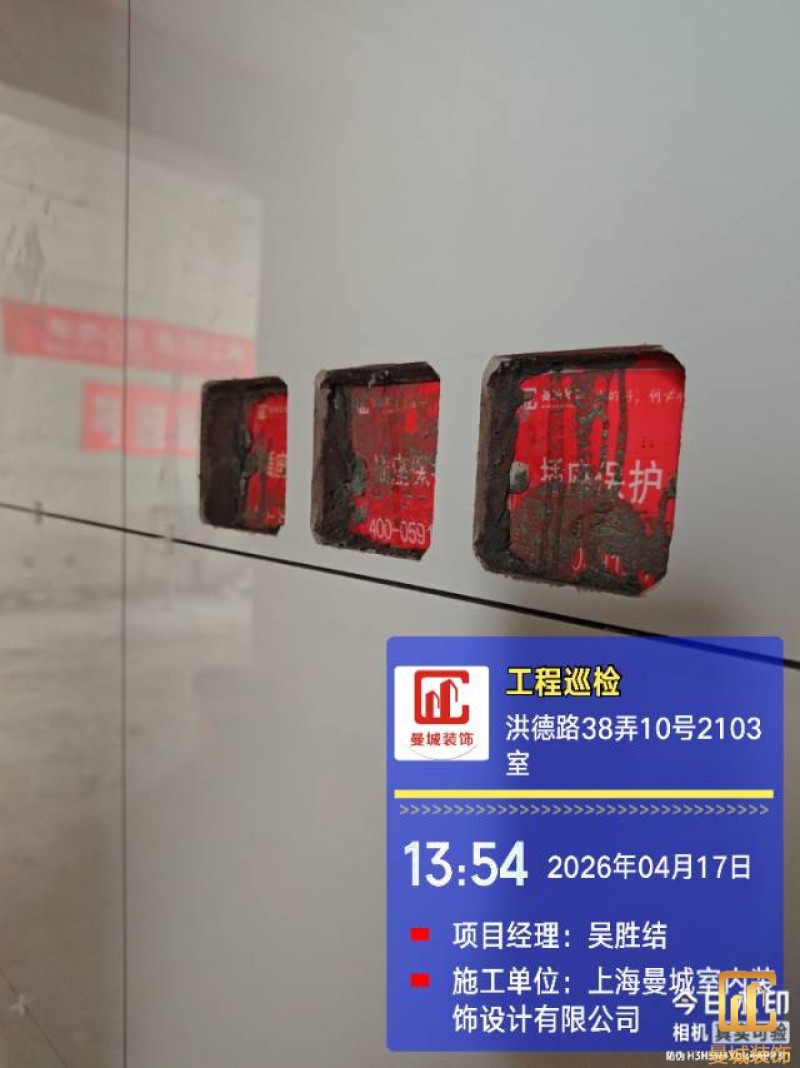

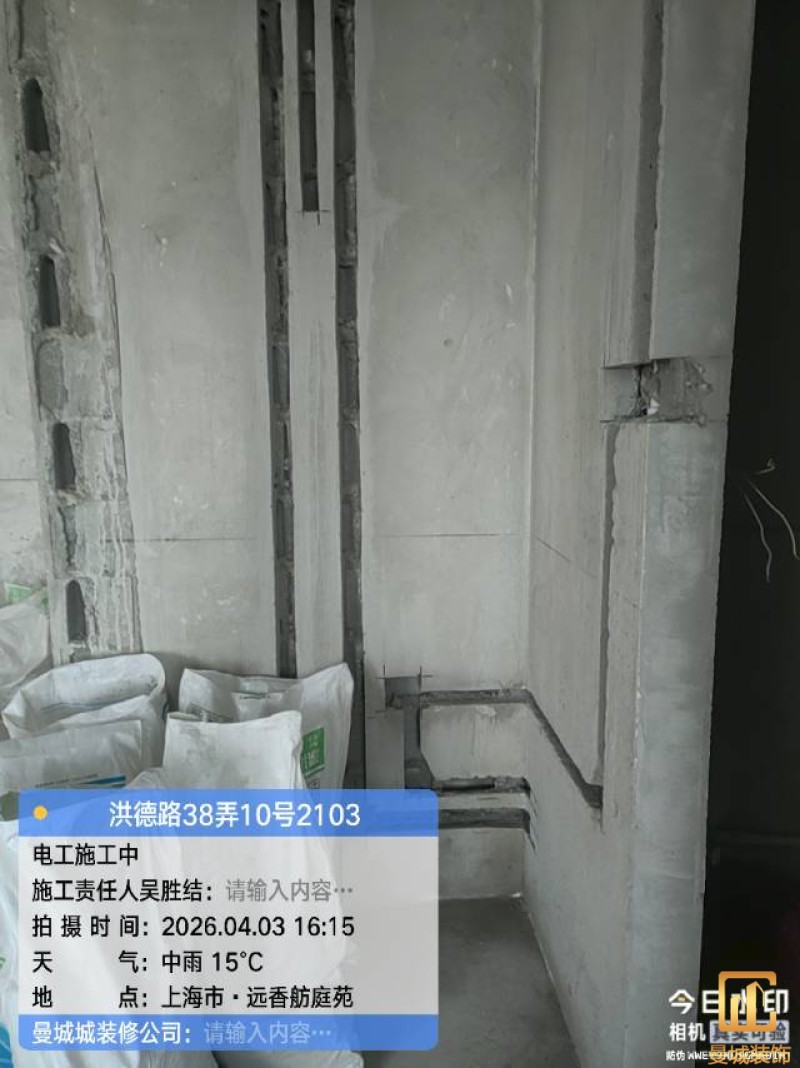

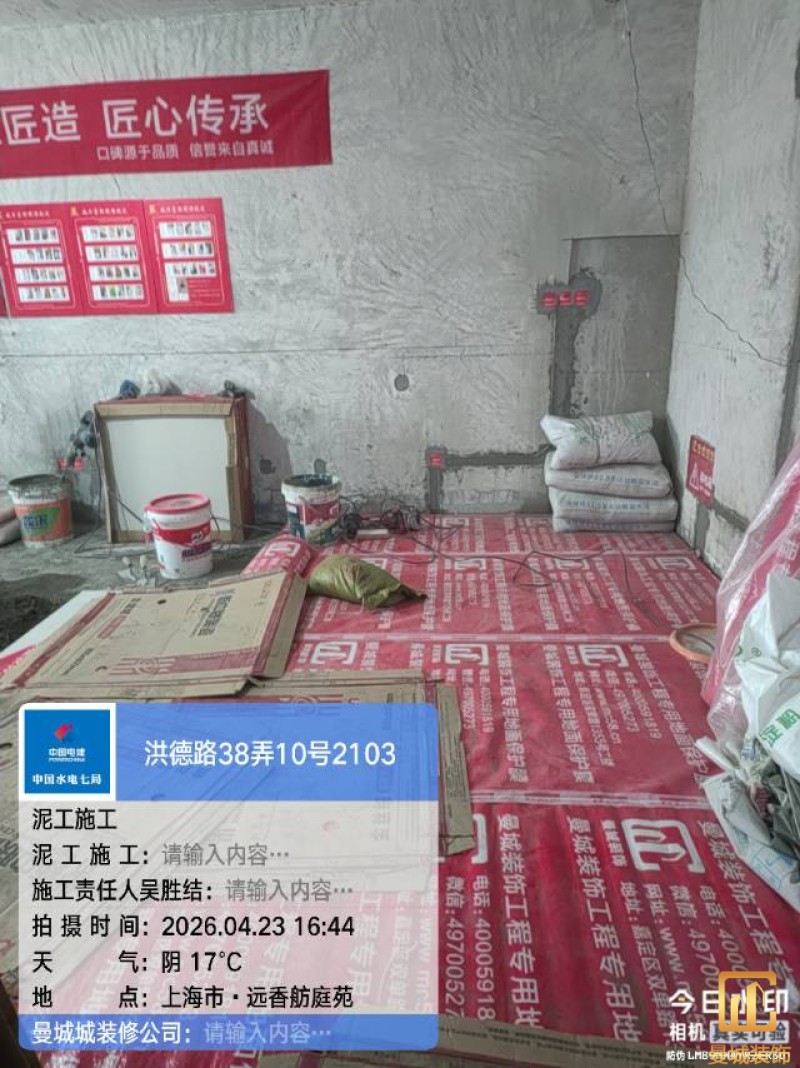

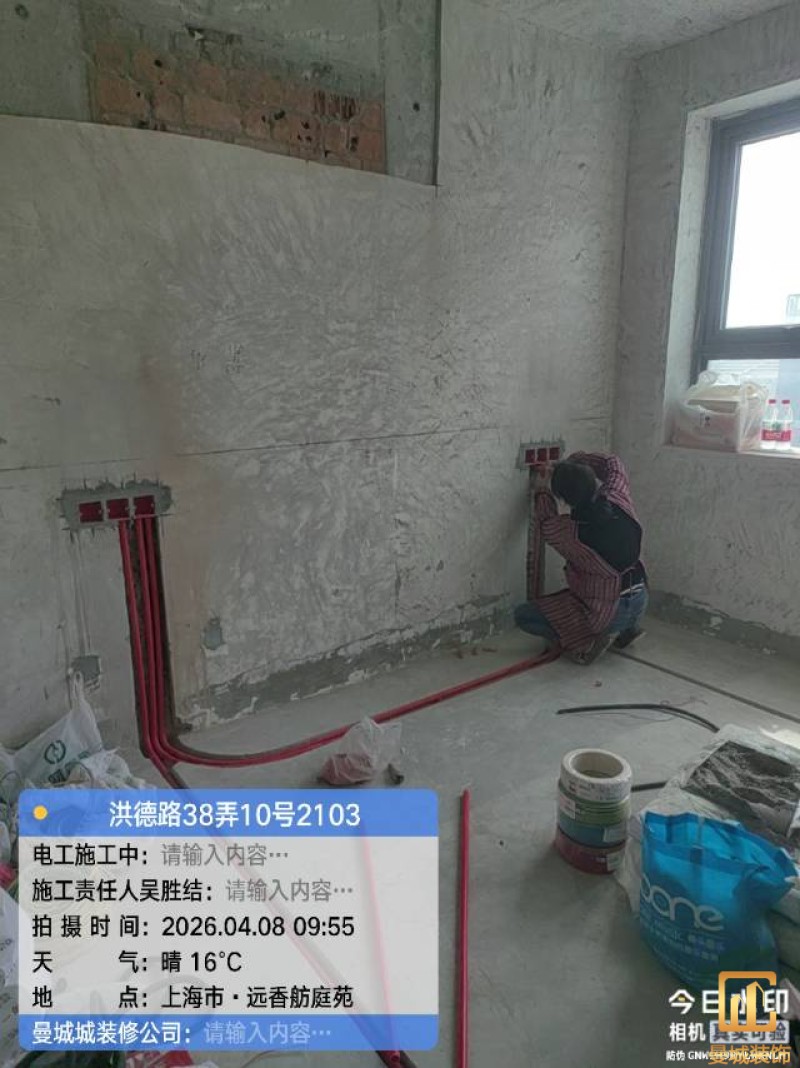

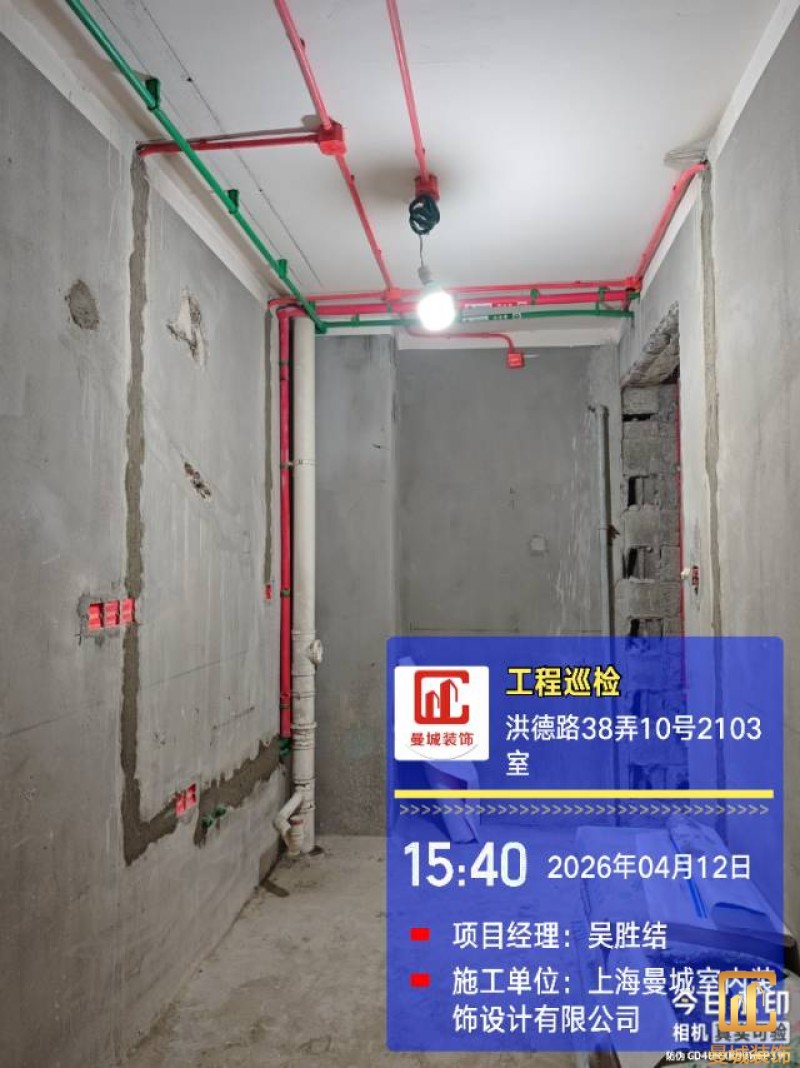

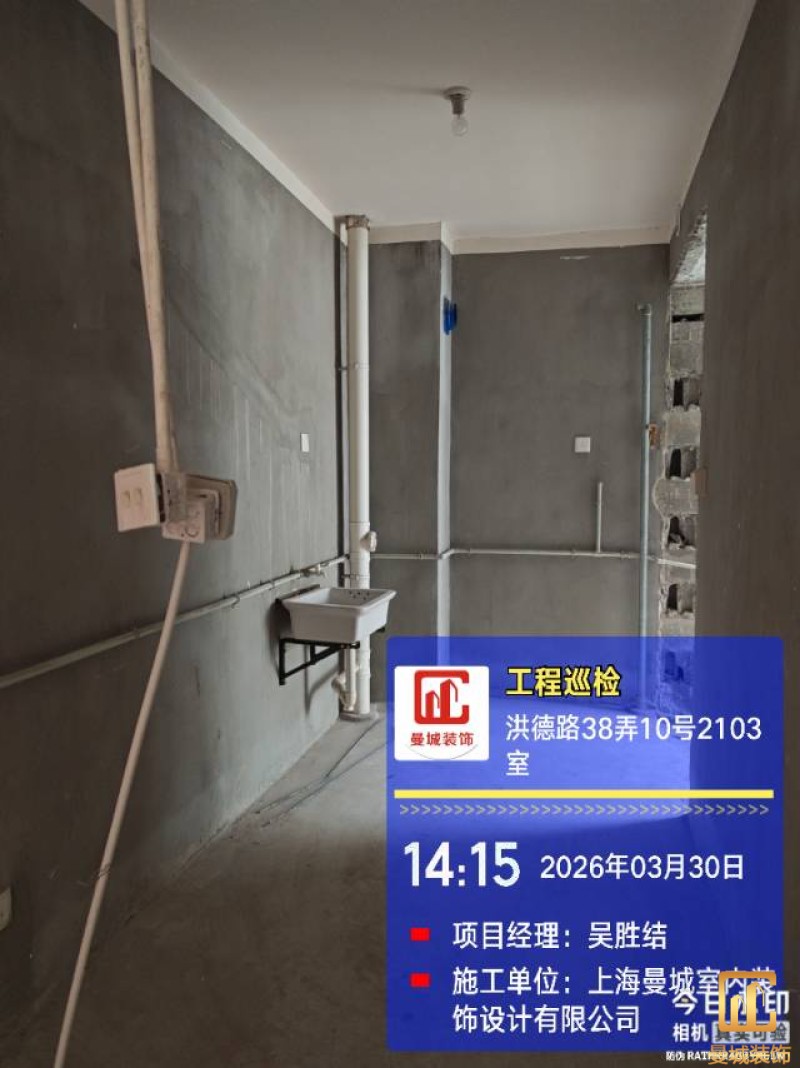

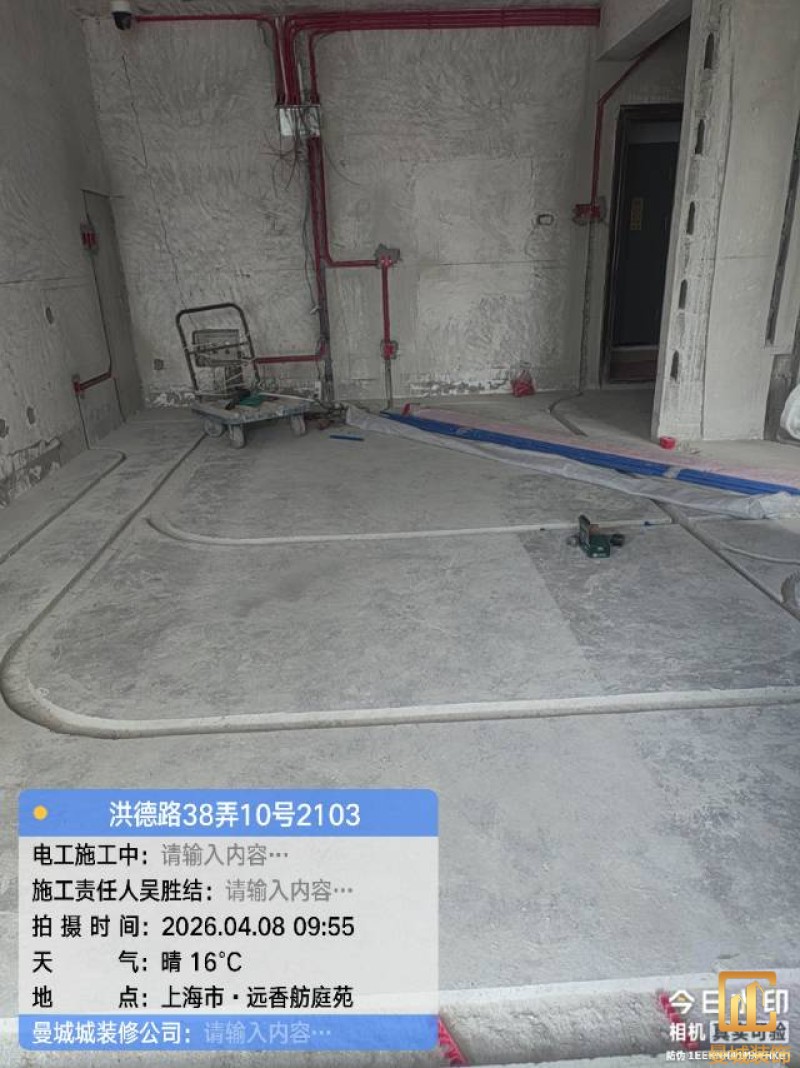

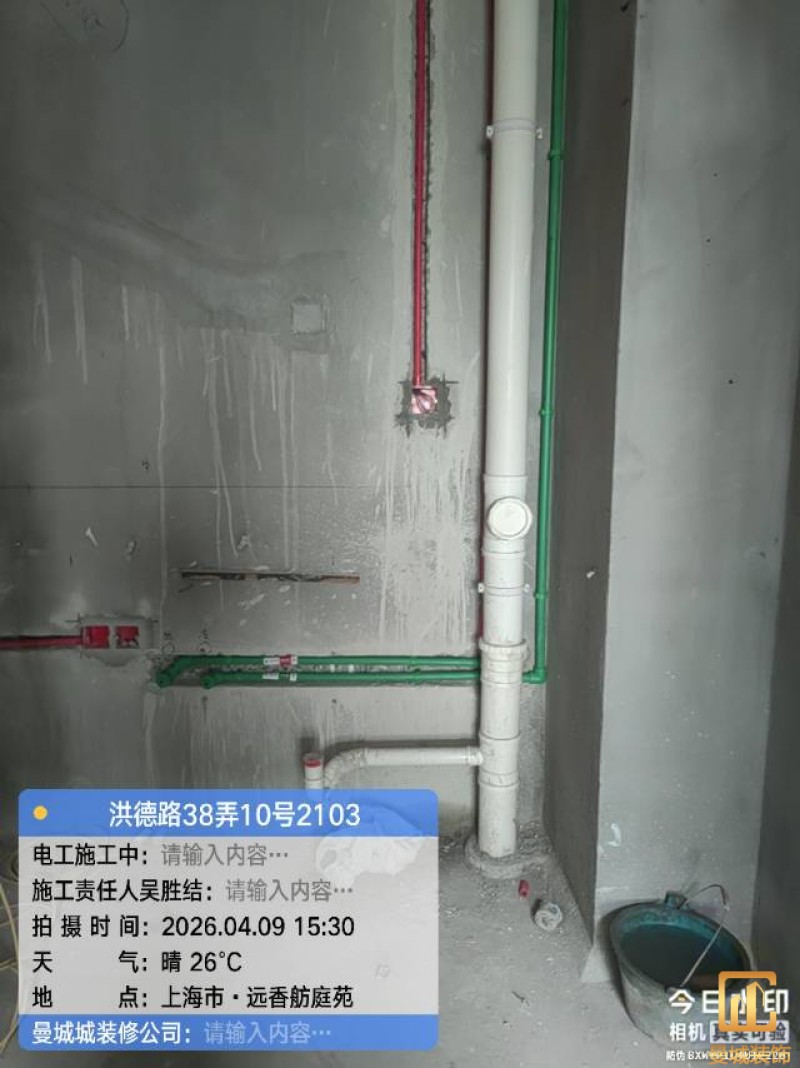

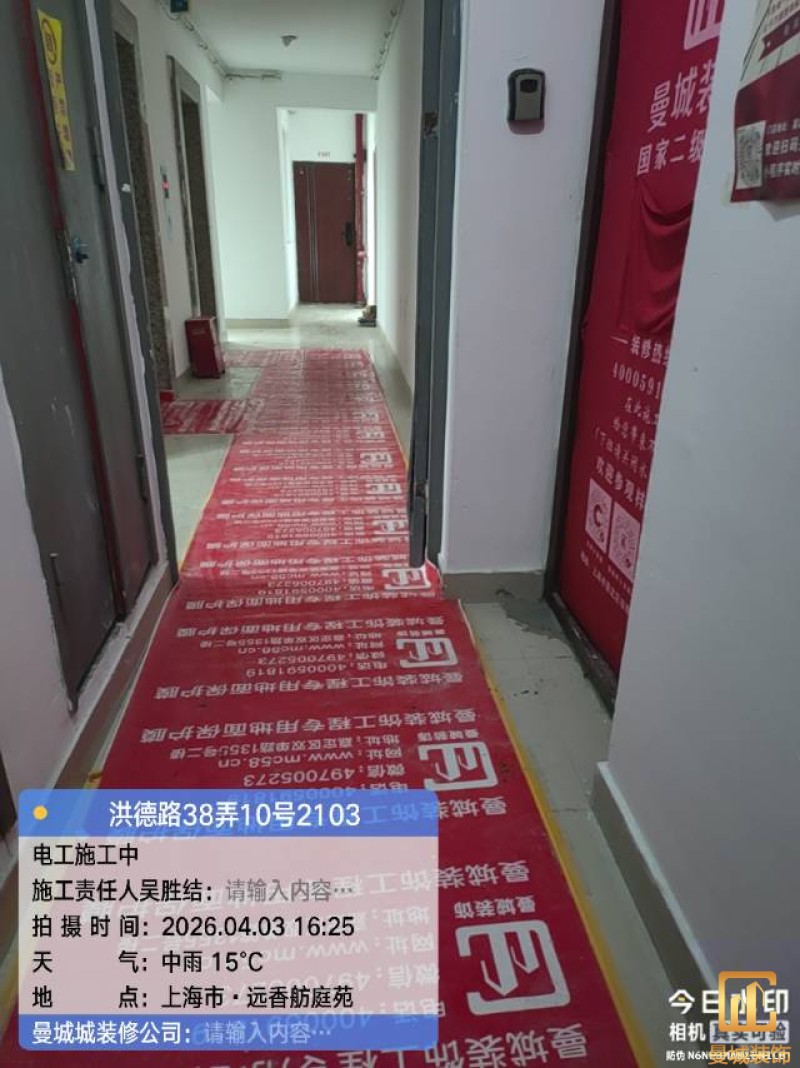

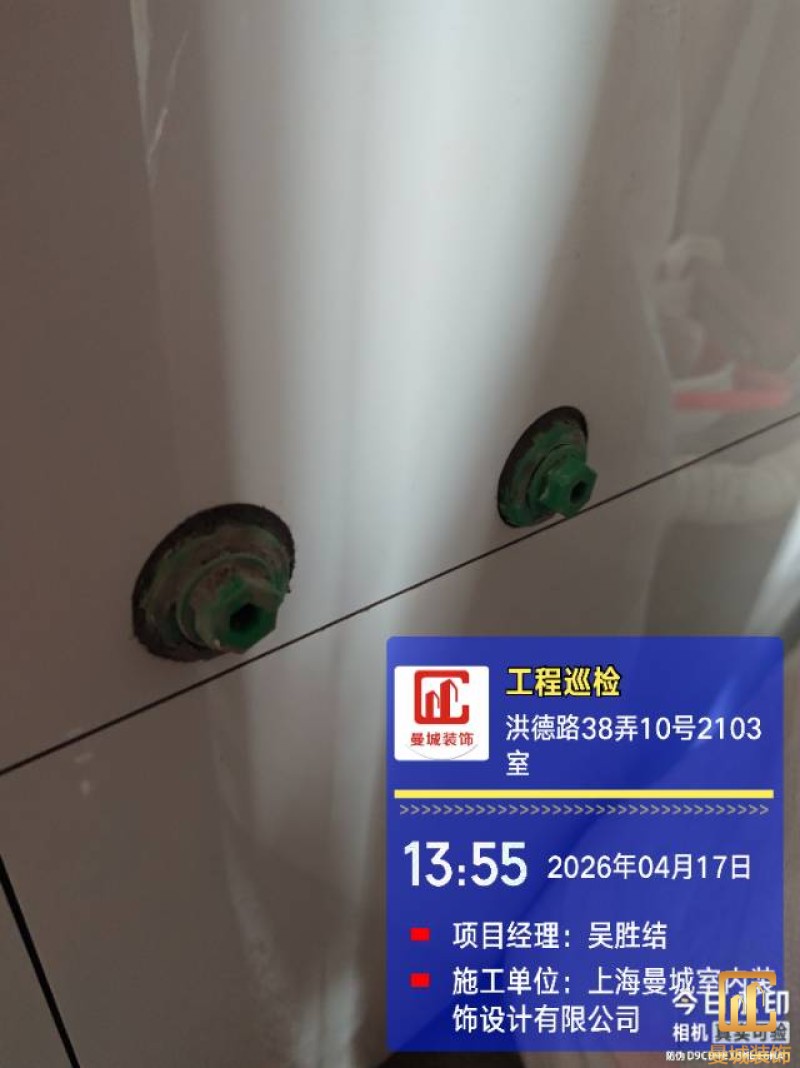

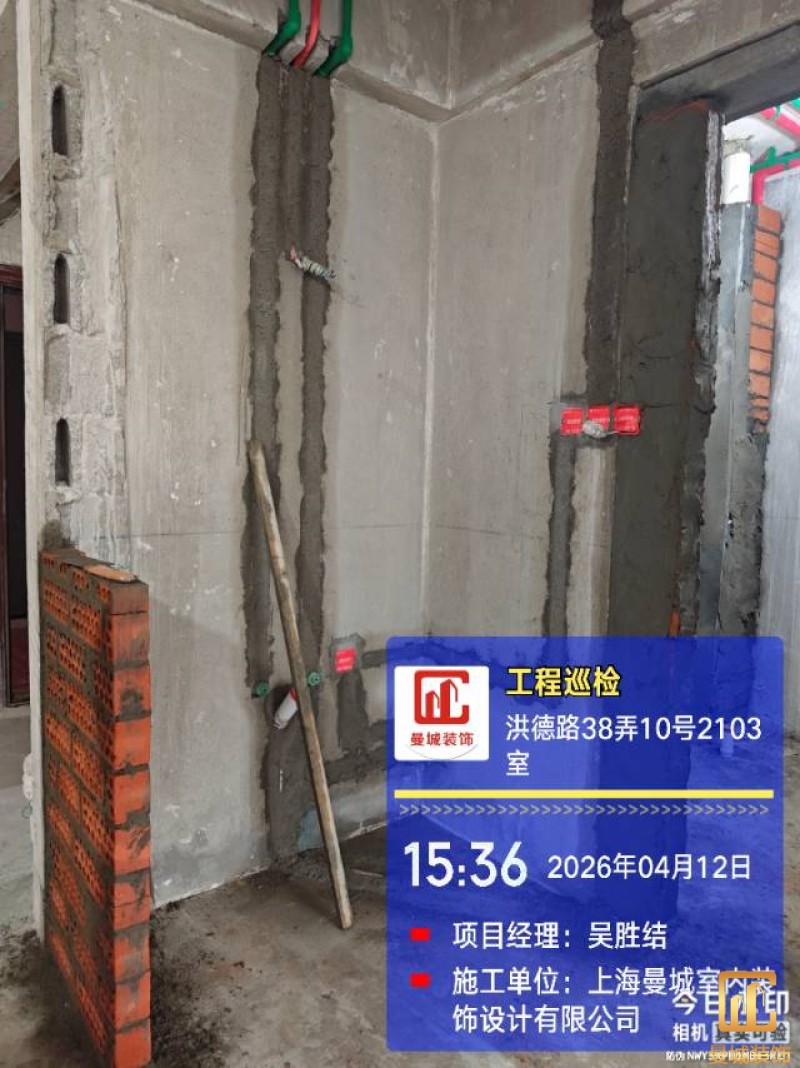

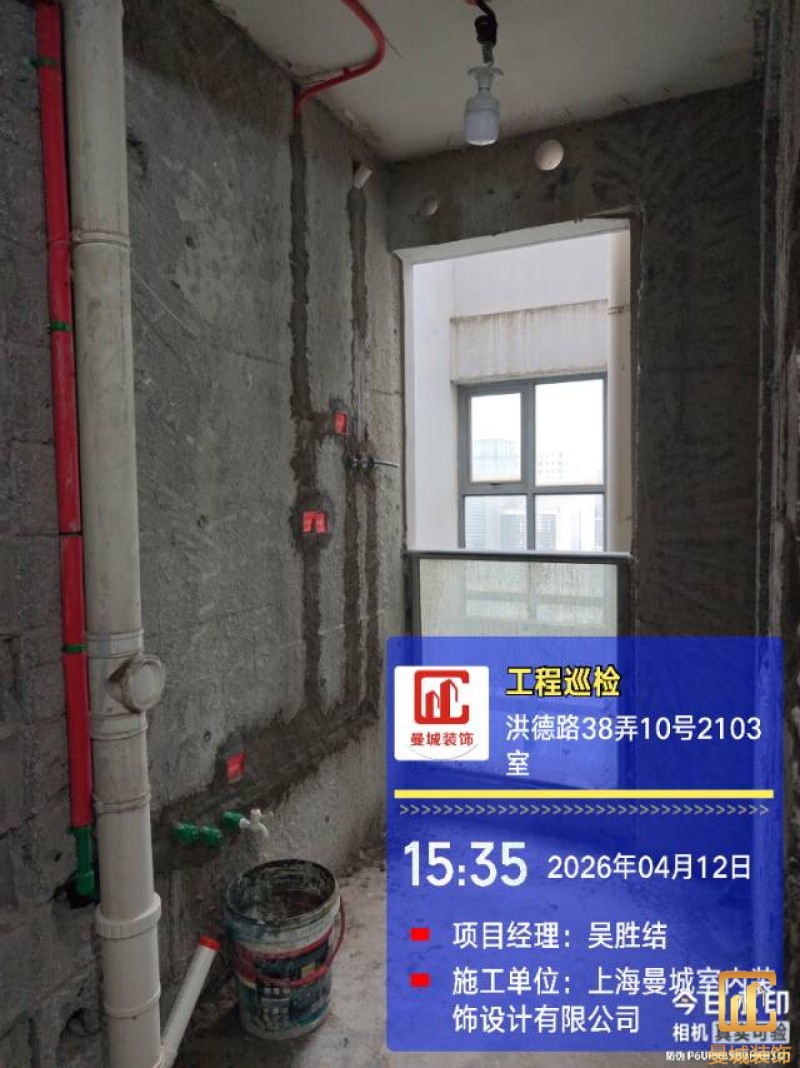

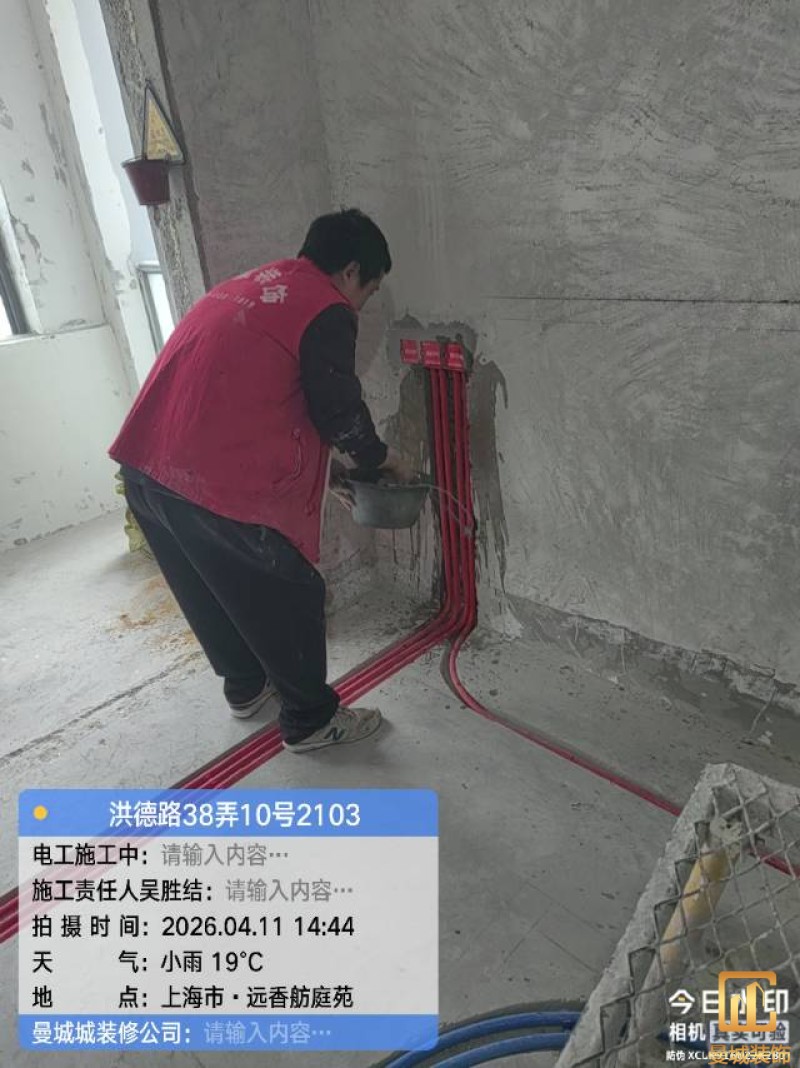

电工施工第4天,所有的线管,开关插座点位,线路分配已按业主及设计师要求全部布线完成,粉线槽和安装线合要散水,水泥粘结更牢固。墙面后期不空鼓,下阶段准备穿线及安装水管,应公司要求,一天要扫二次卫生,中饭前一次,下班前一次,确保工地卫生整洁

项目经理:吴胜结

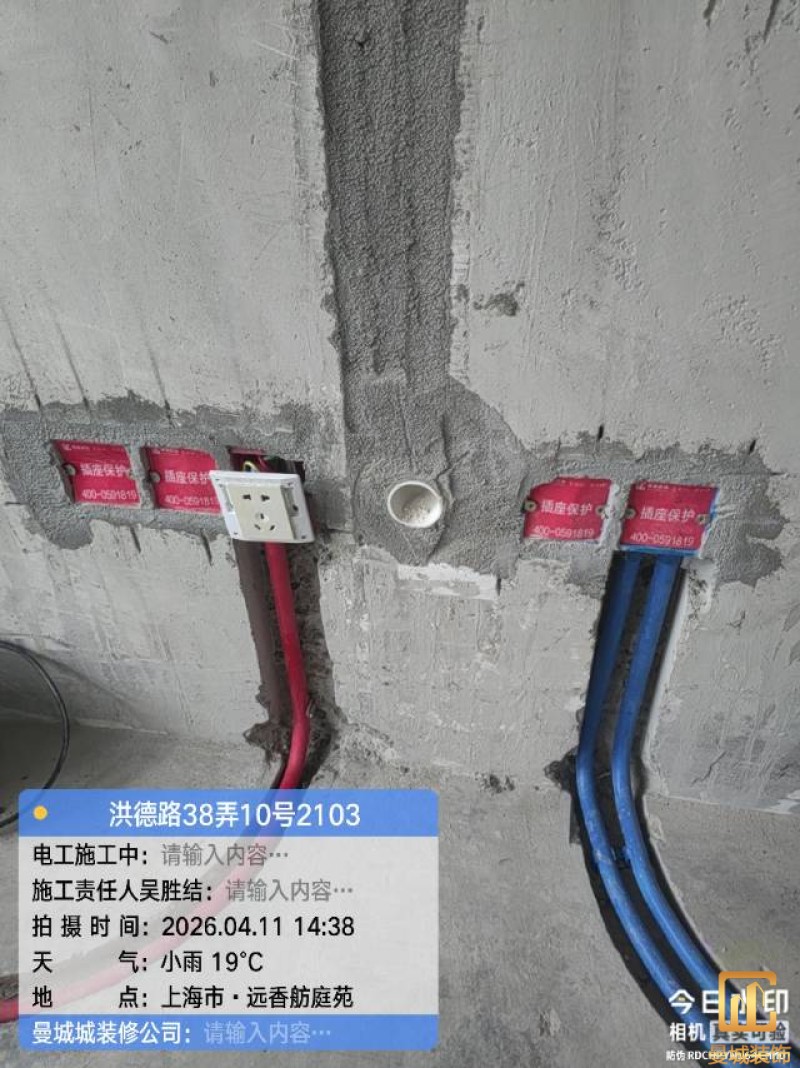

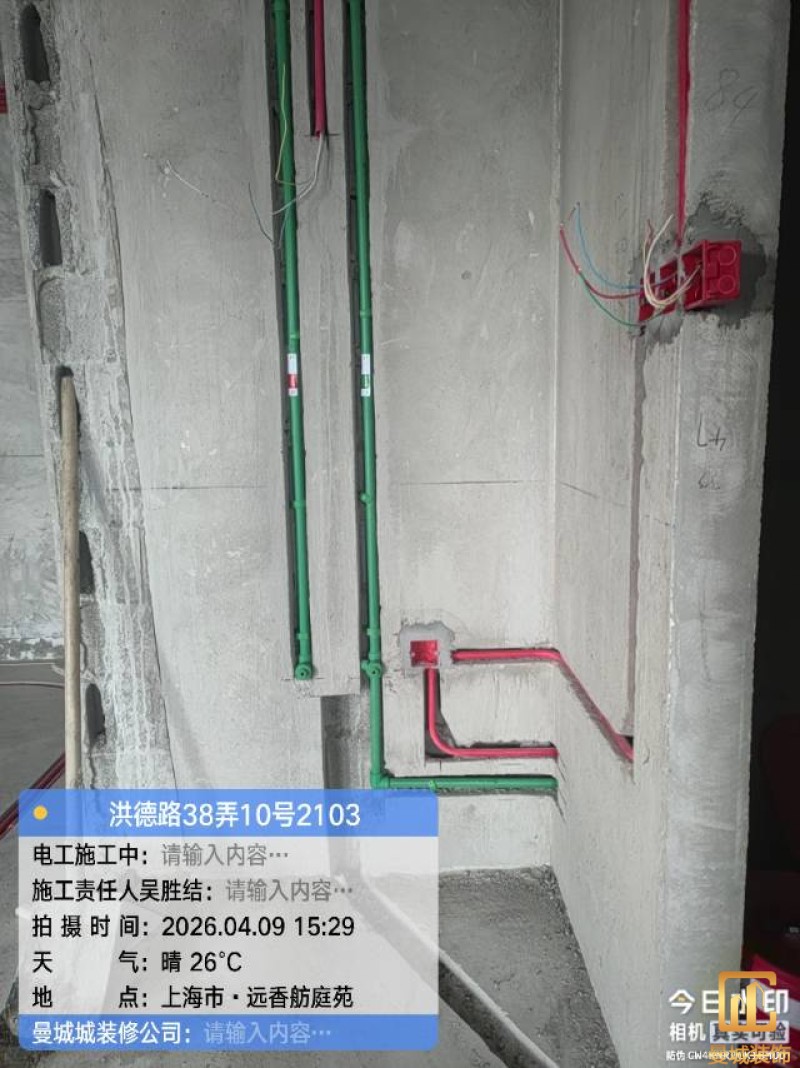

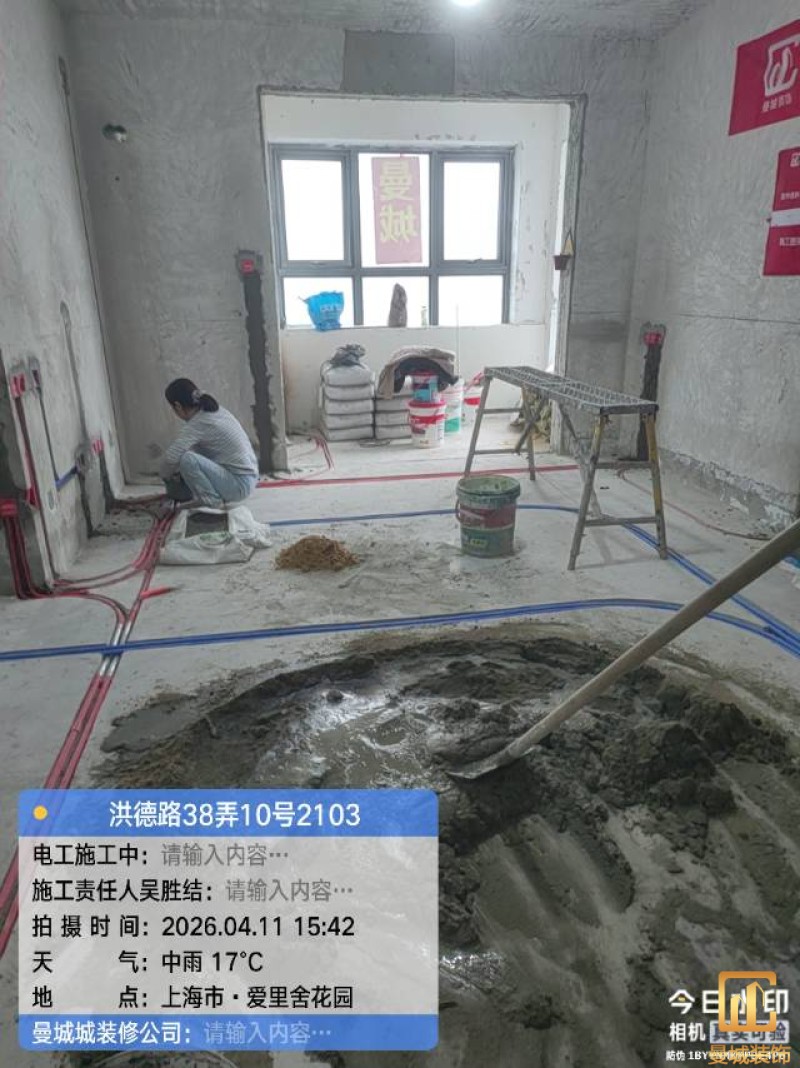

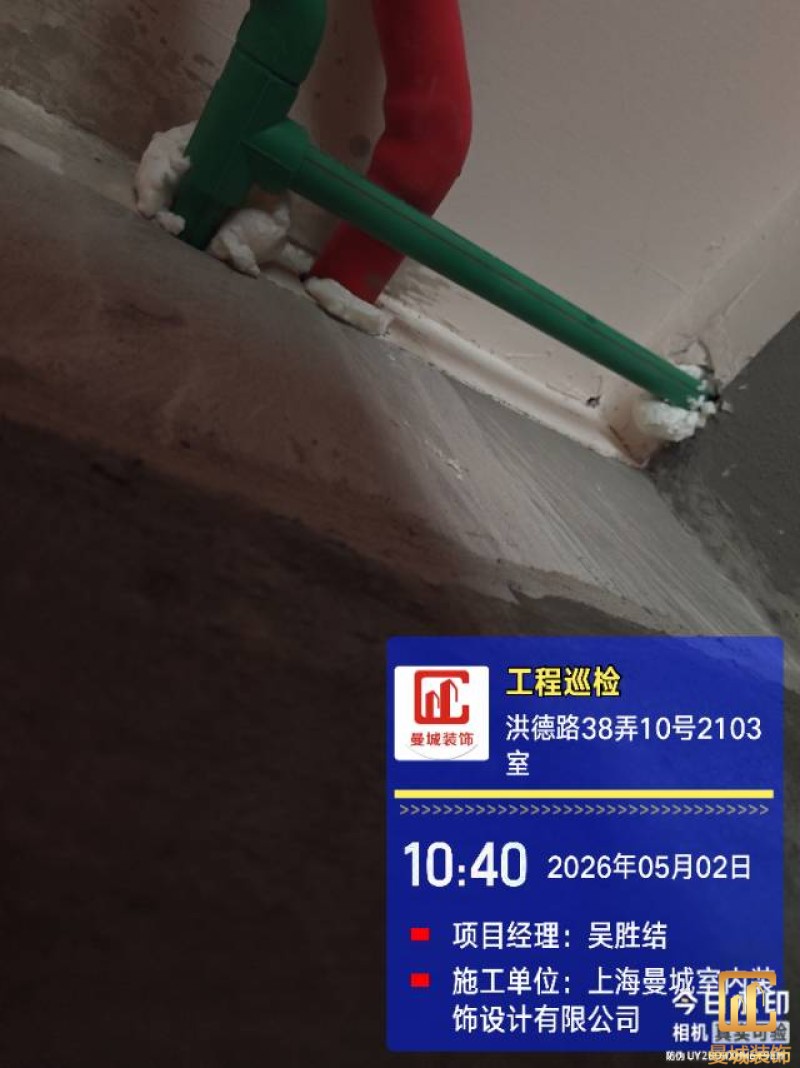

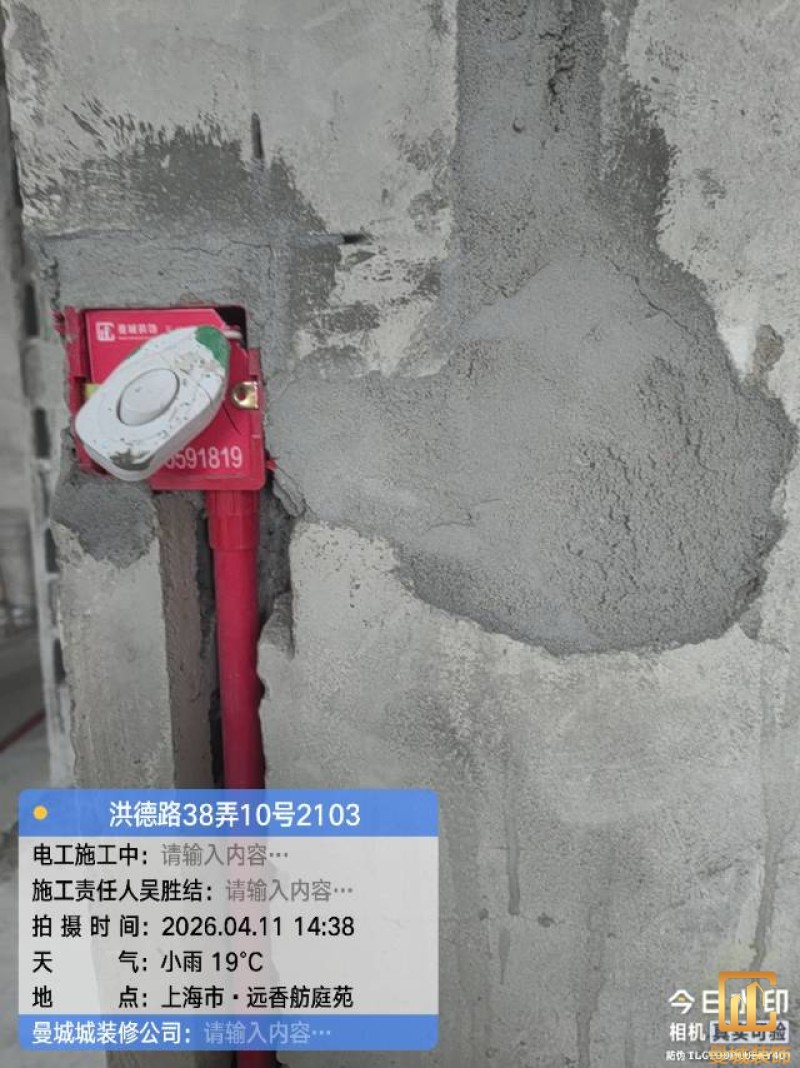

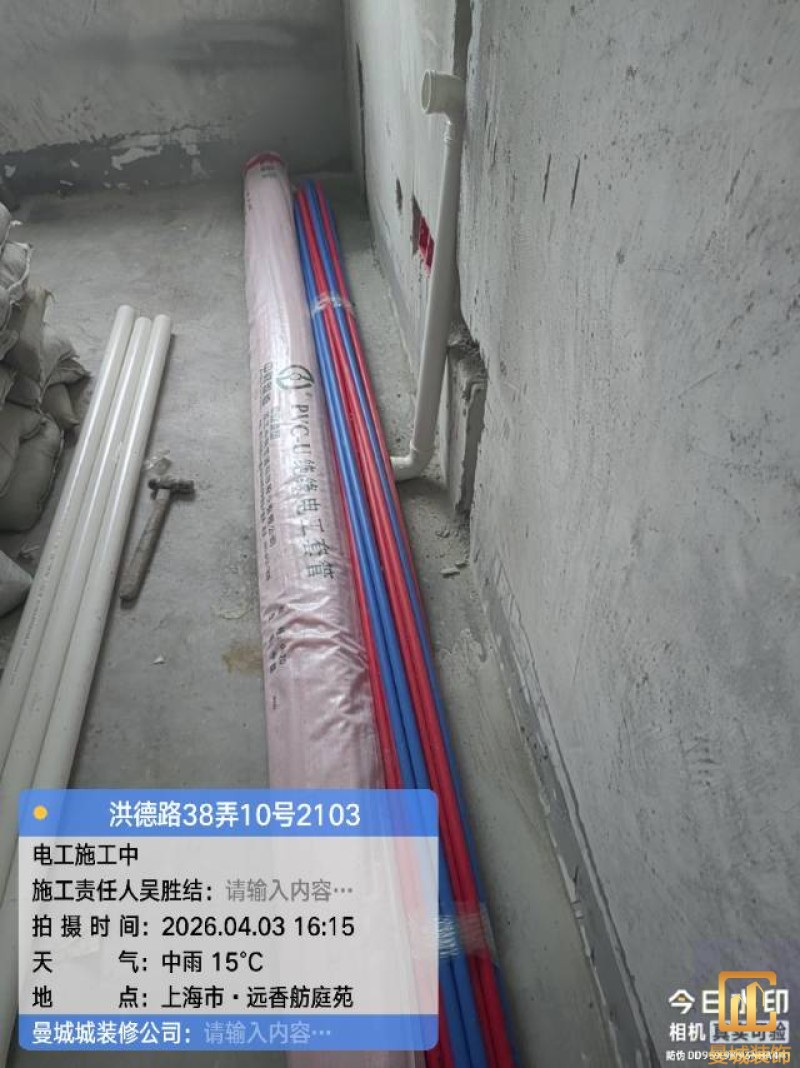

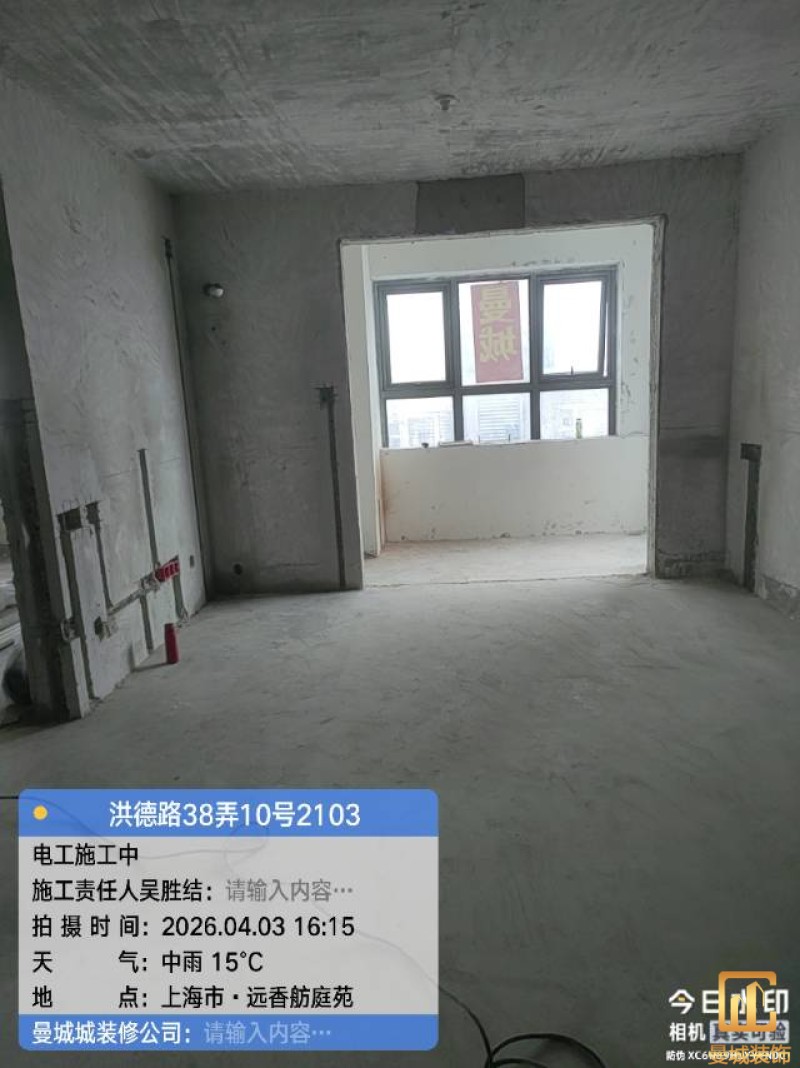

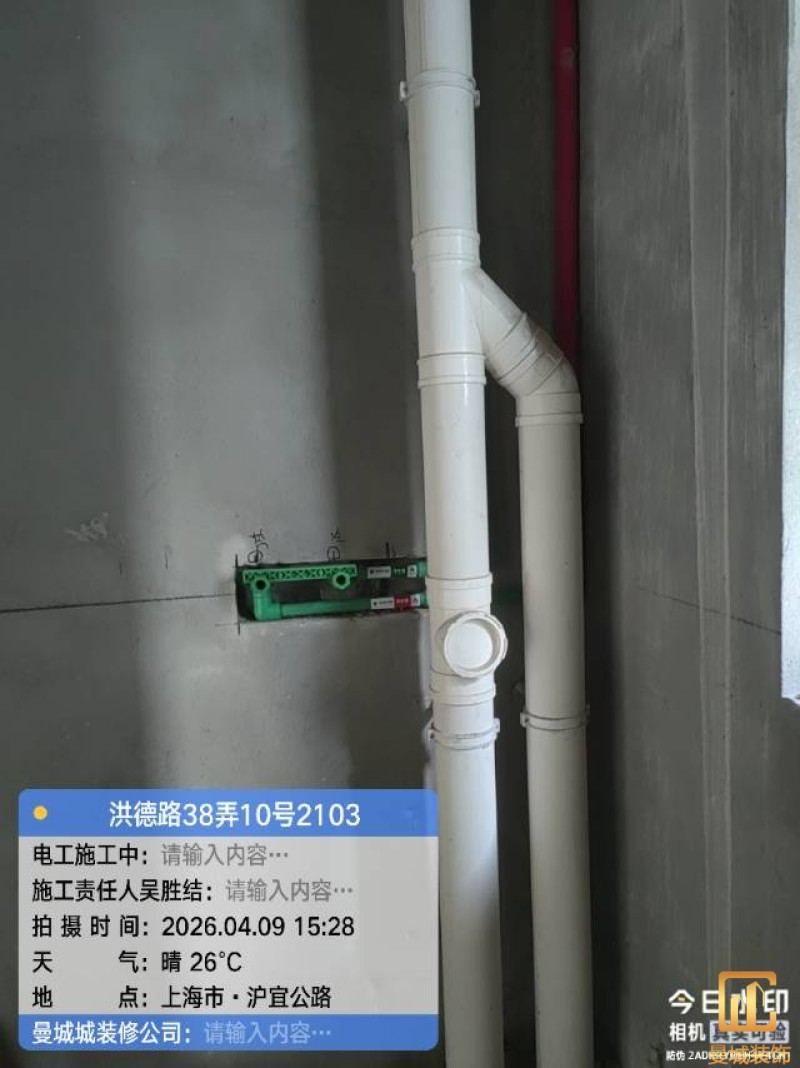

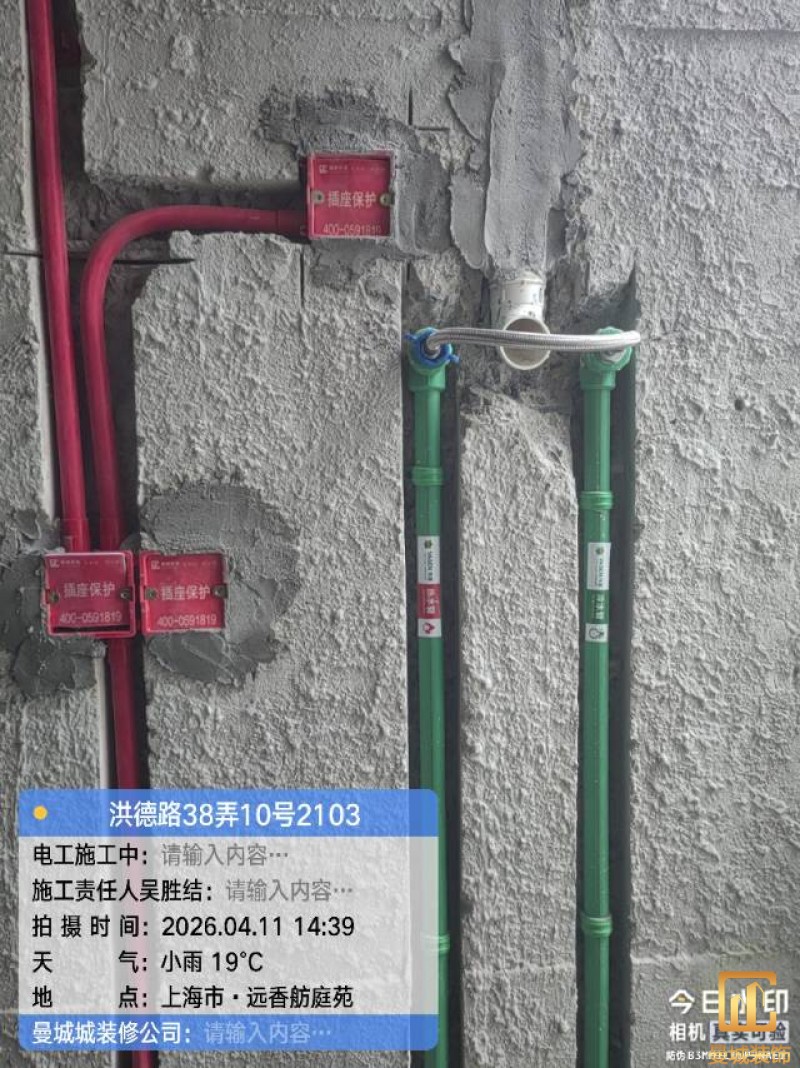

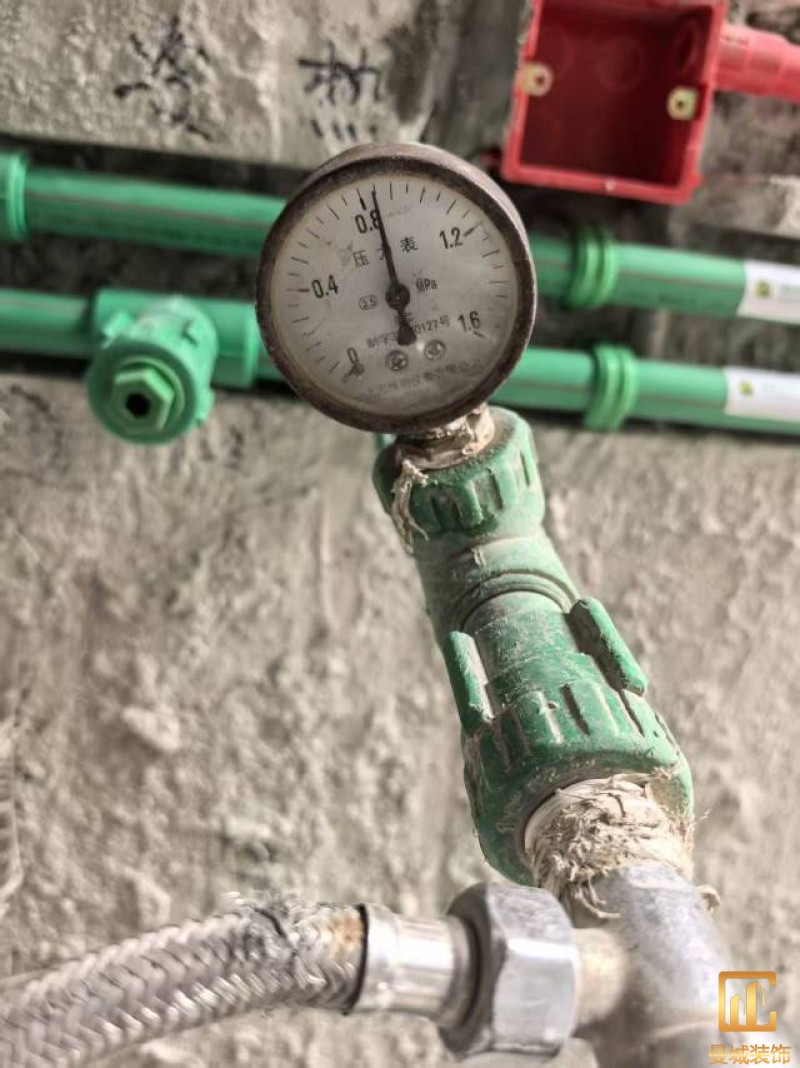

水电施工已结束,所有开关插座点位,线路分配,龙头高度尺寸,已按业主设计师交底尺寸自查通过,阳台下水改好已刷防水,洗衣机下水和地漏下水分开,洗衣机下水改到主管道,水管试压半小时,试水压力8KG,零时开关已安装完毕,所以插座开关已用专用保护盖保护好,确保用电安全。冷热水管已用保温棉保护好,

项目经理:吴胜结

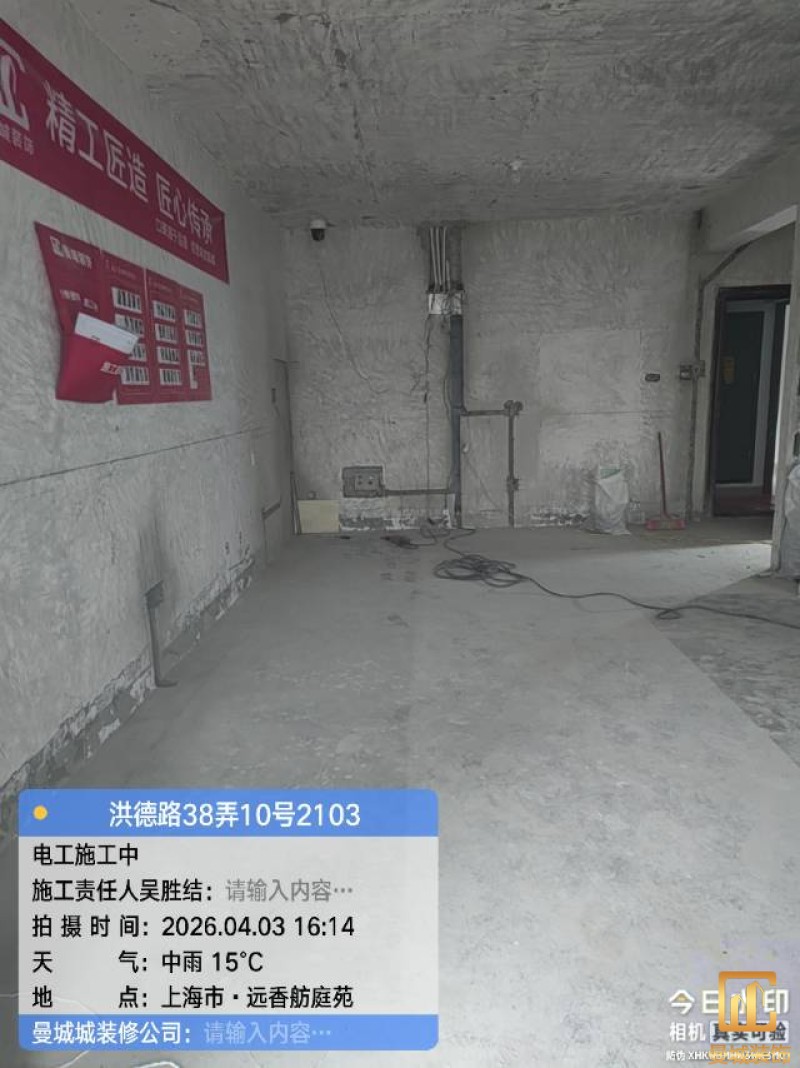

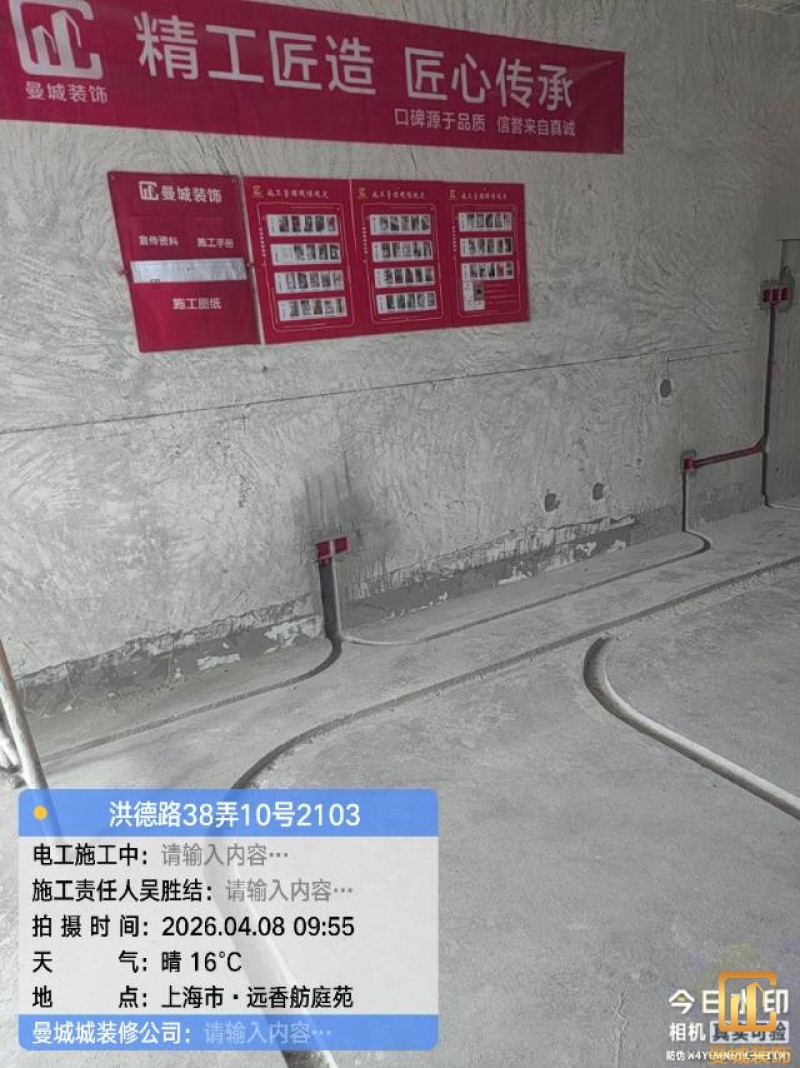

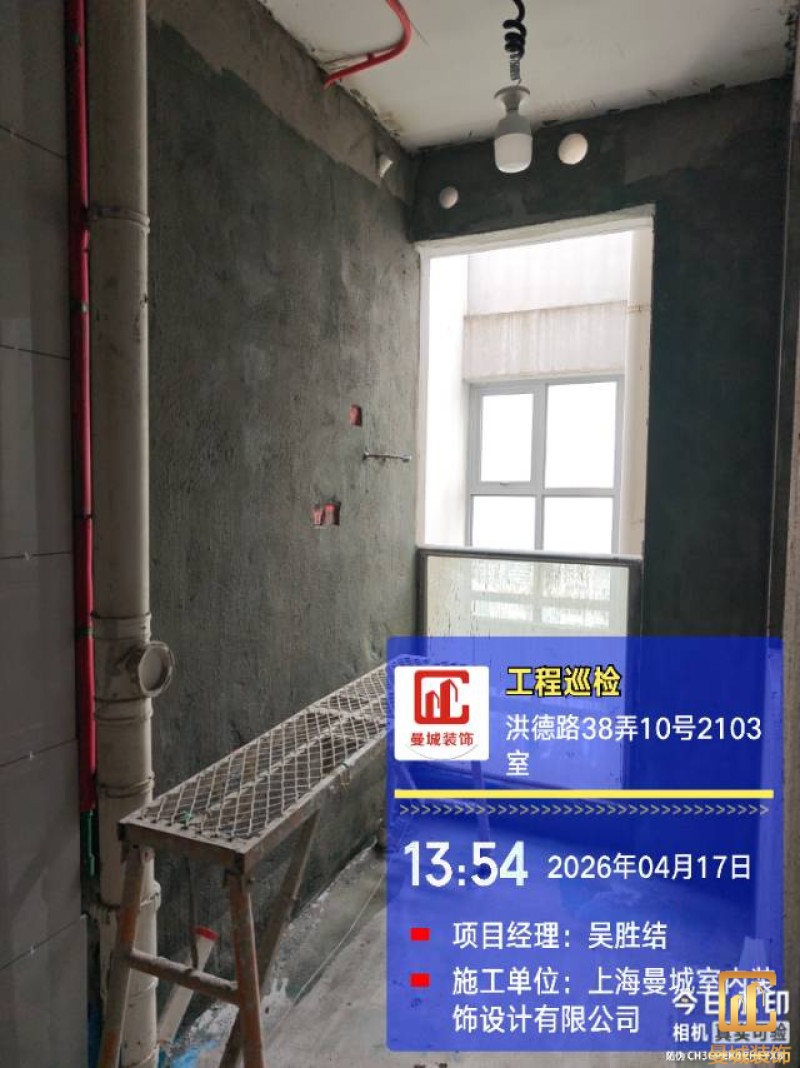

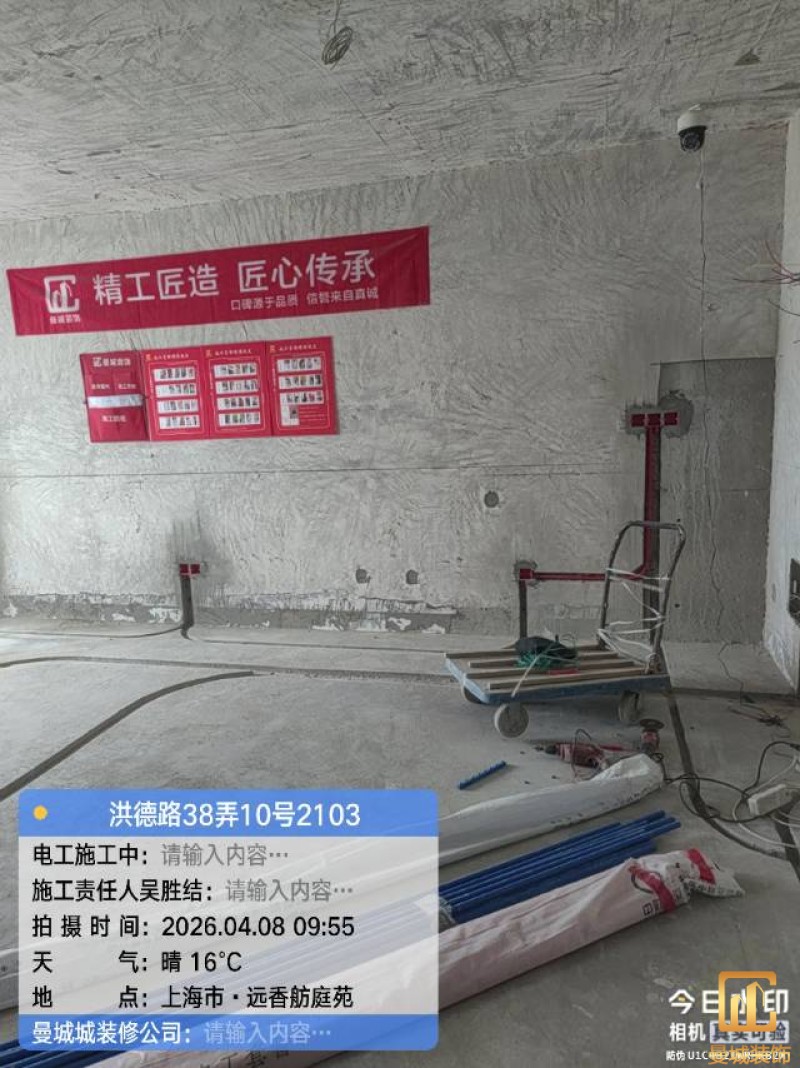

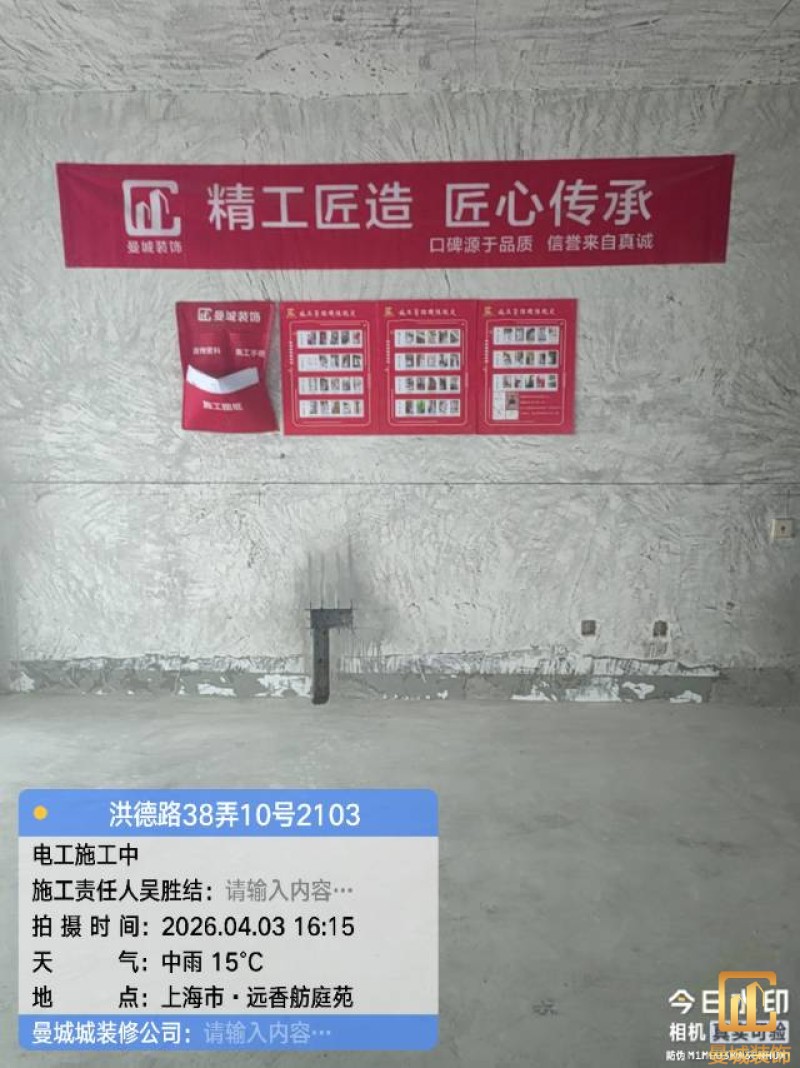

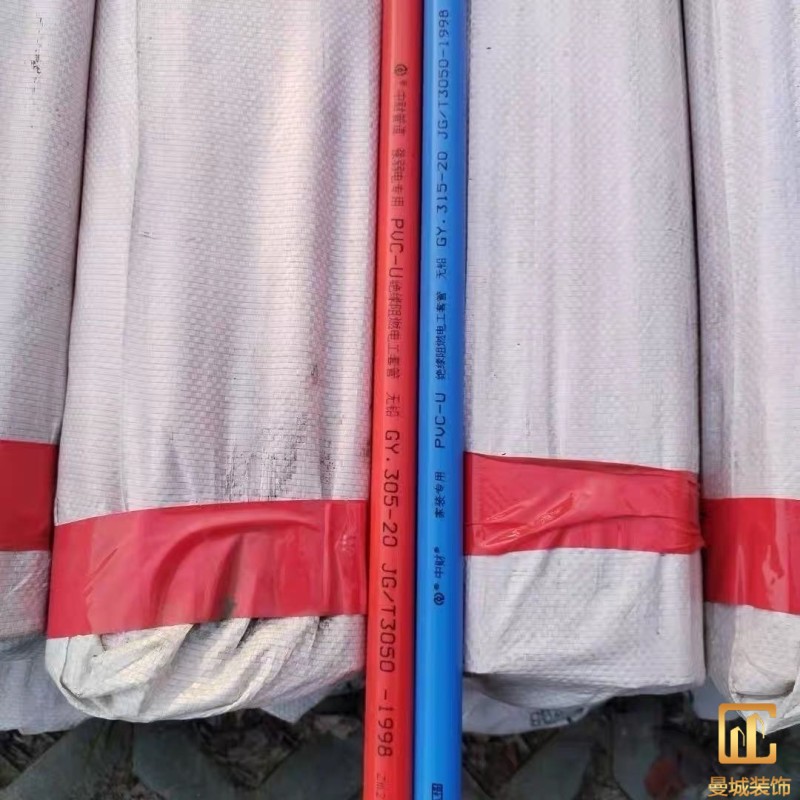

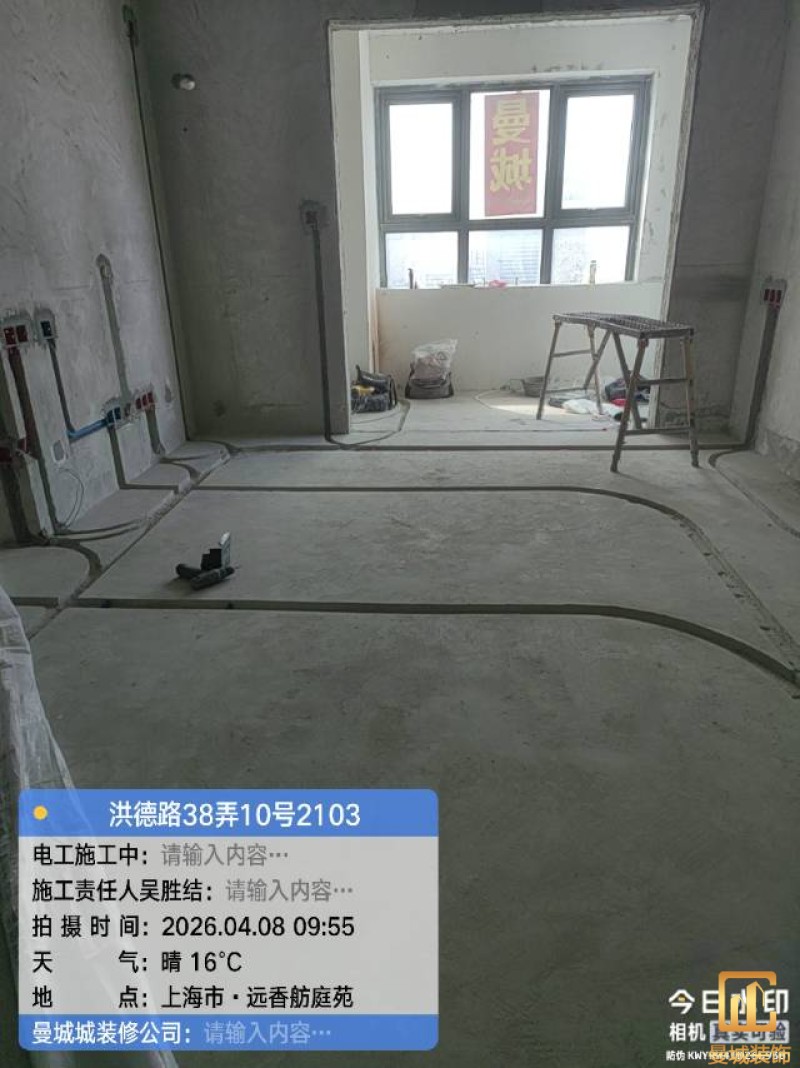

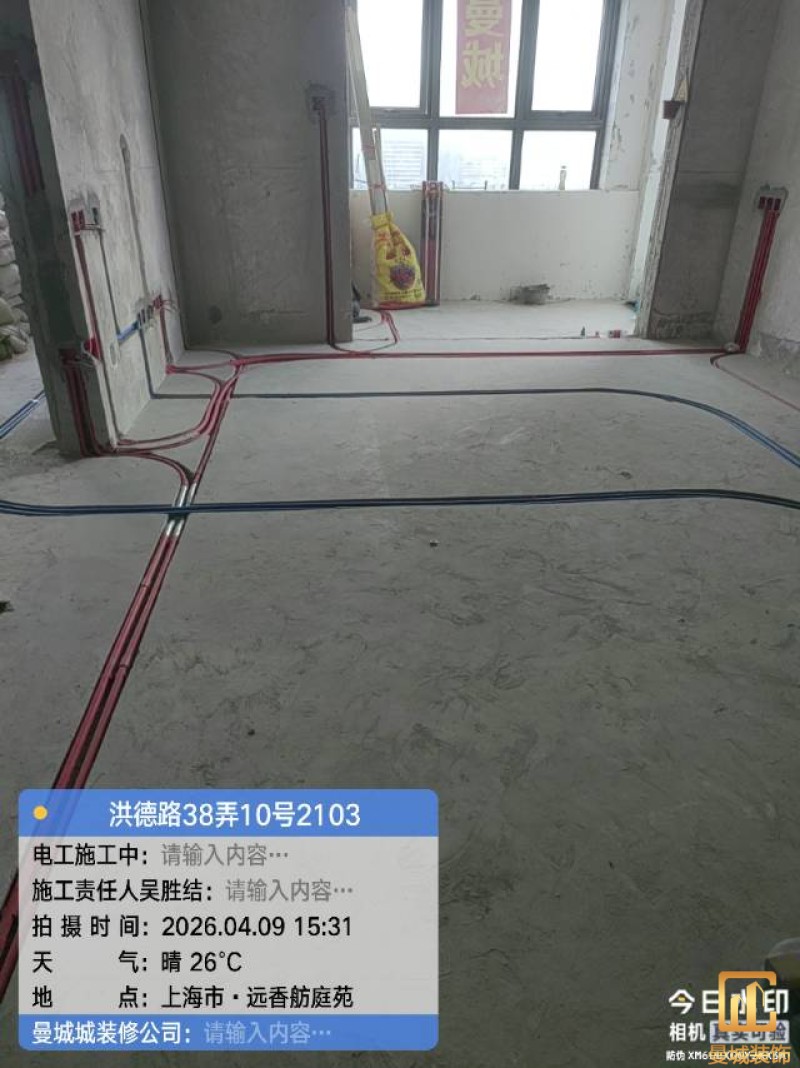

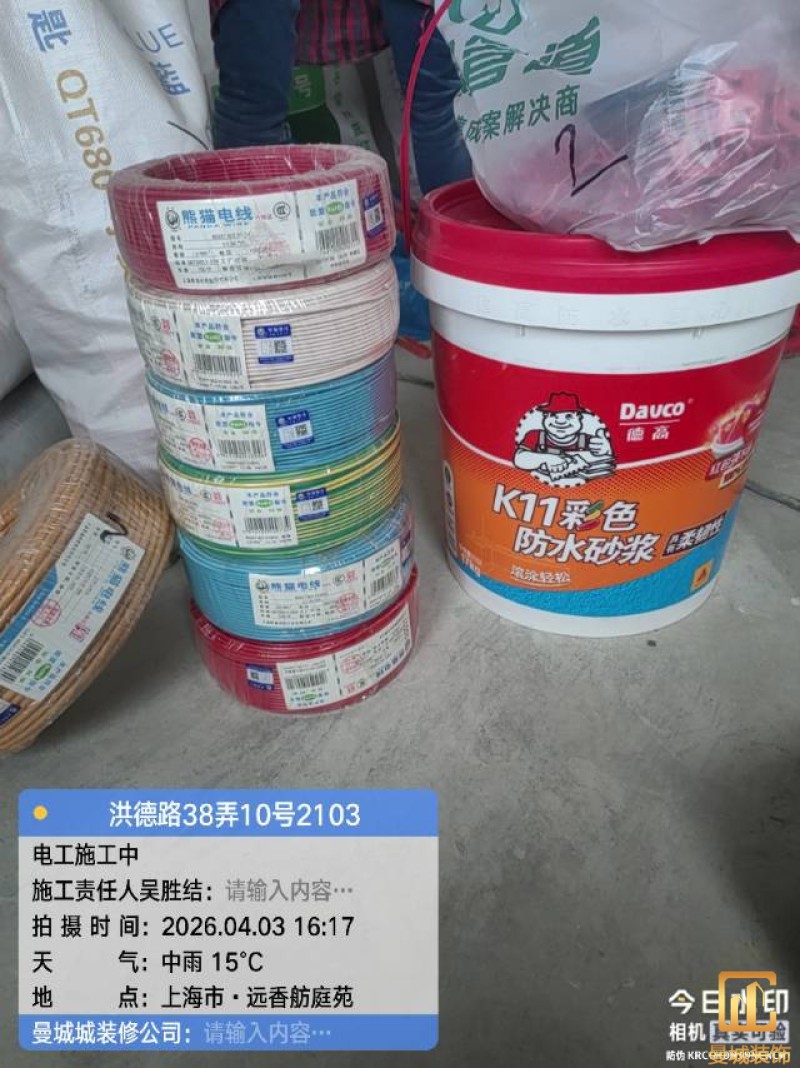

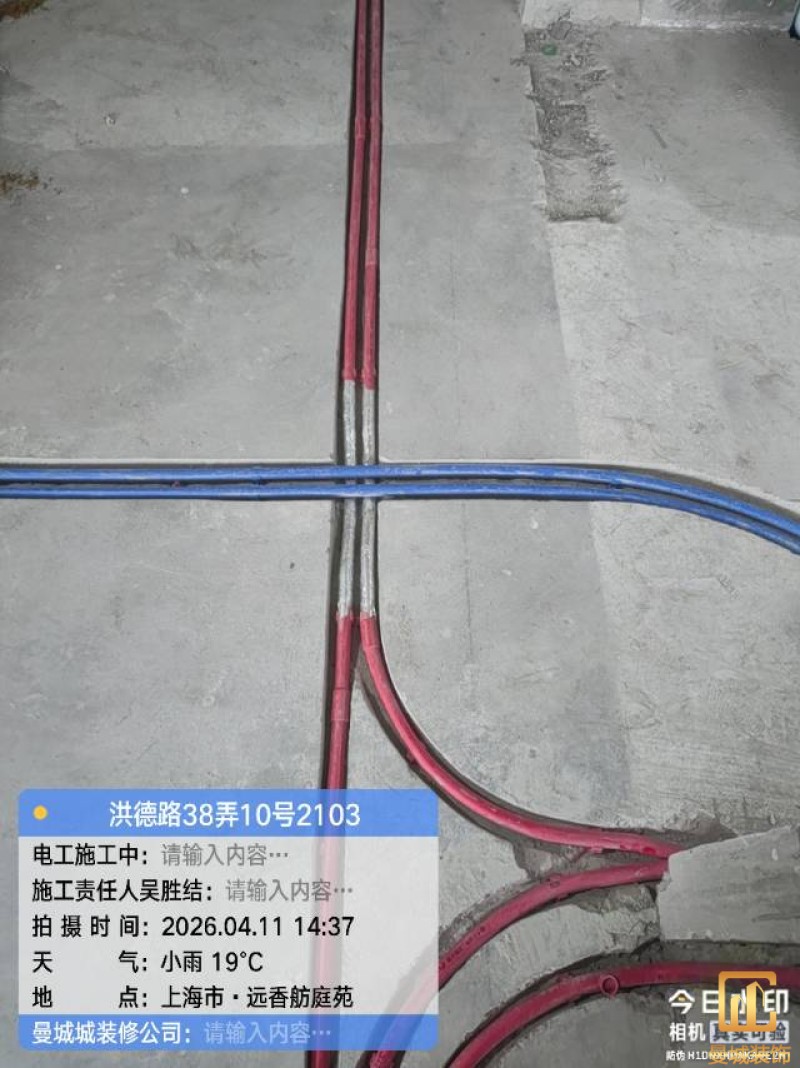

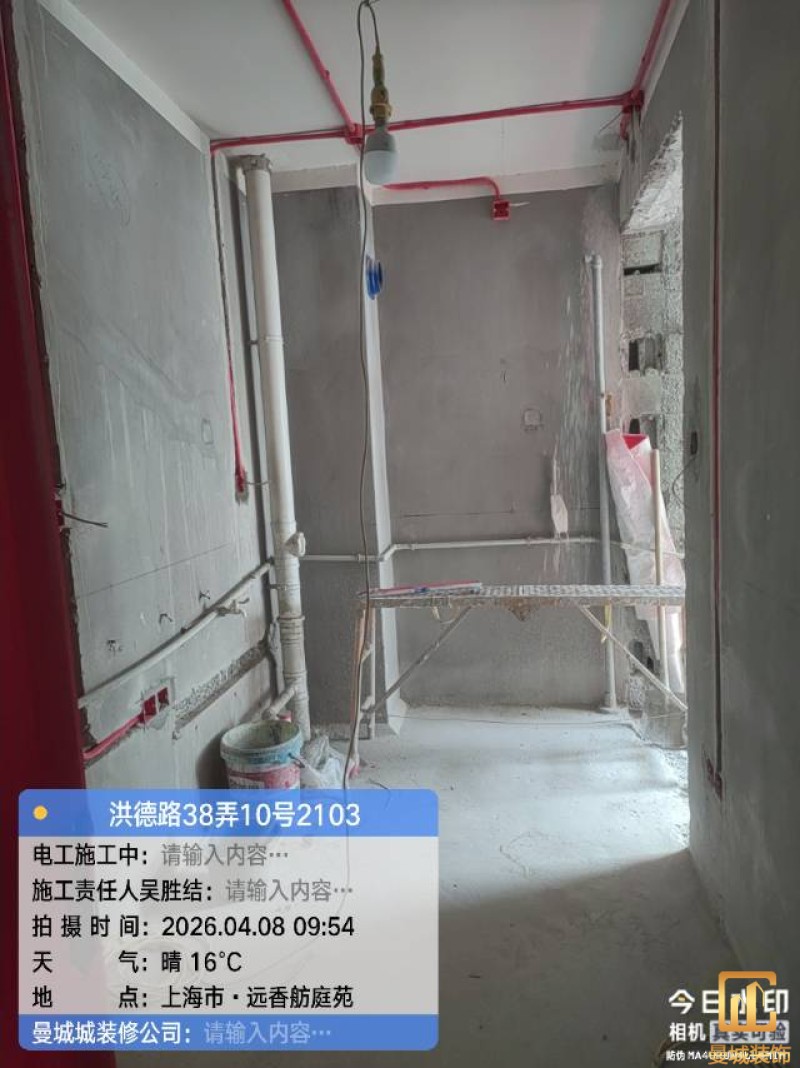

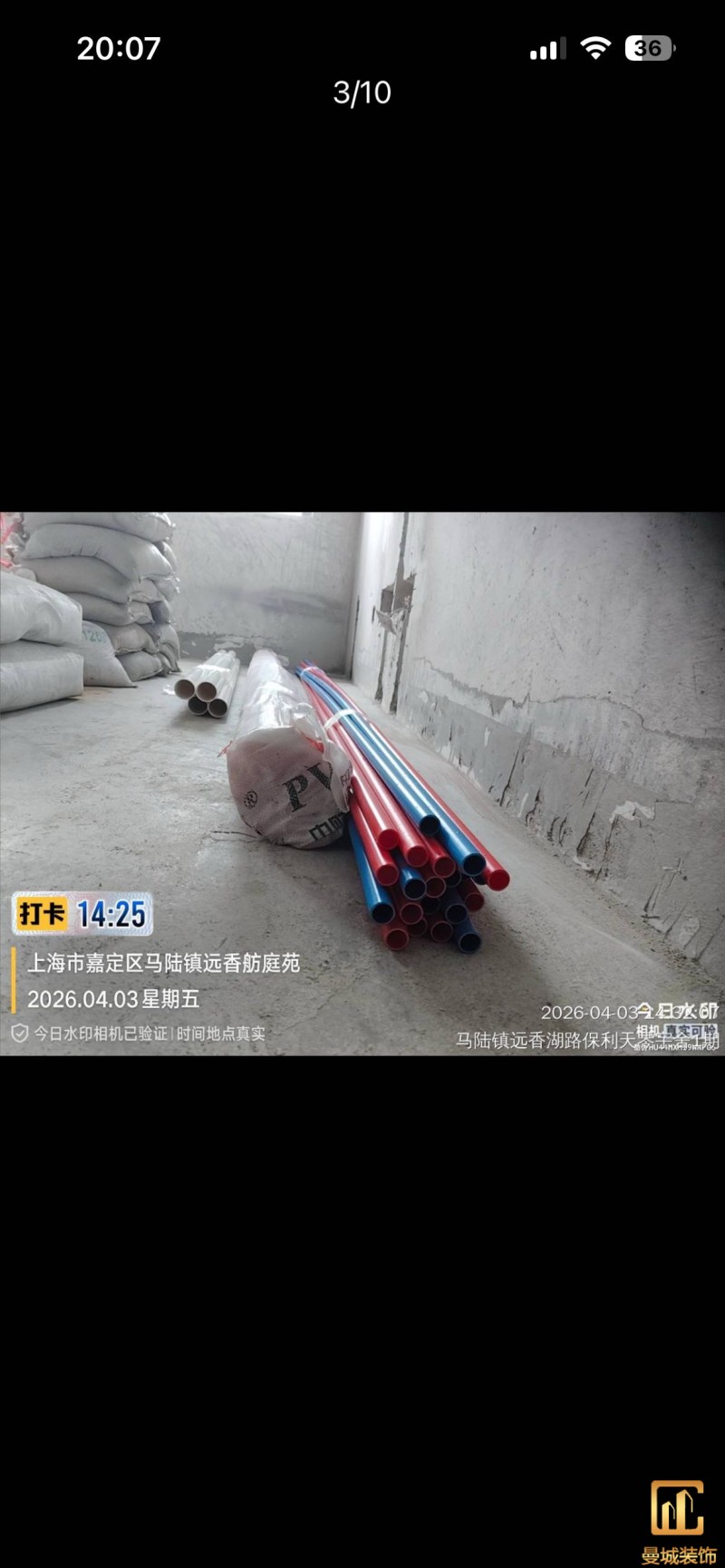

电工已进场施工,电工完工时间预估5个工作是,电线为熊猫、耐克耐。起帆电线1.5数量300米2.5数量为400米,网线超六类康普、熊猫、起帆 线管为中财/保利315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,

项目经理:吴胜结

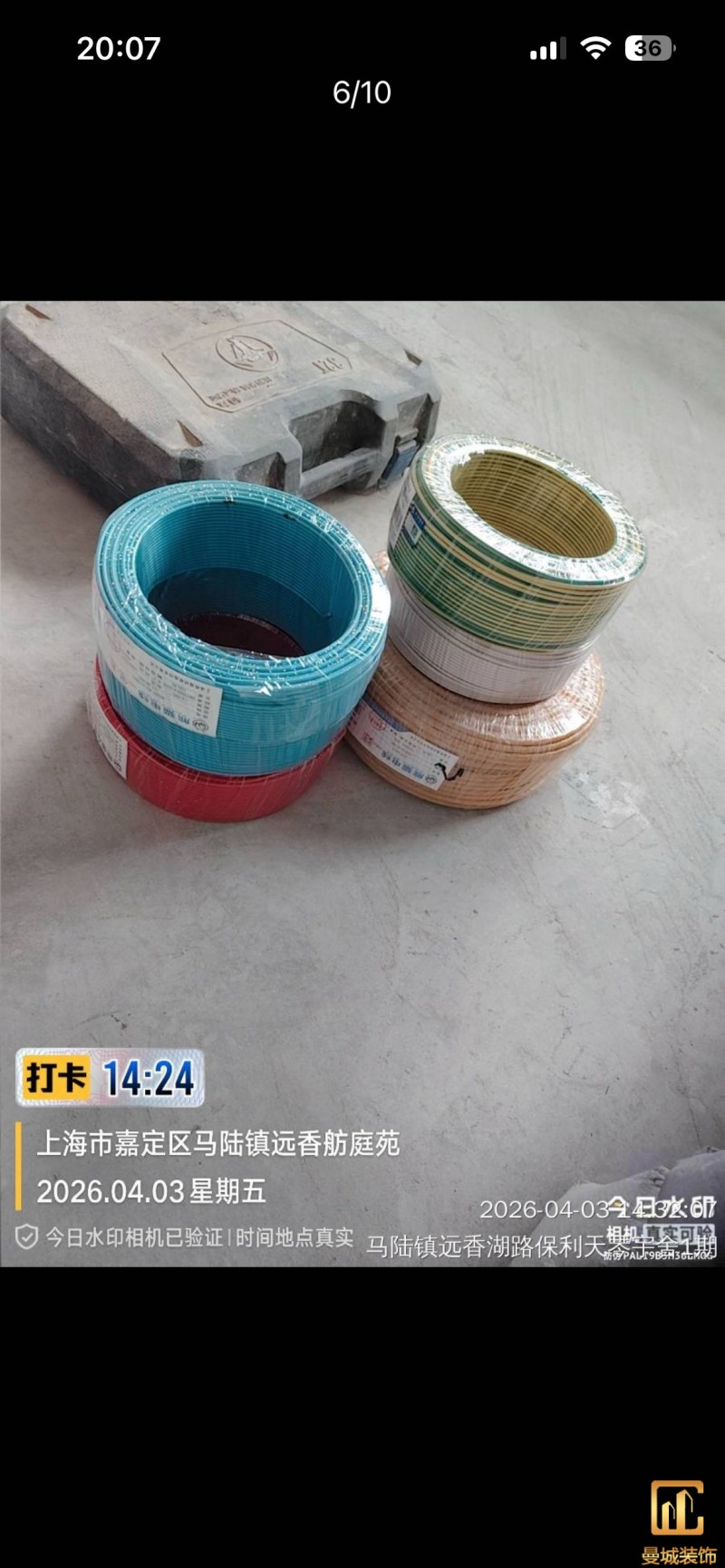

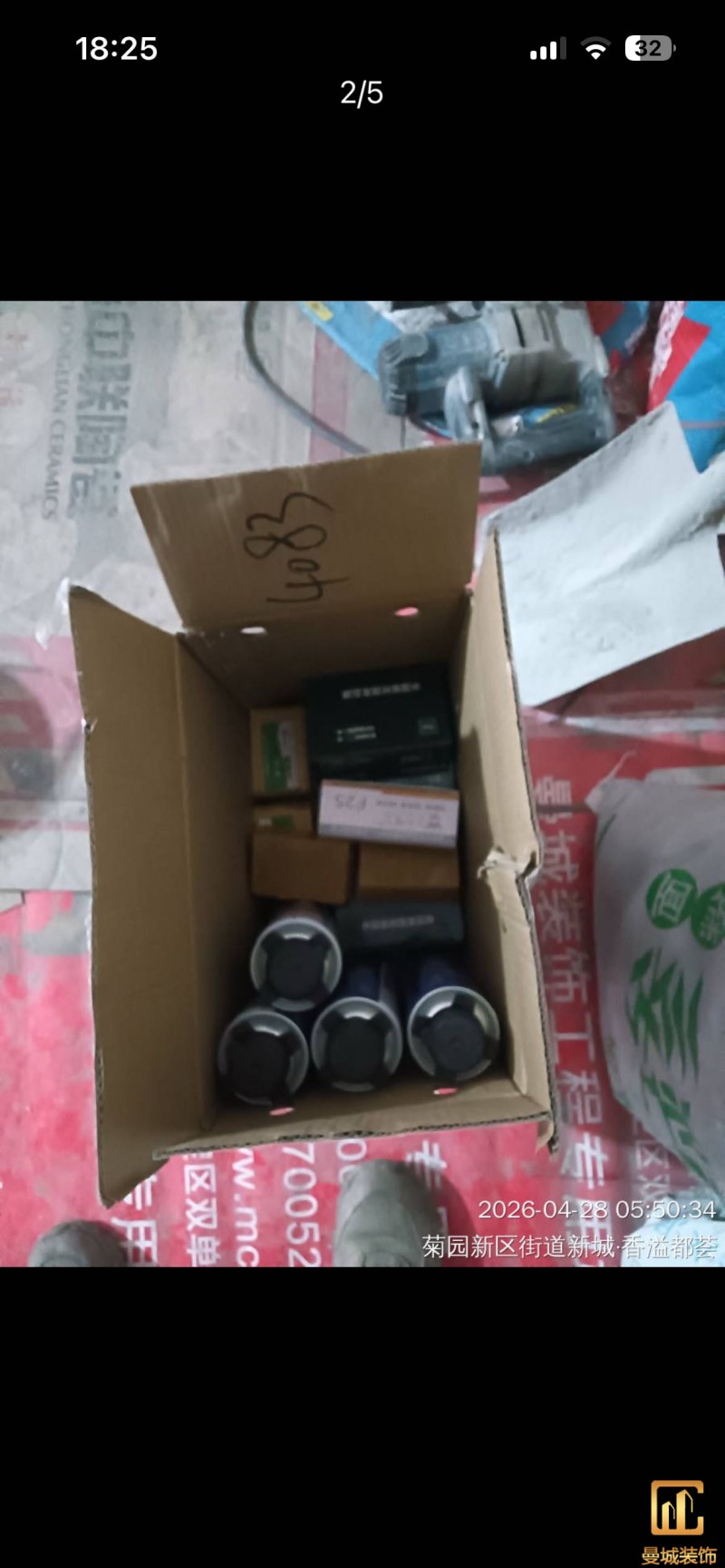

亲爱的老师您好!你家的电工材料己经到施工现场,请您检阅是否报价清单品牌规格,谢谢。

监理:韩工

拆除巡检 拆改有序,安全第一 严格按图纸施工,垃圾及时清运,结构安全不破坏,文明施工、规范拆除,守护房屋基础安全。

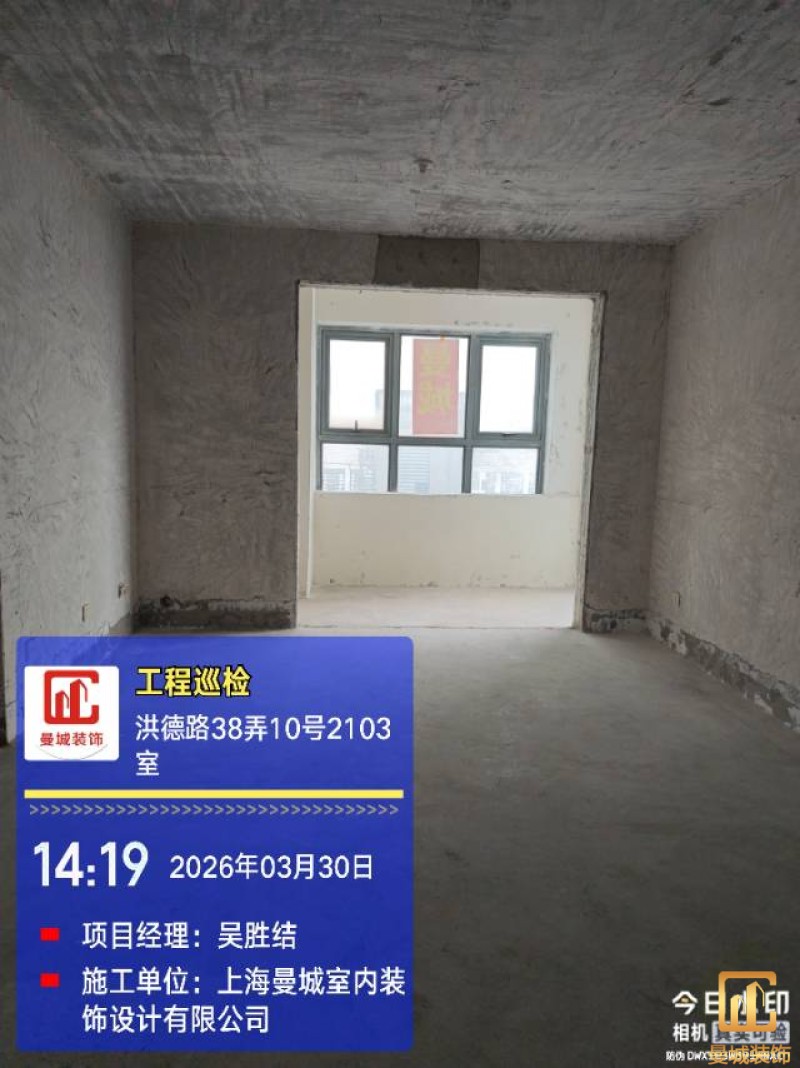

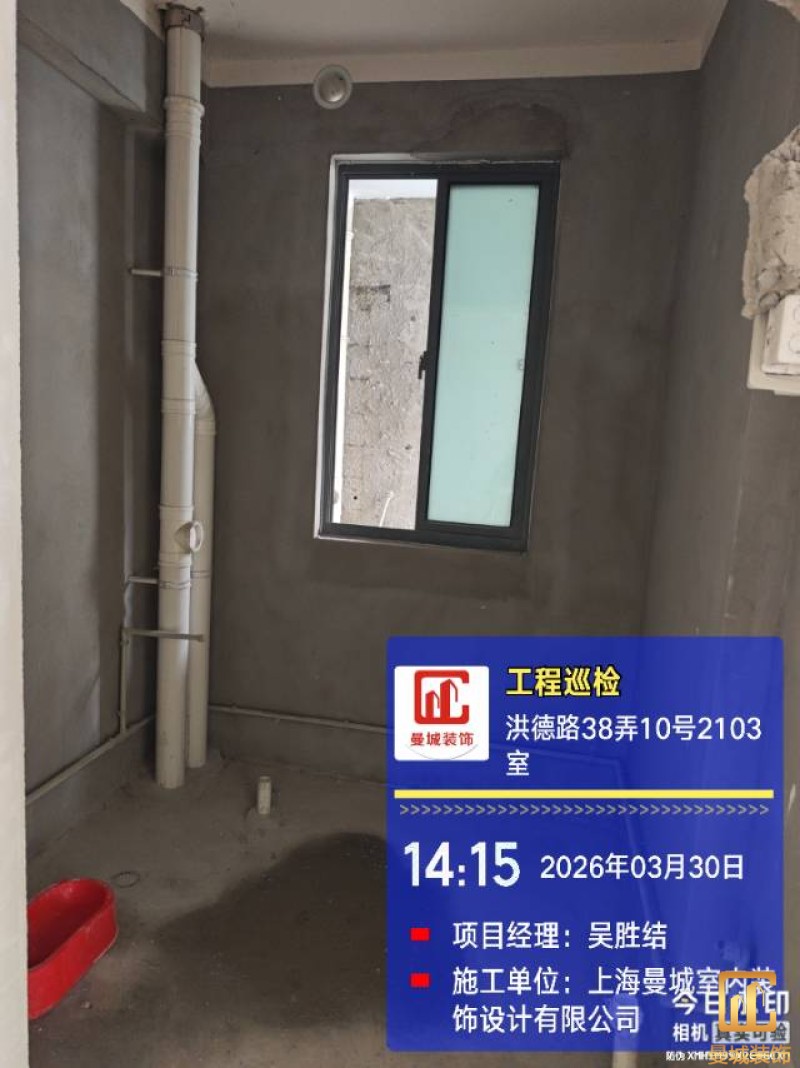

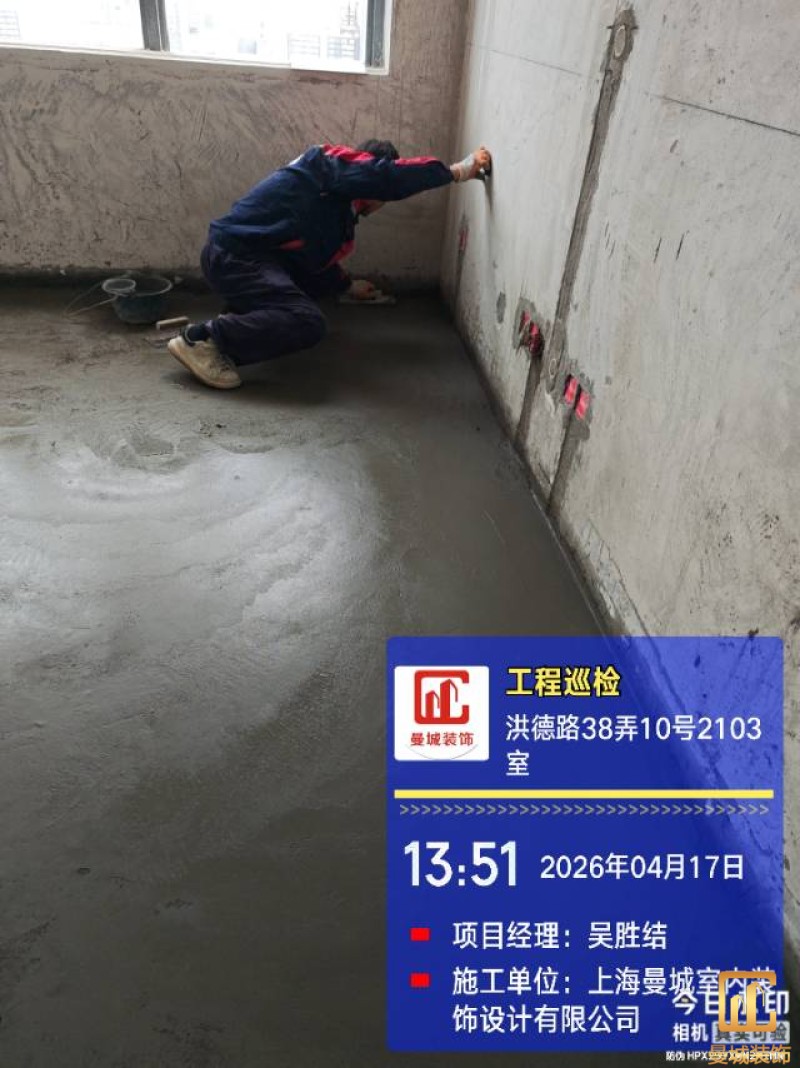

项目经理:吴胜结

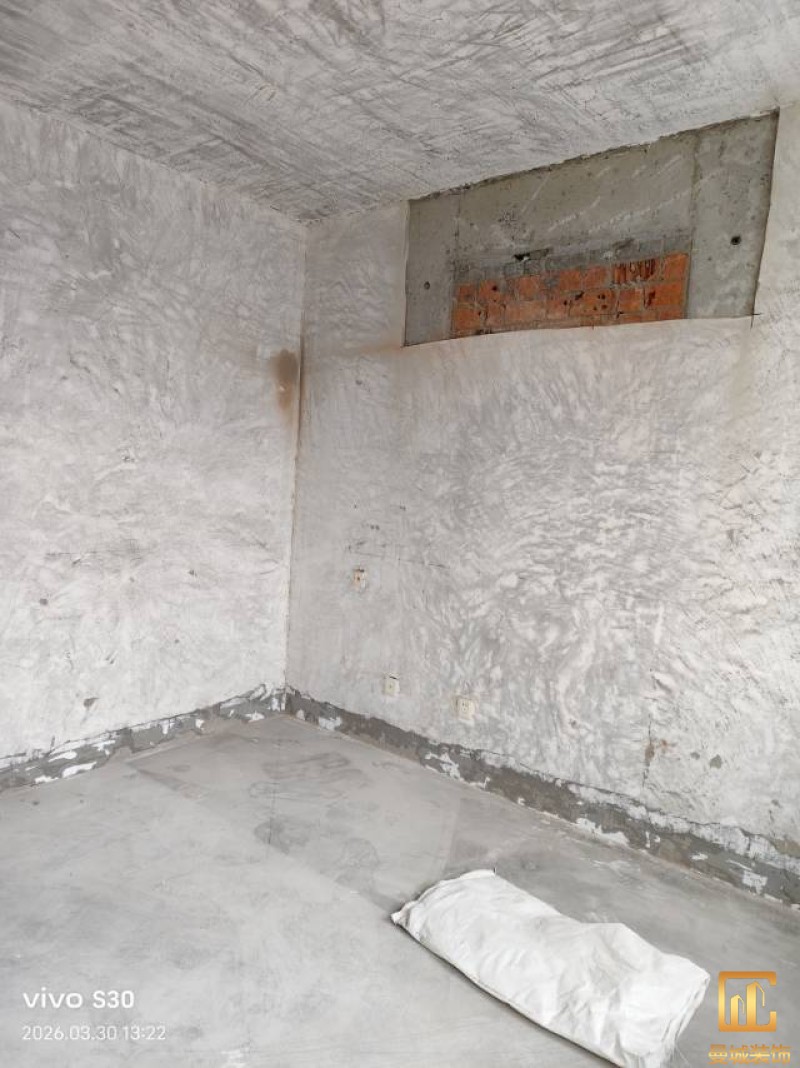

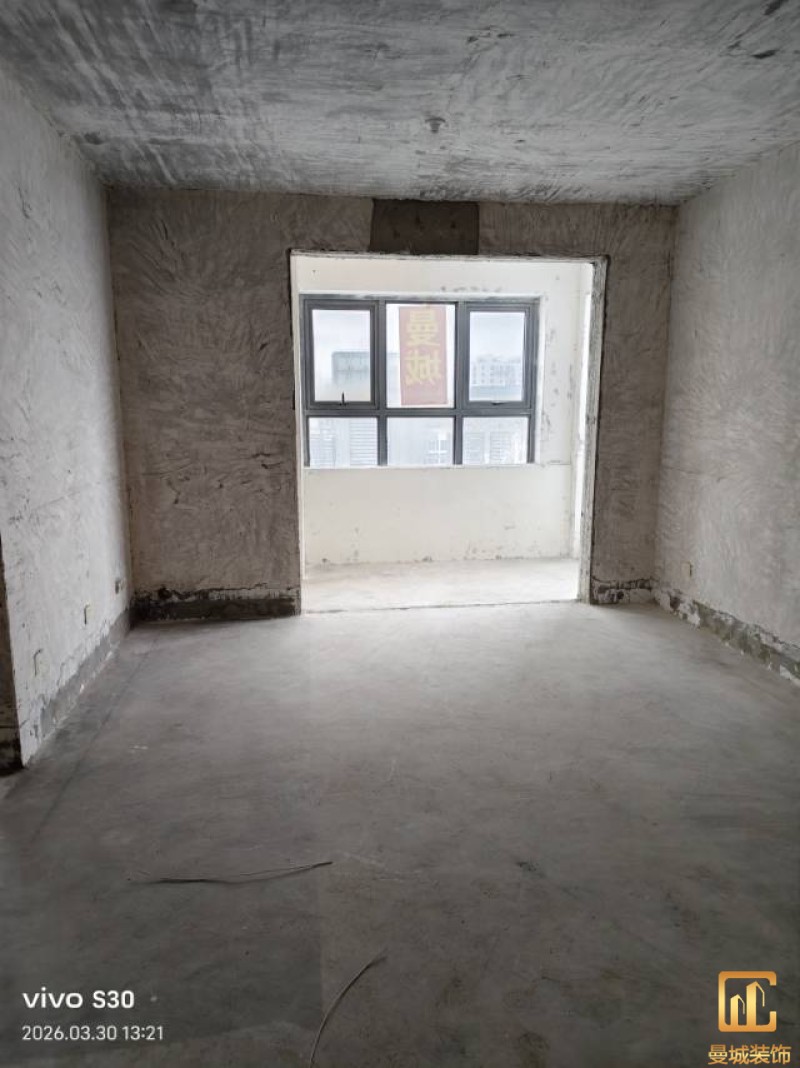

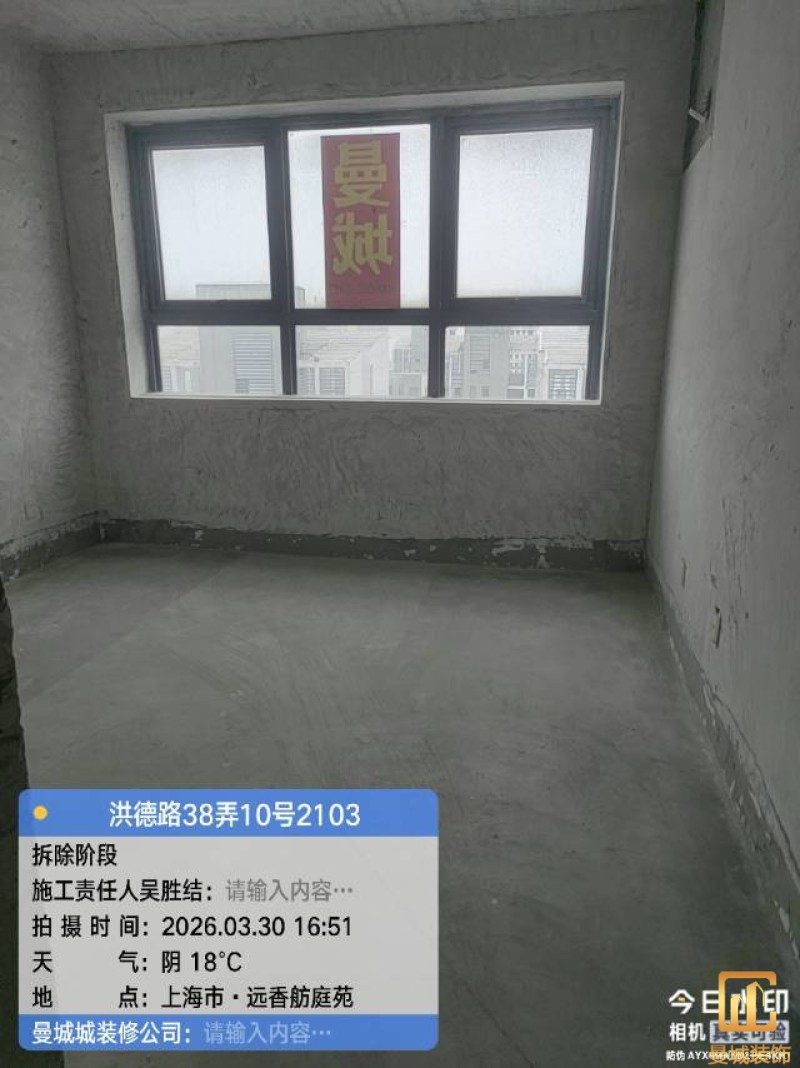

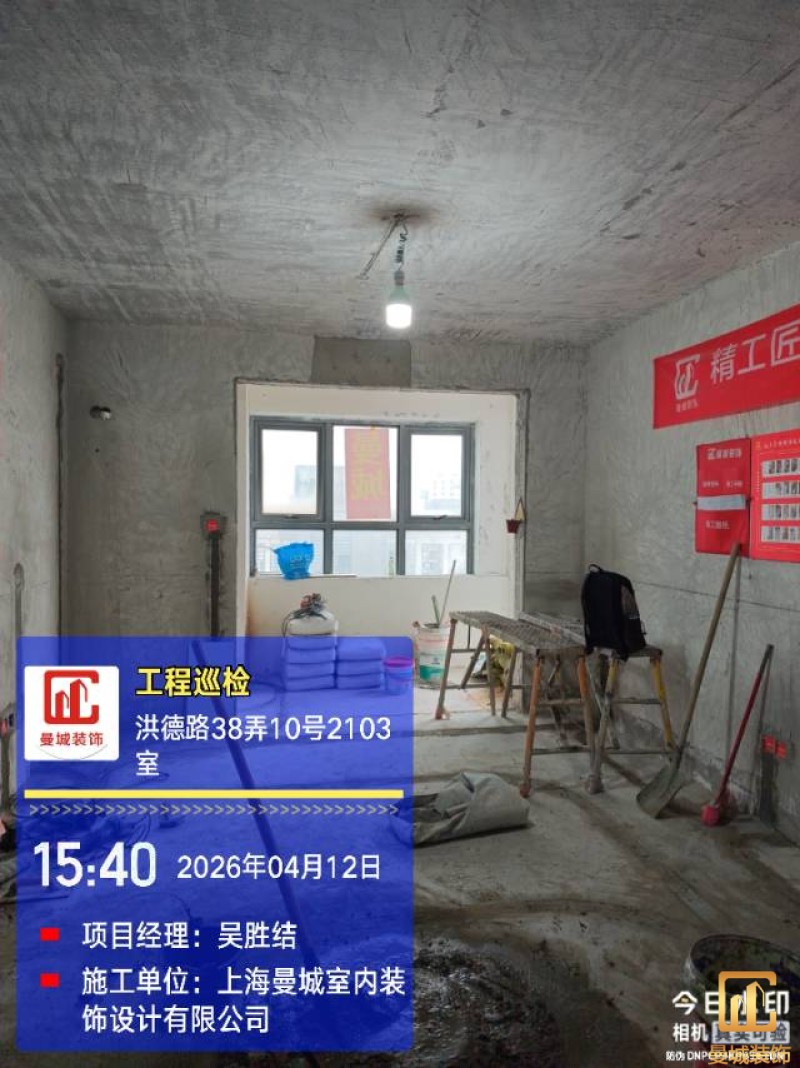

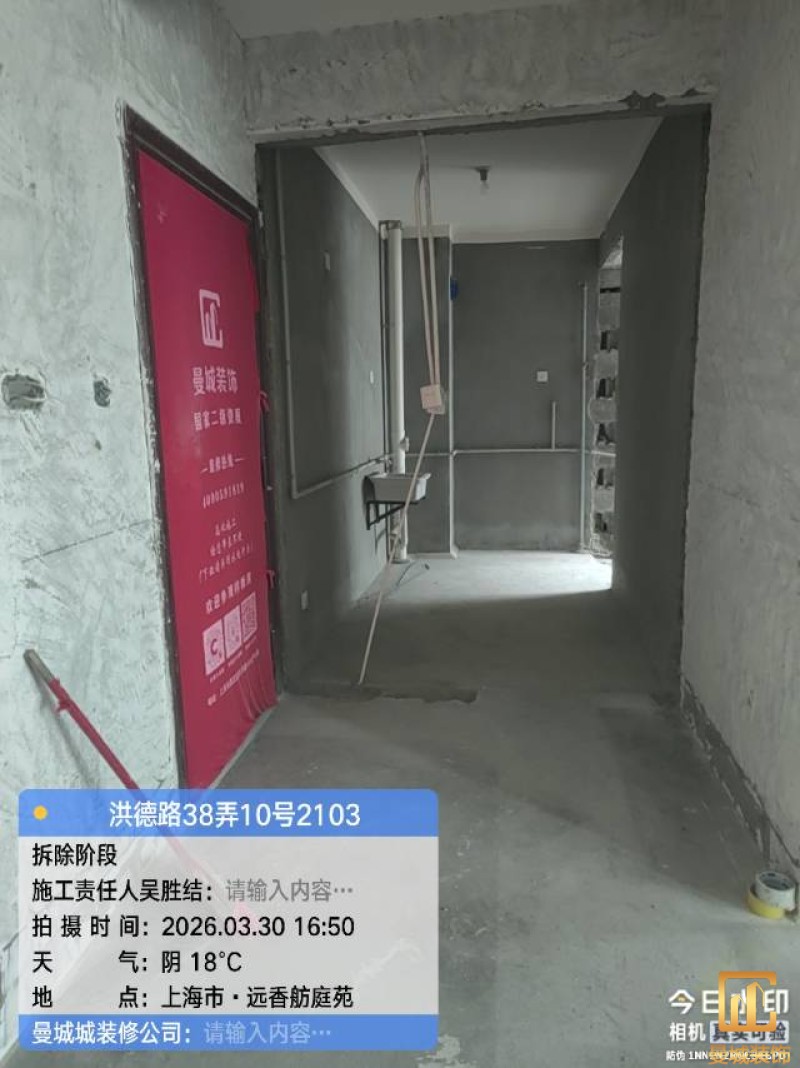

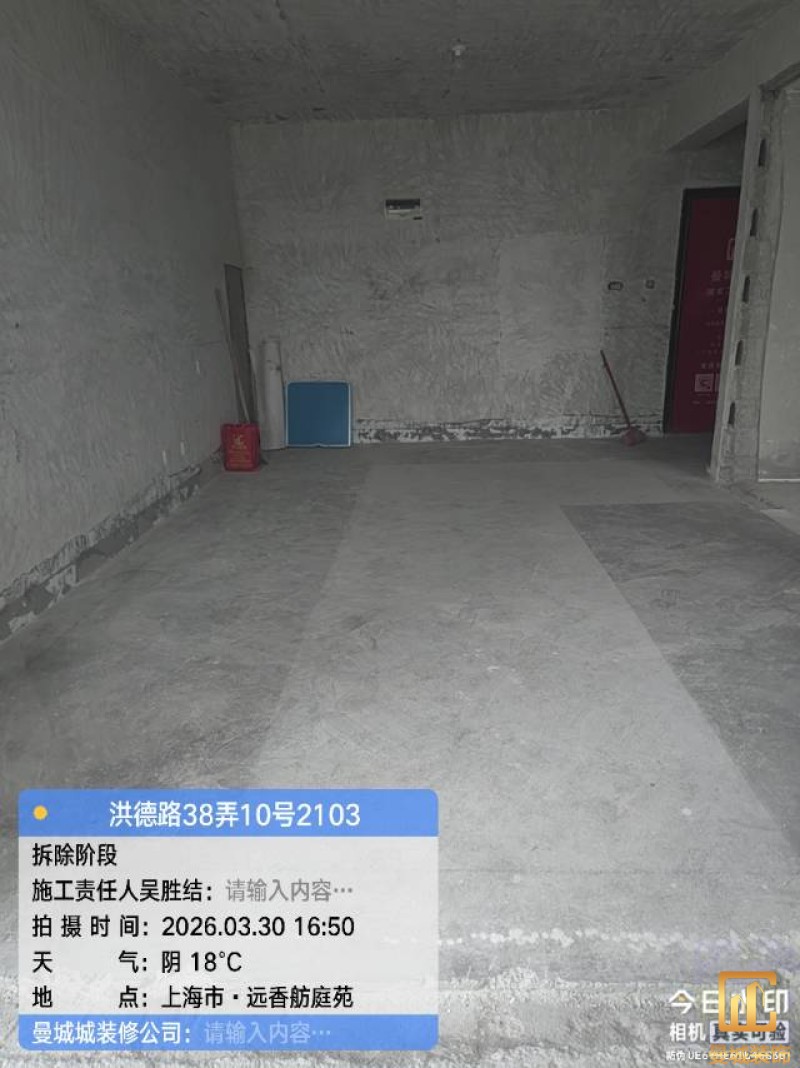

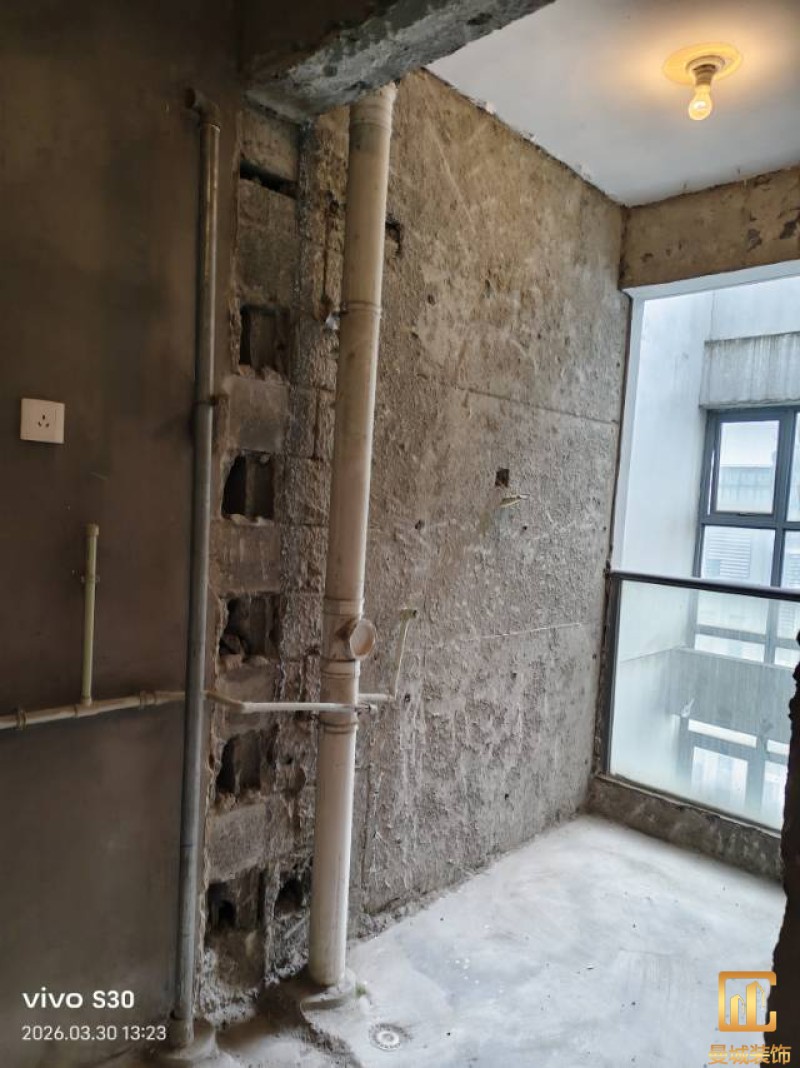

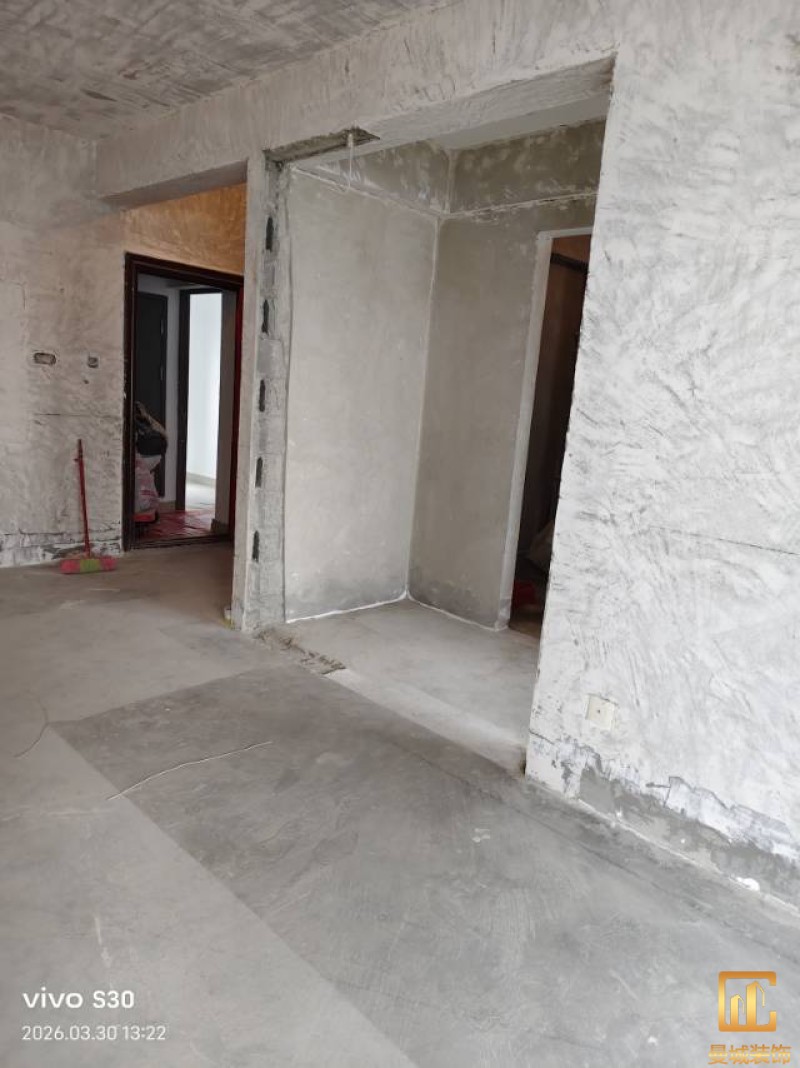

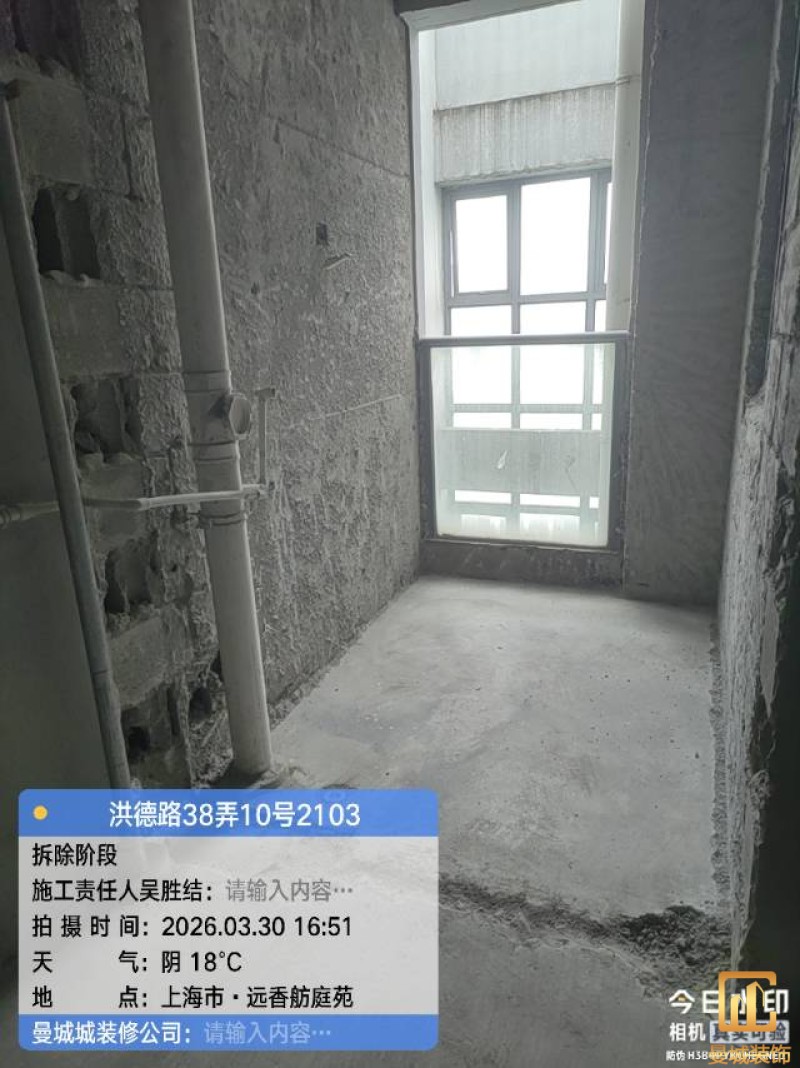

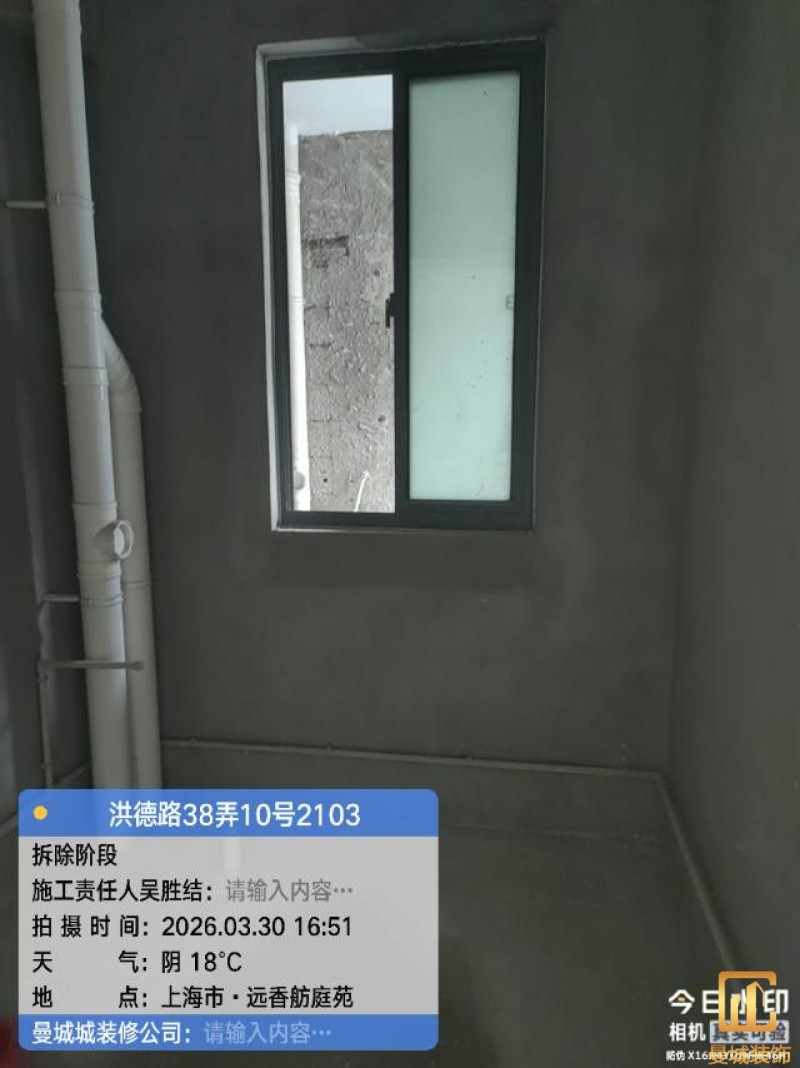

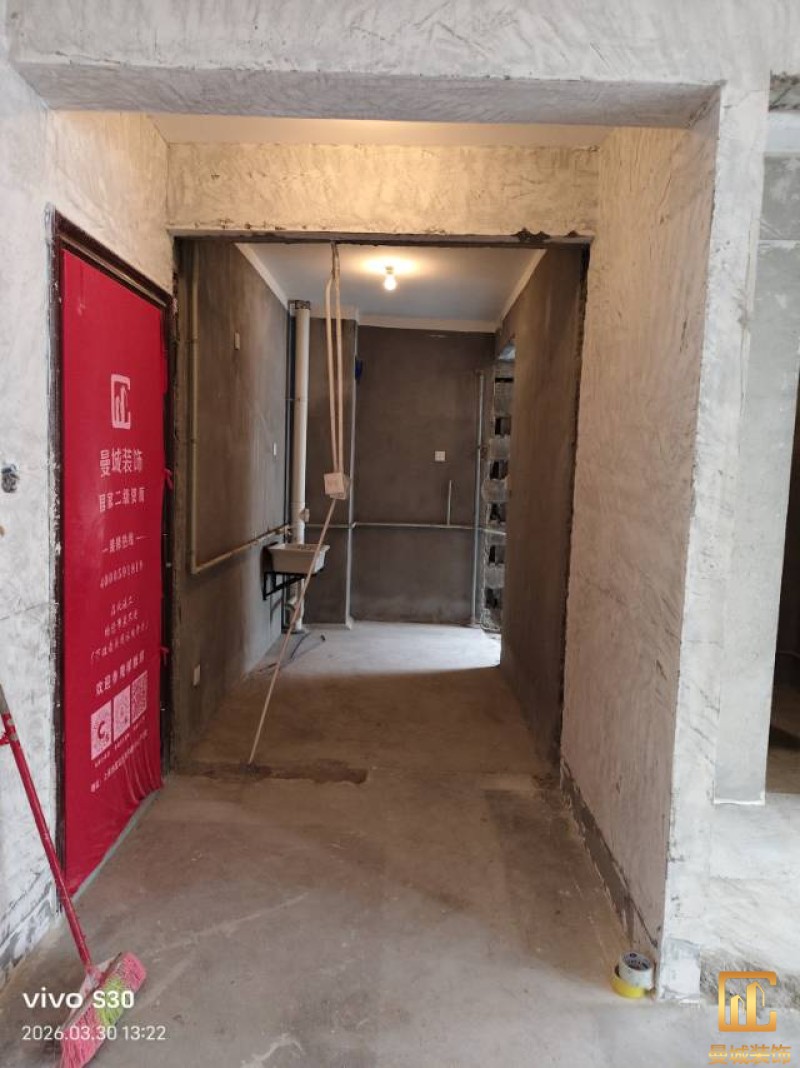

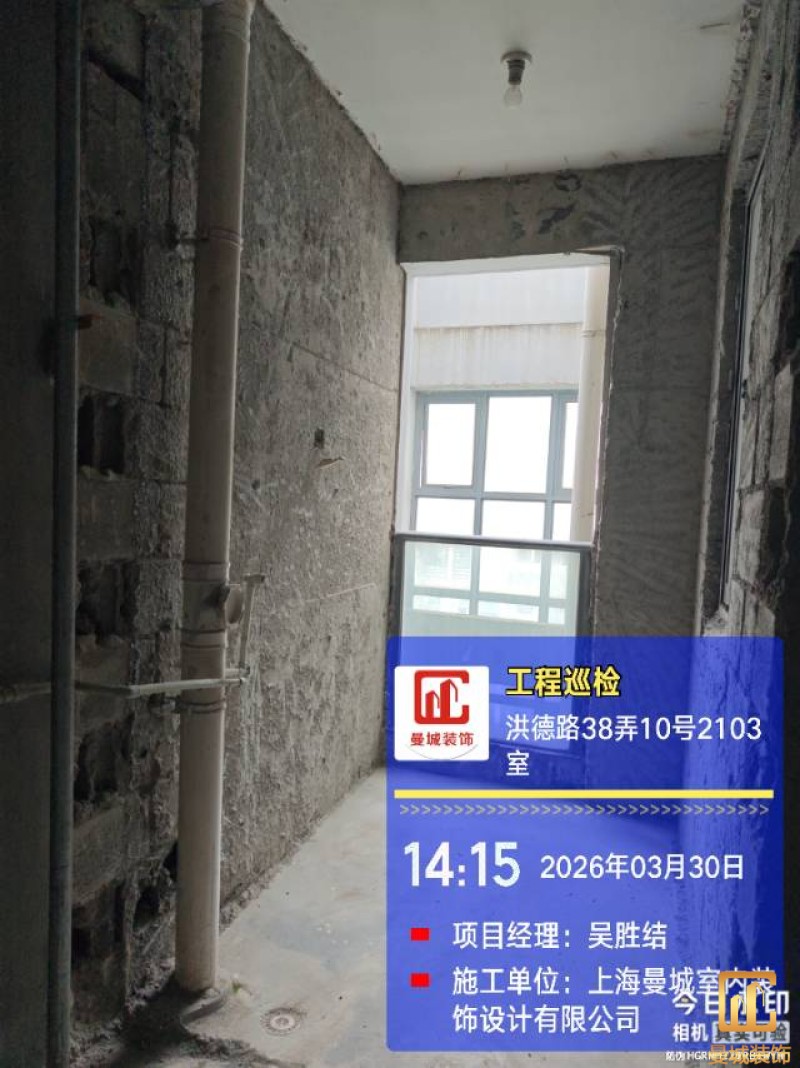

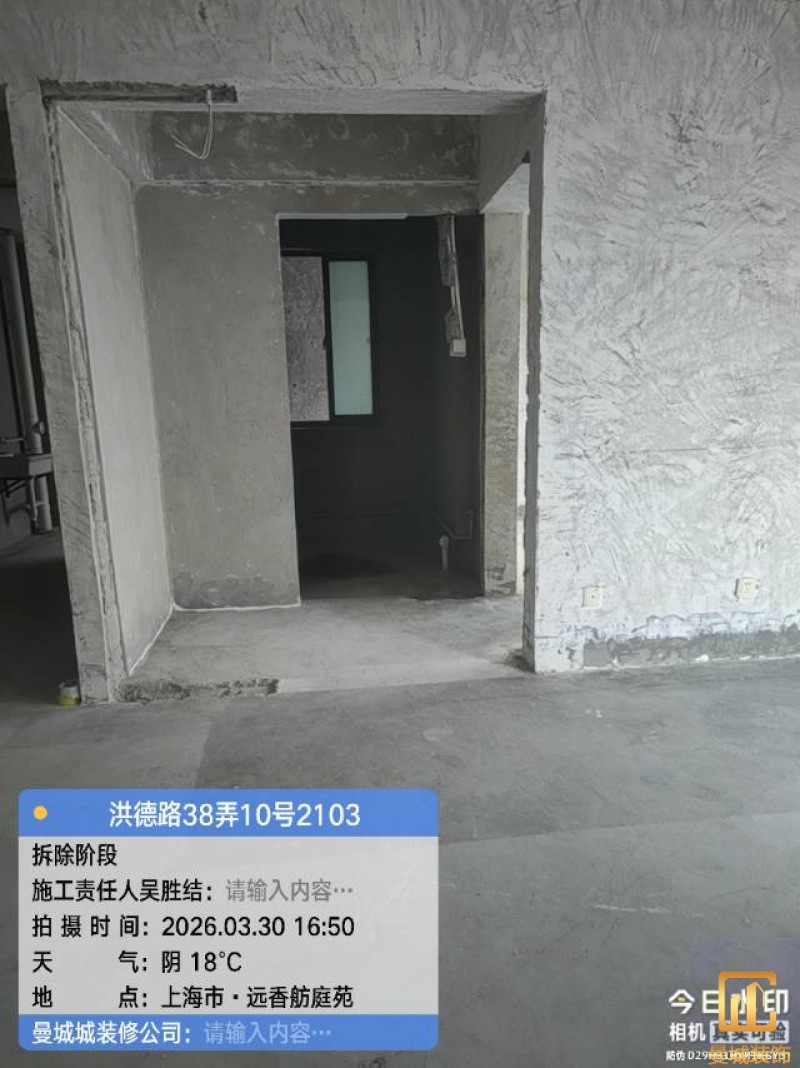

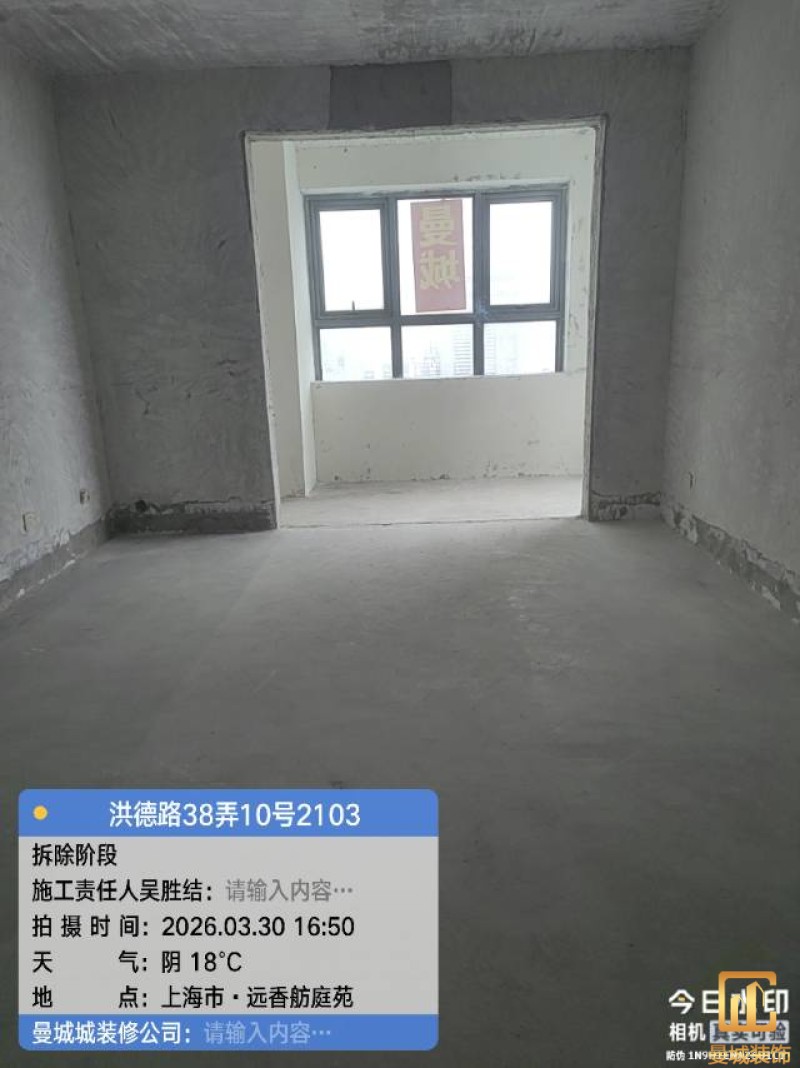

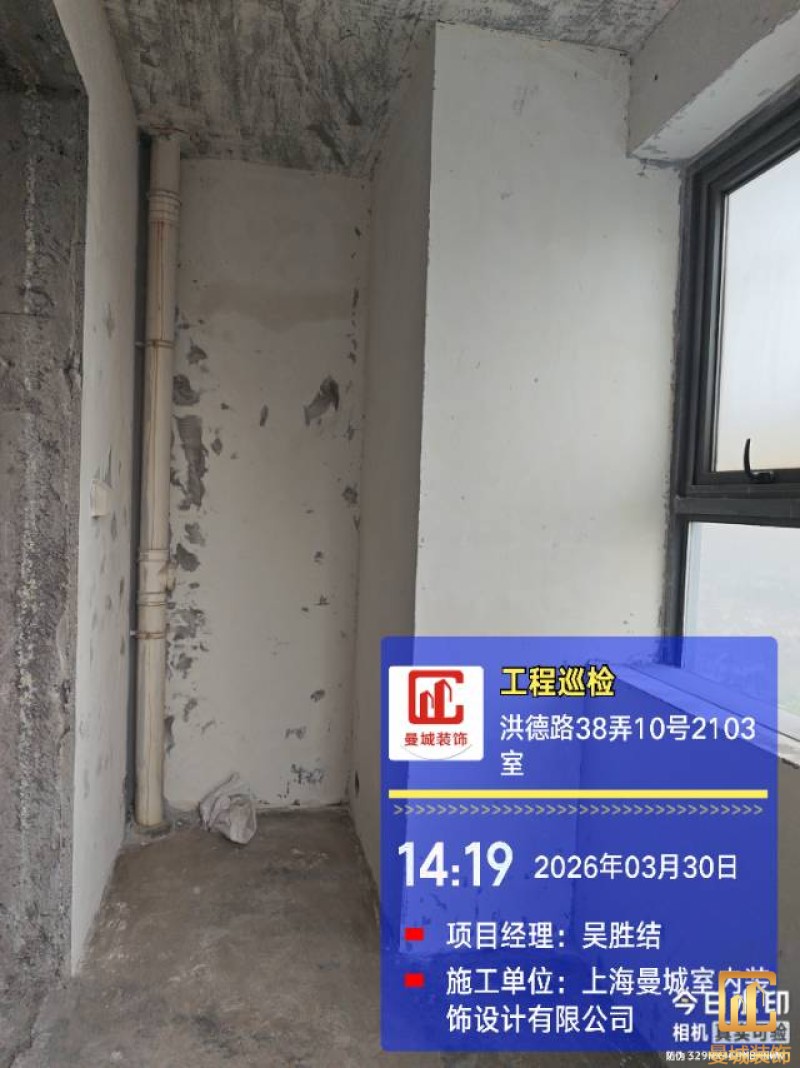

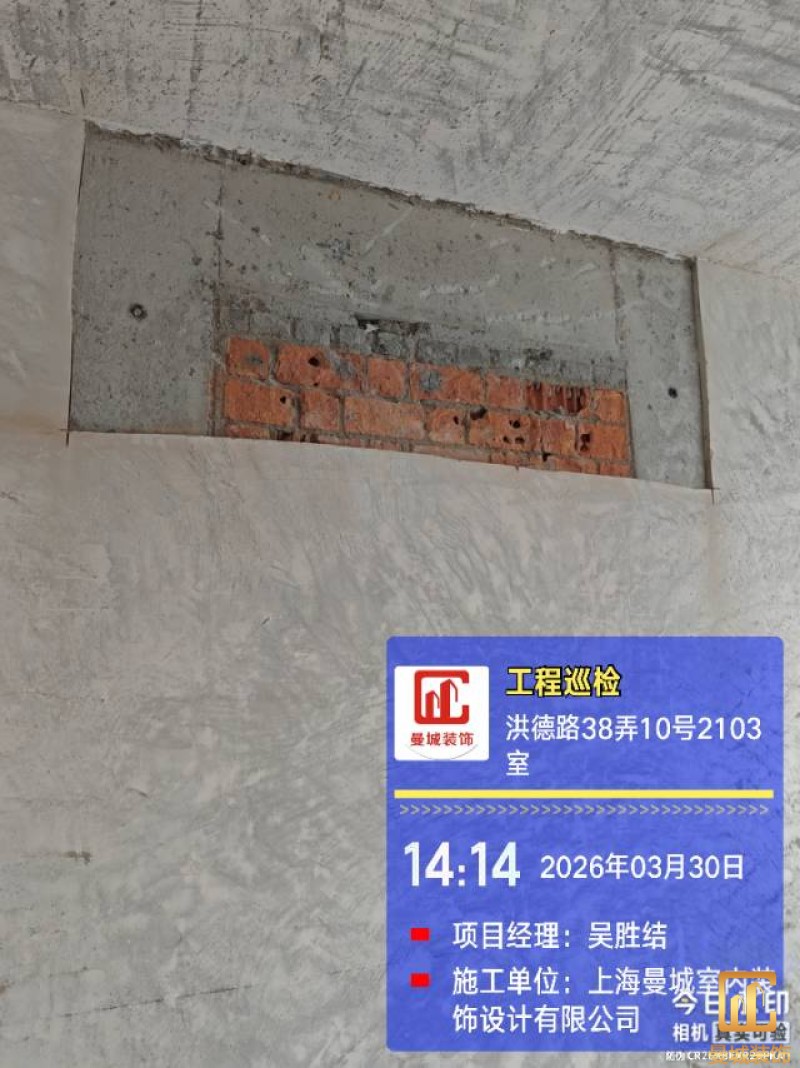

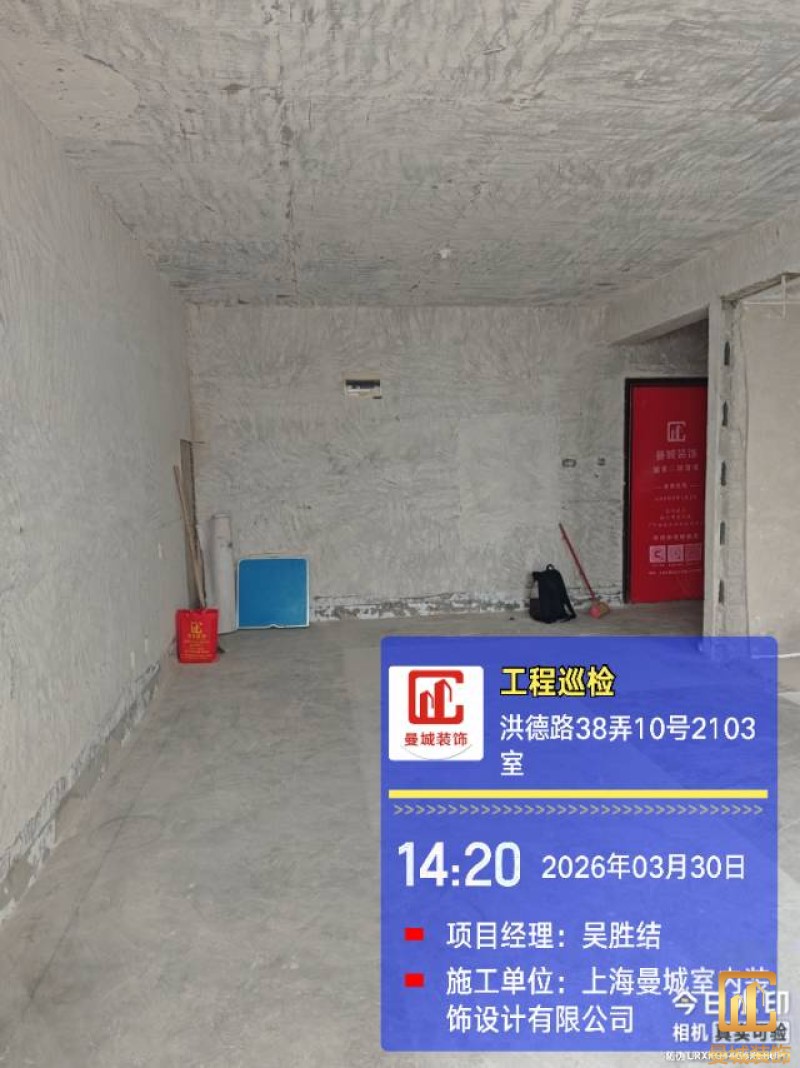

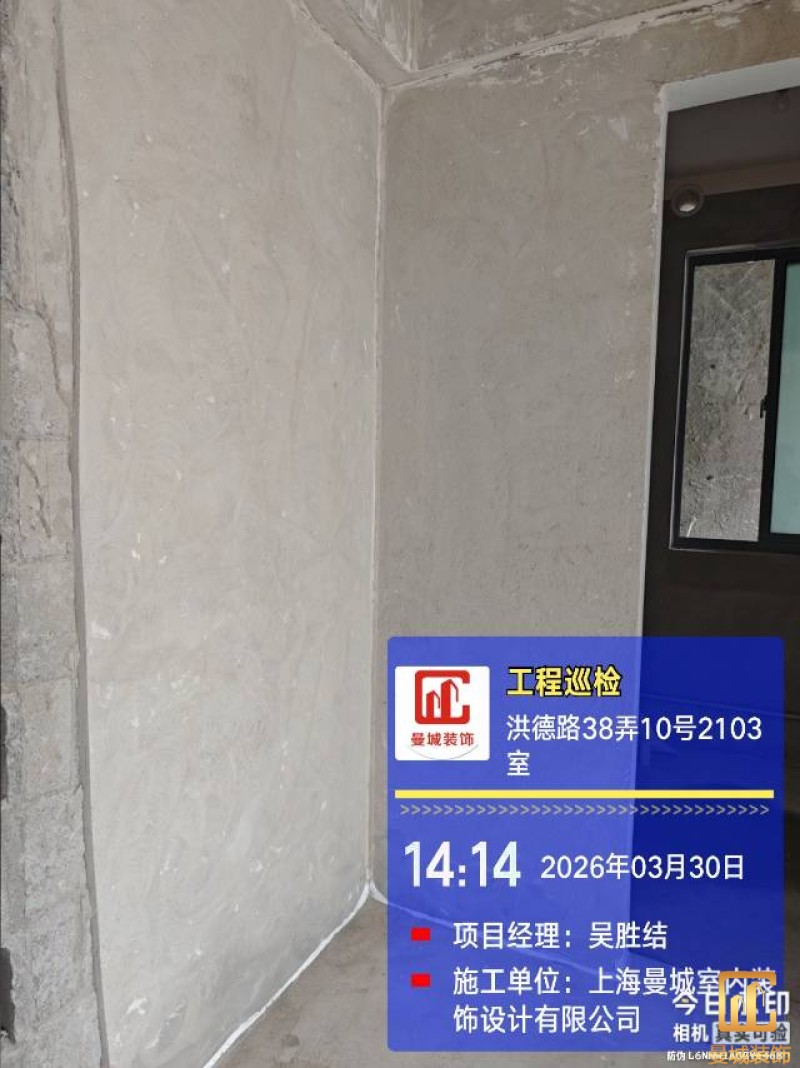

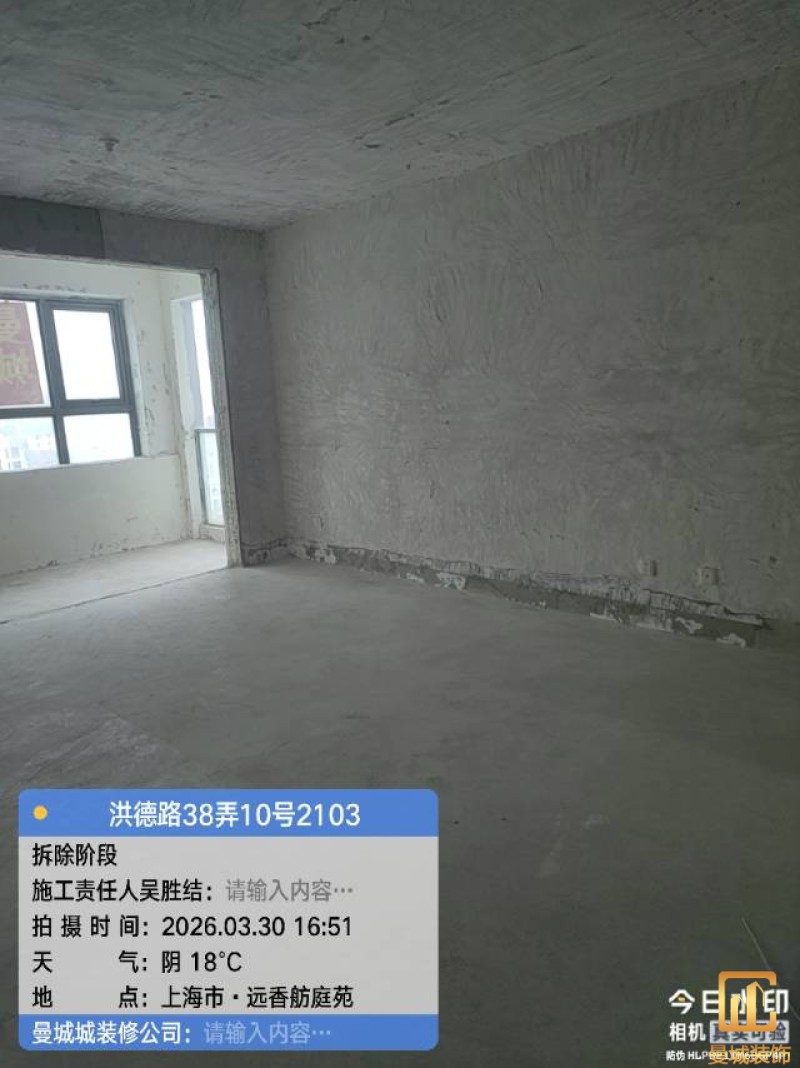

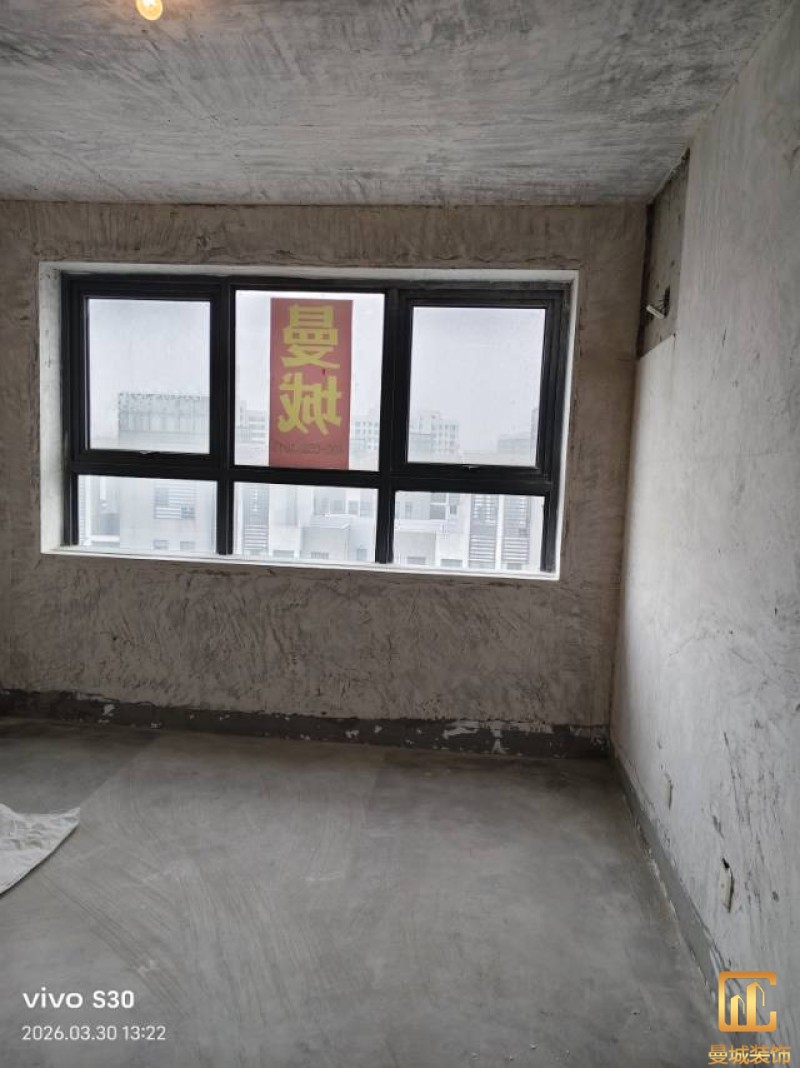

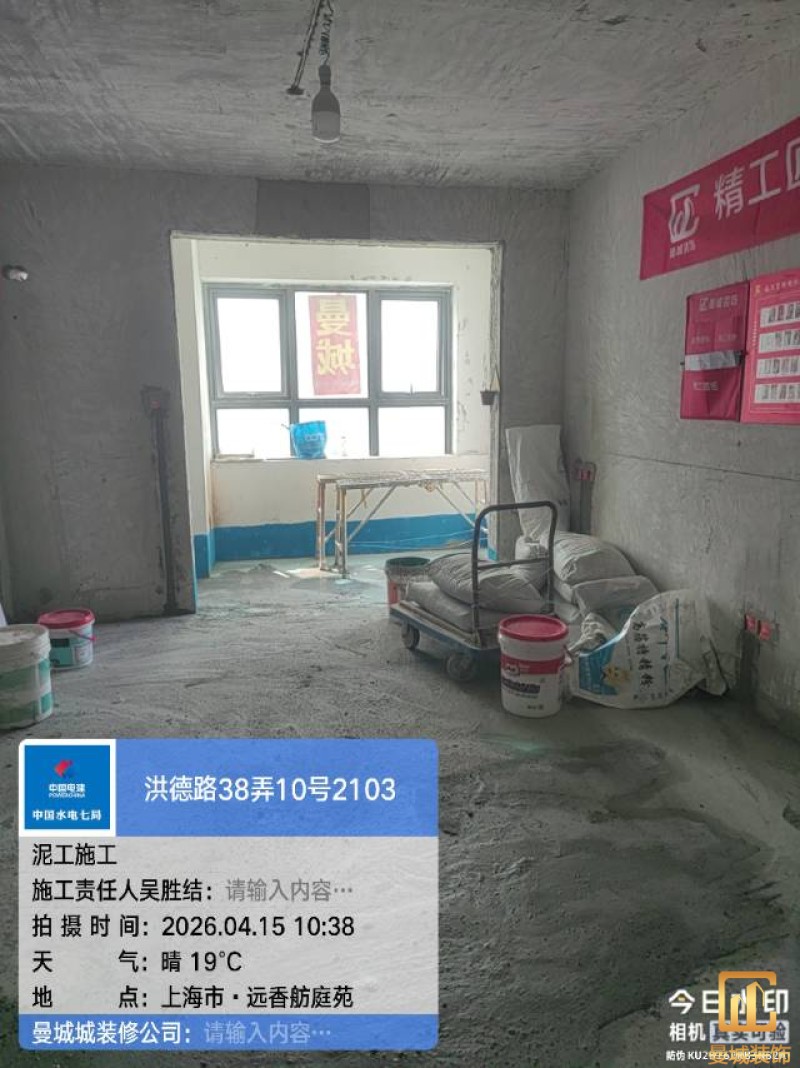

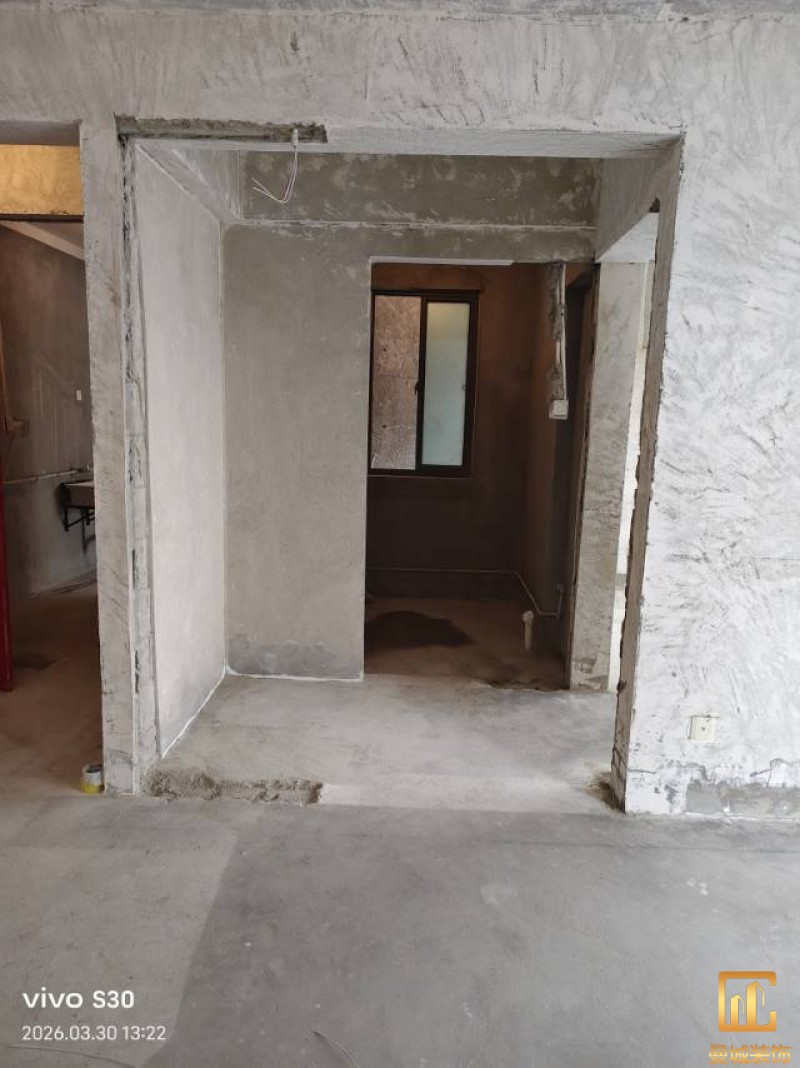

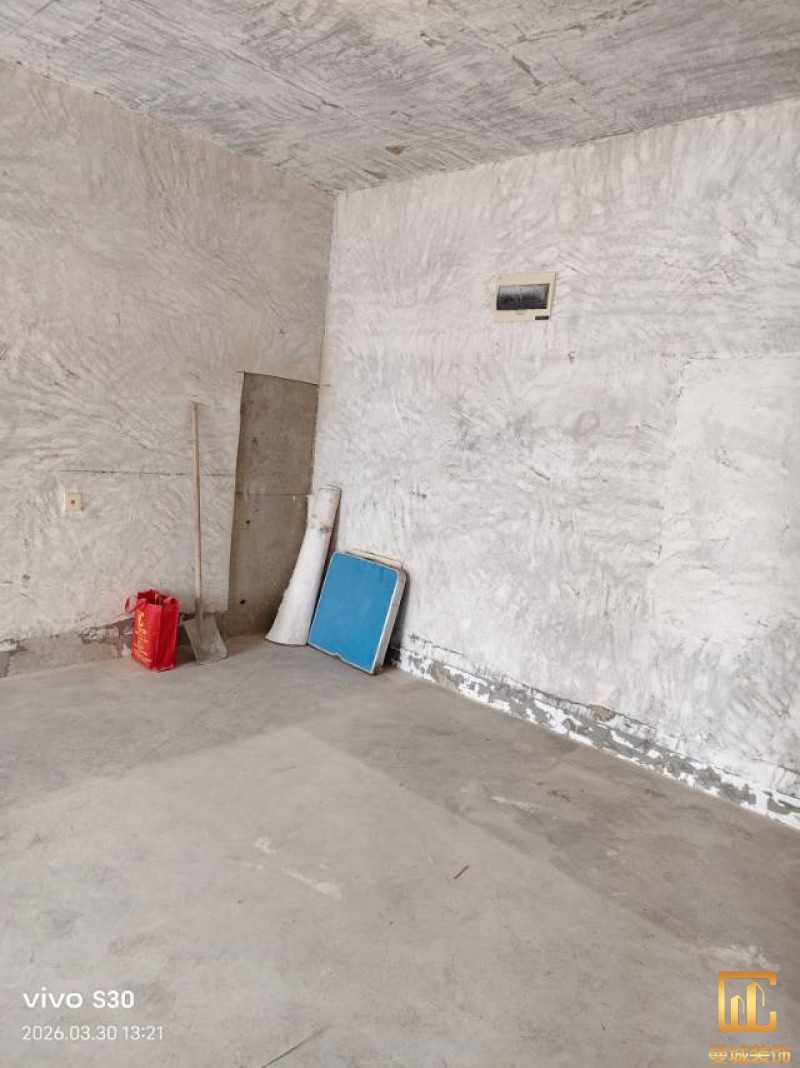

房间客餐厅阳台厨房卫生拆除已结,现场卫生已清理干净。下水道已保护好,无堵塞,用水试过畅通,卫生间、厨房下水管道检修口已检查过,无渗水现象,厨房卫生间顶面管道检修口已检查,无松动,无渗水现象,卫生间马桶坑距400/300.卫生间原有墙面防水已打磨清理干净,阳台白灰层已用机器打磨到原始粉刷层,防盗门无损坏

吴彦雷

尊敬的业主老师您好: 我是曼城力工吴彦雷,老师您家的拆除工作已按曼城拆除施工标准如期完成 ,同时我已按公司要求把相关的施工要求已上传到曼城透明装修小程序、供老师及公司工程部检查,墙面空鼓处已处理完成、所有下水通畅并已保护好, 防盗门窗户完好无破损,现场已清理干净。感谢老师选择曼城装饰,祝老师装修愉快

监理:韩工

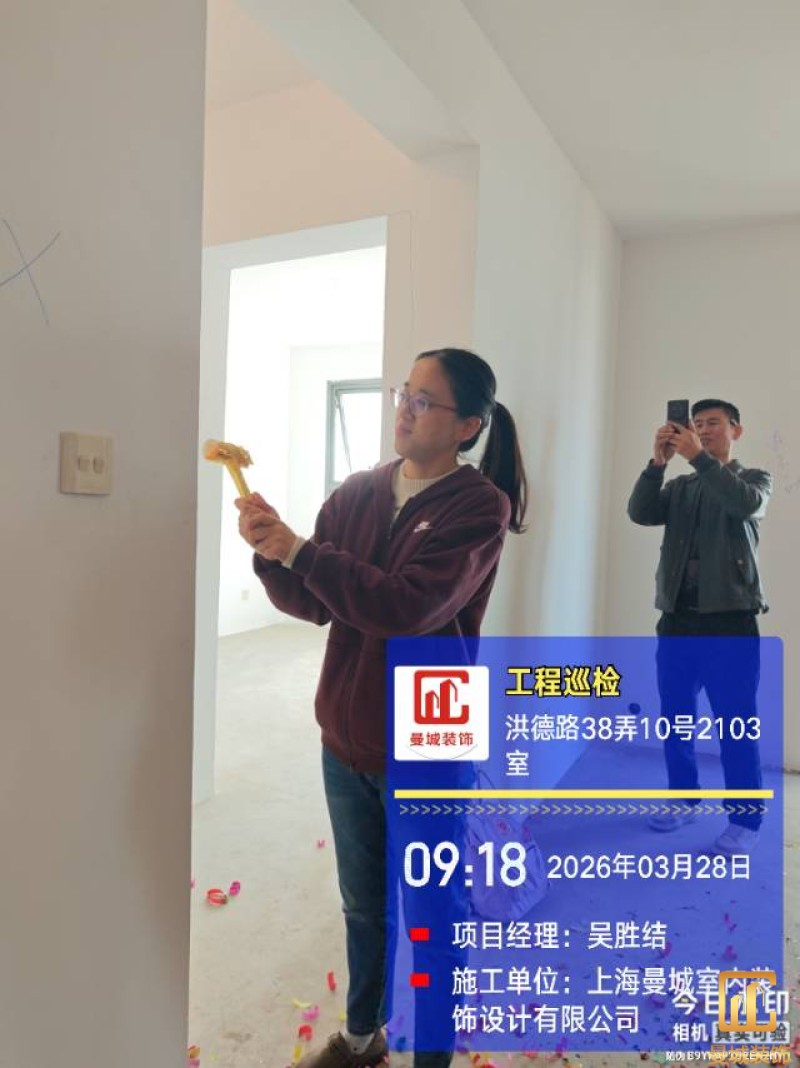

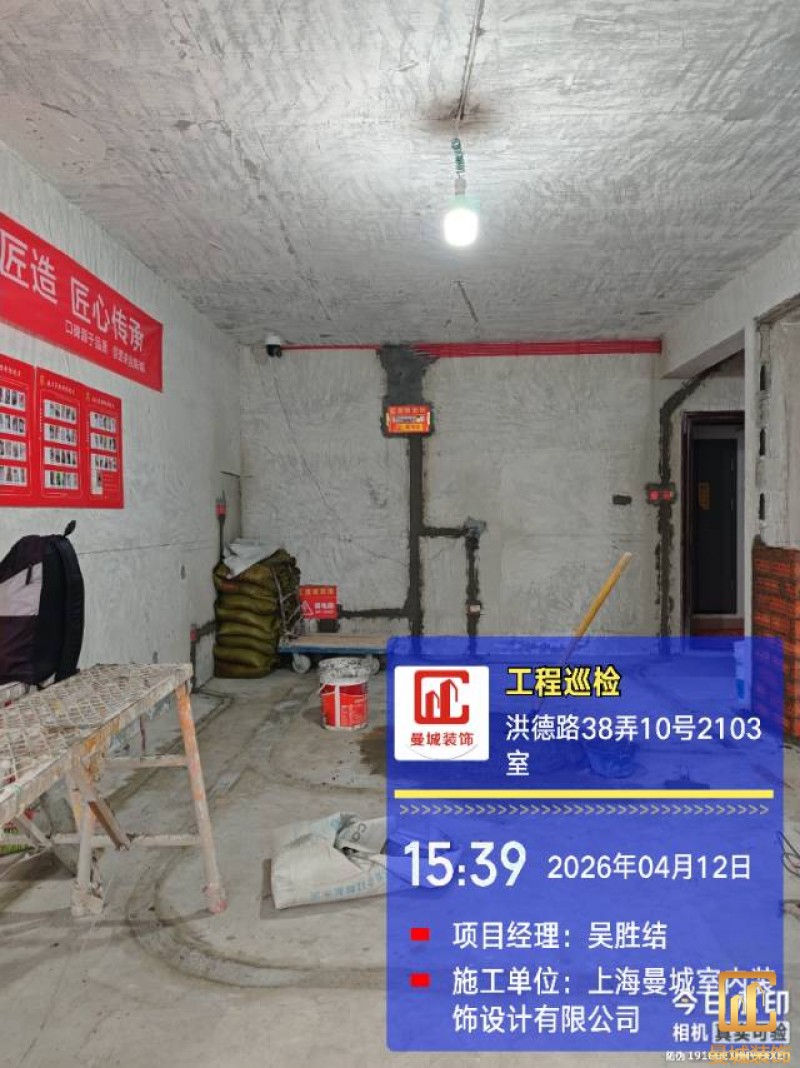

开工巡检 正式开工,规范先行 现场交底清晰,安全防护到位,材料堆放有序,开工即高标准,为新家打下坚实第一步。

陶智海用户1725955991
