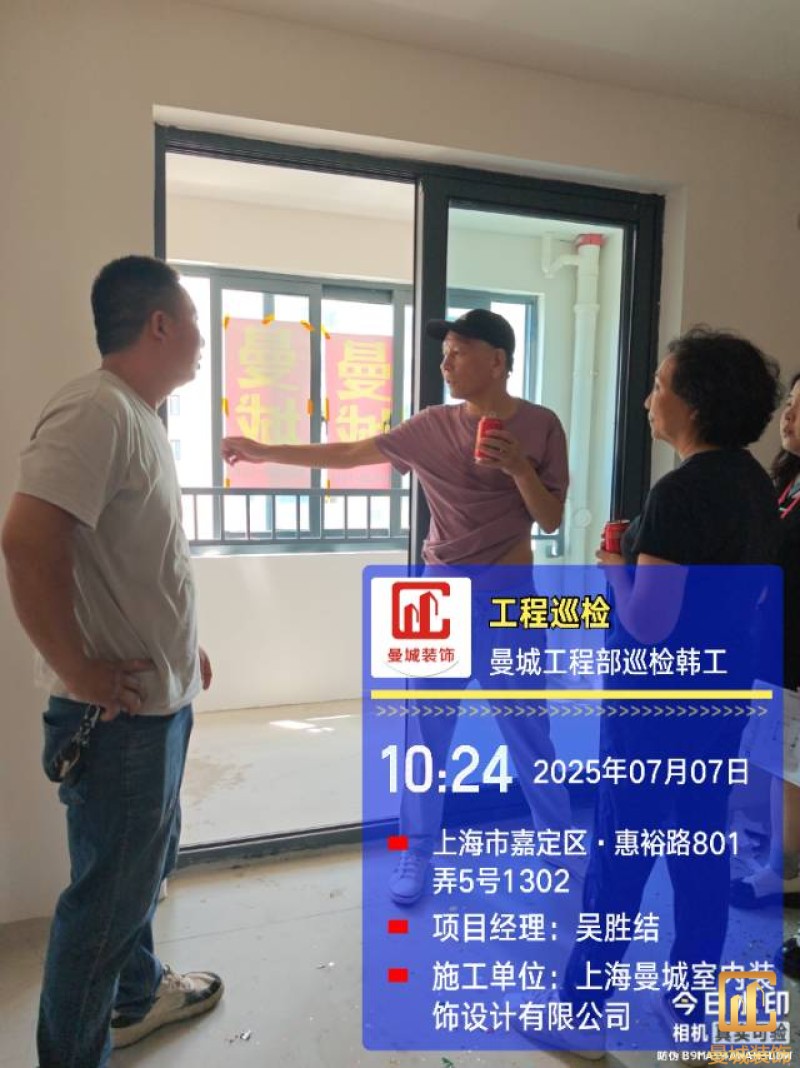

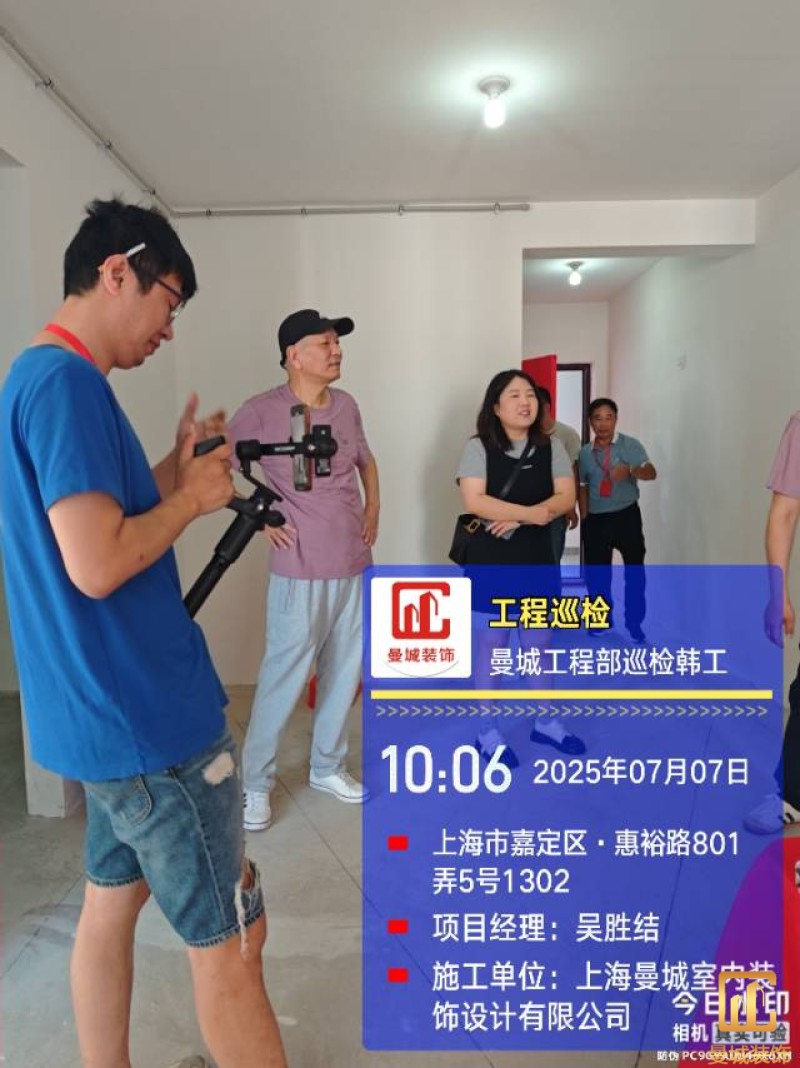

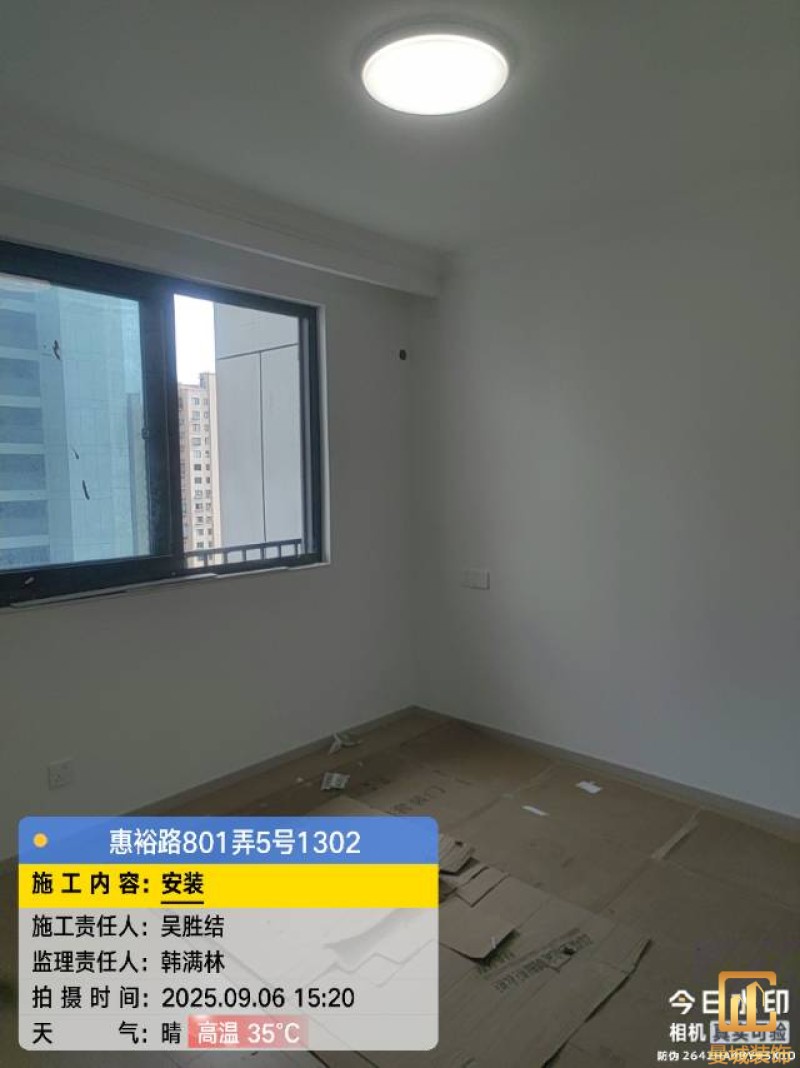

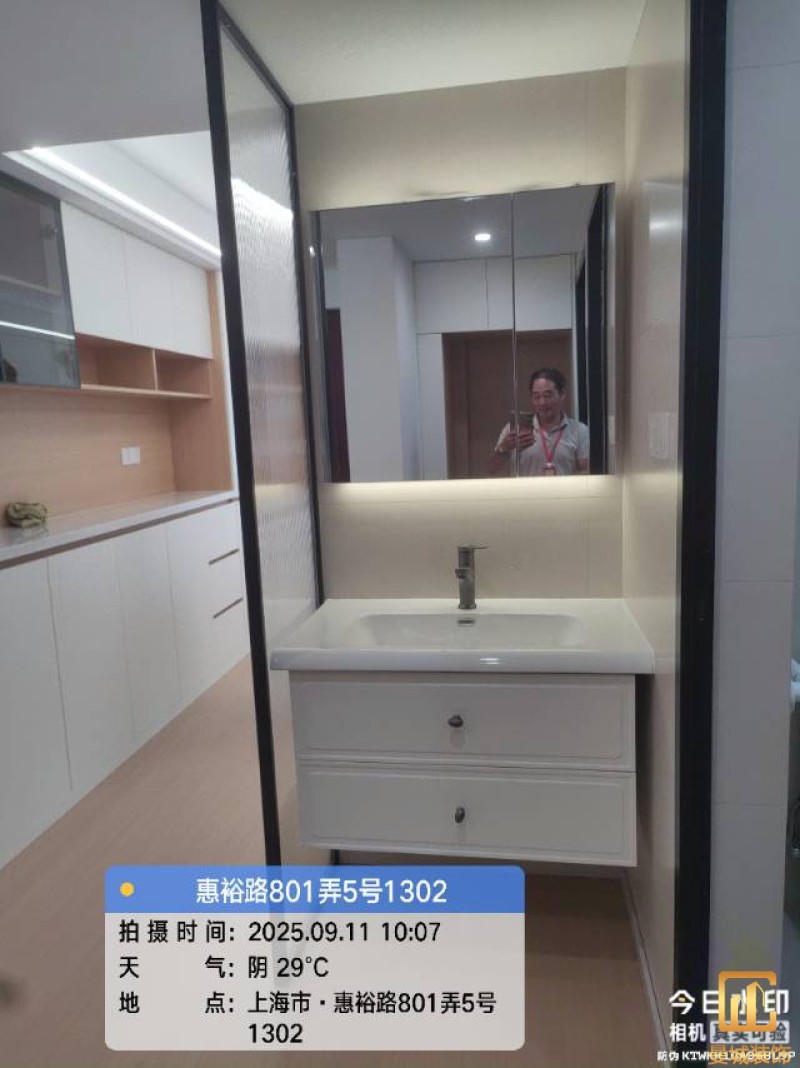

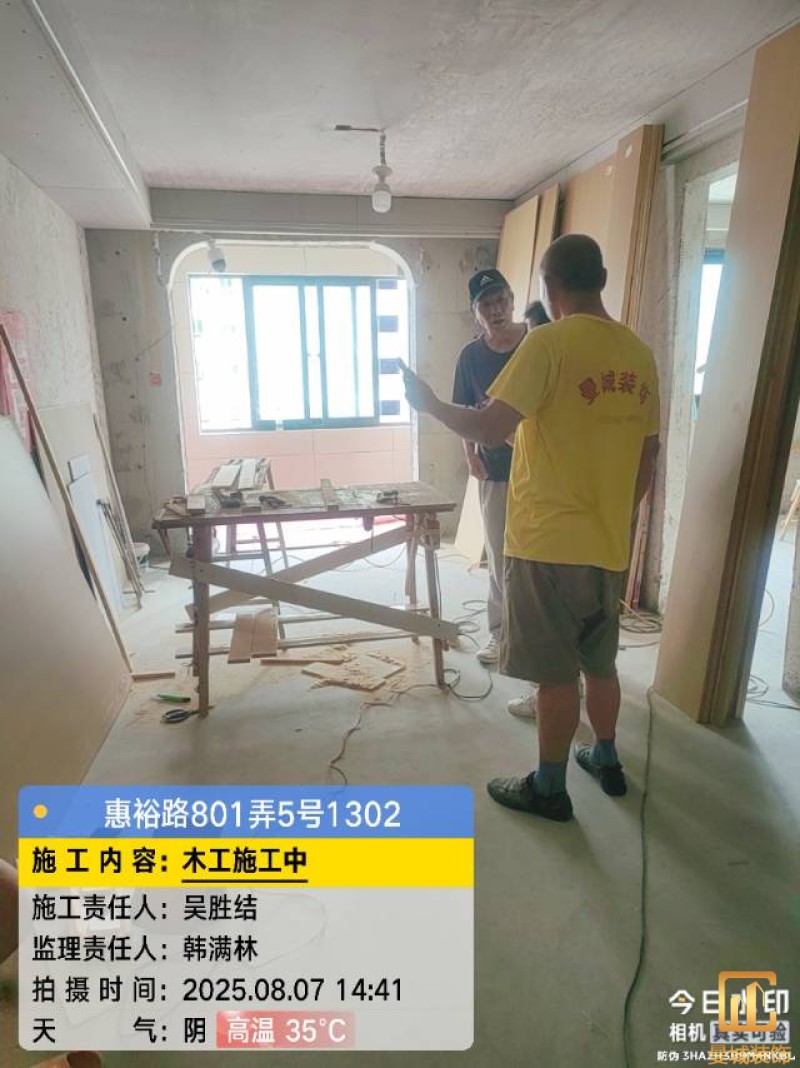

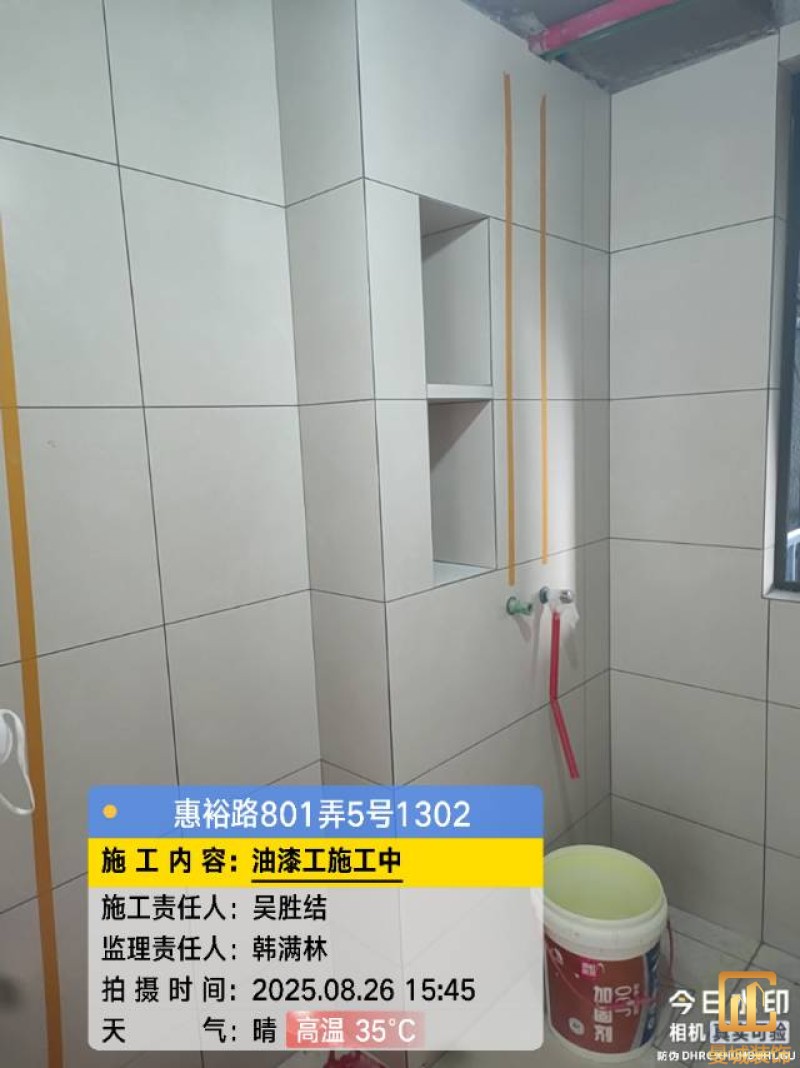

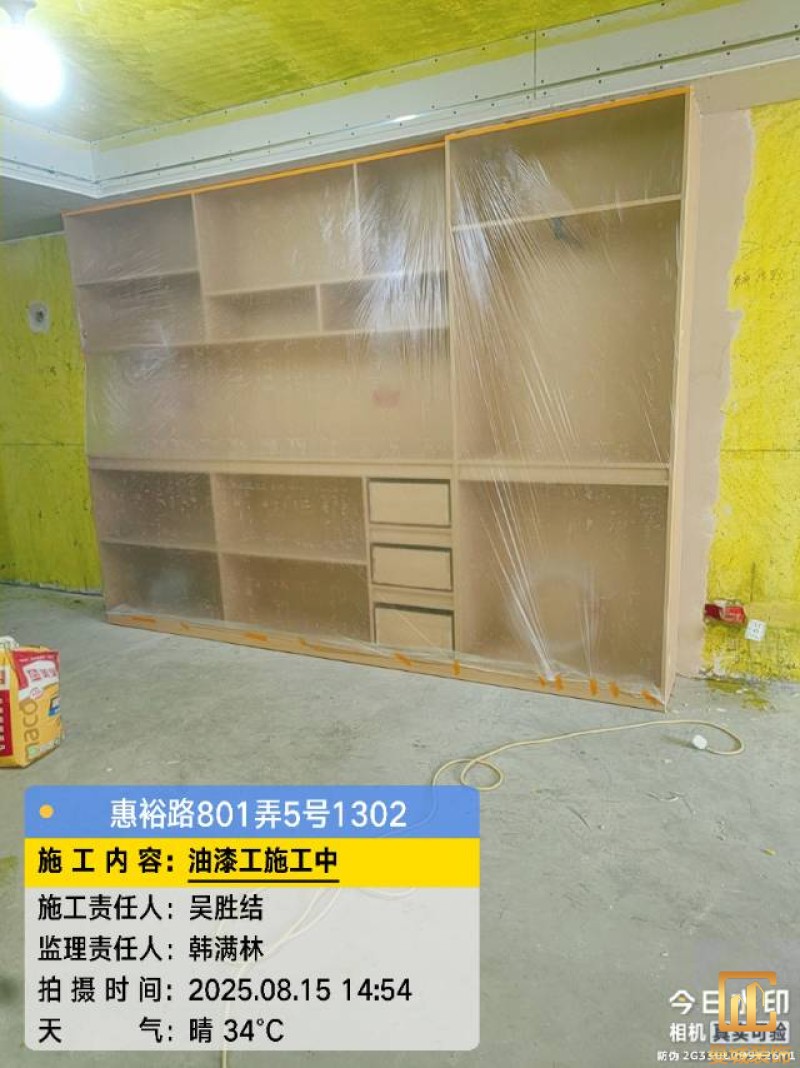

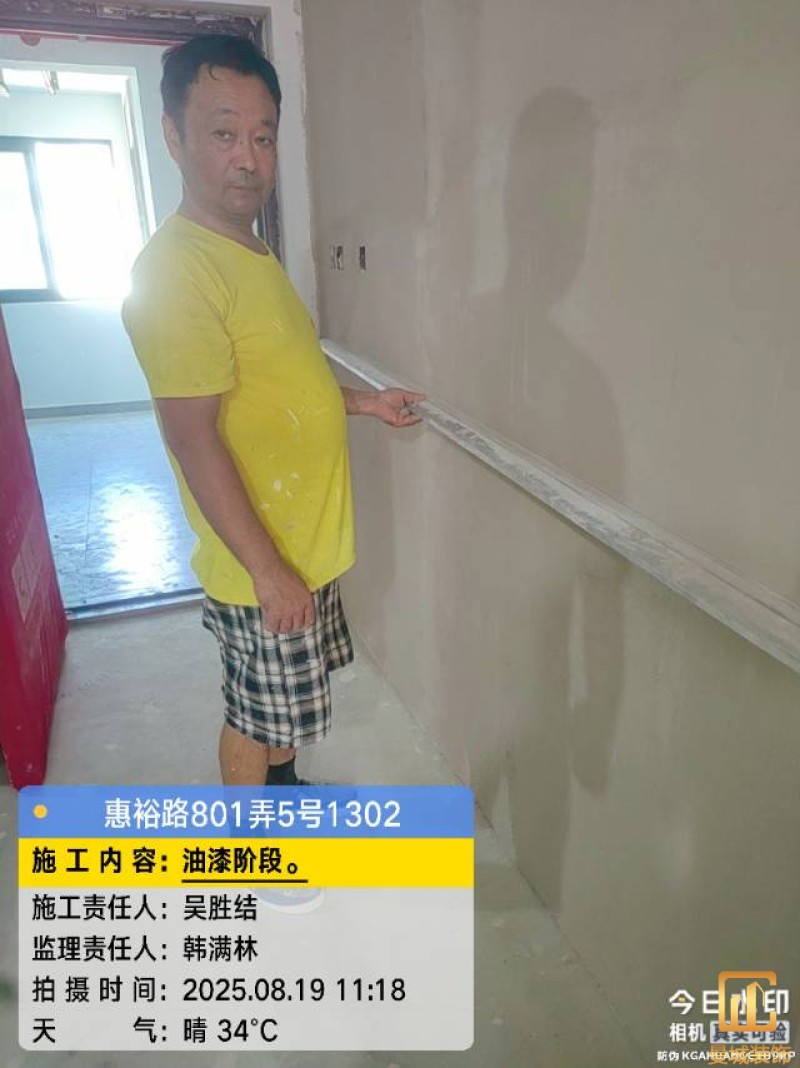

对于业主和装修公司而言,开工进场到完工交付就是一篇完整的装修日记,它记录了毛坯房的蜕变,记录了新家的诞生。当然,每个爱家的诞生,都缺少不了信任,沟通,施工,售后,服务。 我们也必须做到:遇到问题能够立即跟业主沟通,能站在业主的立场,设身处地为业主着想,每个工种衔接配合,专业施工,积极负责的工作态度,而且保证质量。为您打造一个温馨的港湾。

项目经理:吴胜结

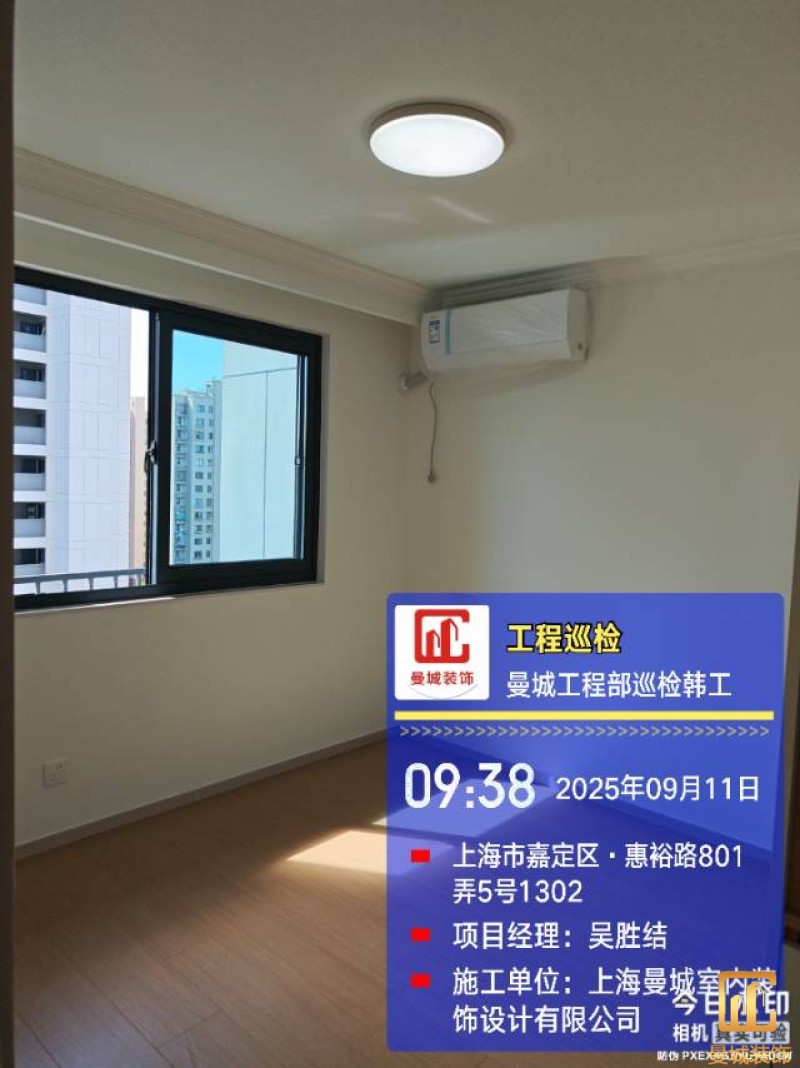

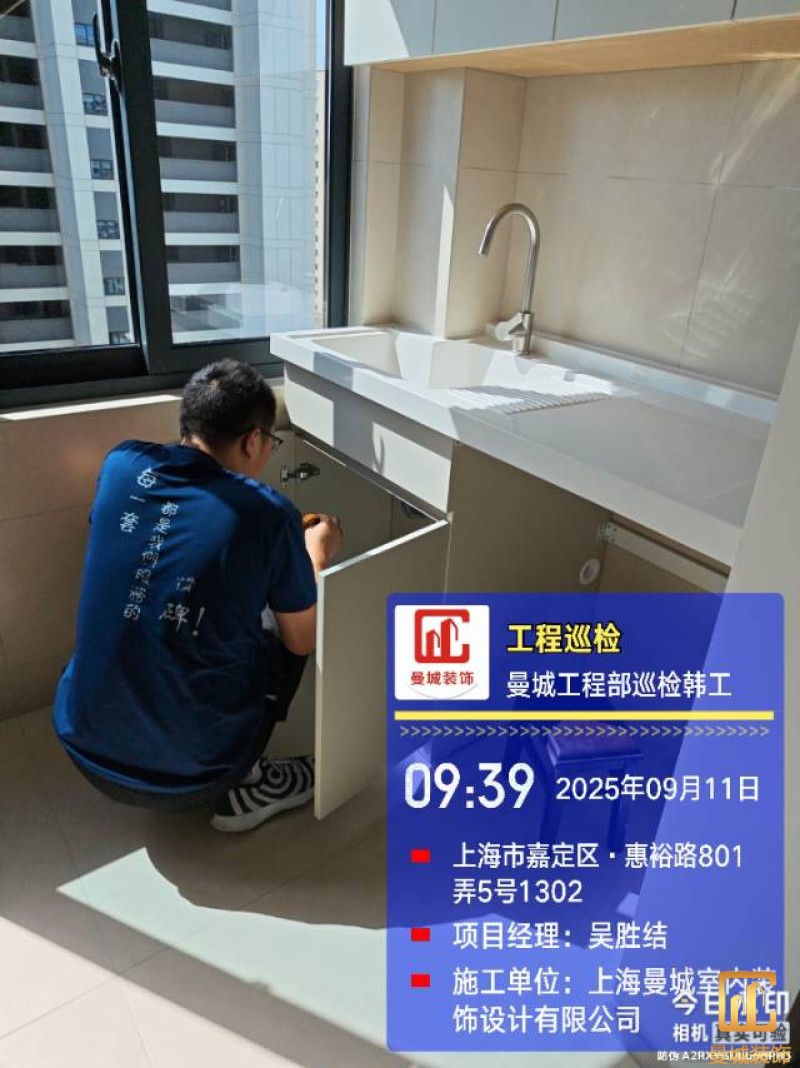

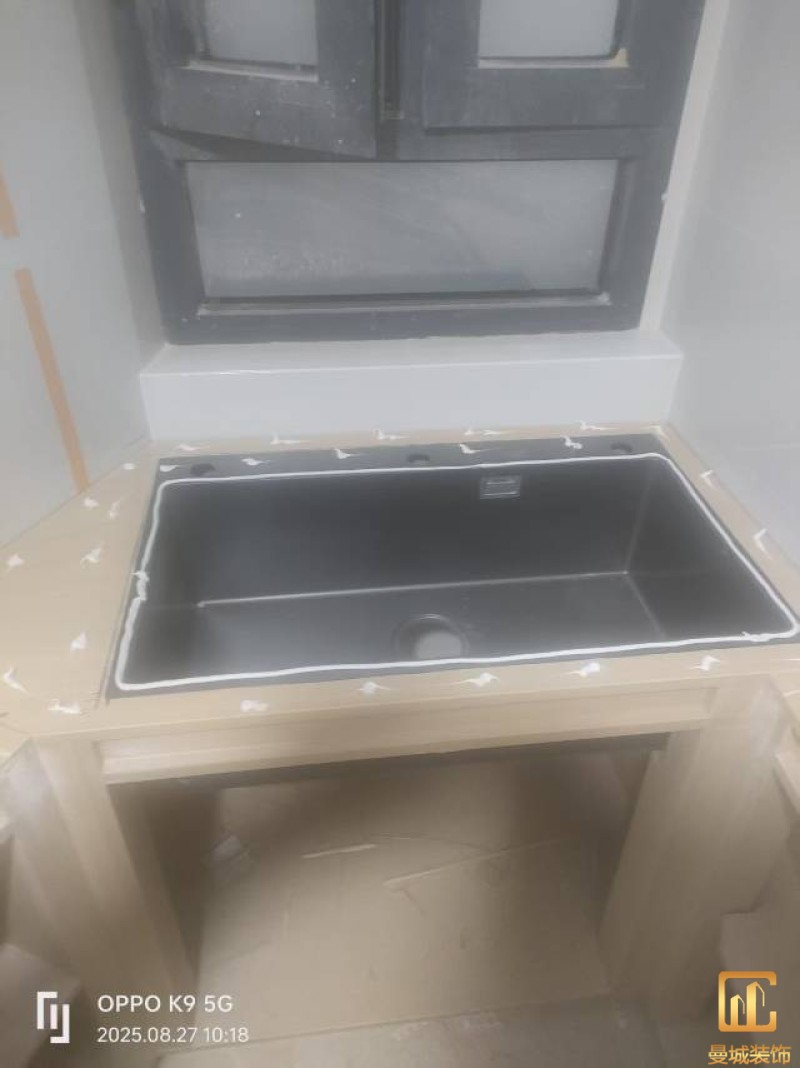

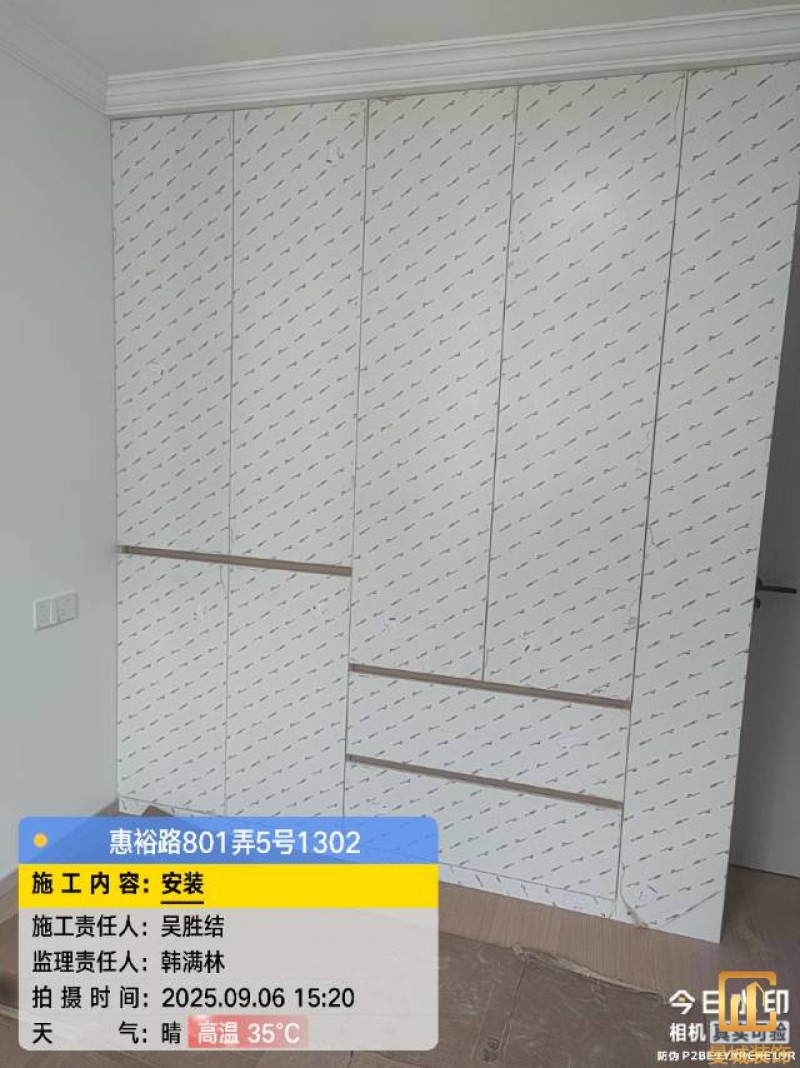

完美交付

项目经理:吴胜结

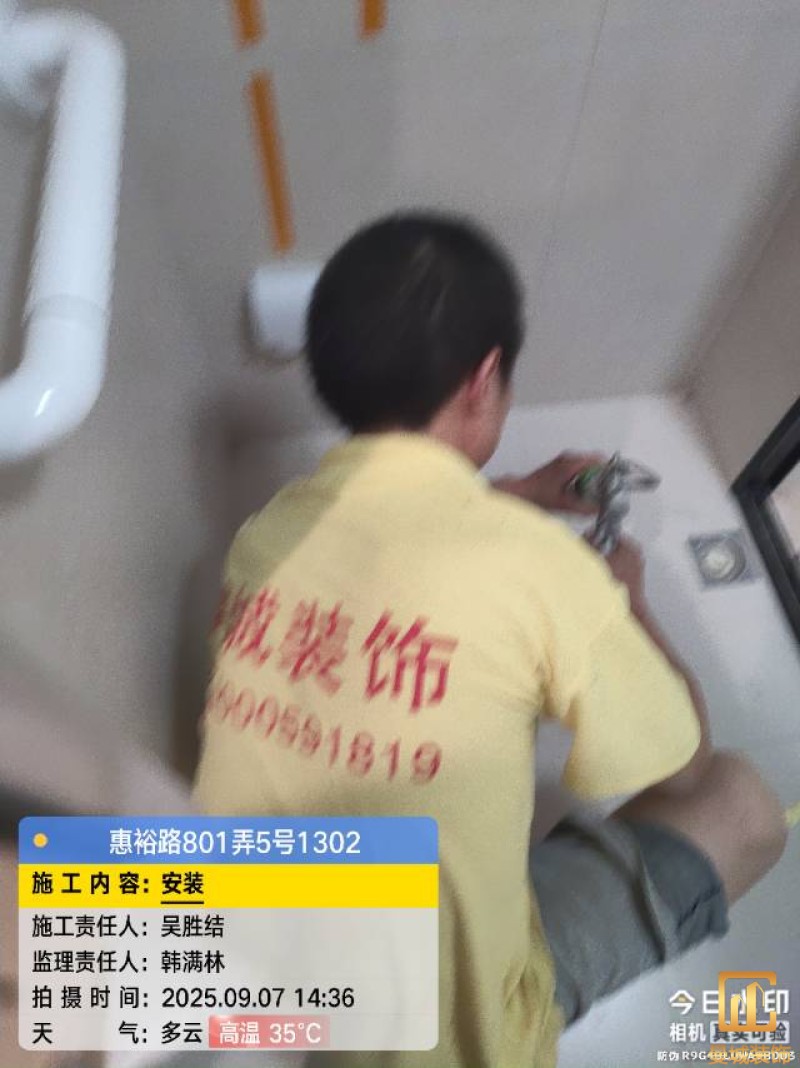

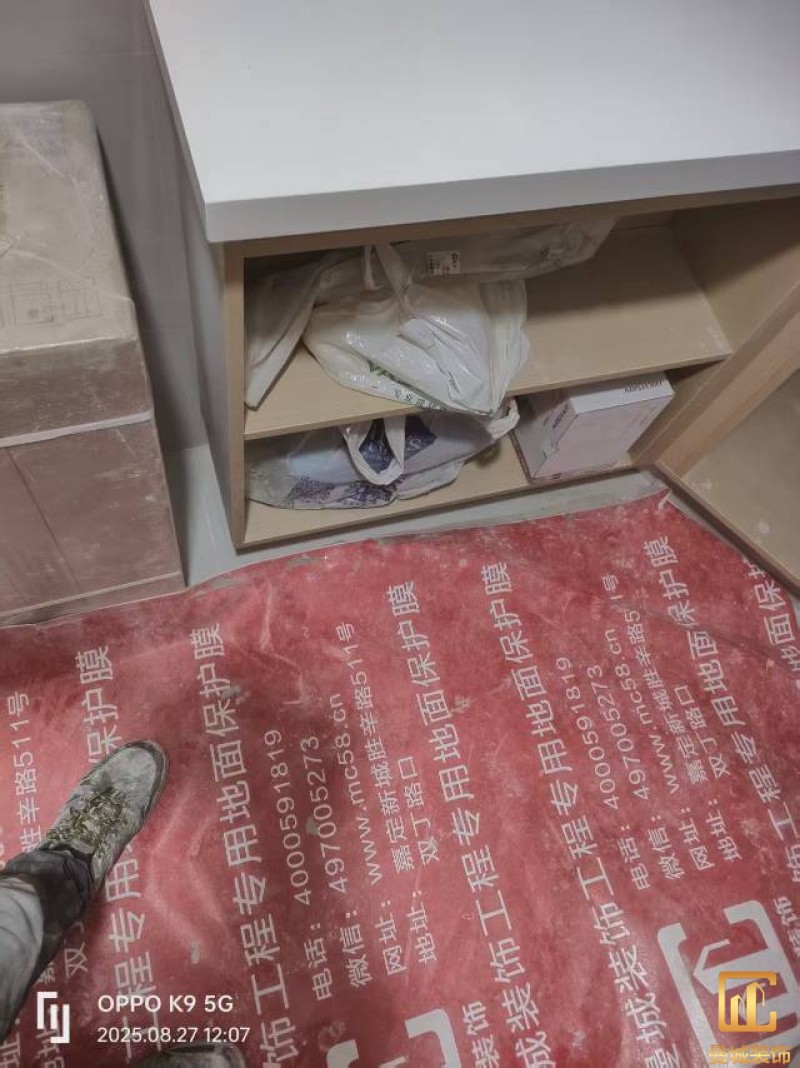

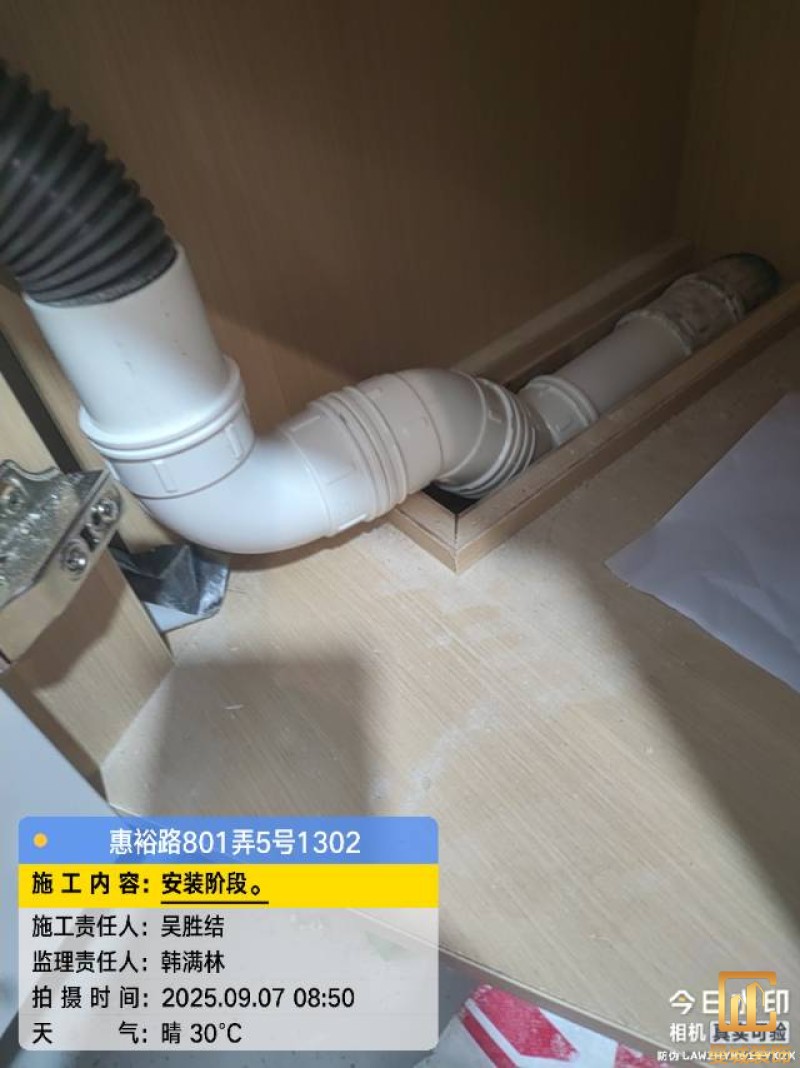

1、洁具出水遵循左热右冷,必须按统一的规范,2、安装马桶法兰已装好,用的是防臭防漏水加厚加长硅胶垫圈永不渗水。3、开关插座已完成垂直平整已检查。4、潜水艇三角阀右冷左热已安装完成无渗水。5、踢脚线、门套安装门套边框收胶已完成,6、所有龙头安装完毕检查无渗水。7、厨房水槽、卫生间台盆、阳台洗衣机台盆,下水全部接通无反水,软管连接下水已用专用密封胶密封好,所有台面用专用防毒硅胶收口完成,8所有空调洞口窗台下口厨房柜内防潮已做好

张勇刚

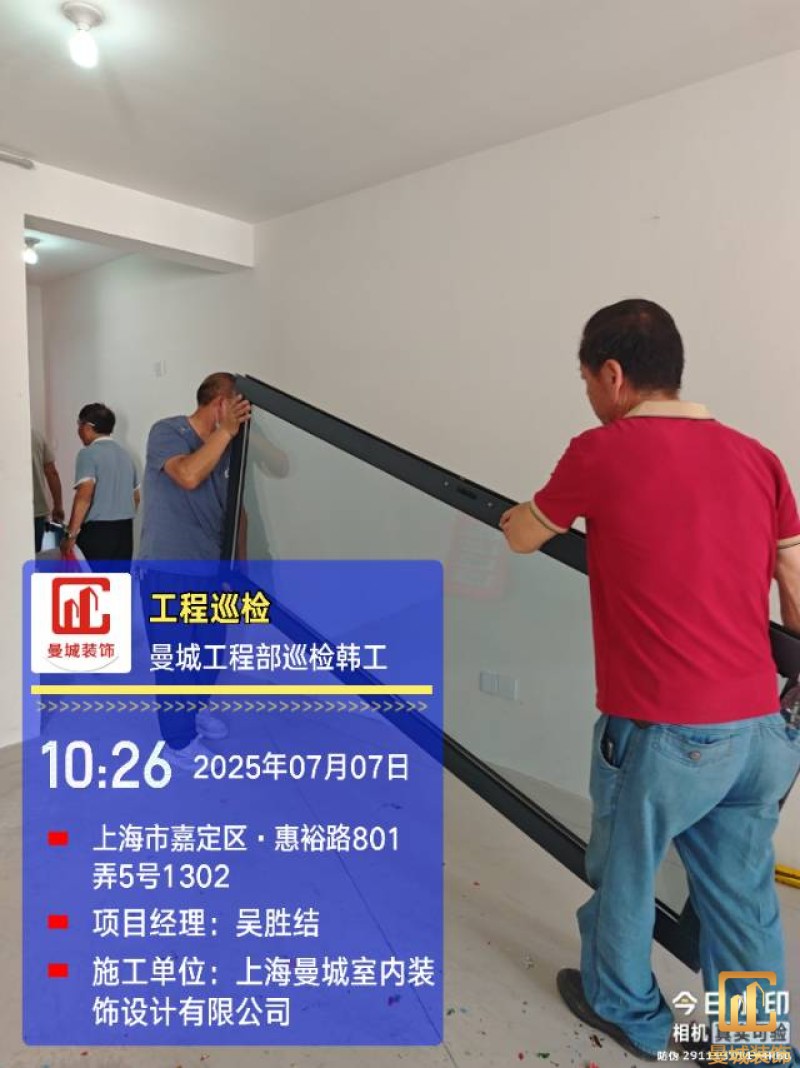

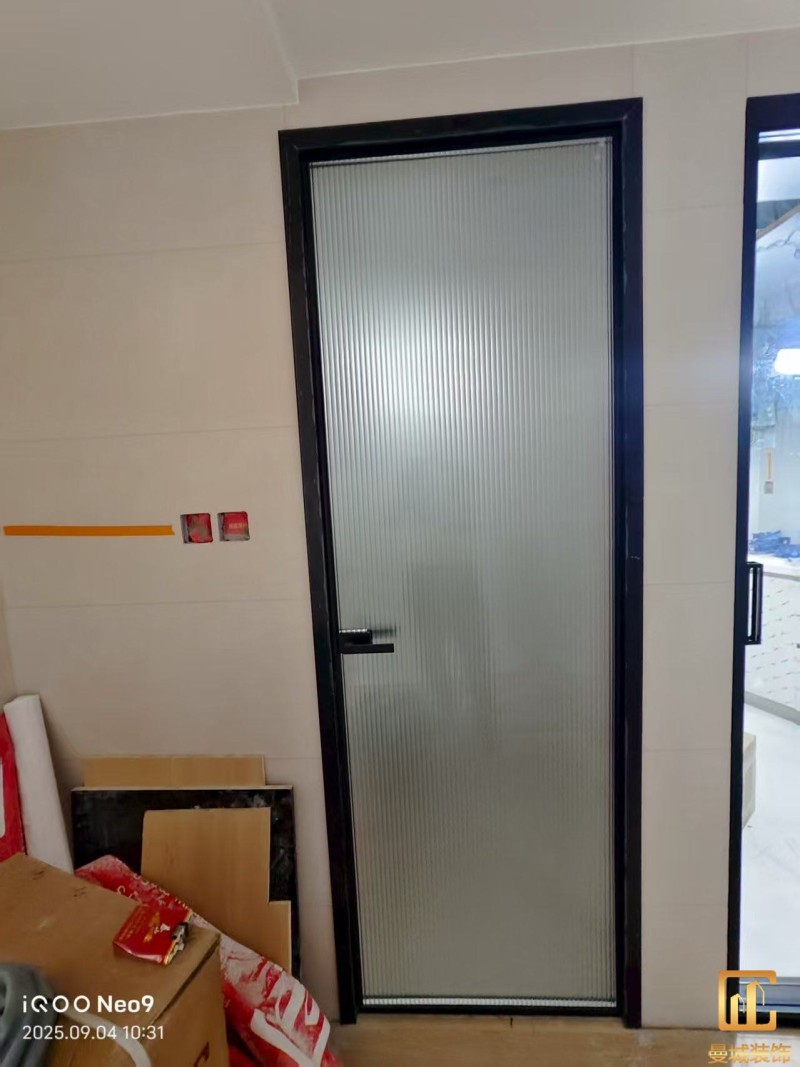

业主老师你好,你家里的玻璃门全部完工,感谢你选择曼城装饰

陈梓清

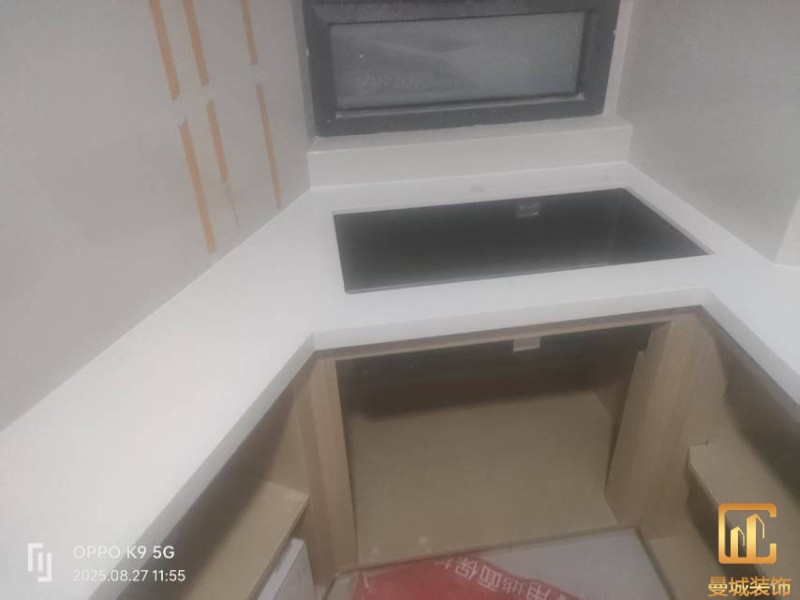

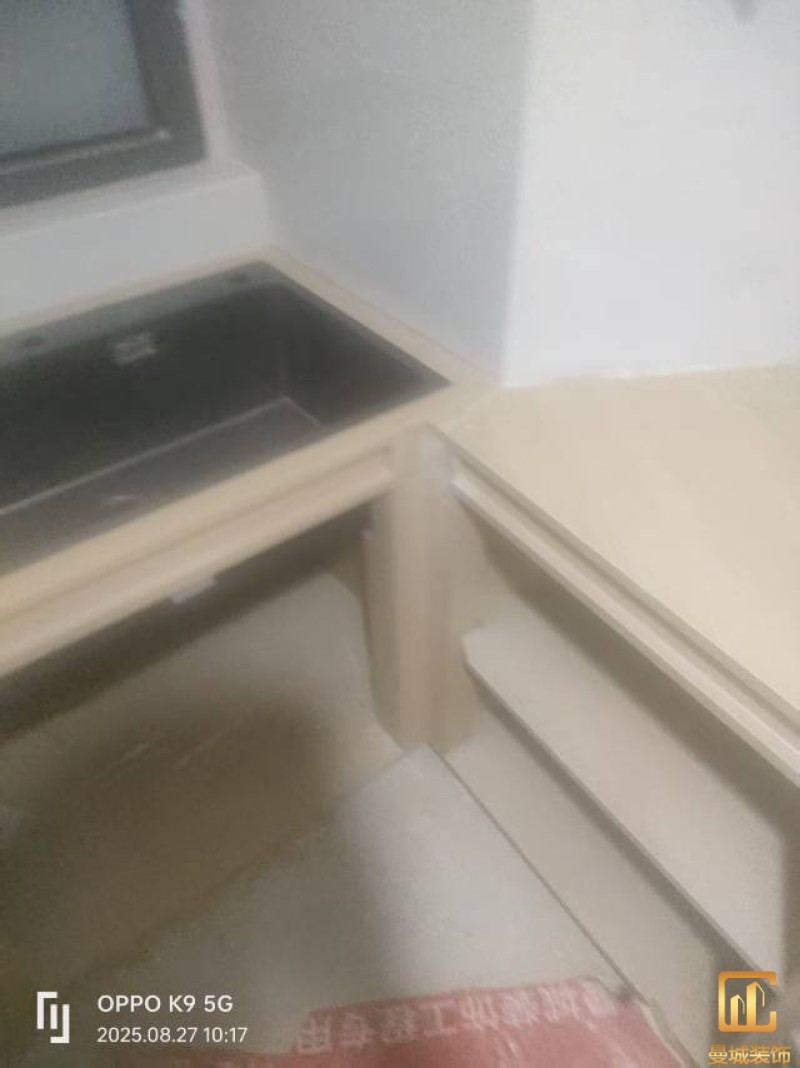

尊敬的业主老师:我是曼城装饰服务商鸿达石材陈梓清, 吉宅石材已按老师你定的款式已安装完毕,现场也清理干净,经和项目经理确认安全无破损、同时应该公司管理要求,现场已清理干净 并已上传曼城透明装修小程序供老师后期查看,同时如果老师对我们的服务有任务何的意见请您 请在曼城透明小程上对我们的服务写出真实的点评。我们的成长需要您鞭策和鼓励 最后感谢老师选择曼城装饰,祝您装修愉快!

项目经理:吴胜结

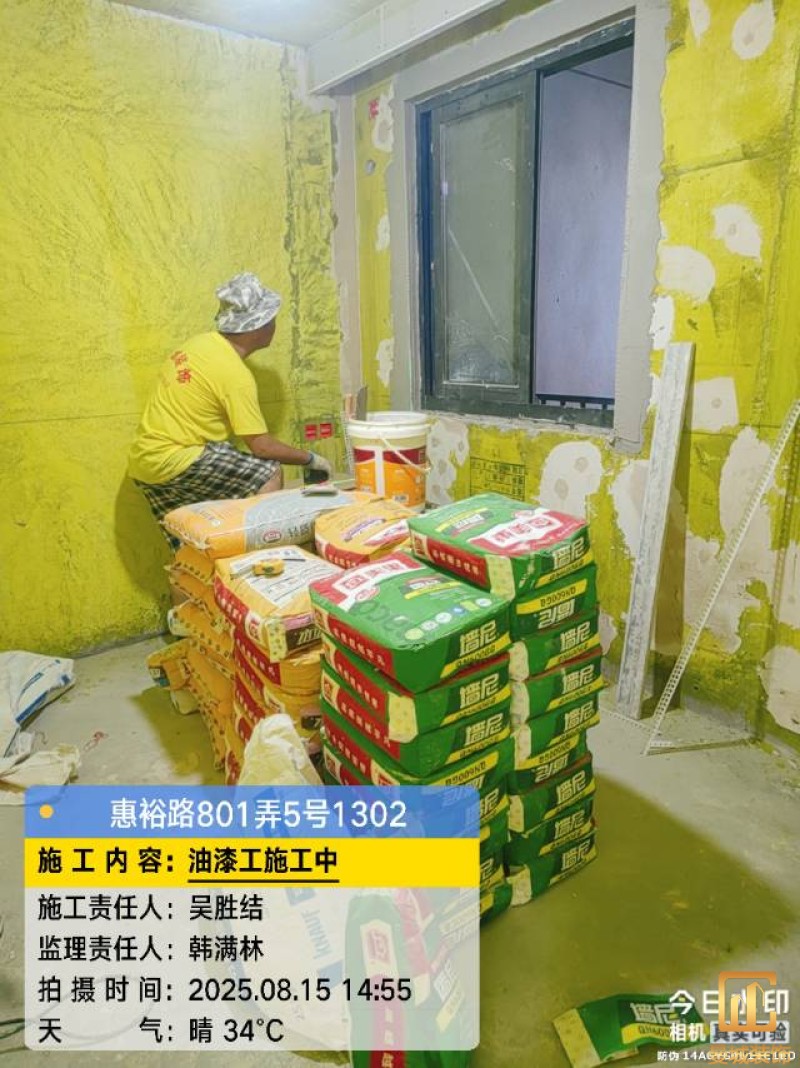

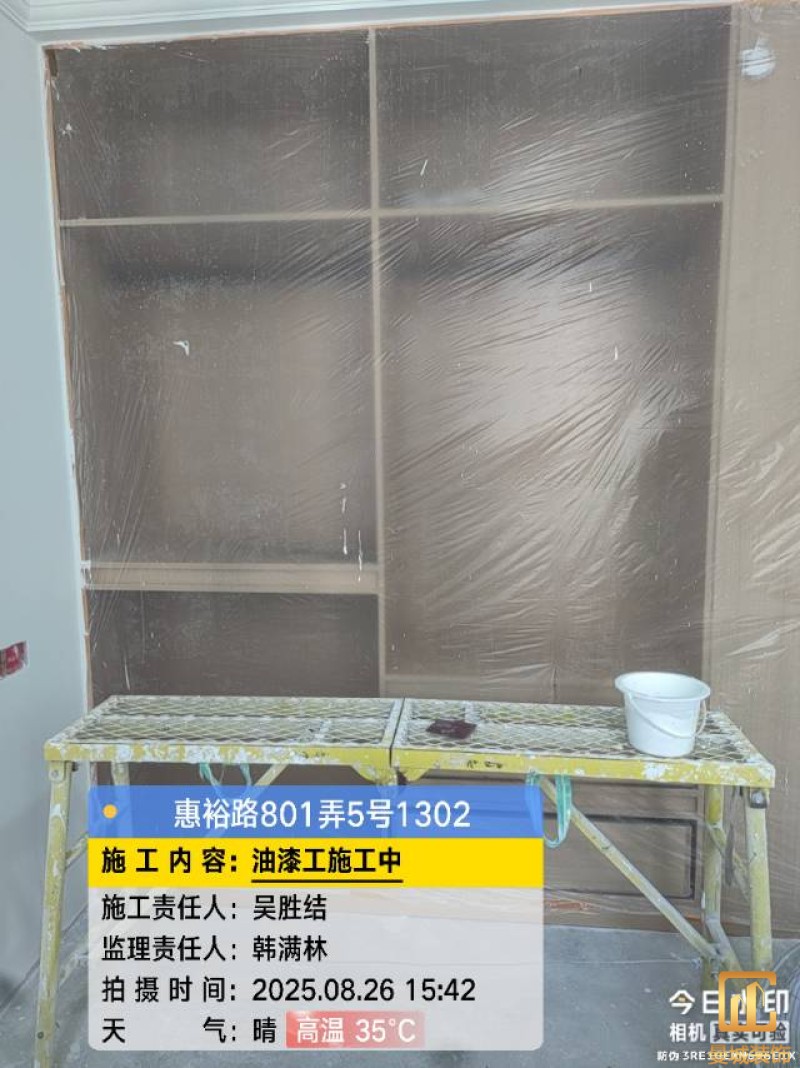

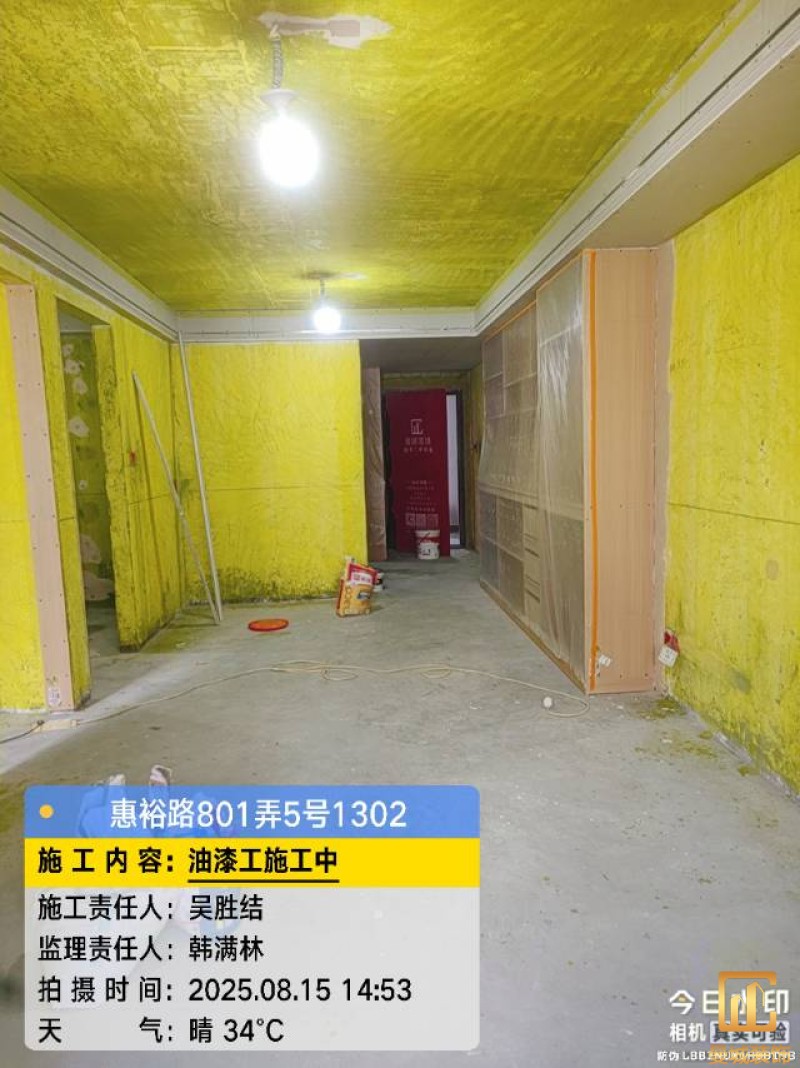

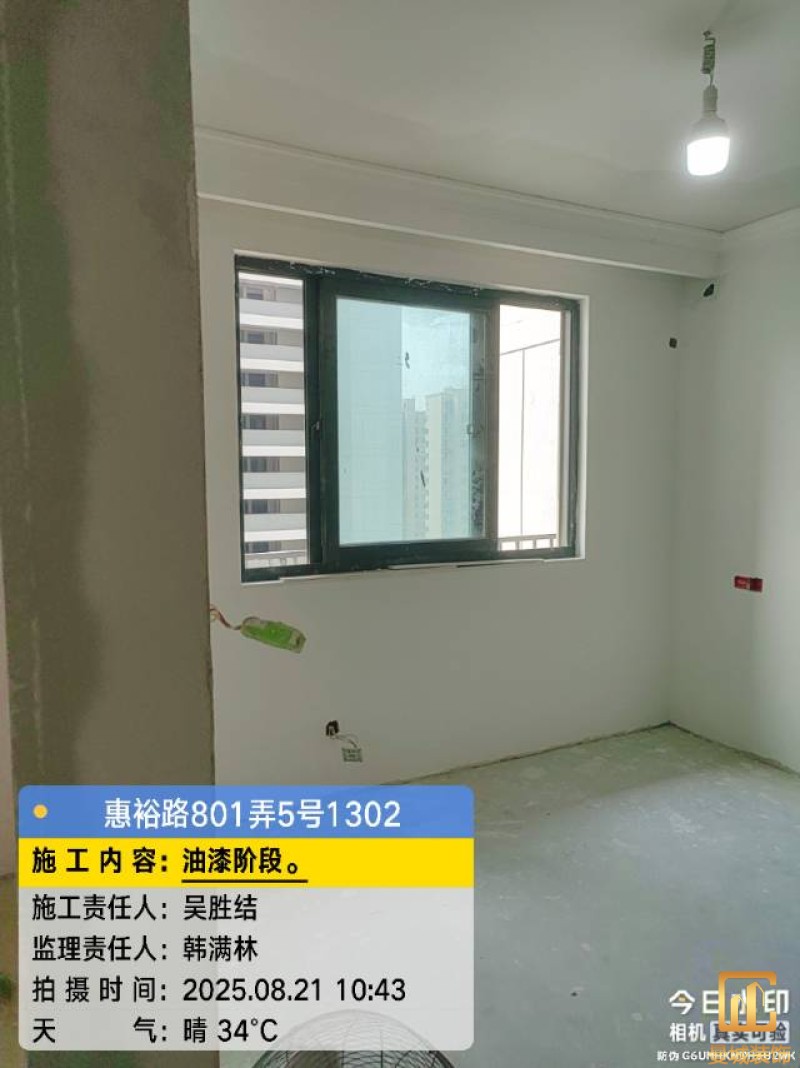

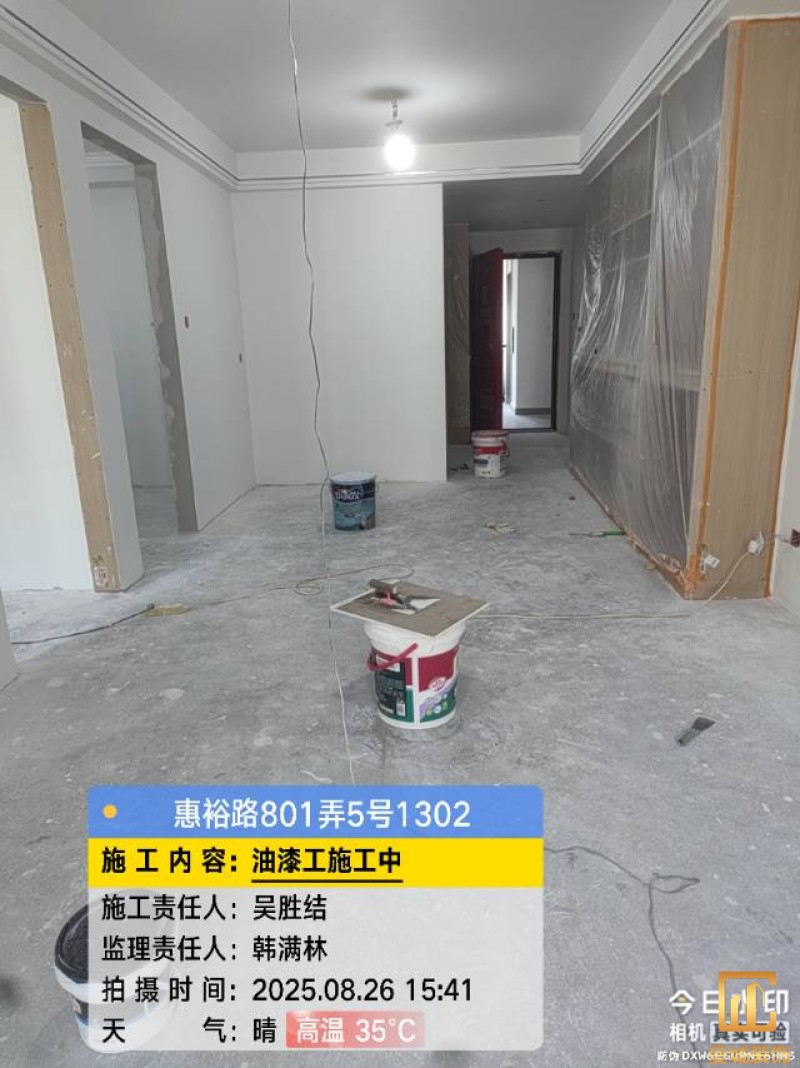

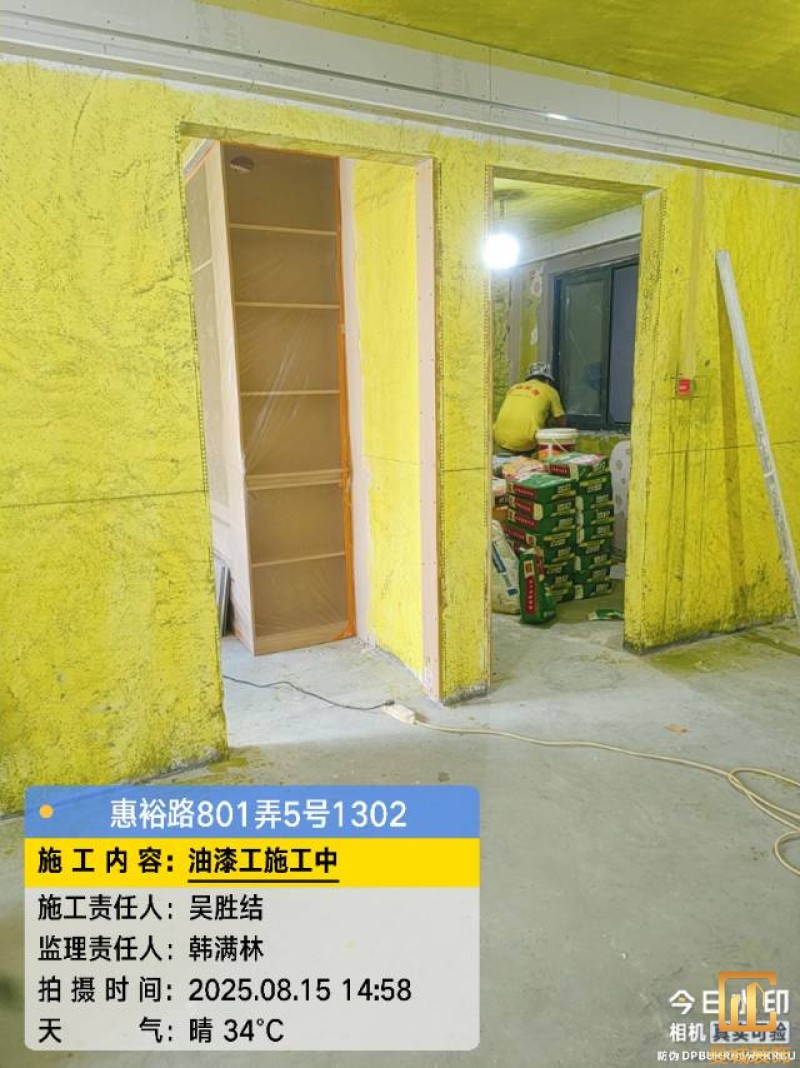

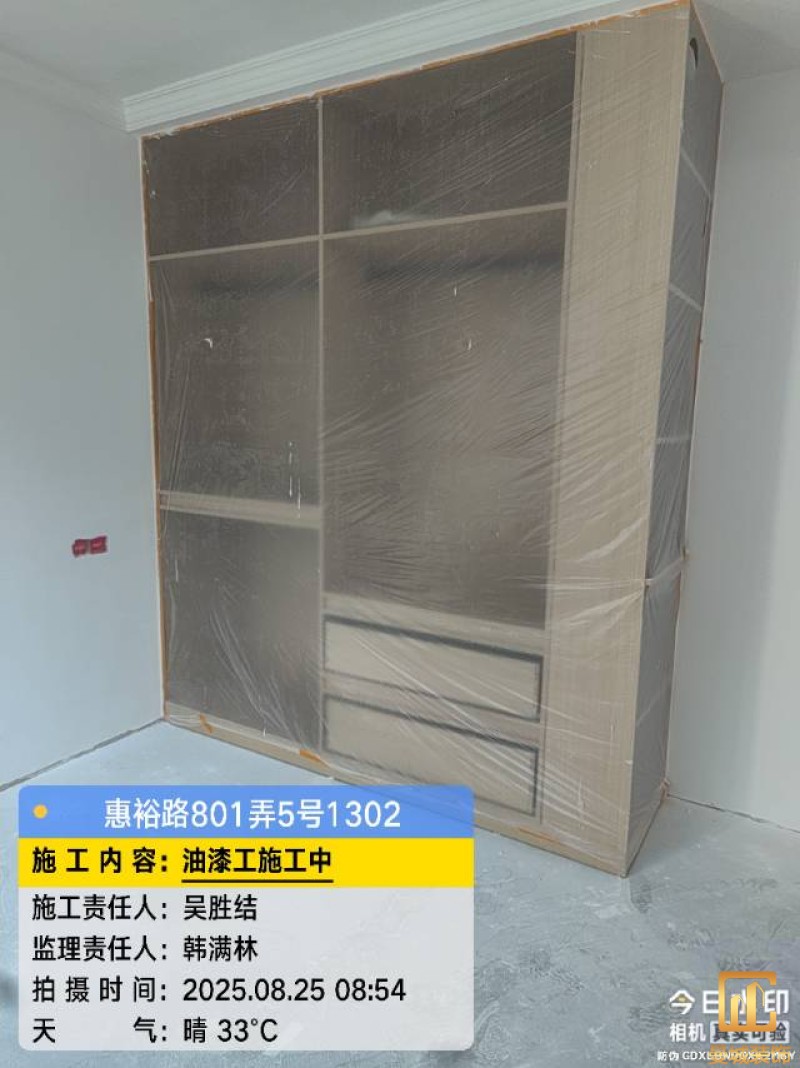

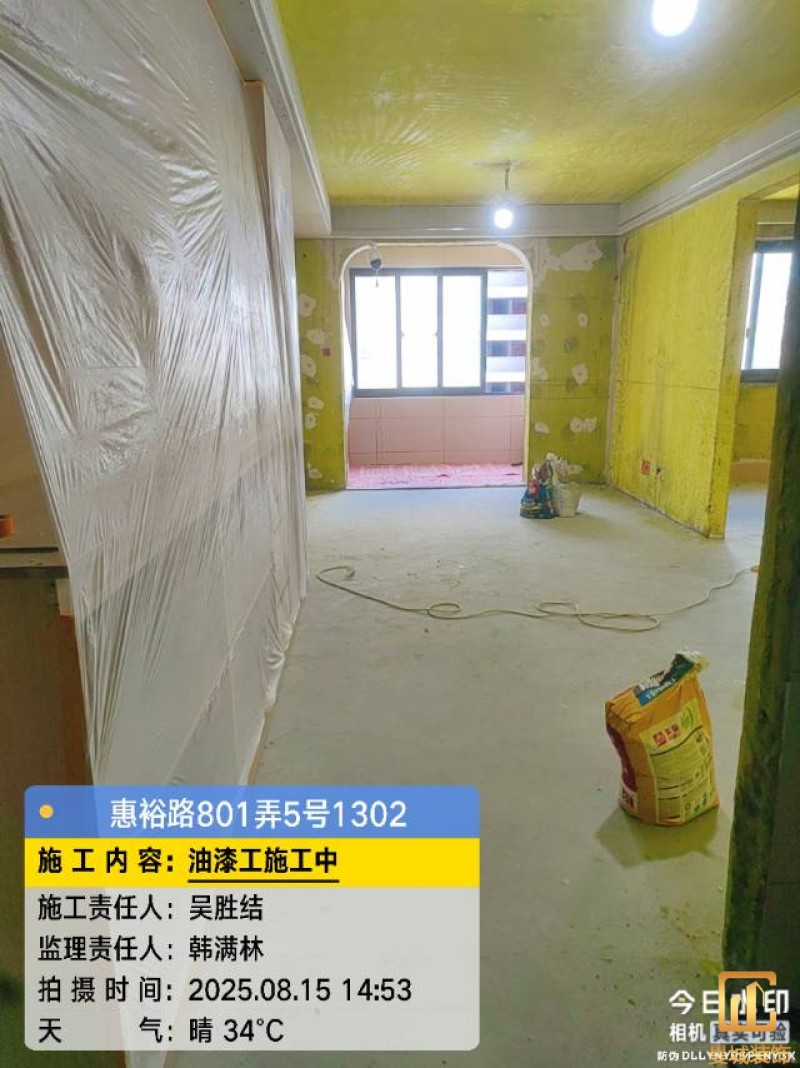

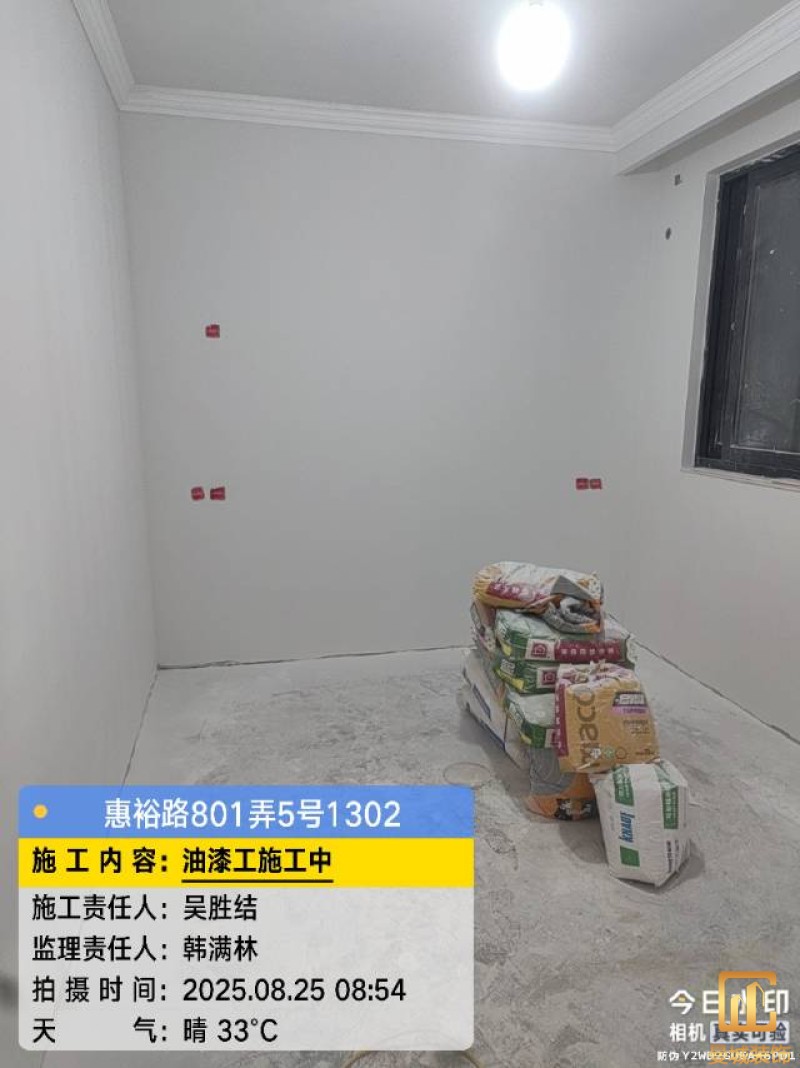

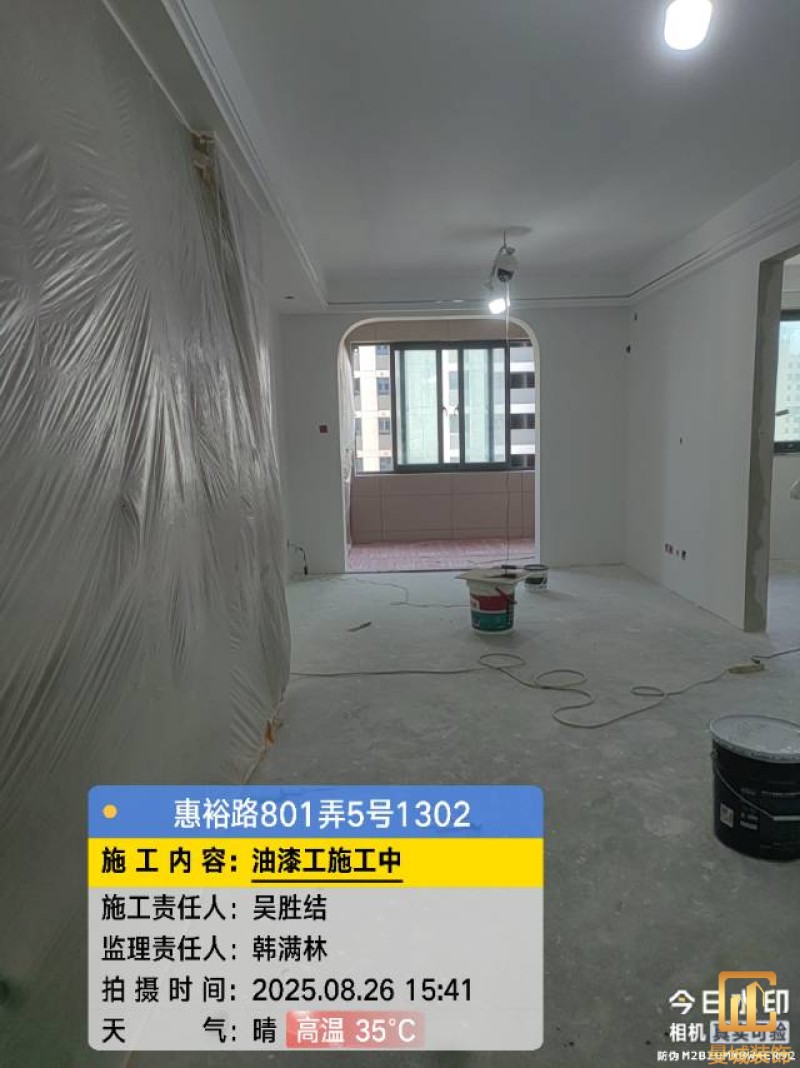

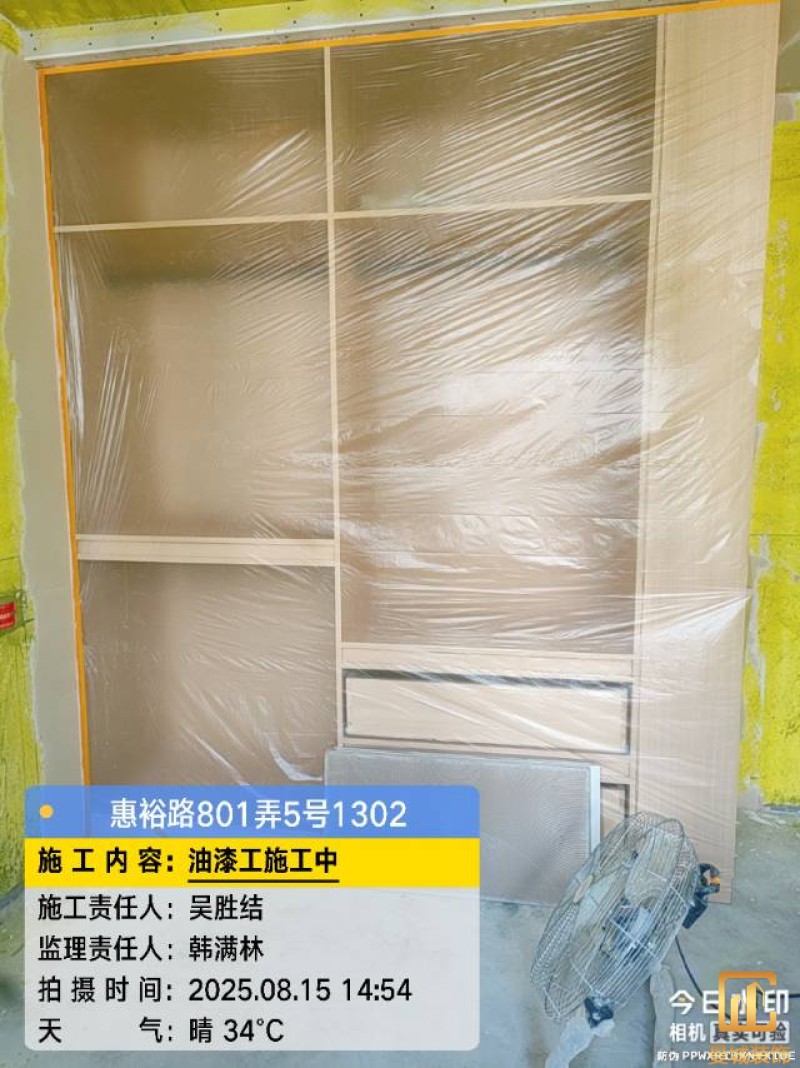

油漆材料已送达现场,安公司要求已摆放在指定区域,1、腻子粉美巢、墙尼美巢、石膏粉美巢、2、腻子粉龙牌、墙尼/找平石膏龙牌、石膏粉龙牌、3、腻子粉诗珑、墙尼/找平石膏诗珑、石膏粉诗珑,4、腻子粉西卡、墙尼/找平石膏西卡、石膏粉西卡。涂料多乐士、立邦 诗珑、左顿 5、找平已用过赶尺一次性批到底、6、门洞、窗口阳角部位使用阳角条已做垂直处理、现场制柜子靠墙70公分两侧已做冲筋垂直垂直误差3mm以内、7、墙面基层墙固已全部刷好,墙固作用墙固优异的渗透性能充分浸润墙体基层材料表面,通过胶联使基层密实,提高界面附着力以及灰浆或腻子和墙体表面的粘接强度,防止腻子粉脱落。8、涂料一底二面,底漆用于提高面漆的附着力、增加面漆的丰满度、提供抗碱性、提供防腐功能。

项目经理:吴胜结

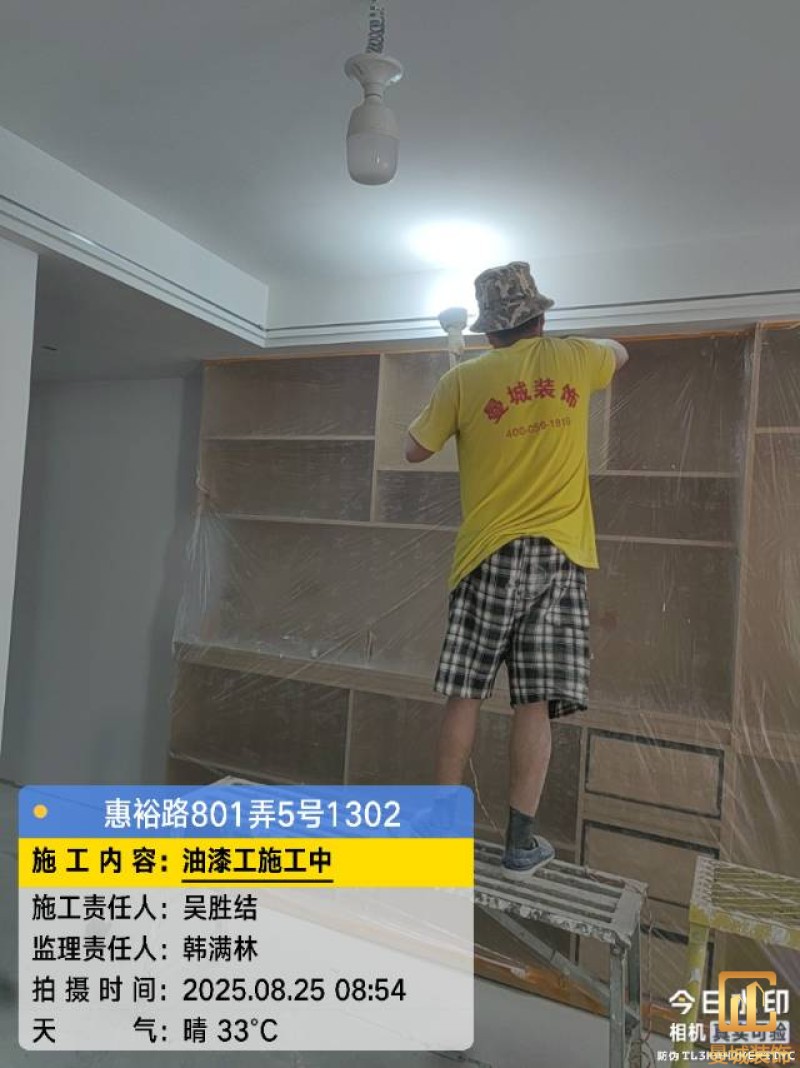

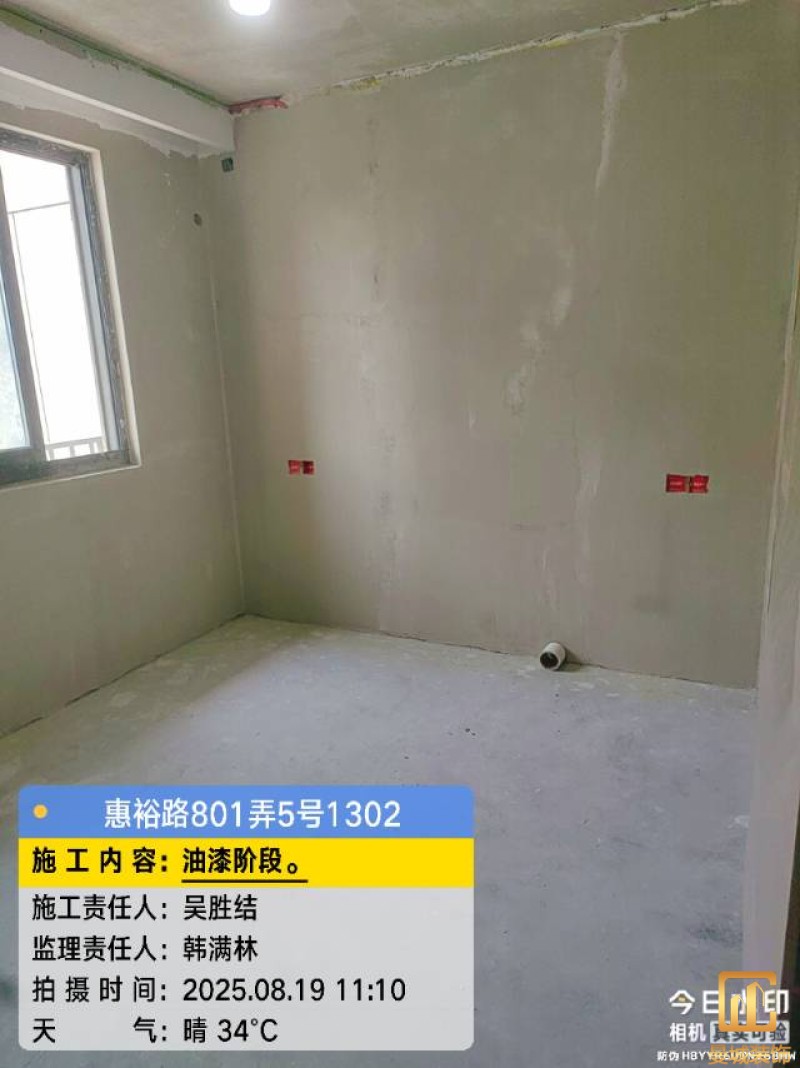

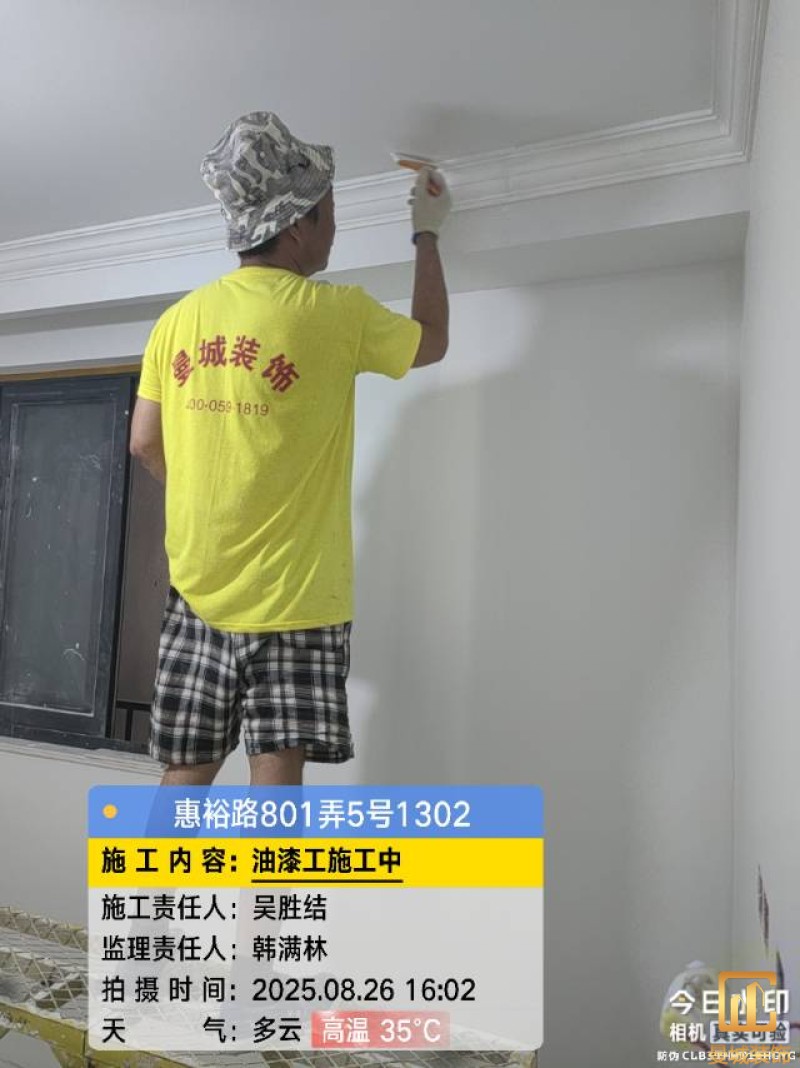

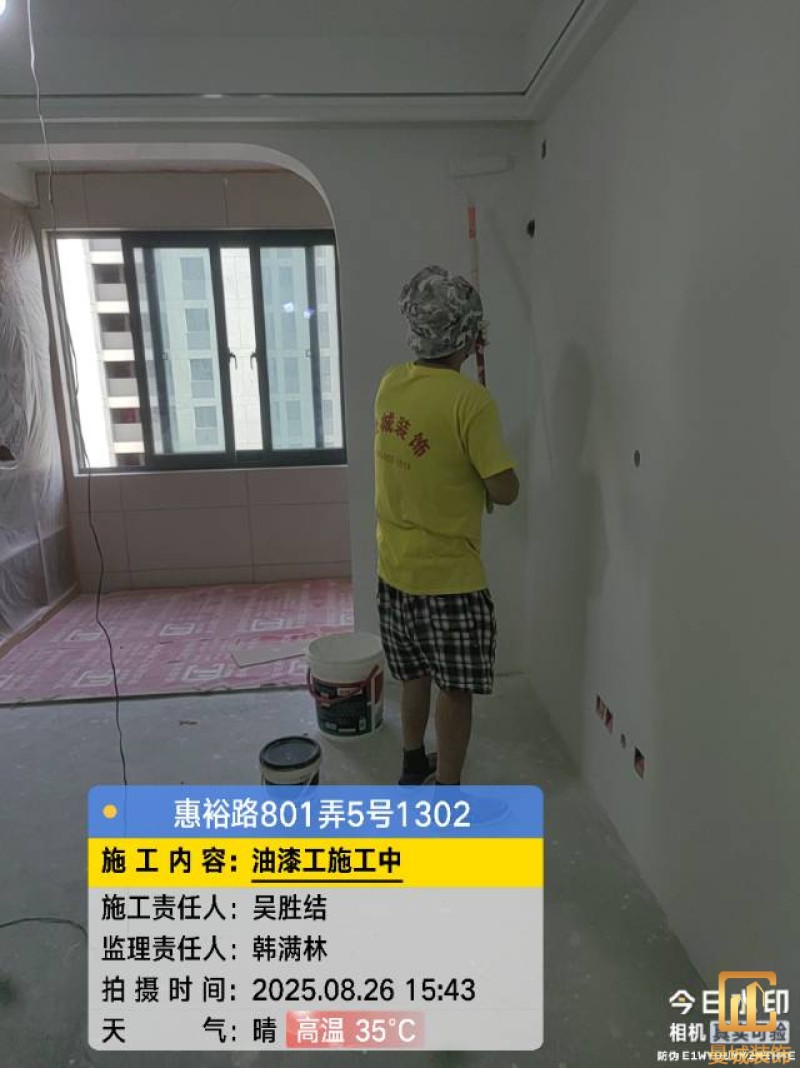

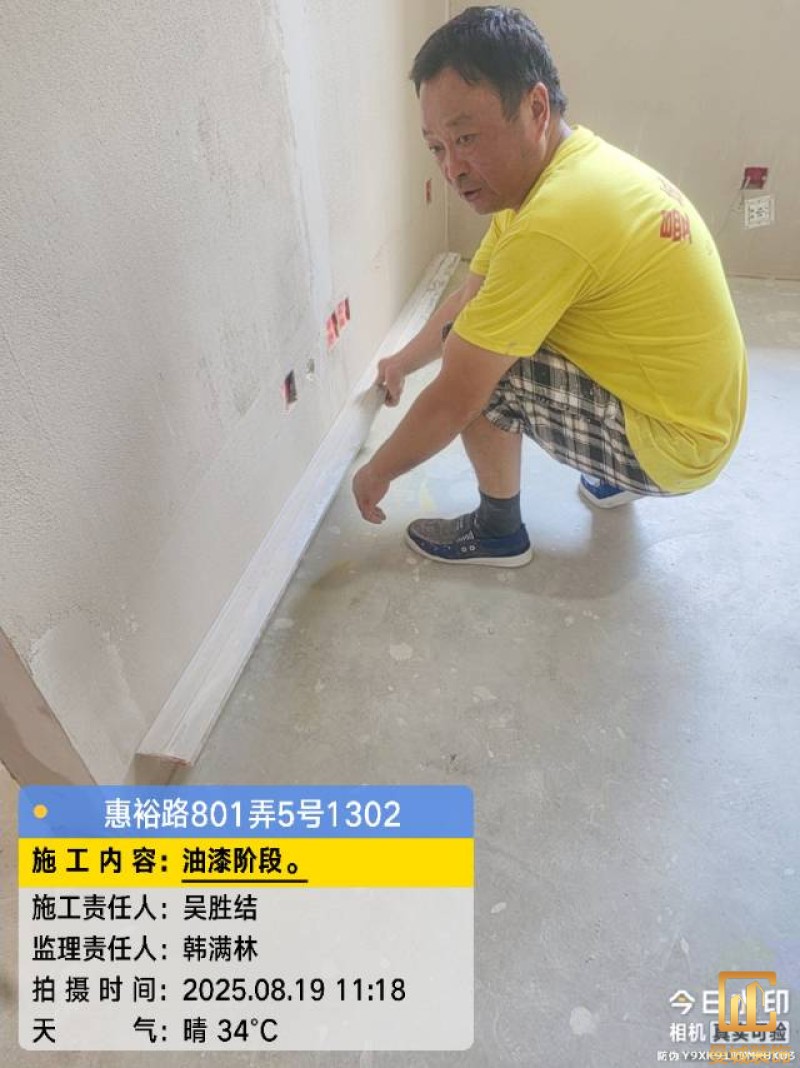

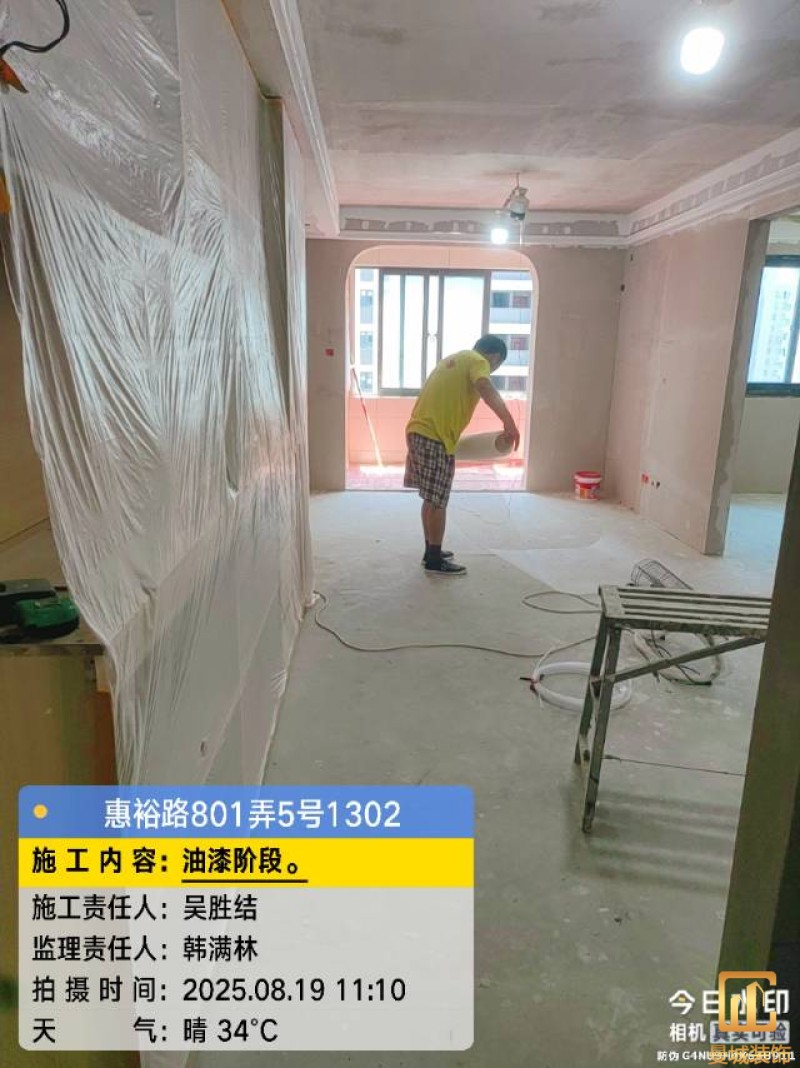

油漆工打磨墙面必须要200瓦灯炮打磨墙面,这样就会看清墙面平整度

项目经理:吴胜结

油漆材料已送达现场,安公司要求已摆放在指定区域,1、腻子粉美巢、墙尼美巢、石膏粉美巢、2、腻子粉龙牌、墙尼/找平石膏龙牌、石膏粉龙牌、3、腻子粉诗珑、墙尼/找平石膏诗珑、石膏粉诗珑,4、腻子粉西卡、墙尼/找平石膏西卡、石膏粉西卡。涂料多乐士、立邦 诗珑、左顿 5、找平已用过赶尺一次性批到底、6、门洞、窗口阳角部位使用阳角条已做垂直处理、现场制柜子靠墙70公分两侧已做冲筋垂直垂直误差3mm以内、7、墙面基层墙固已全部刷好,墙固作用墙固优异的渗透性能充分浸润墙体基层材料表面,通过胶联使基层密实,提高界面附着力以及灰浆或腻子和墙体表面的粘接强度,防止腻子粉脱落。8、涂料一底二面,底漆用于提高面漆的附着力、增加面漆的丰满度、提供抗碱性、提供防腐功能。9、用墙尼找平贴网格布可以有效避免墙面日久后大面积的脱落。网格布是在墙面刷乳胶漆前要向墙上贴的,这个网格布主要是为了防腐和抗裂,10、刮腻子总的二遍,第一遍是找平 第二遍是把没有刮均匀的地方找一下,第三遍是用沙子打磨 第四遍是上涂料 11、室内用找平石膏做冲筋规方垂直找平。 附着力强,防水性和抗裂性好。 装修墙面用石膏板找平 避免使用裂缝,石膏灰泥,裂缝..

项目经理:吴胜结

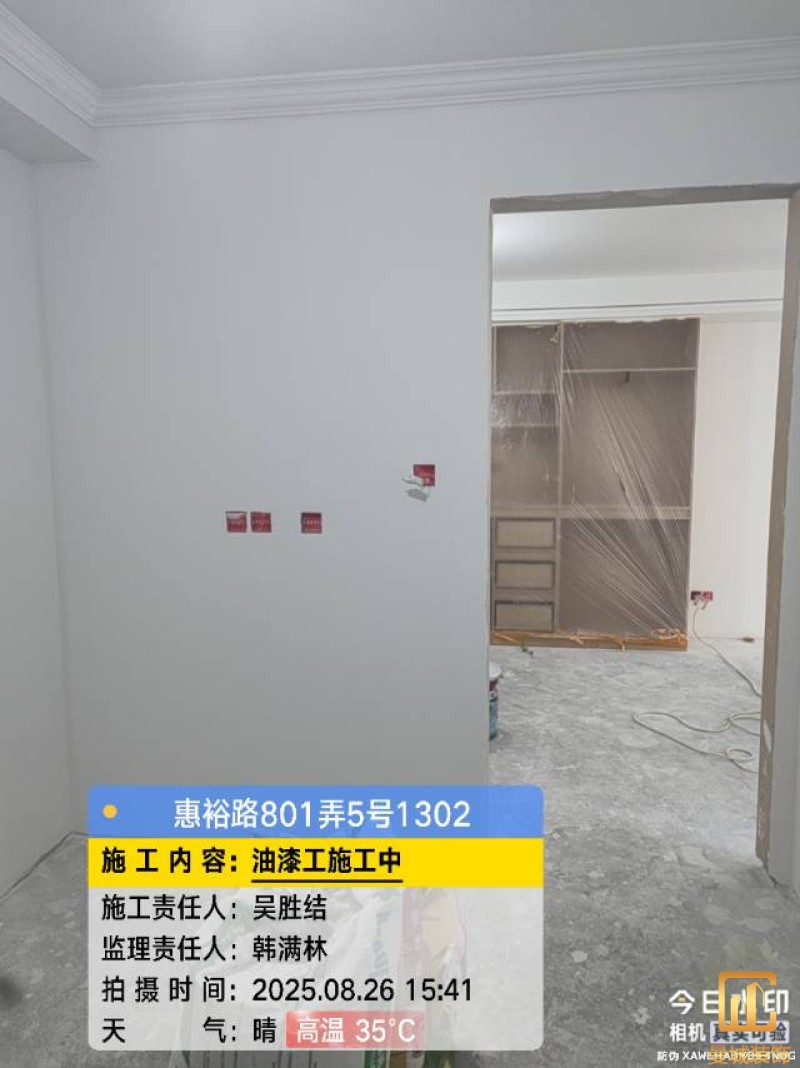

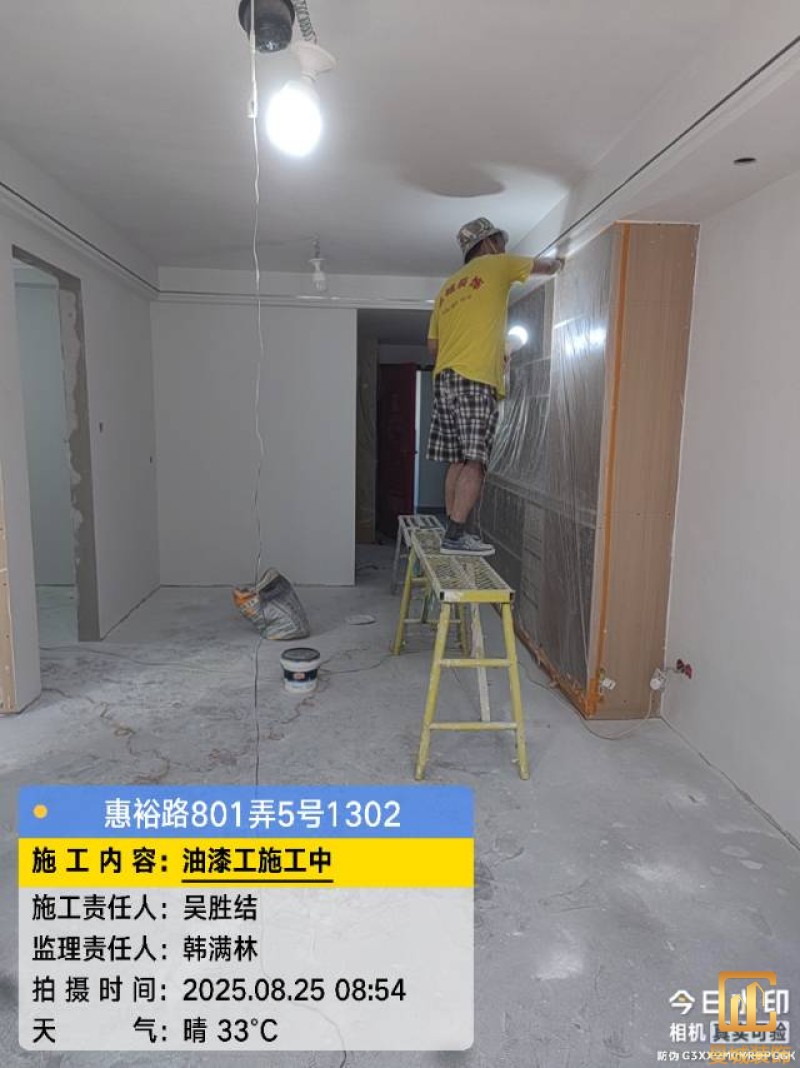

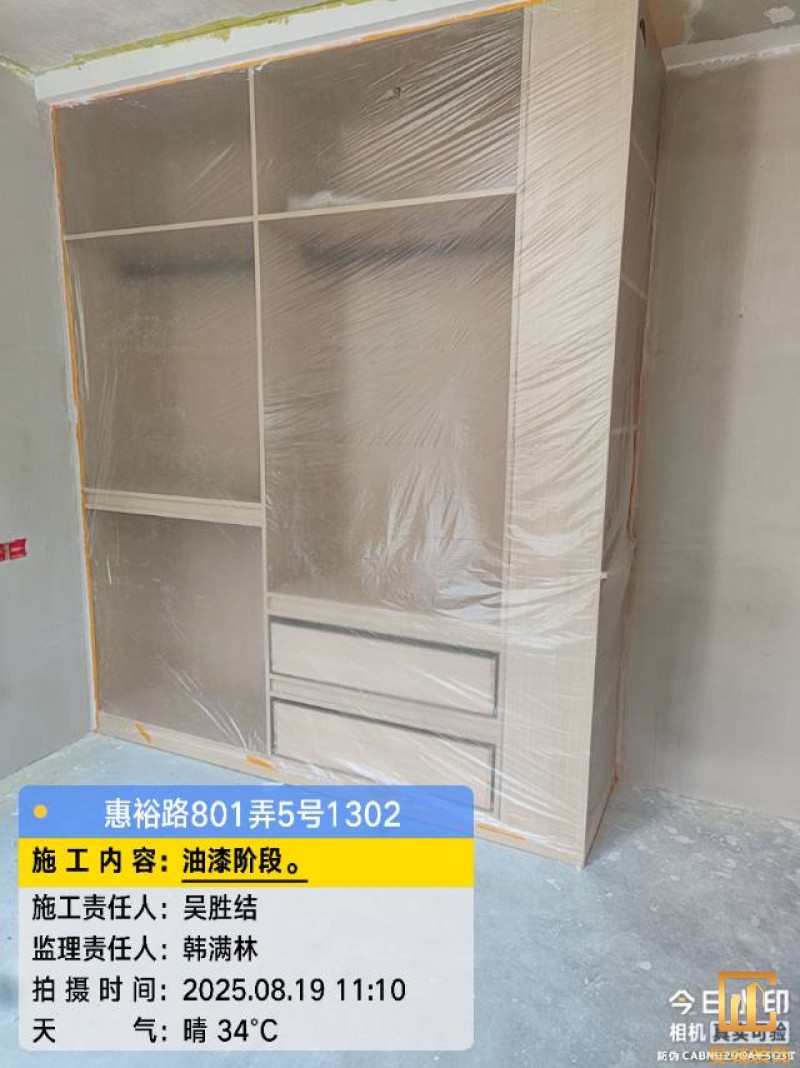

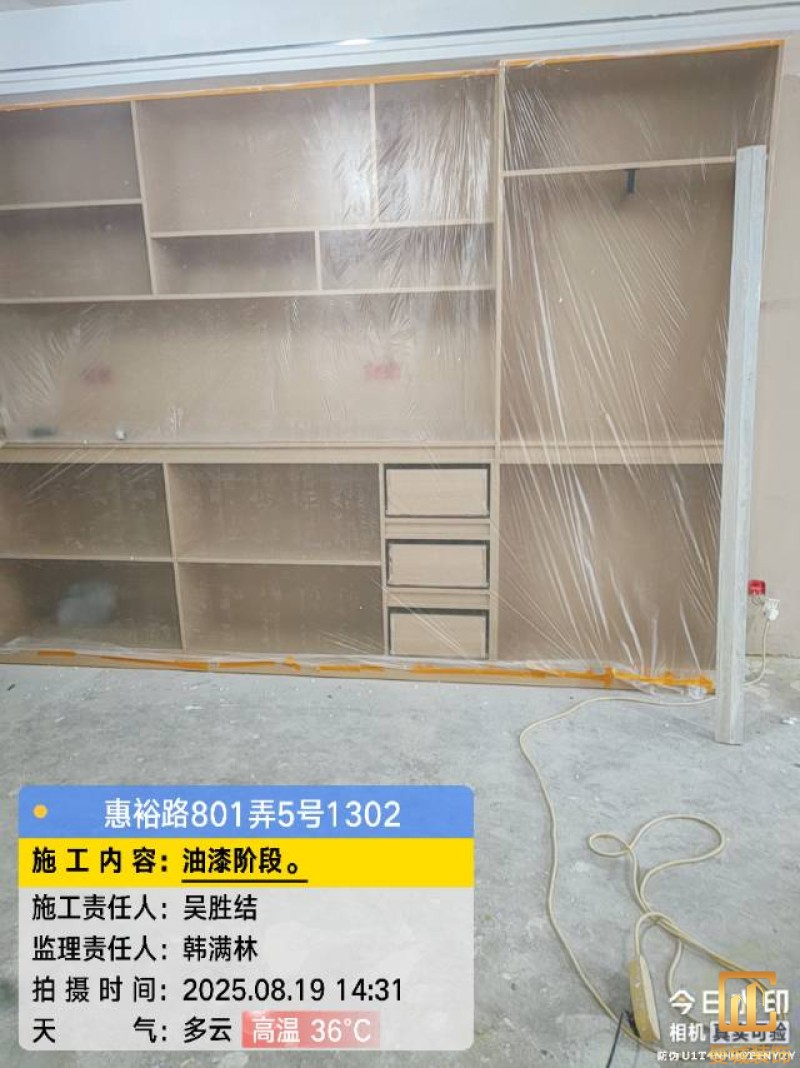

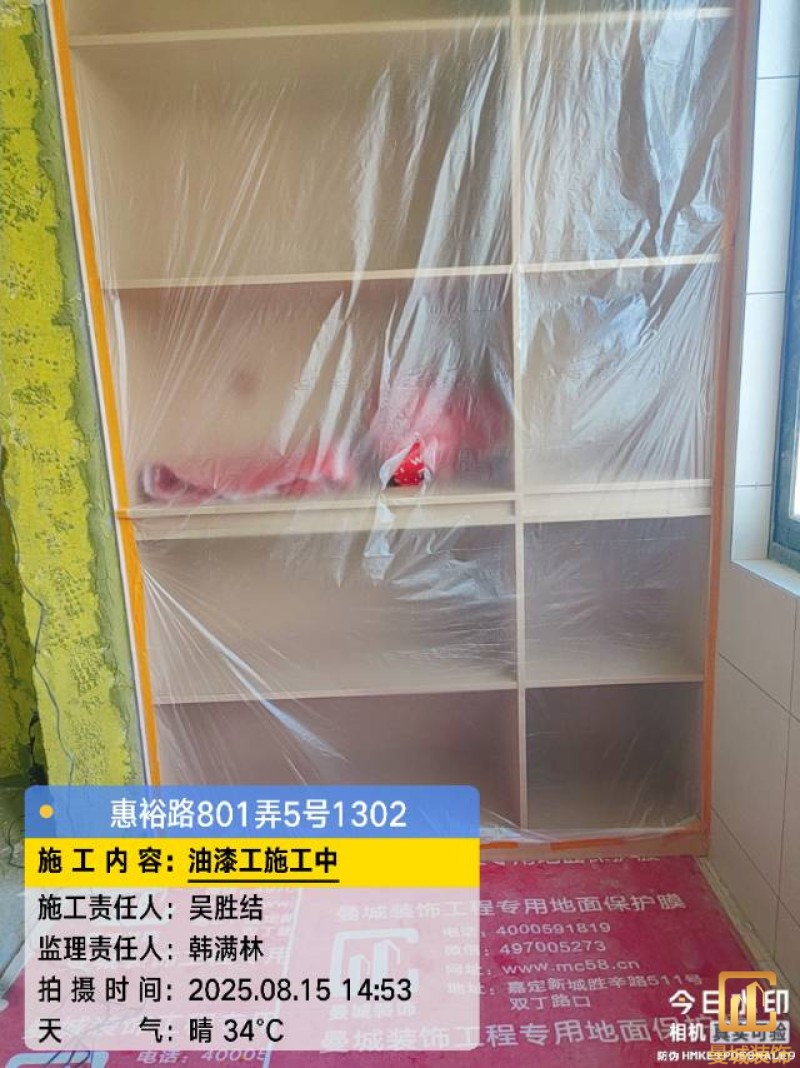

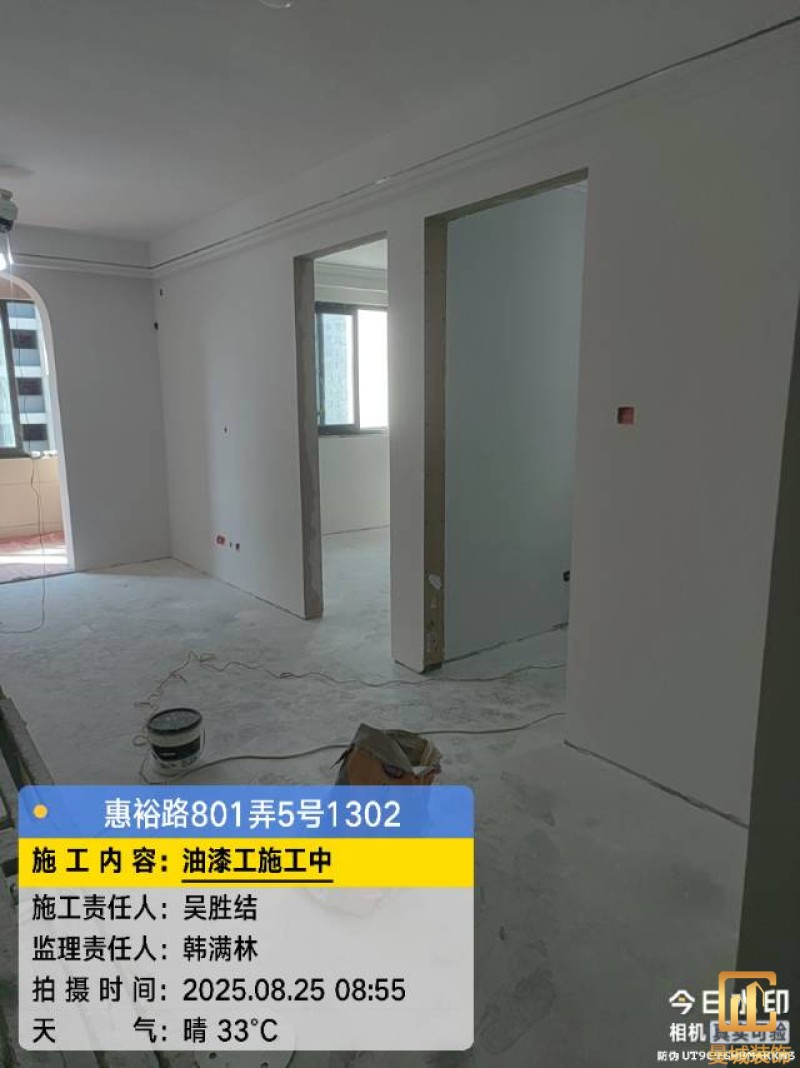

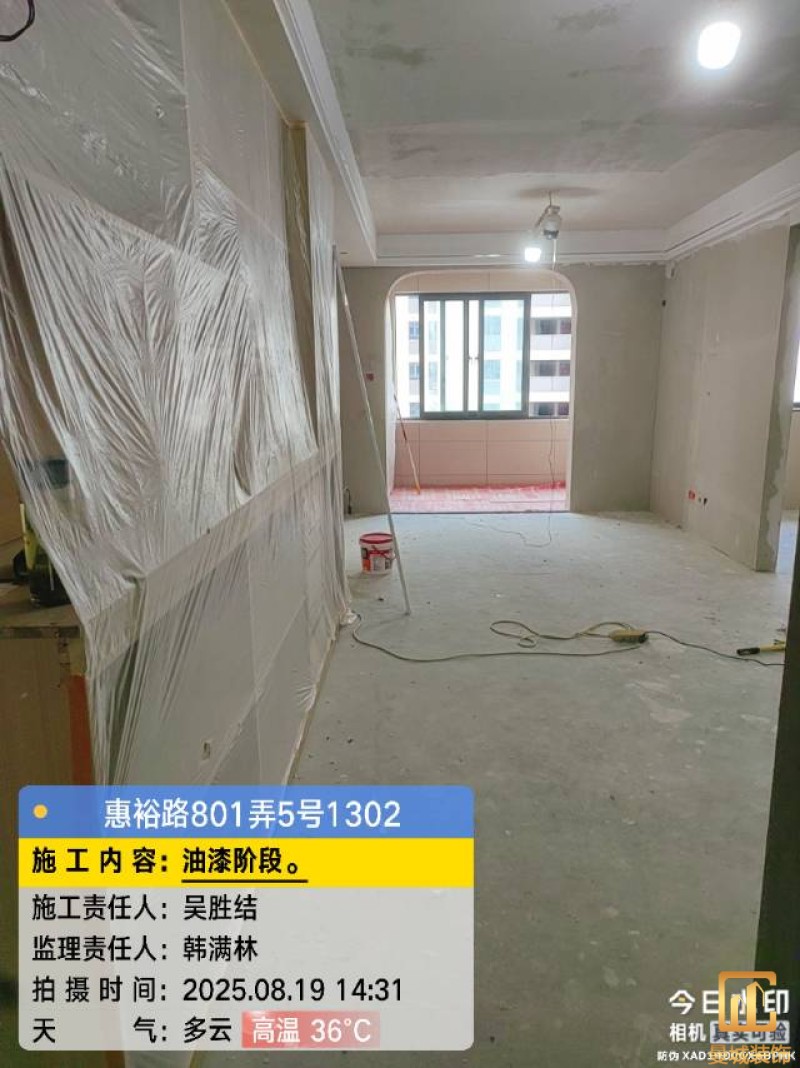

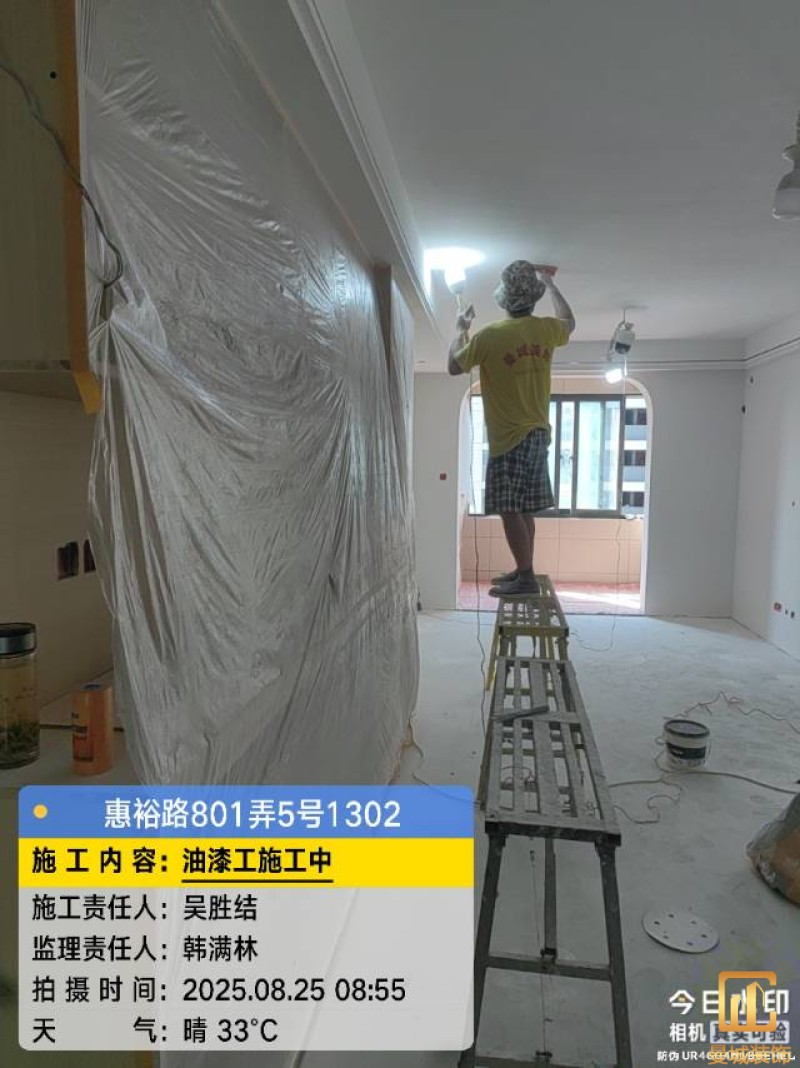

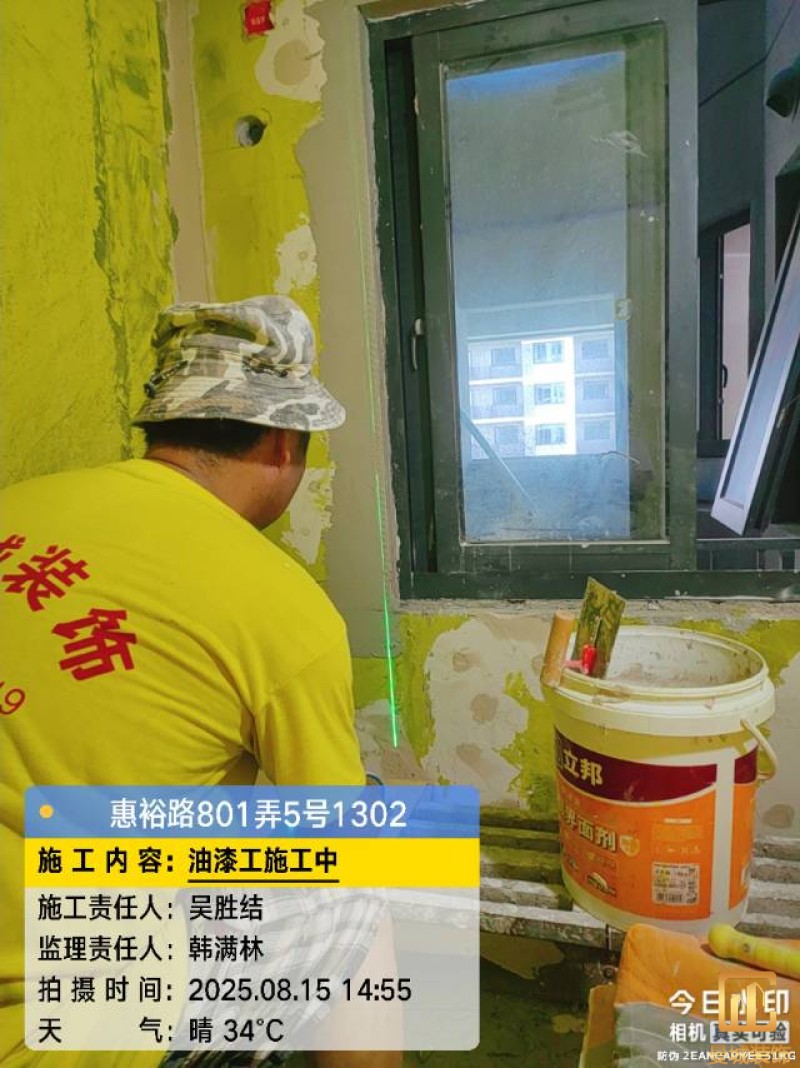

亲爱的老师您好!你家的油漆工材料己到施工现场,请您检阅是否报价清单。品牌规格,谢谢!

项目经理:吴胜结

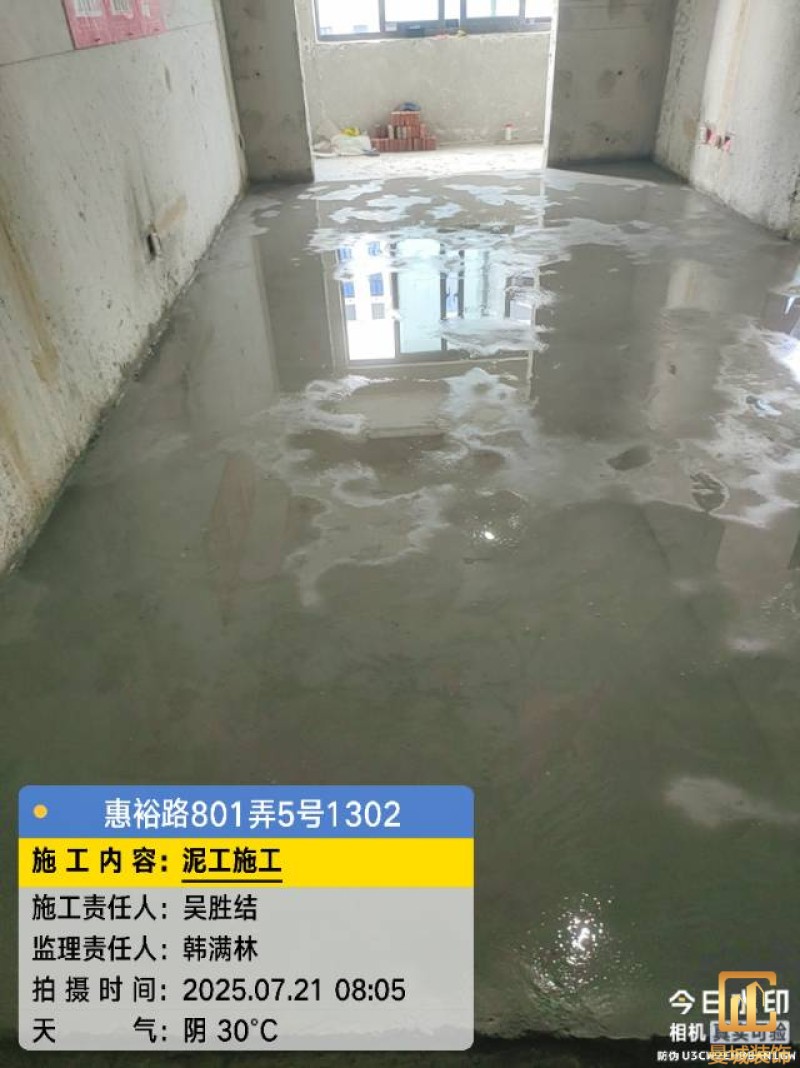

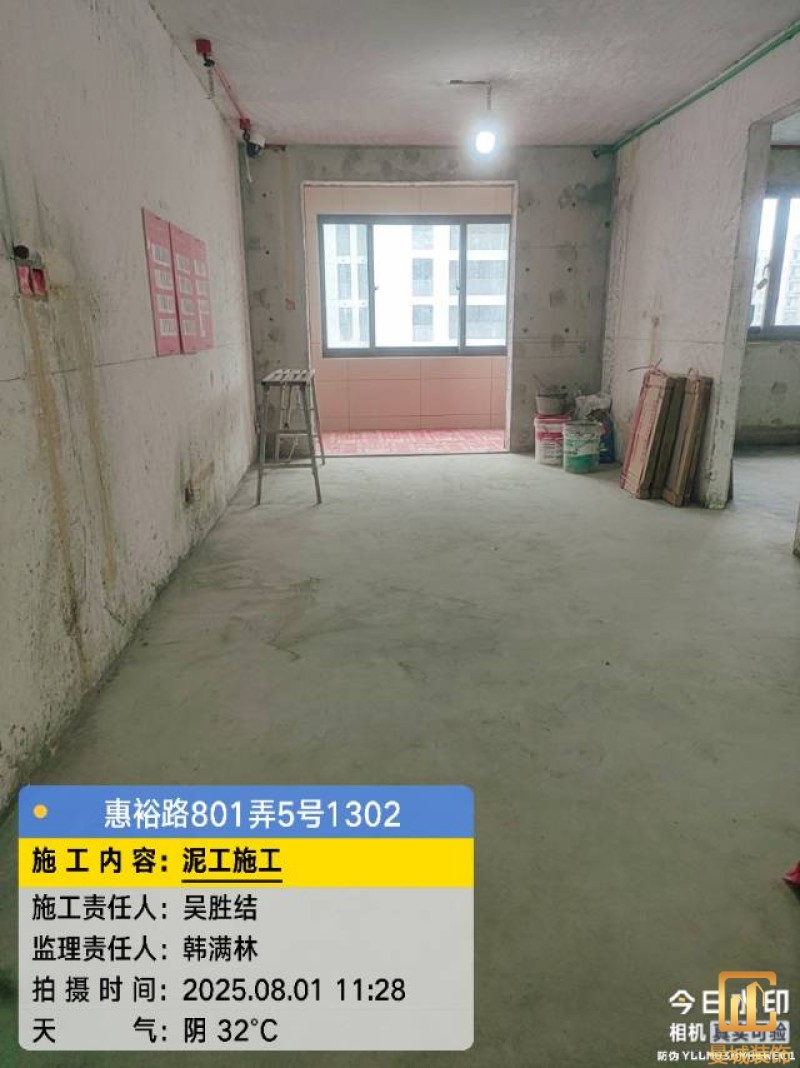

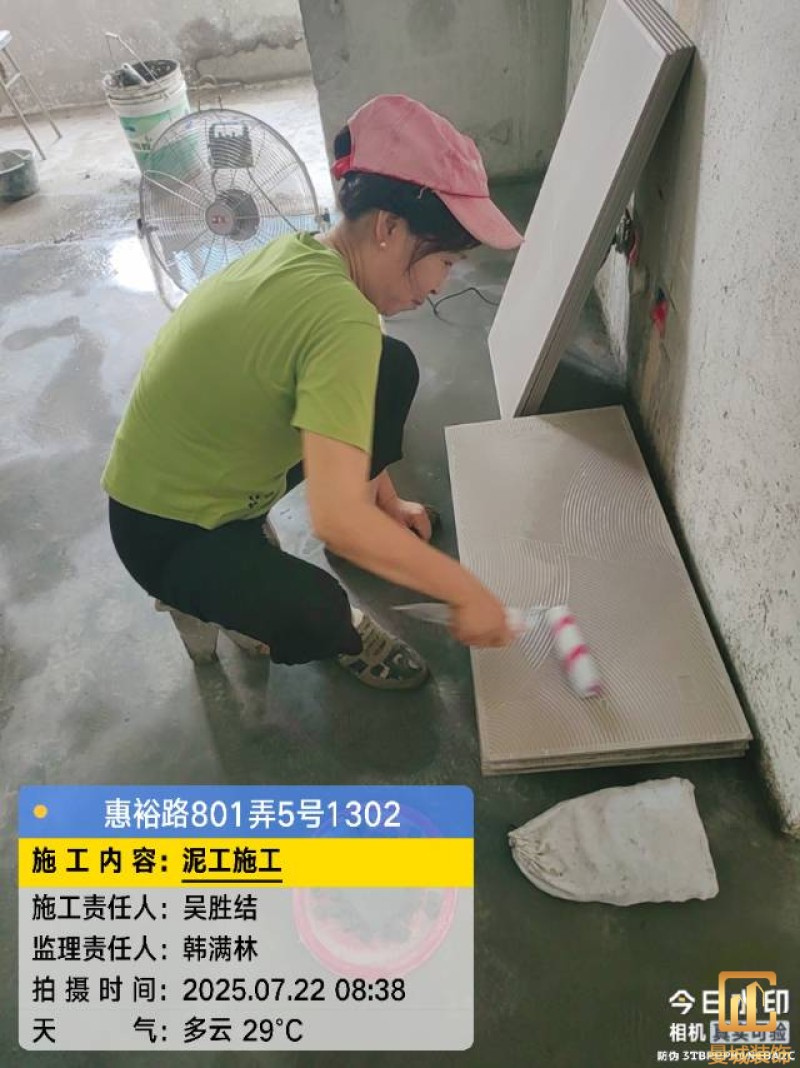

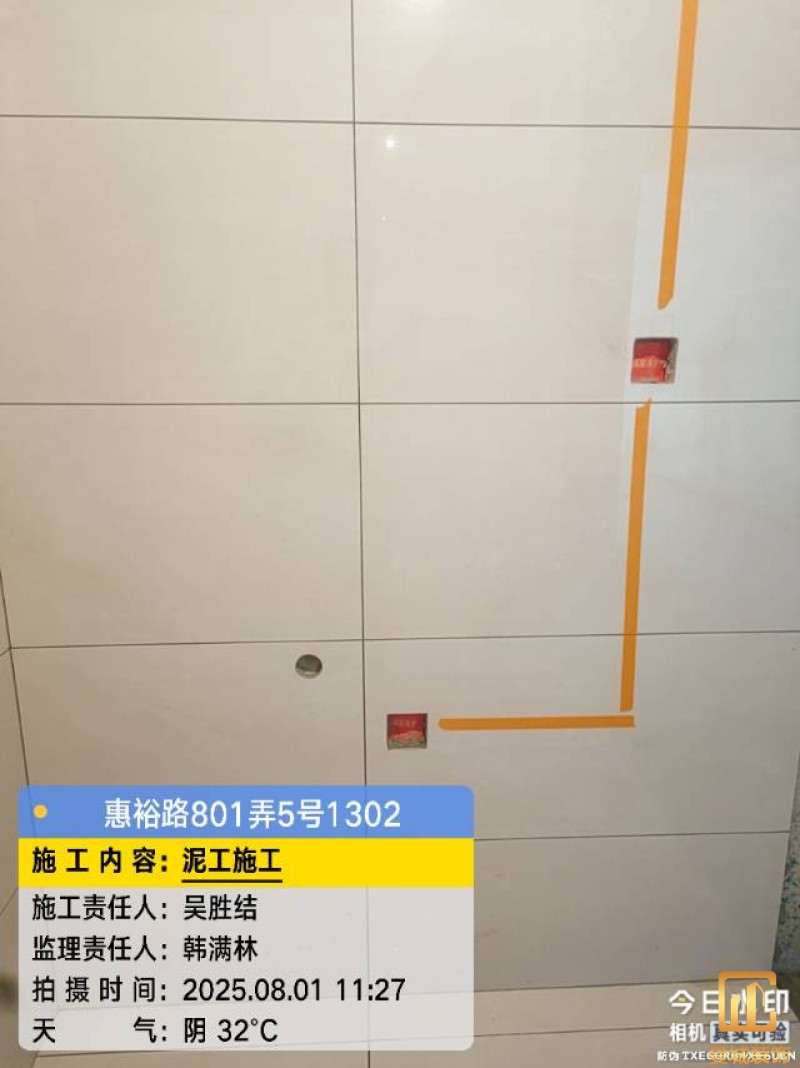

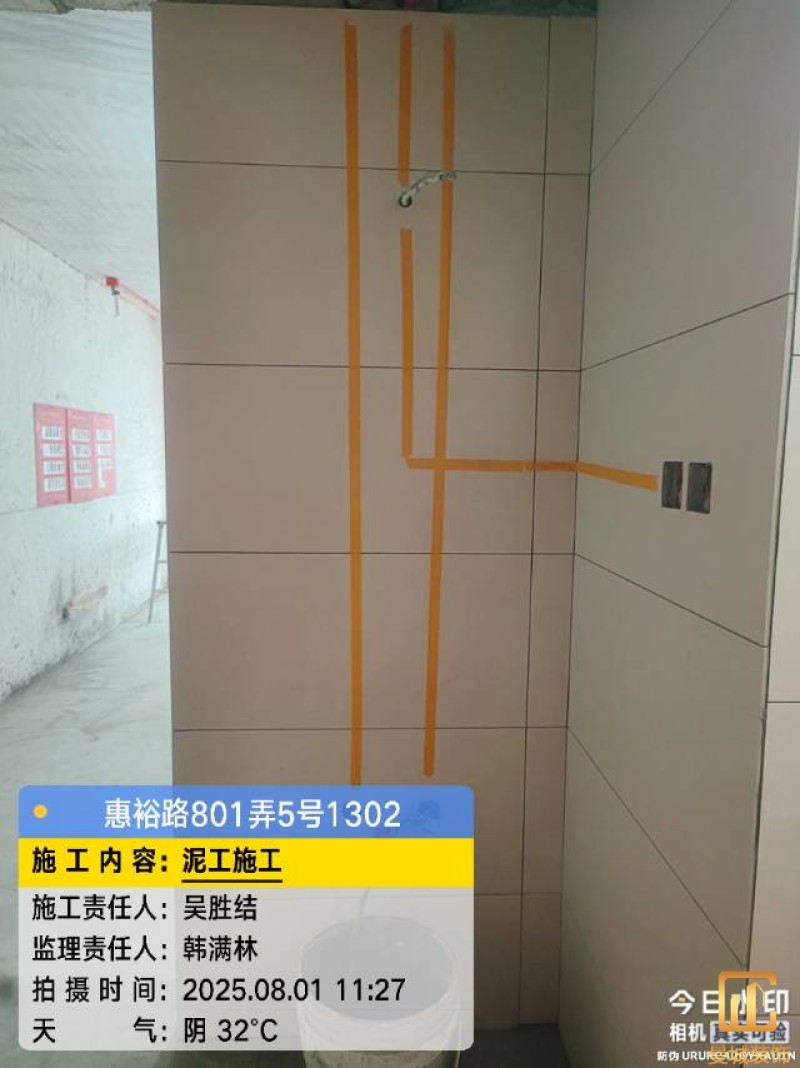

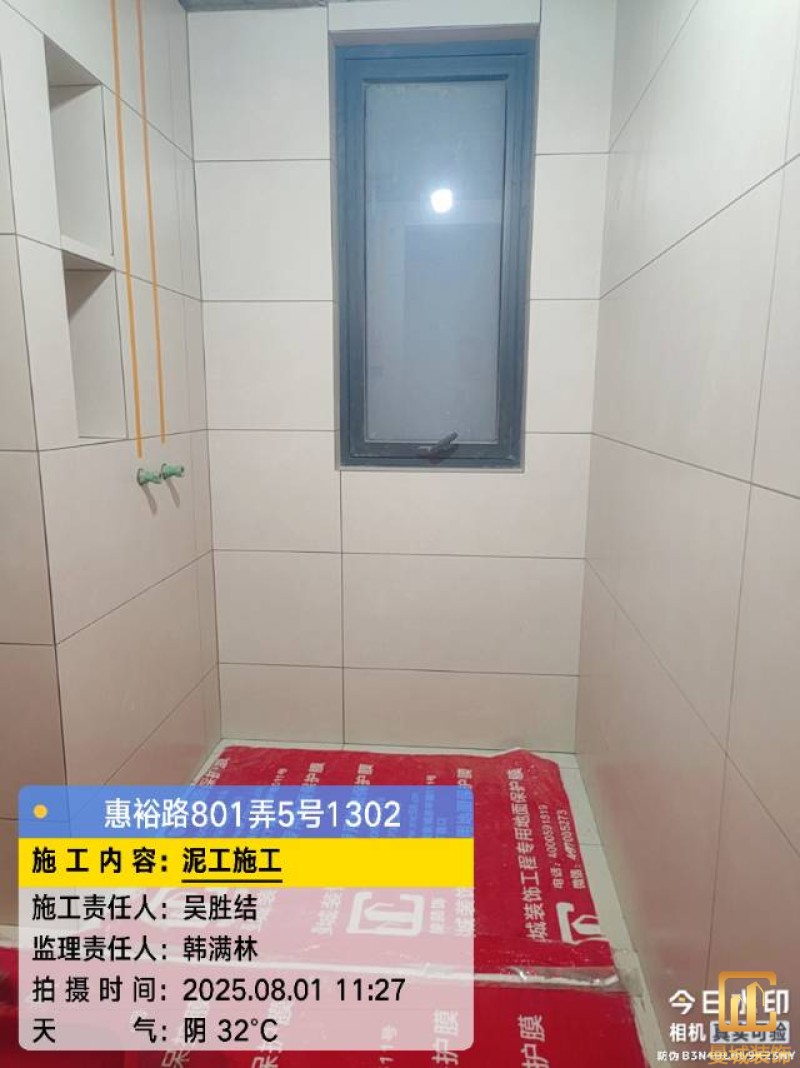

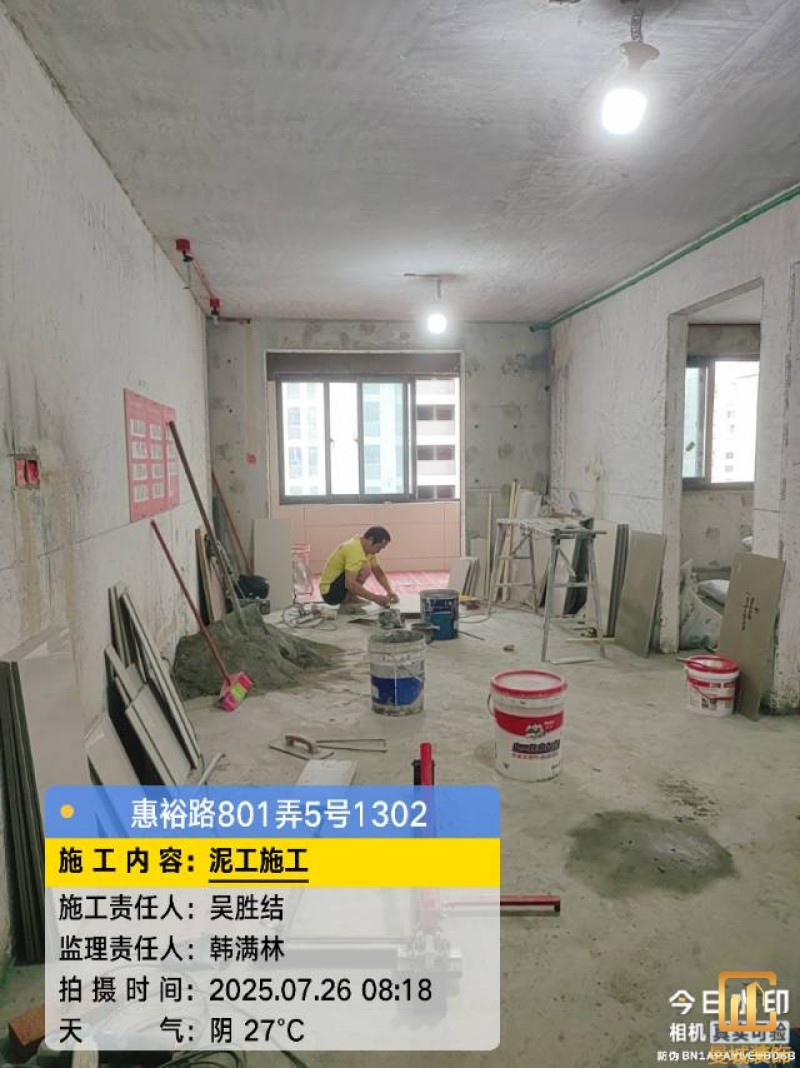

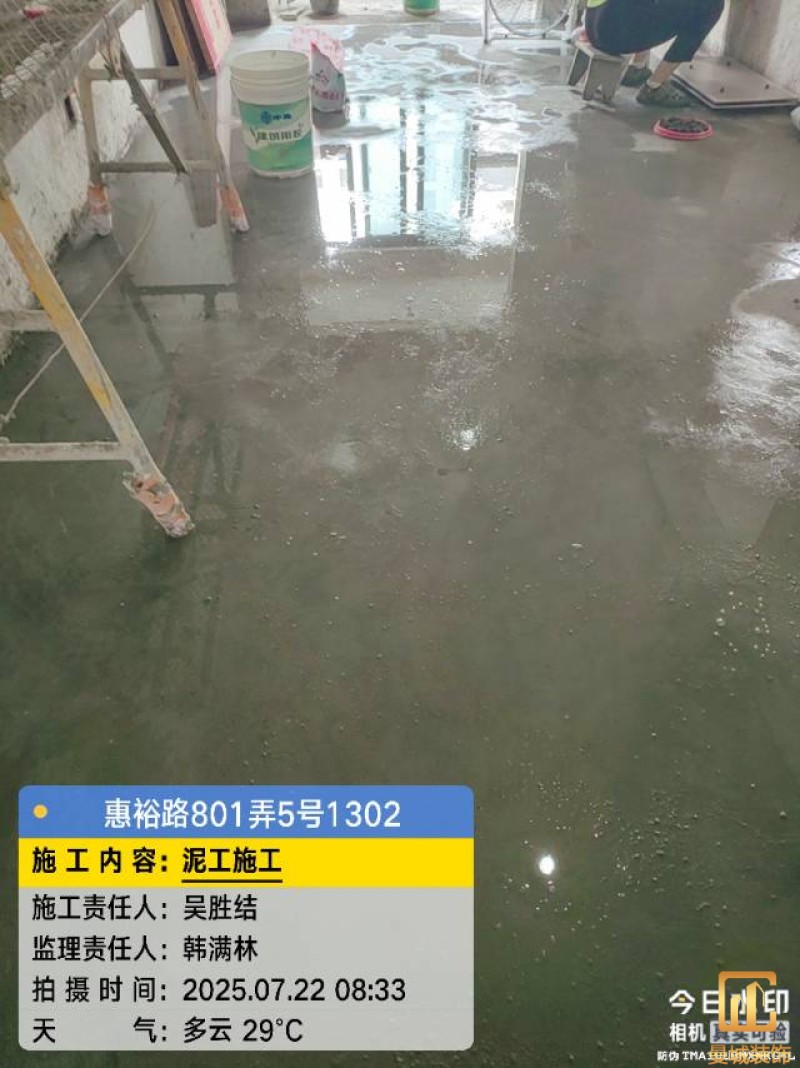

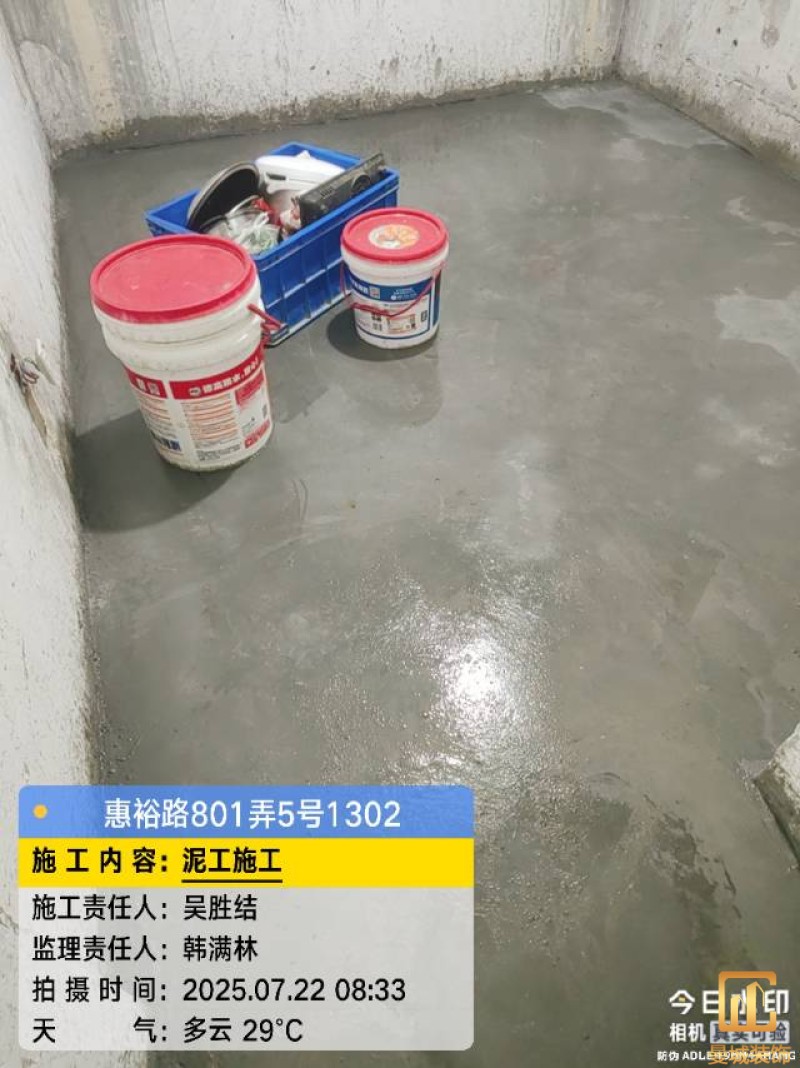

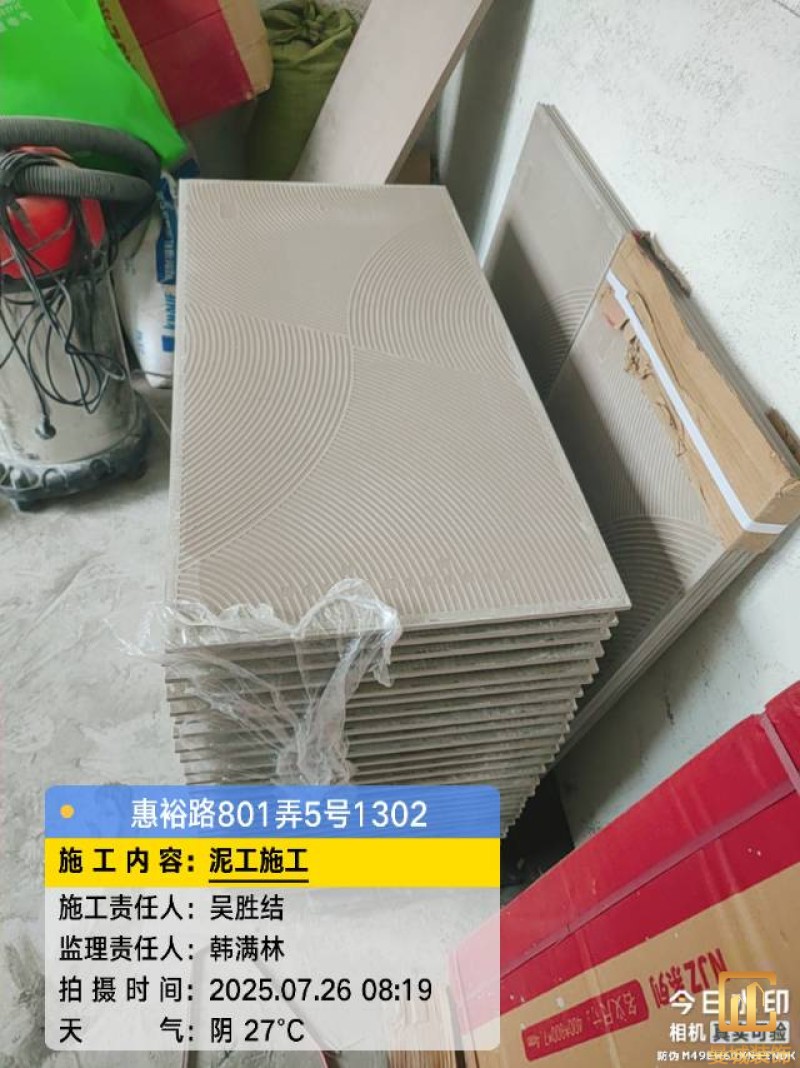

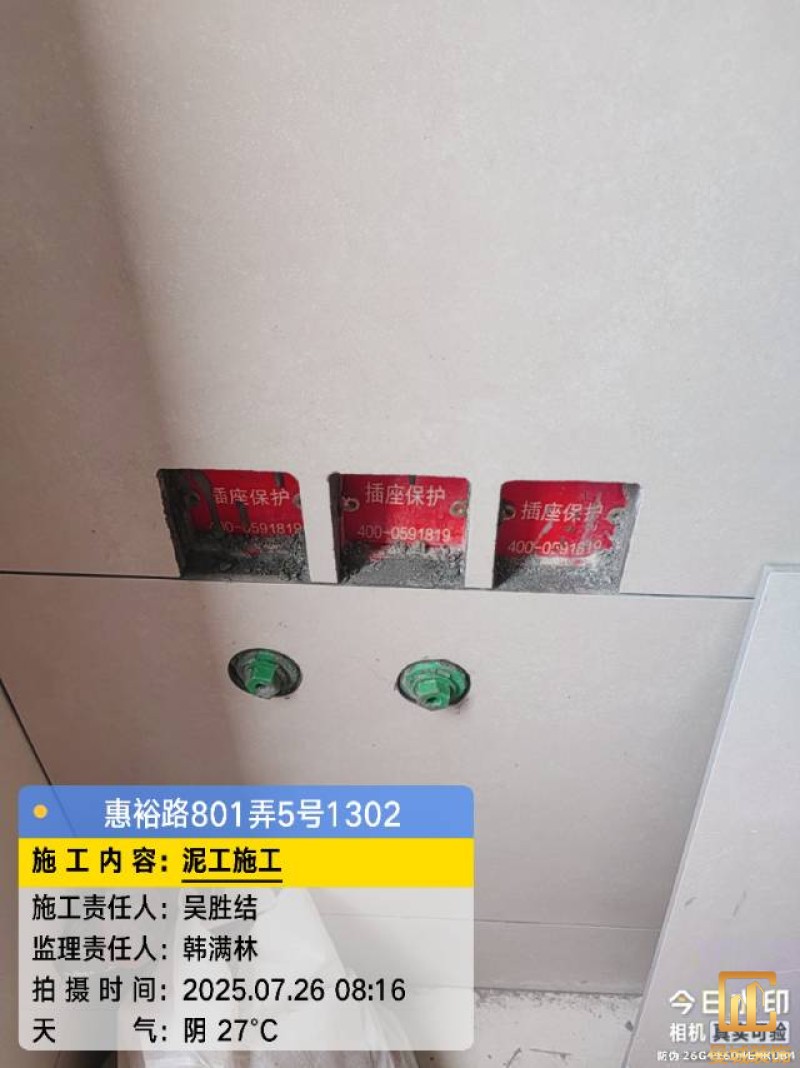

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:吴胜结

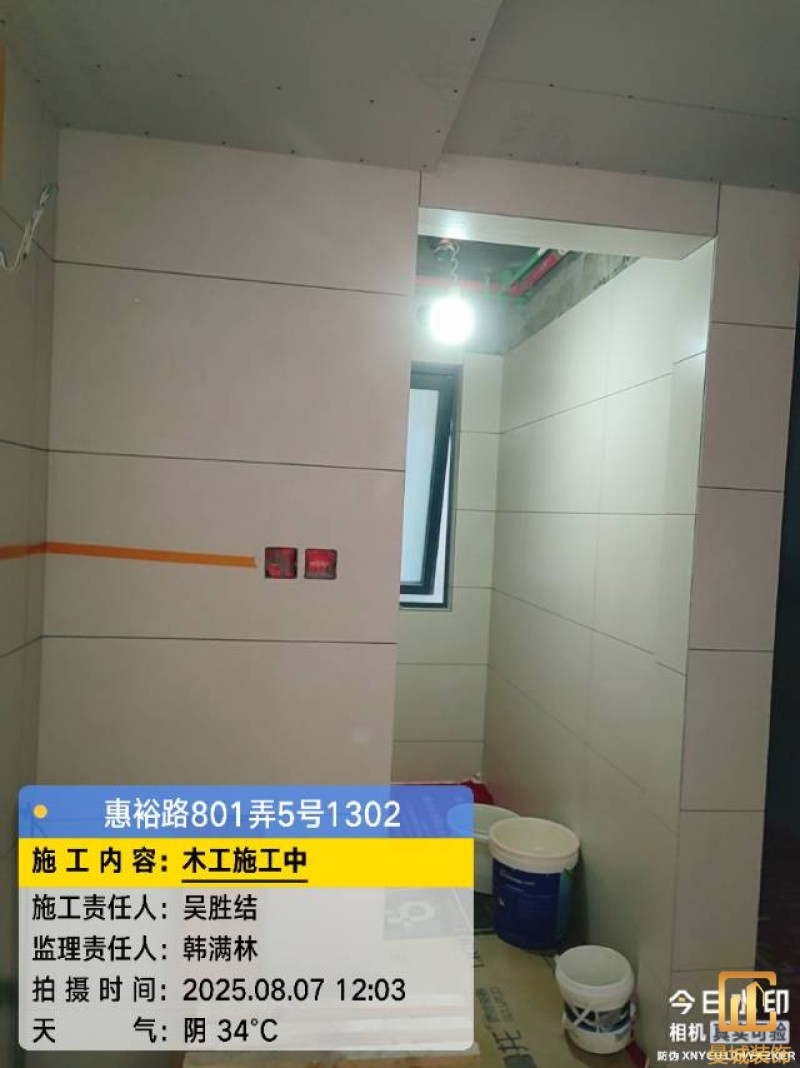

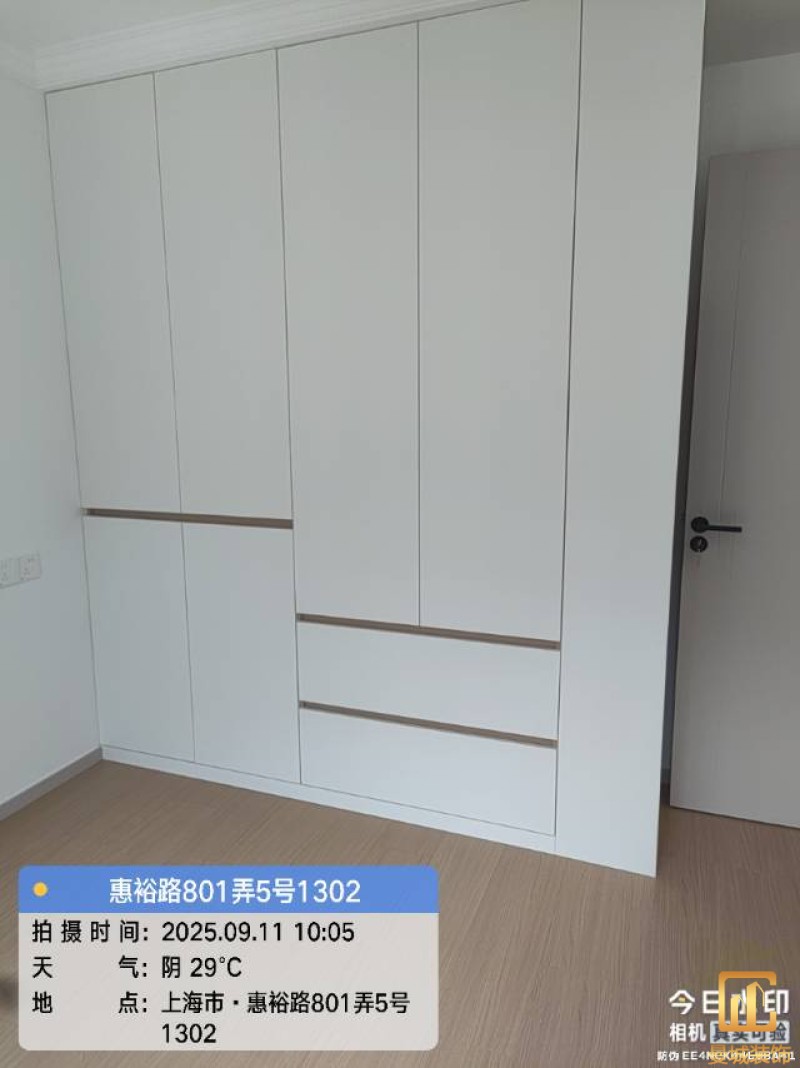

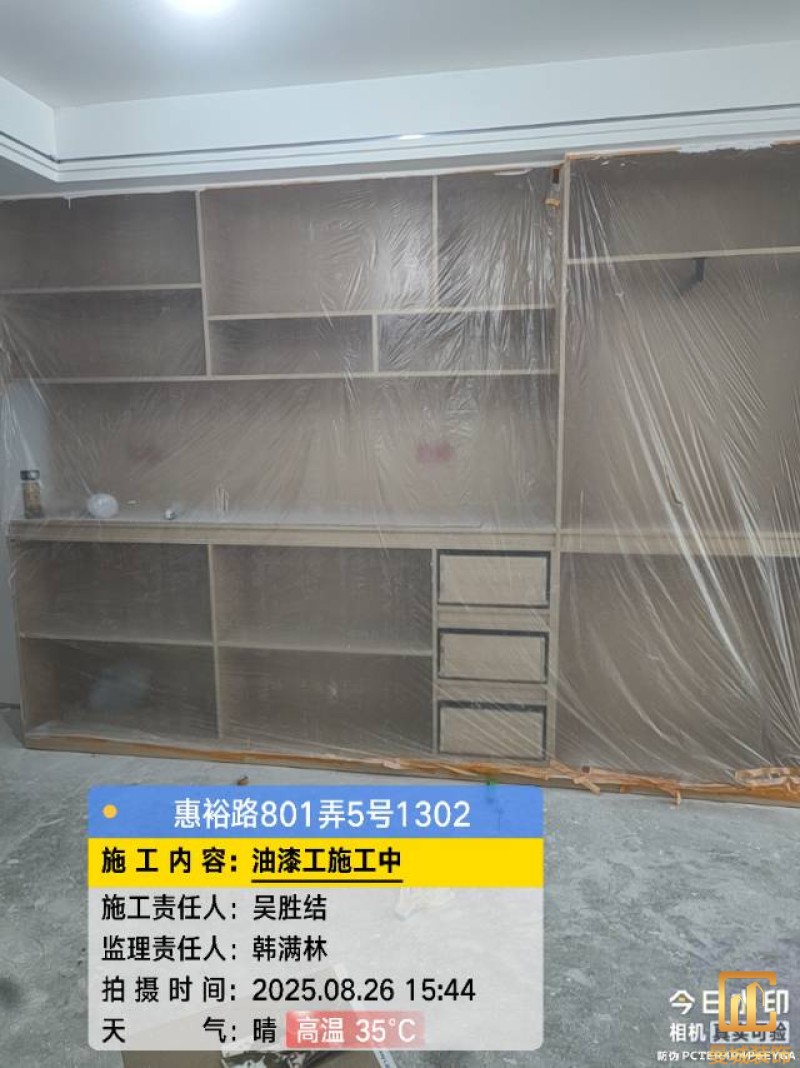

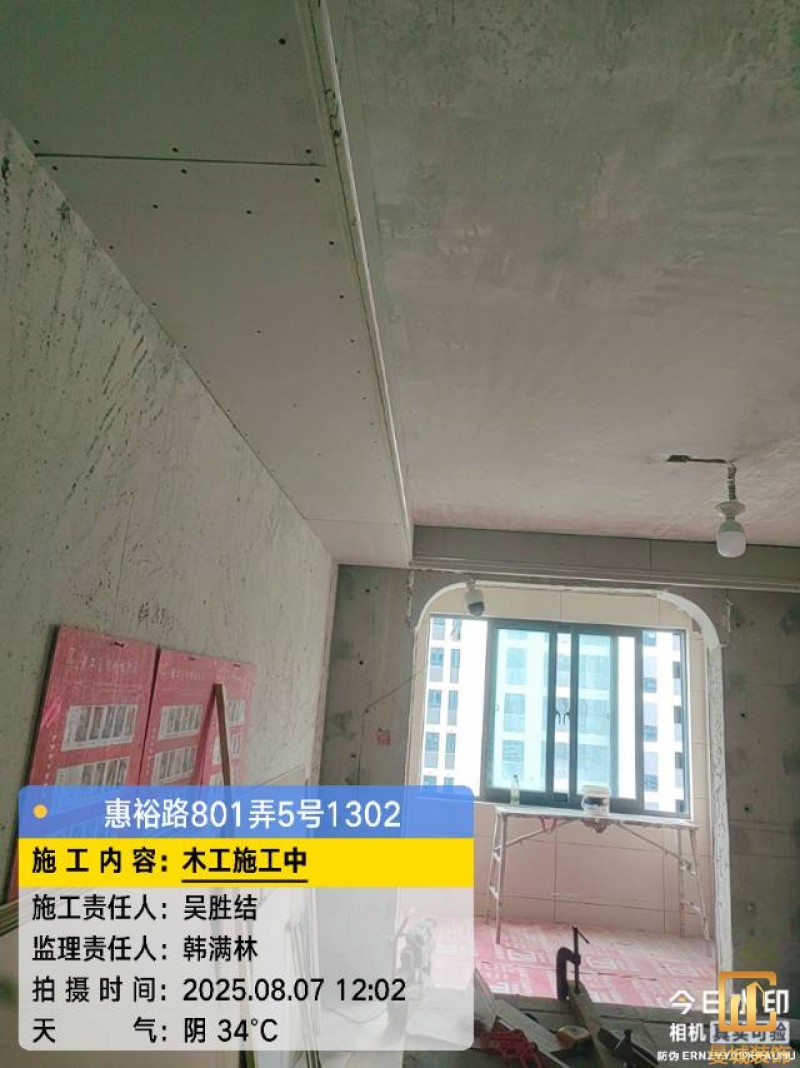

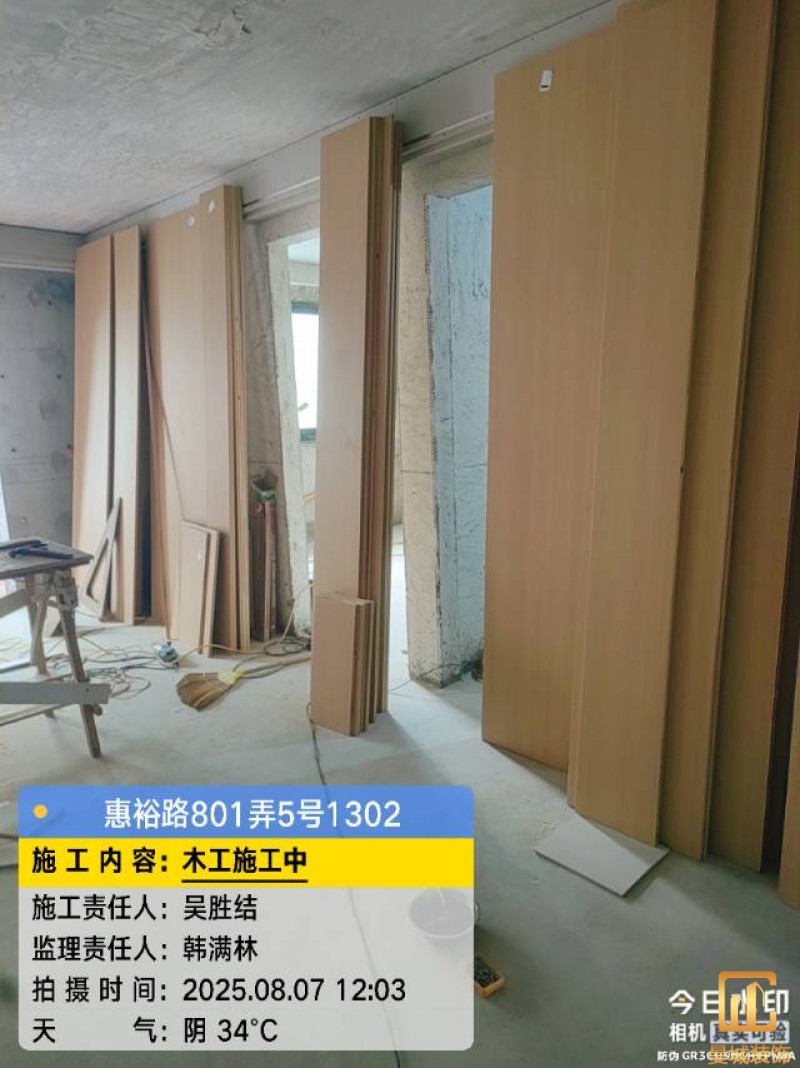

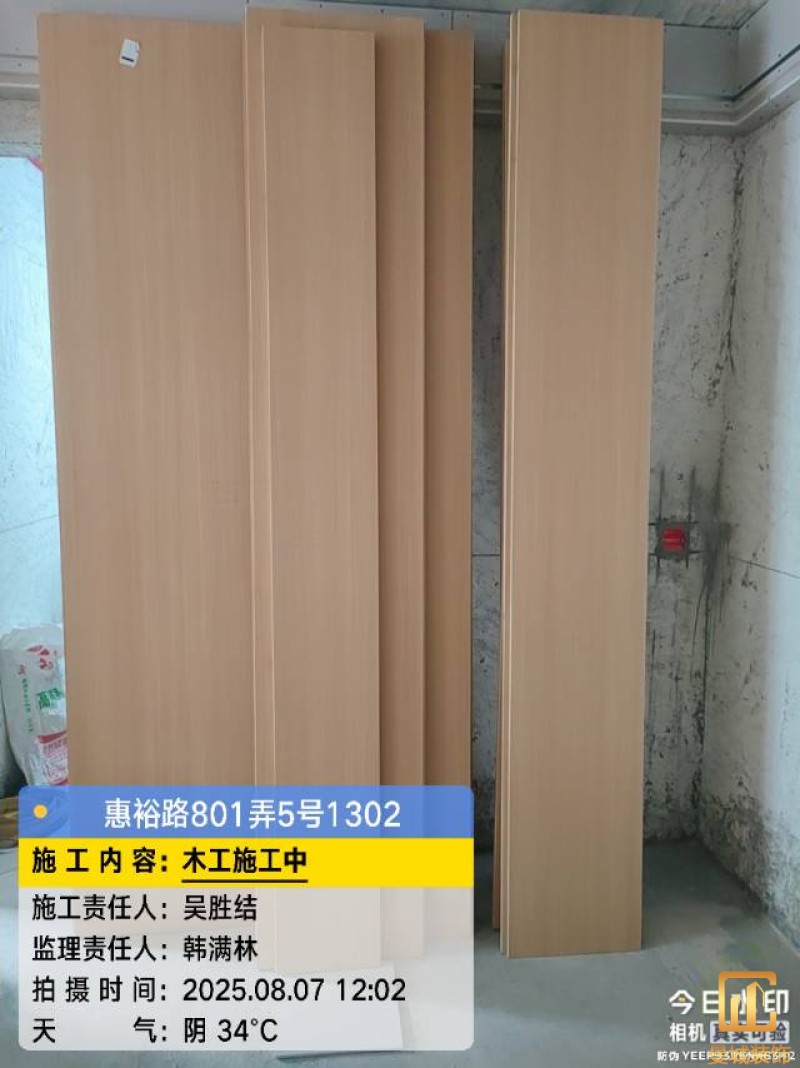

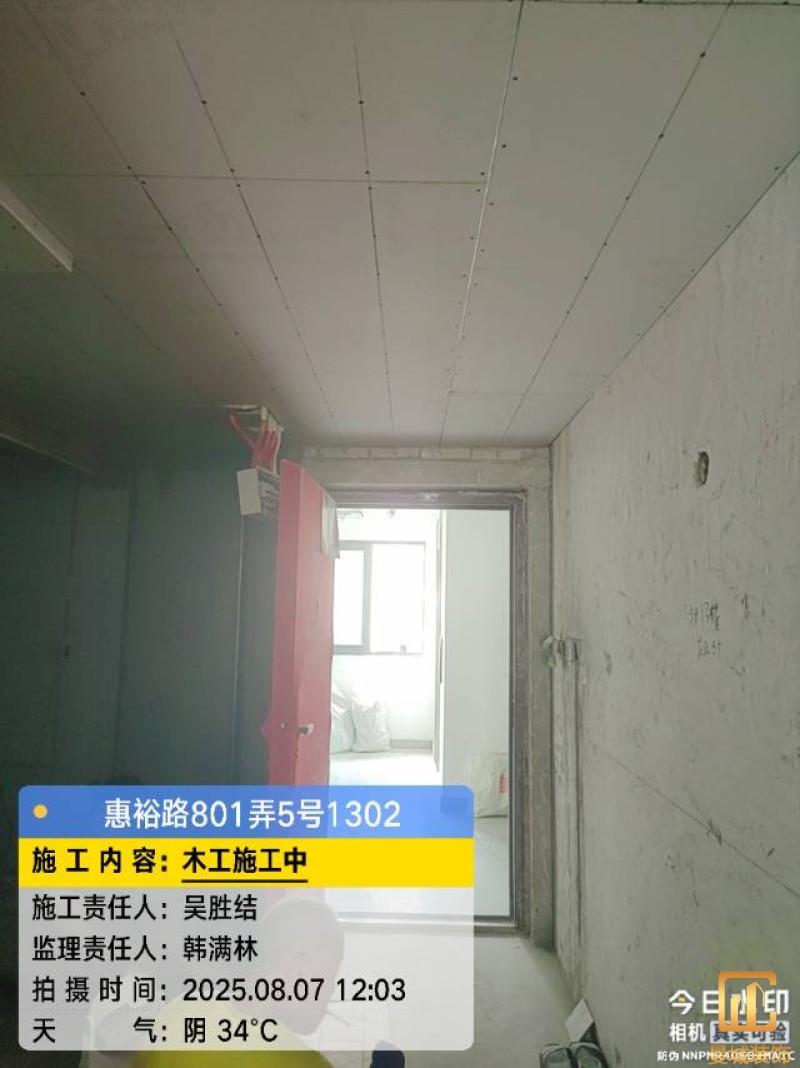

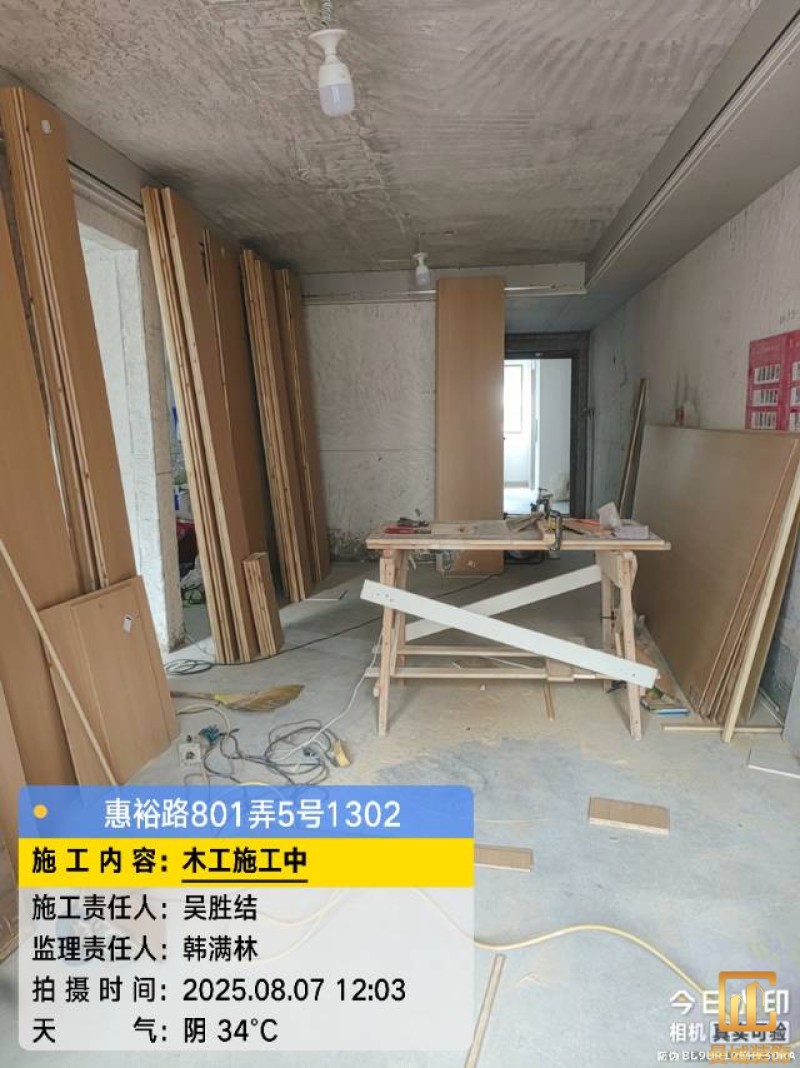

亲爱的老师您好!你家的木工相关材料己经到施工现场,请您检阅是否是报价清单和品牌规格。谢谢!

项目经理:吴胜结

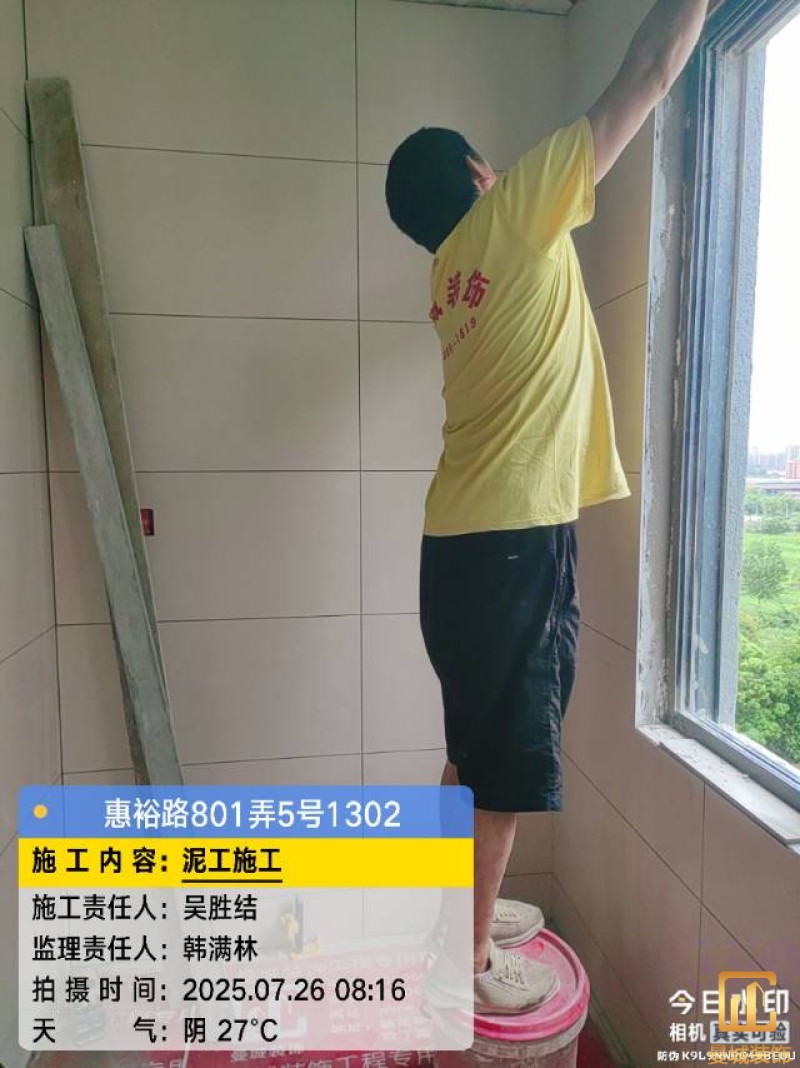

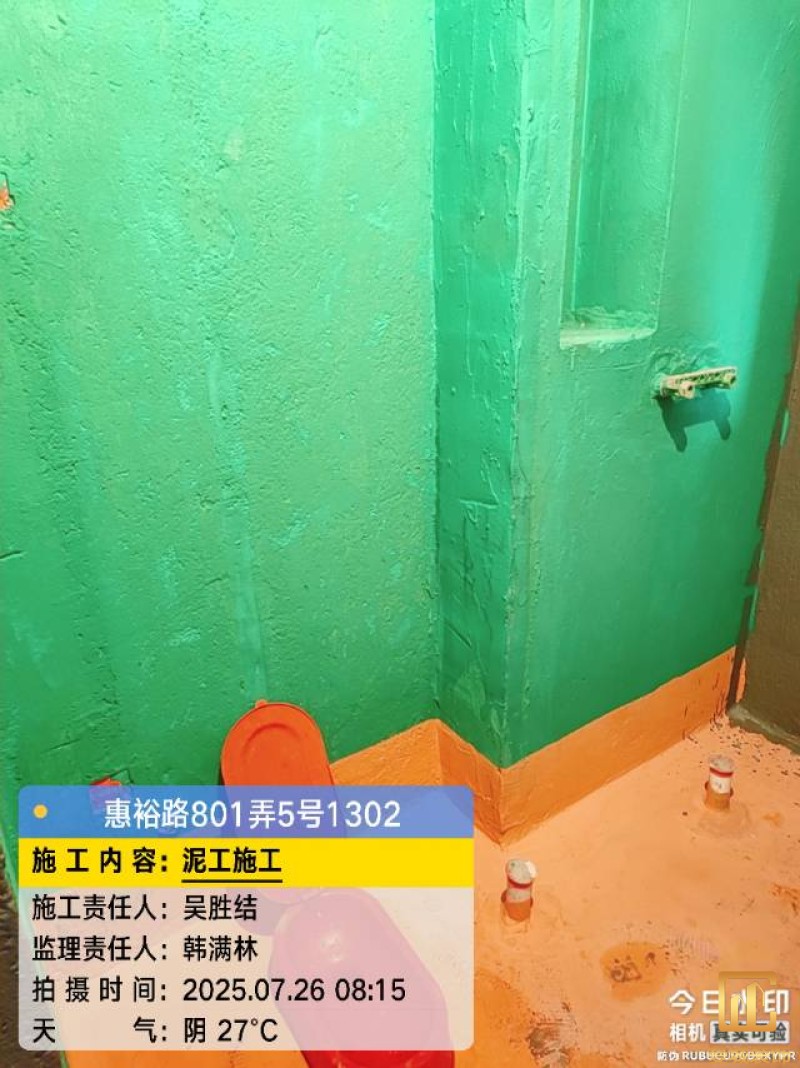

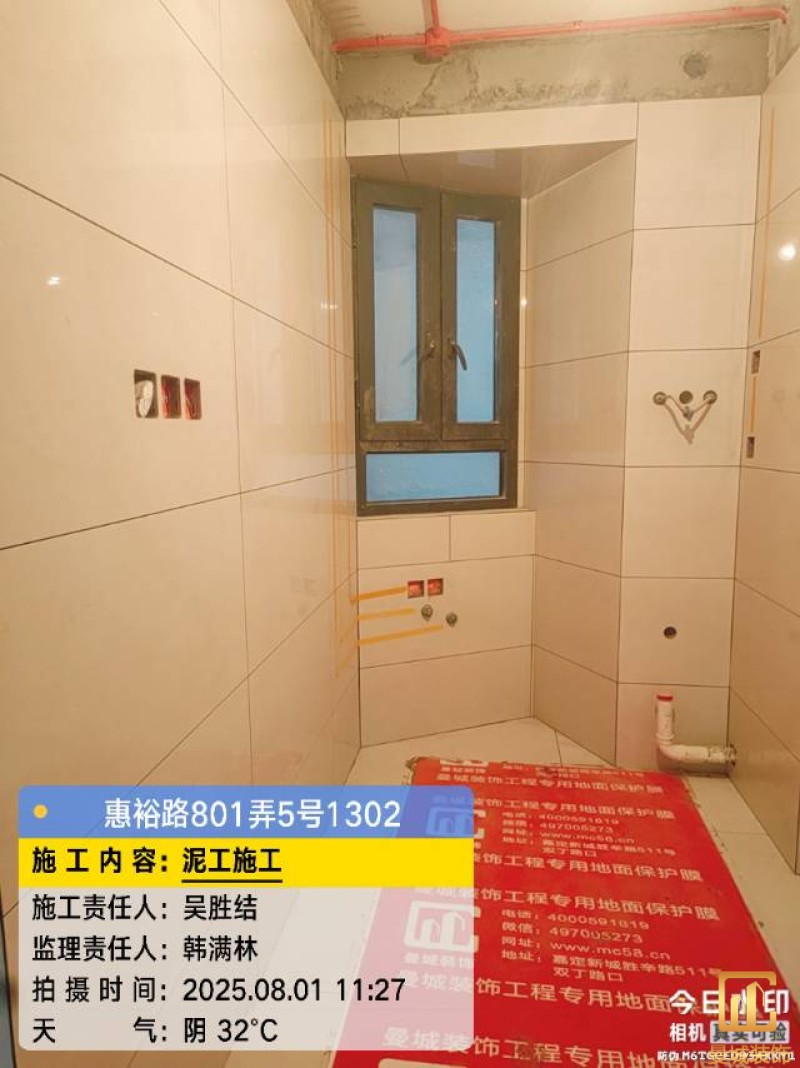

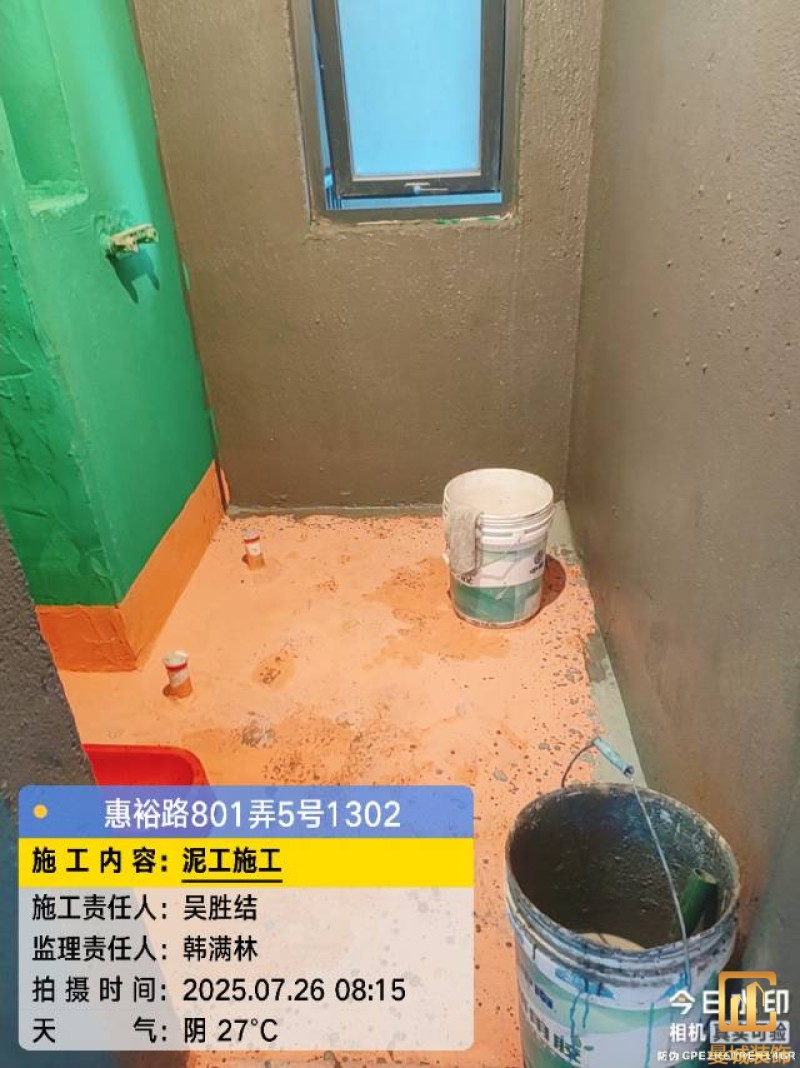

1、卫生间已做好防水高度1.8米以上,厨房、阳台地面做防水墙面防水高300cm。2、刷好防水已用专用界面剂拉毛。3、卫生间门槛石刷好防水后已做防水测式24小时、4、淋浴房区域湿铺地砖,先浇筑地坪找好坡度,再使用薄贴工艺,5、厨房、卫生间止逆阀的排气孔洞,墙砖铺贴平整已完成。6、卫生间马桶排污管 始终比地砖要高出最少1cm尺寸,防止贴好地砖后断层渗水。7、瓷砖使用专用开孔器开孔方正整齐。已铺贴完工的阳角砖要及时做保护,防止磕碰、8、墙砖贴好后按忆做好管线走向贴,阳角处用专用阳角保护阳角保护好,防止磕碰

项目经理:吴胜结

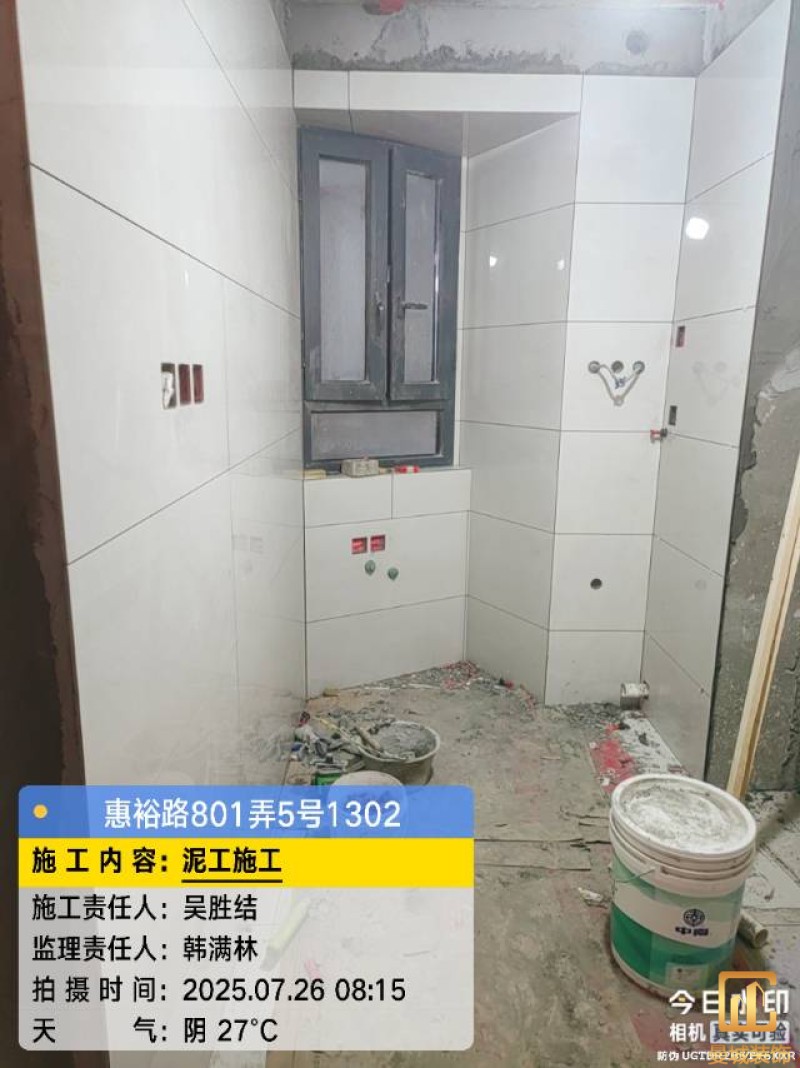

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

陈红琴

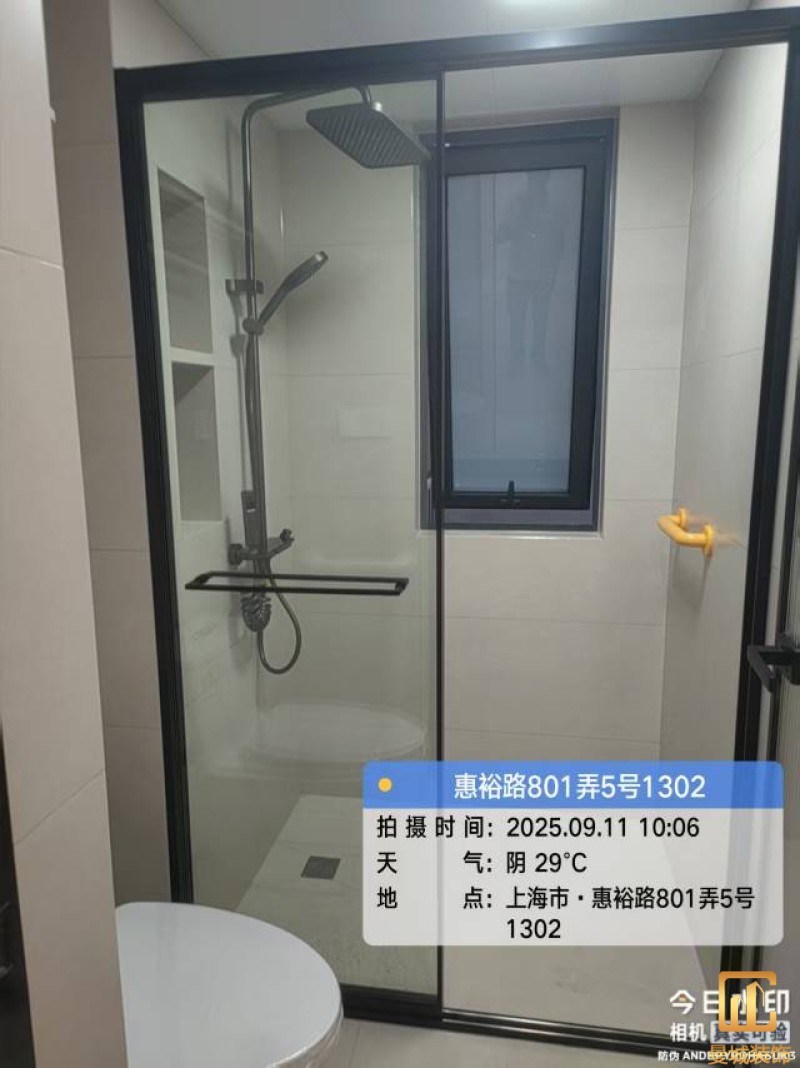

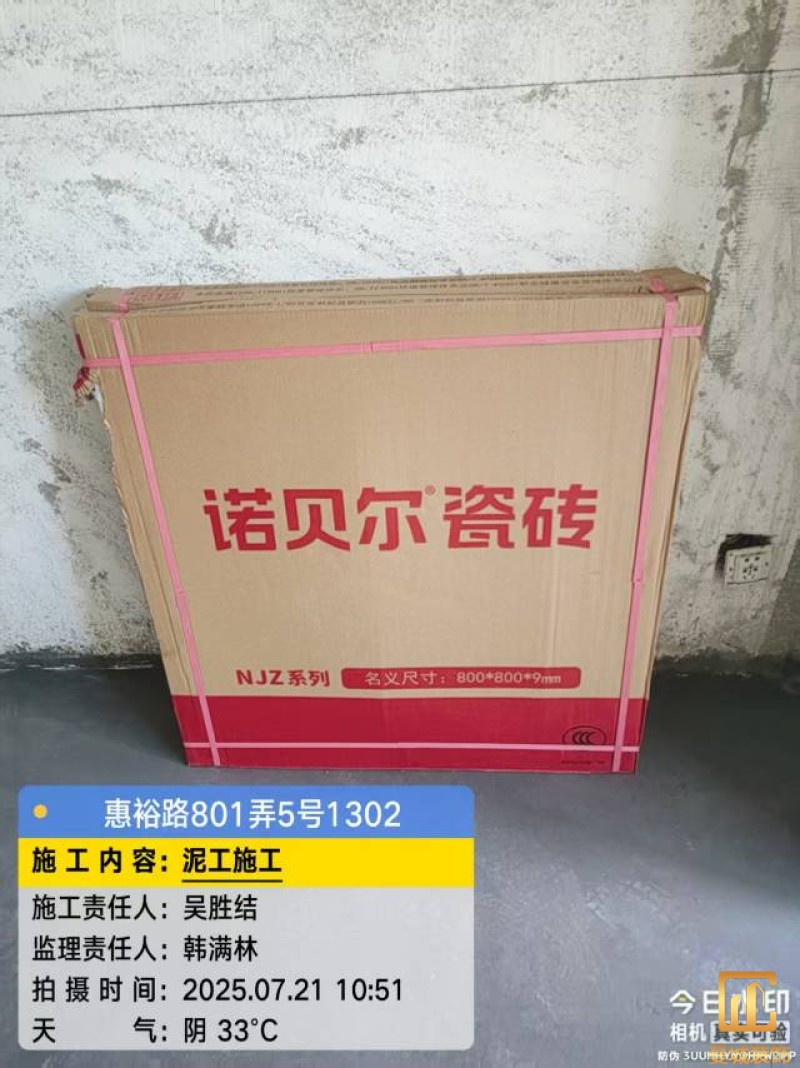

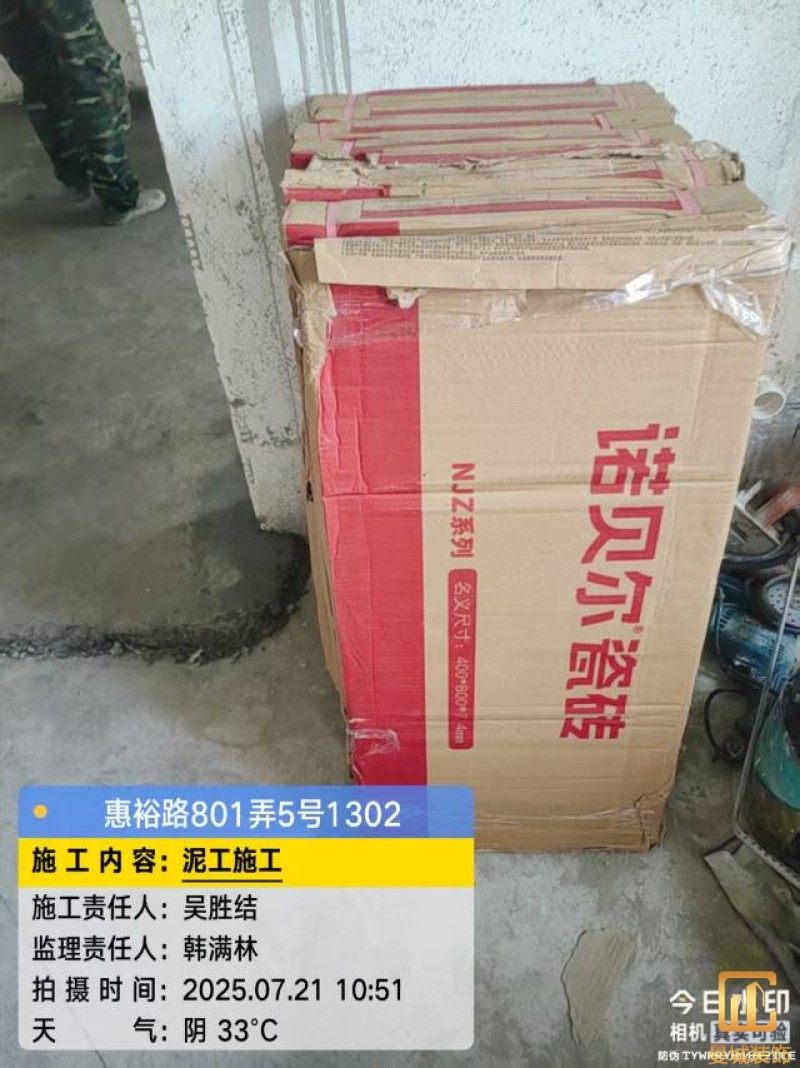

不好意思,诺贝尔瓷砖已送到,由于总部送货也要上传回来,所以图片更新有点晚了,师傅都开始贴砖了才上传,祝您装修顺利,开工大吉

项目经理:吴胜结

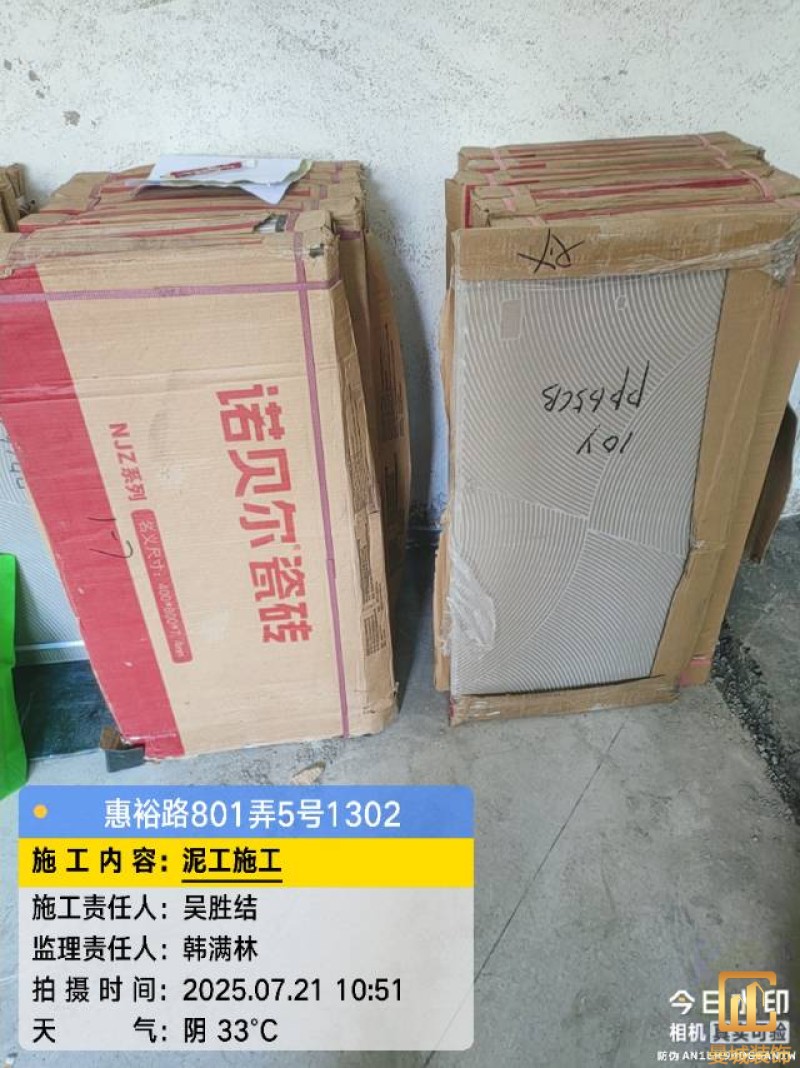

亲爱的老师您好!你家泥工相关材料己经到施工现场,请您检阅是否报价清单。谢谢

项目经理:吴胜结

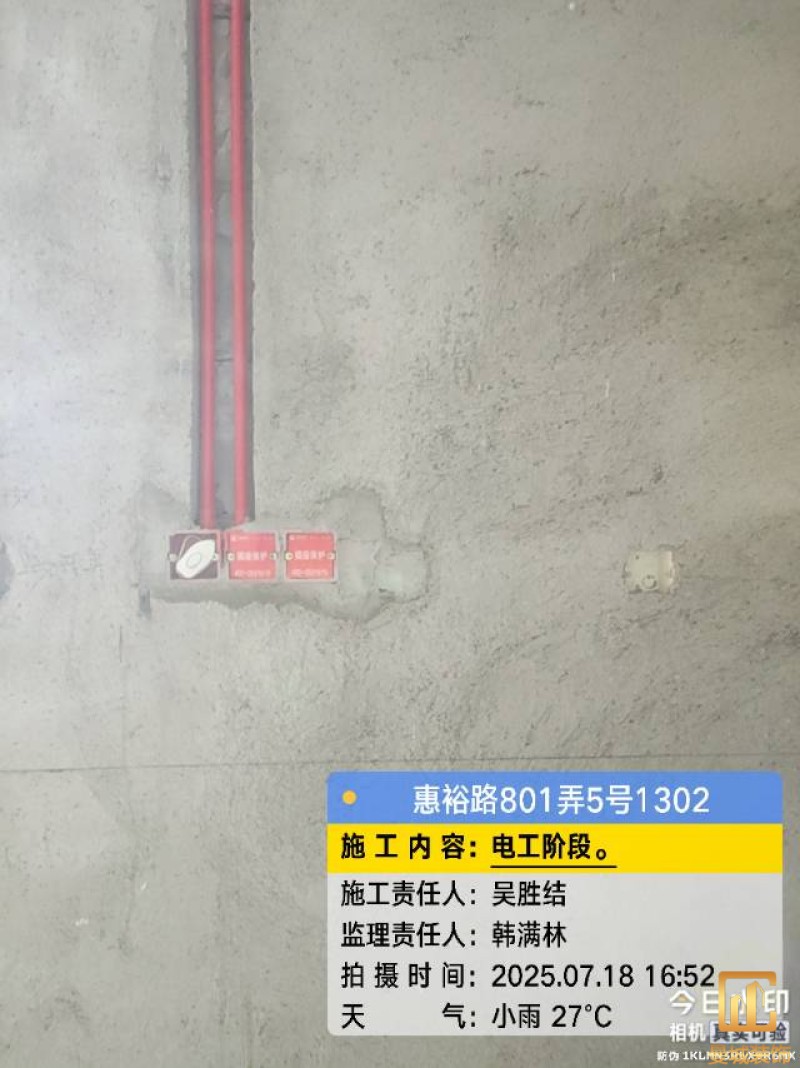

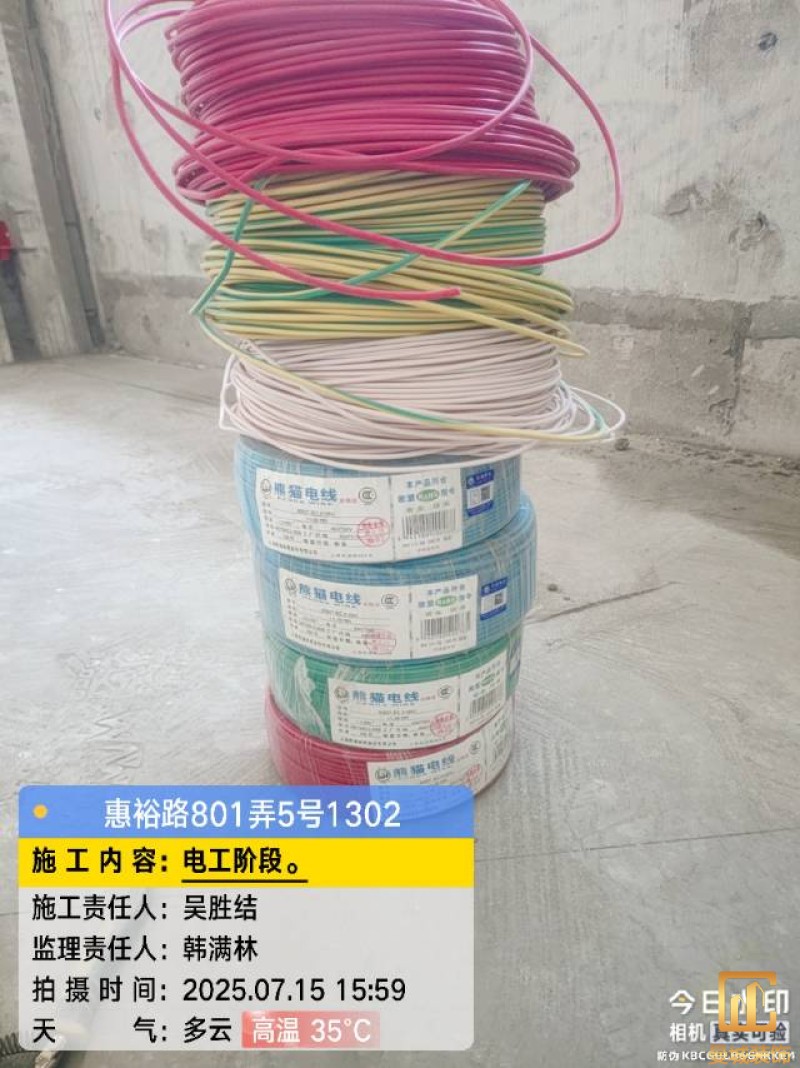

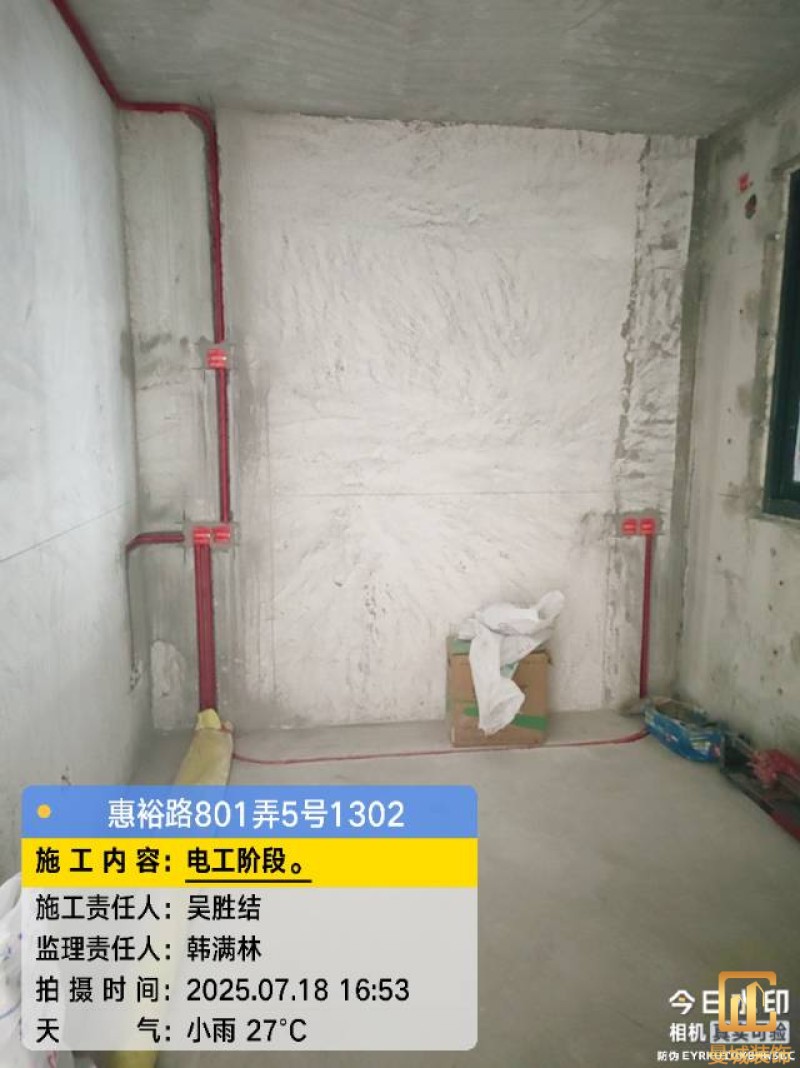

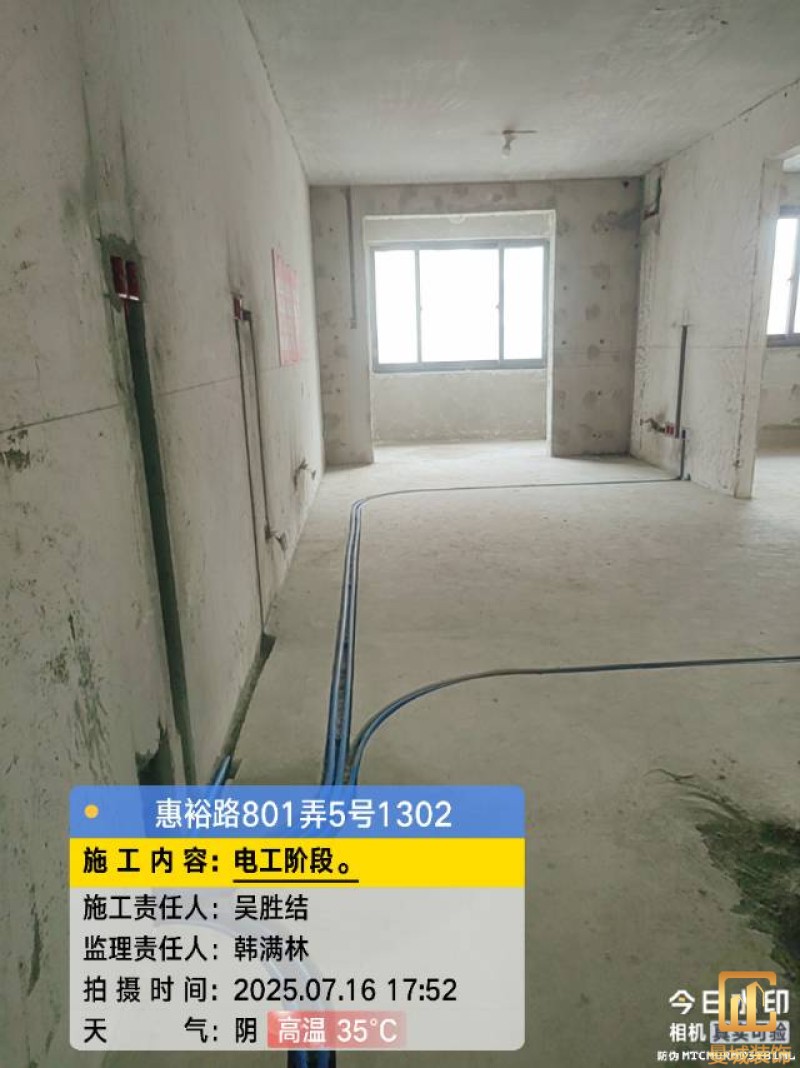

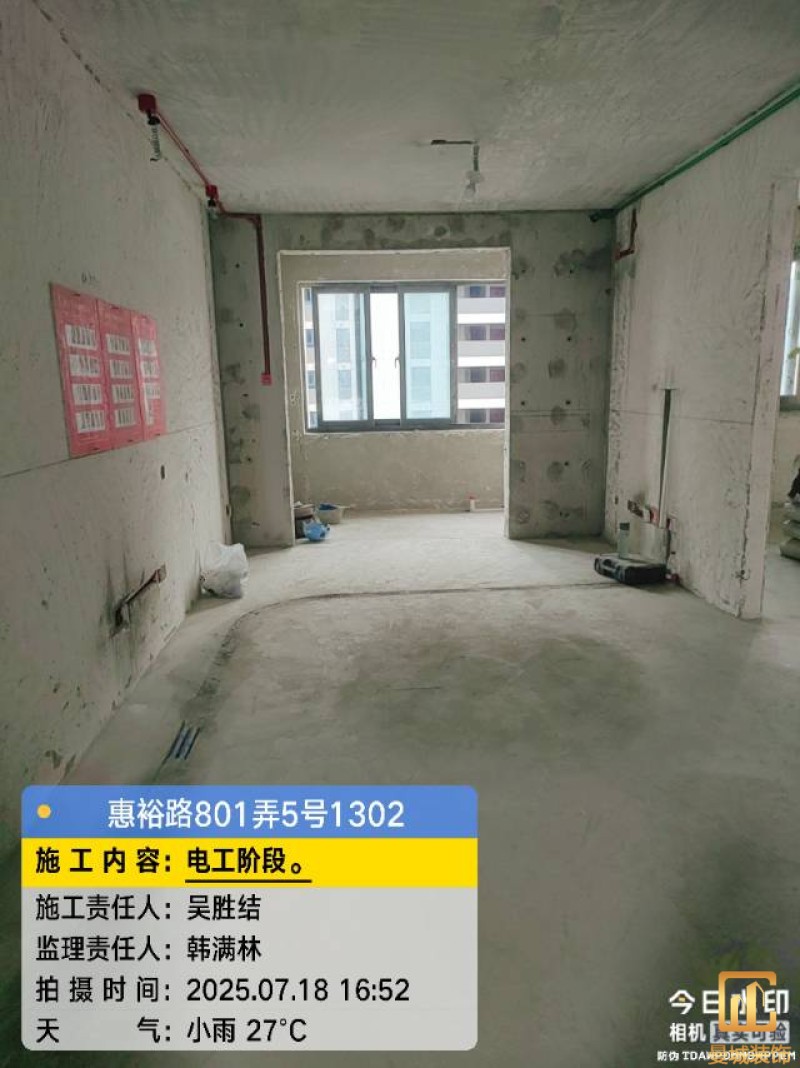

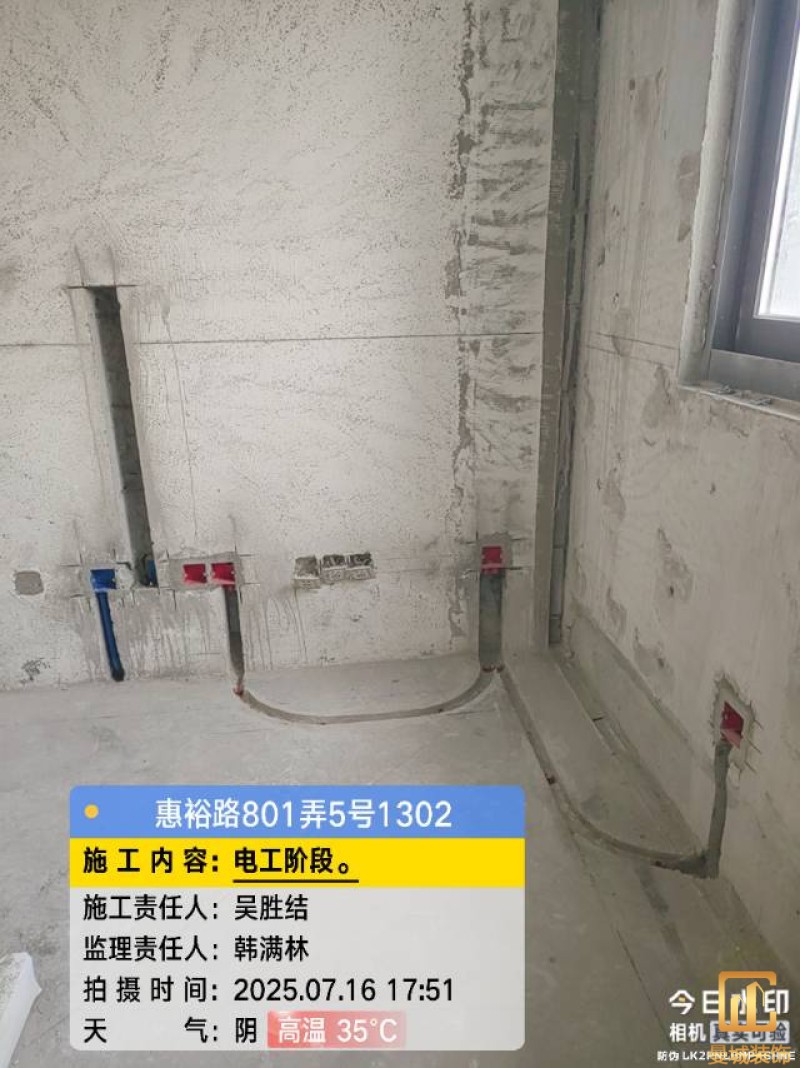

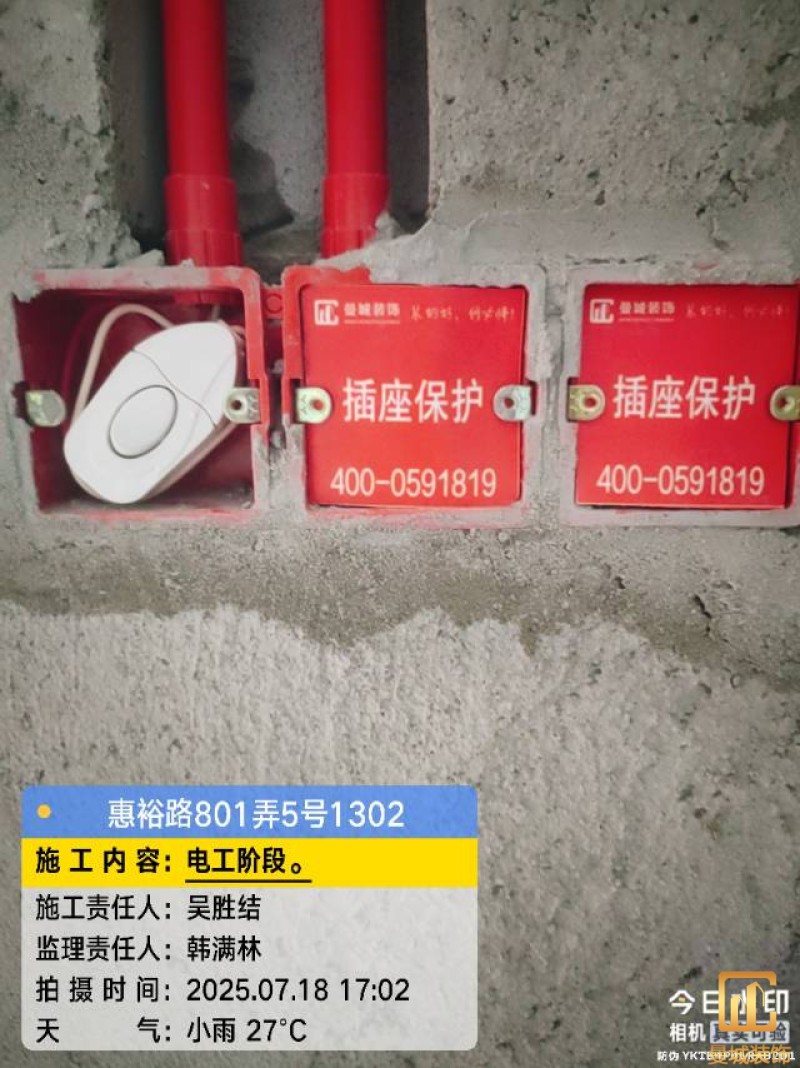

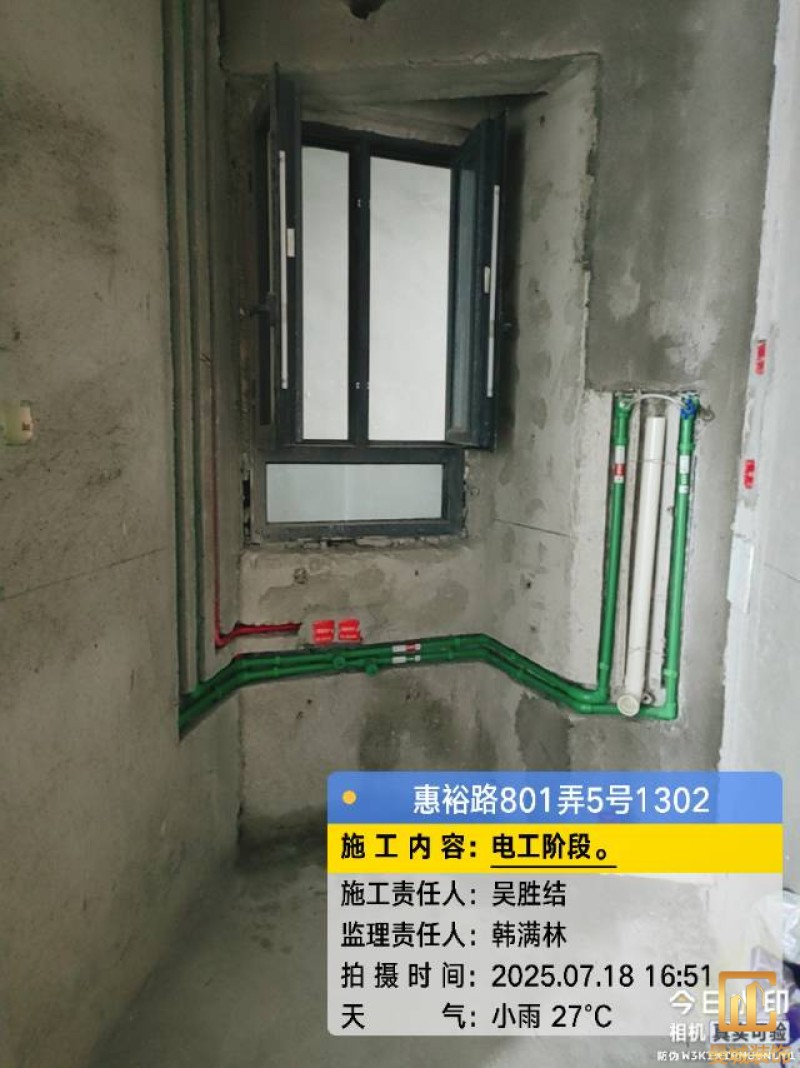

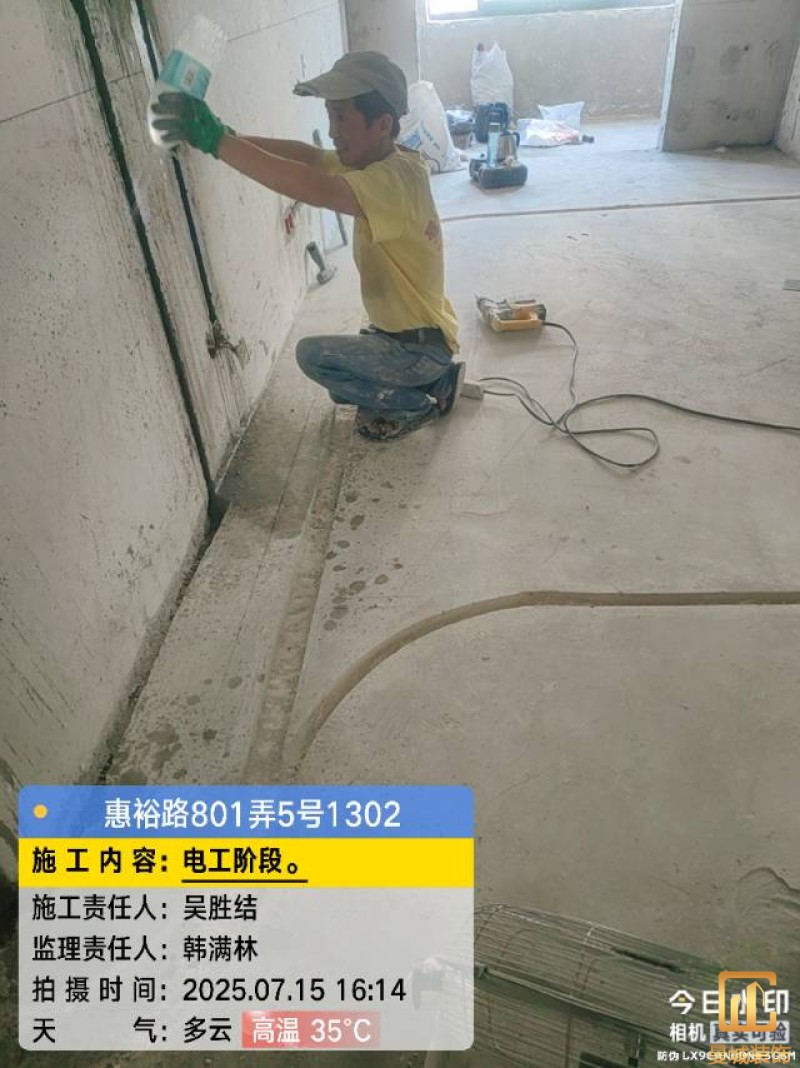

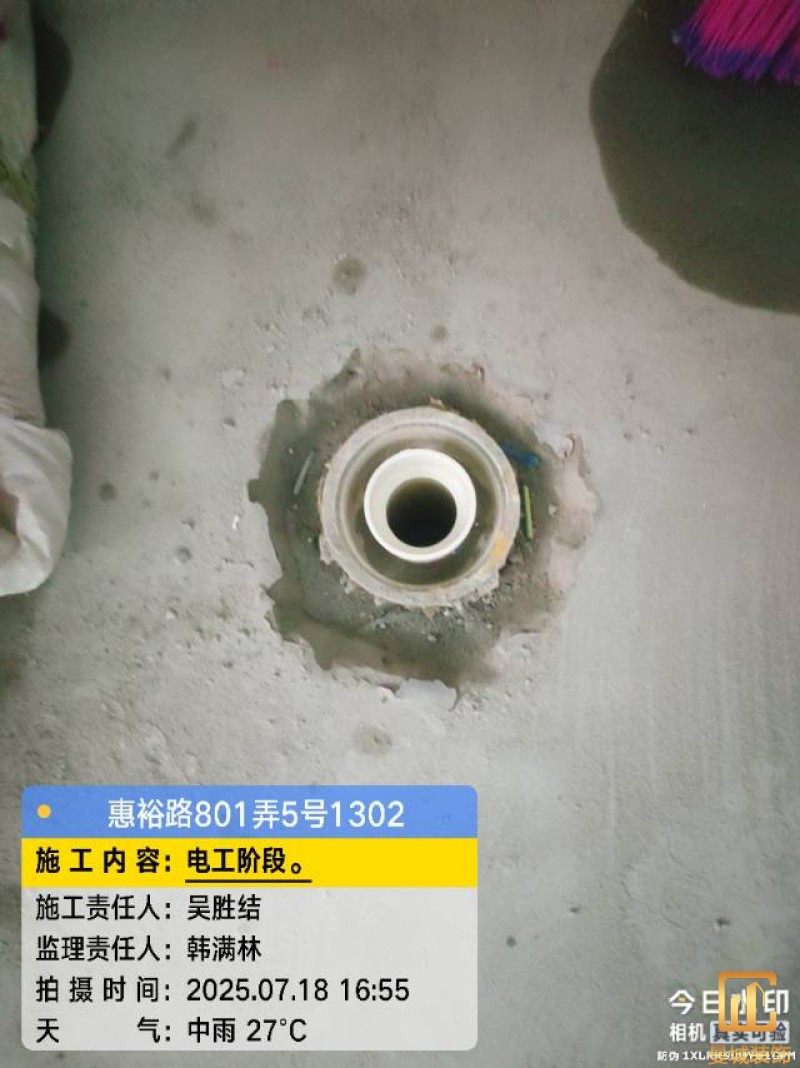

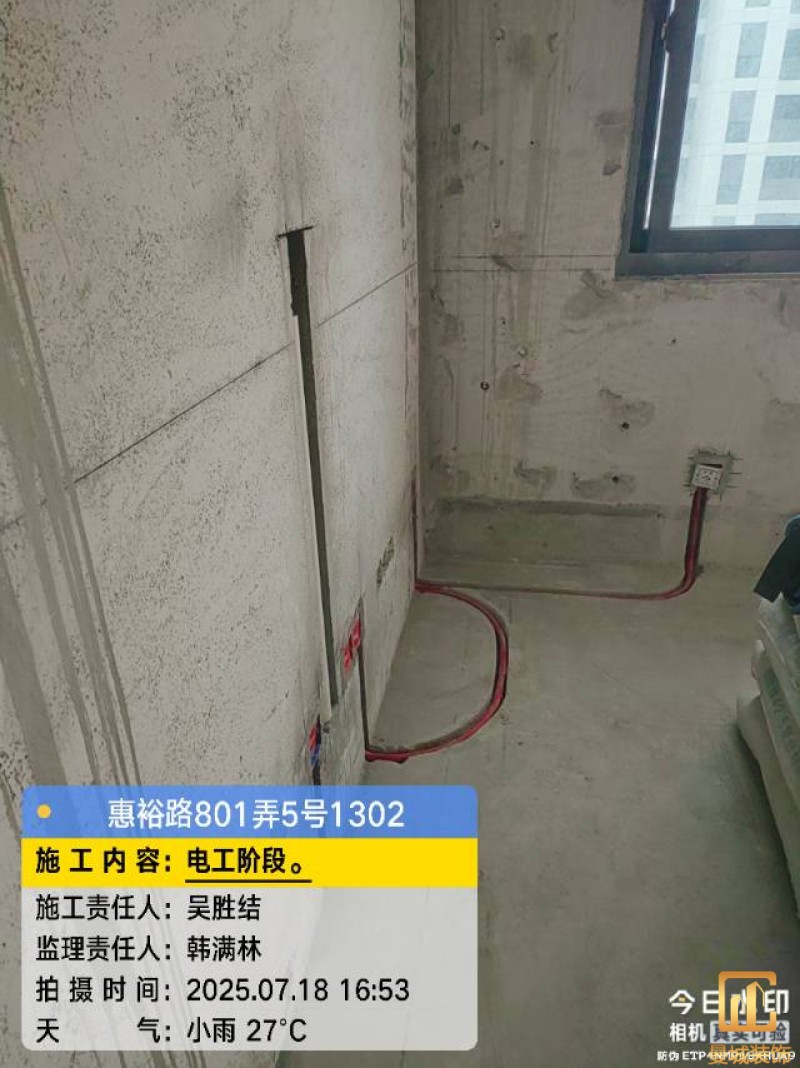

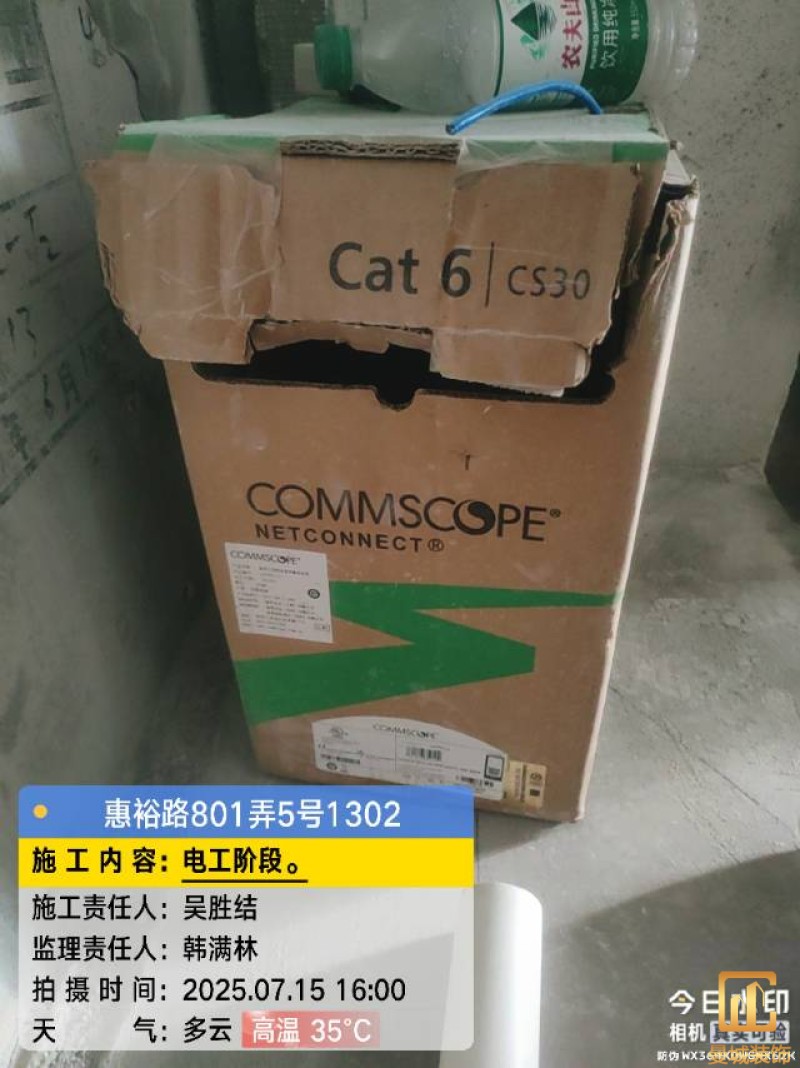

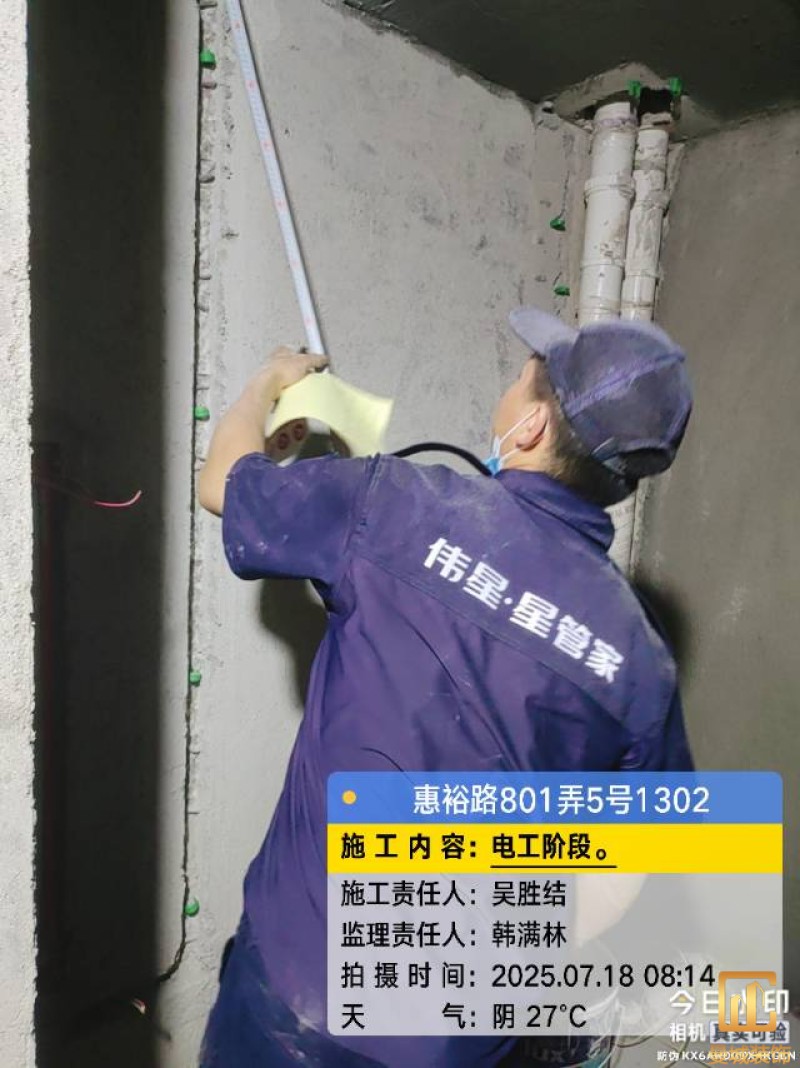

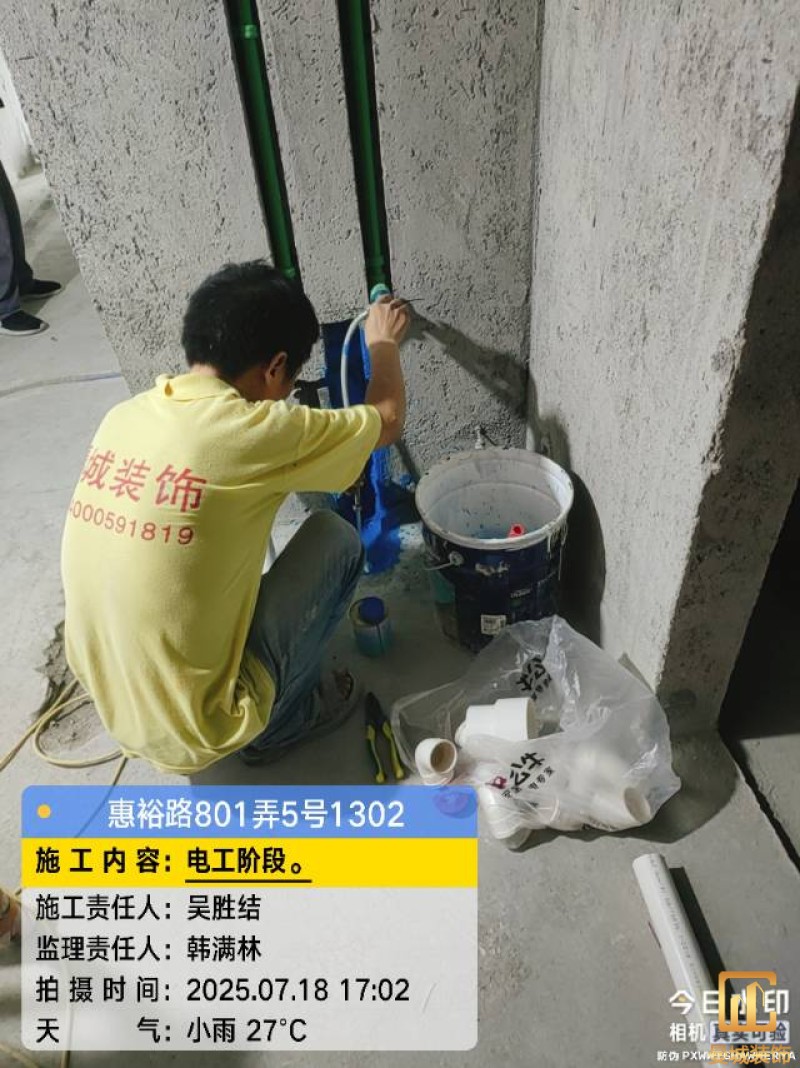

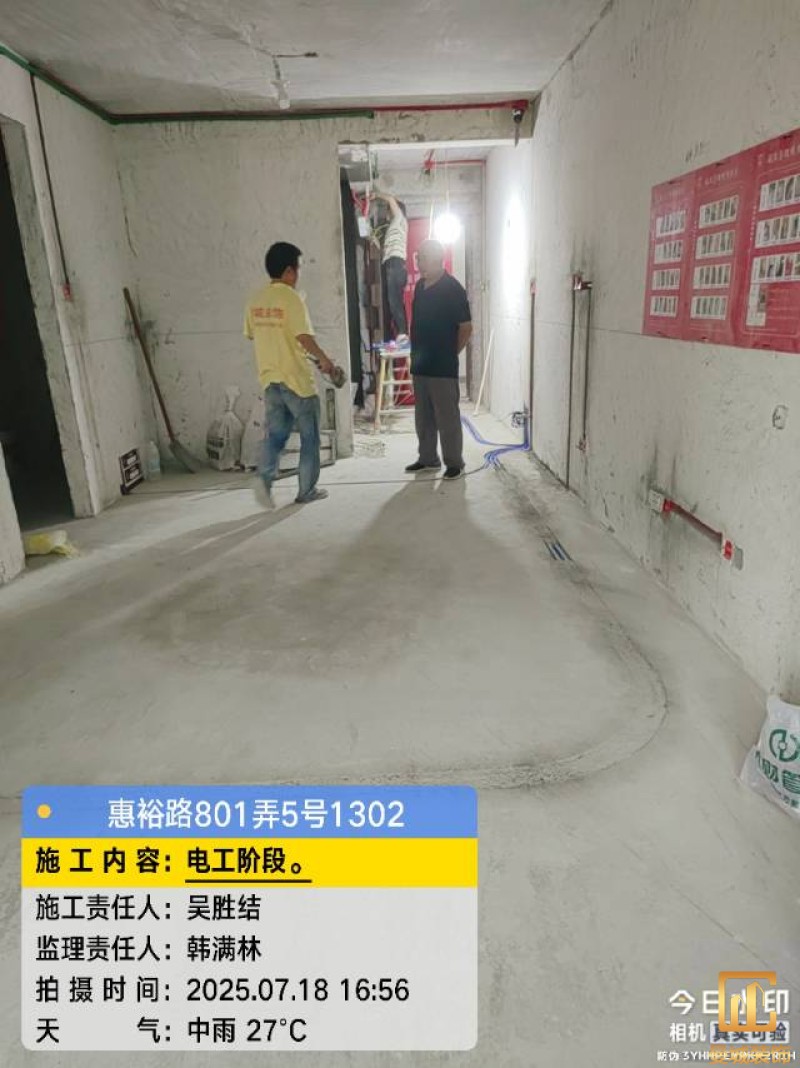

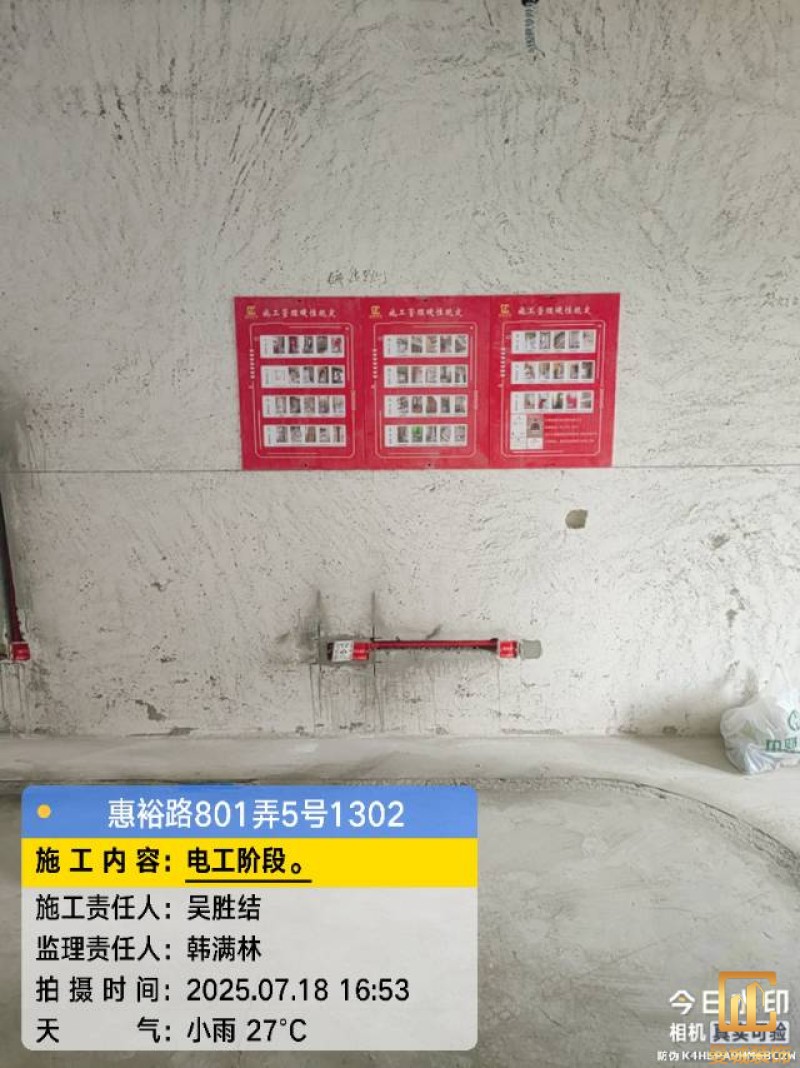

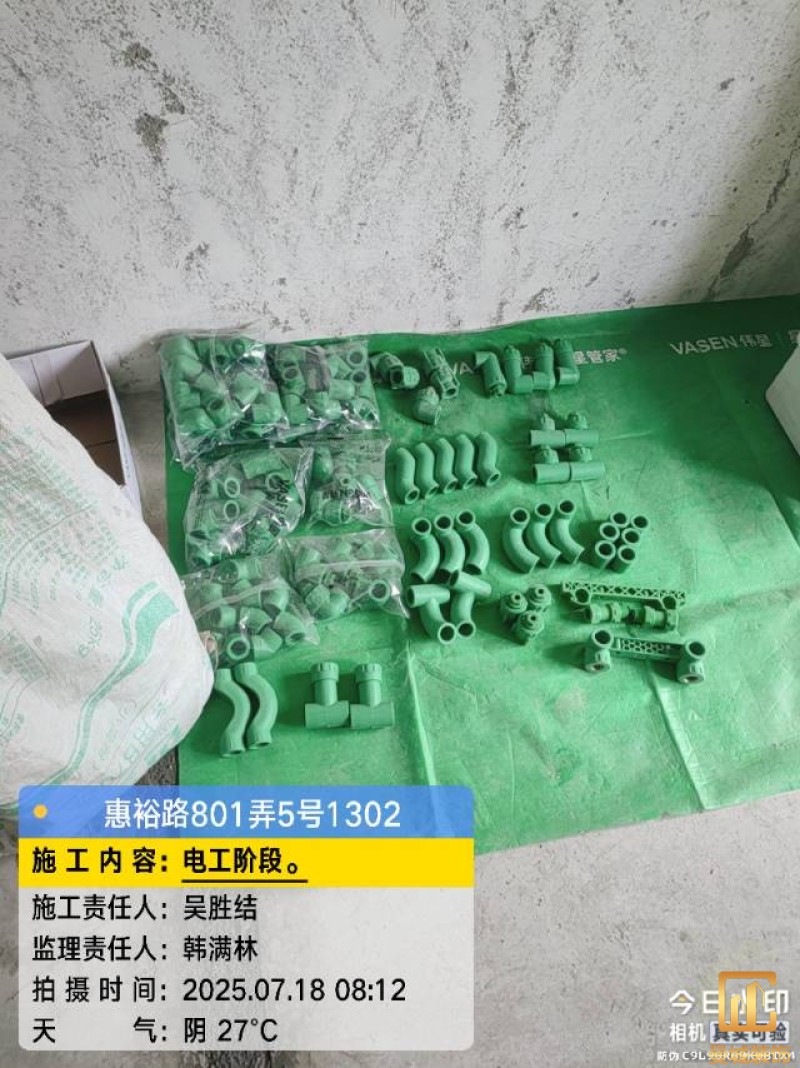

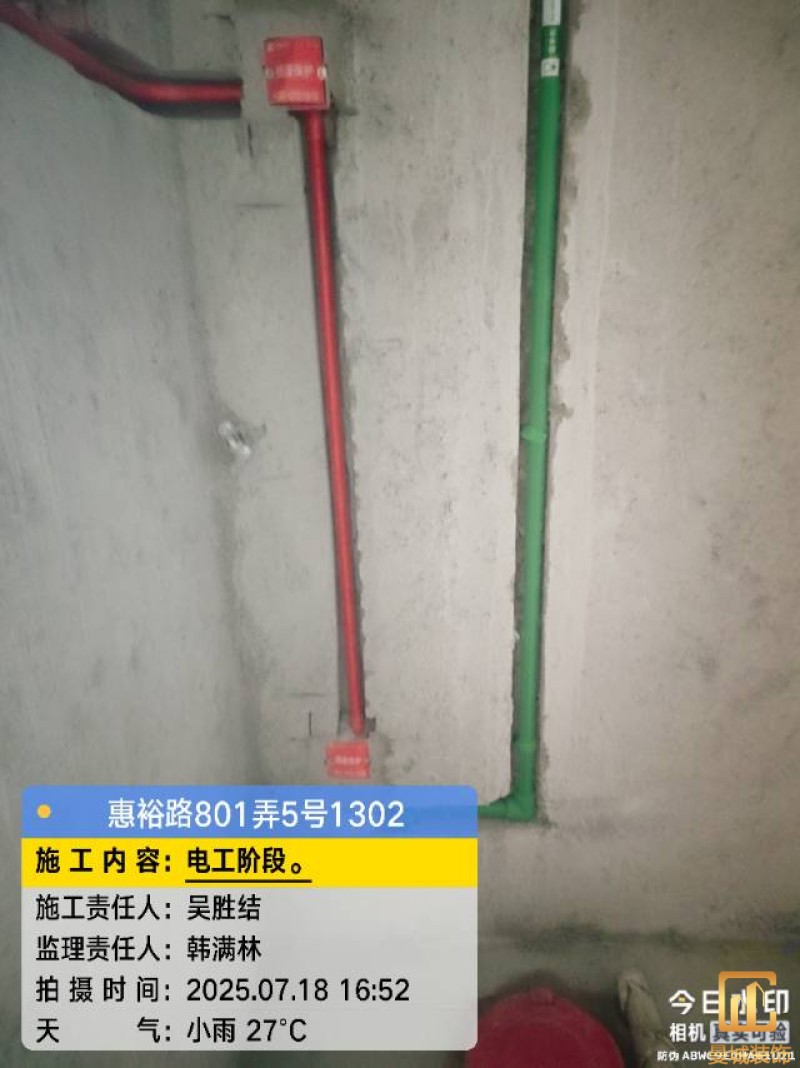

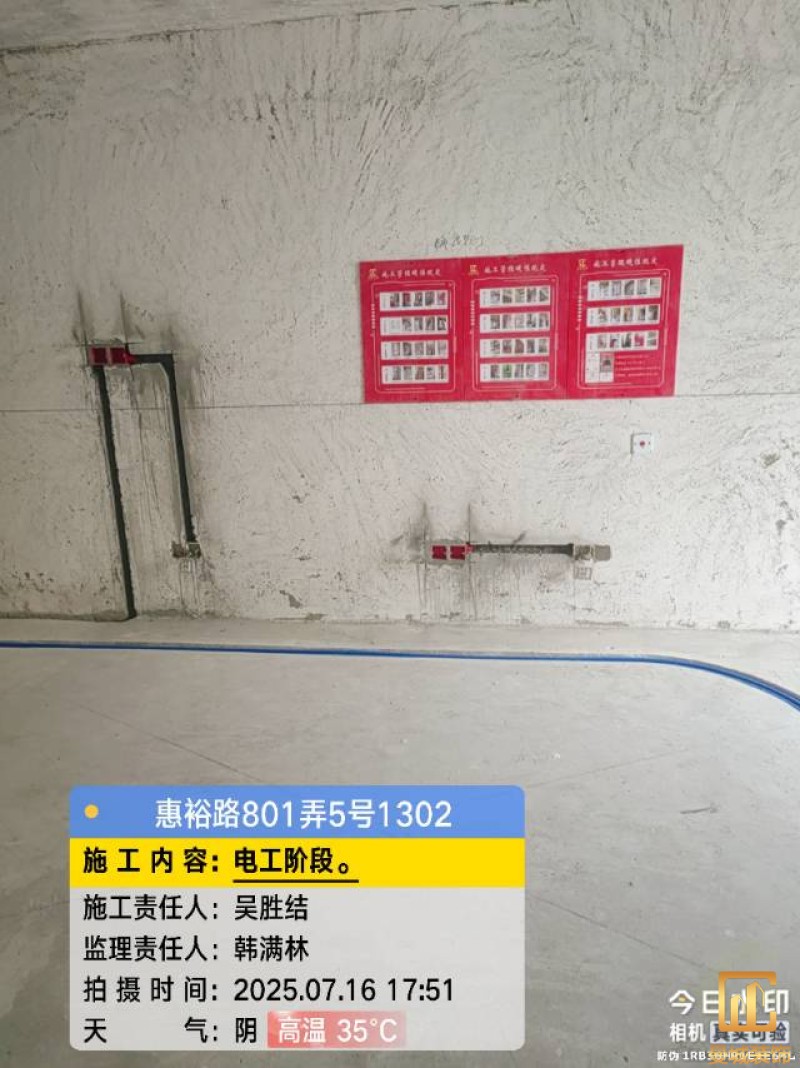

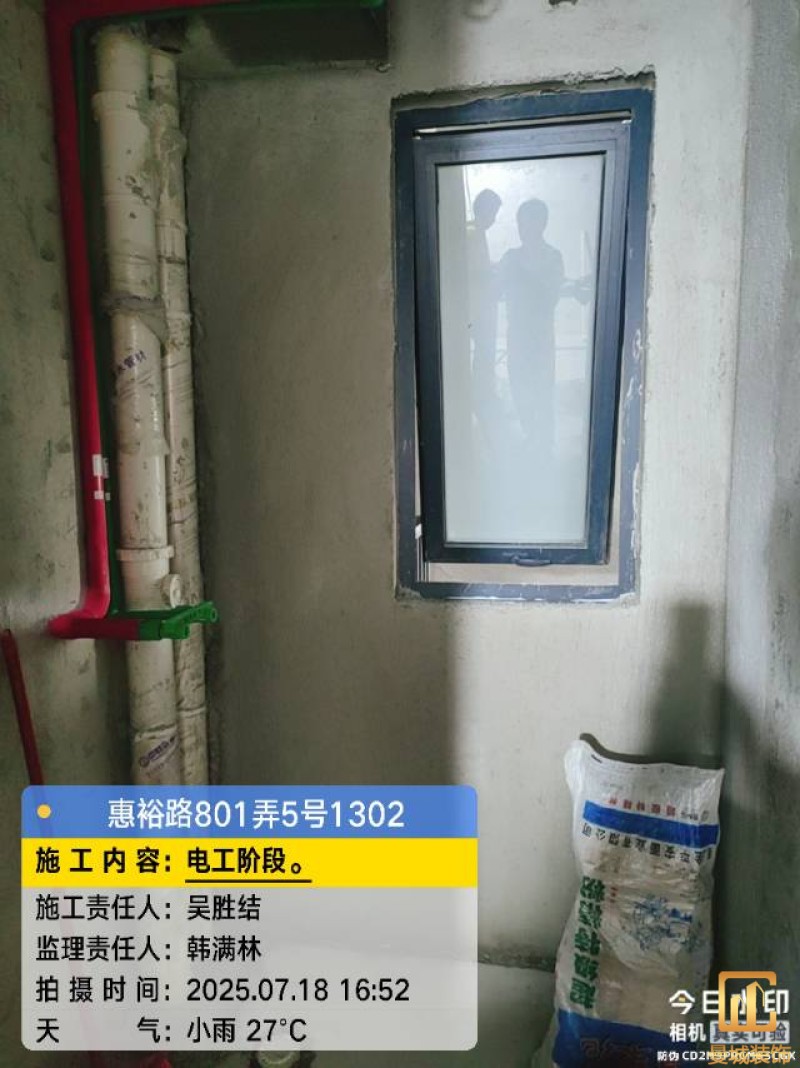

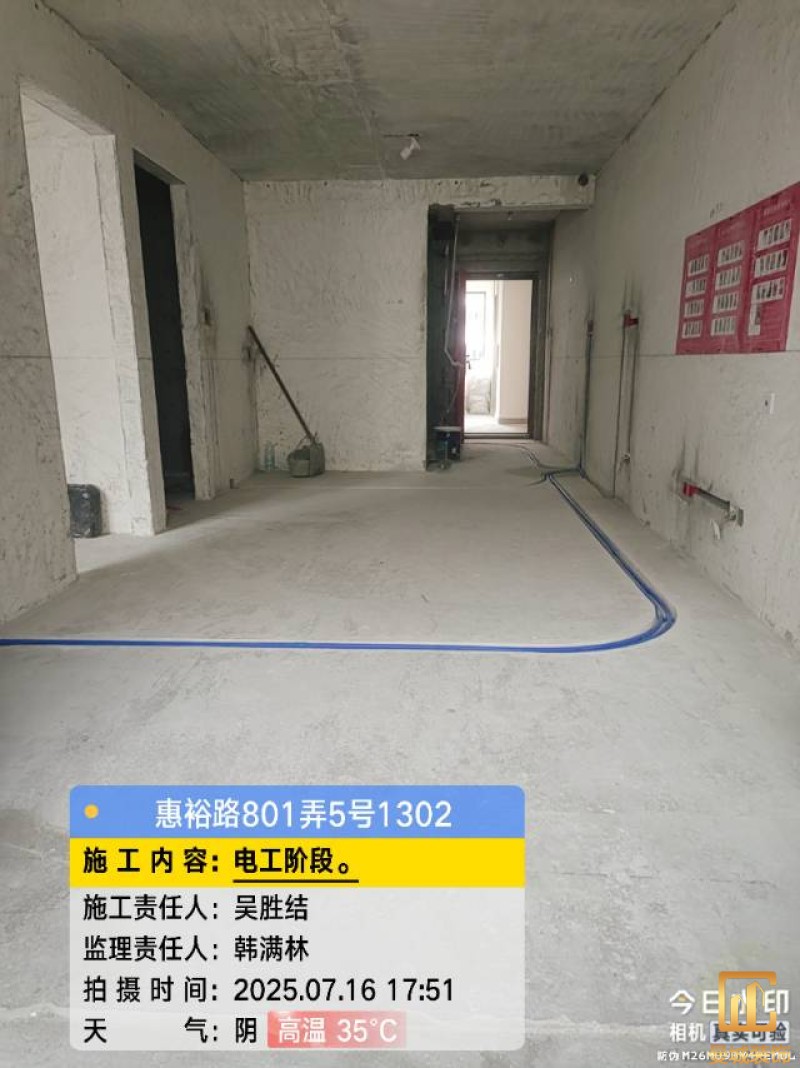

电工已进场施工,电工完工时间预估5个工作是,电线为熊猫、耐克耐。起帆电线1.5数量300米2.5数量为400米,网线超六类康普、熊猫、起帆 线管为中财/保利315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,强弱电间距200mm 以上,墙弱电交叉处用专用锡箔做信号屏蔽处理,默认煤气管40PVC管预埋高度离地1350cm。三角阀离地度度1400cm,电视机用50PVC管预埋高度350cm-1100cm 、默认花洒离地高度900-1000cm、马桶三角阀离地度度150-250cm,台盆三角阀离地度度350-400cm,墙排下水离地高度400-500cm,

项目经理:吴胜结

水电施工已结束,所有开关插座点位,线路分配,龙头高度尺寸,已按业主设计师交底尺寸自查通过,阳台下水改好已刷防水,洗衣机下水和地漏下水分开,洗衣机下水改到主管道,水管试压半小时,试水压力8KG,零时开关已安装完毕,所以插座开关已用专用保护盖保护好,确保用电安全。冷热水管已用保温棉保护好,顶面分线盒盖板已完成并用波纹软管保护好线路,等公司监理验收水电完成后,按公司要求洒水粉线槽砼实并低于墙面5mm米,确保后期线槽不开裂

项目经理:吴胜结

亲爱的老师您好!你家的水电工材料己到施工现场请您检阅是否报价清单。品牌规格谢谢!

项目经理:吴胜结

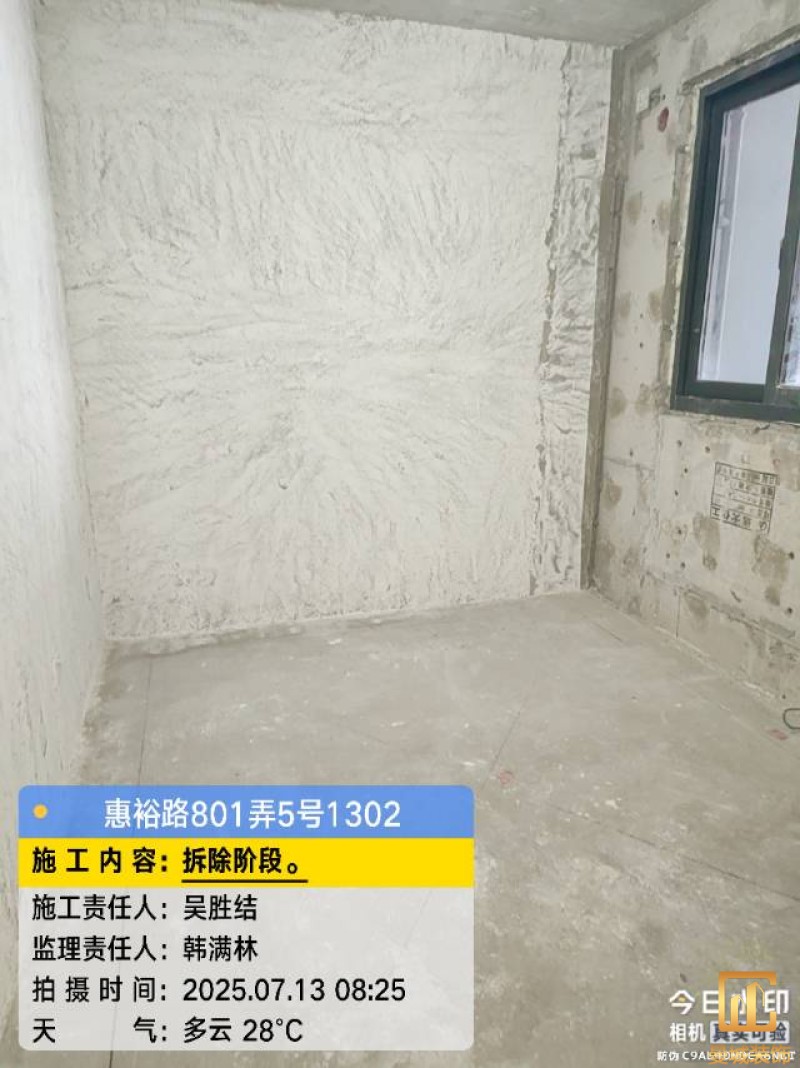

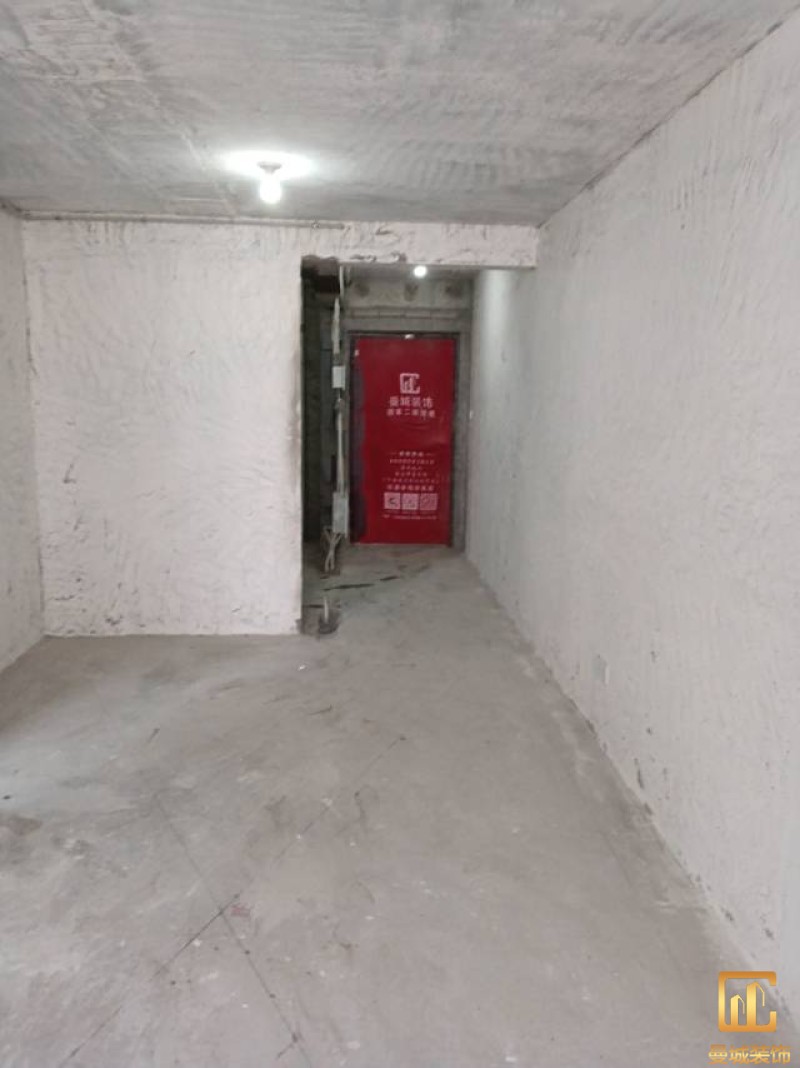

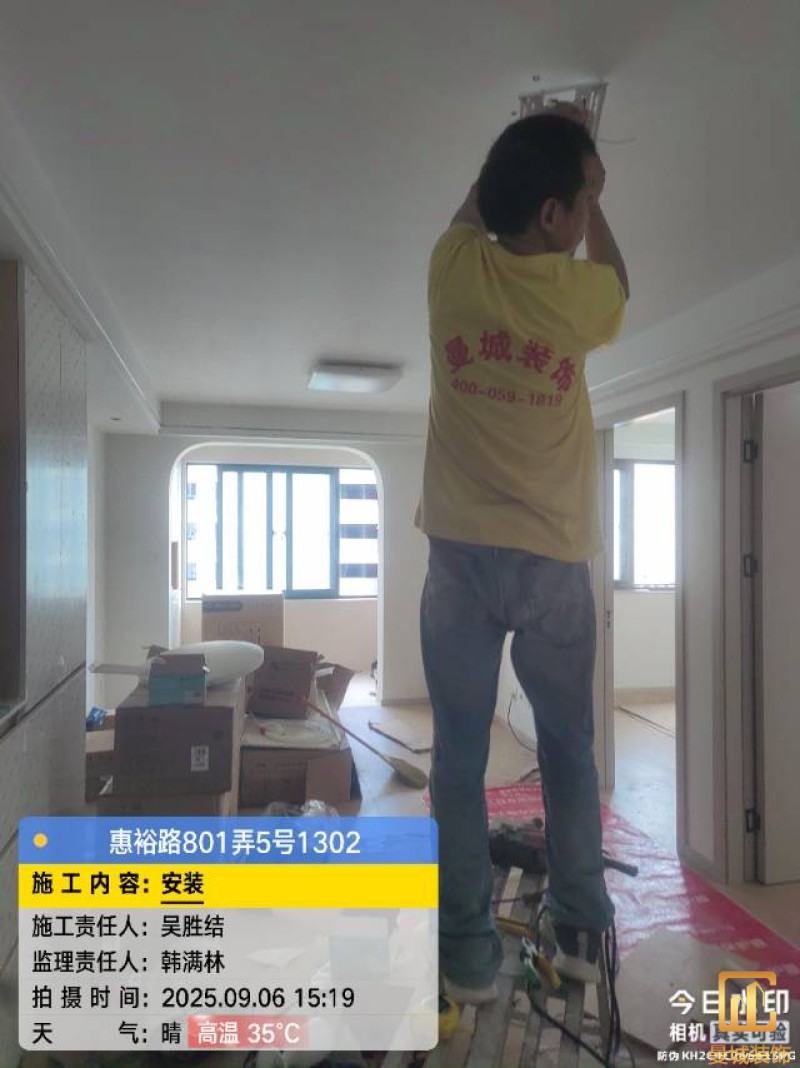

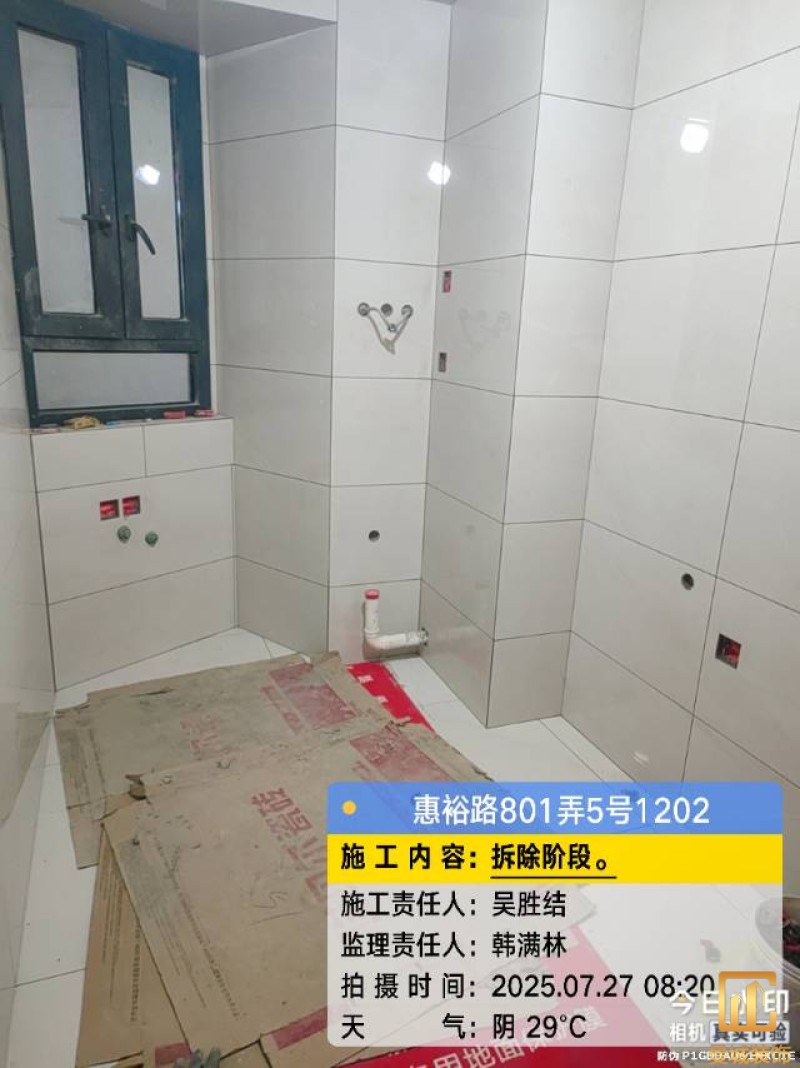

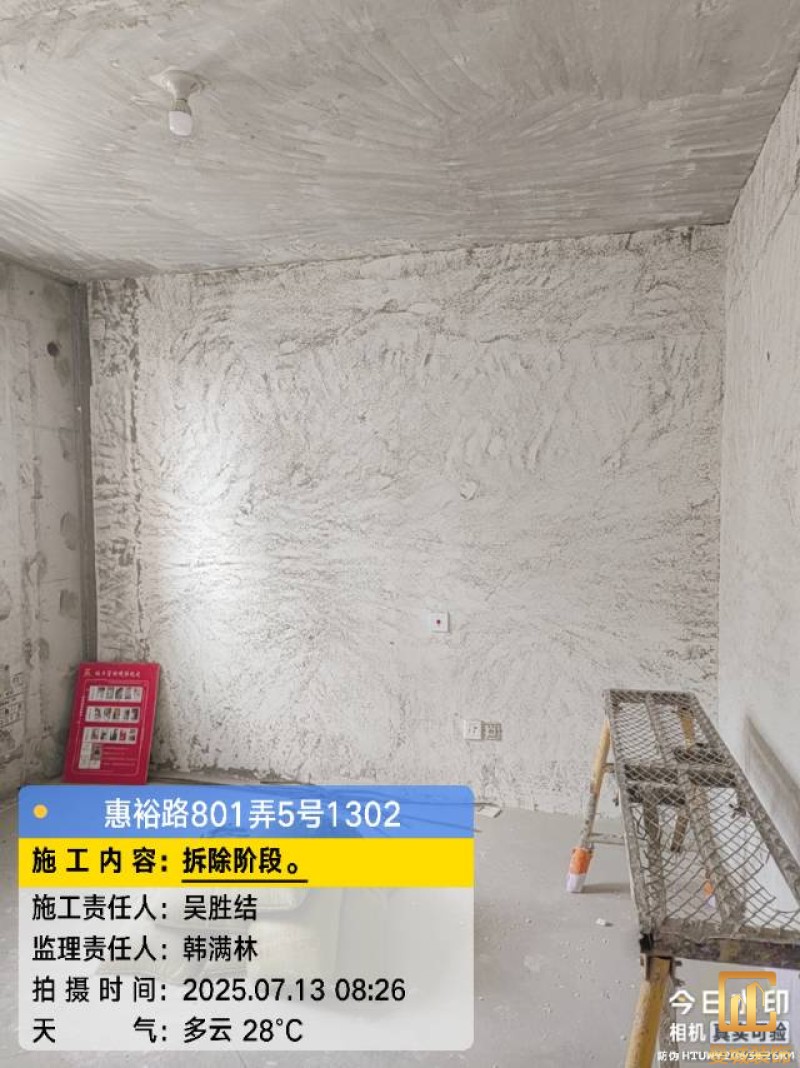

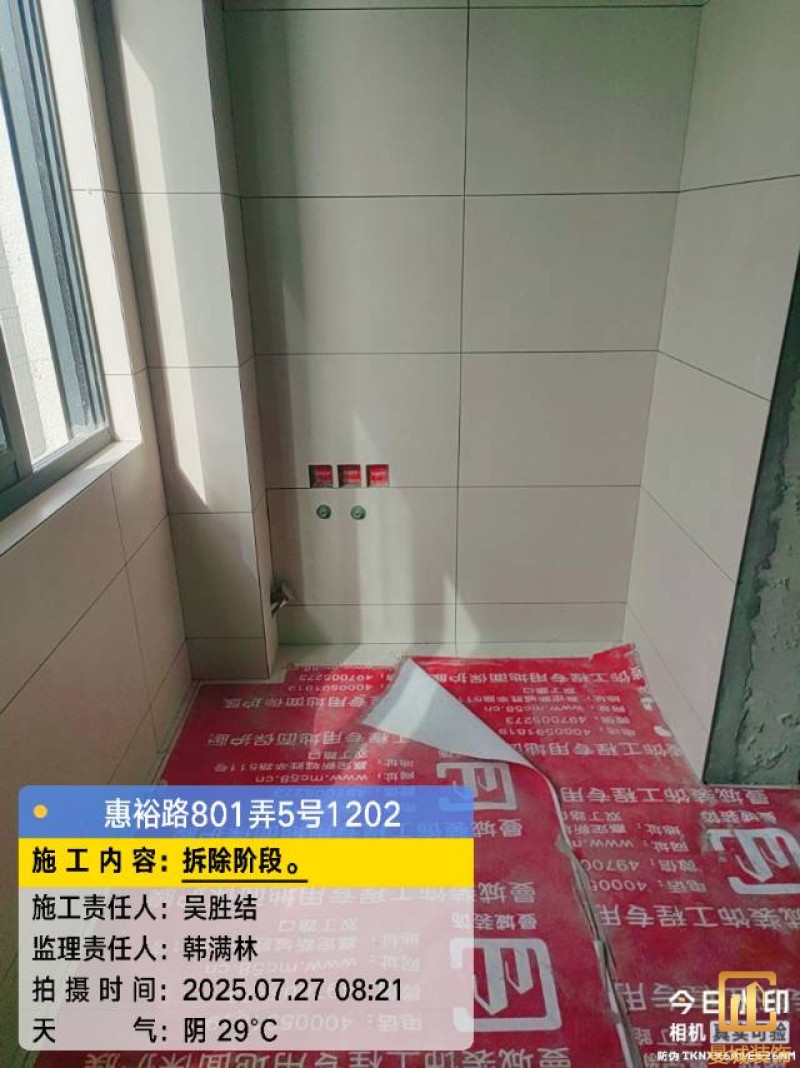

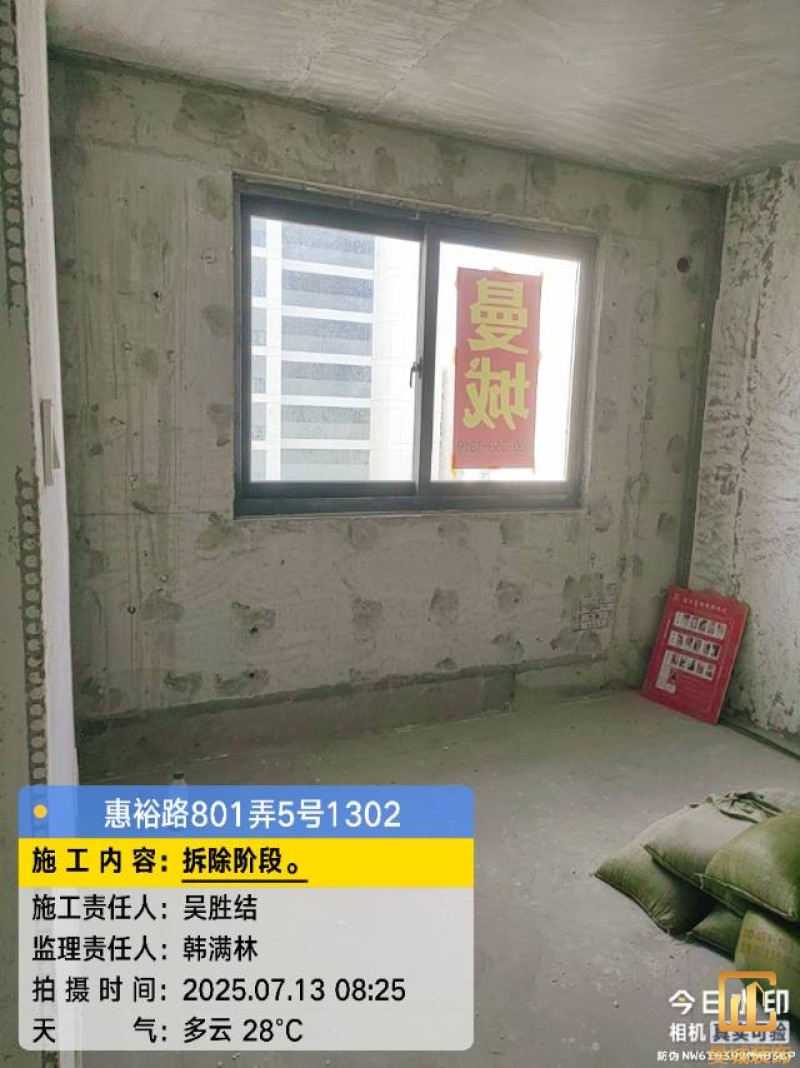

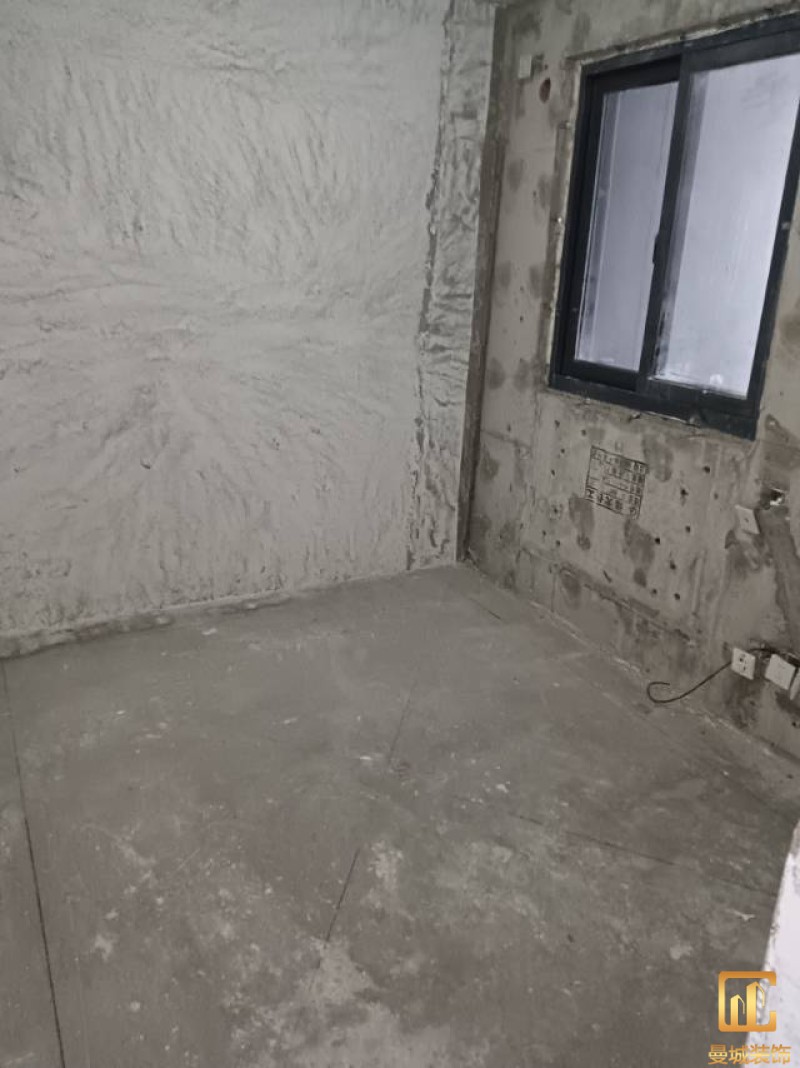

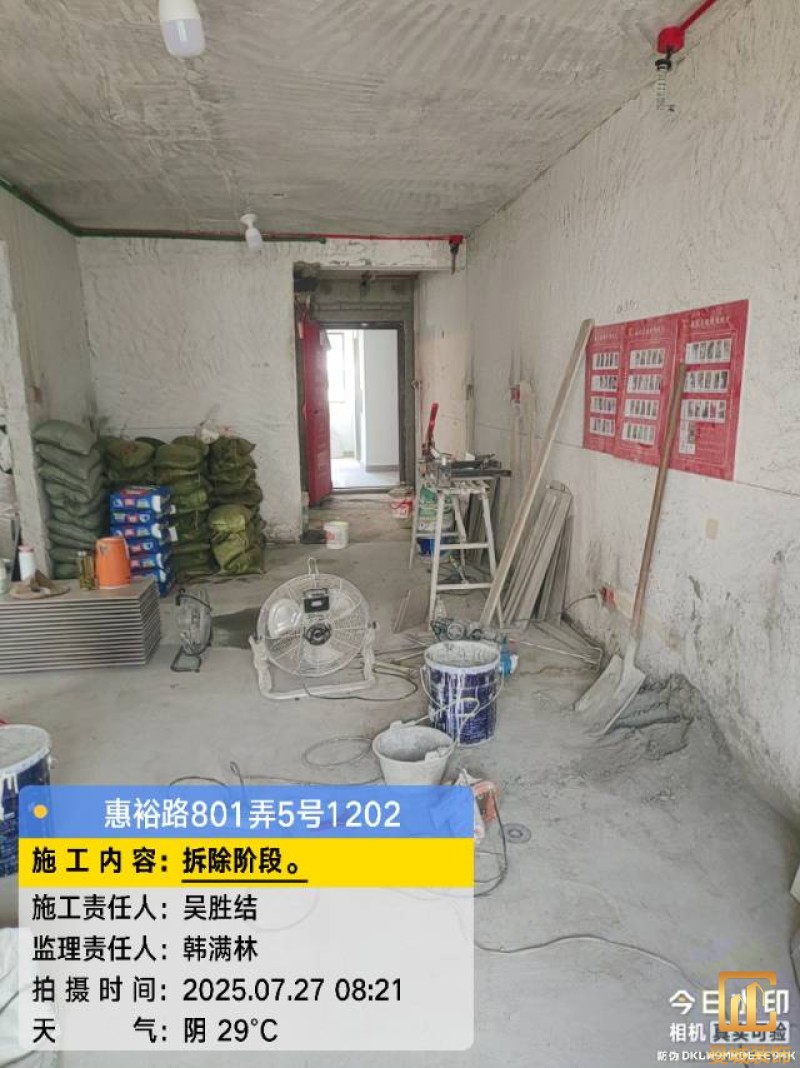

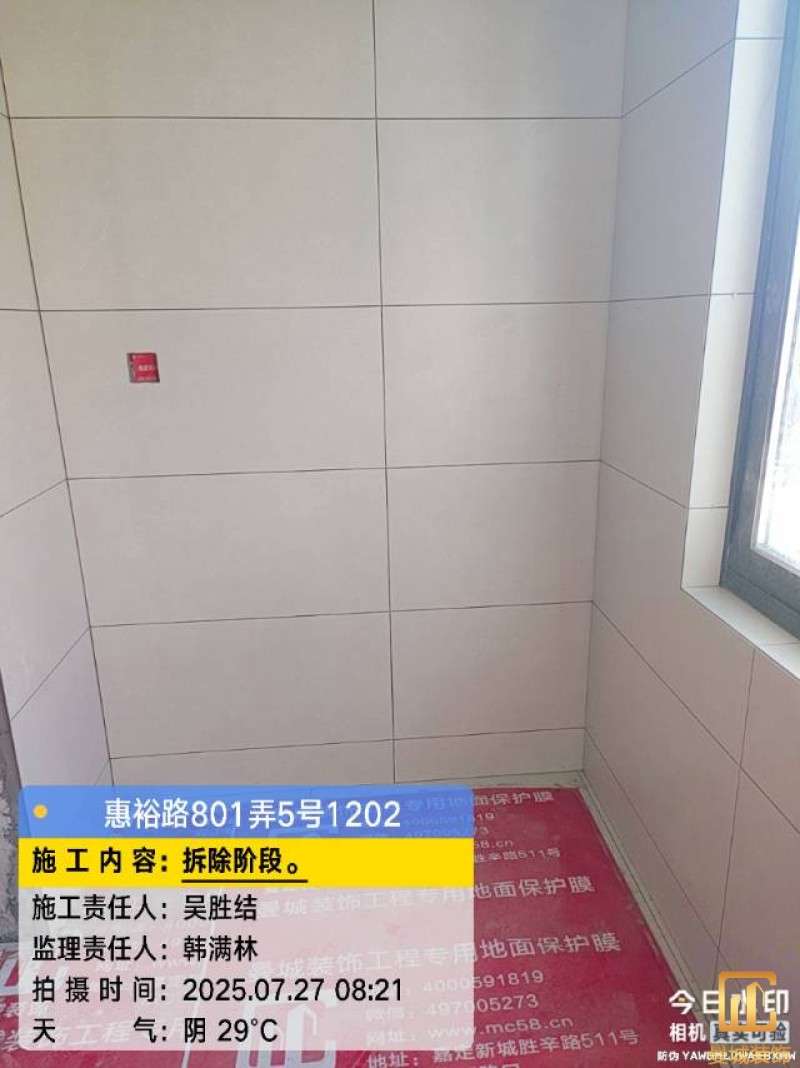

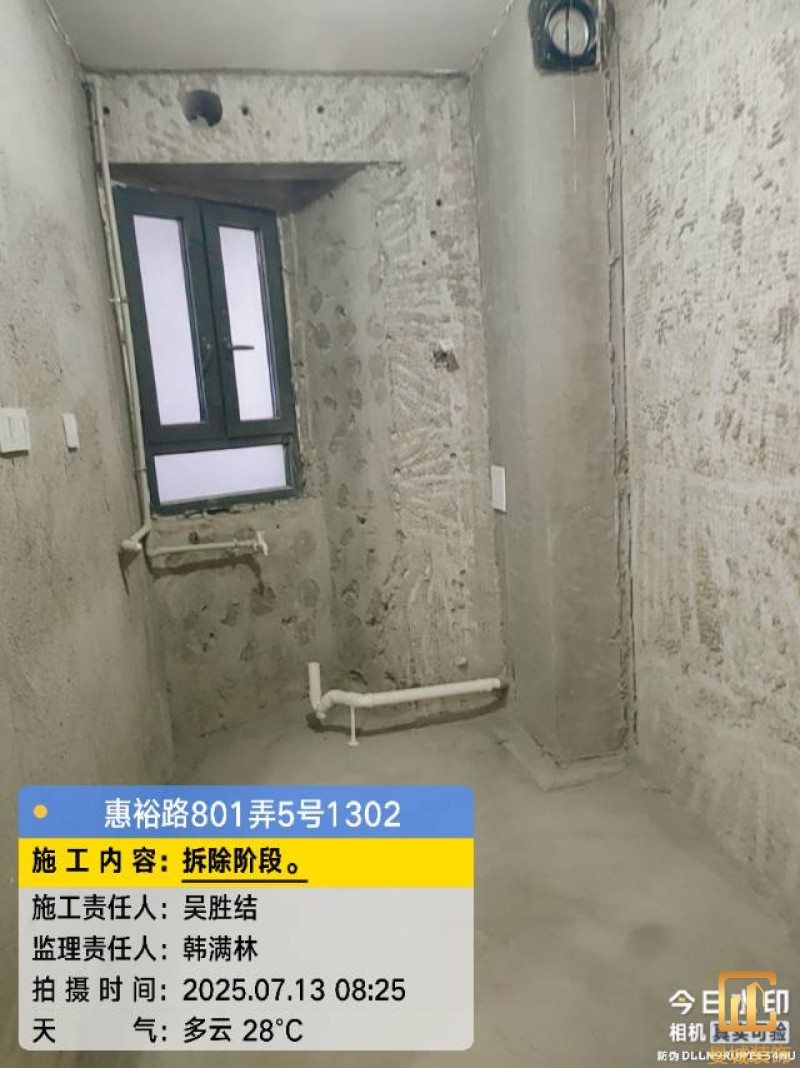

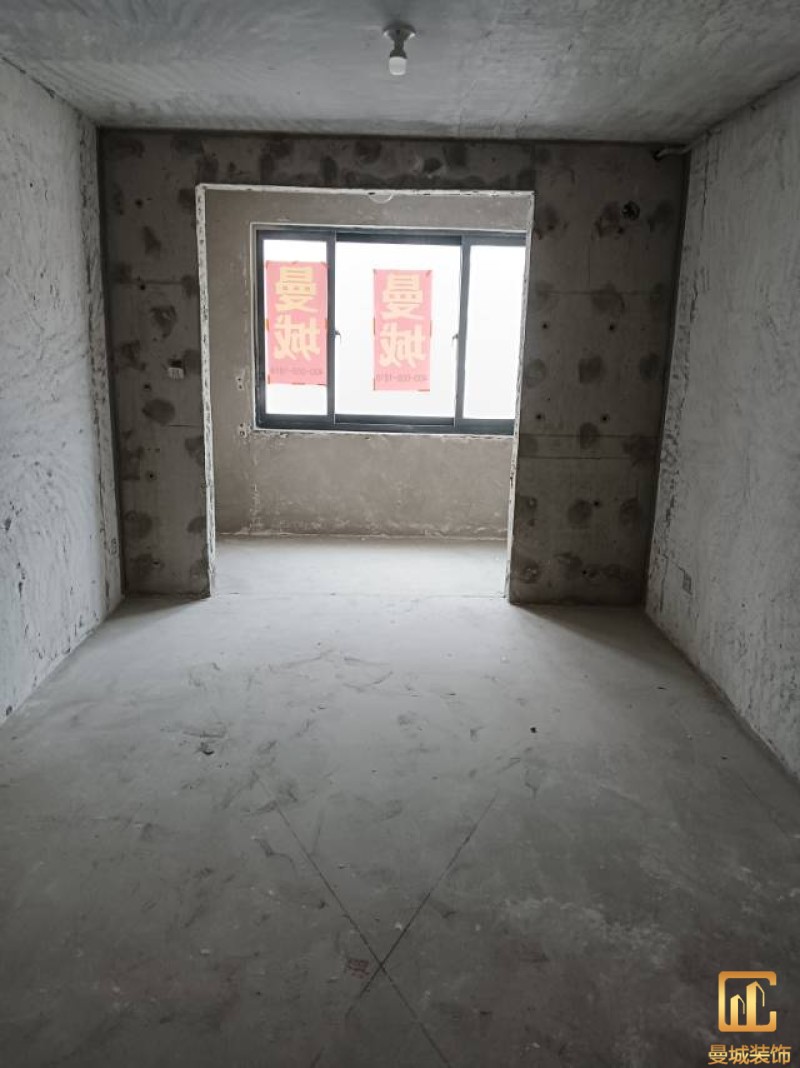

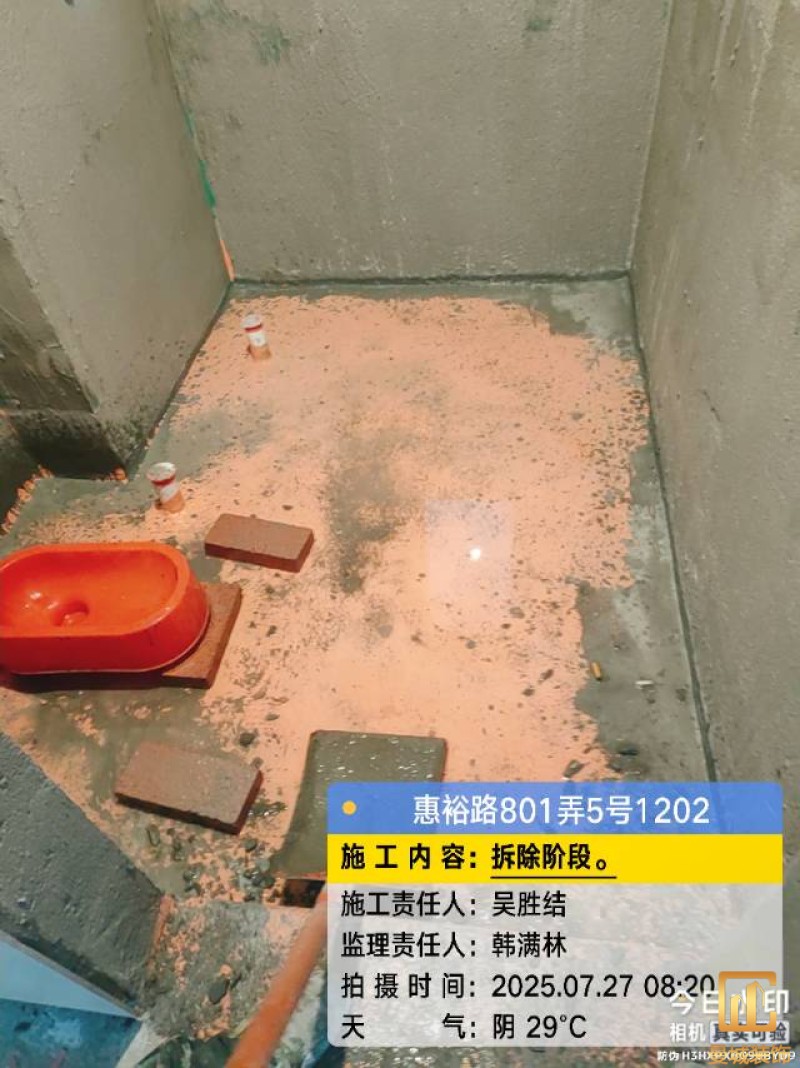

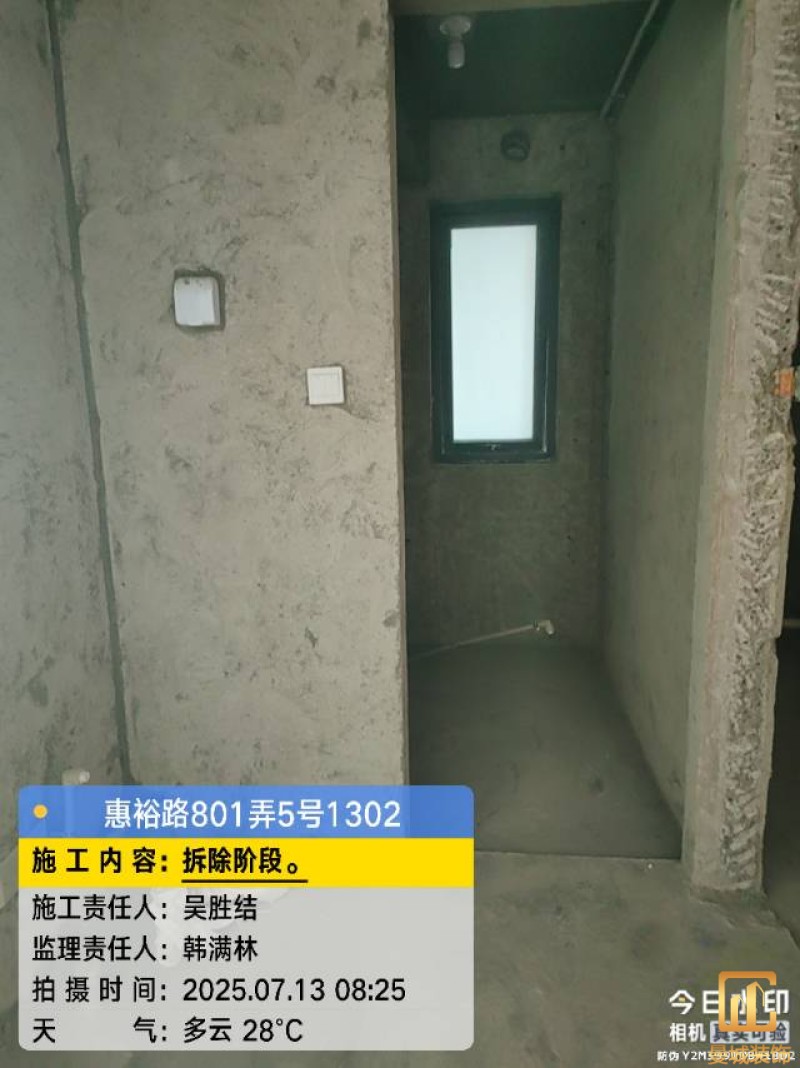

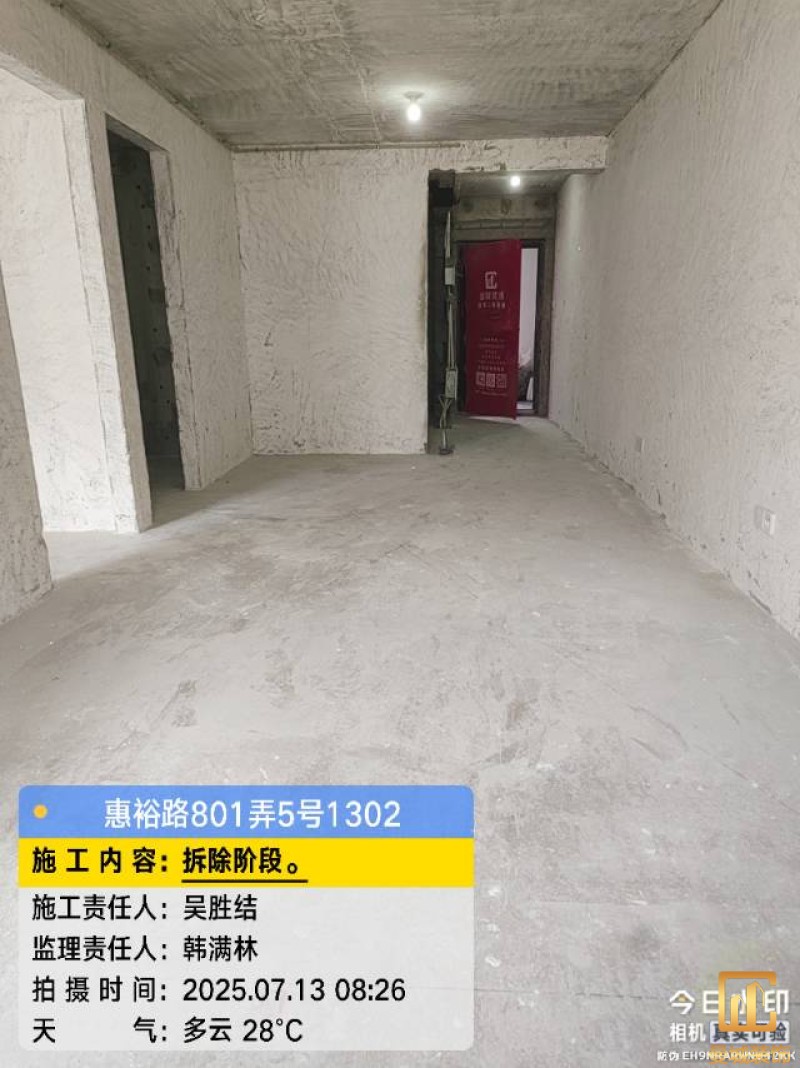

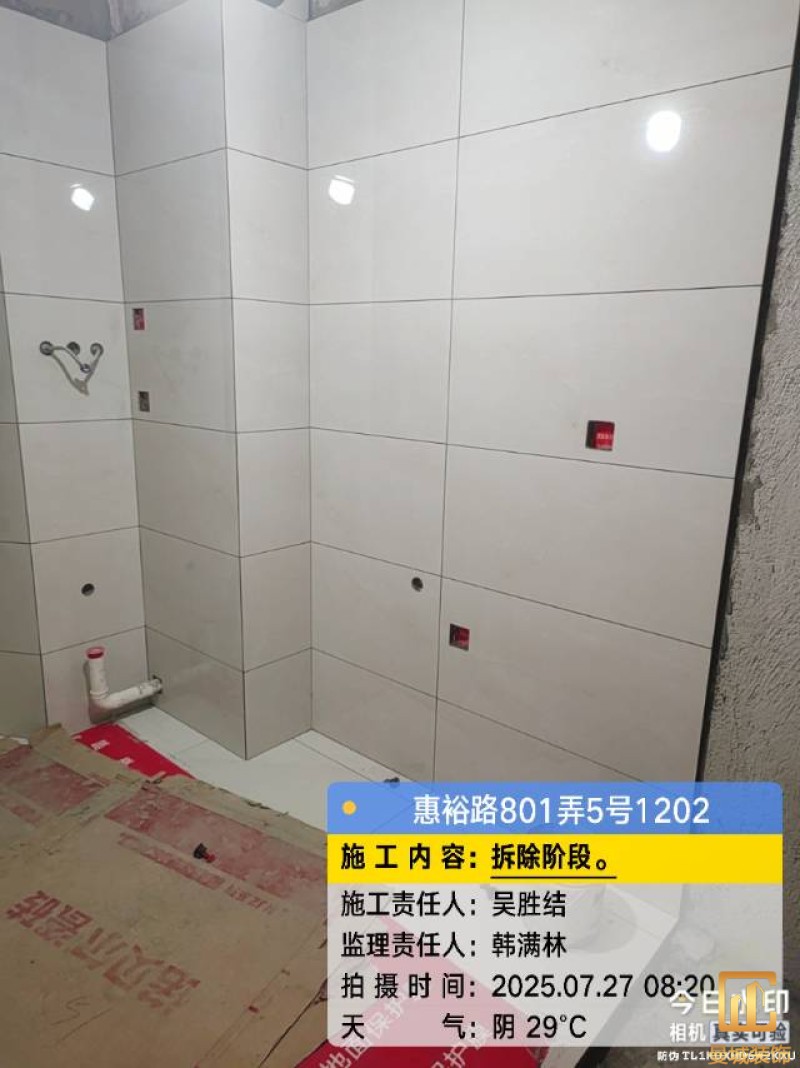

房间客餐厅阳台厨房卫生拆除已结,现场卫生已清理干净。下水道已保护好,无堵塞,用水试过畅通,卫生间、厨房下水管道检修口已检查过,无渗水现象,厨房卫生间顶面管道检修口已检查,无松动,无渗水现象,卫生间马桶坑距400/300.卫生间原有墙面防水已打磨清理干净,阳台白灰层已用机器打磨到原始粉刷层,防盗门无损坏(如果是下沉式卫生间就写下沉卫生间管道检修口无法查看)

吴彦雷

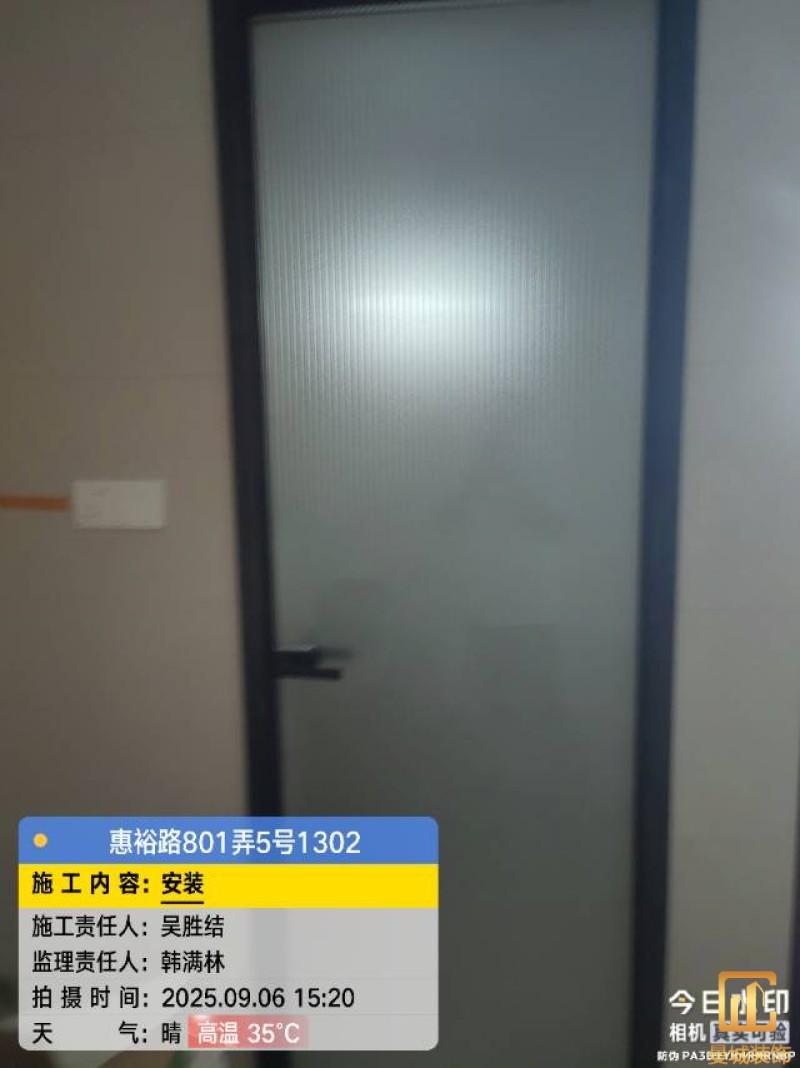

尊敬的老师您好:我是曼城力工吴彦雷老师您家的拆除工作已按曼城拆除施工标准如期完成 ,同时我已按公司要求把相关的施工要求已上传到曼城透明装修小程序、供老师及公司工程部检查,(硬性要求卫生间防水已打磨、阳台铲除白灰后打磨见水泥),墙面空鼓处已处理完成、所有下水通畅并已保护好 现场已清理干净。防盗门窗户完好无破损,感谢老师选择曼城,祝老师装修愉快

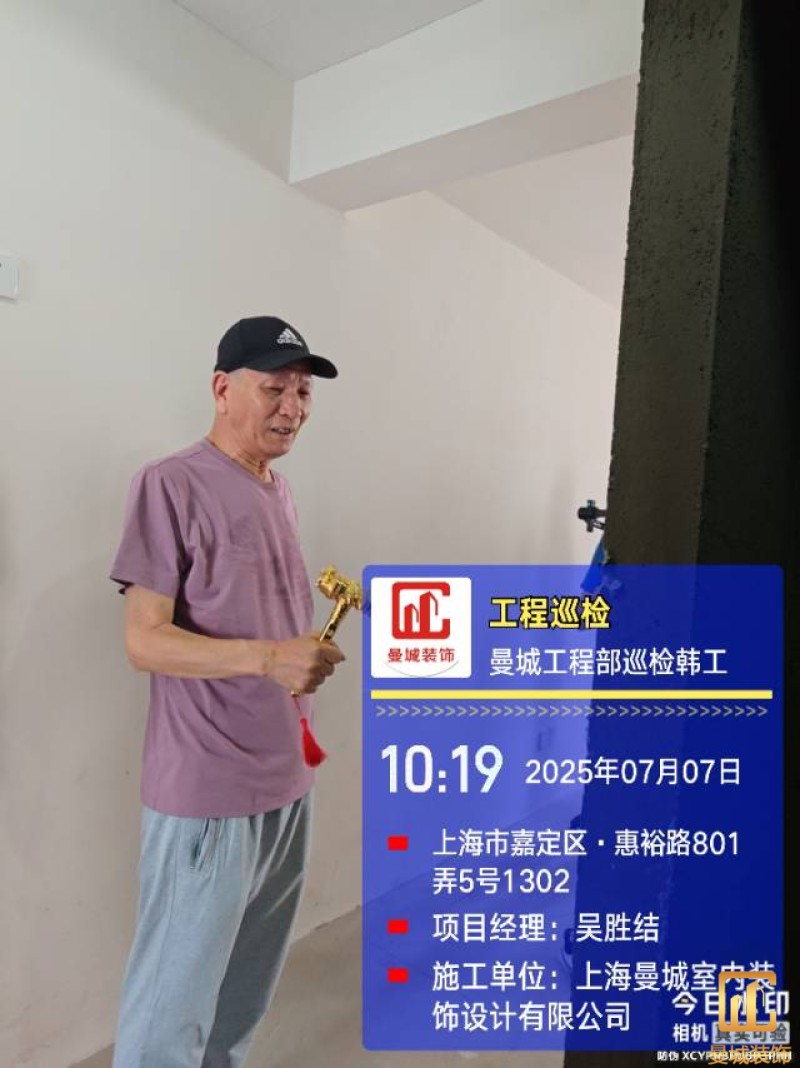

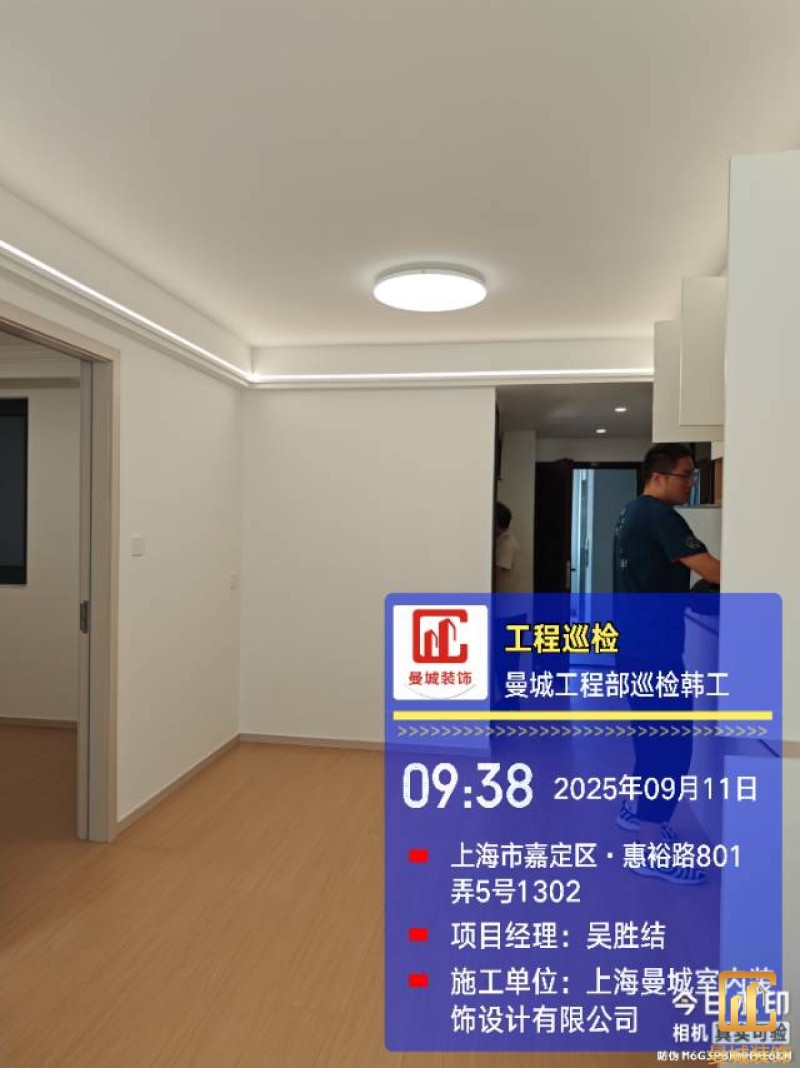

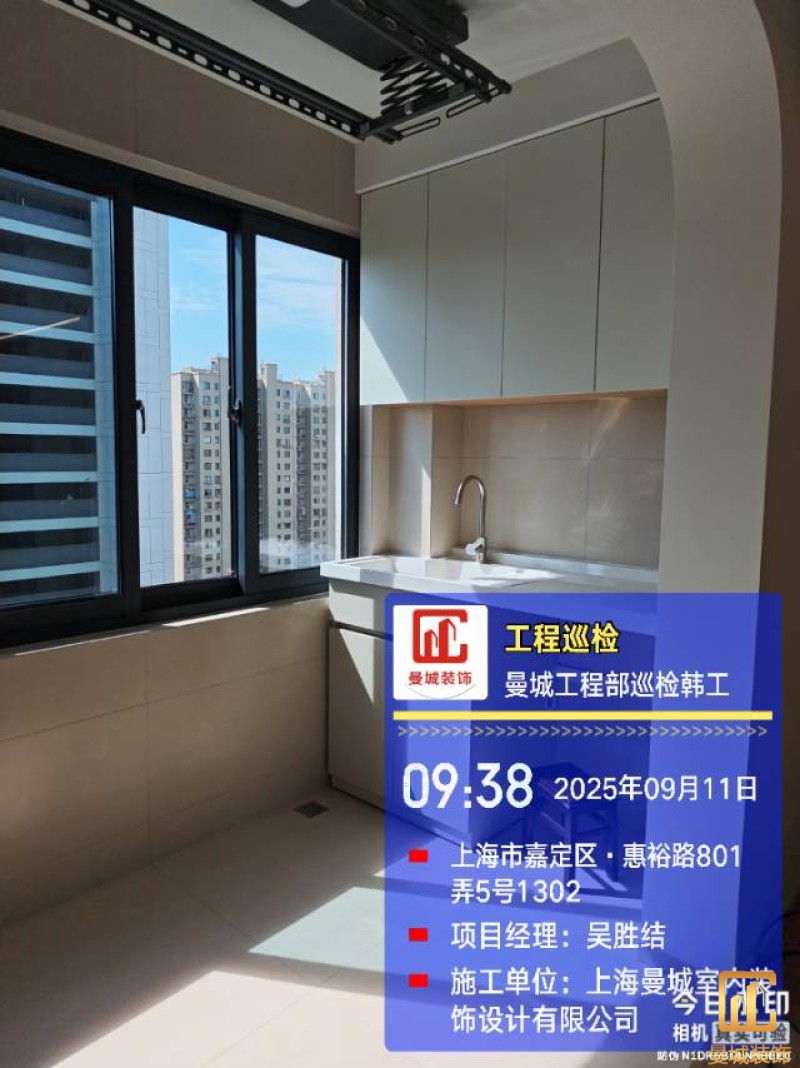

监理:韩工

开工仪式并非一种仪式,而是曼城人对业主的承诺和质量的保证,标准化的施工,专业的服务,是我们曼城人一贯秉承的原则。曼城装饰,受您一份委托,还您一个信任!
