施工队长:邹山章
设计师:一碗
业主:严**

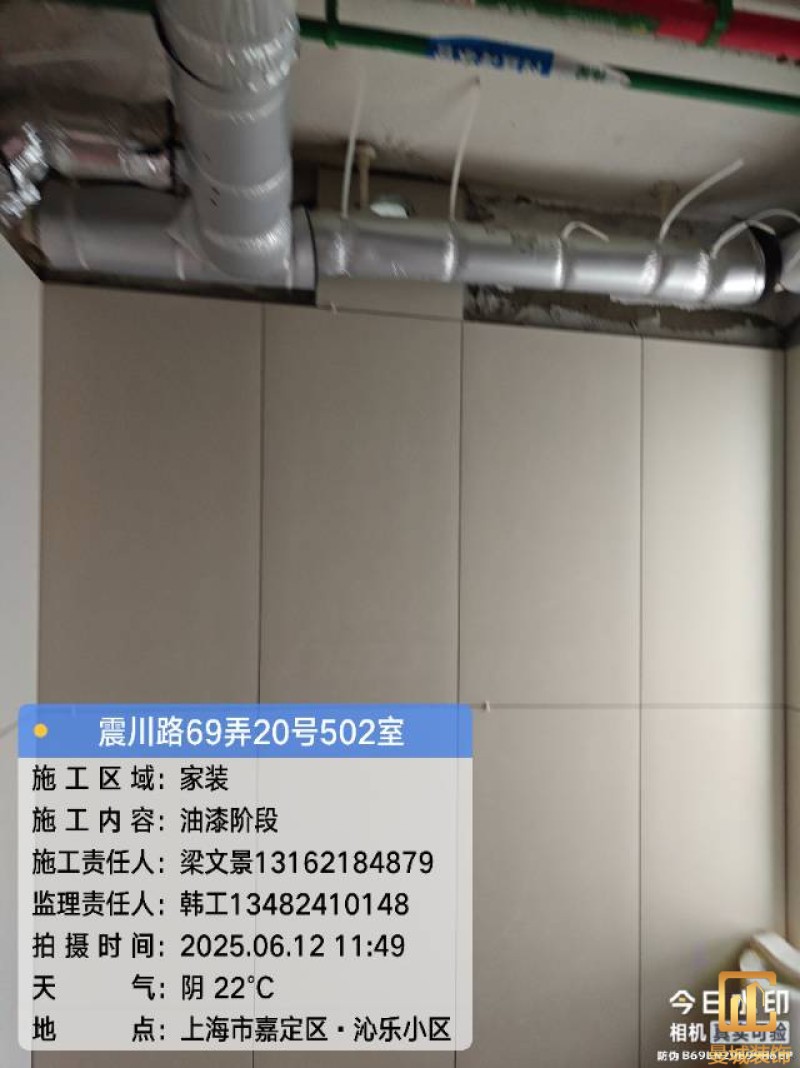

项目经理:梁文景

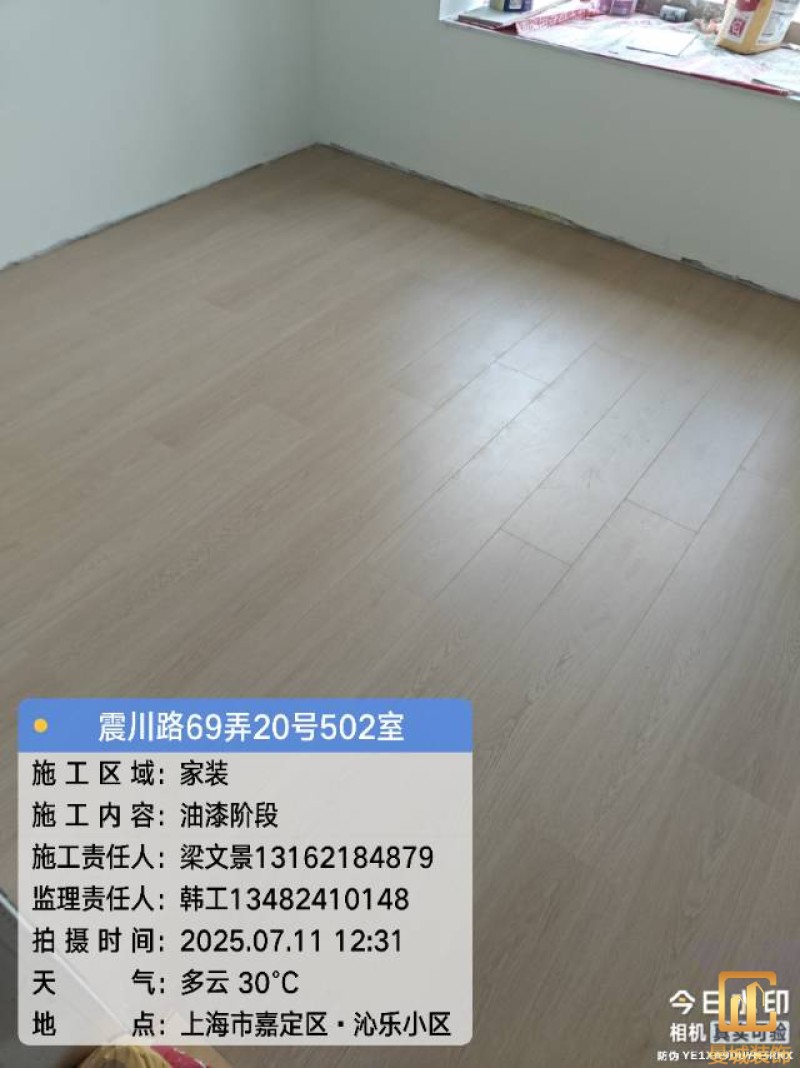

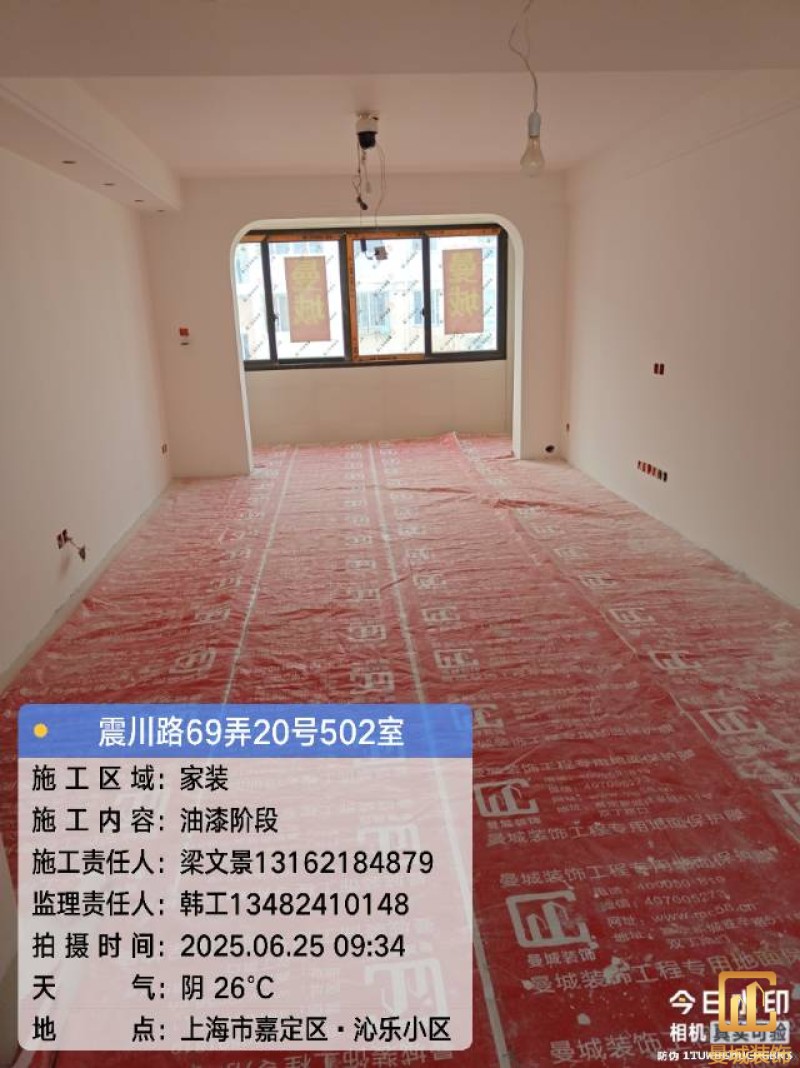

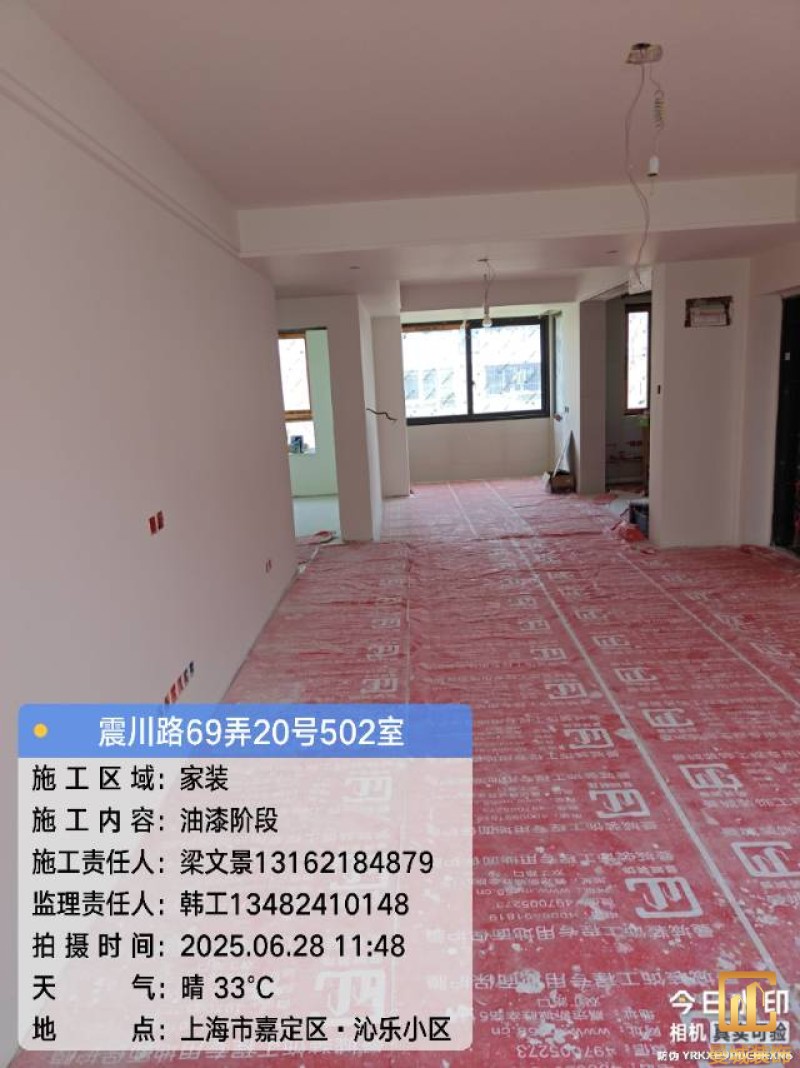

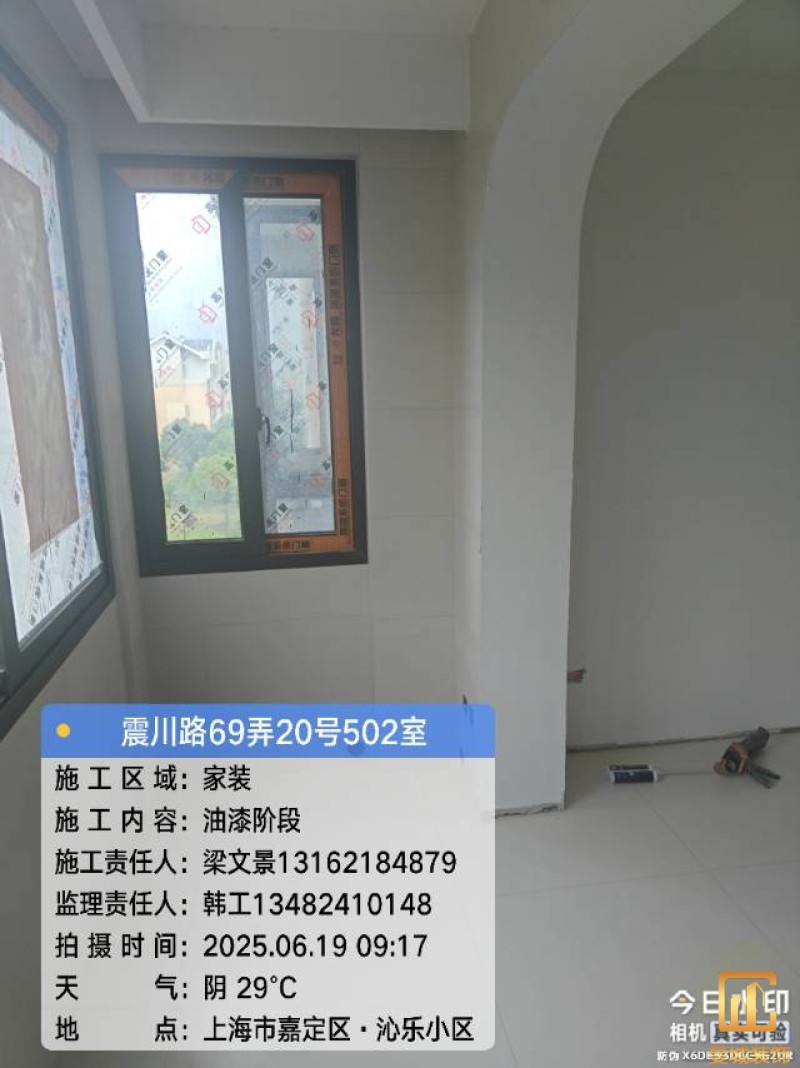

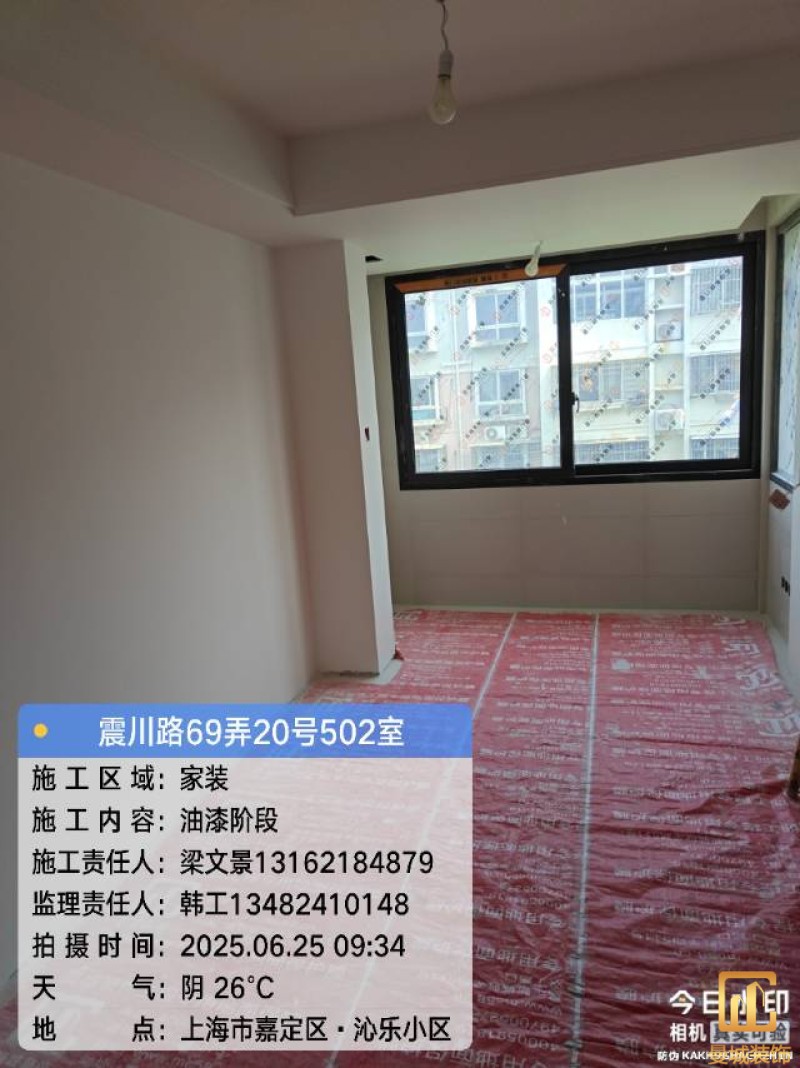

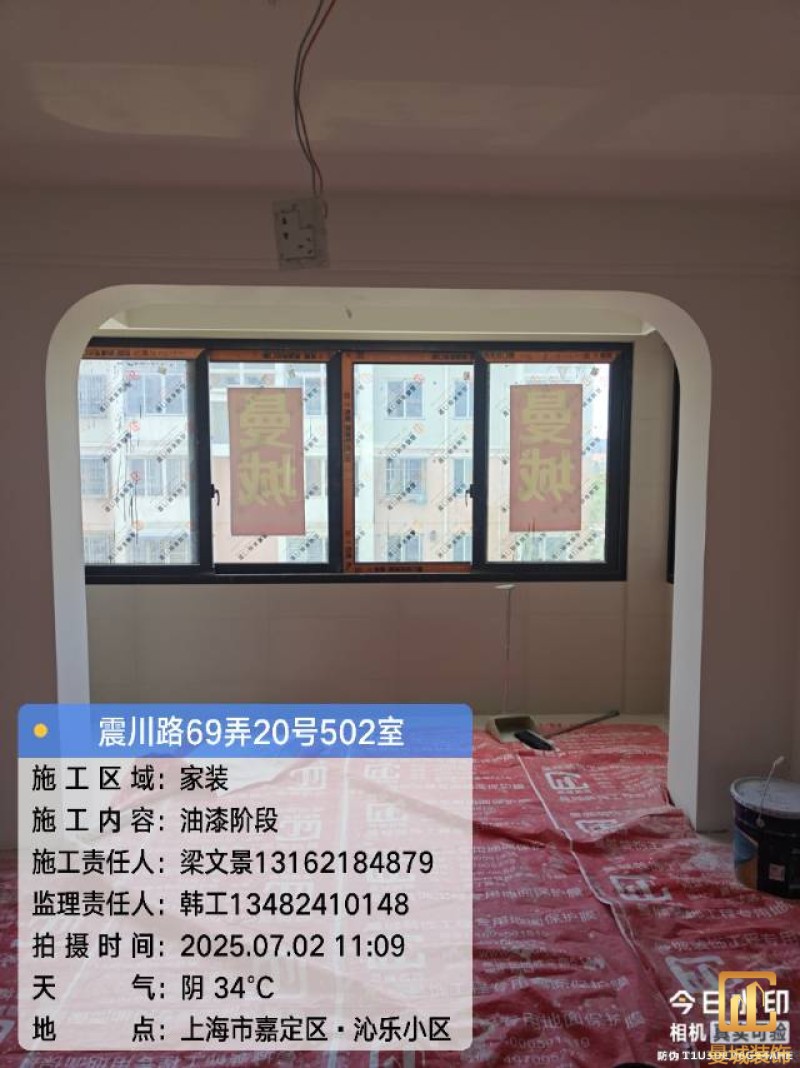

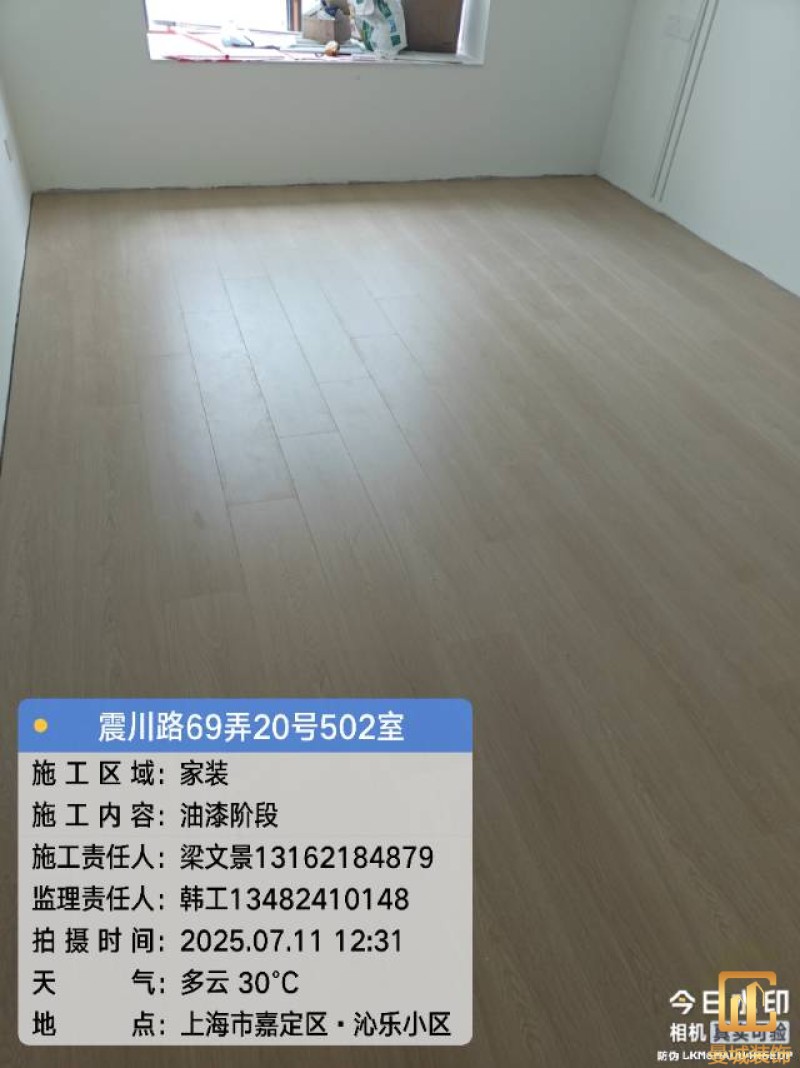

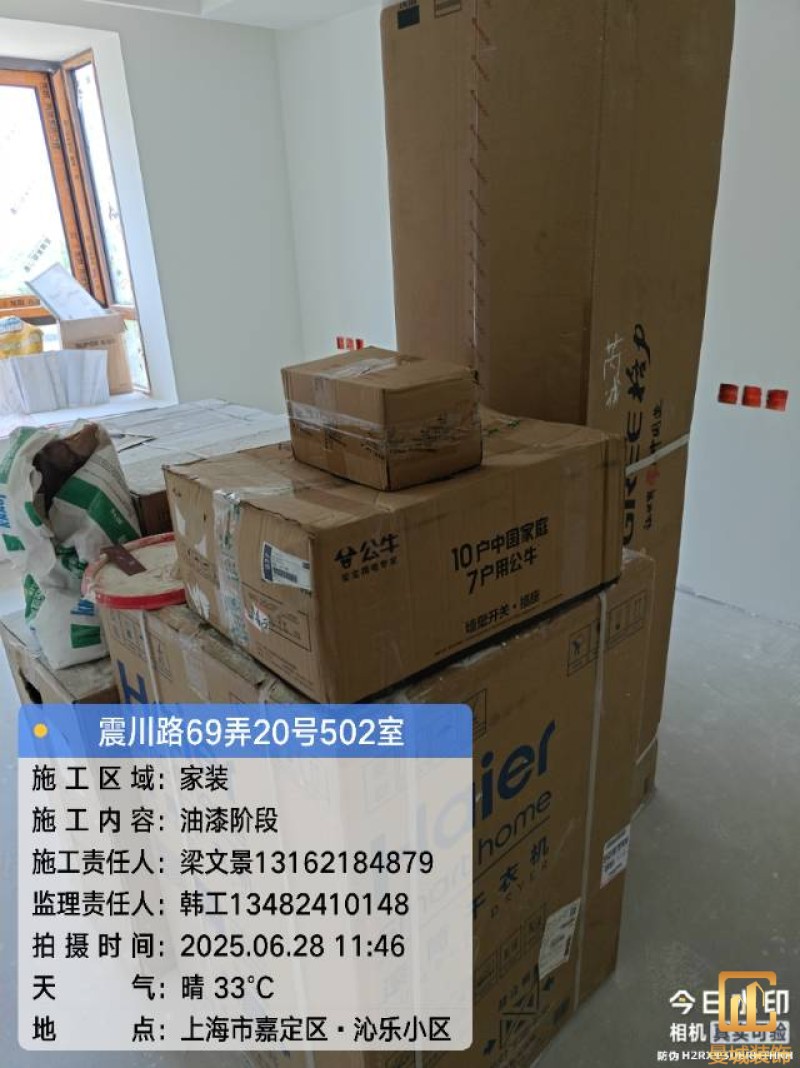

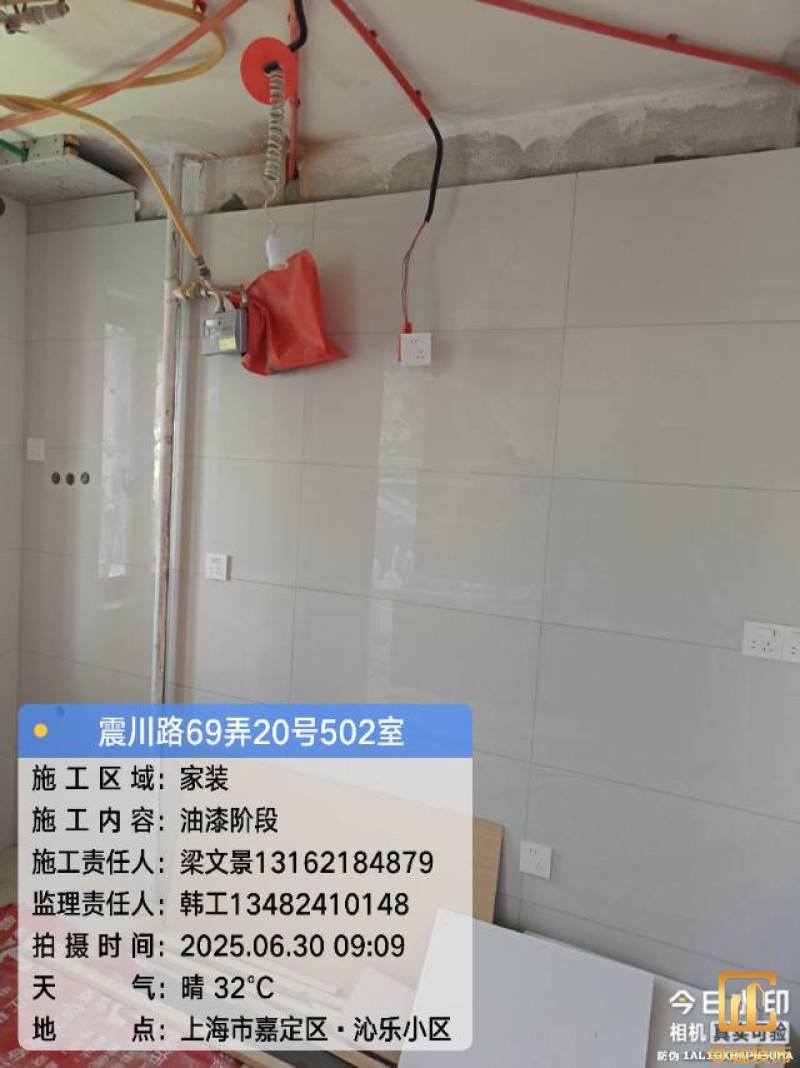

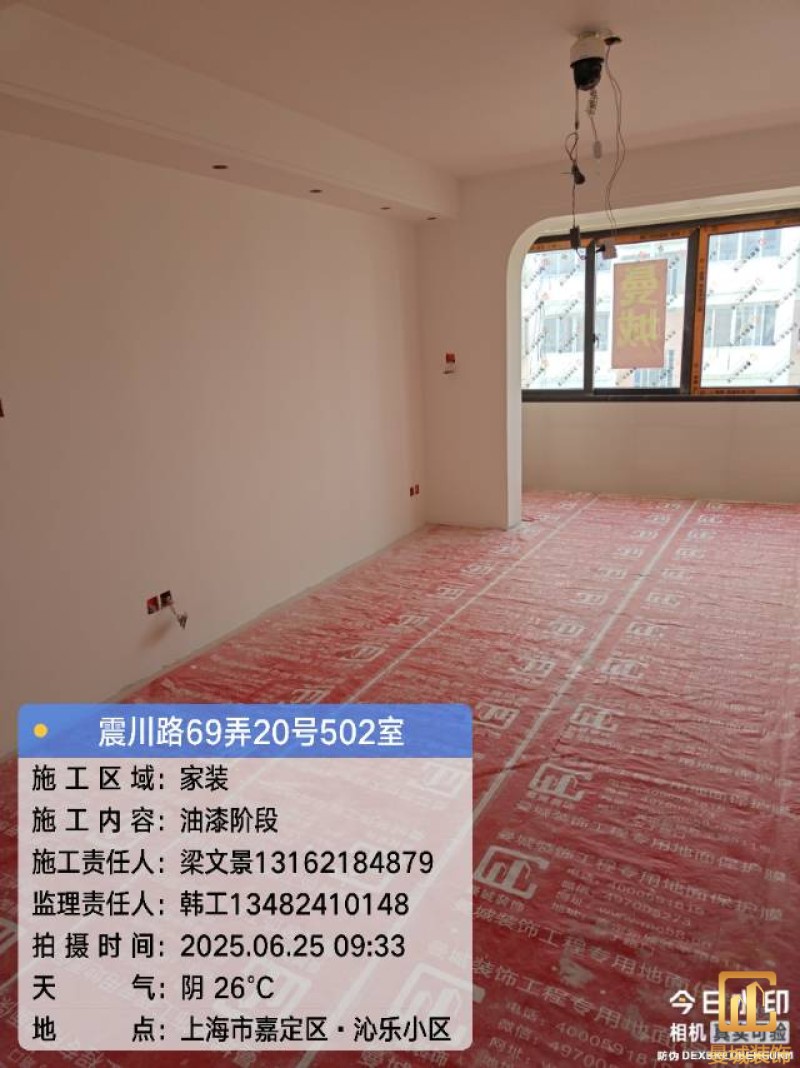

地板铺好了也保护好,接下来安装吊顶

项目经理:梁文景

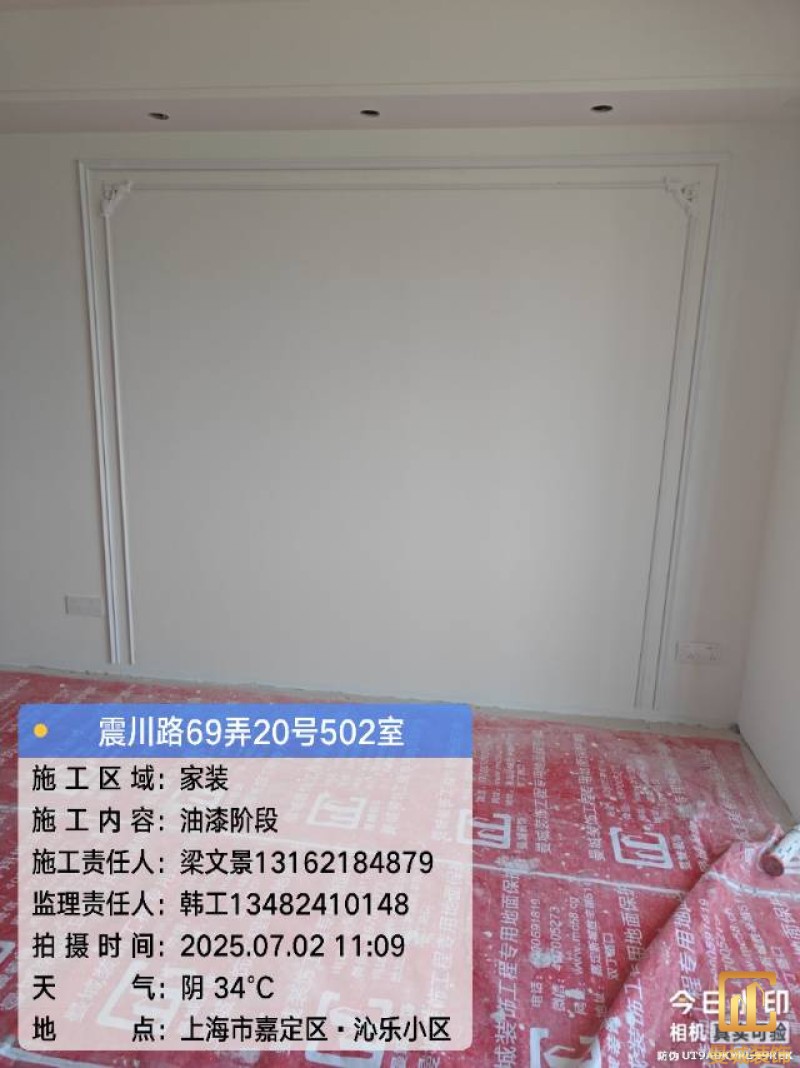

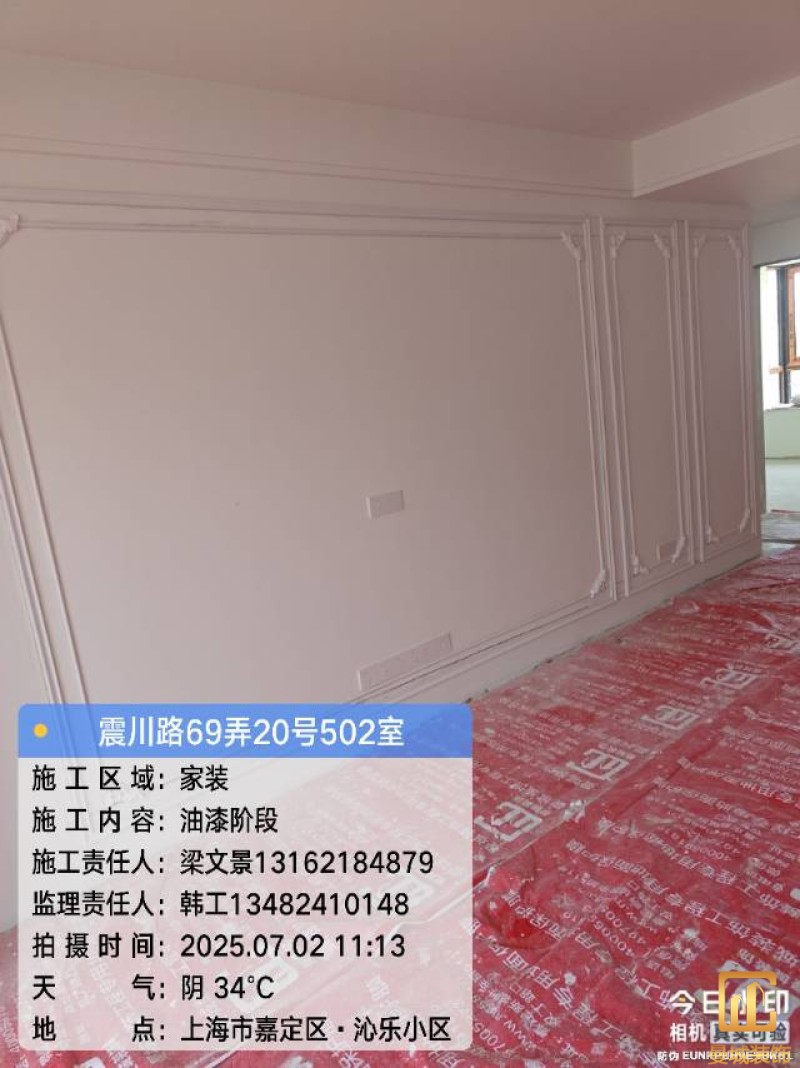

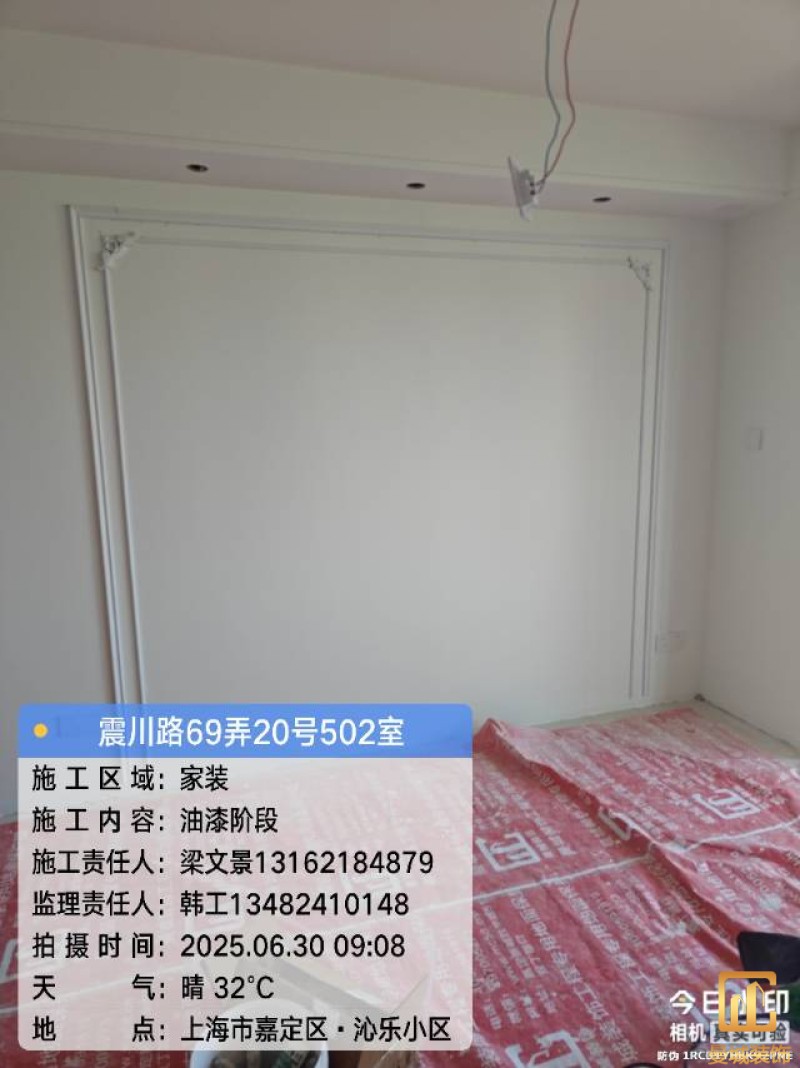

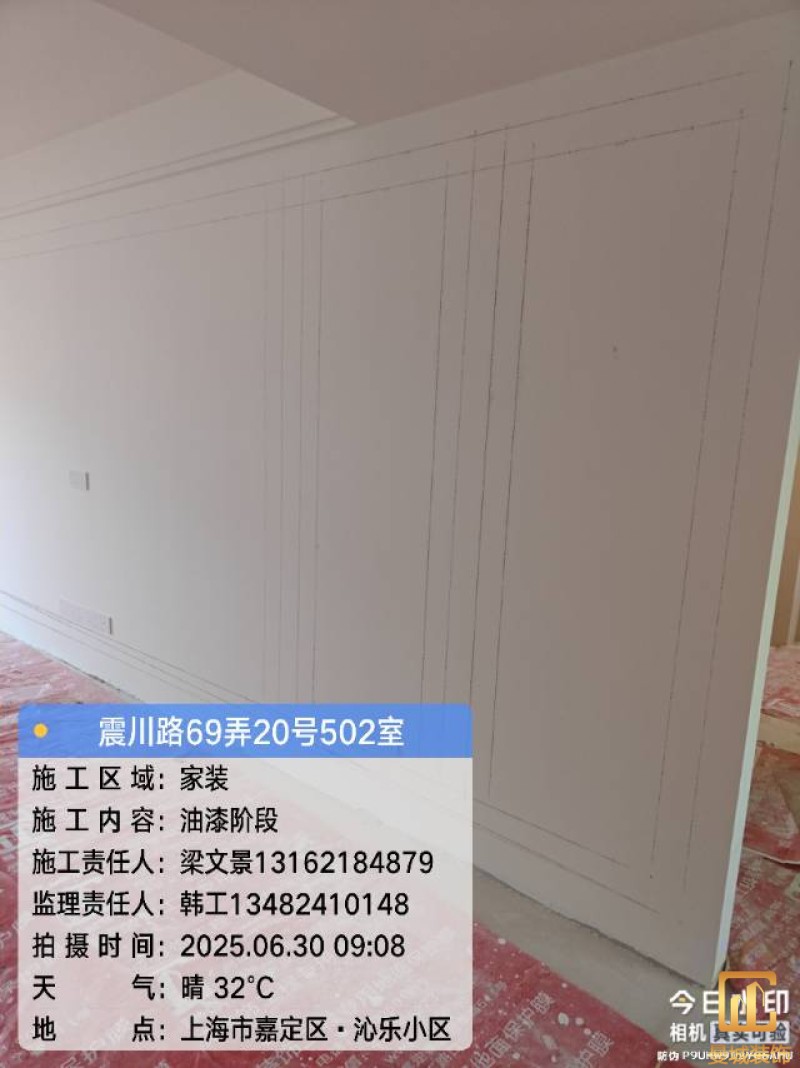

线条做好了

项目经理:梁文景

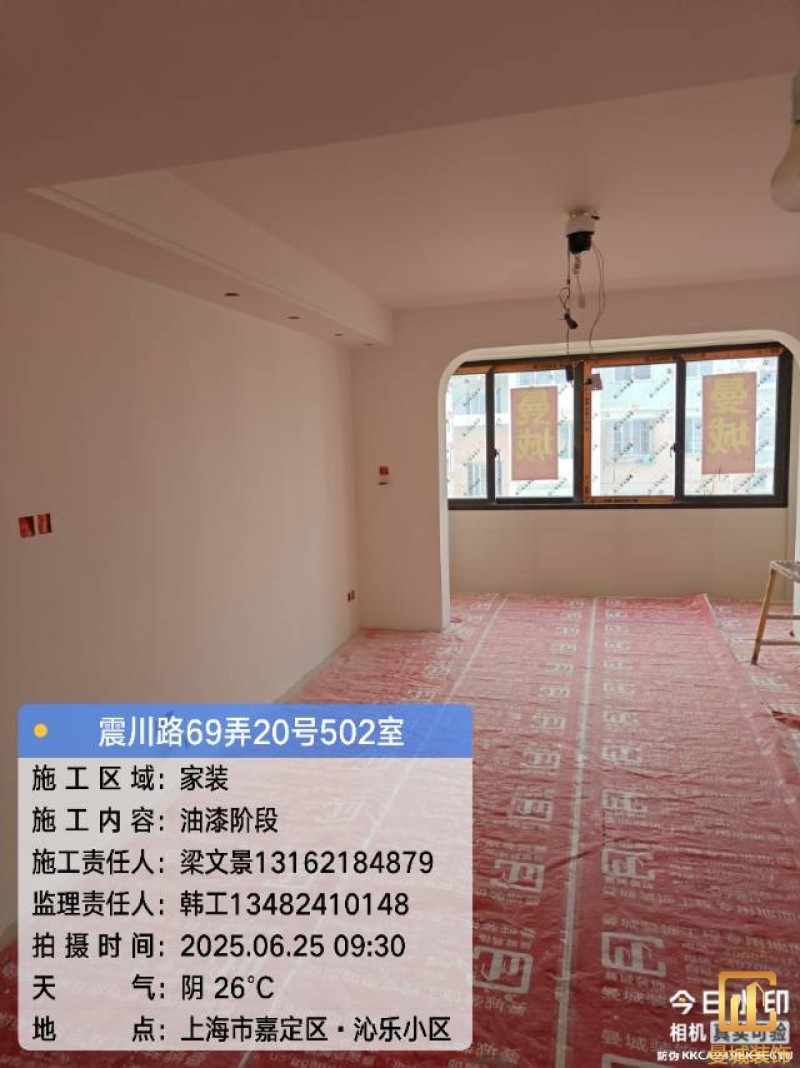

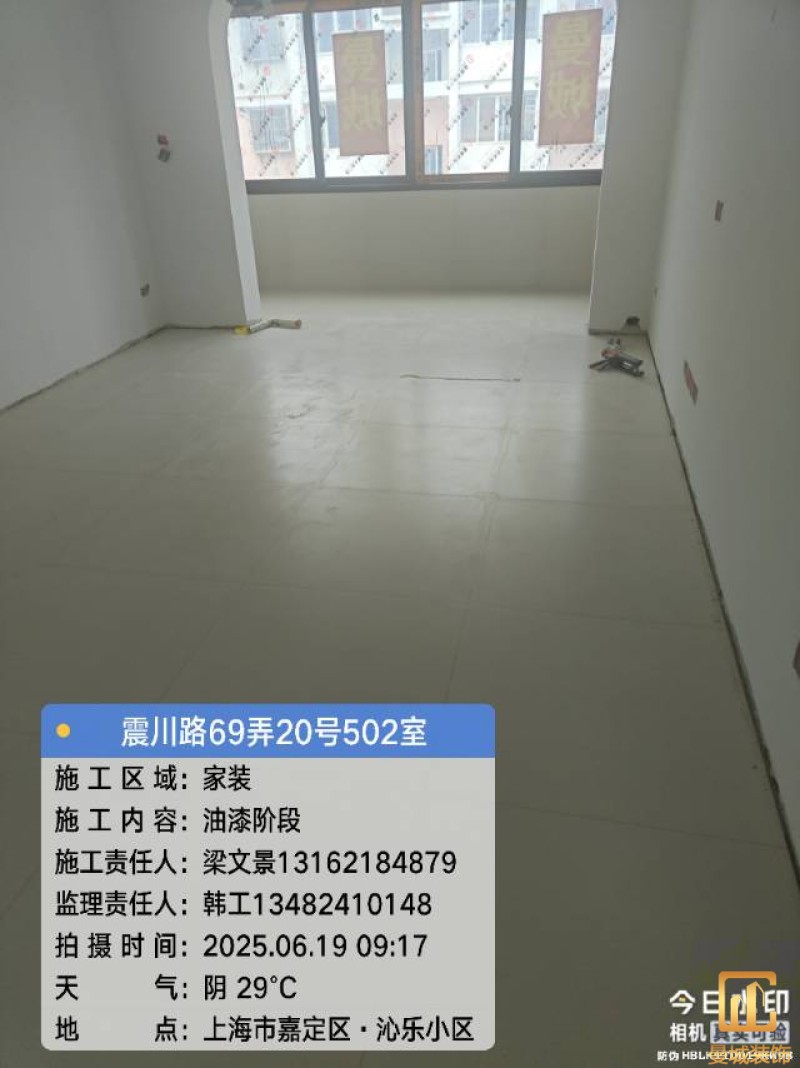

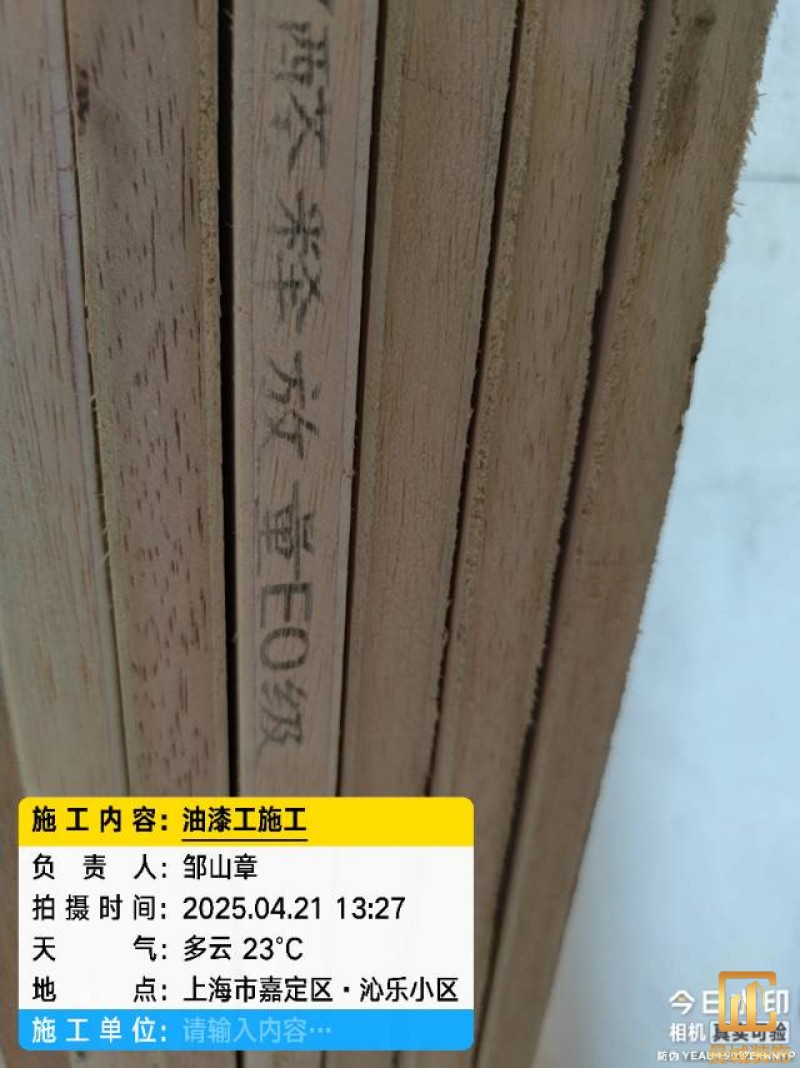

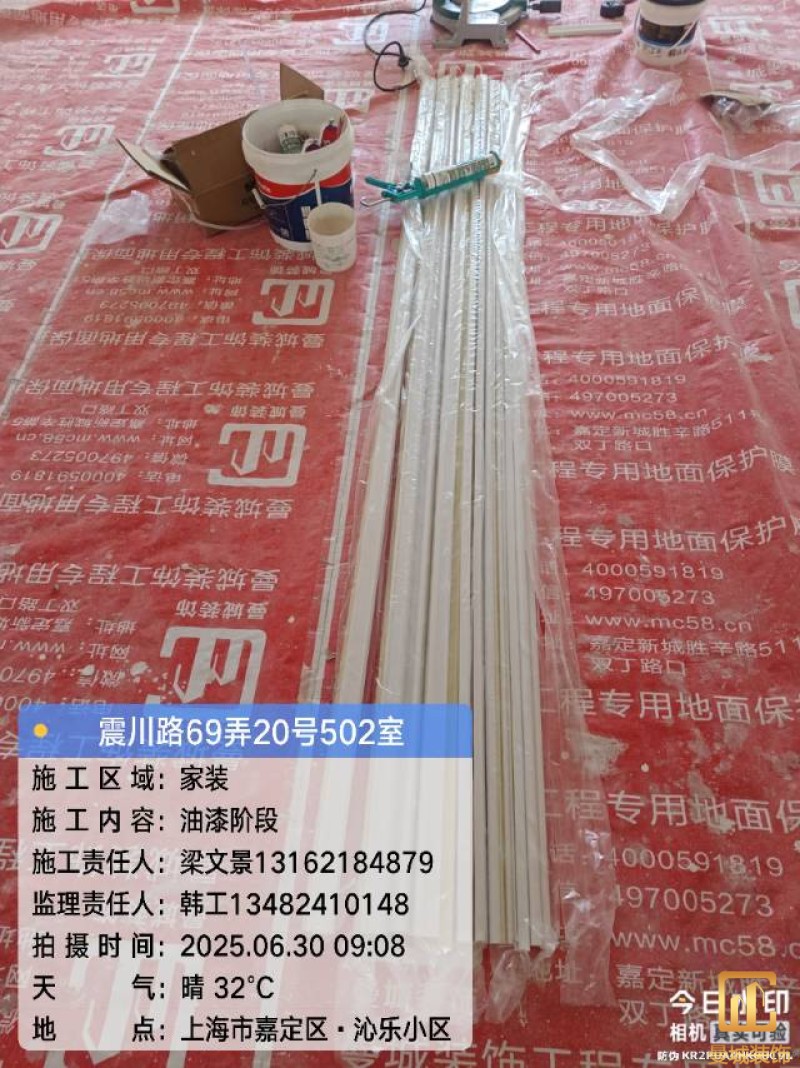

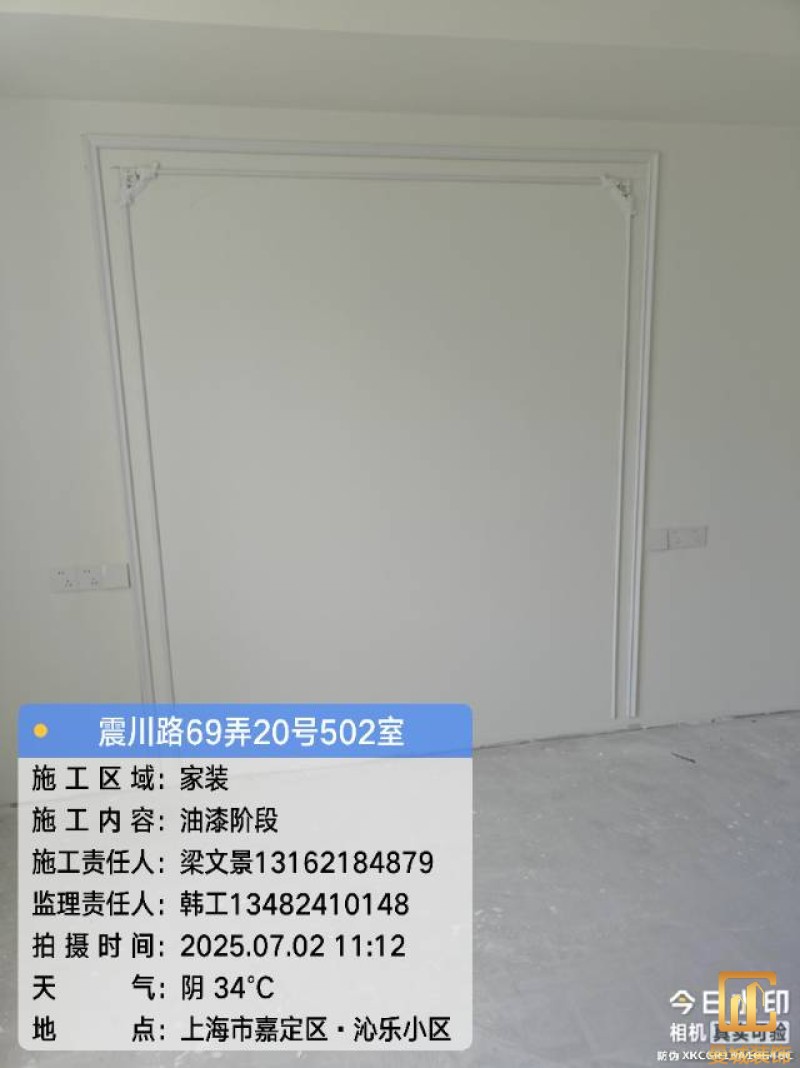

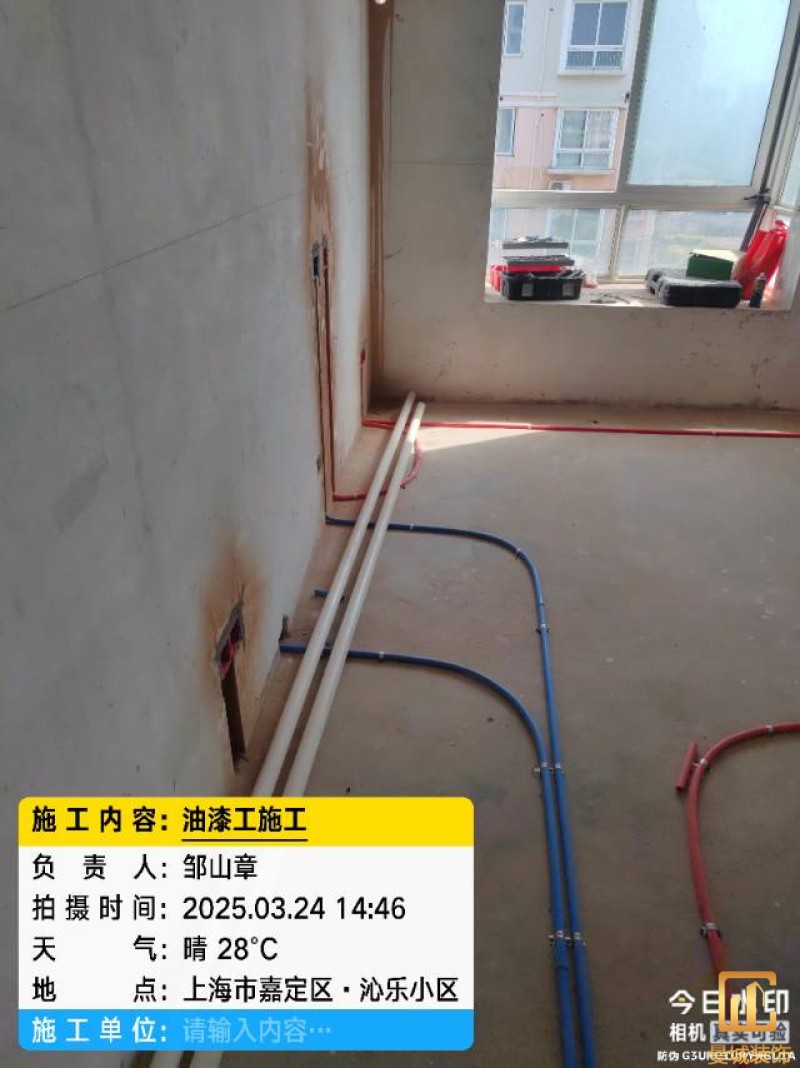

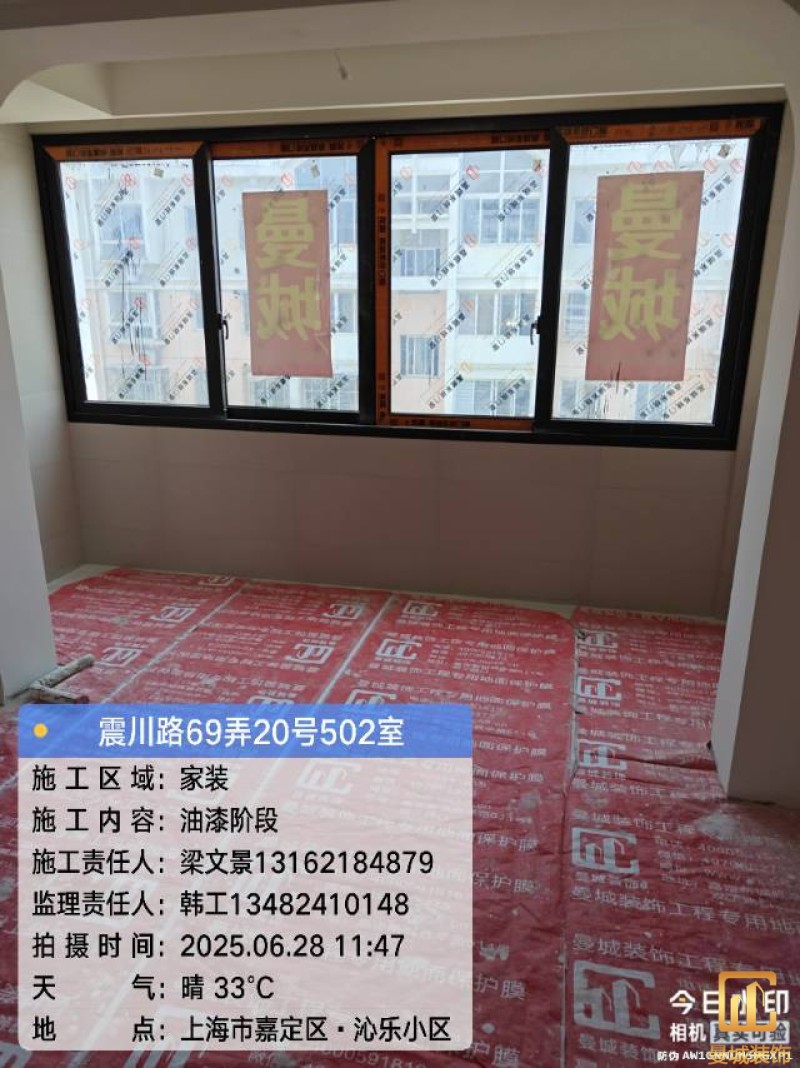

今天安装线条

项目经理:梁文景

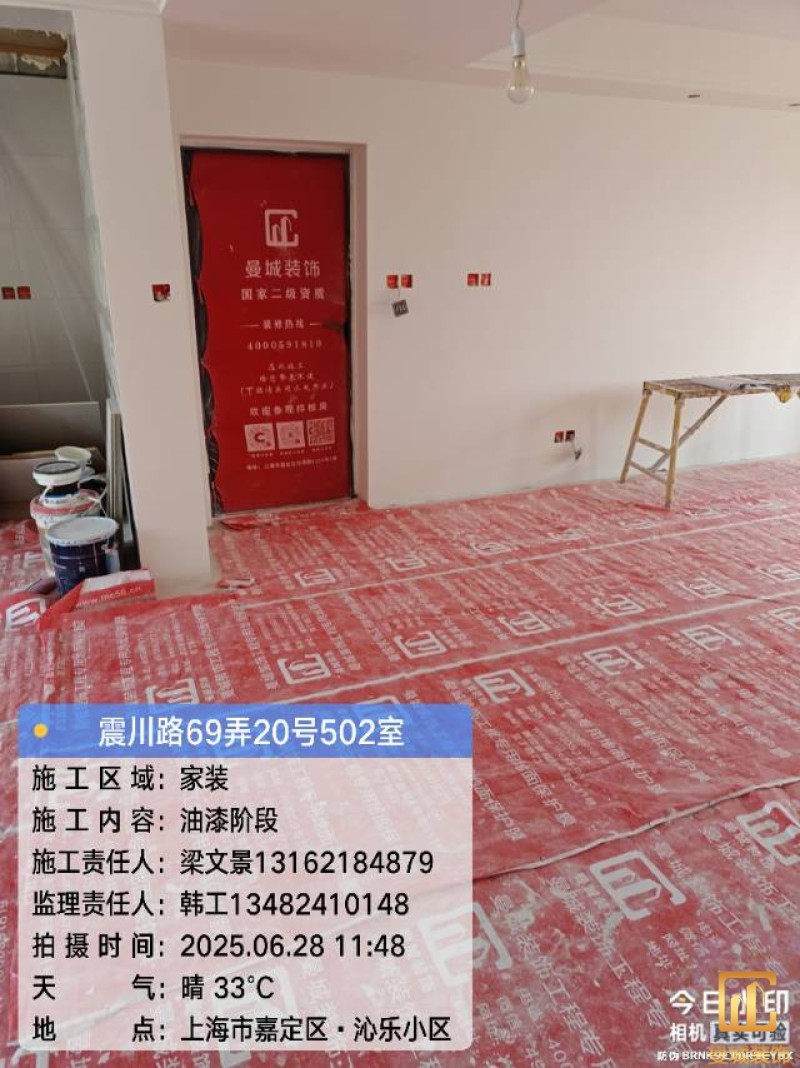

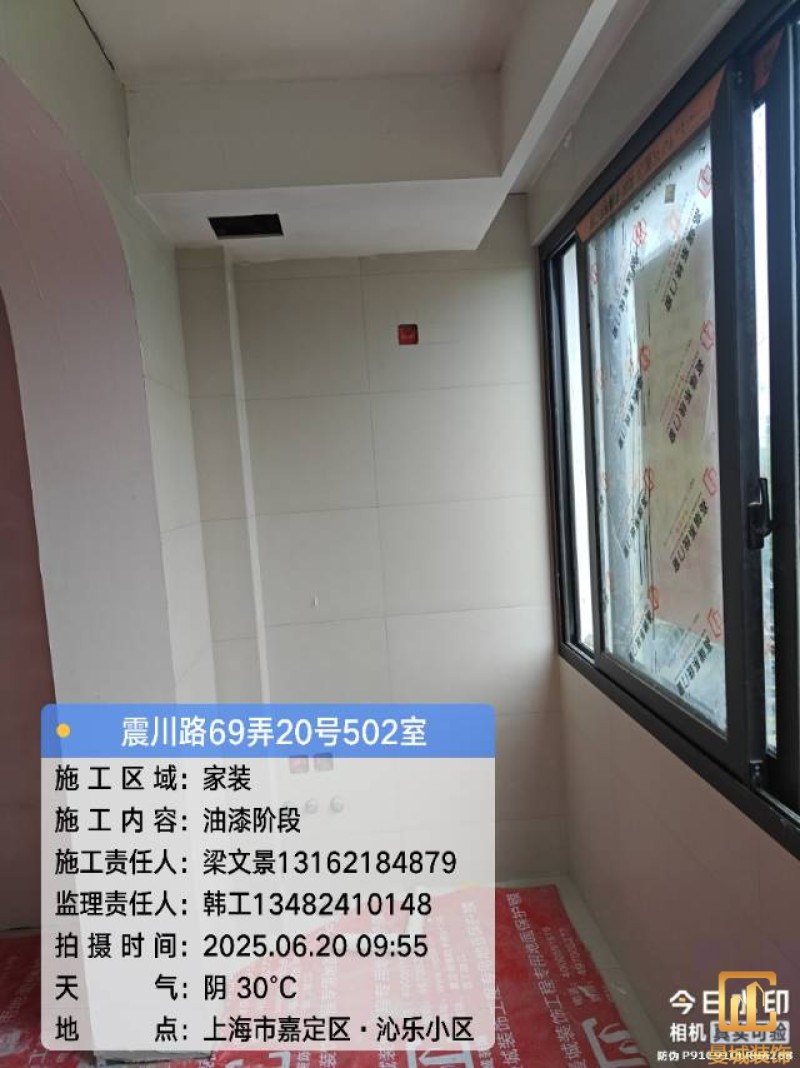

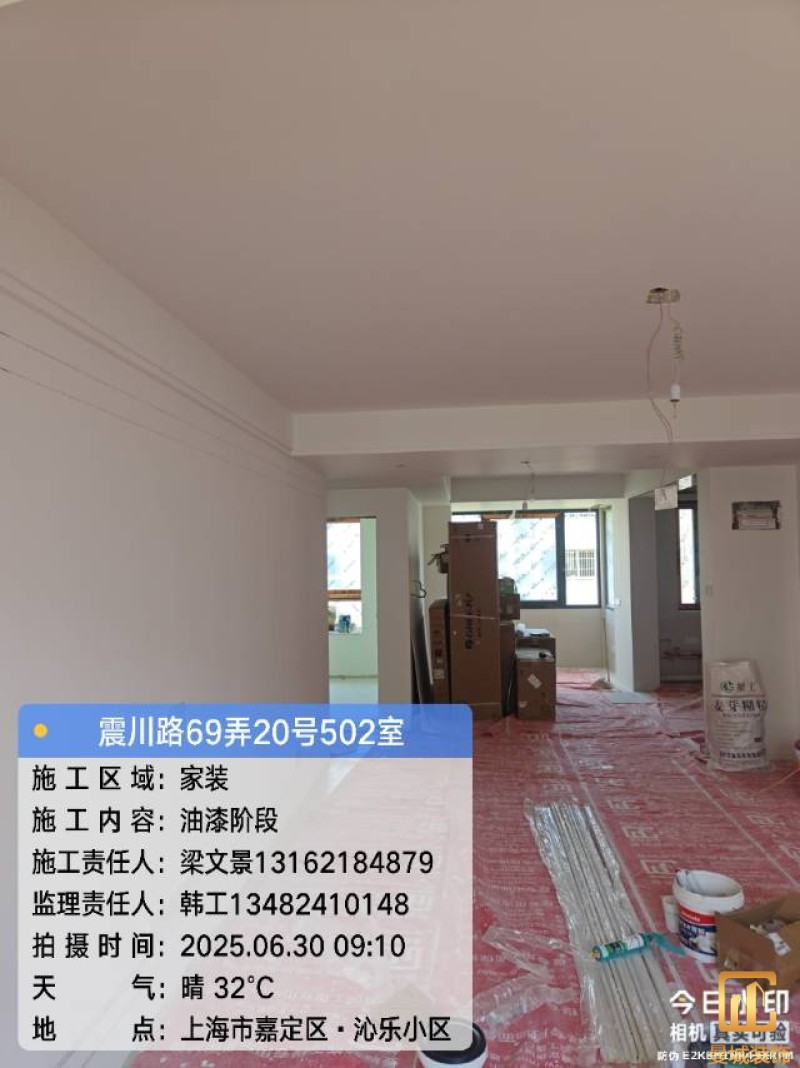

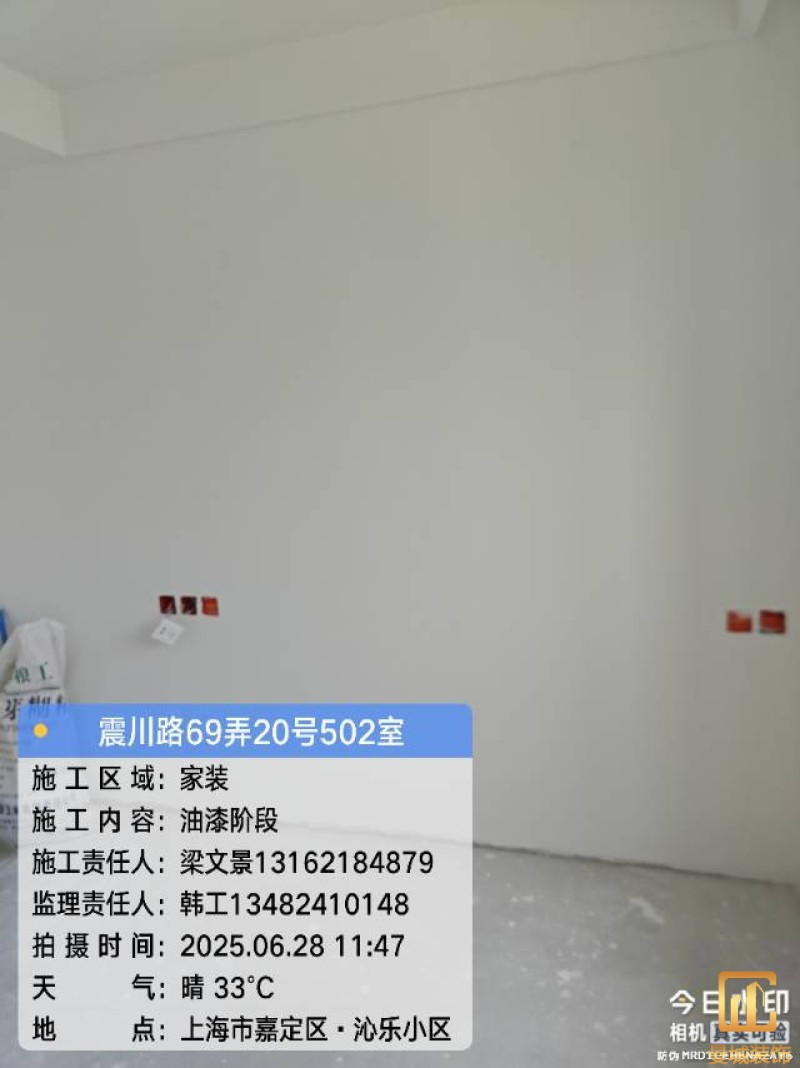

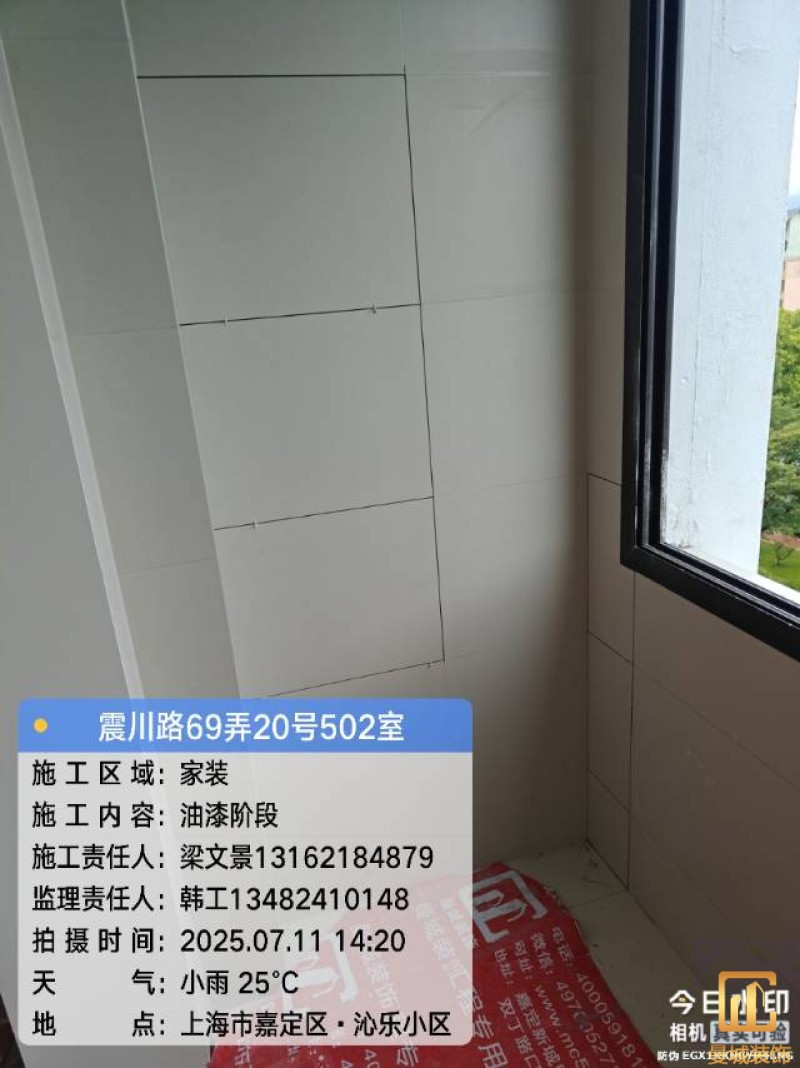

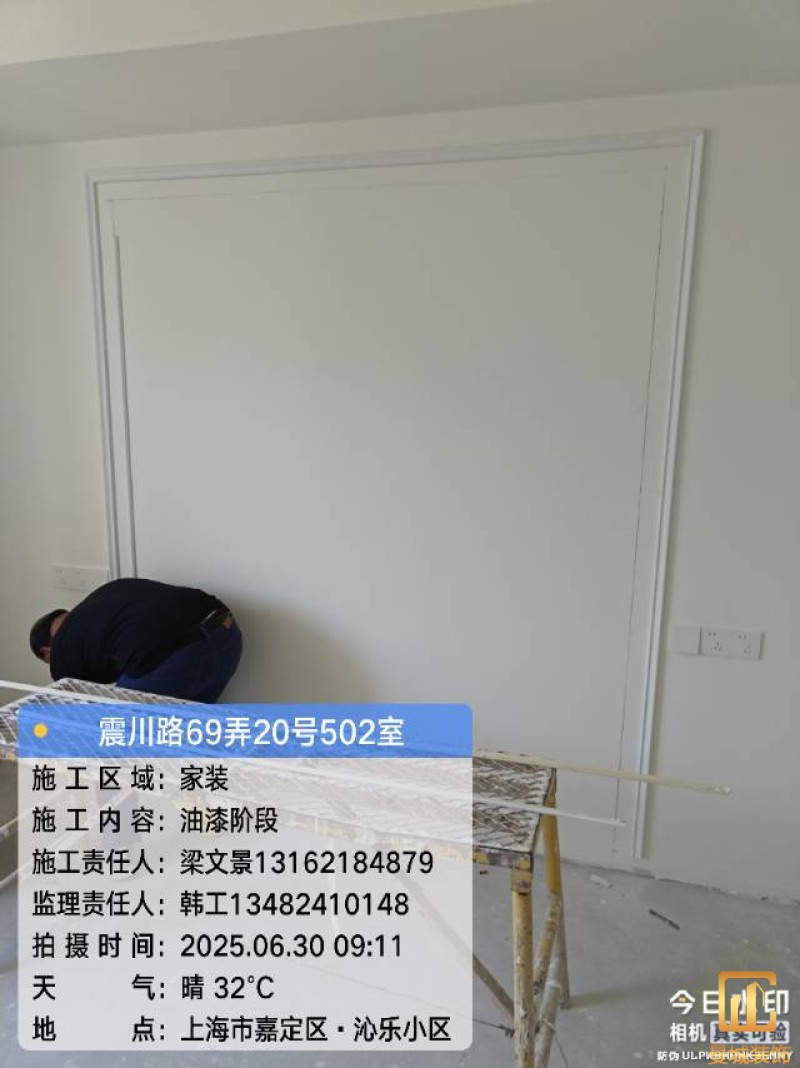

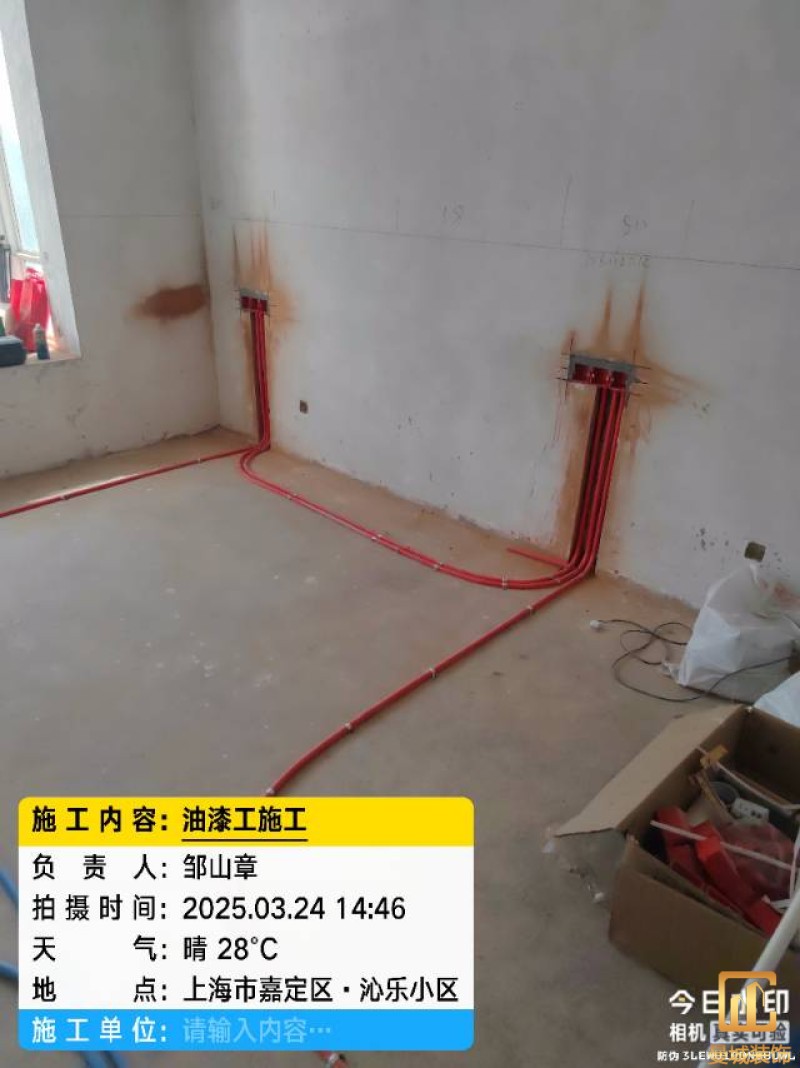

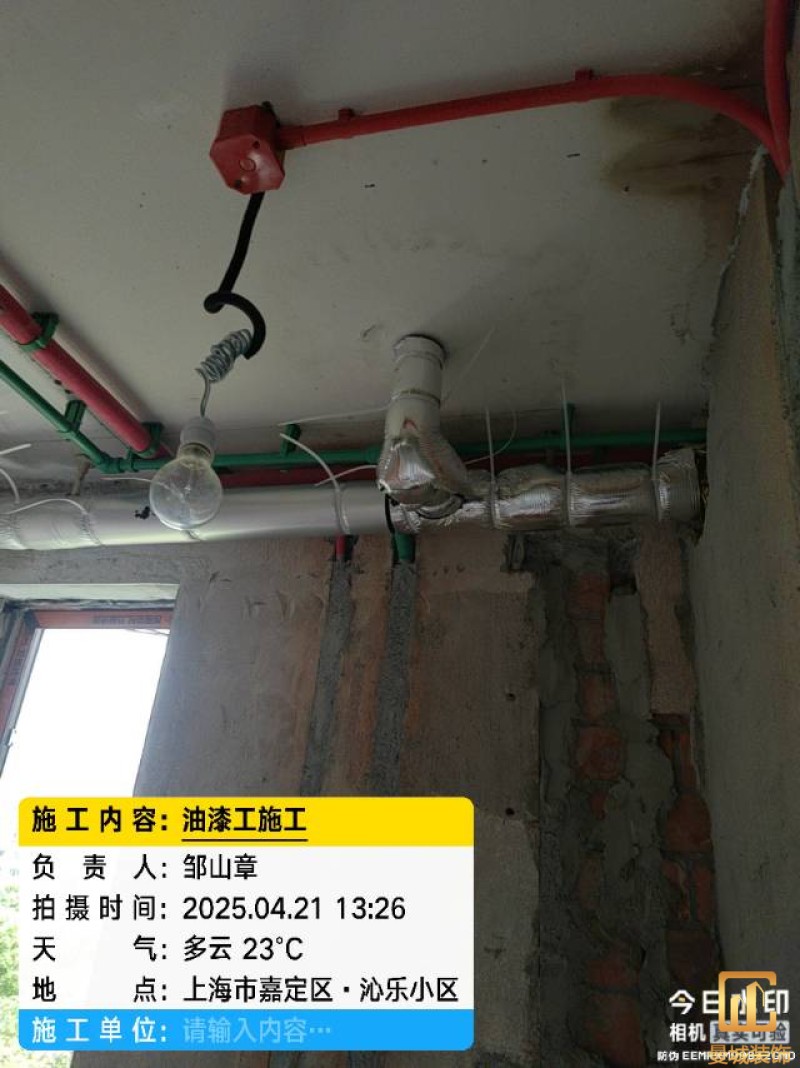

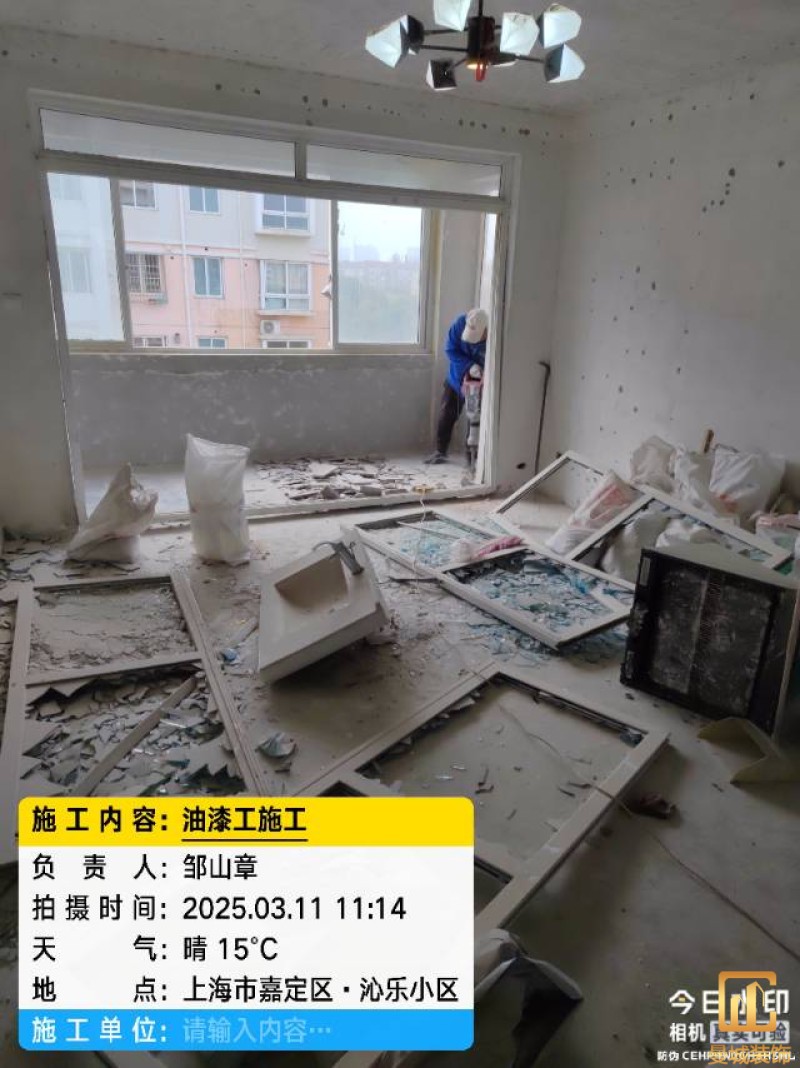

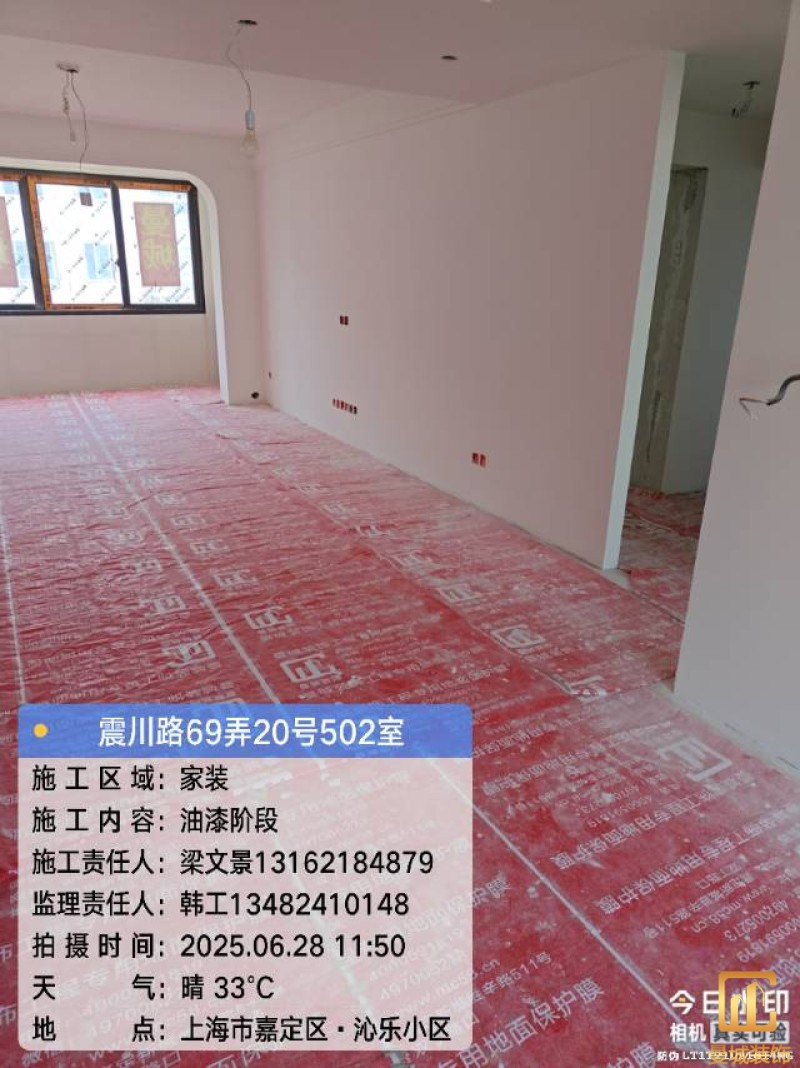

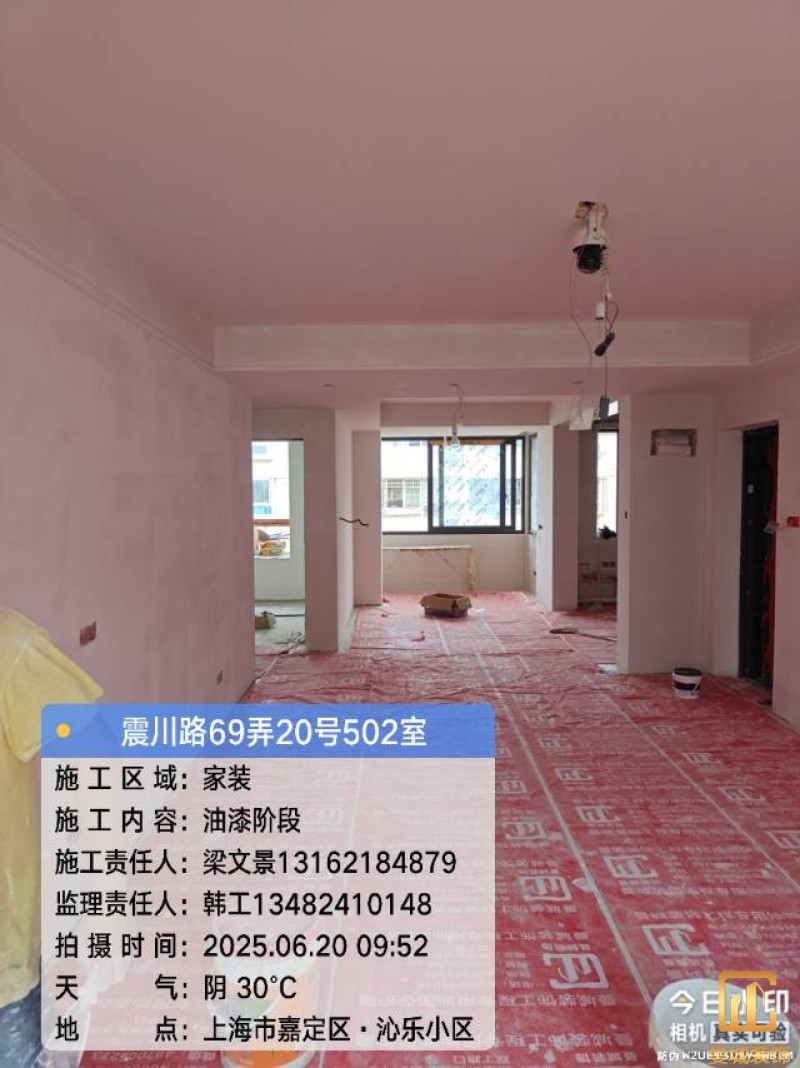

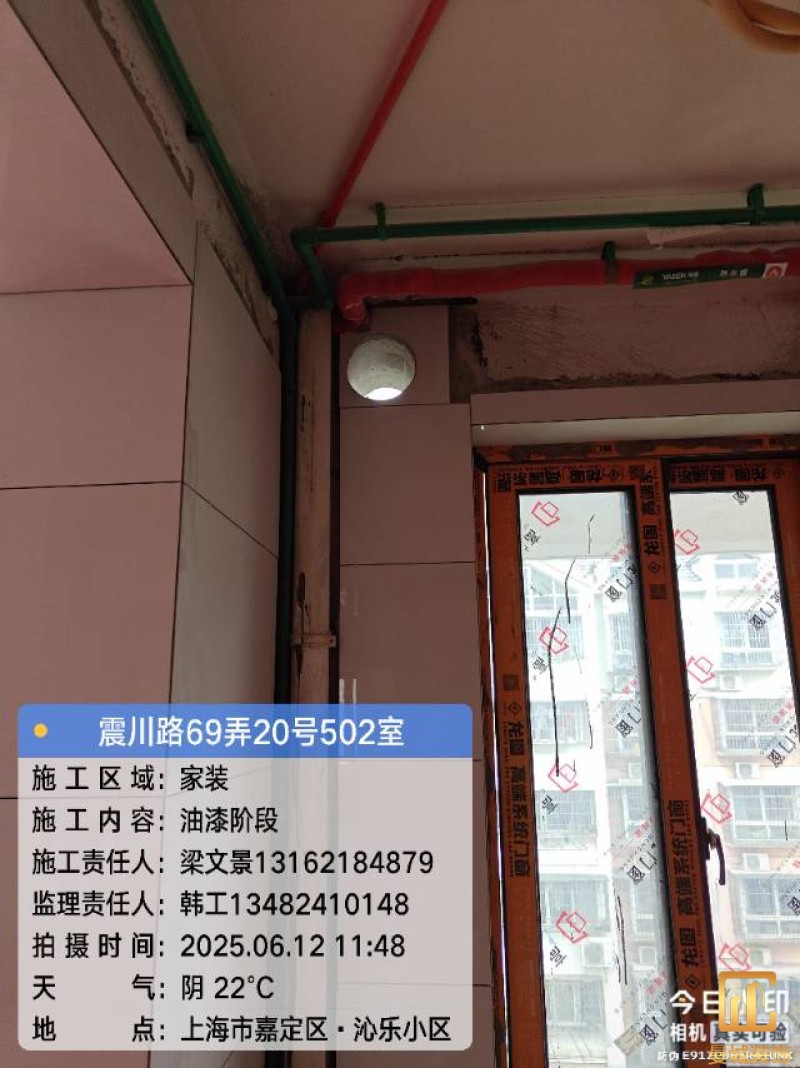

油漆结束了,今天又重新开始对接

项目经理:梁文景

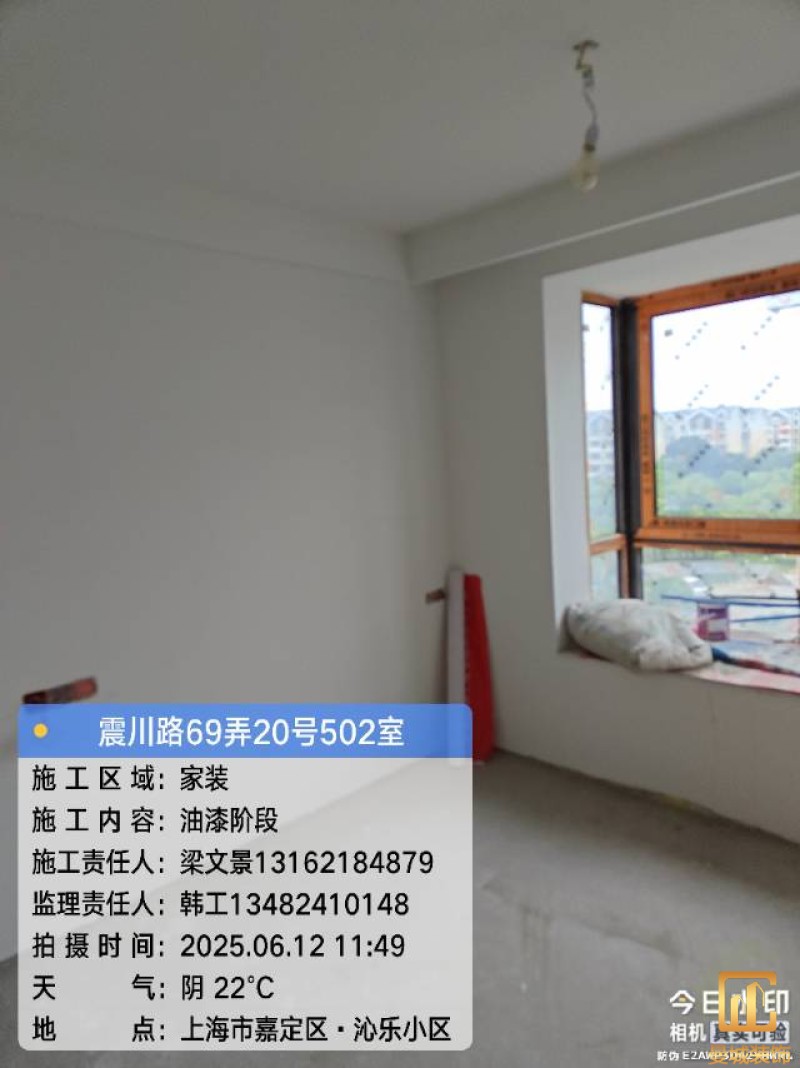

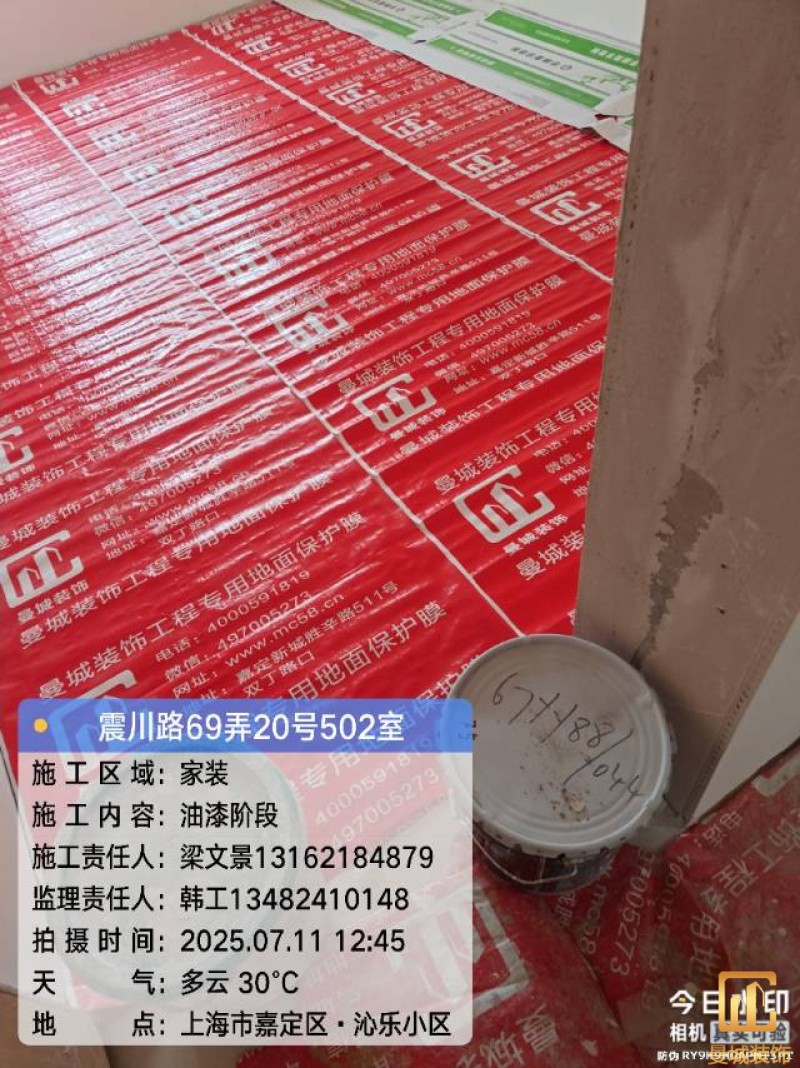

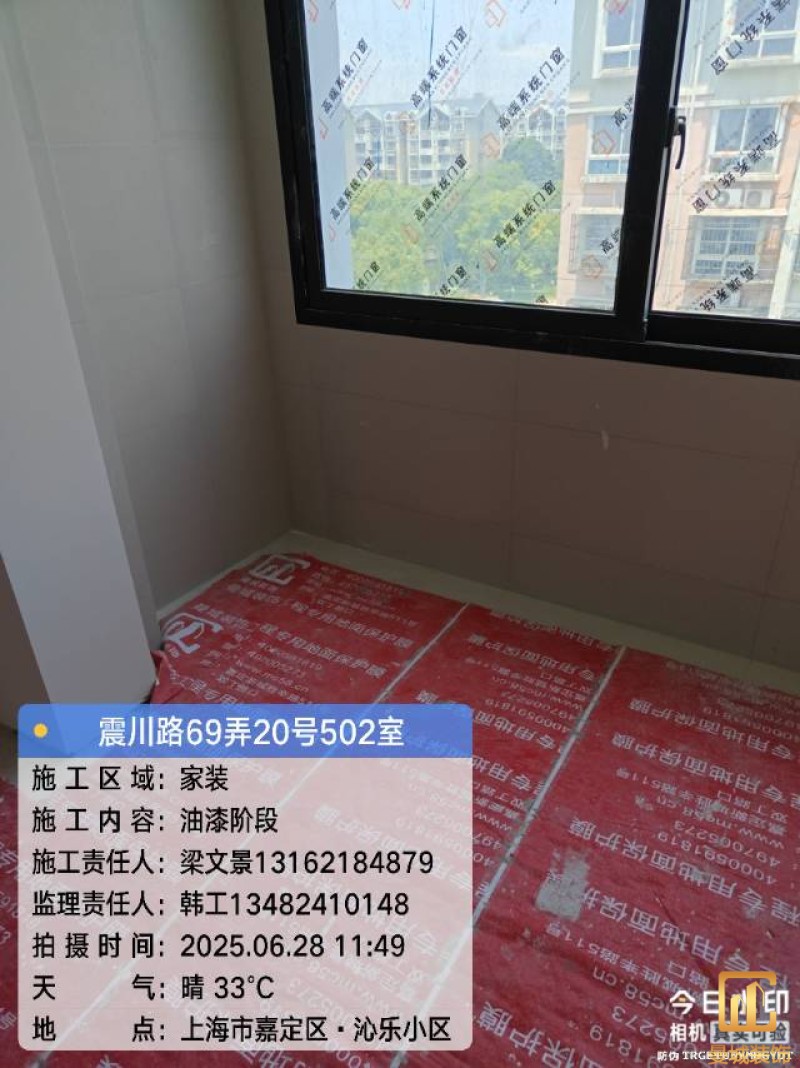

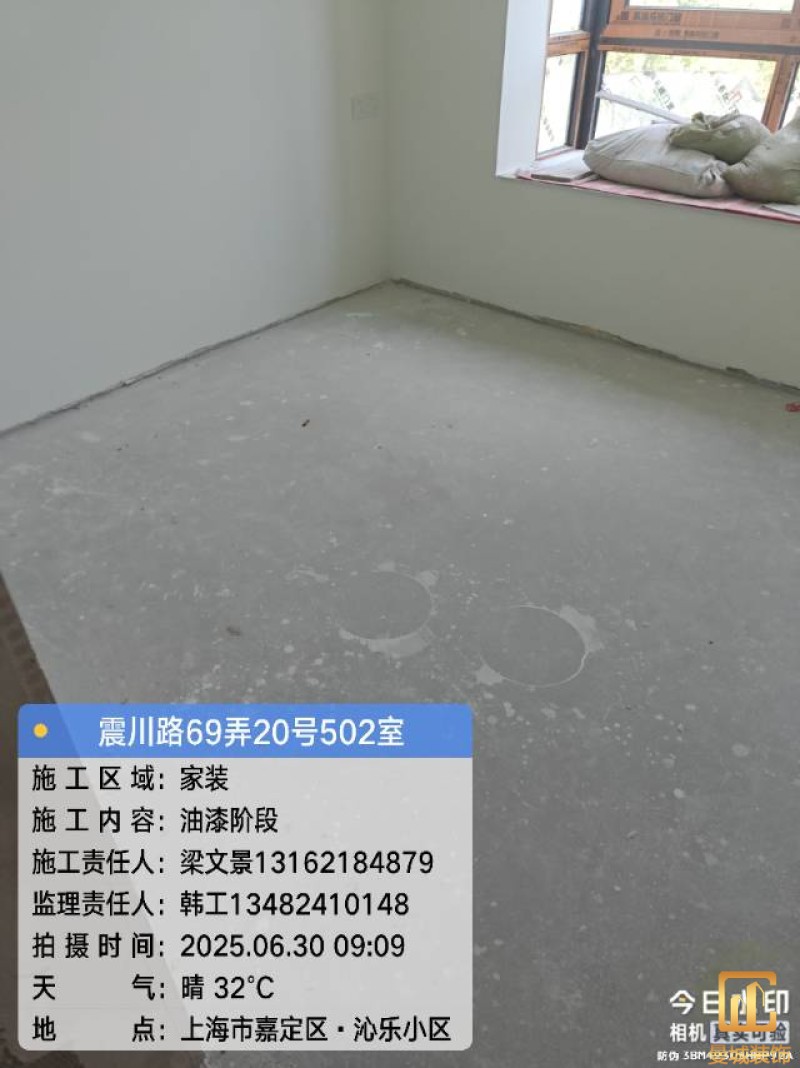

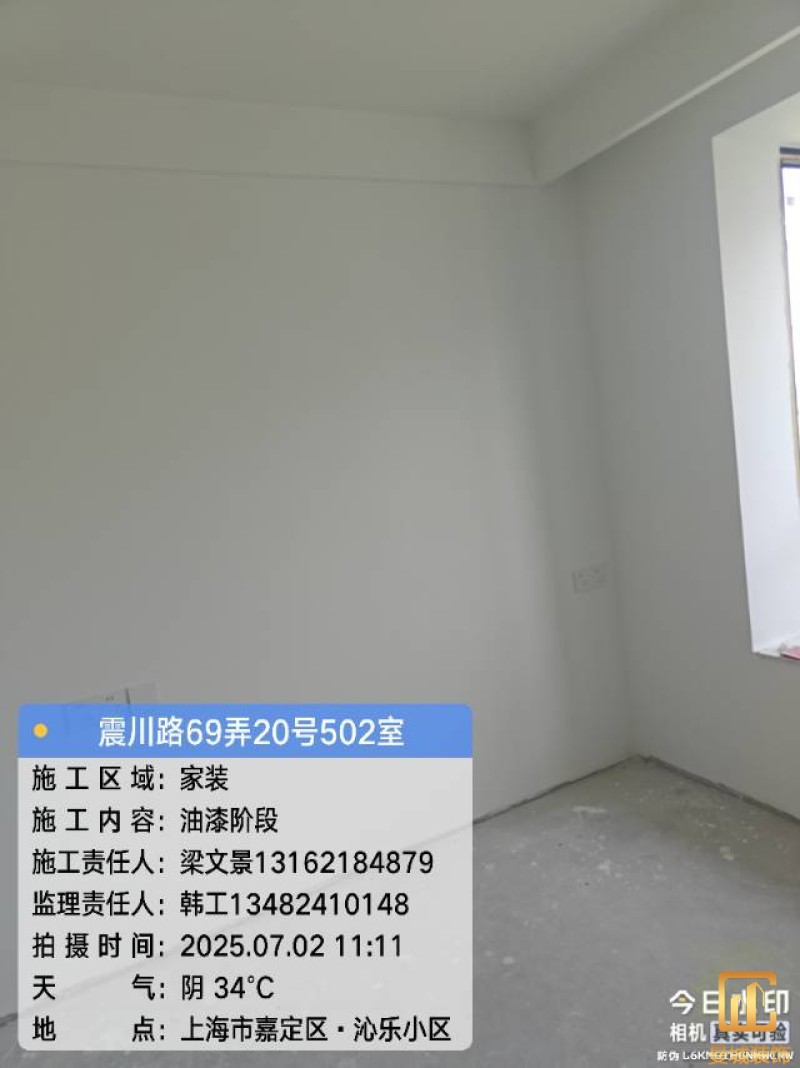

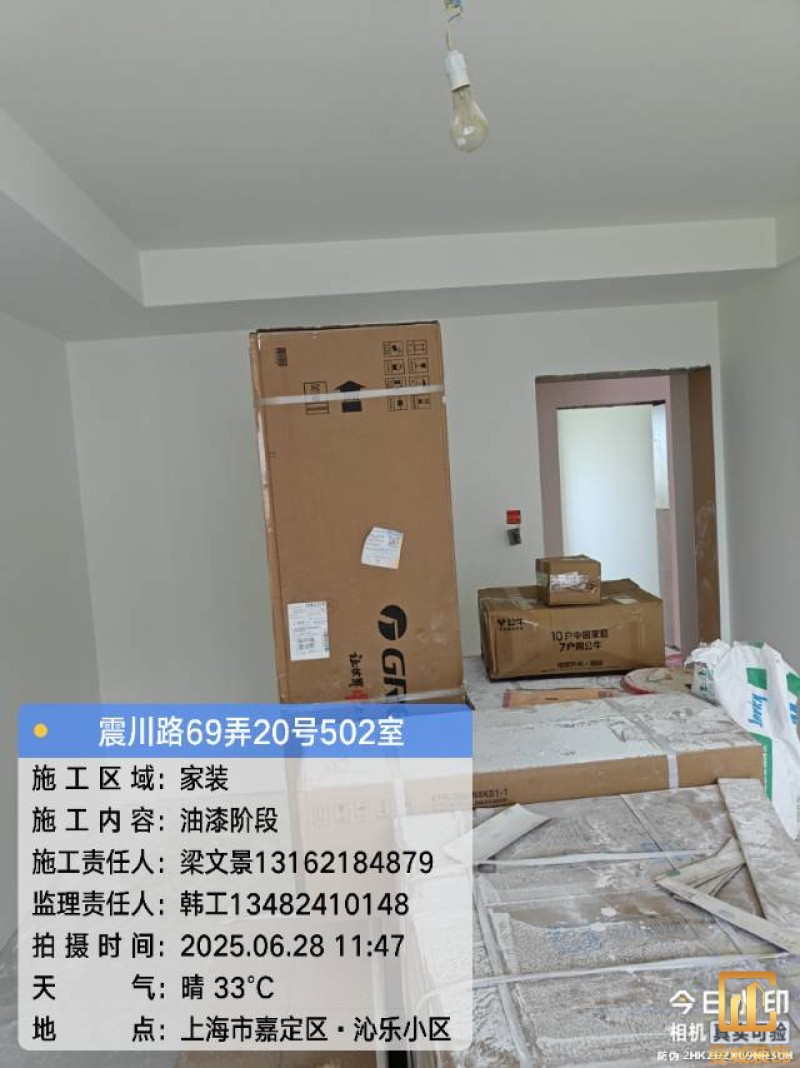

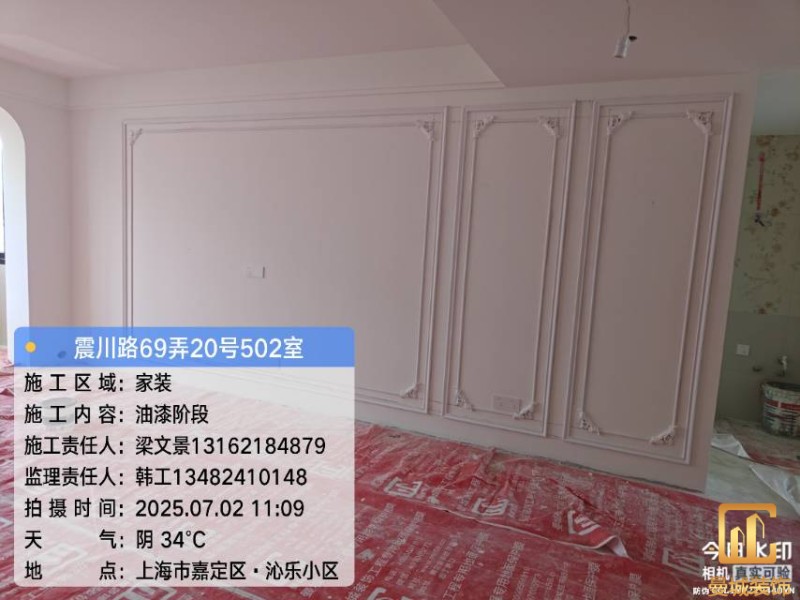

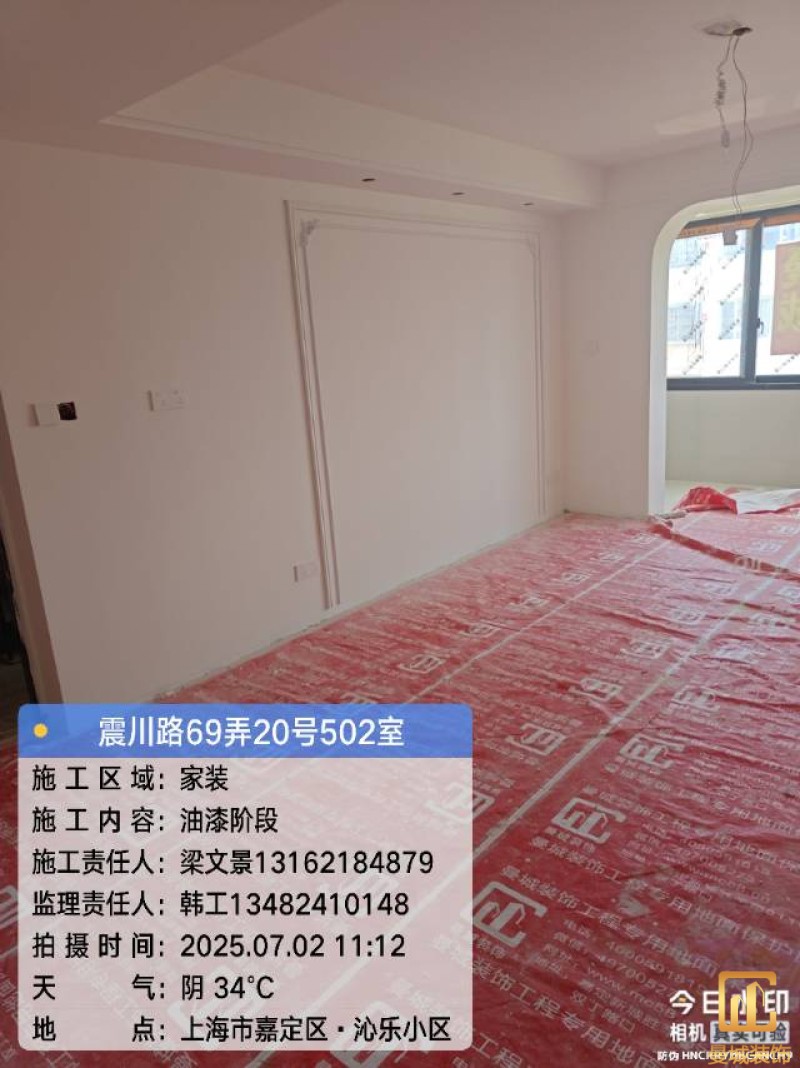

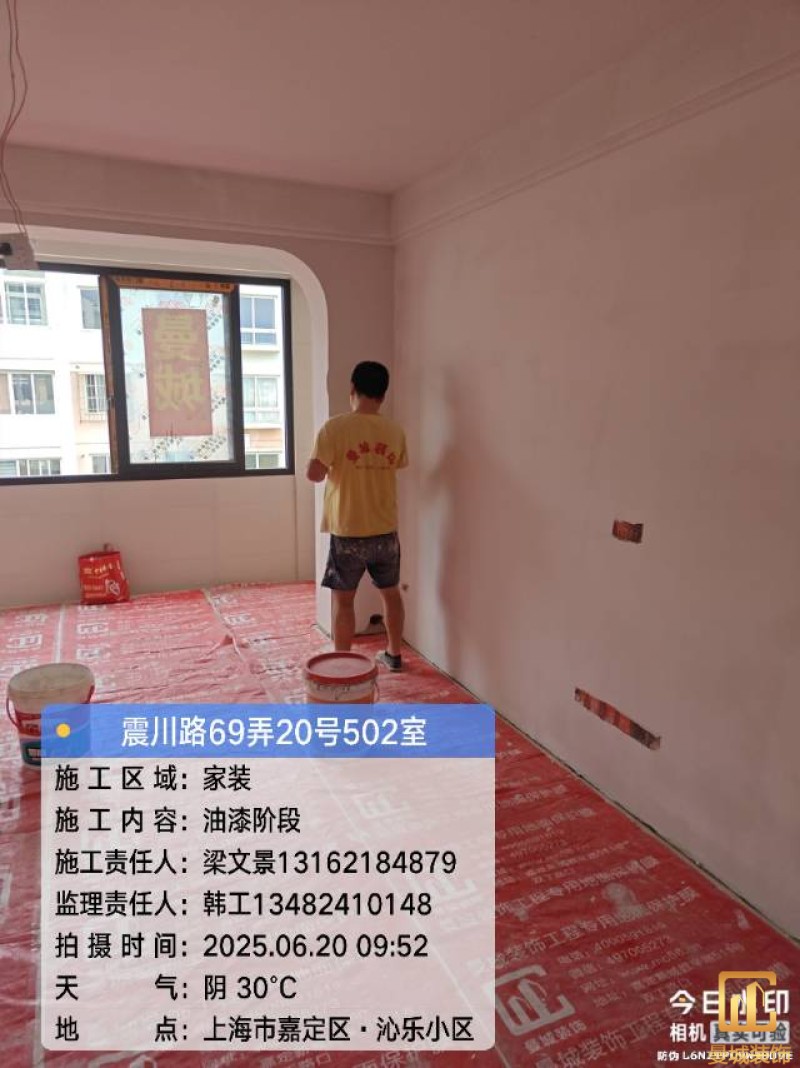

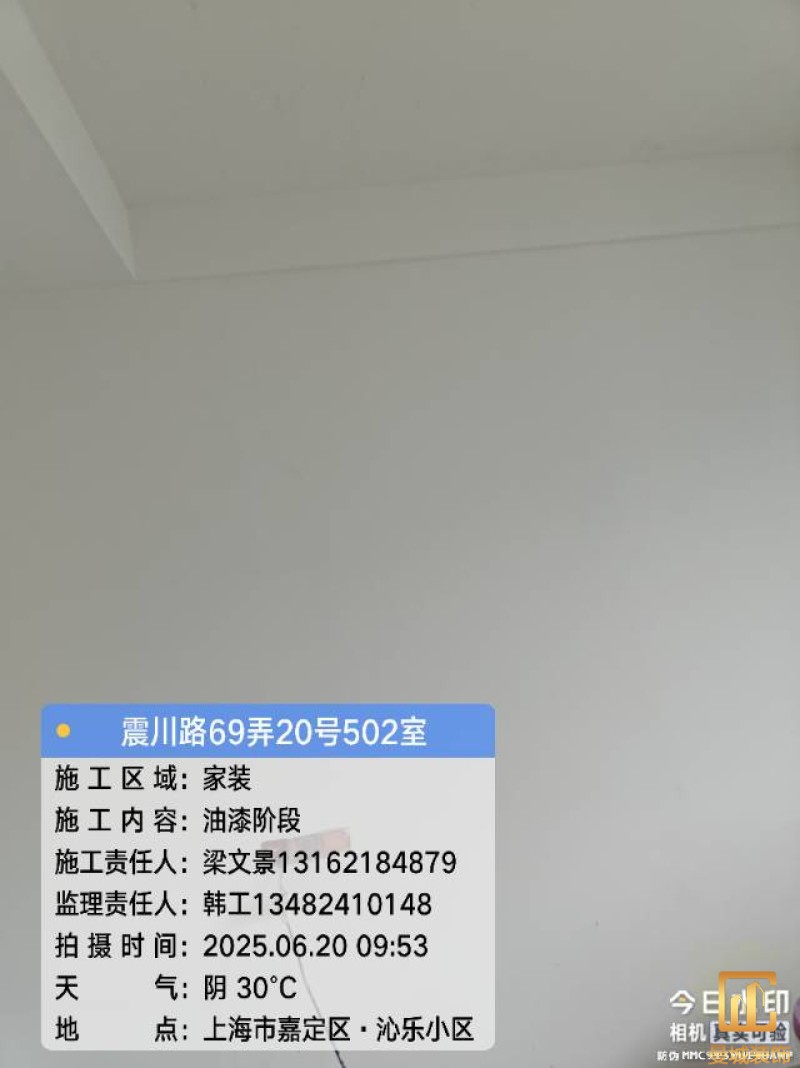

今天油漆结束了,接下来等安装柜子

项目经理:梁文景

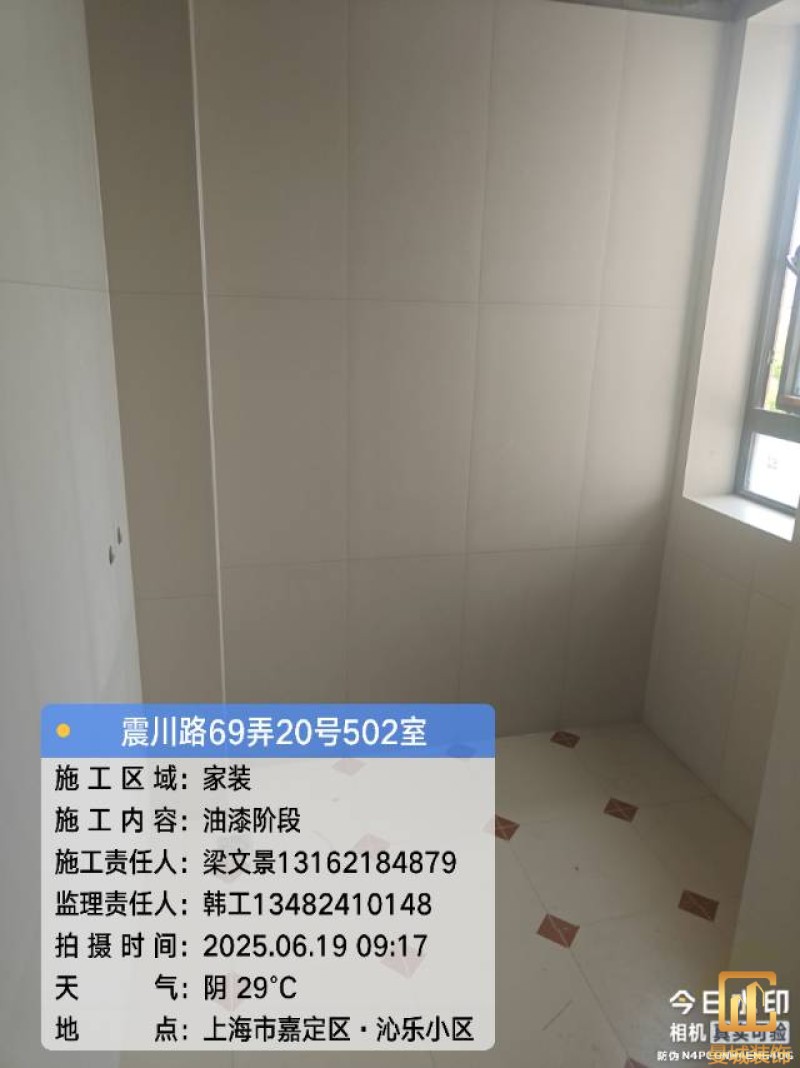

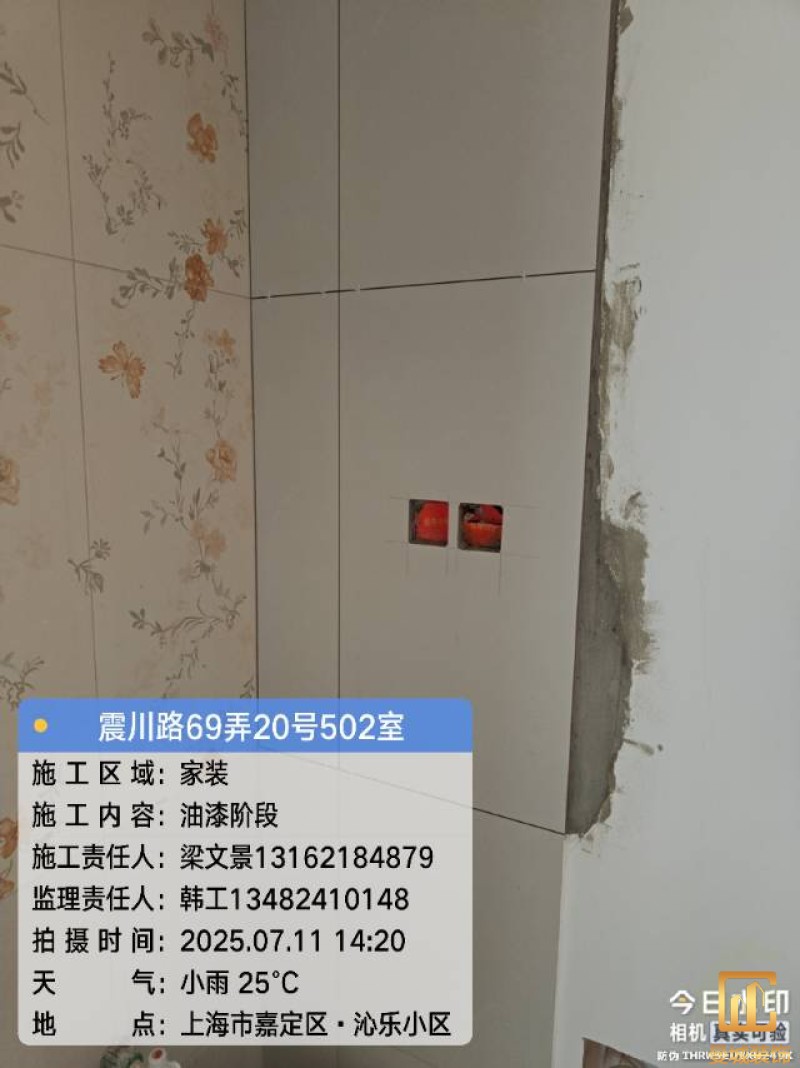

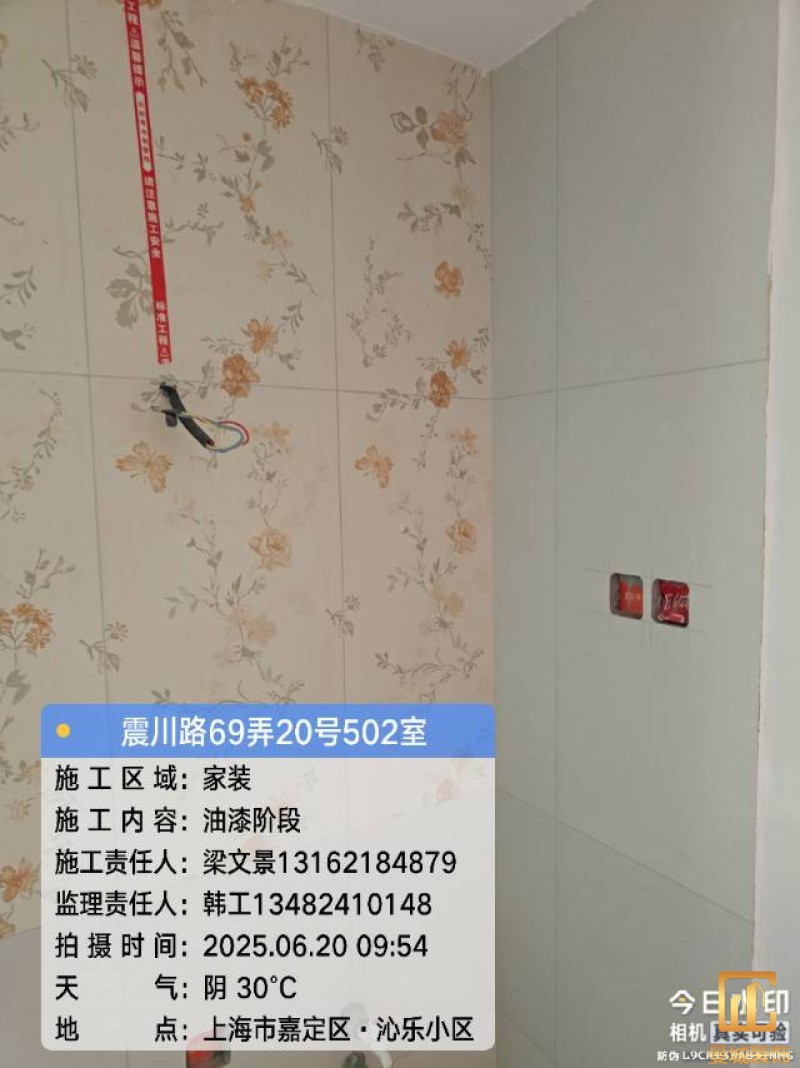

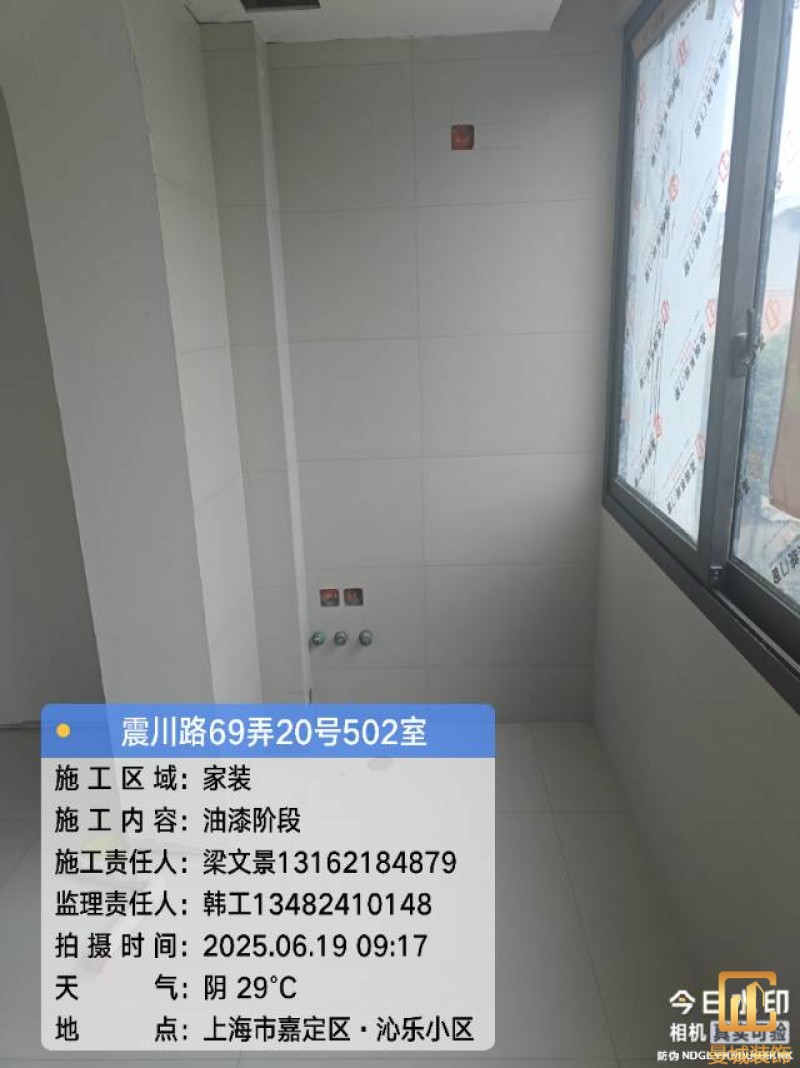

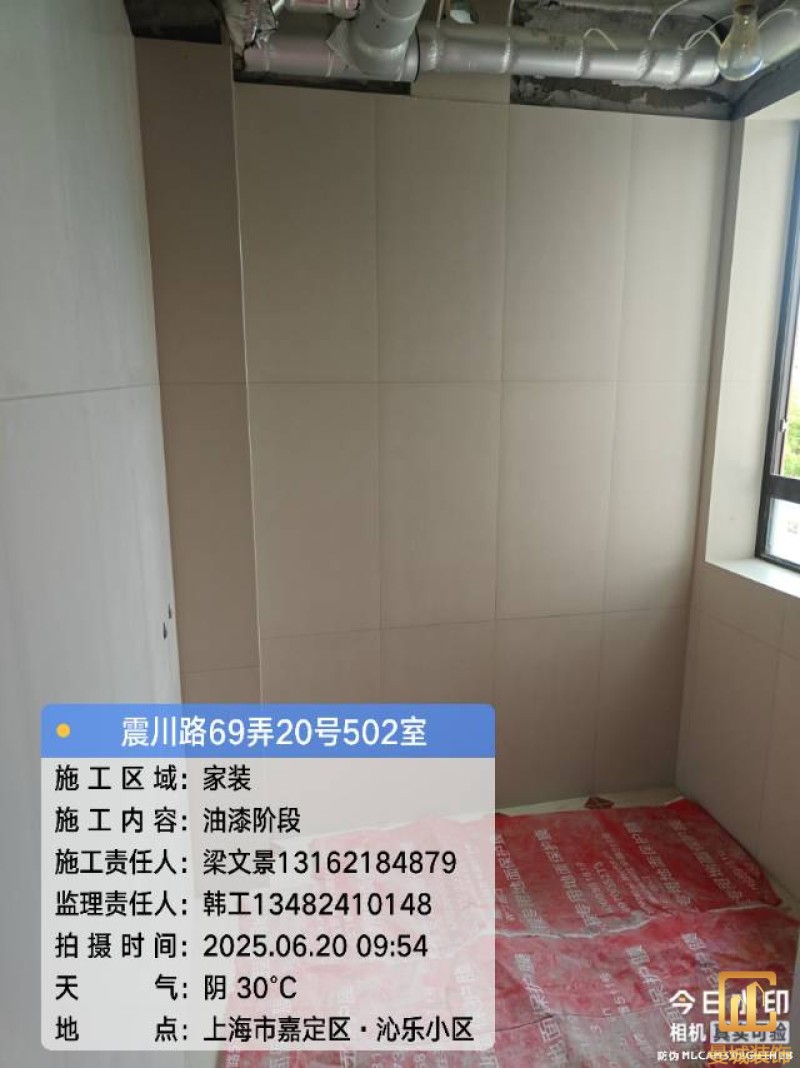

瓷砖美缝全部做好了

项目经理:梁文景

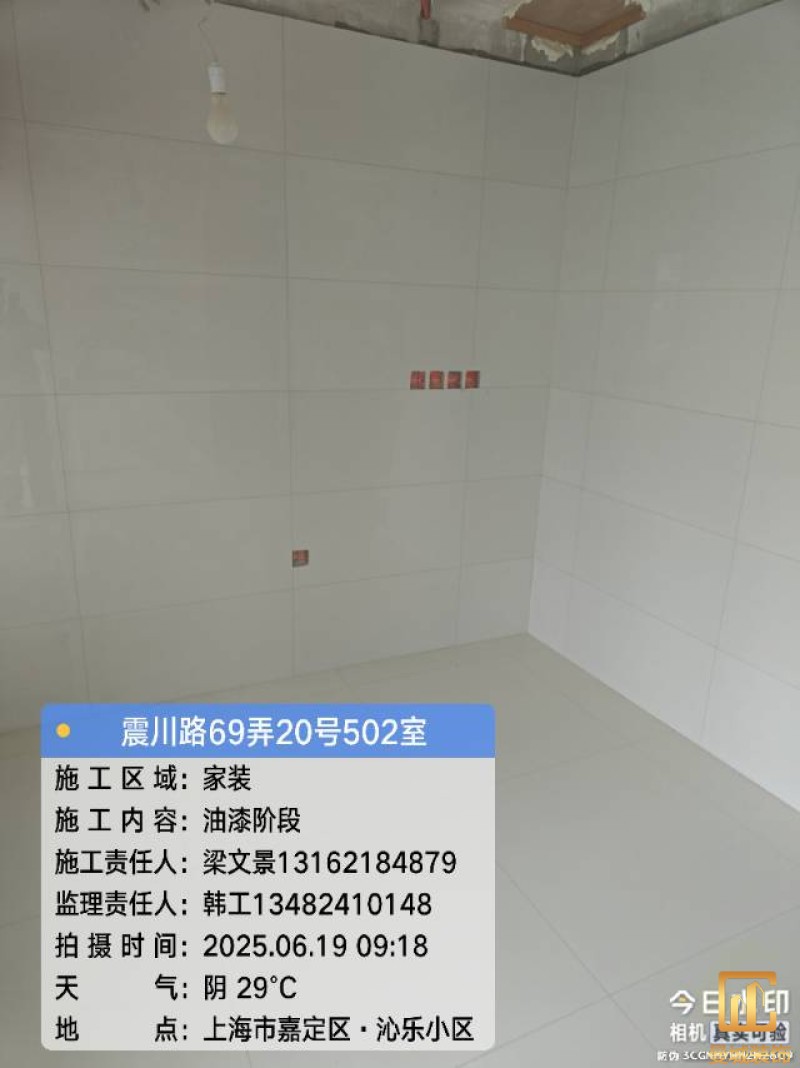

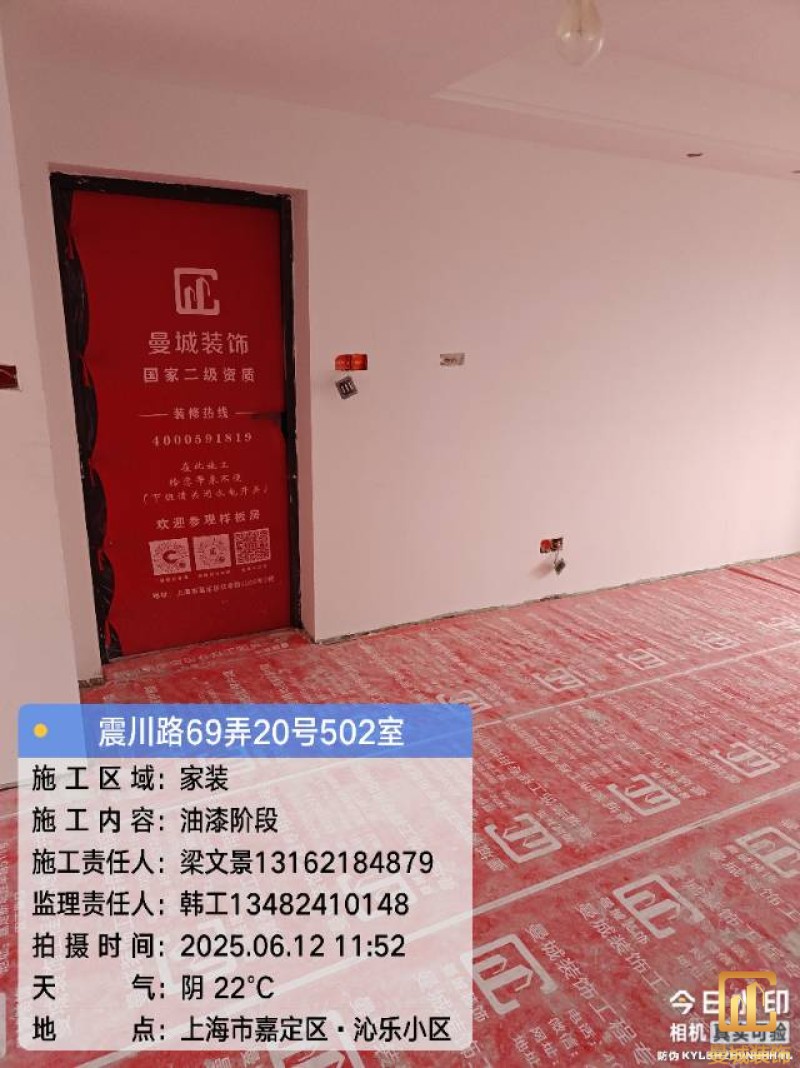

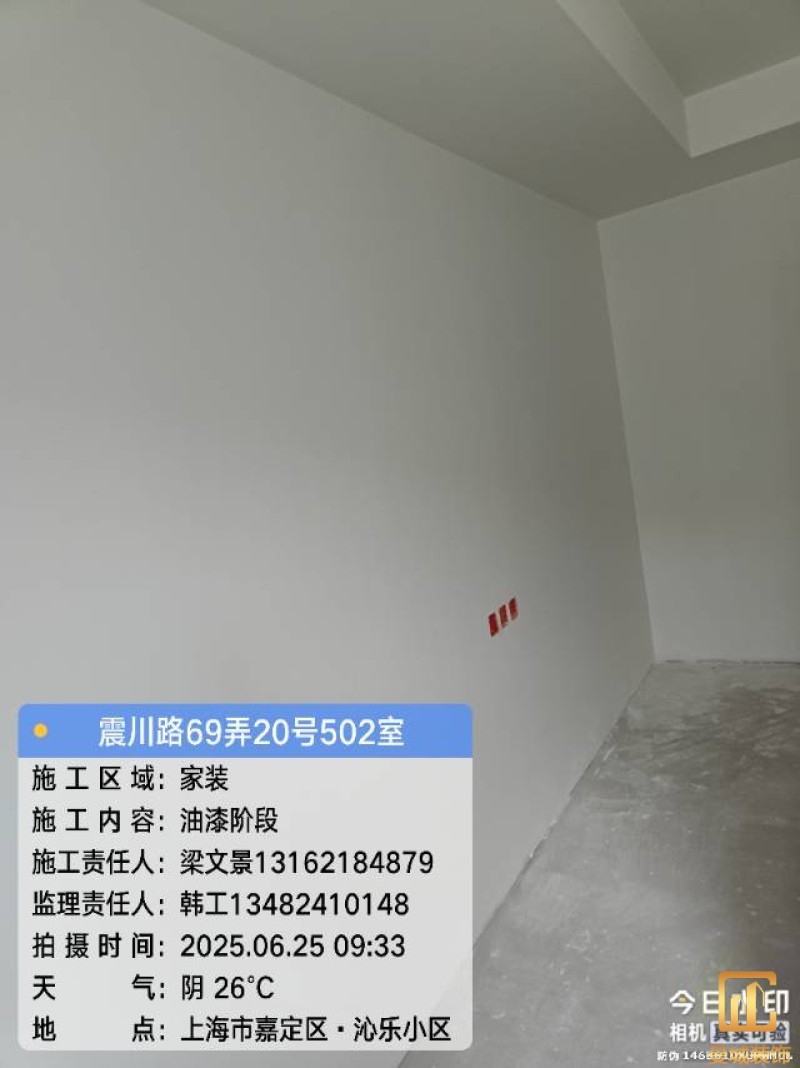

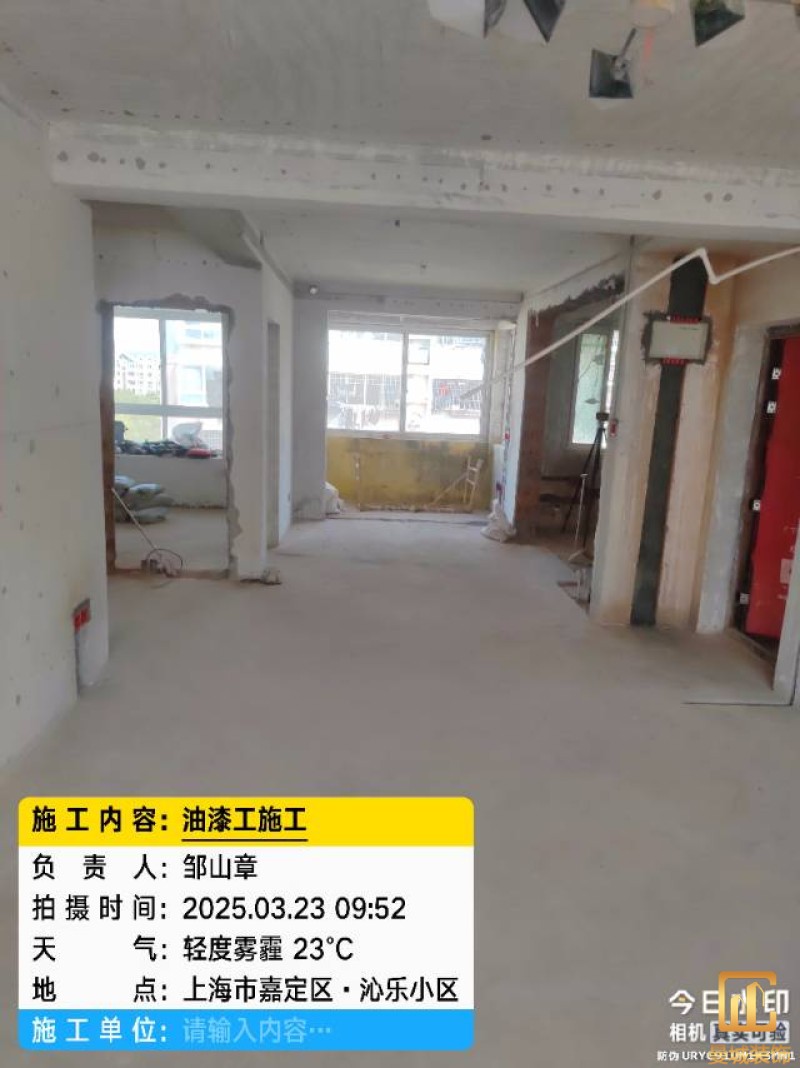

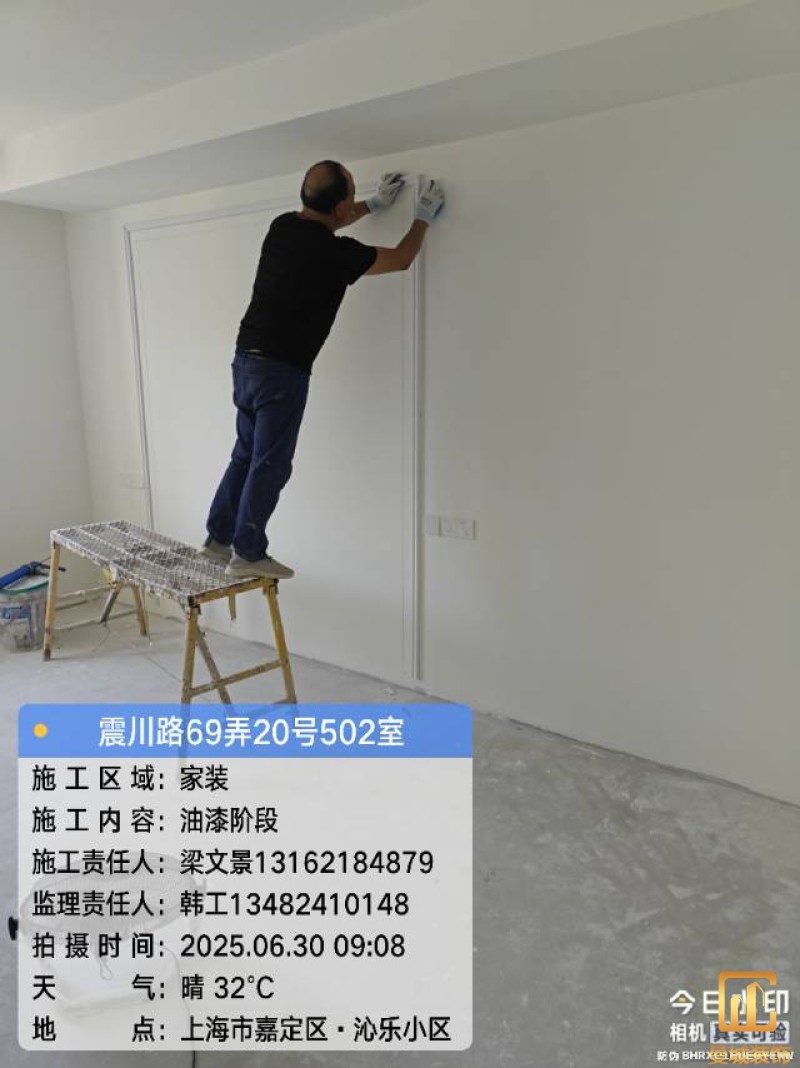

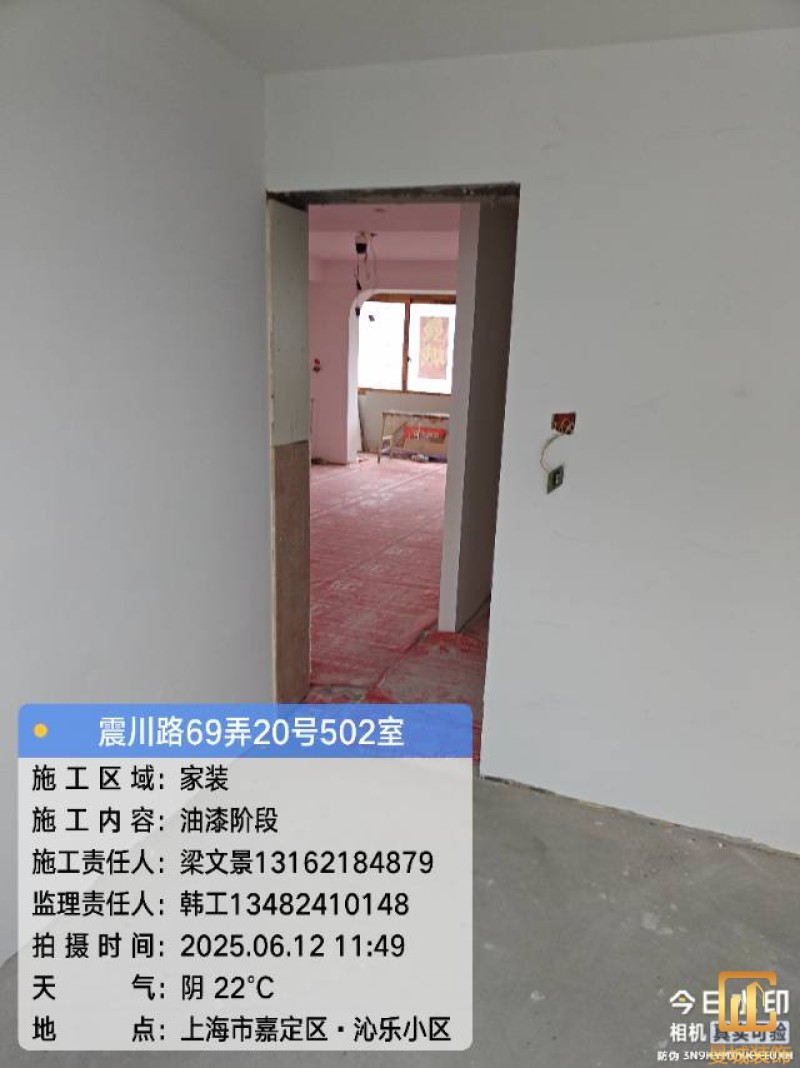

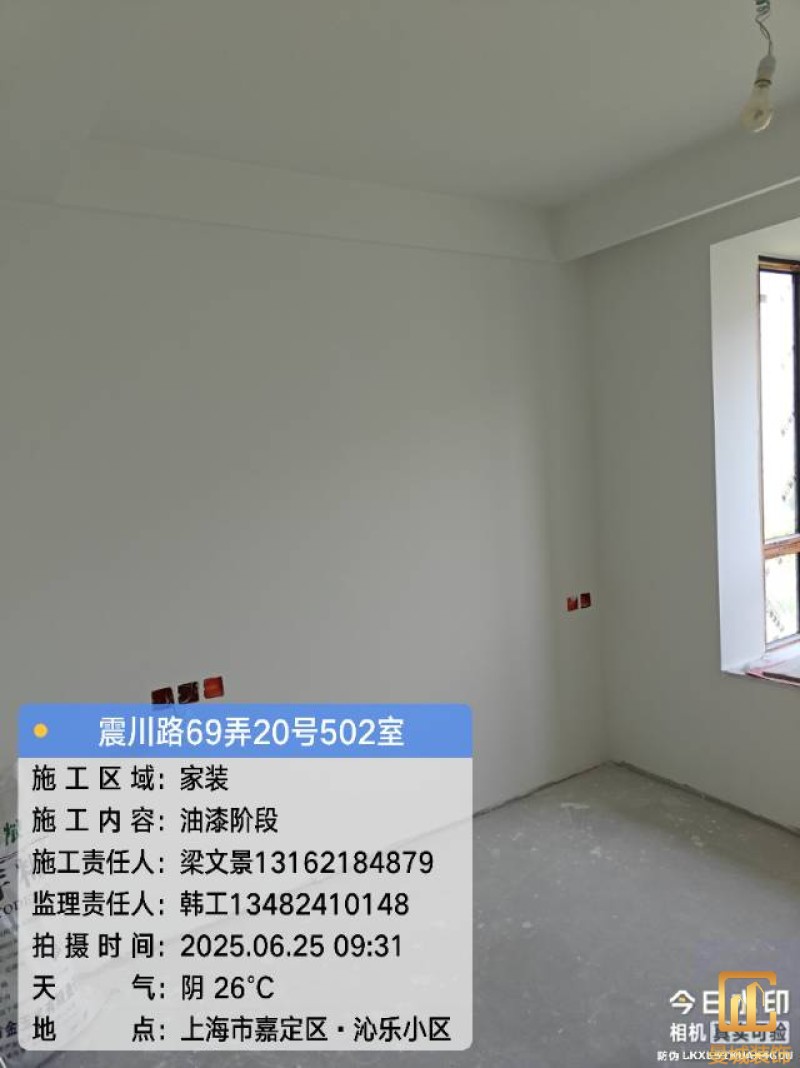

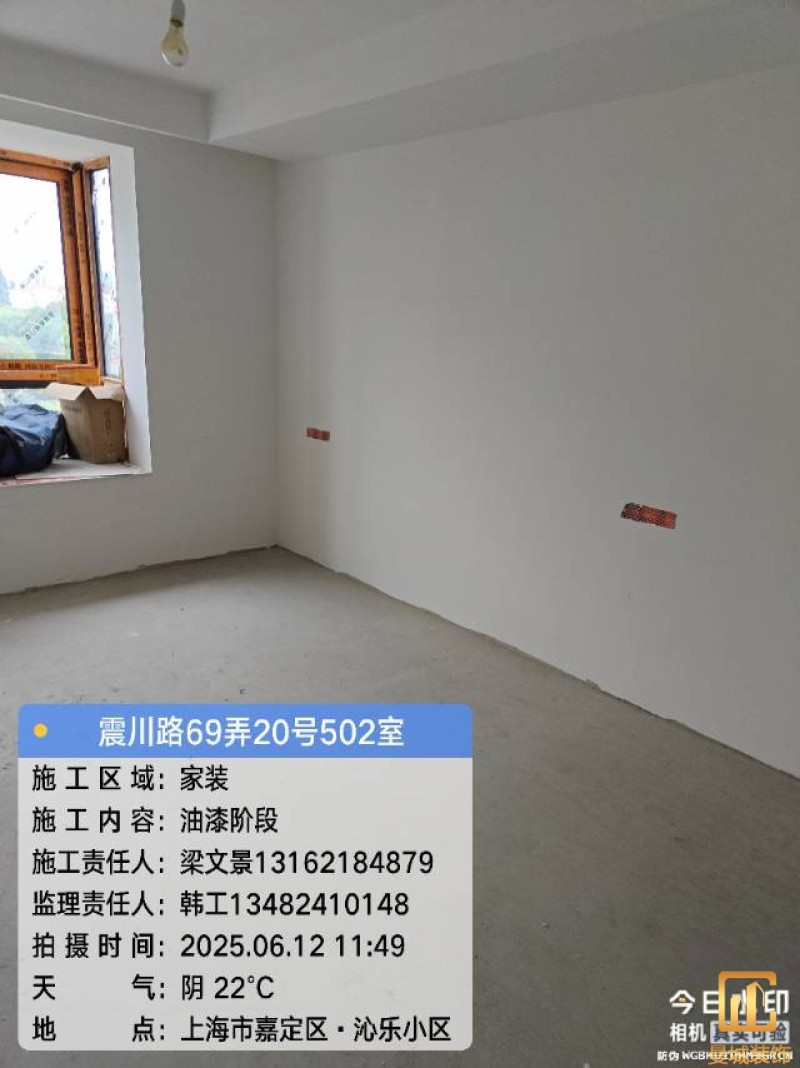

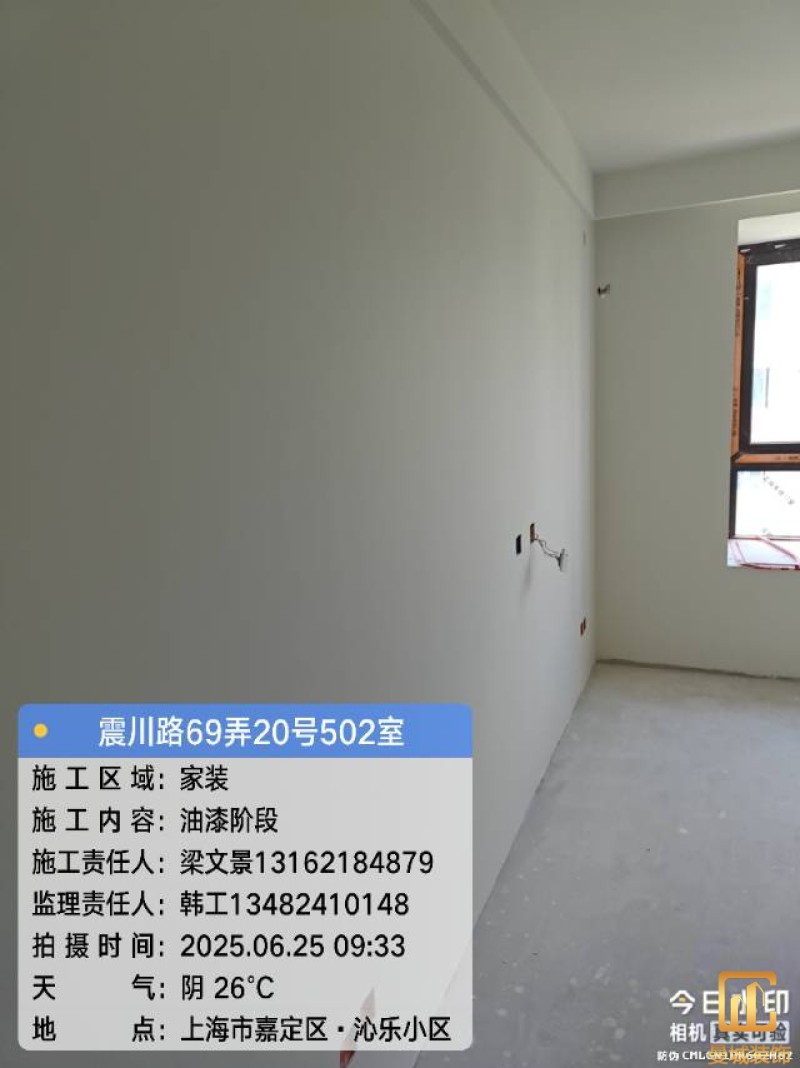

墙面今天批三遍腻子

项目经理:梁文景

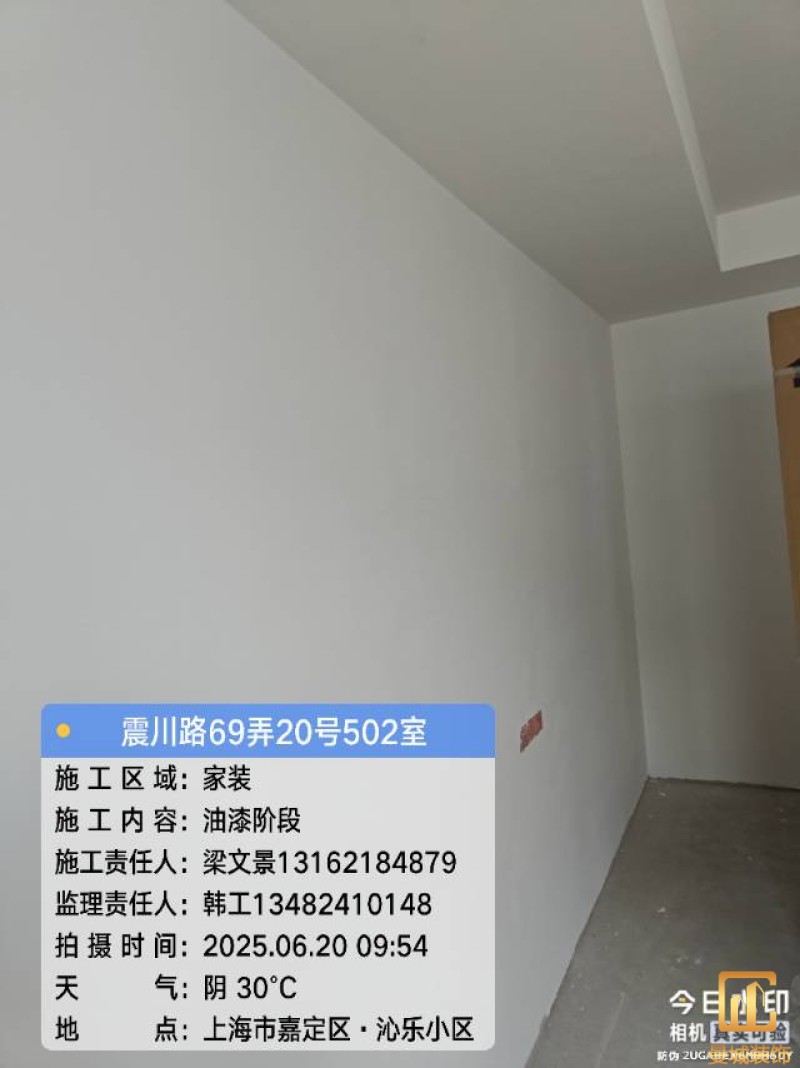

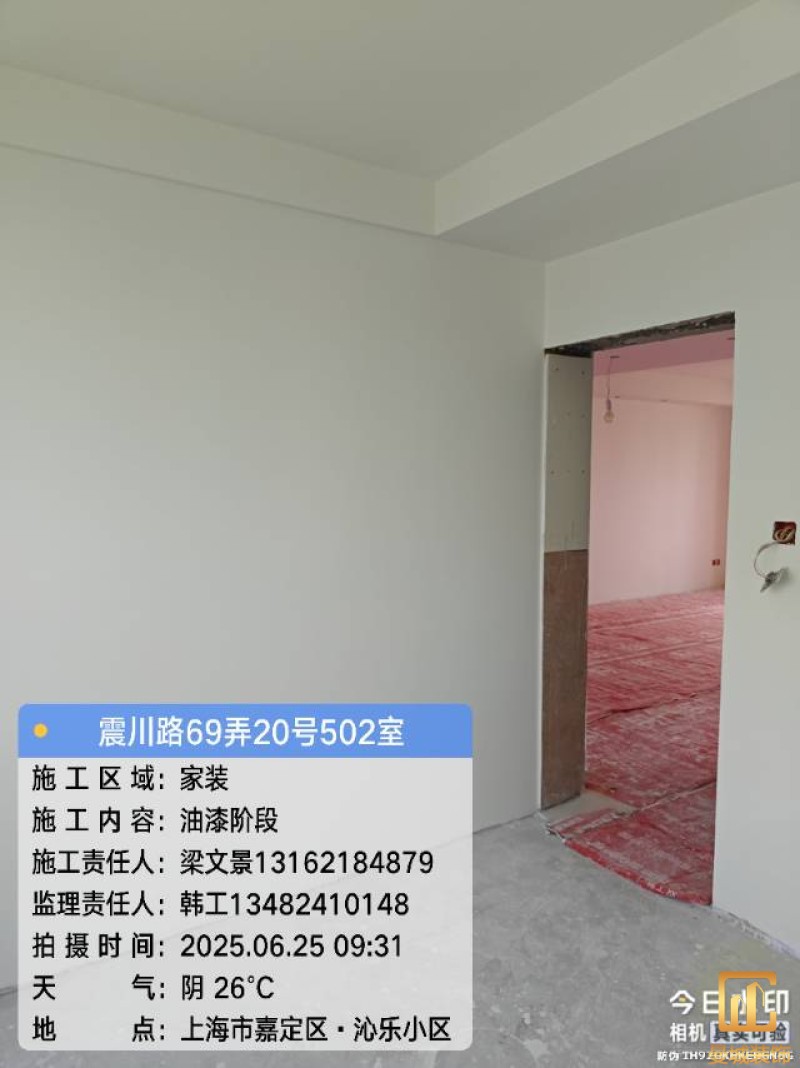

接下来墙面批三遍了

施工队长:邹山章

水电以结束了,下一步木工吊顶

施工队长:邹山章

水电今天以结束了

施工队长:邹山章

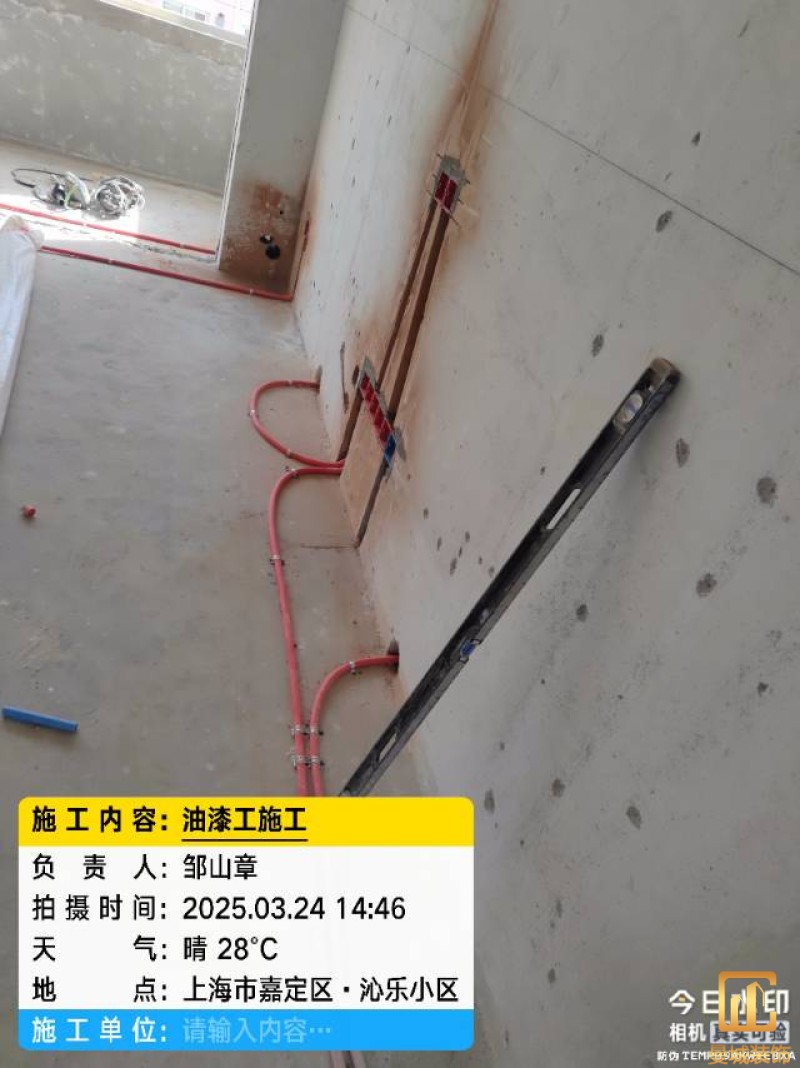

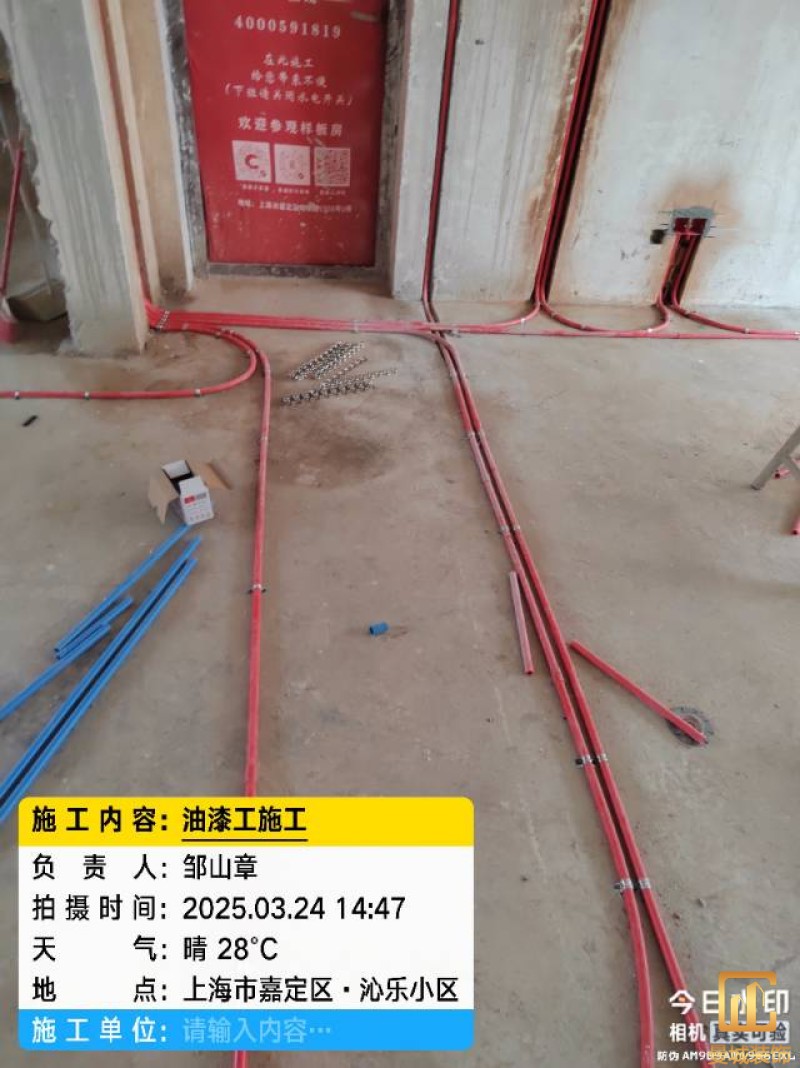

水电排管中

施工队长:邹山章

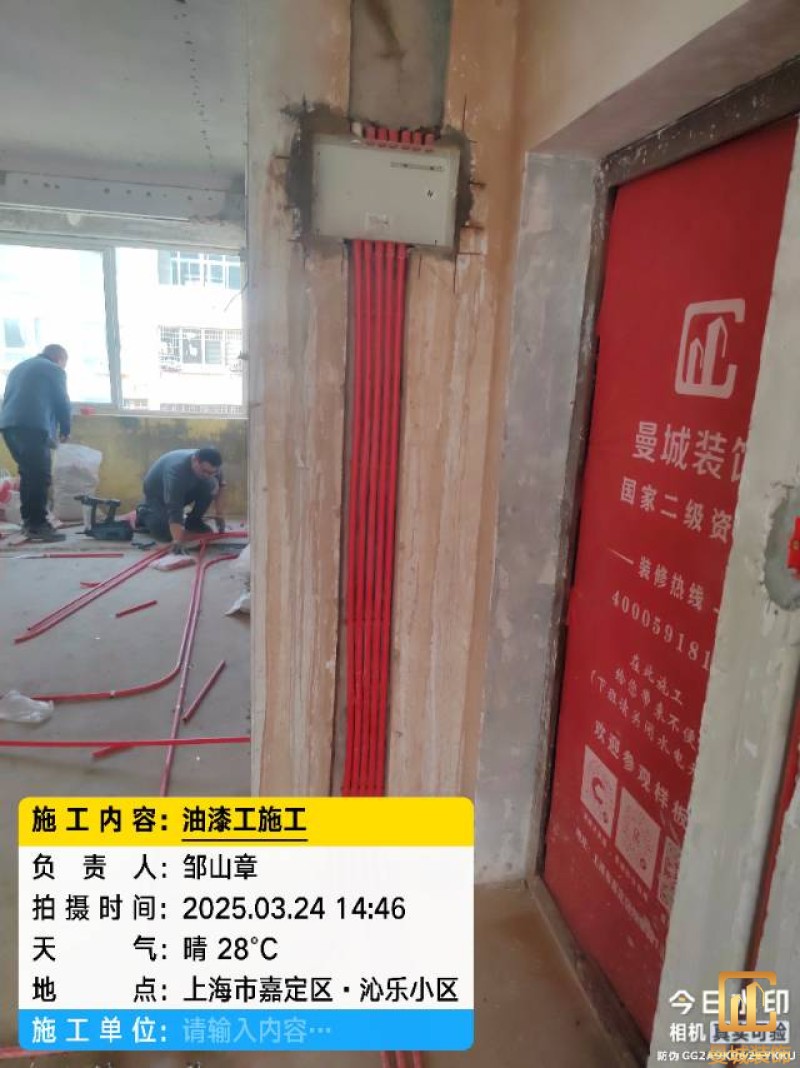

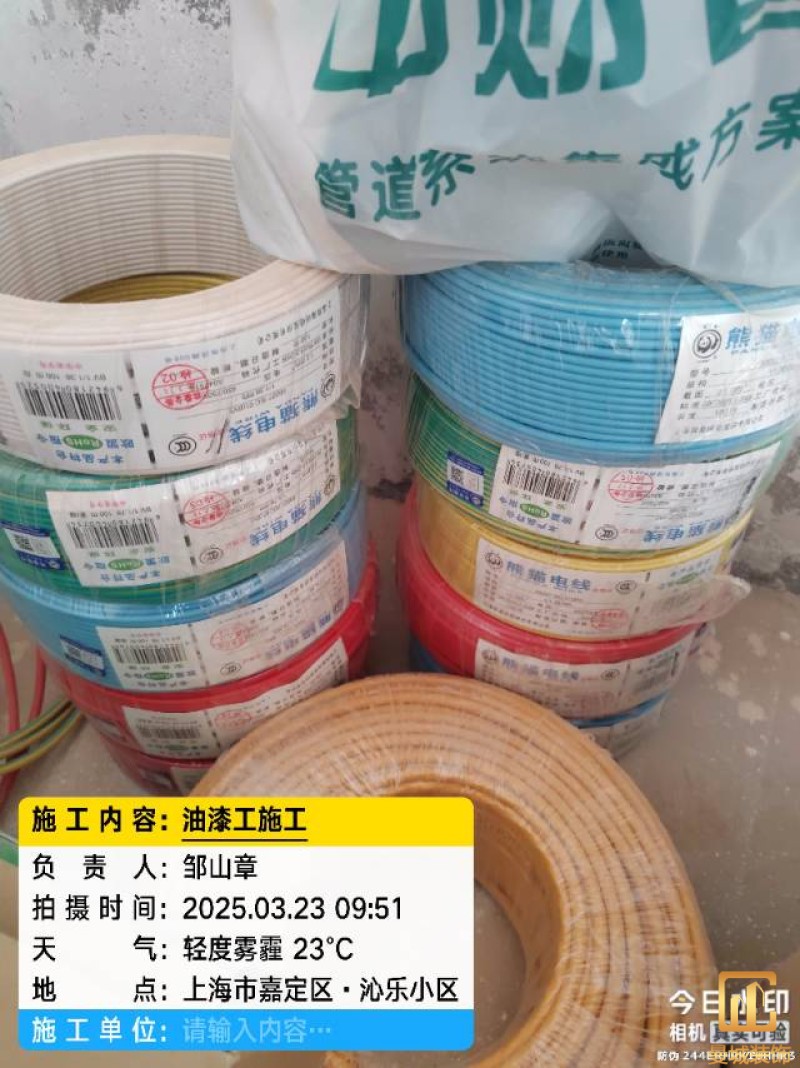

电工已进场施工,电工完工时间预估10个工作是,电线为熊猫1.5数量500米2.5数量为600米,网线超六类熊猫、线管为中财315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,强弱电间距200mm 以上,墙弱电交叉处用专用锡箔做信号屏蔽处理,默认煤气管40PVC管预埋高度离地1350cm。三角阀离地度度1400cm,电视机用50PVC管预埋高度350cm-1100cm 、默认花洒离地高度900-1000cm、马桶三角阀离地度度150-250cm,台盆三角阀离地度度350-400cm,墙排下水离地高度400-500cm,

施工队长:邹山章

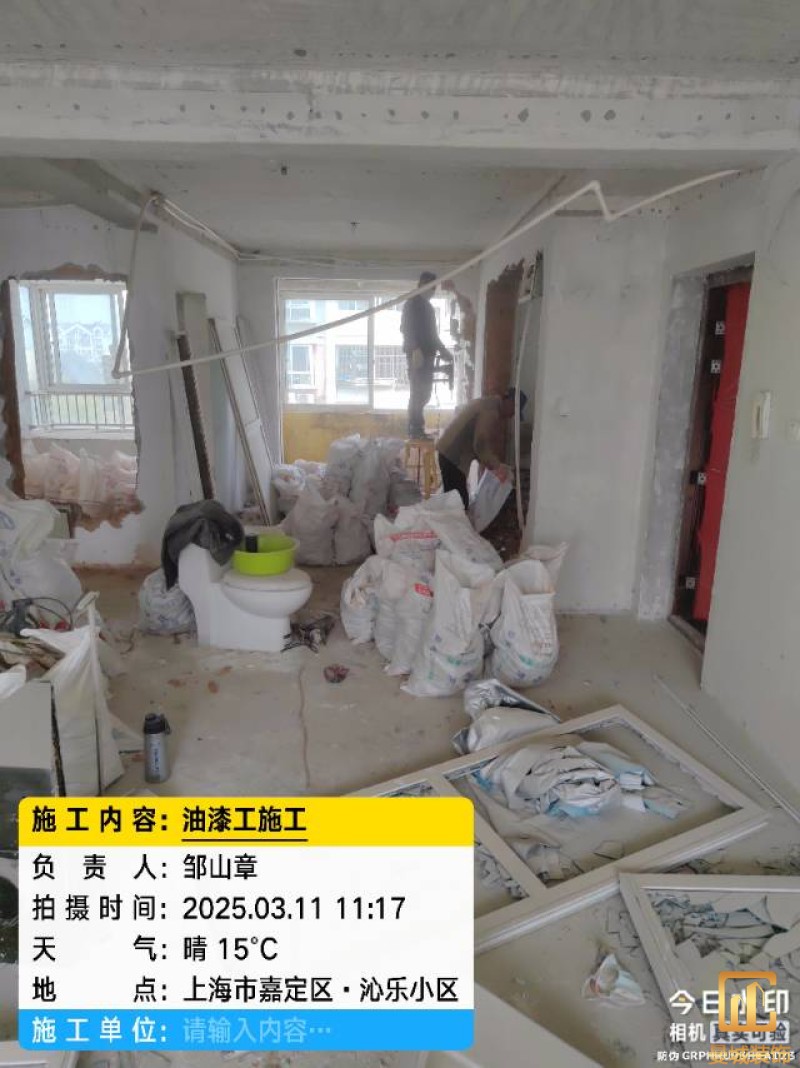

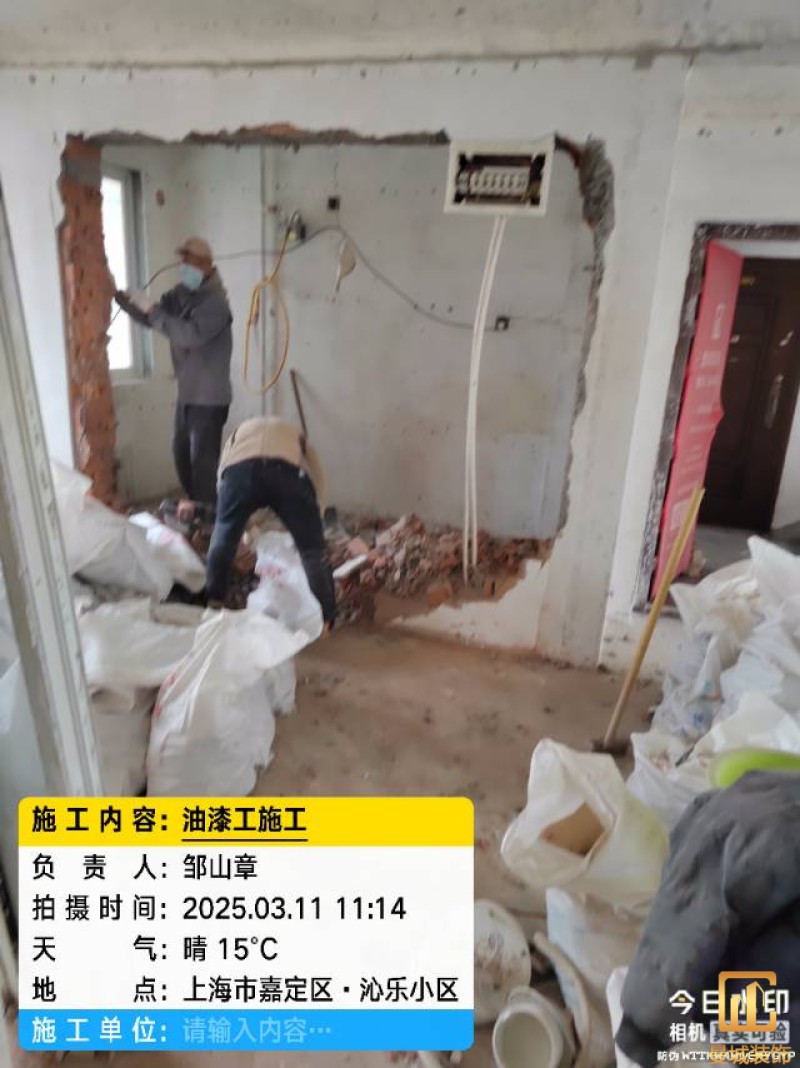

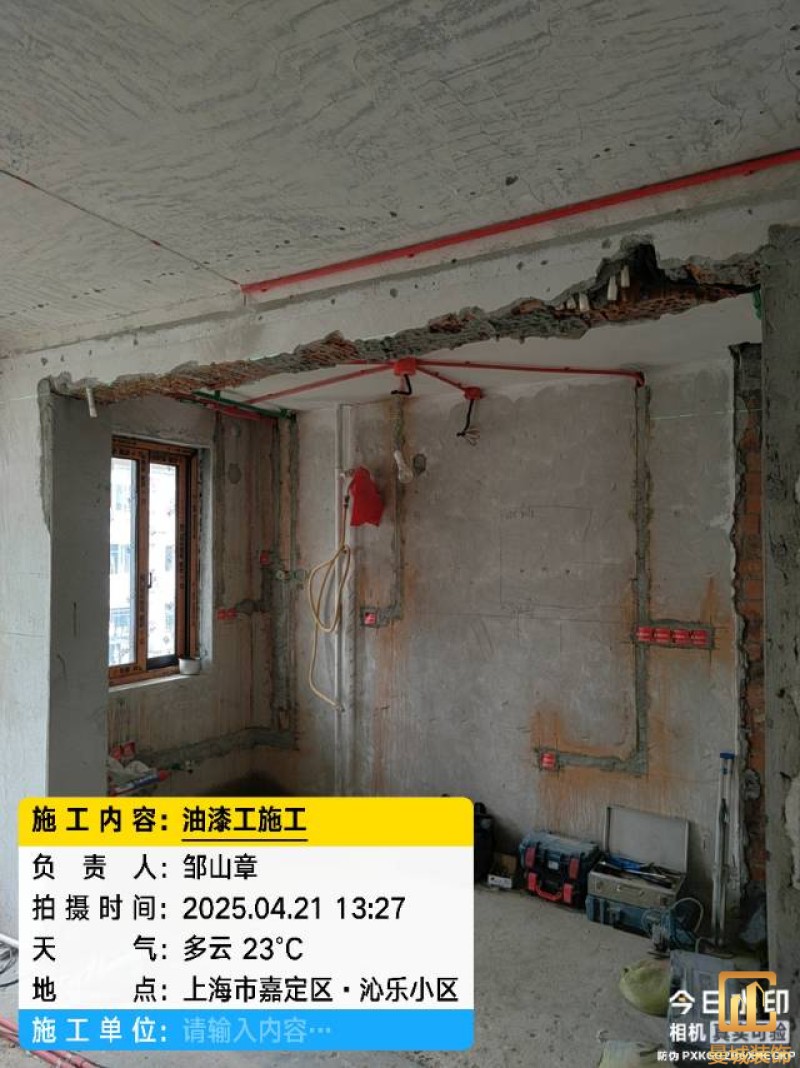

今天在拆除墙体

监理:韩工

开工仪式并非一种仪式,而是曼城人对业主的承诺和质量的保证,标准化的施工,专业的服务,是我们曼城人一贯秉承的原则。曼城装饰,受您一份委托,还您一个信任!
