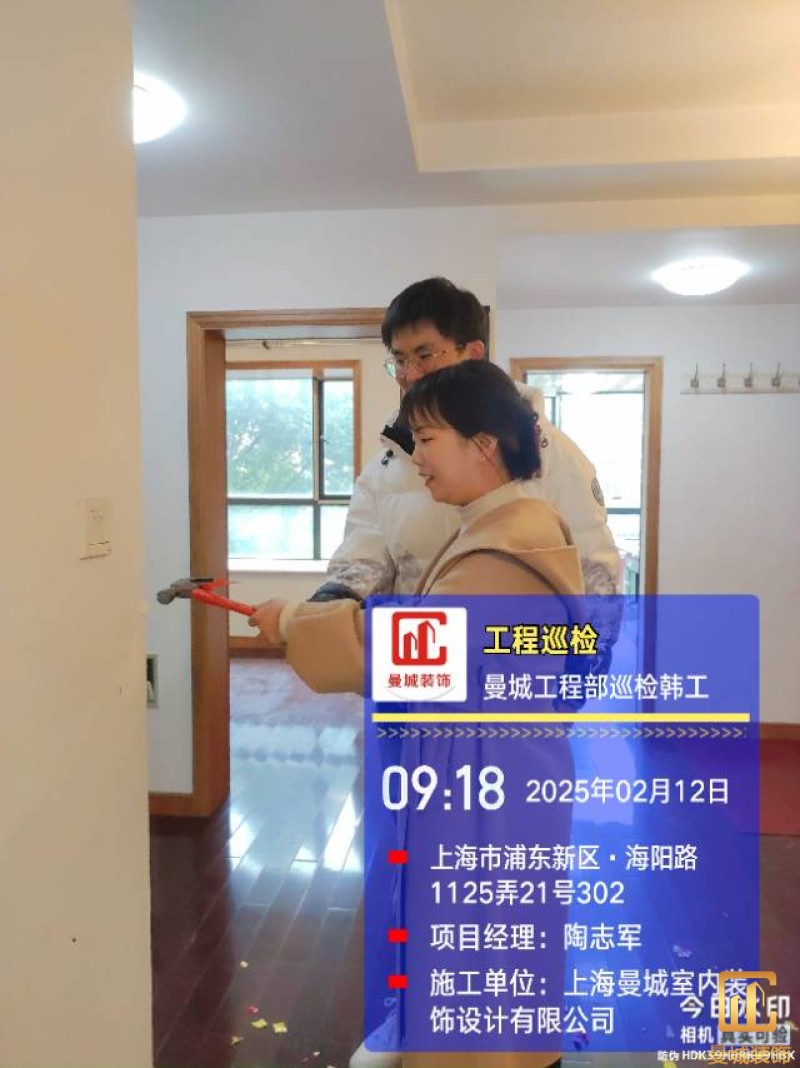

施工队长:陶志军
设计师:蒲一凡
业主:王**
开工时间:2025-02-12

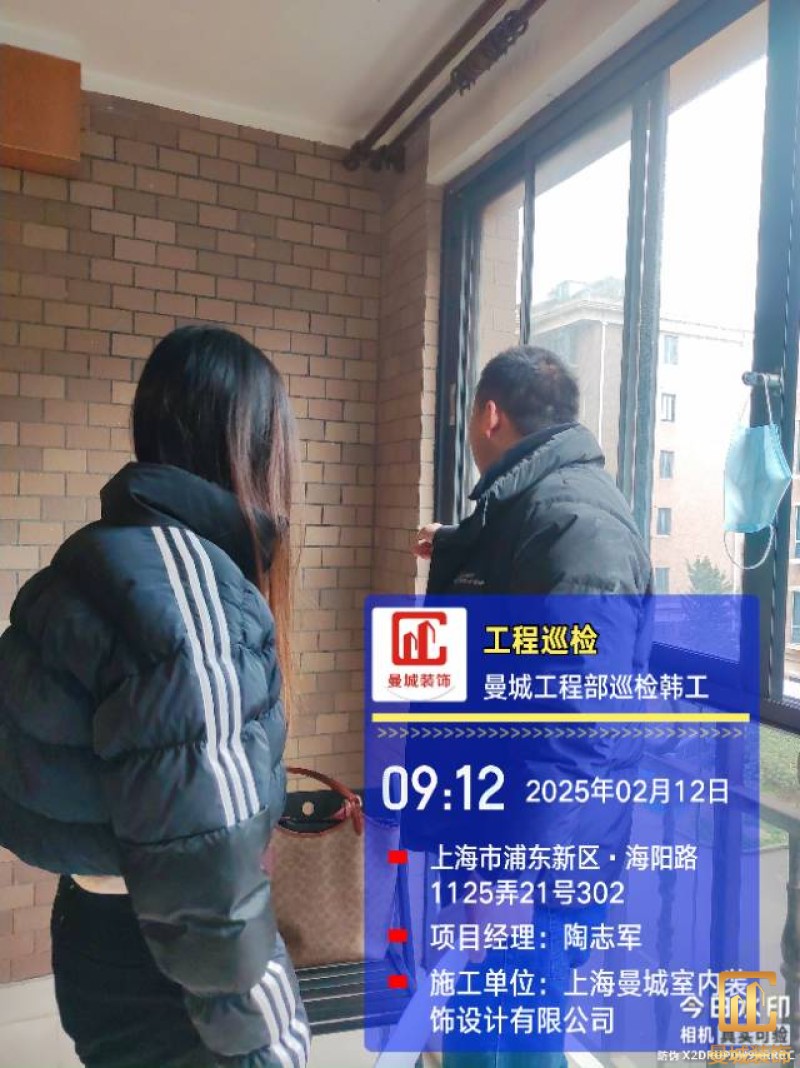

项目经理:陶志军

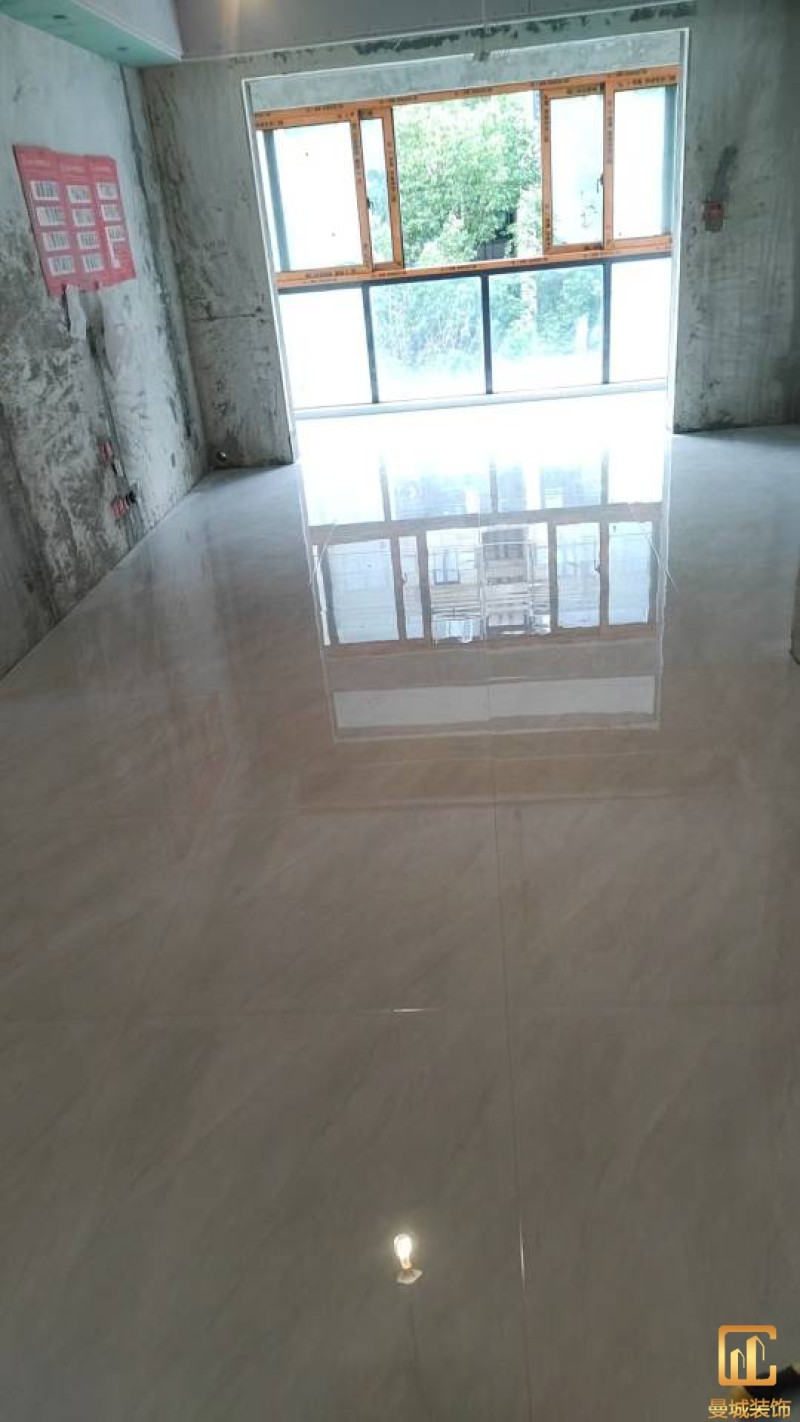

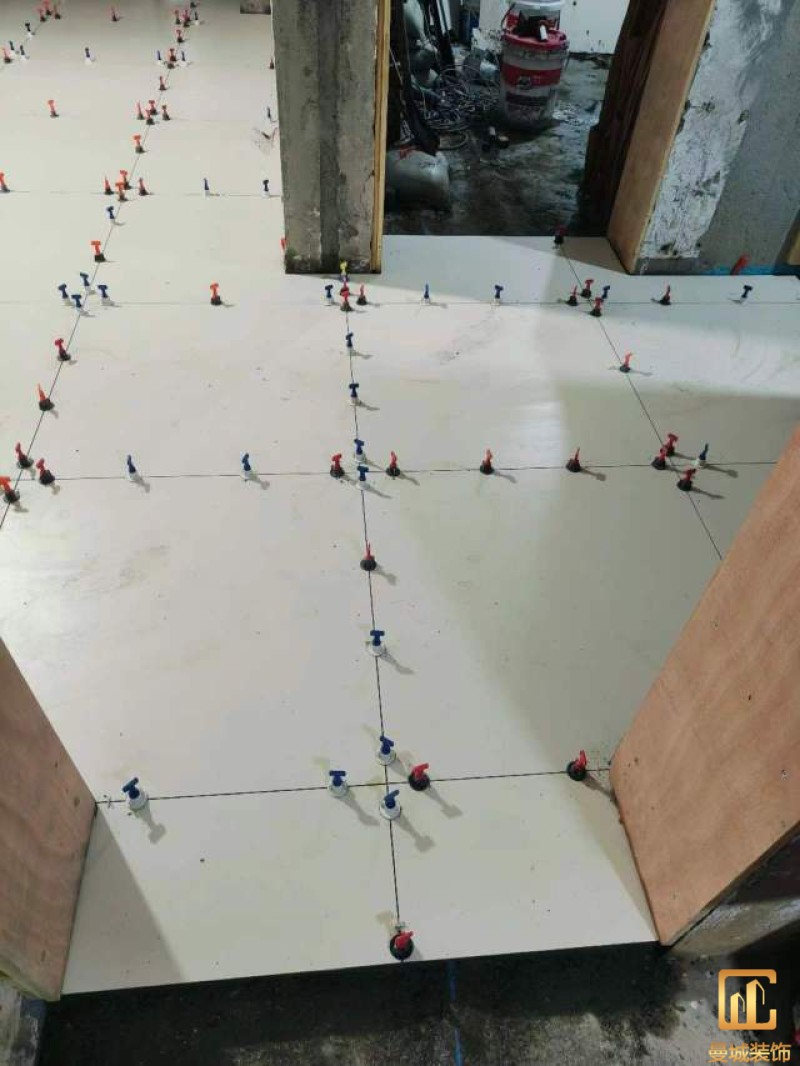

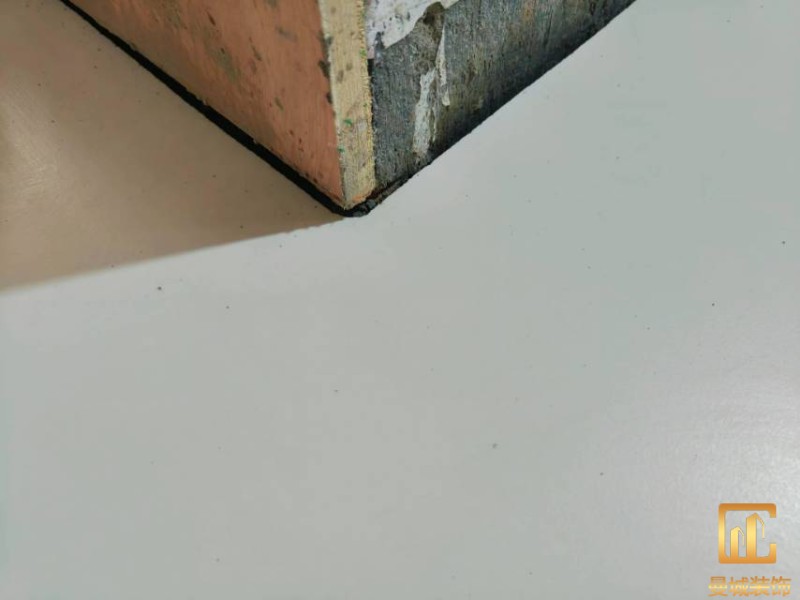

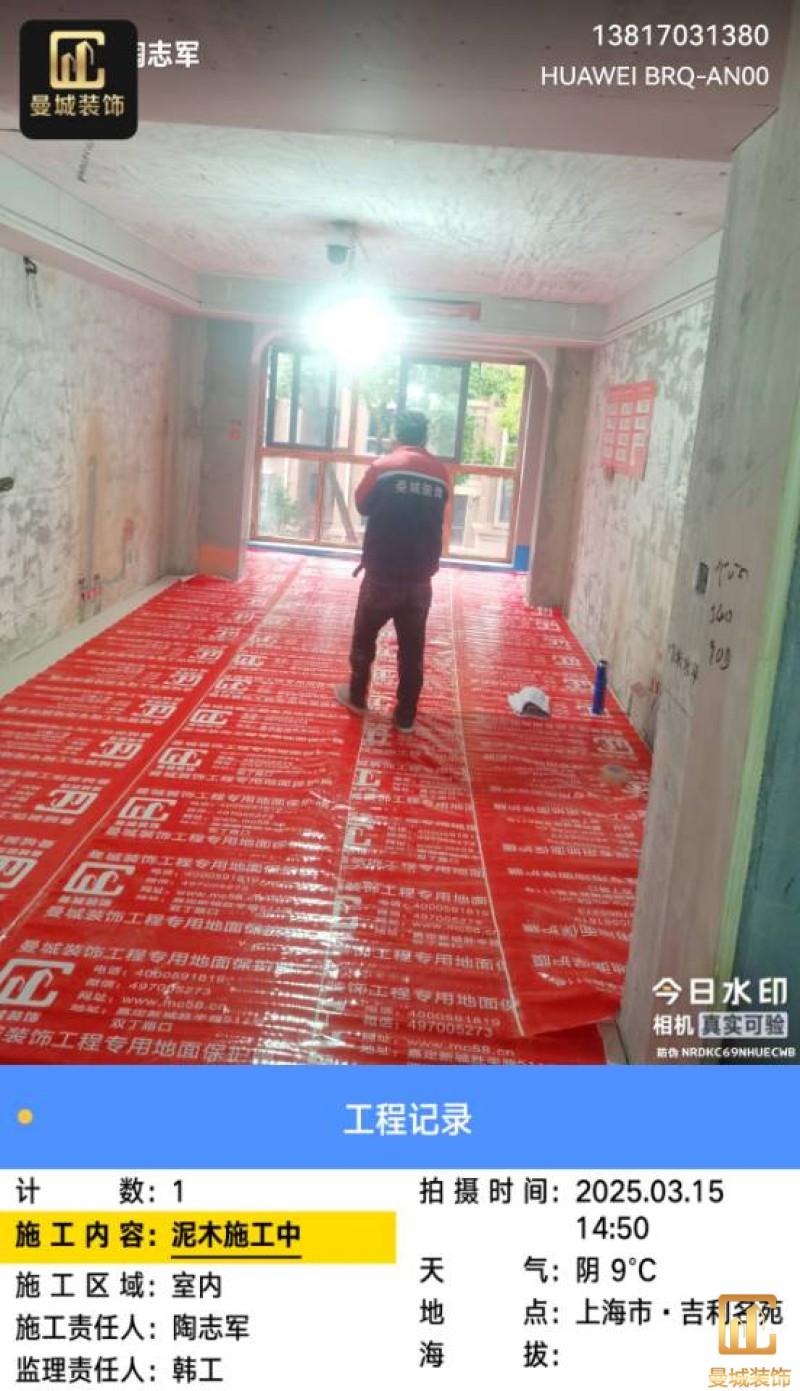

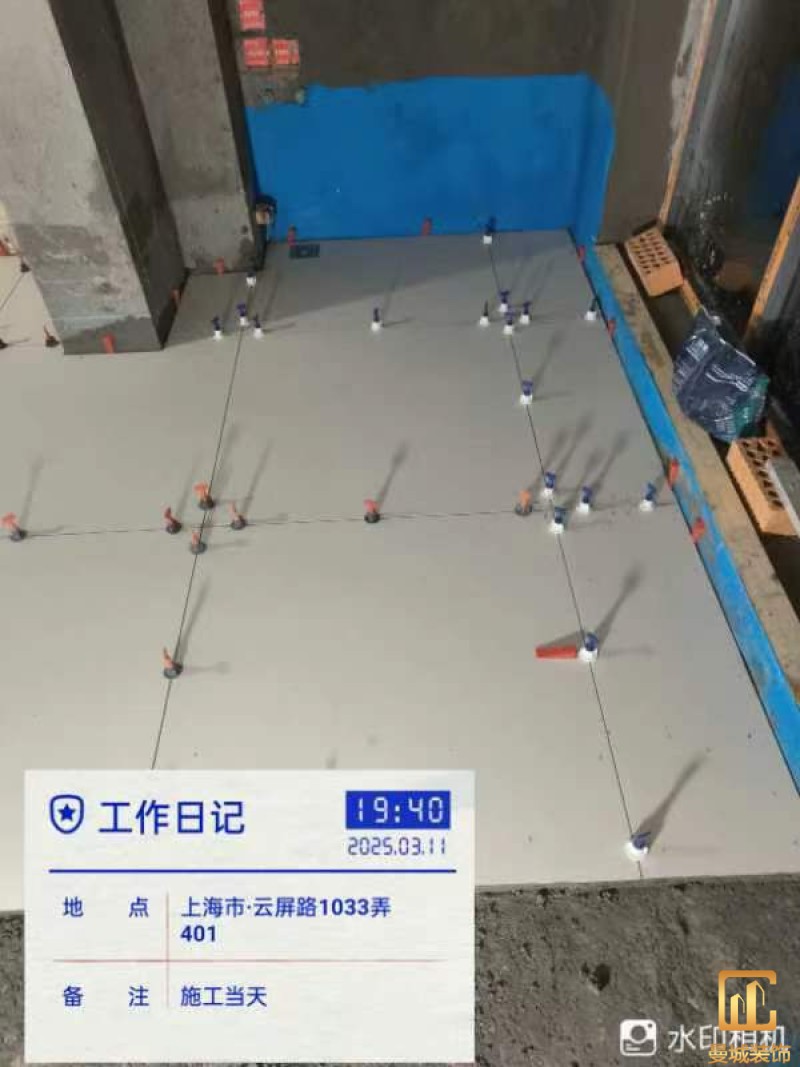

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:陶志军

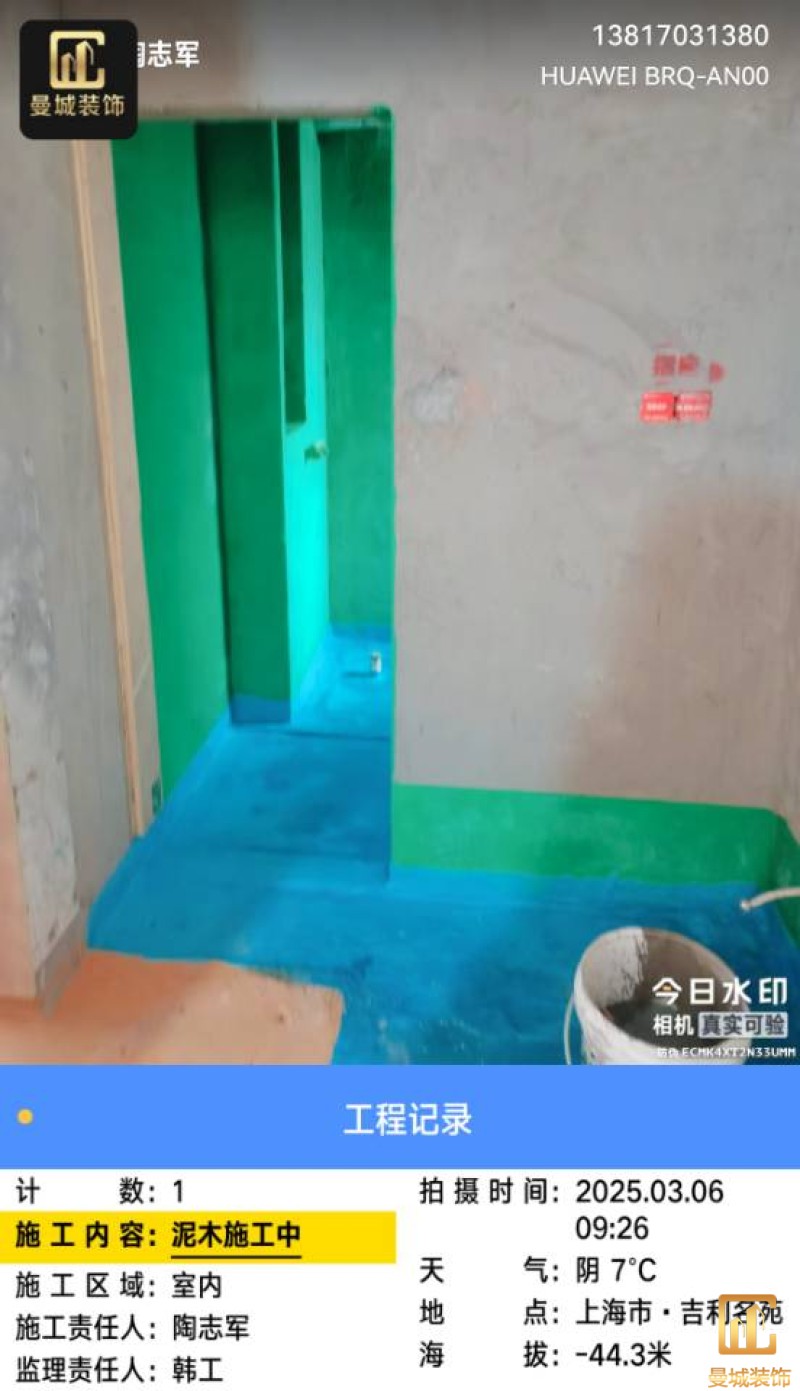

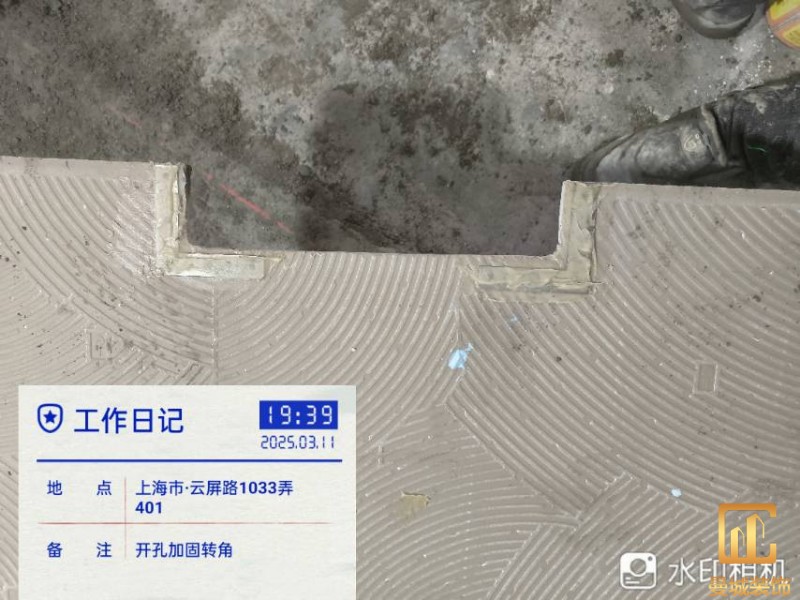

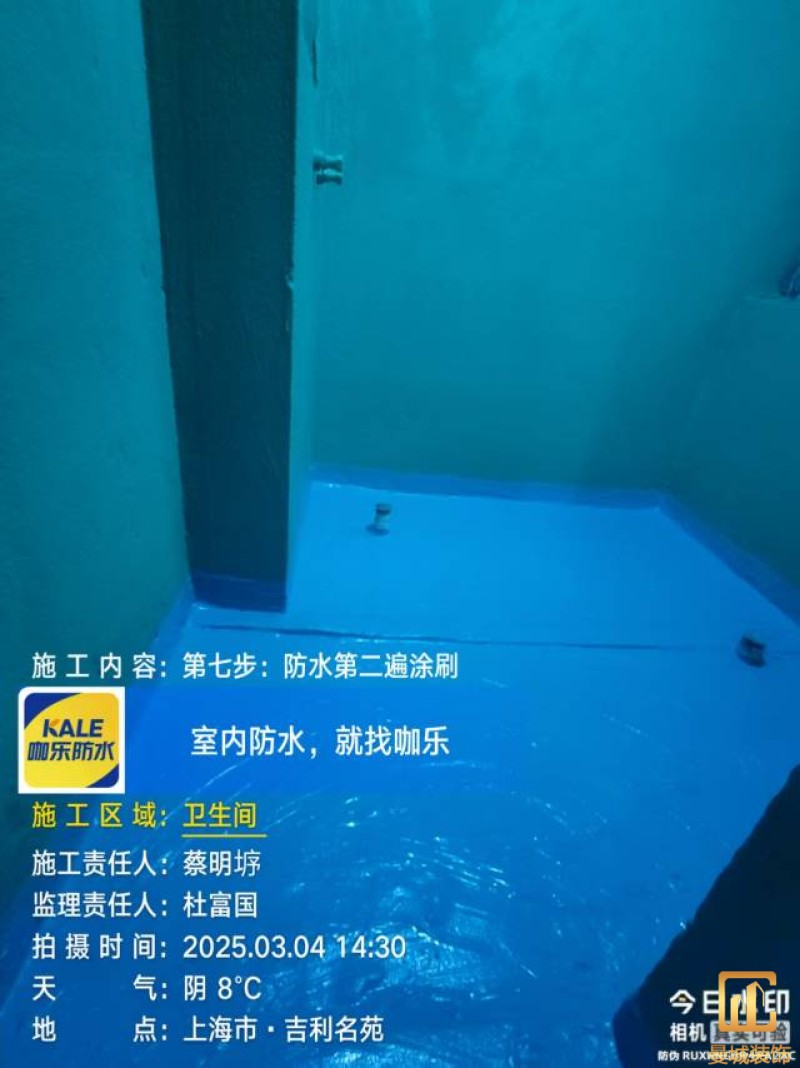

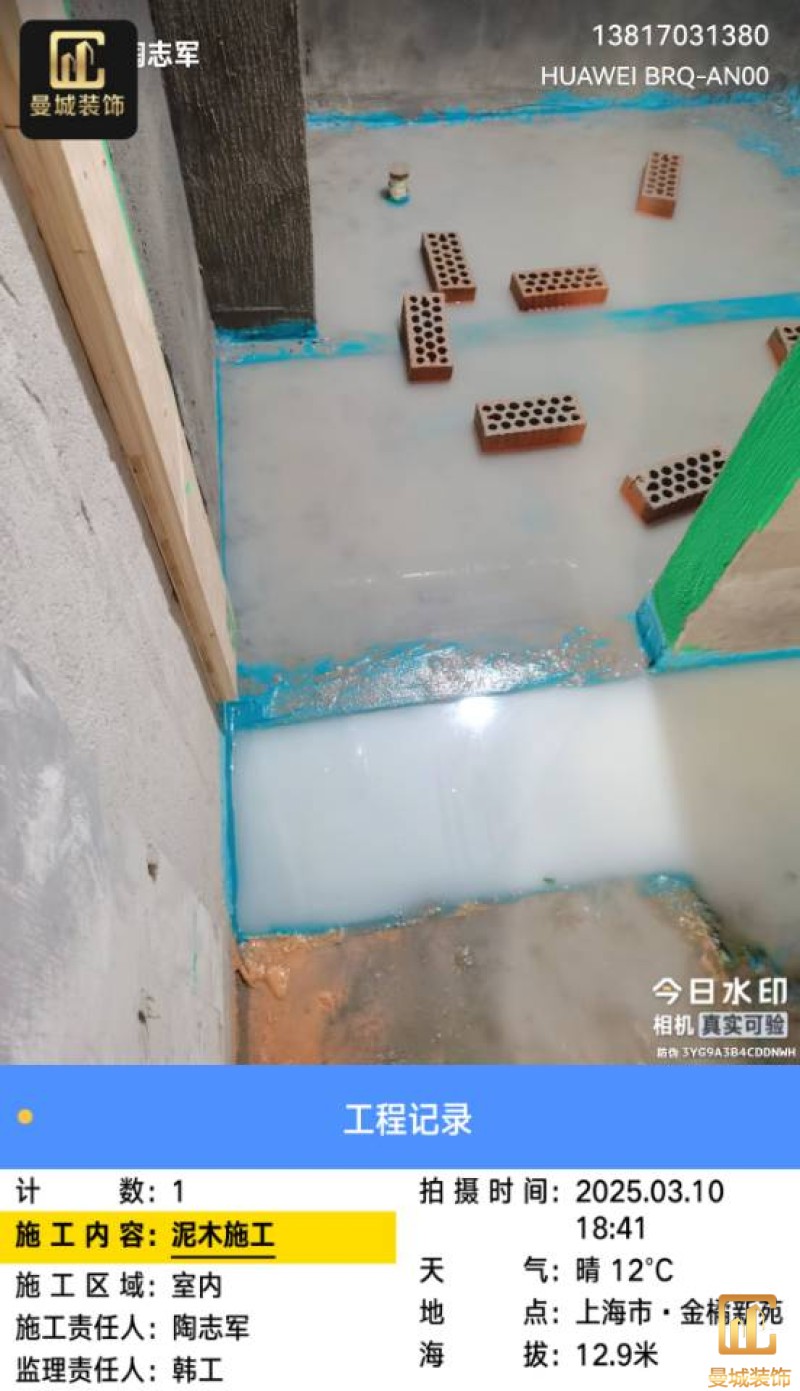

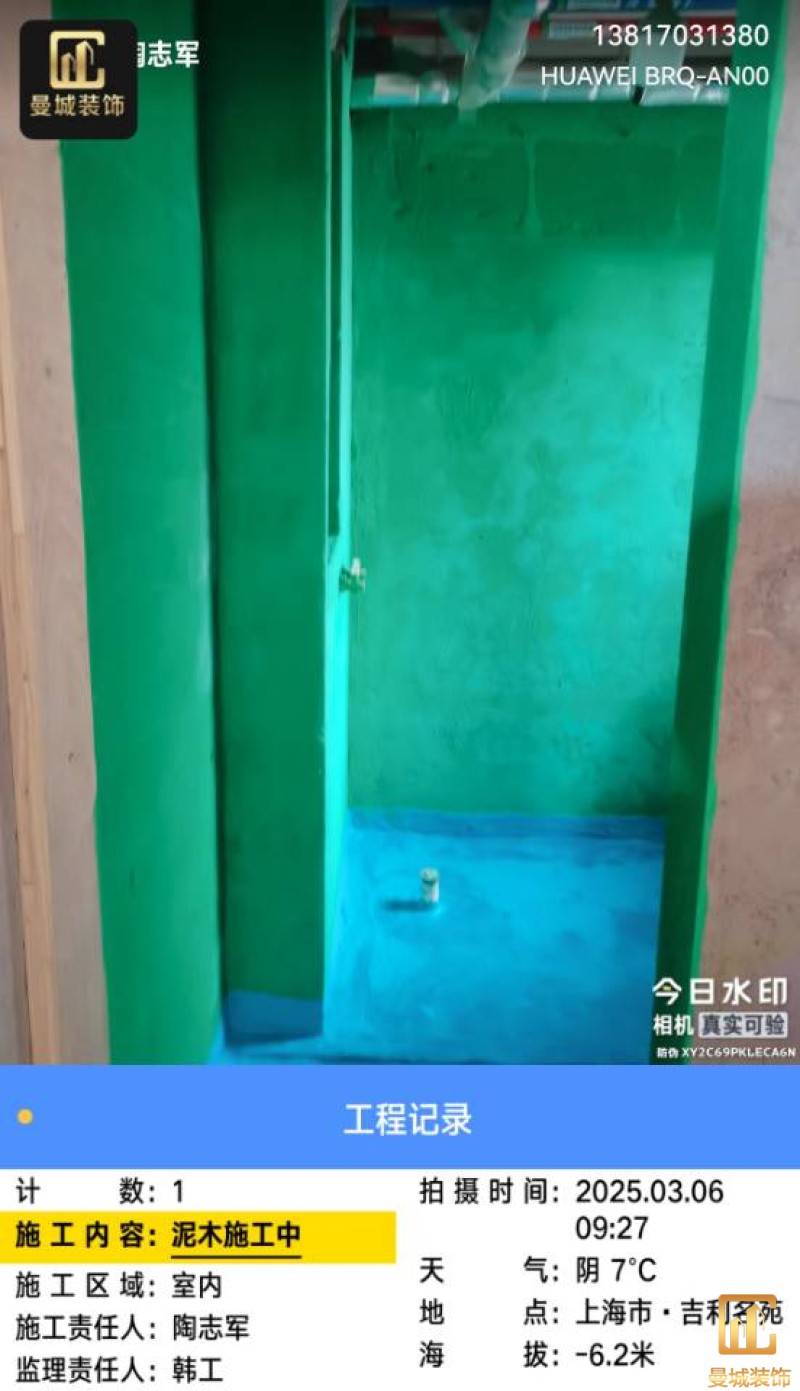

1、卫生间已做好防水高度1.8米以上,厨房、阳台地面做防水墙面防水高300cm。2、刷好防水已用专用界面剂拉毛。3、卫生间门槛石刷好防水后已做防水测式24小时、4、淋浴房区域湿铺地砖,先浇筑地坪找好坡度,再使用薄贴工艺,5、厨房、卫生间止逆阀的排气孔洞,墙砖铺贴平整已完成。6、卫生间马桶排污管 始终比地砖要高出最少1cm尺寸,防止贴好地砖后断层渗水。7、瓷砖使用专用开孔器开孔方正整齐。已铺贴完工的阳角砖要及时做保护,防止磕碰、8、墙砖贴好后按忆做好管线走向贴,阳角处用专用阳角保护阳角保护好,防止磕碰

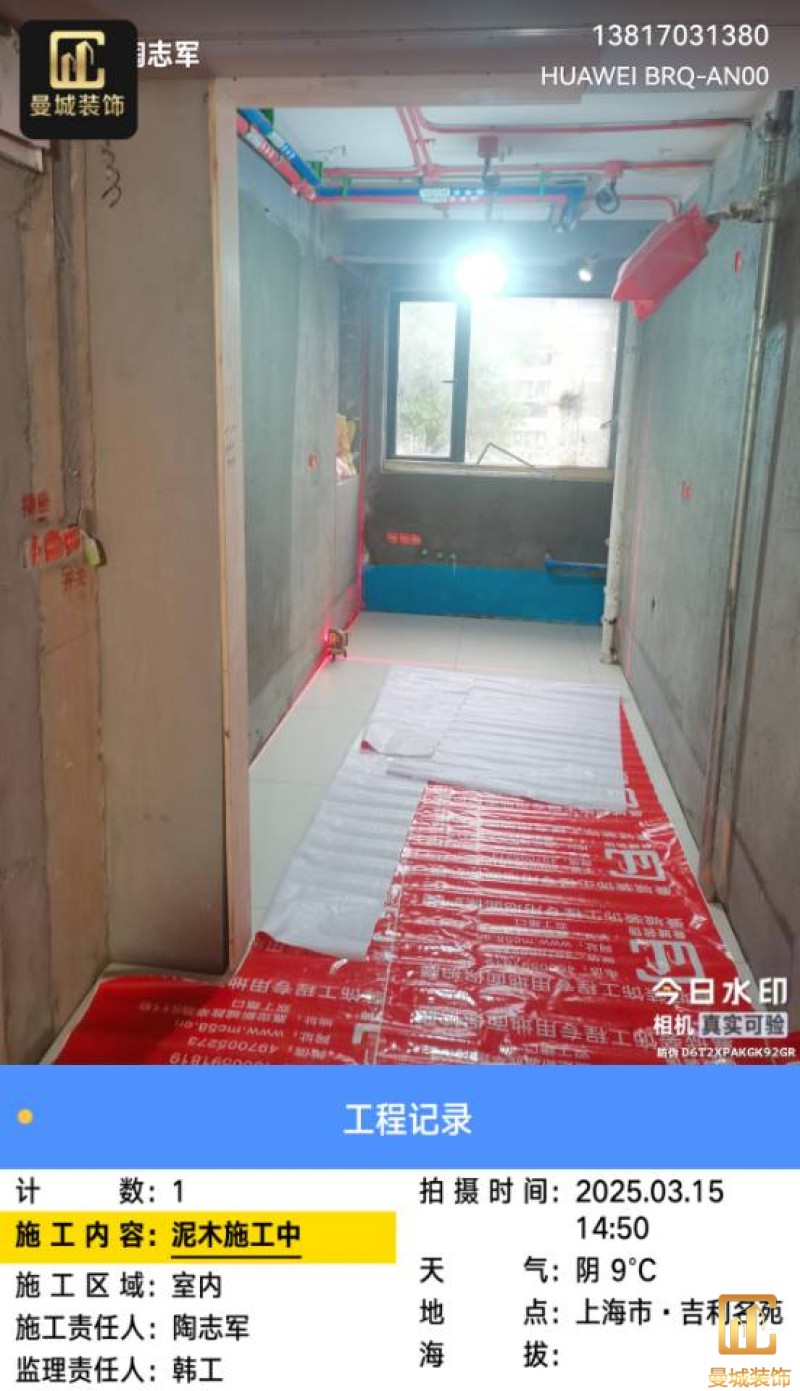

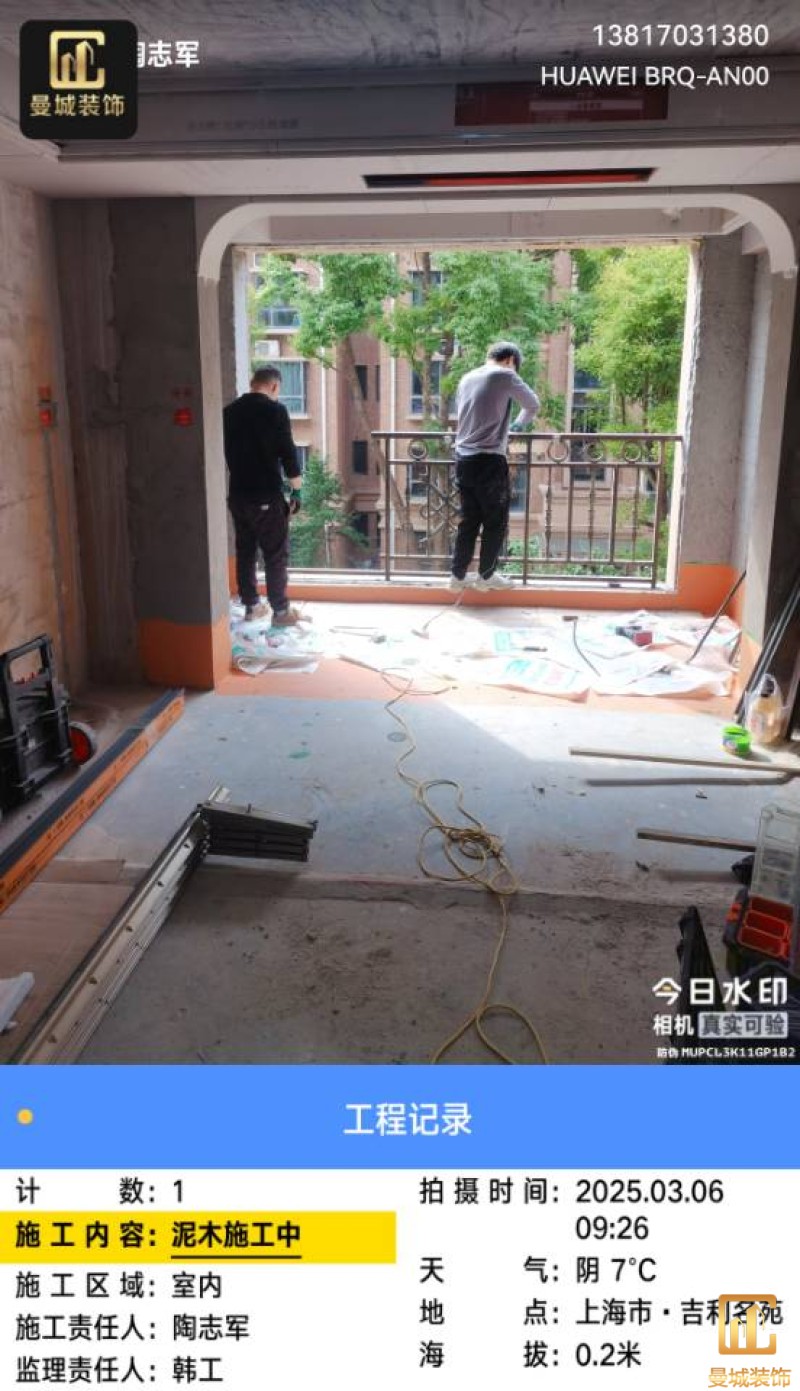

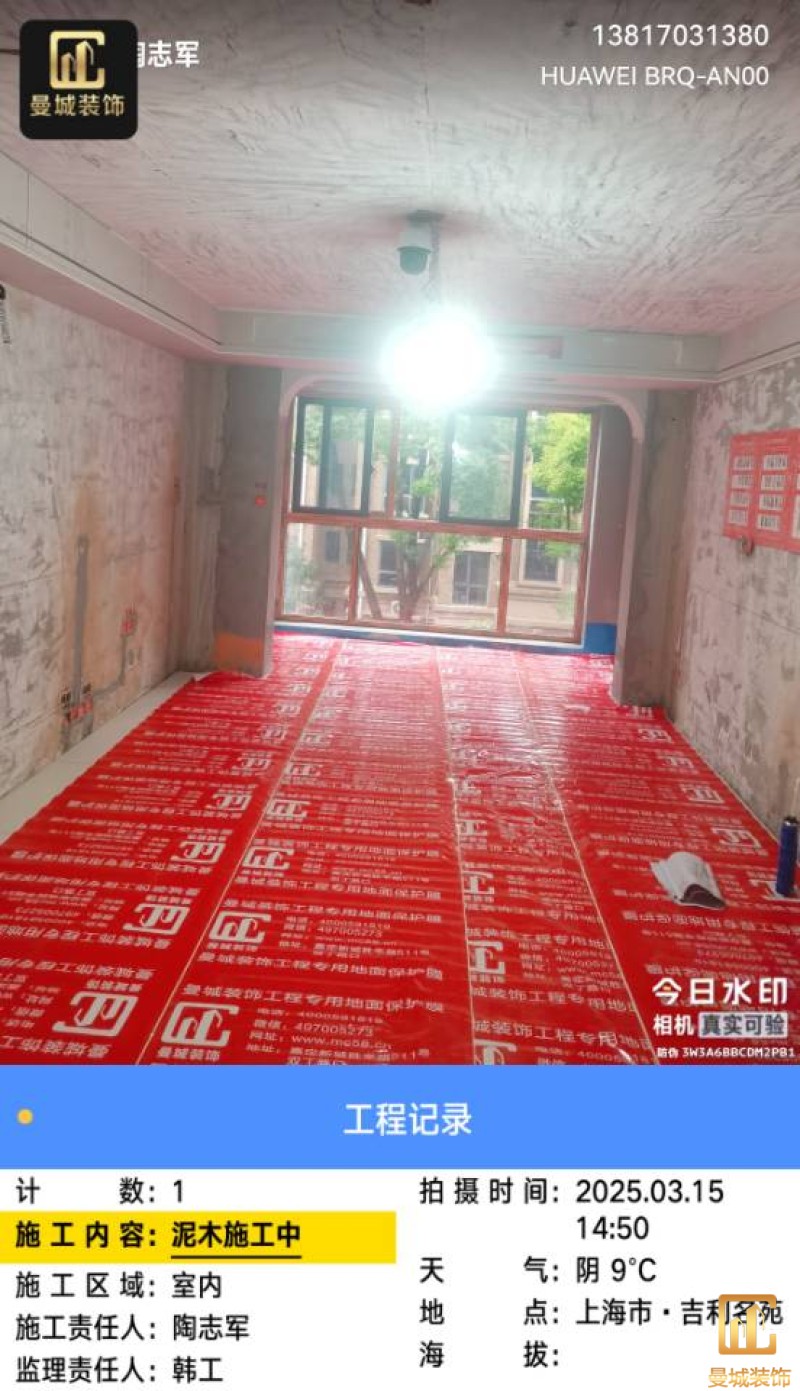

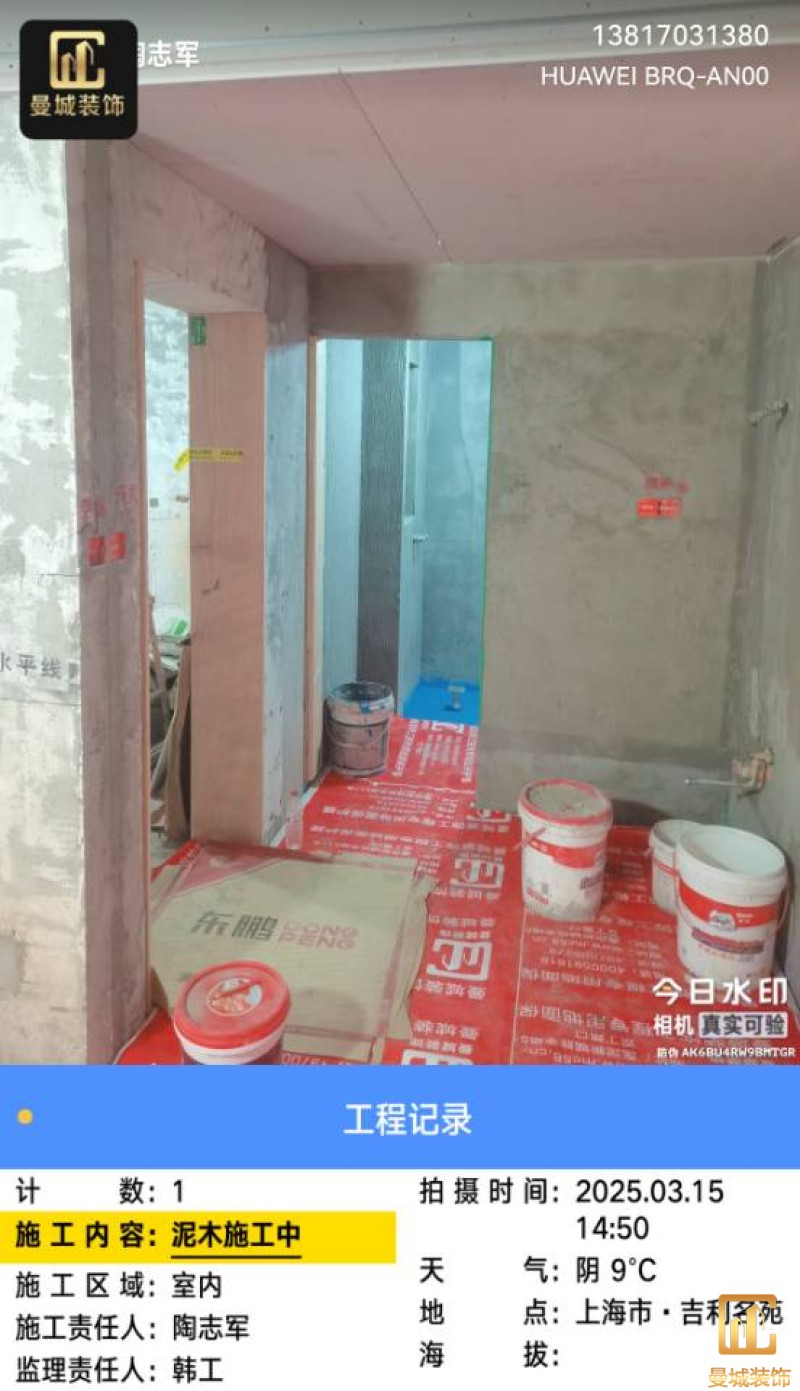

项目经理:陶志军

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

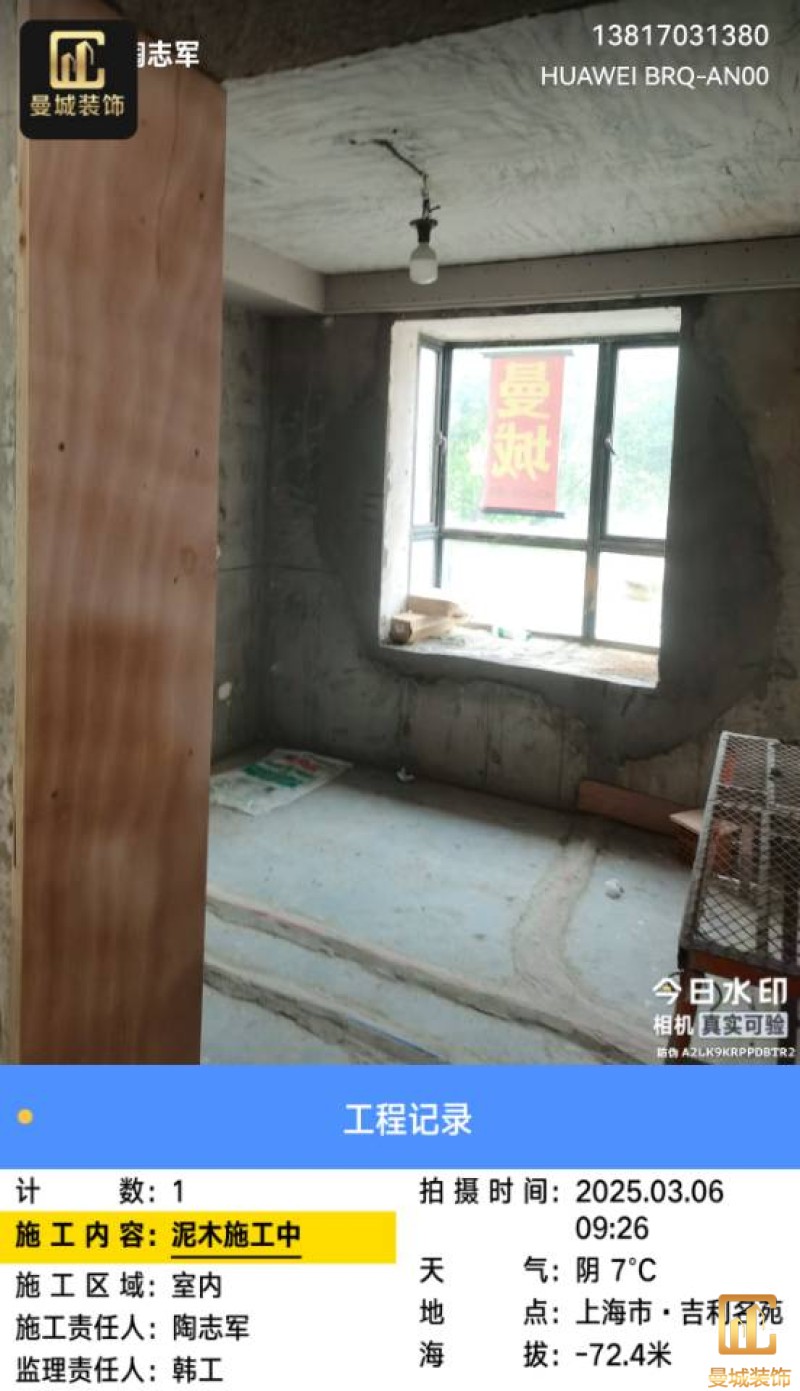

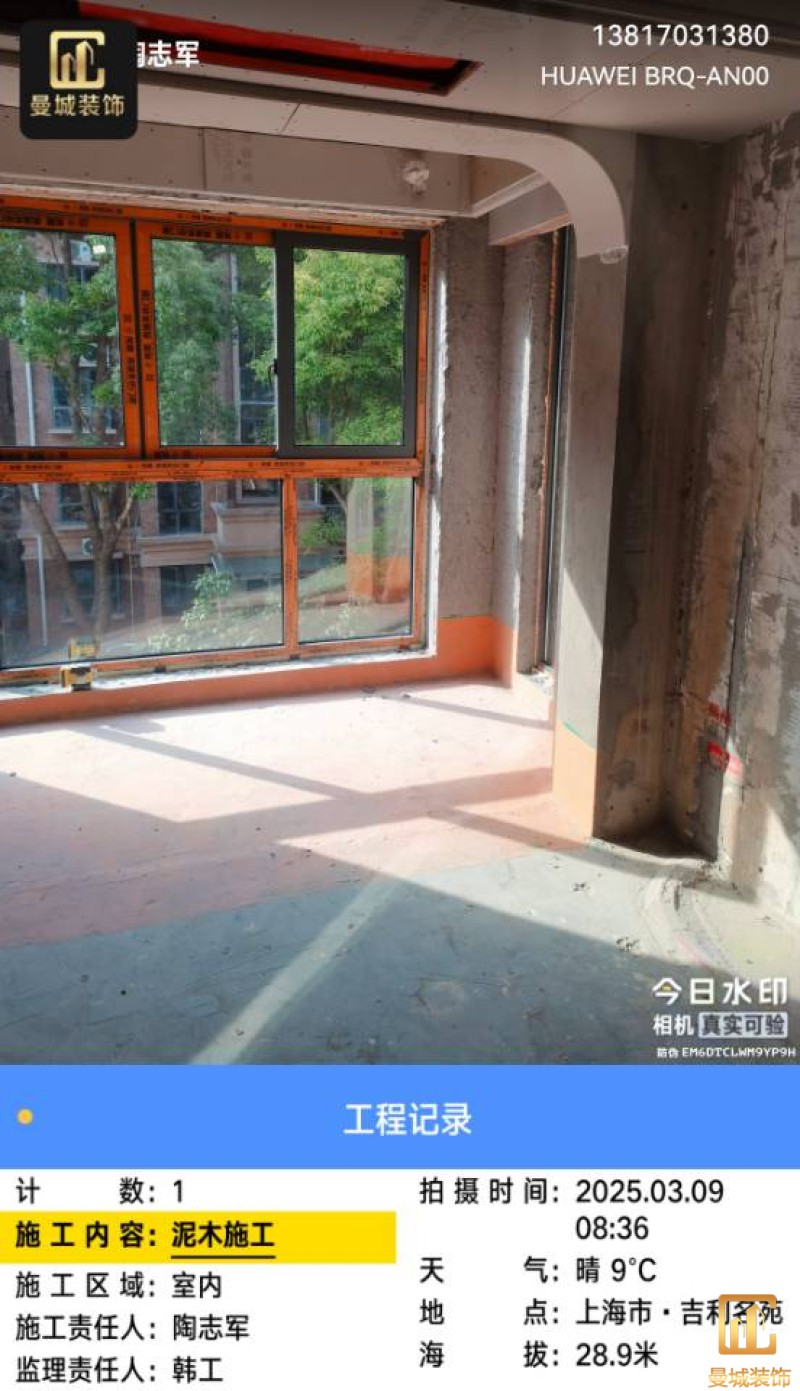

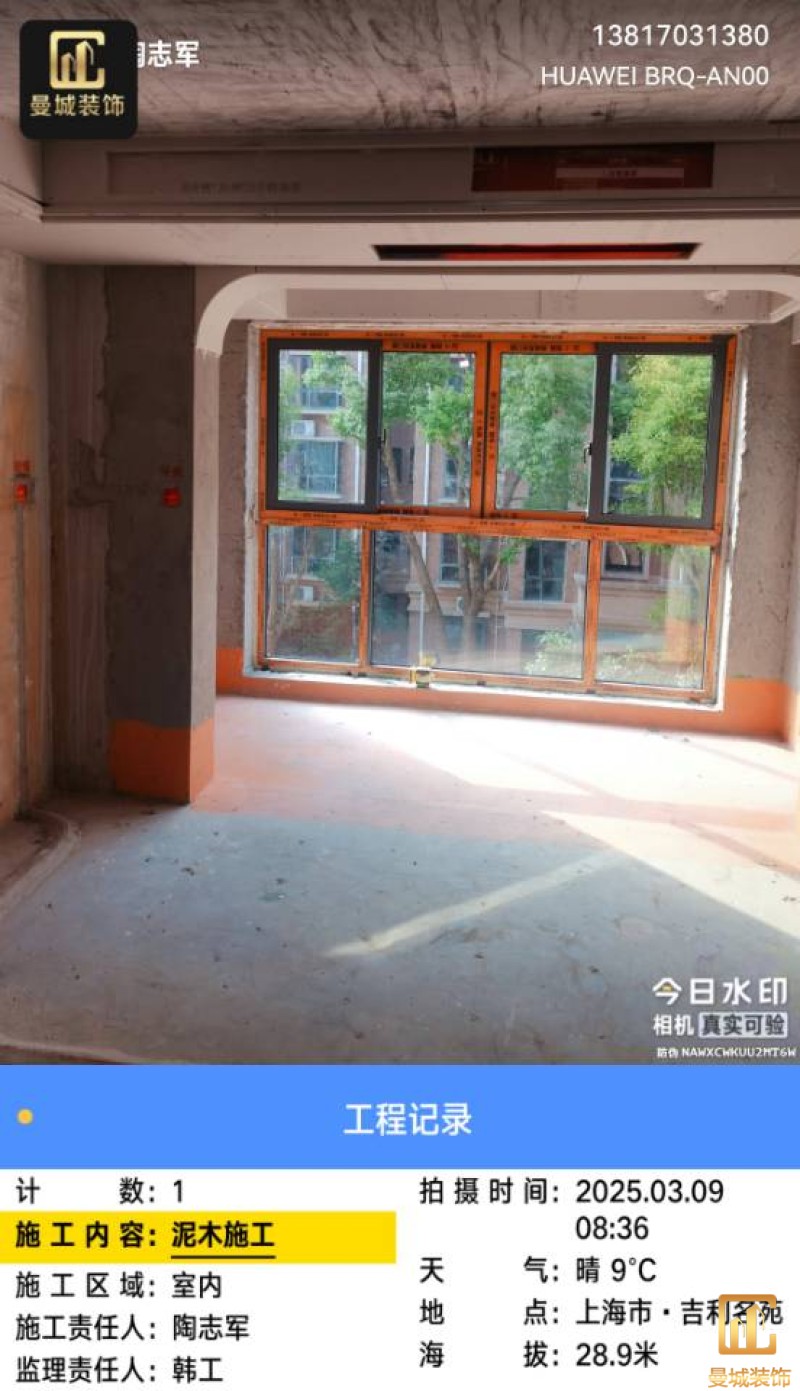

项目经理:陶志军

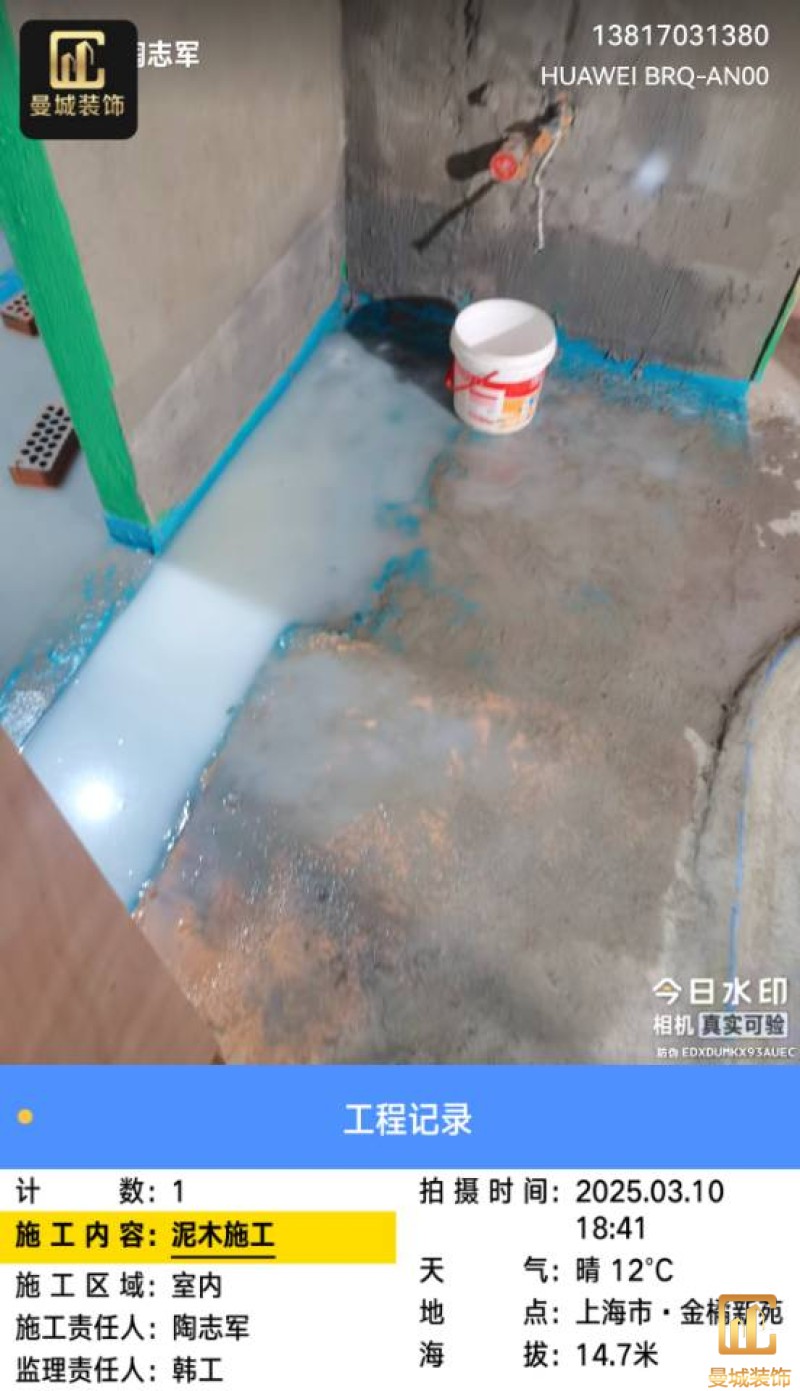

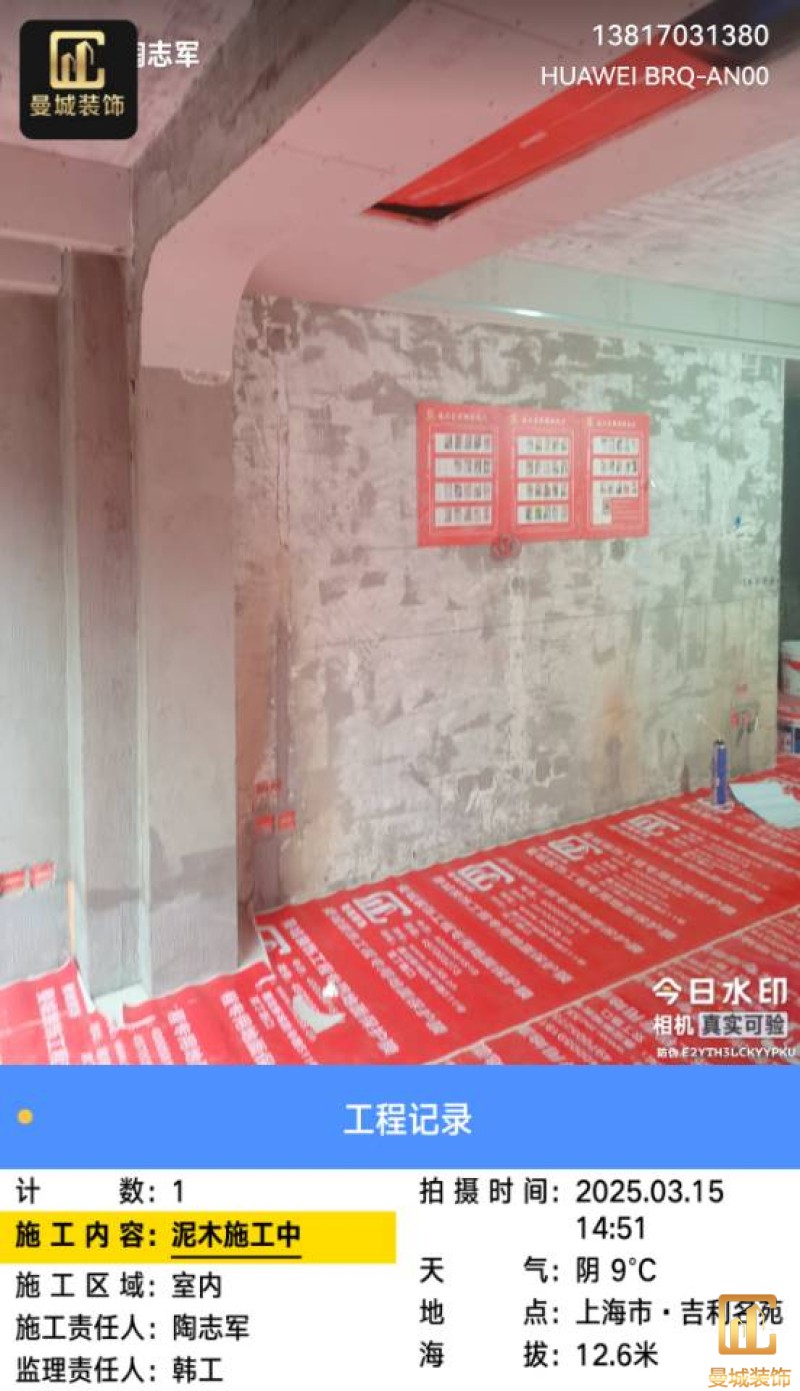

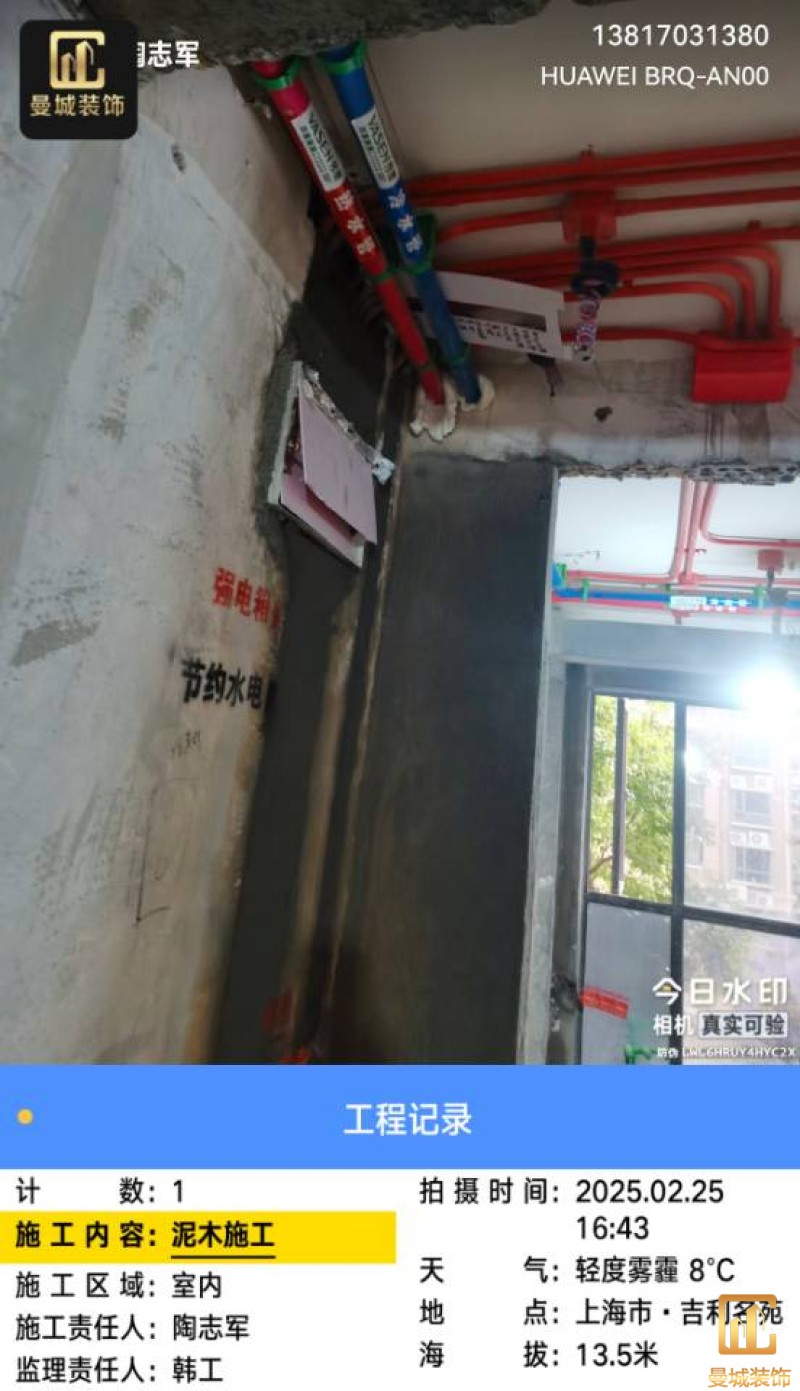

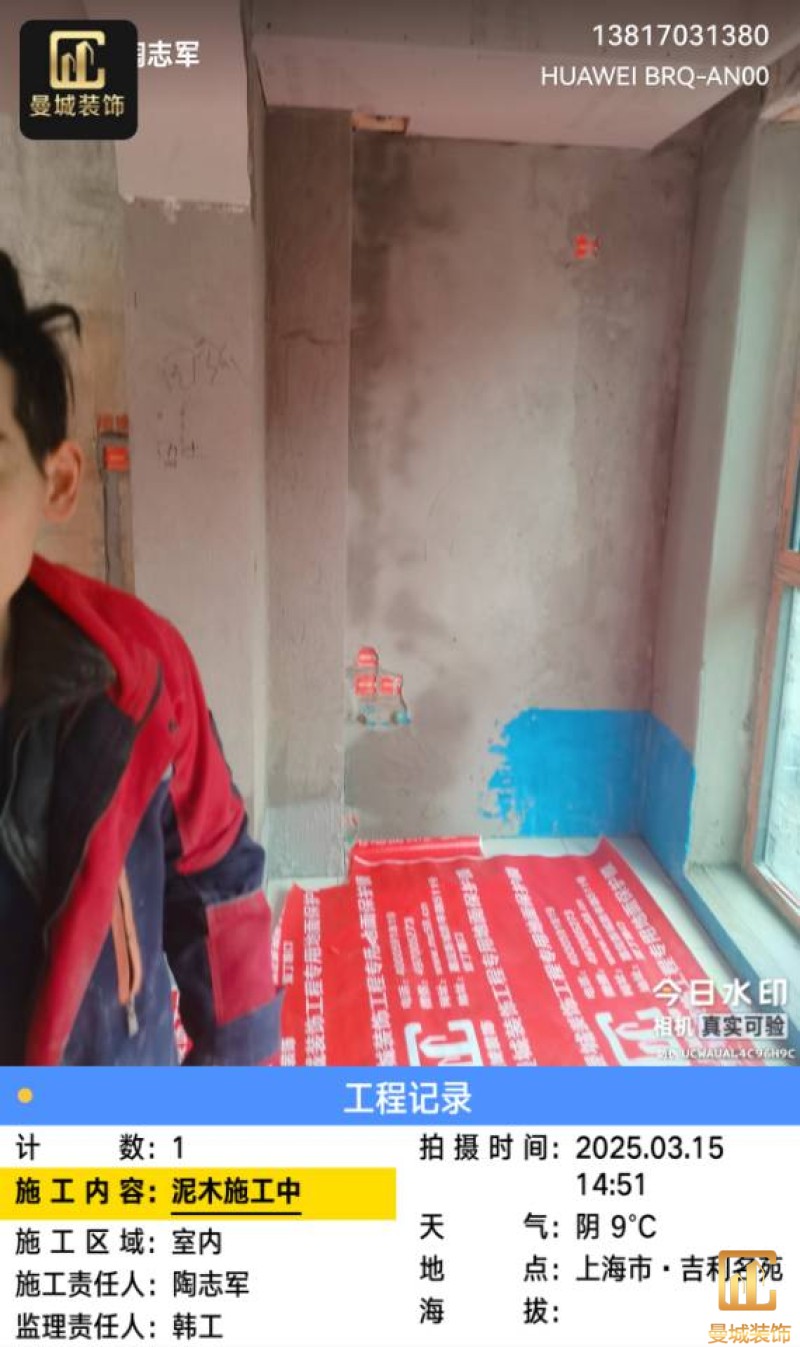

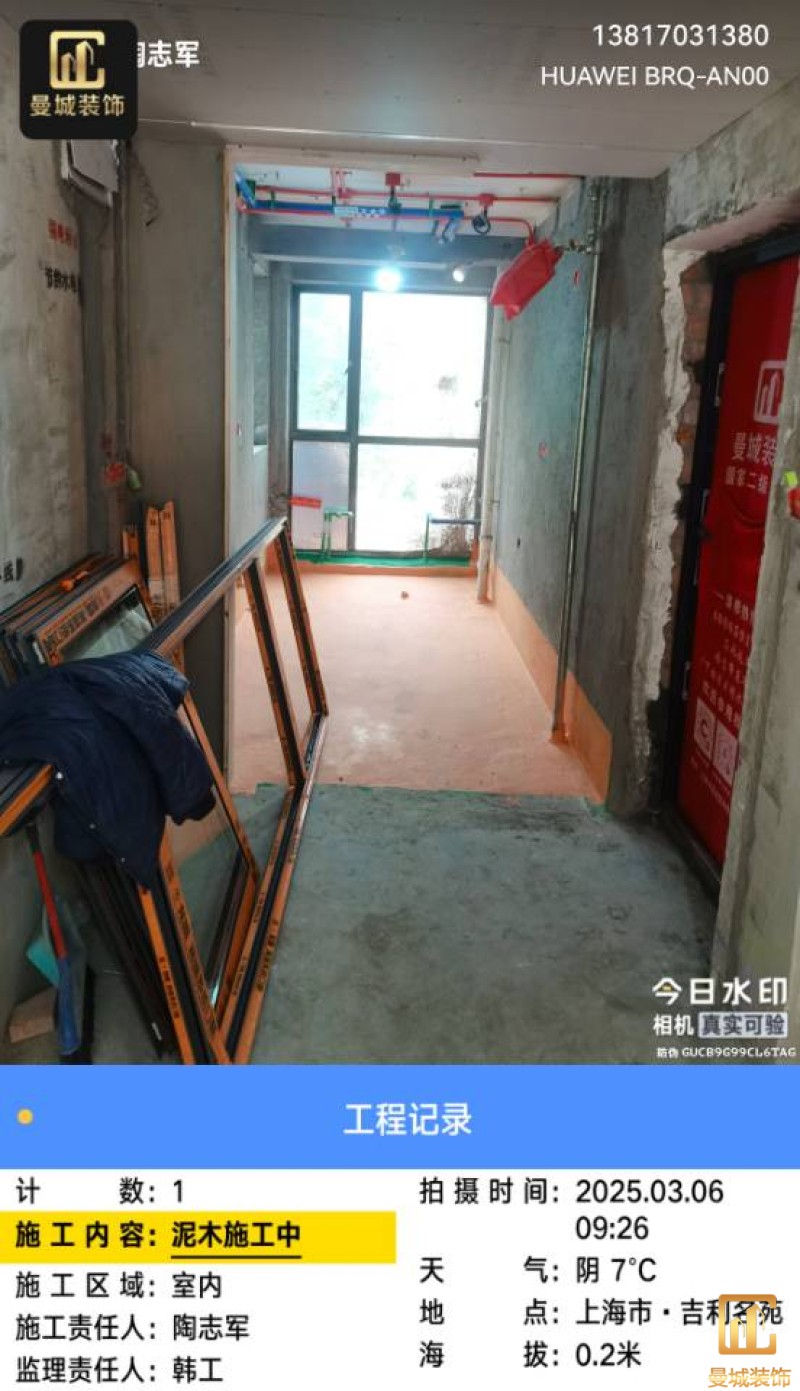

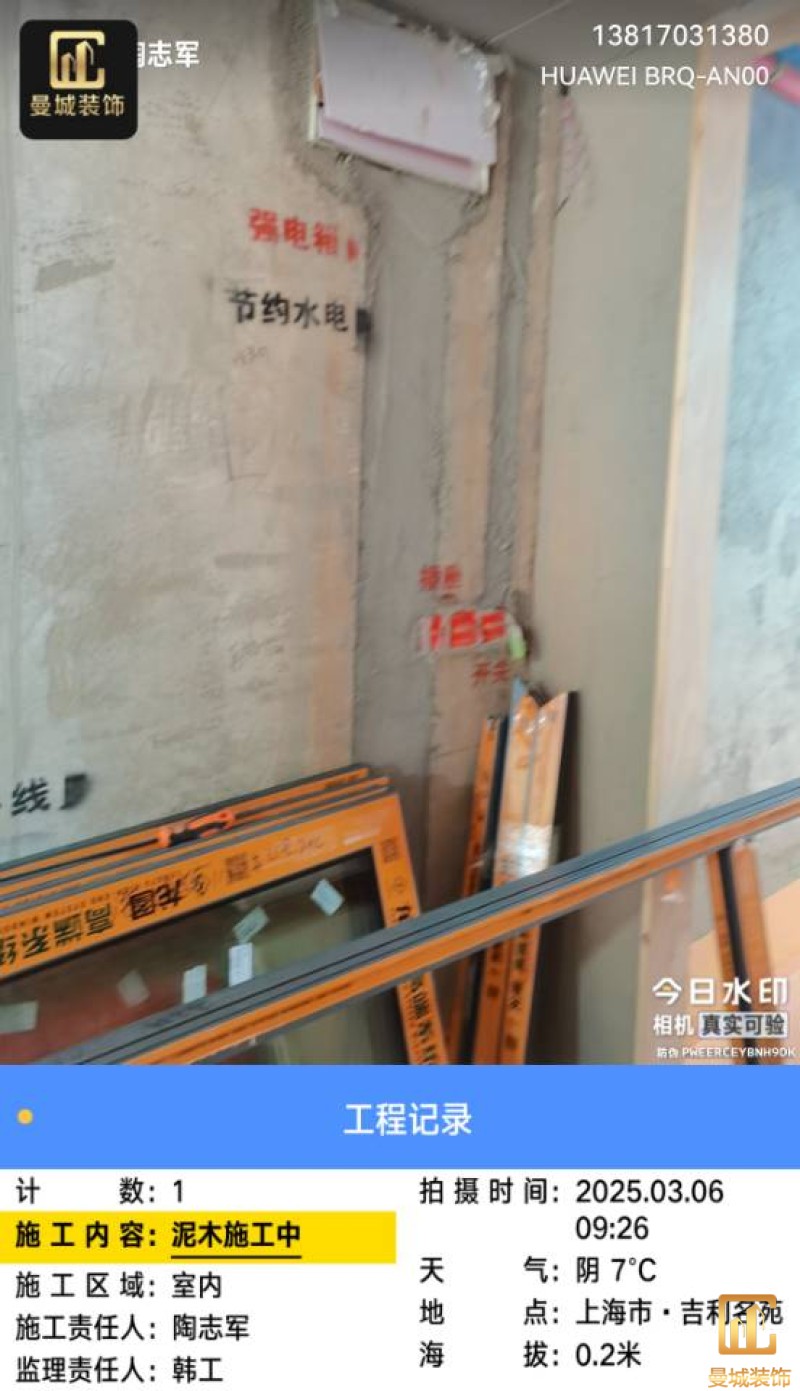

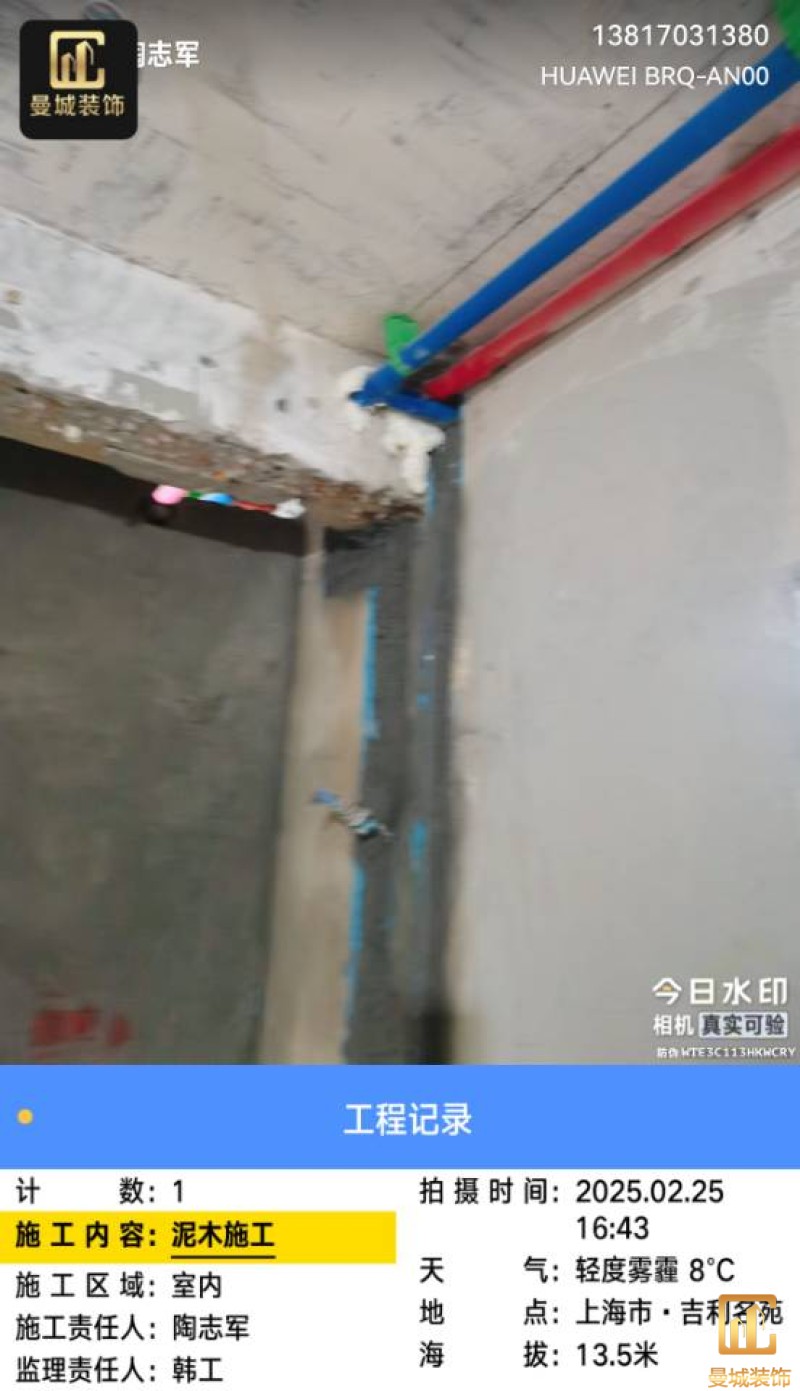

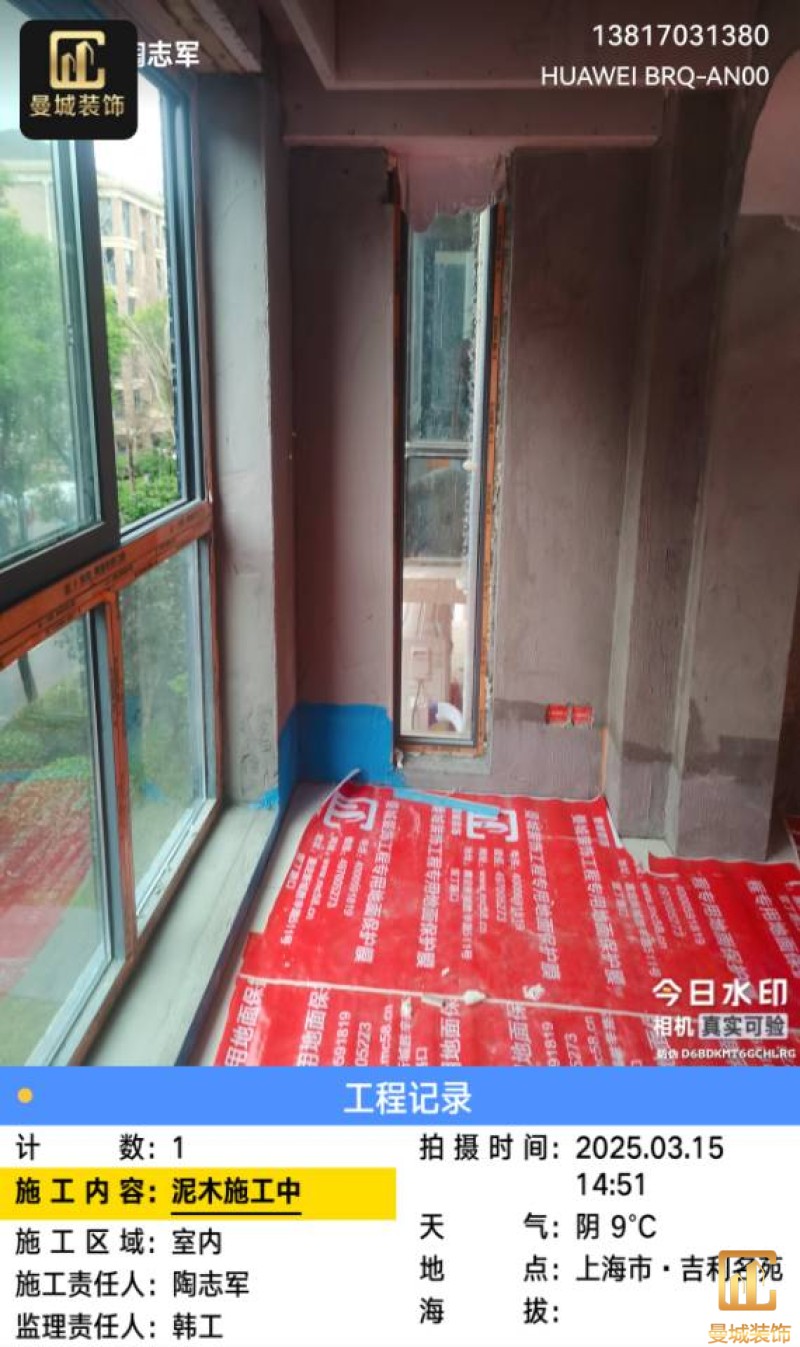

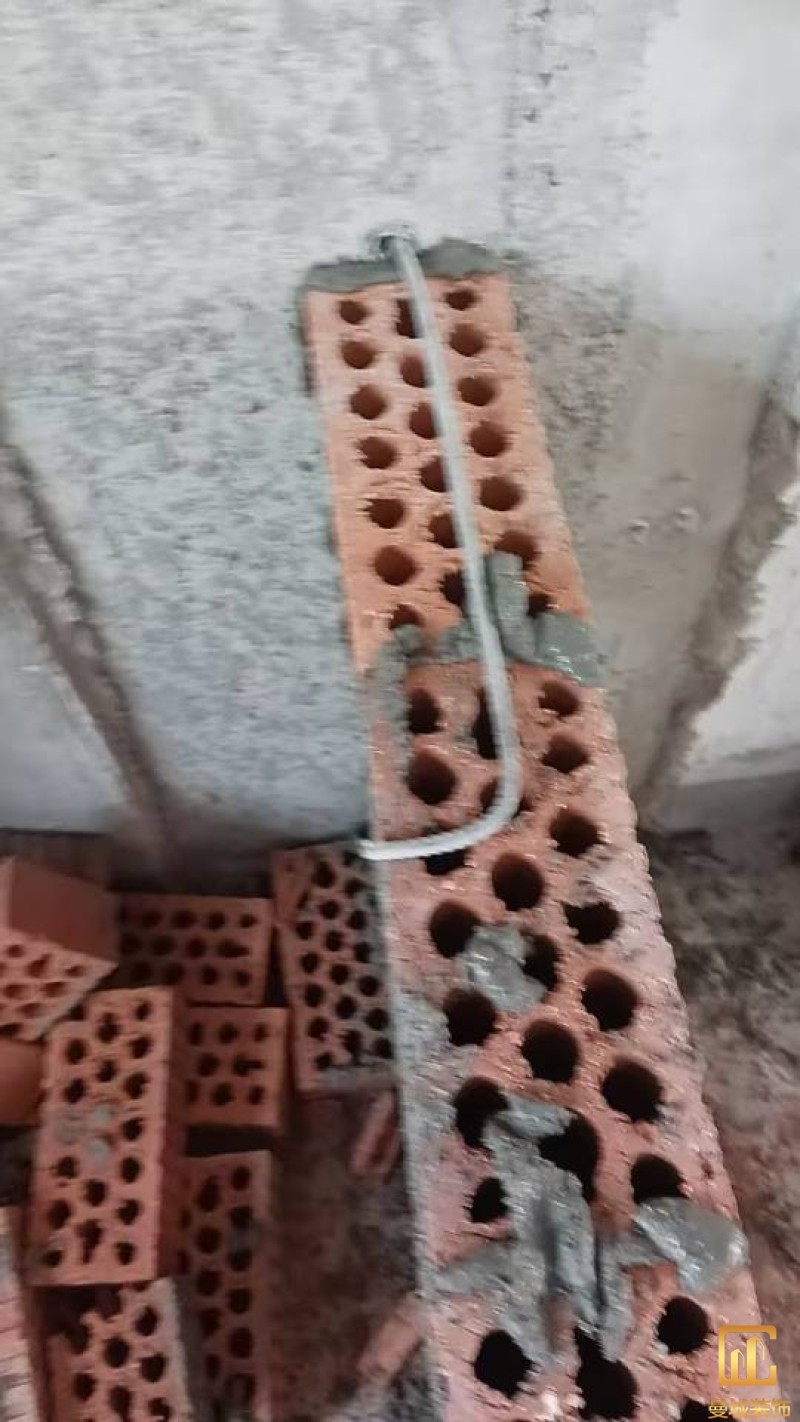

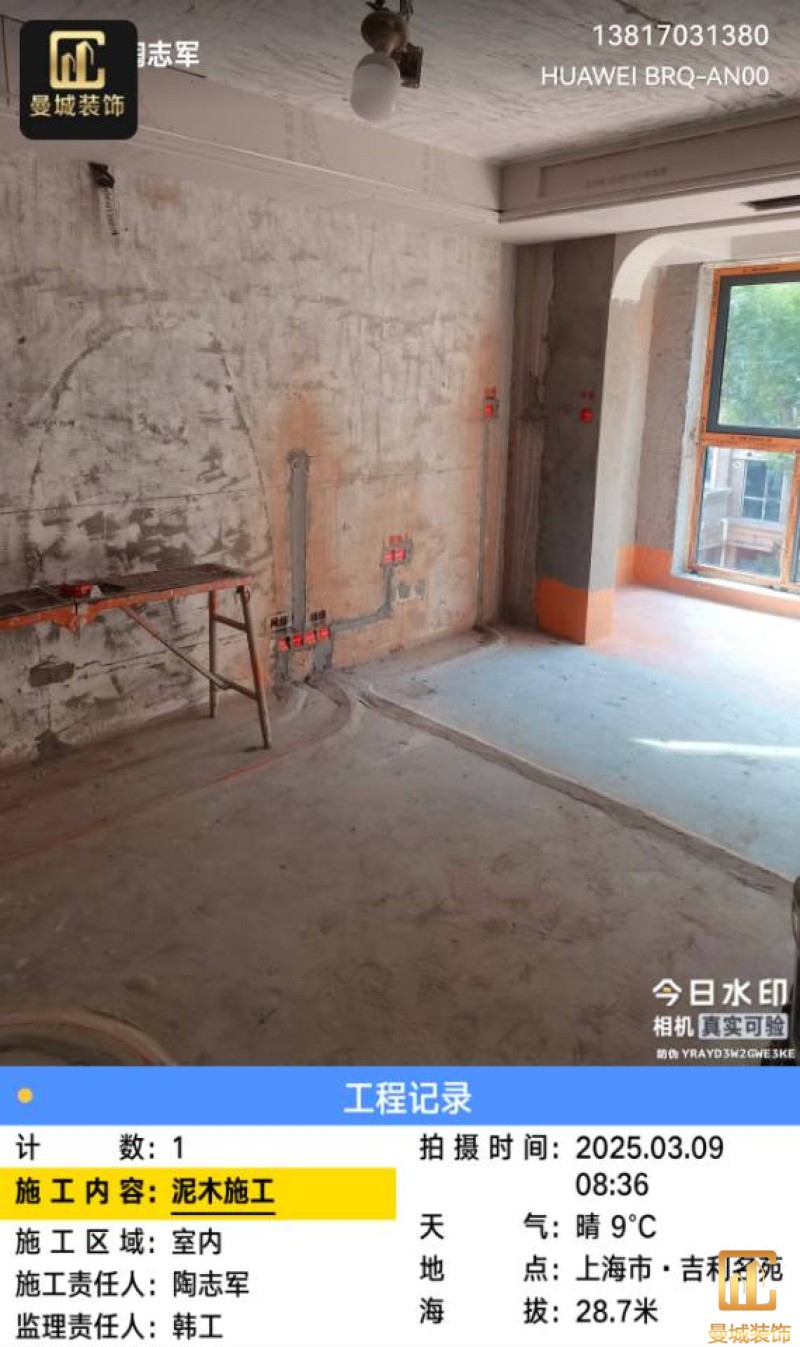

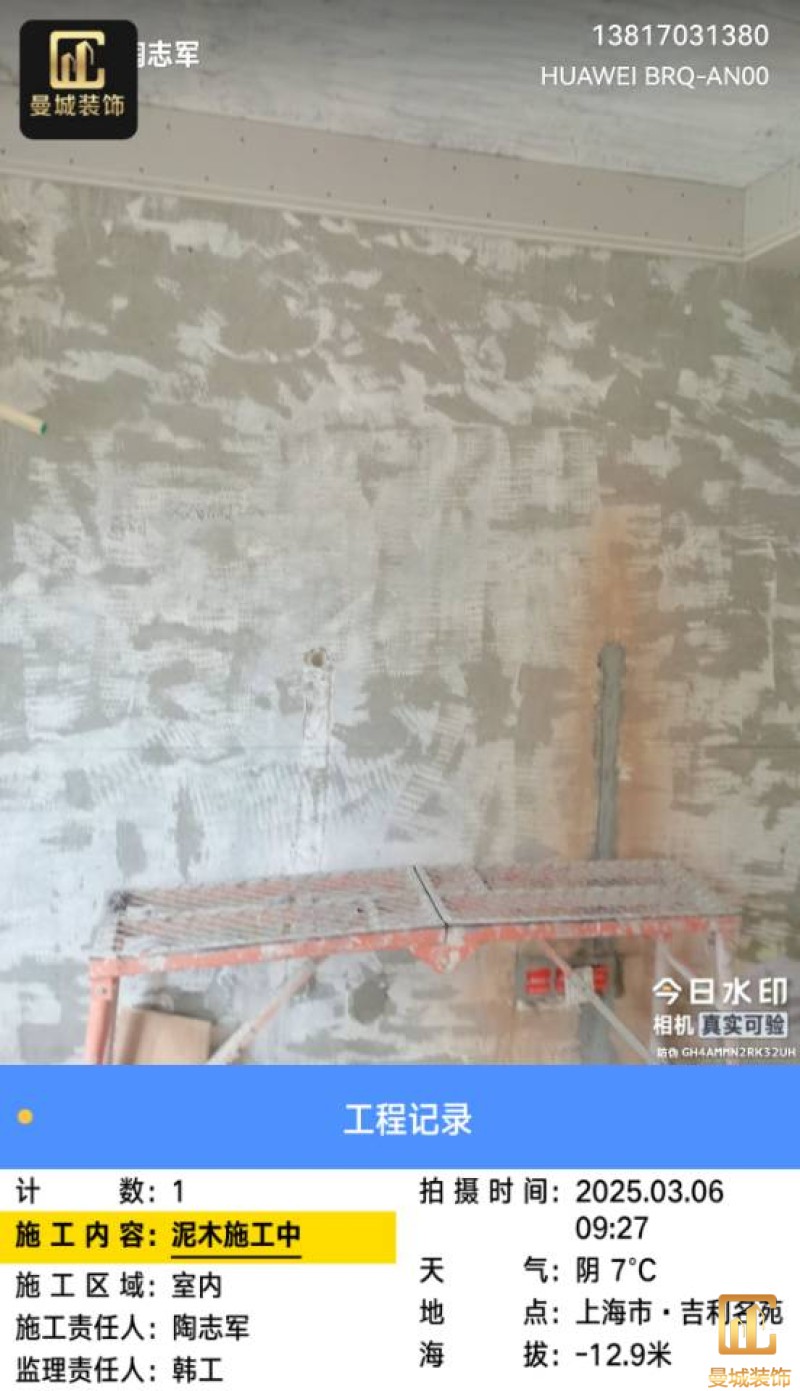

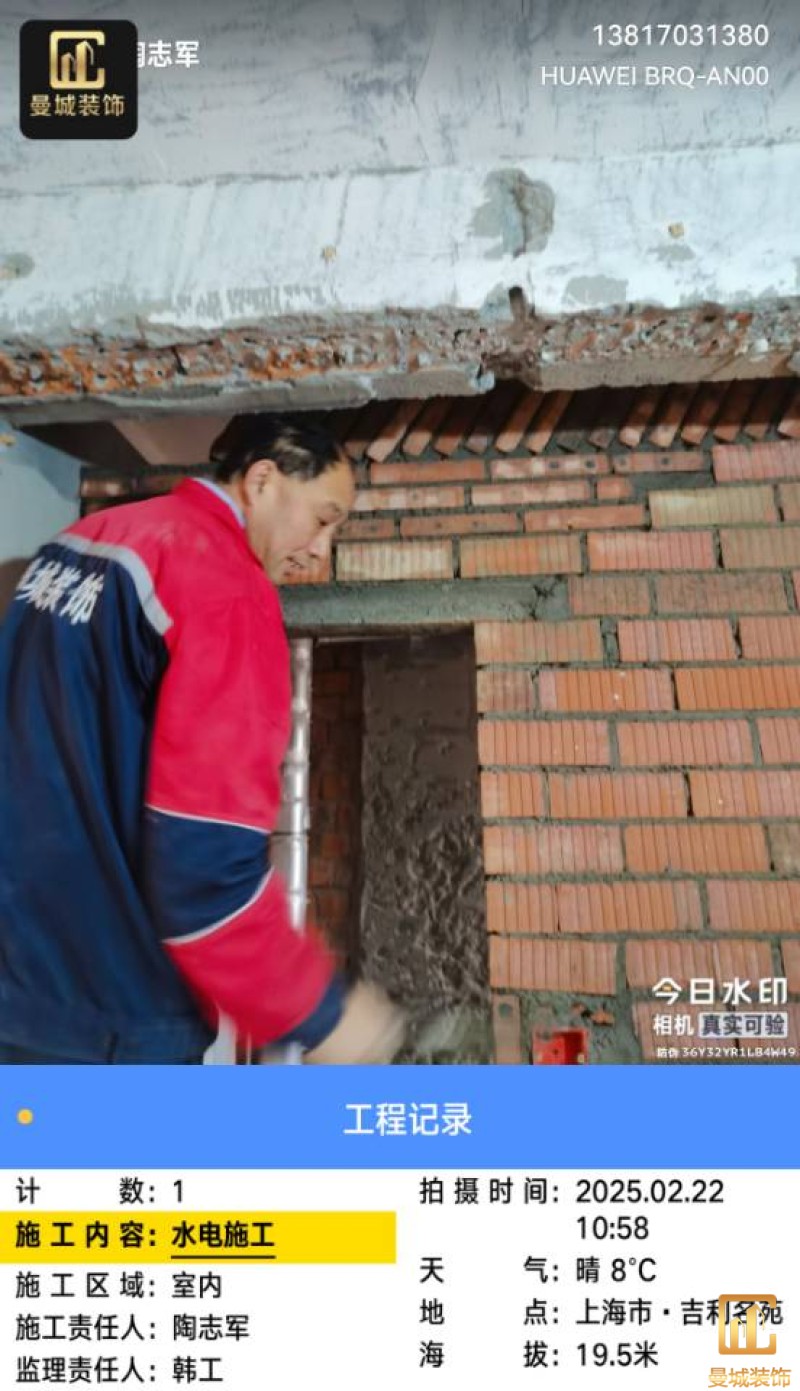

泥工粉刷工程材料已进场,按指定区域摆放。水泥海螺325,中砂粉刷,砖为多孔砖,砌墙要求1、新砌墙体要浇制防水坝、高度200-300cm,2、新砌墙体每60-80公分高要植筋、3、新砌墙体老墙交叉处要把老墙粉屋切除贴钢丝网再粉刷、新砌墙体顶部砖块要斜倾、4、厨房管道用砖用粘合剂批一层后再贴钢丝网粉刷,防止墙贴开裂。5厨房、卫生间、阳台墙面的方正度,根据需要抹灰找平,已规方垂直。6新砌墙体已打底再贴网防止开裂,7、卫生间管道下口已浇筑防止淋浴渗水8、新砌墙体粉刷已洒水保养3次已发到业主施工群

项目经理:陶志军

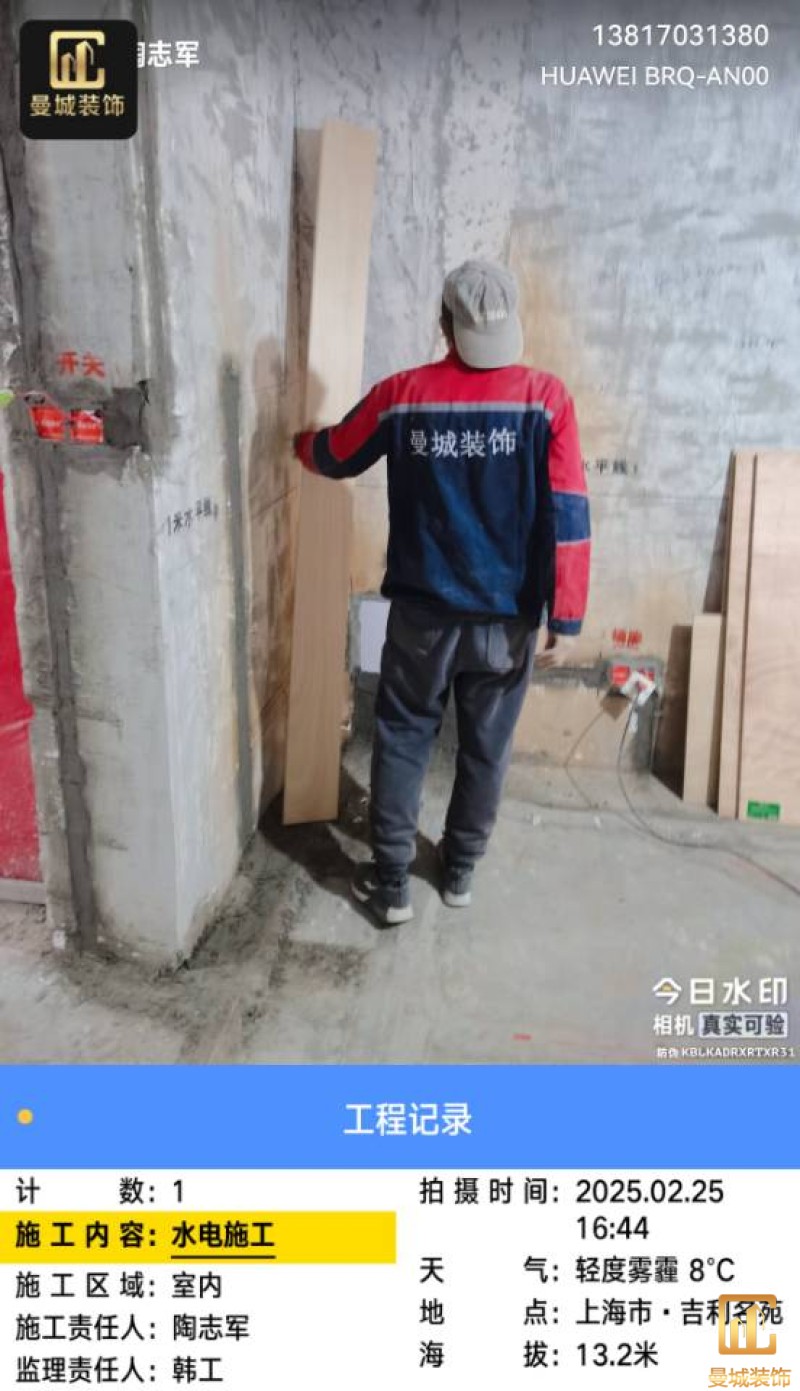

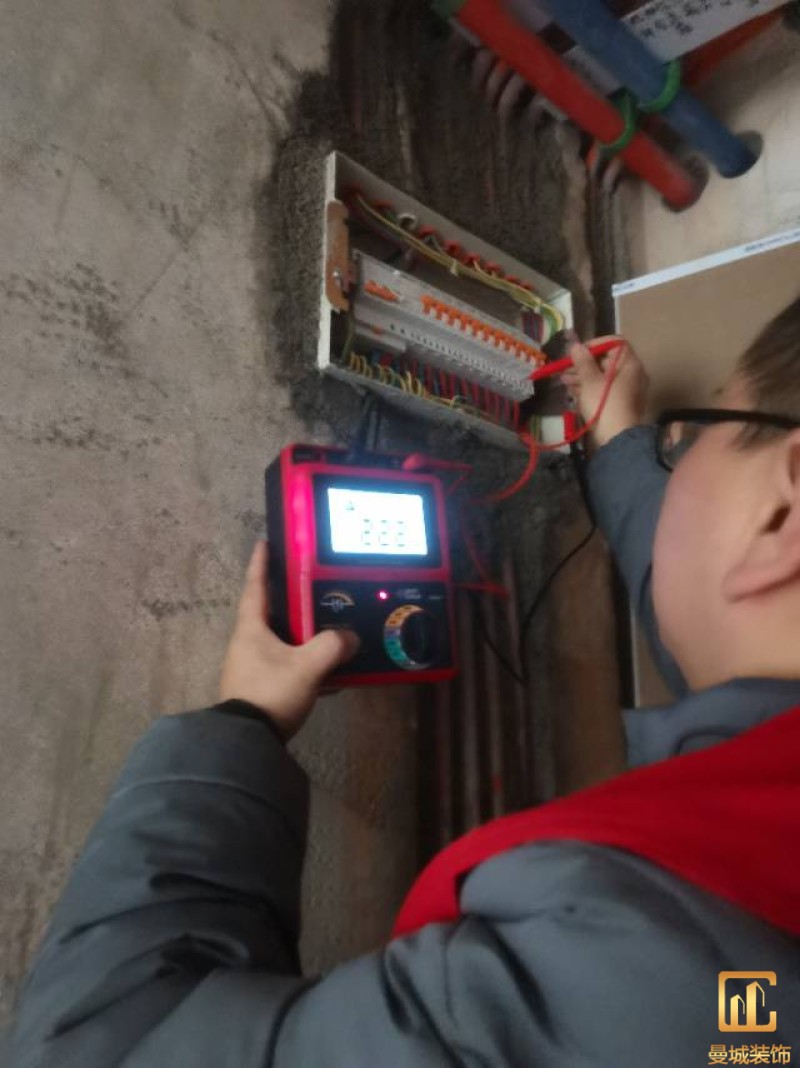

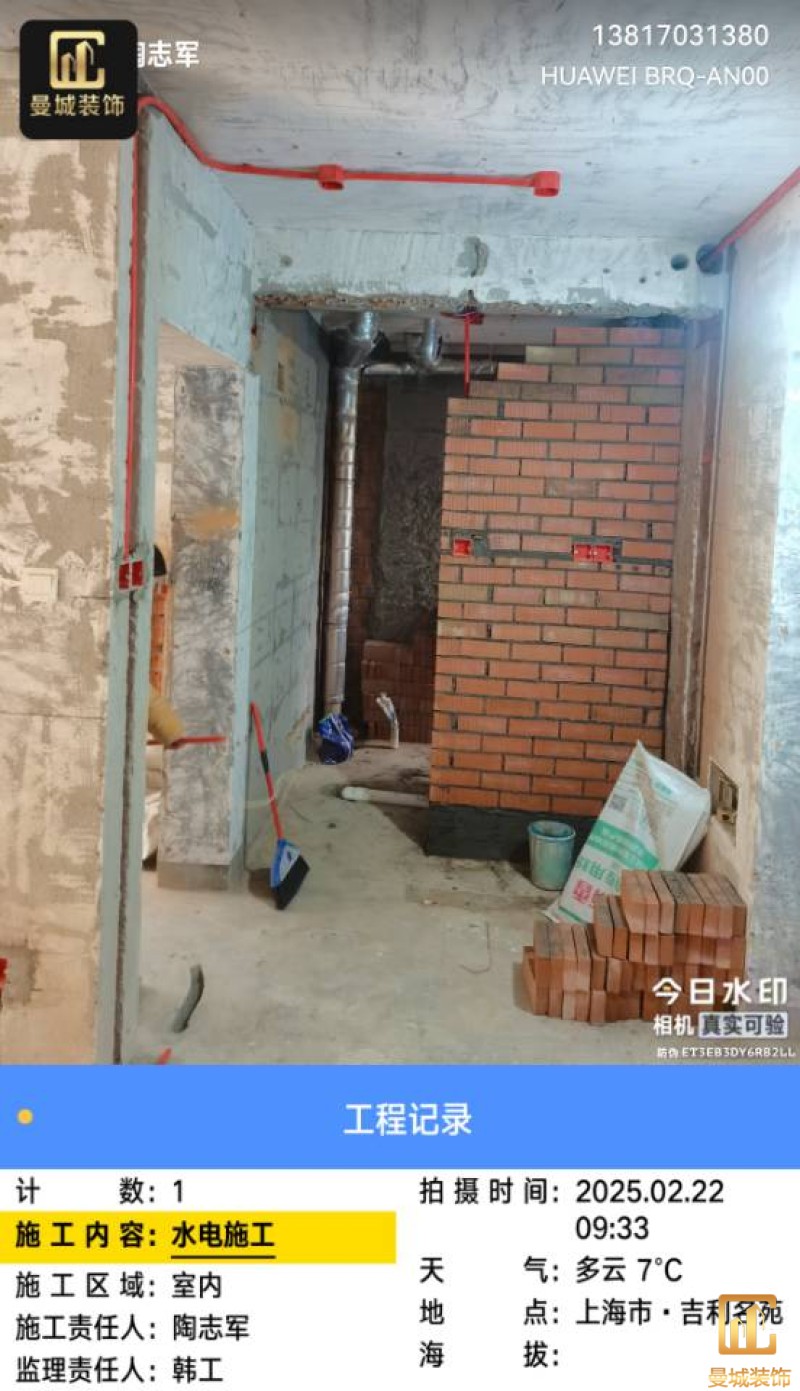

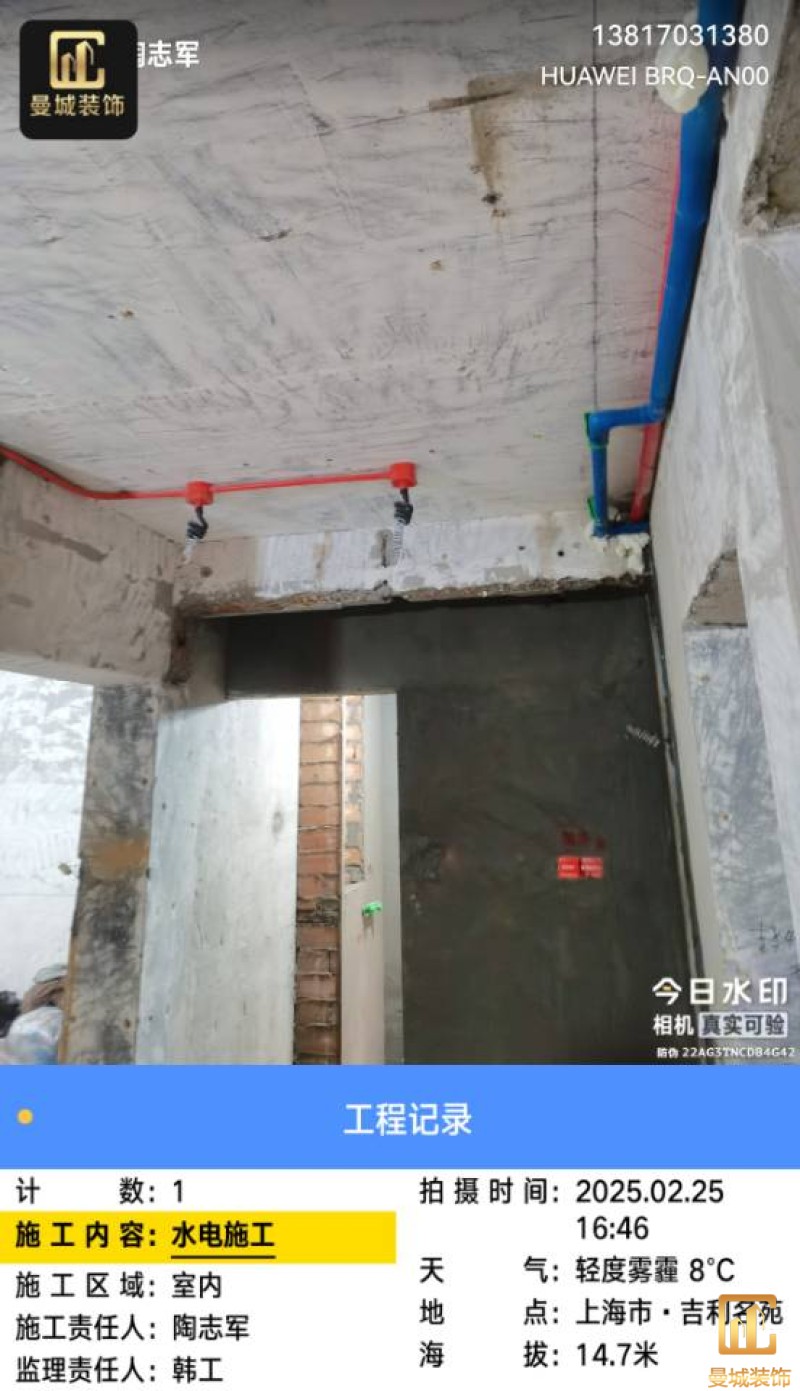

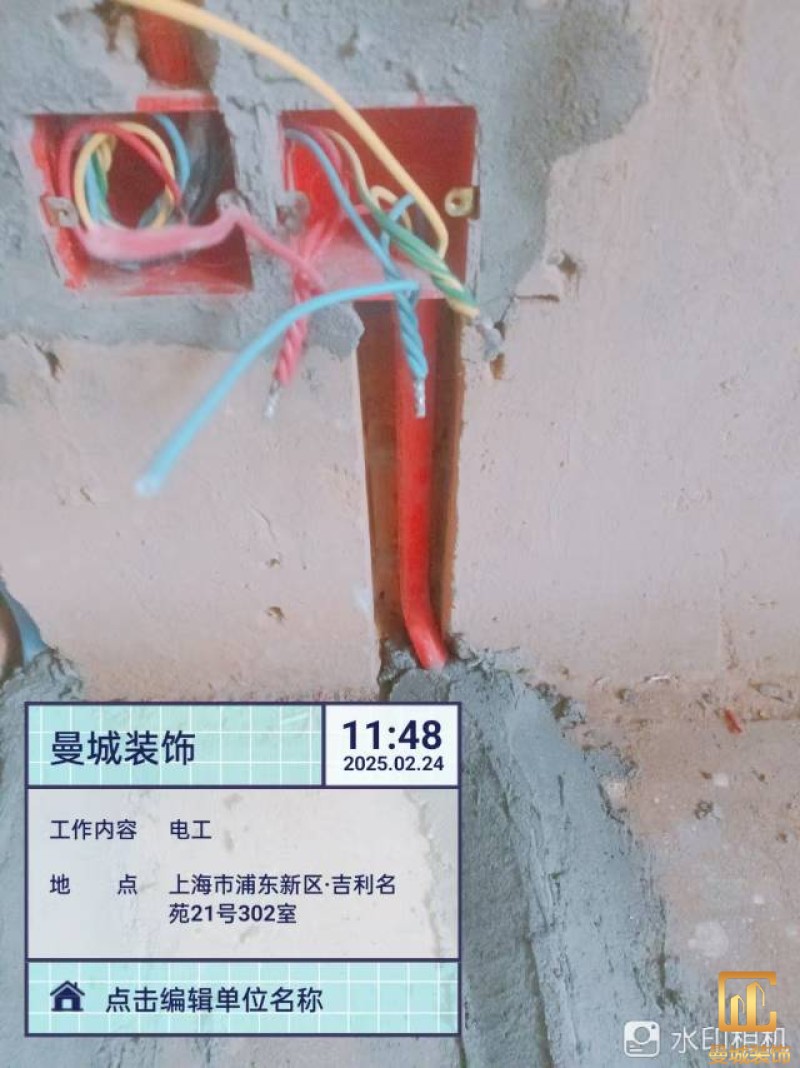

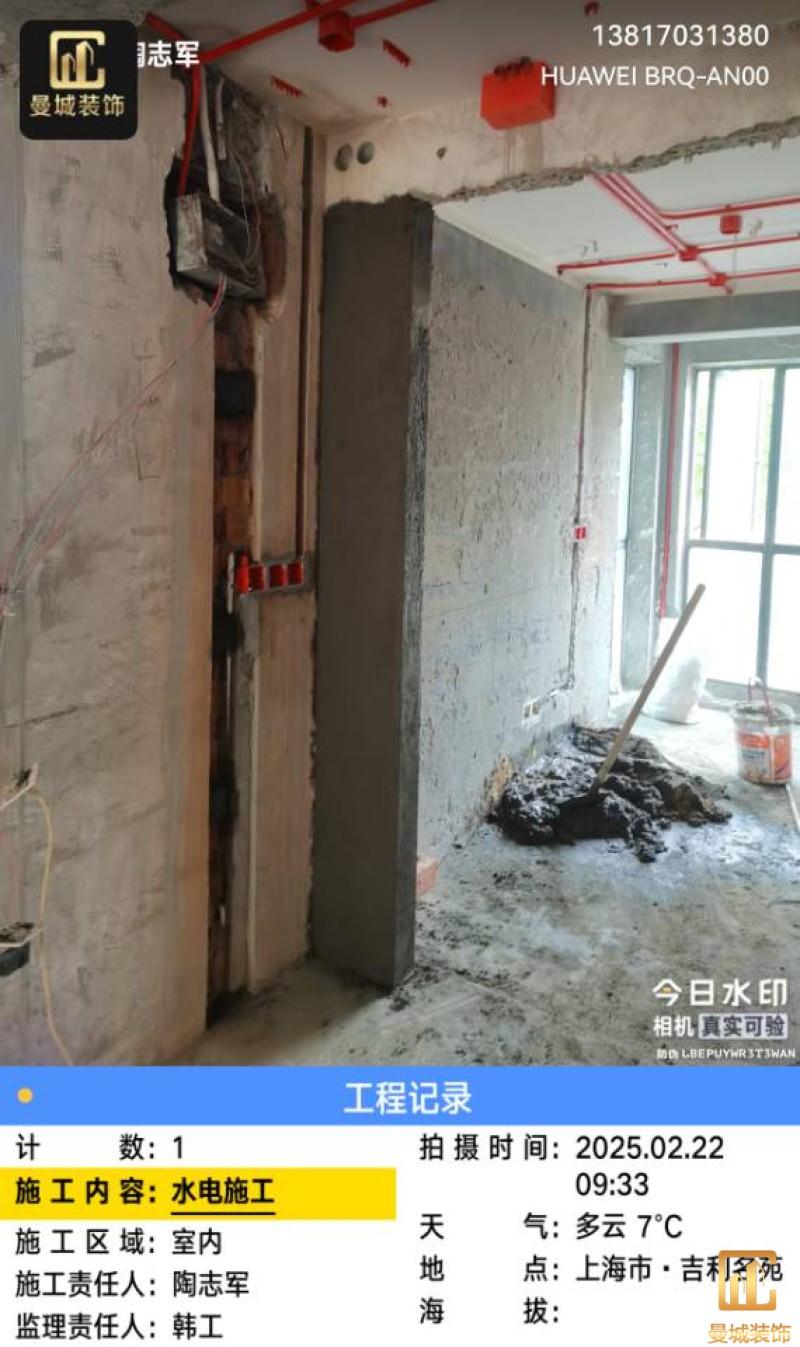

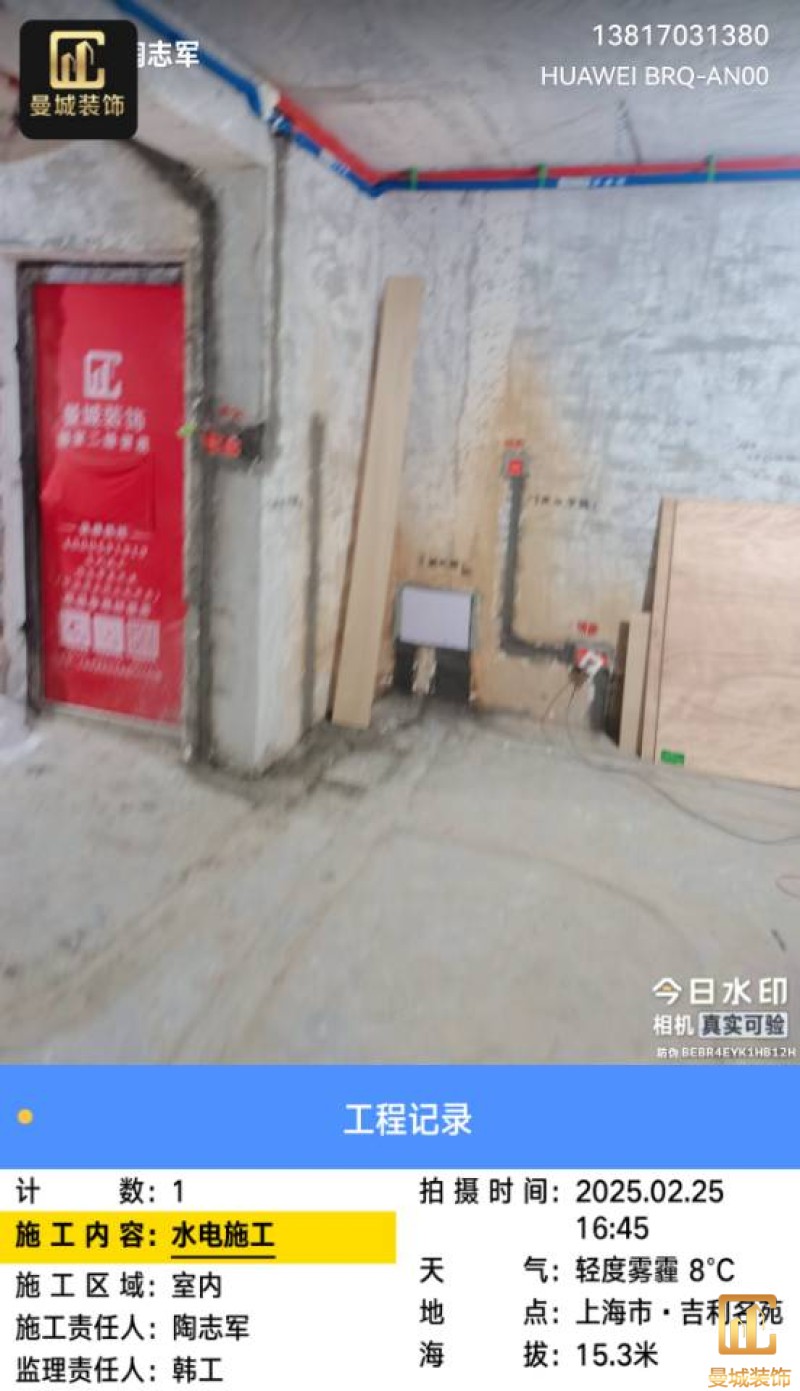

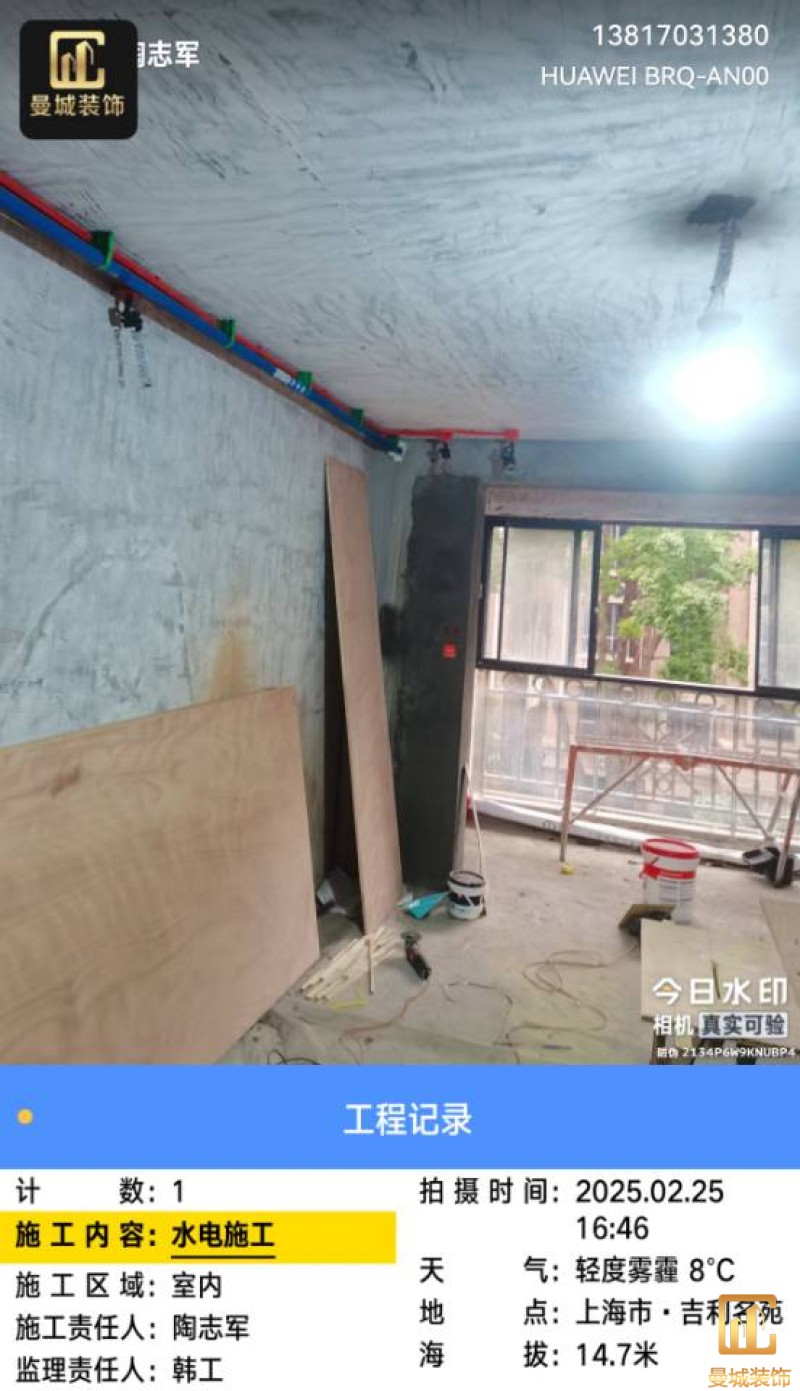

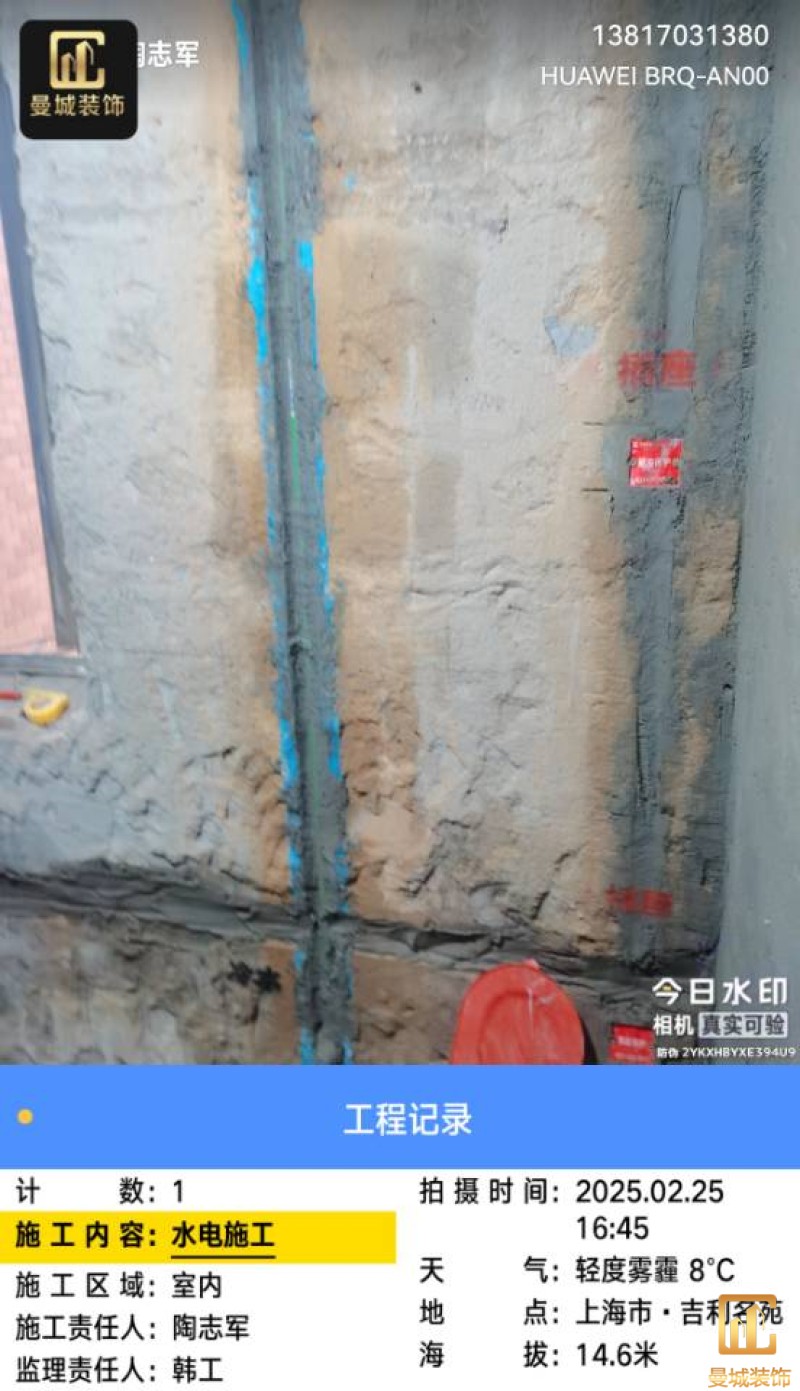

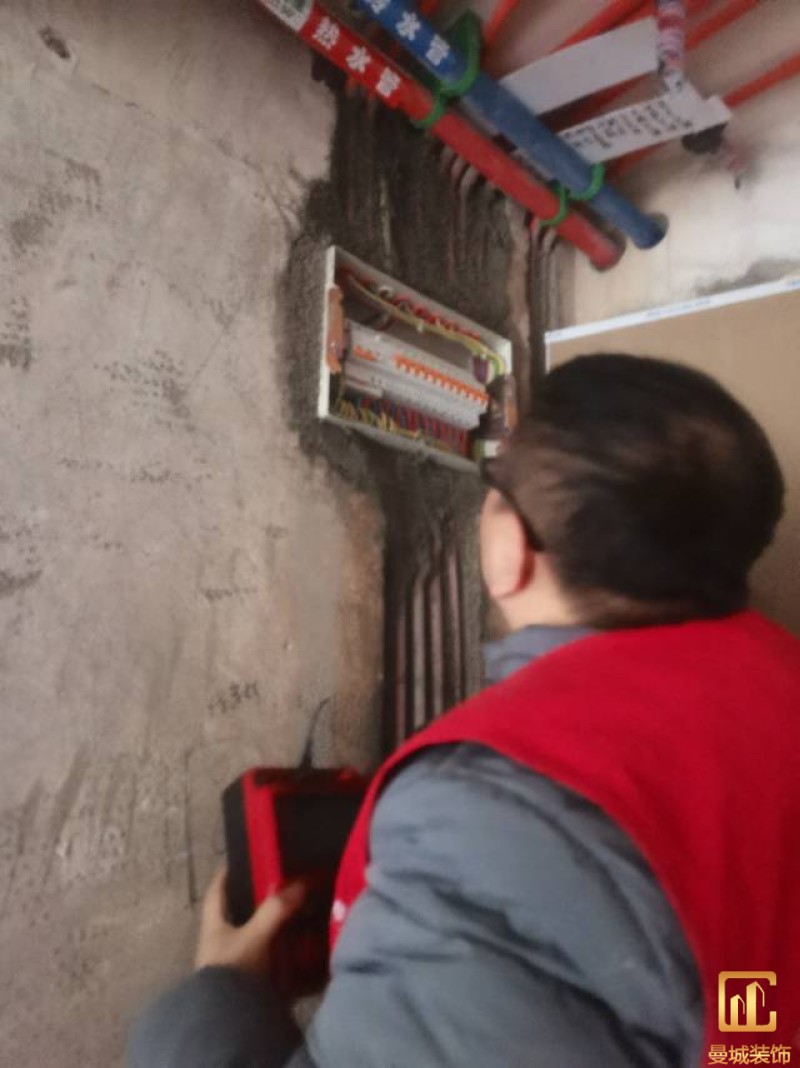

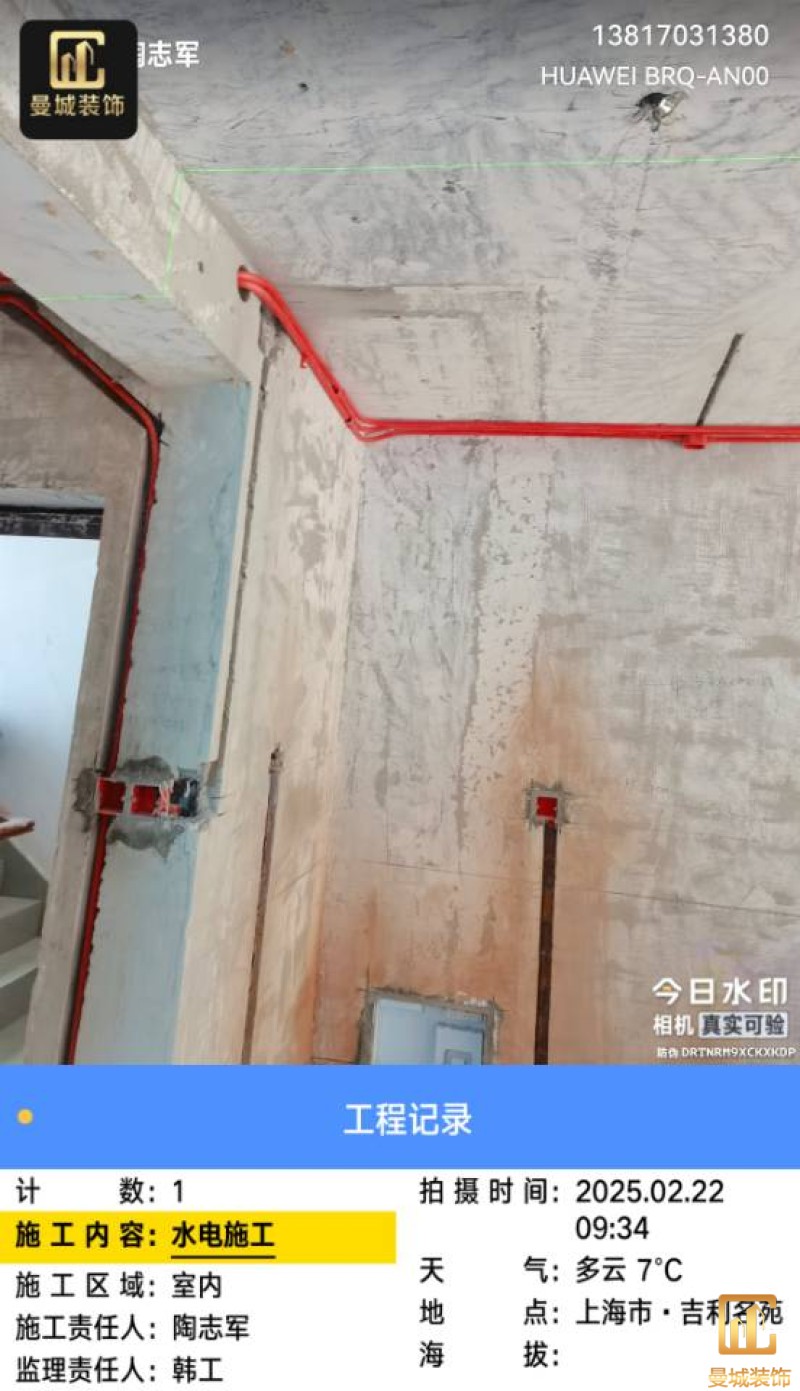

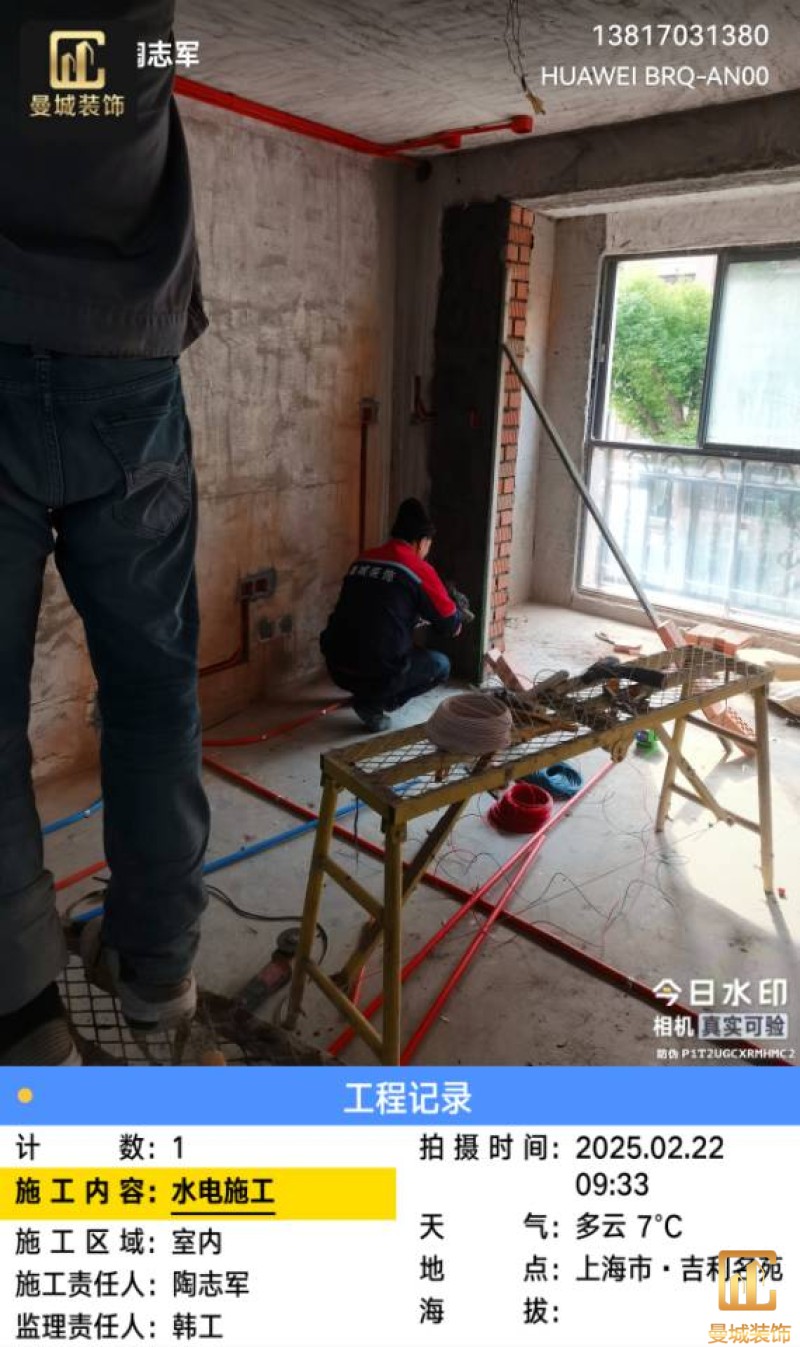

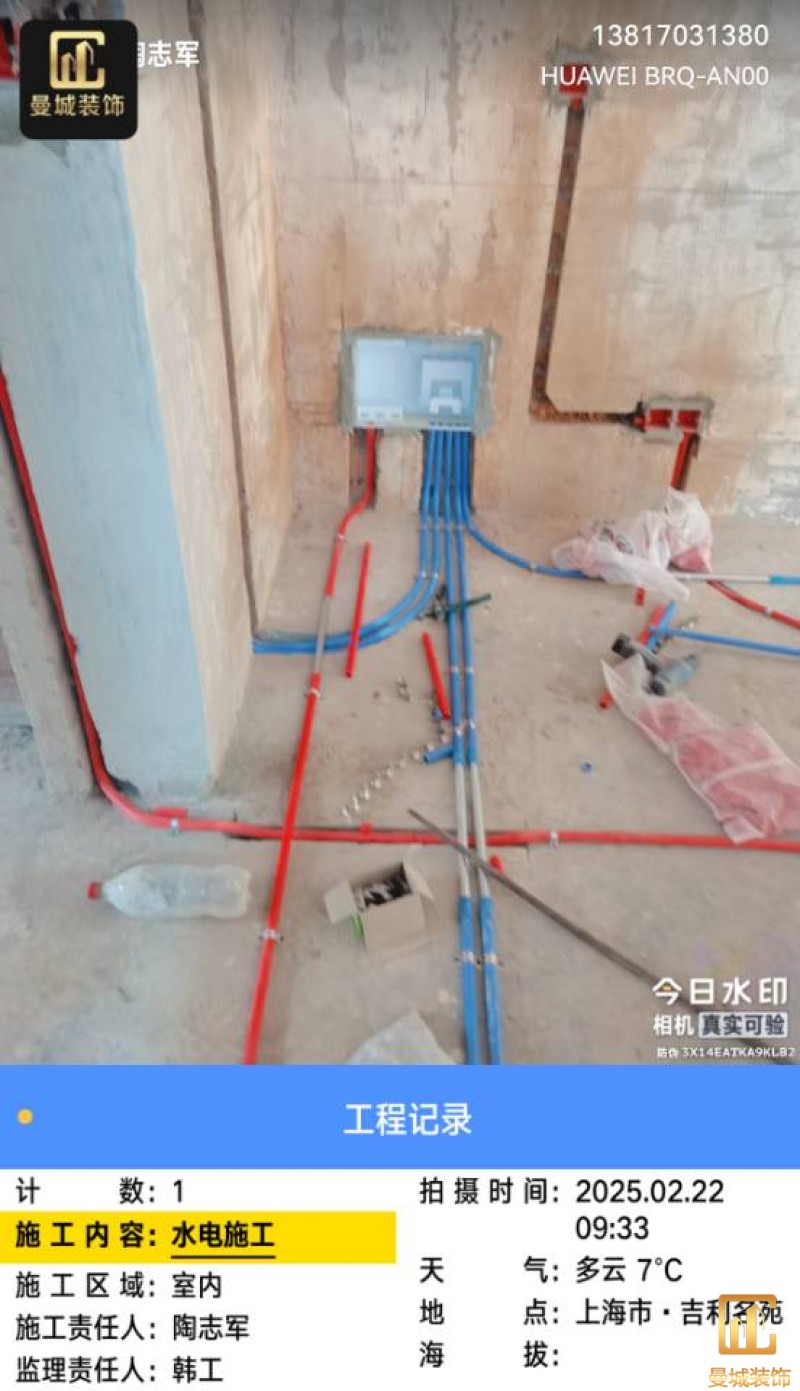

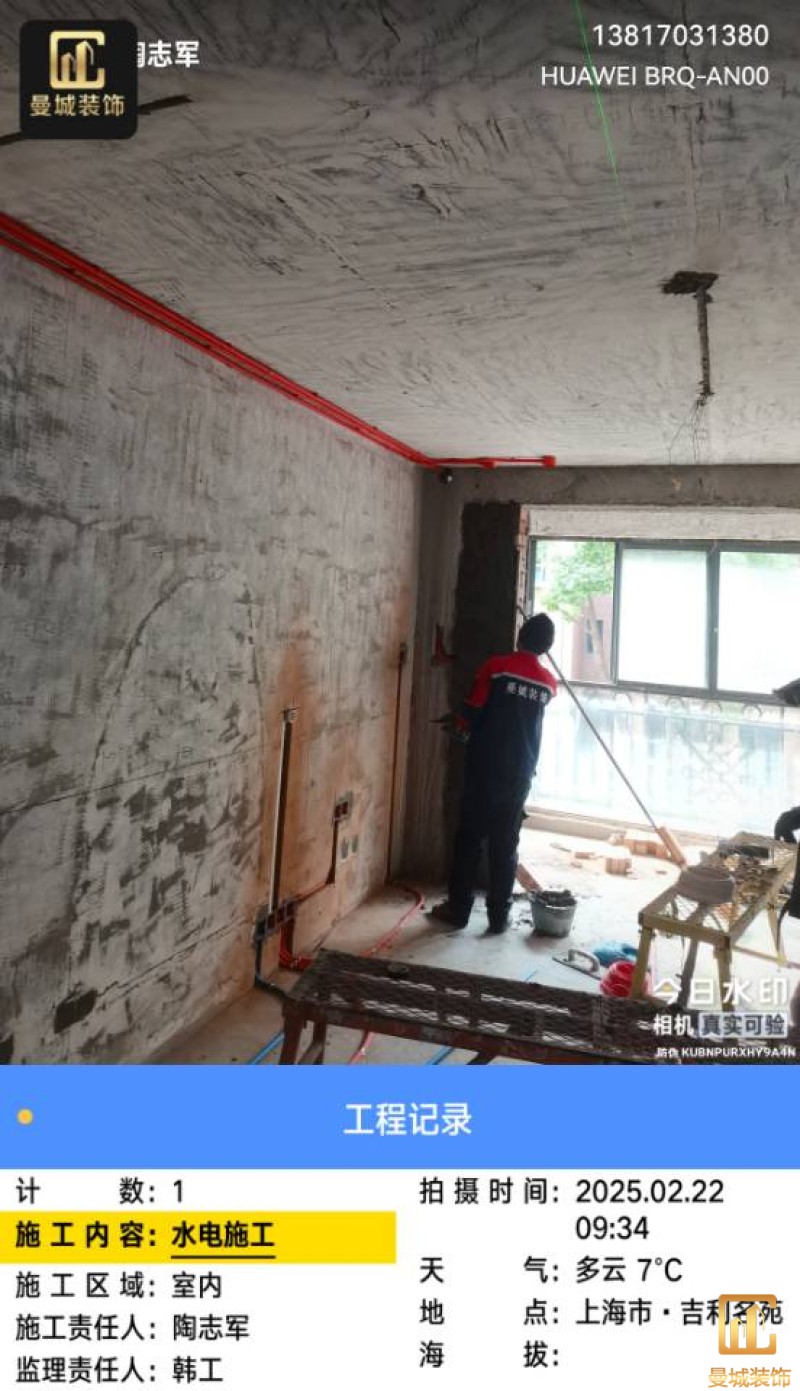

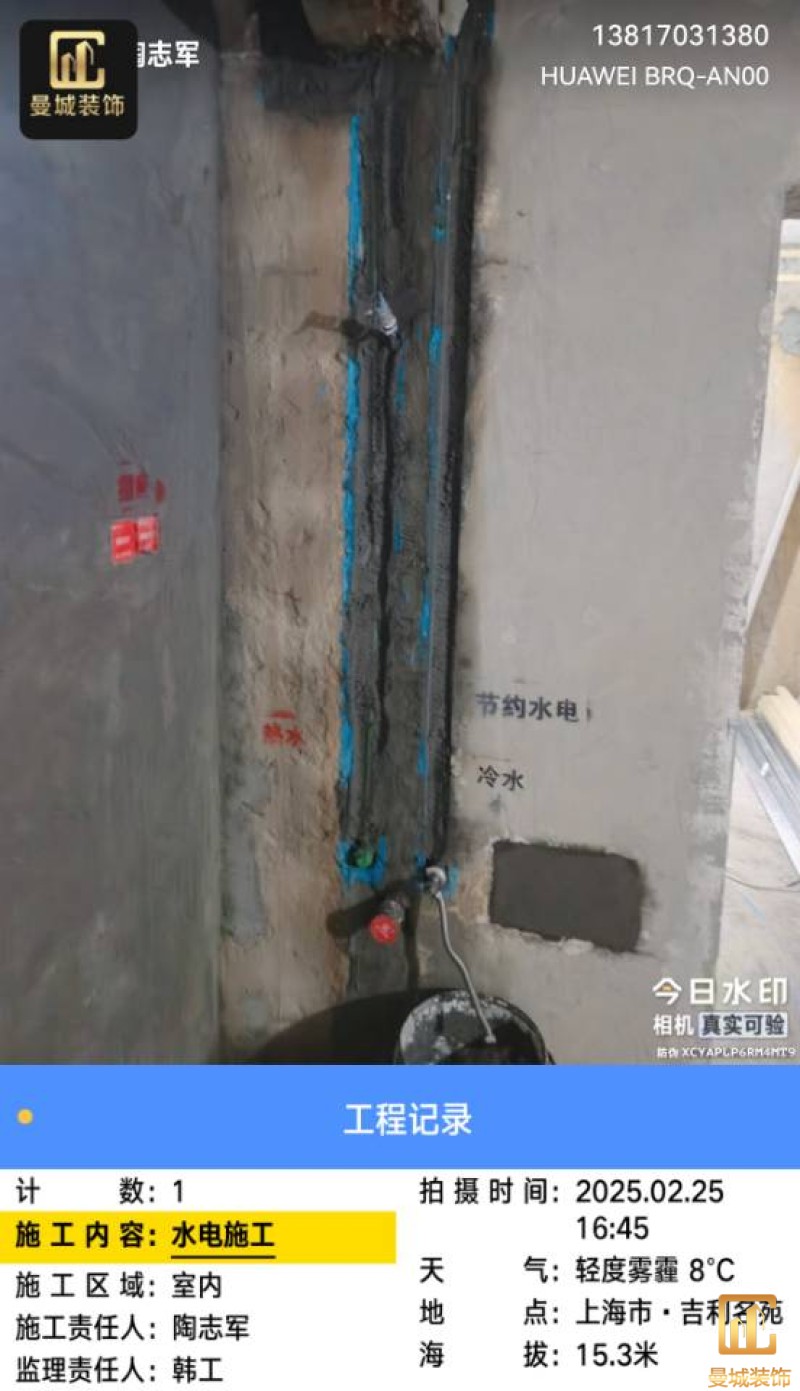

水电施工已结束,所有开关插座点位,线路分配,龙头高度尺寸,已按业主设计师交底尺寸自查通过,阳台下水改好已刷防水,洗衣机下水和地漏下水分开,洗衣机下水改到主管道,水管试压半小时,试水压力8KG,零时开关已安装完毕,所以插座开关已用专用保护盖保护好,确保用电安全。冷热水管已用保温棉保护好,顶面分线盒盖板已完成并用波纹软管保护好线路,等公司监理验收水电完成后,按公司要求洒水粉线槽砼实并低于墙面5mm米,确保后期线槽不开裂

项目经理:陶志军

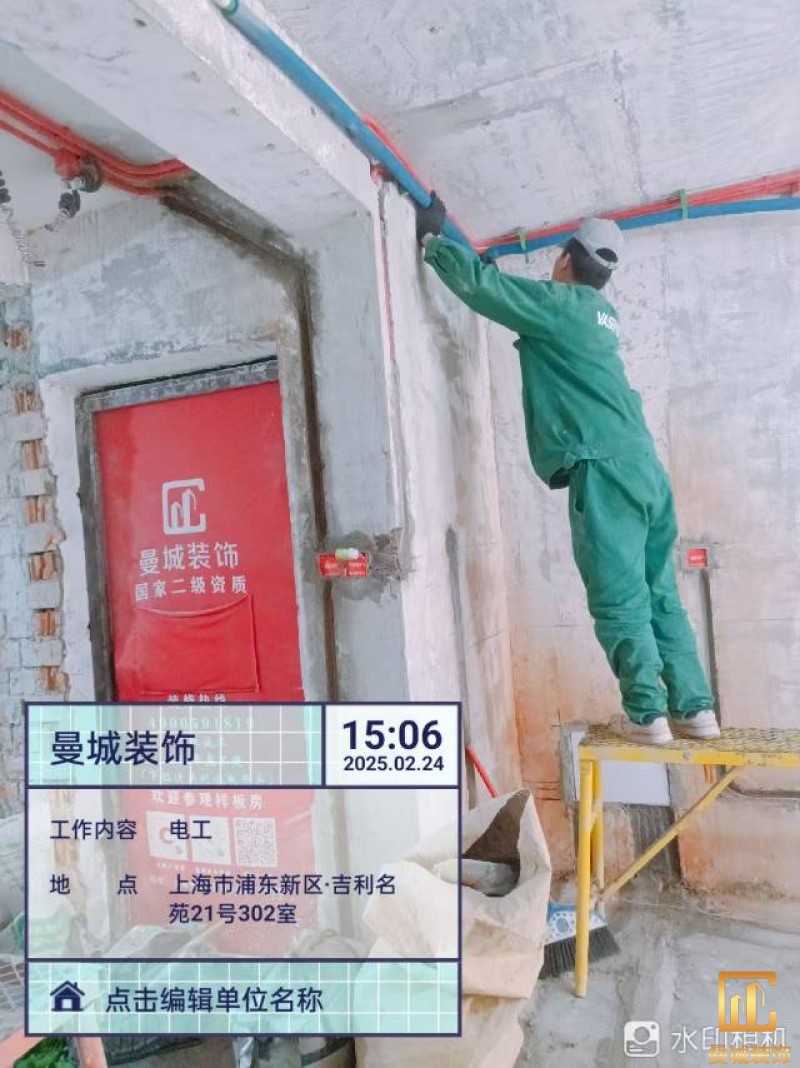

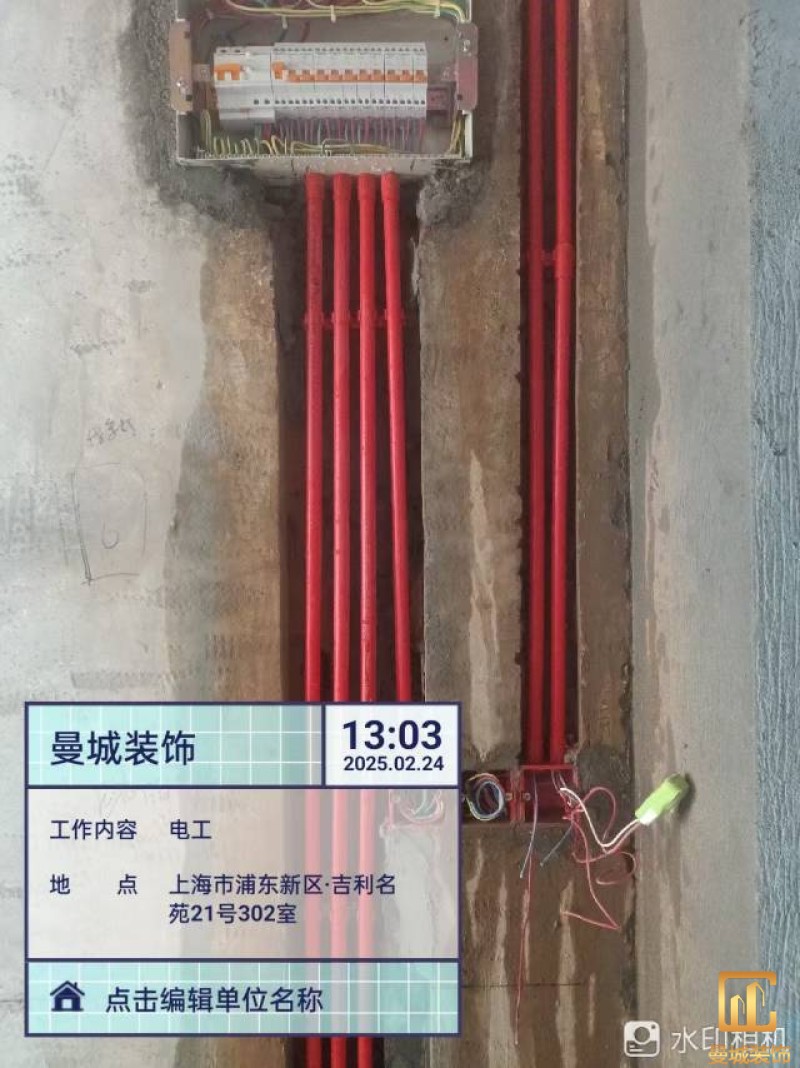

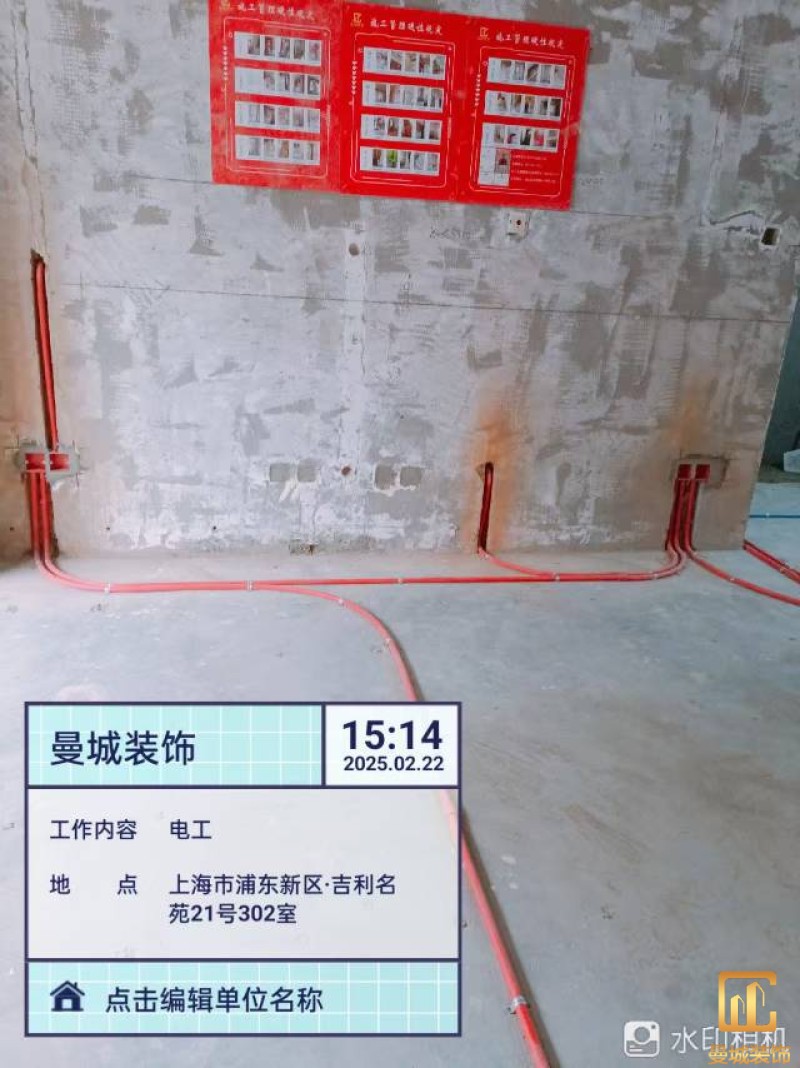

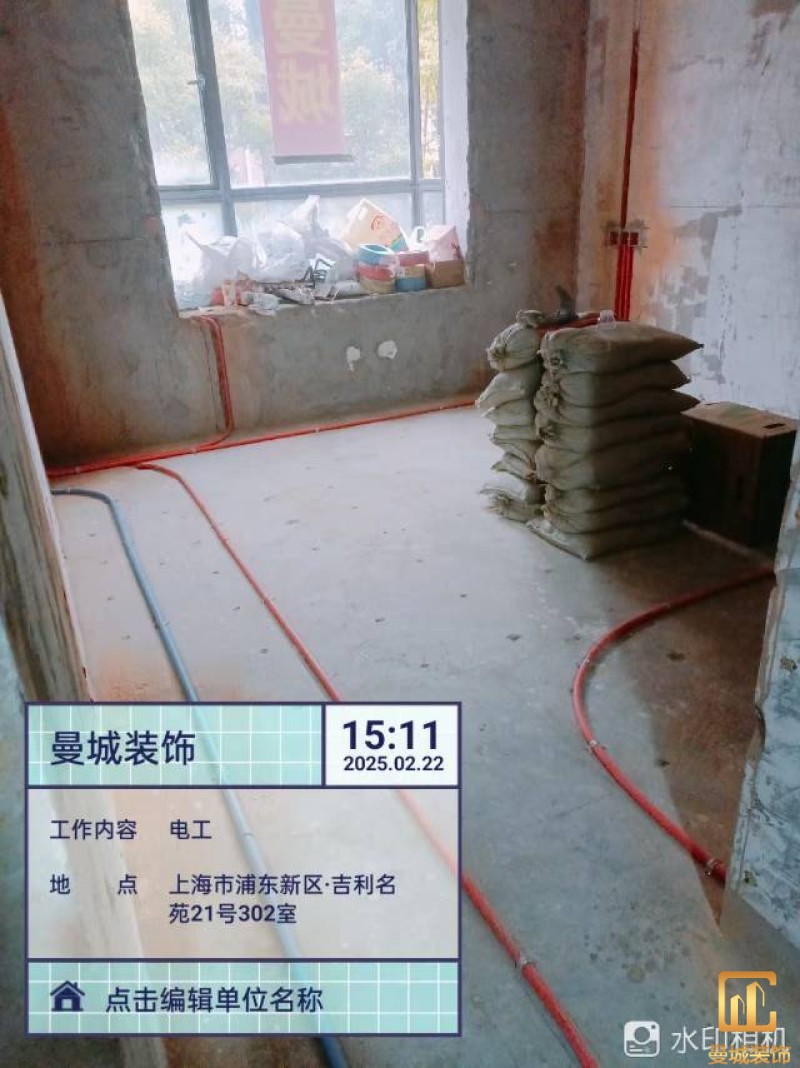

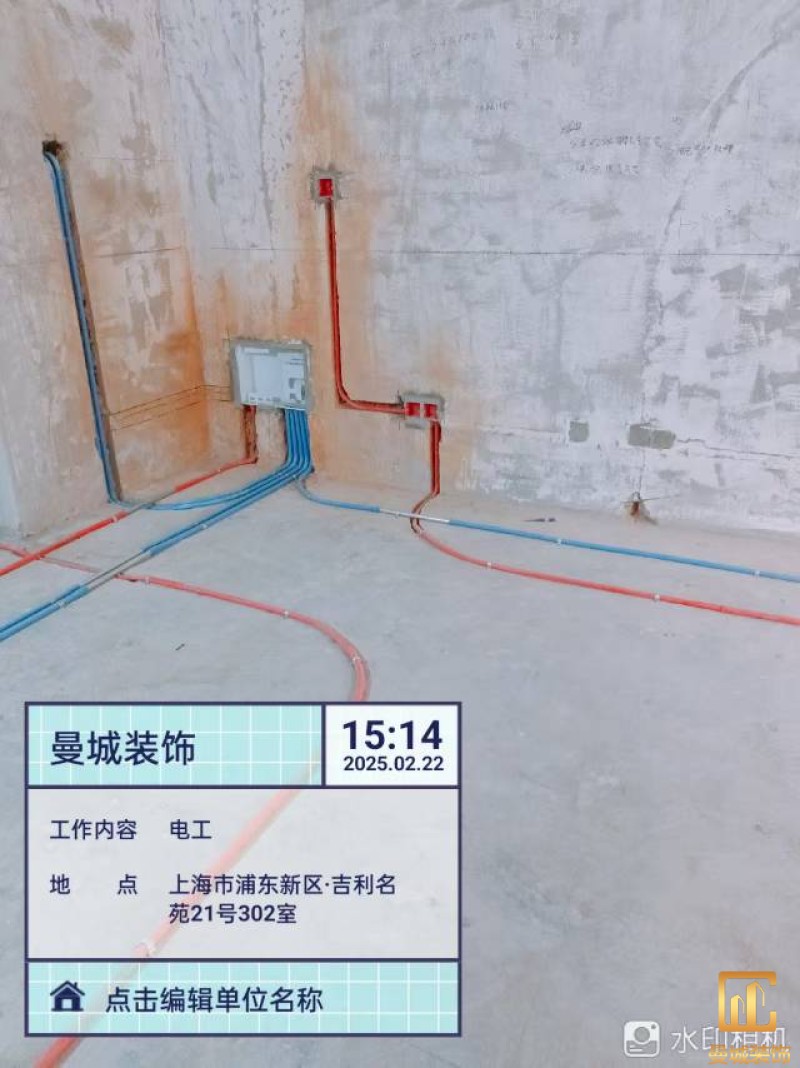

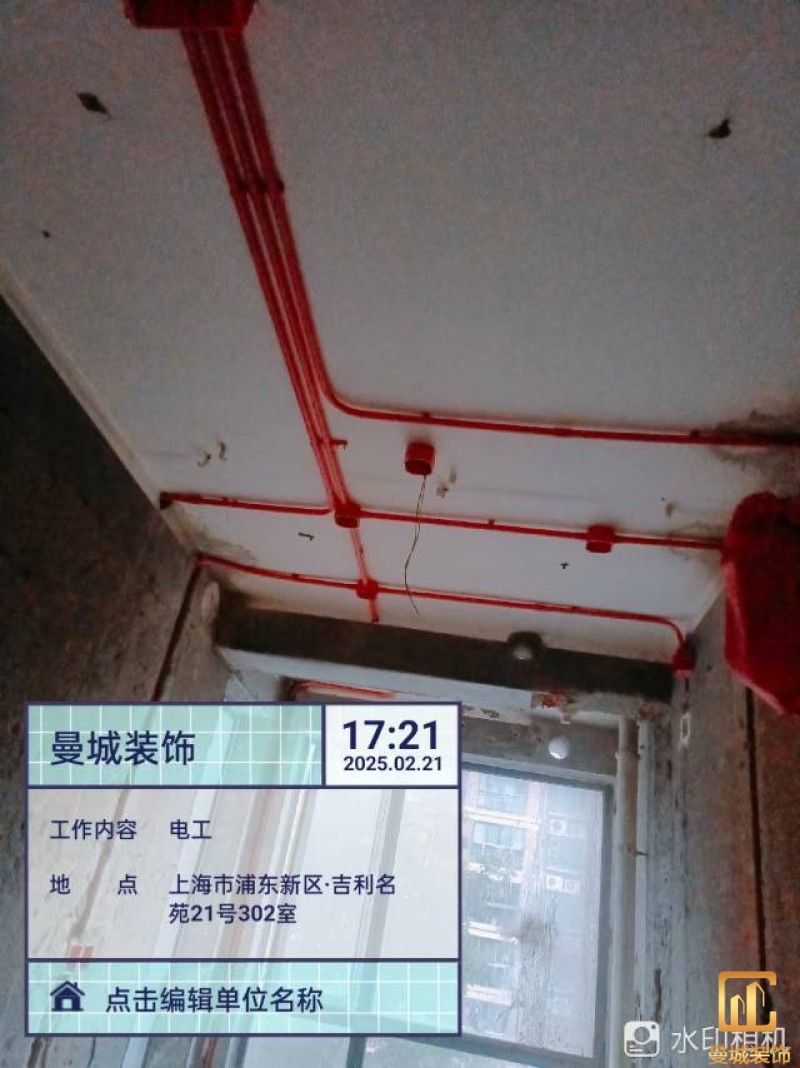

电工施工第4天,所有的线管,开关插座点位,线路分配已按业主及设计师要求全部布线完成,粉线槽和安装线合要散水,水泥粘结更牢固。墙面后期不空鼓,下阶段准备穿线及安装水管,应公司要求,一天要扫二次卫生,中饭前一次,下班前一次,确保工地卫生整洁

项目经理:陶志军

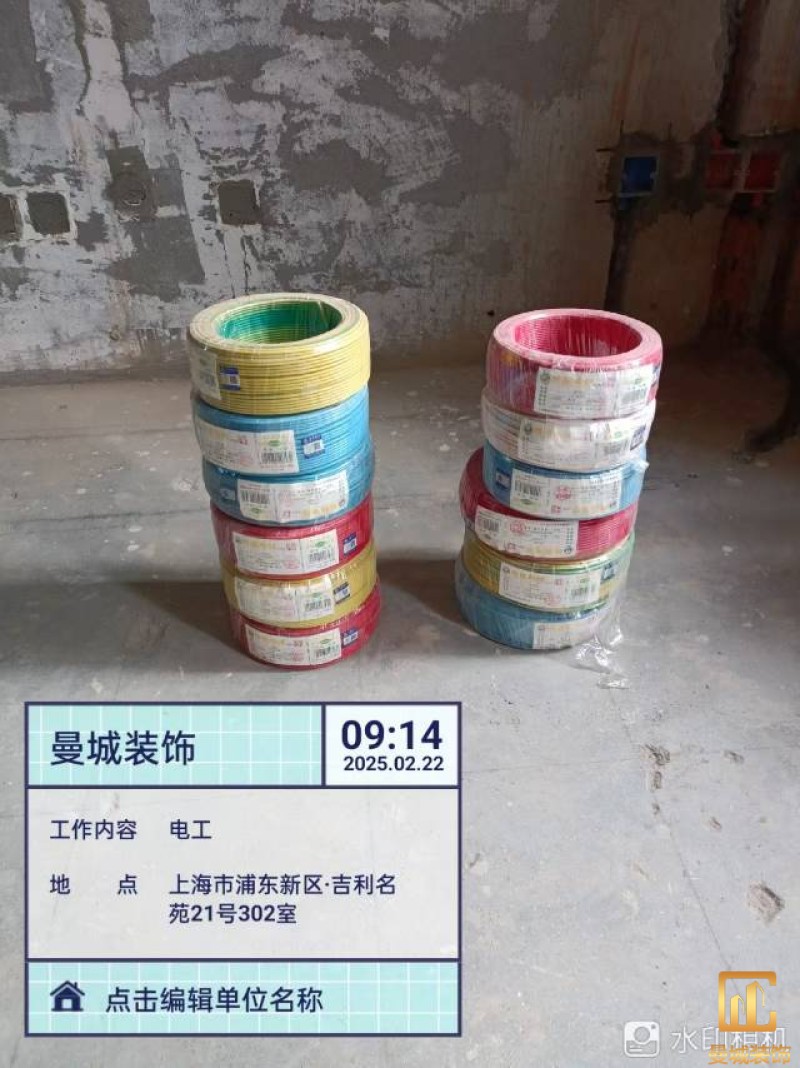

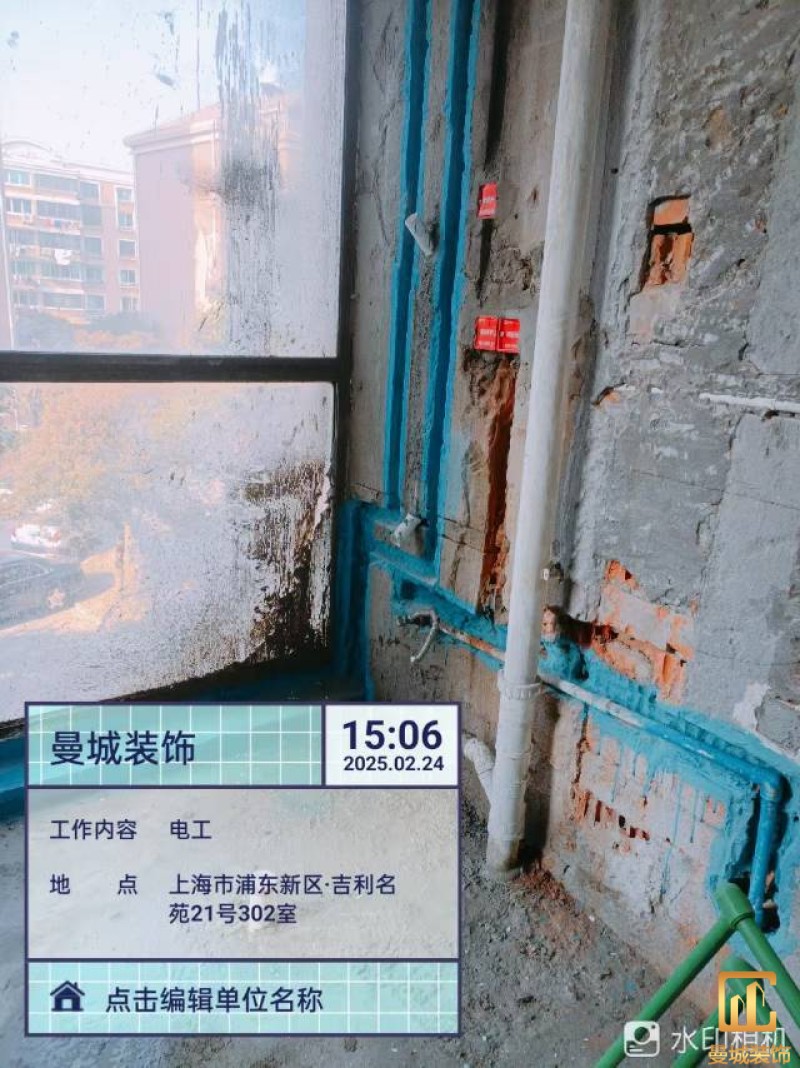

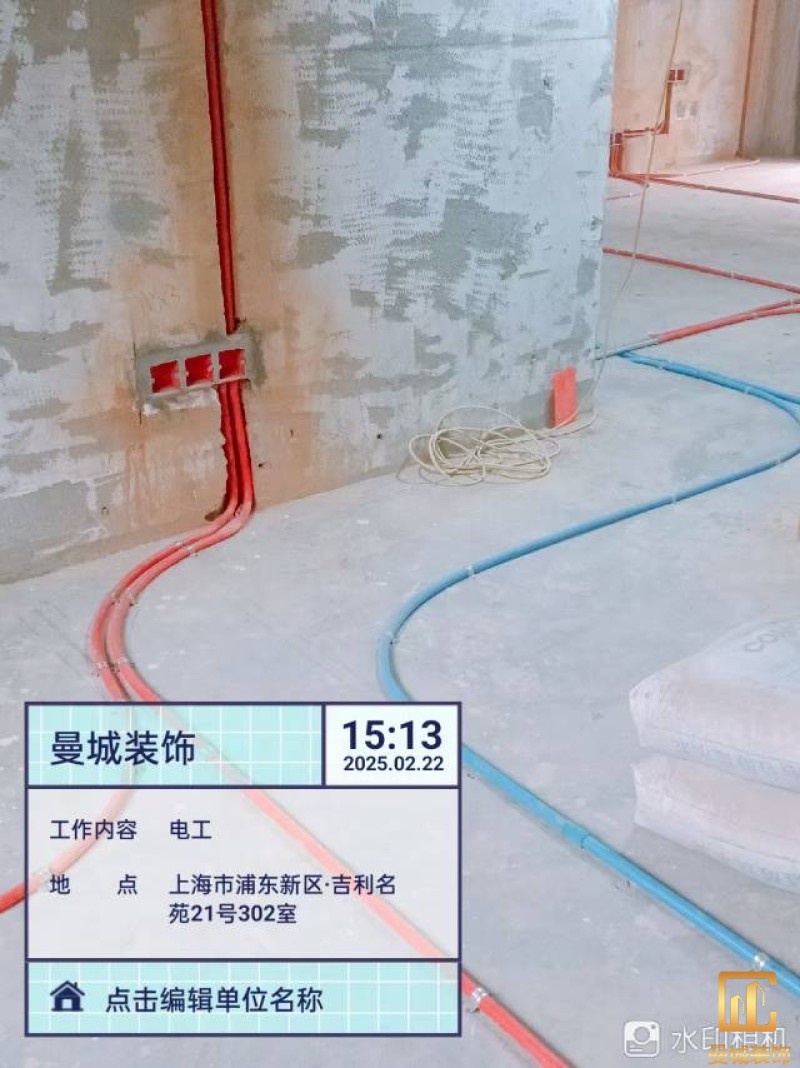

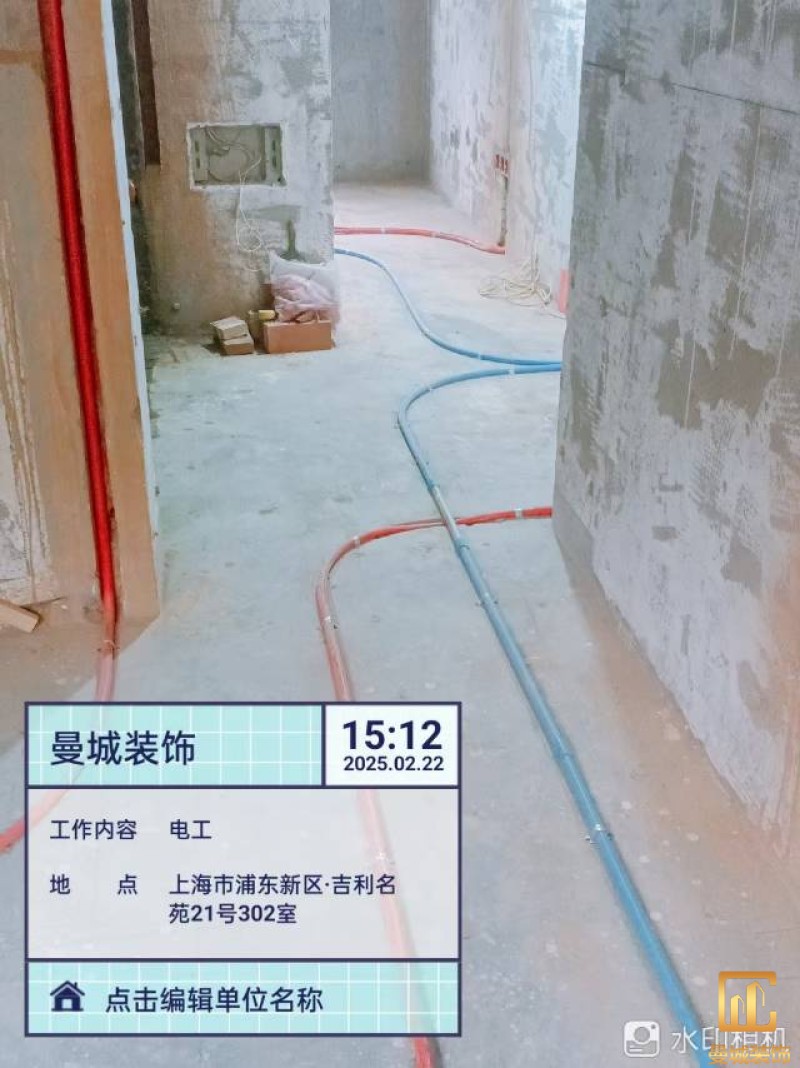

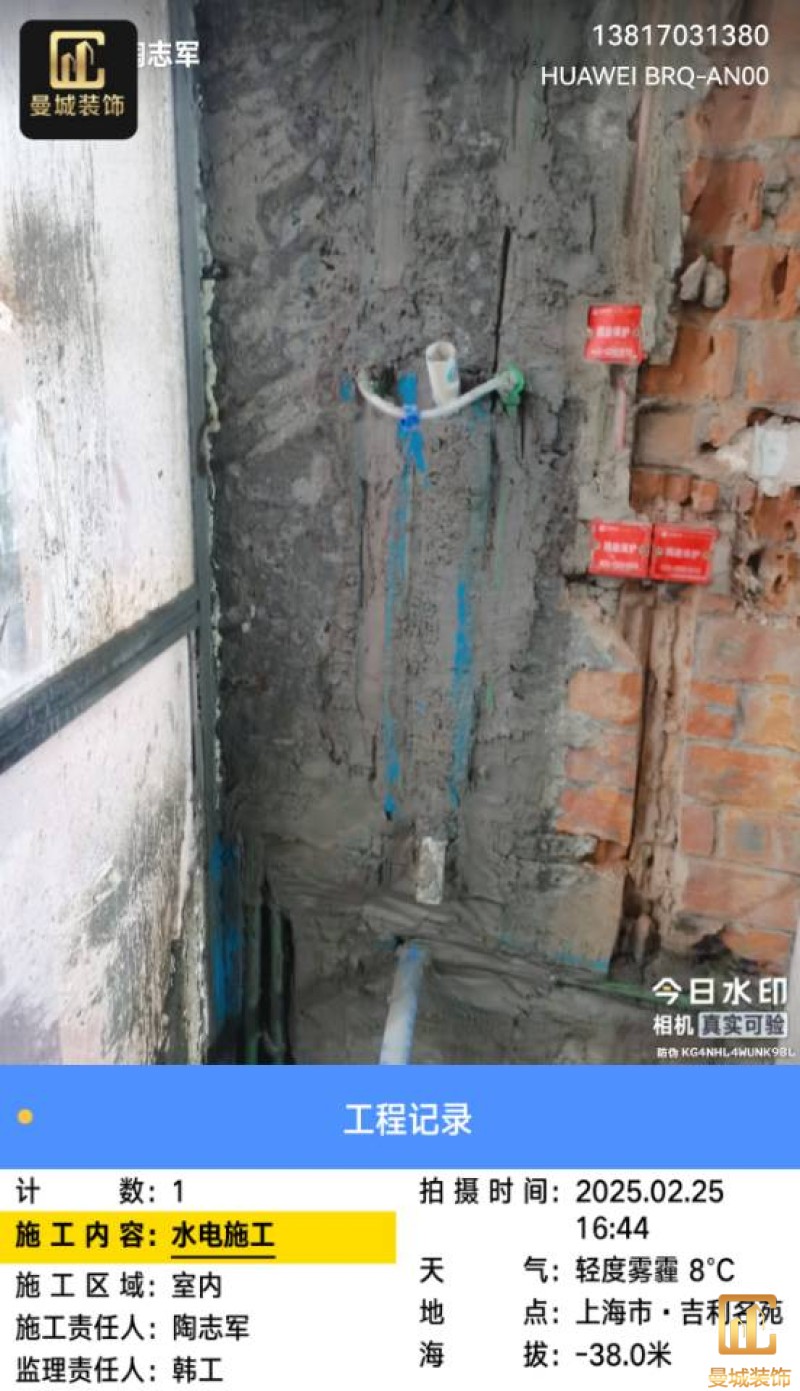

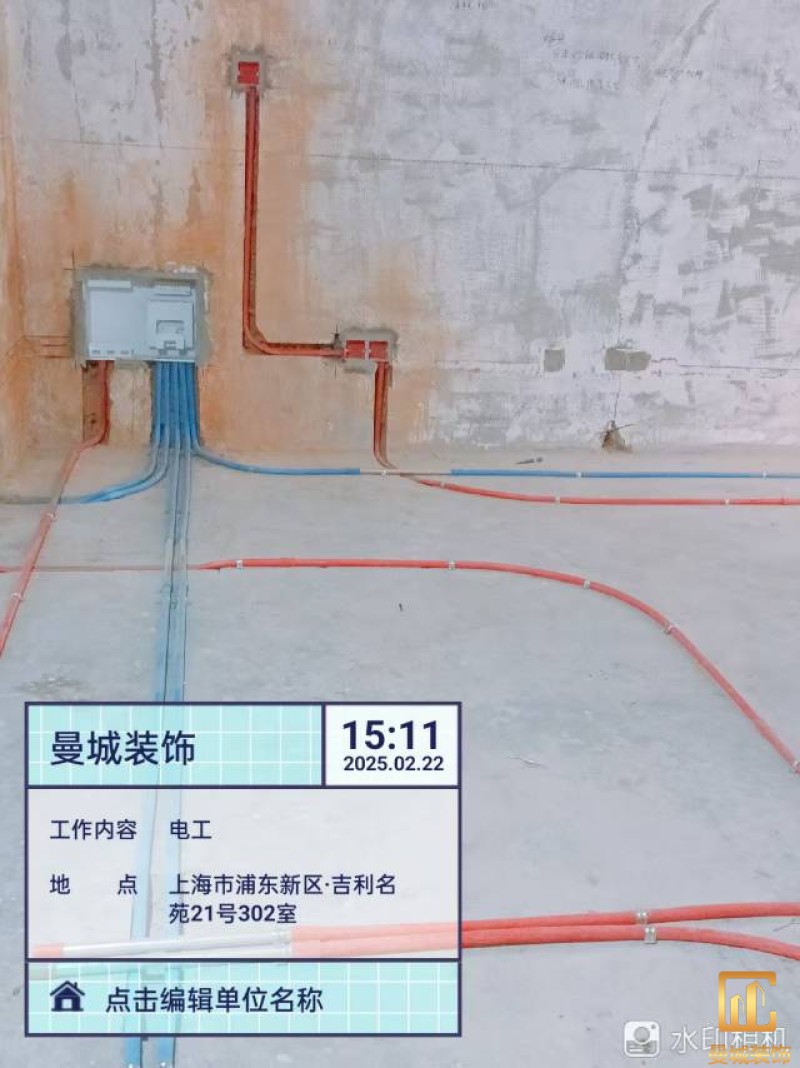

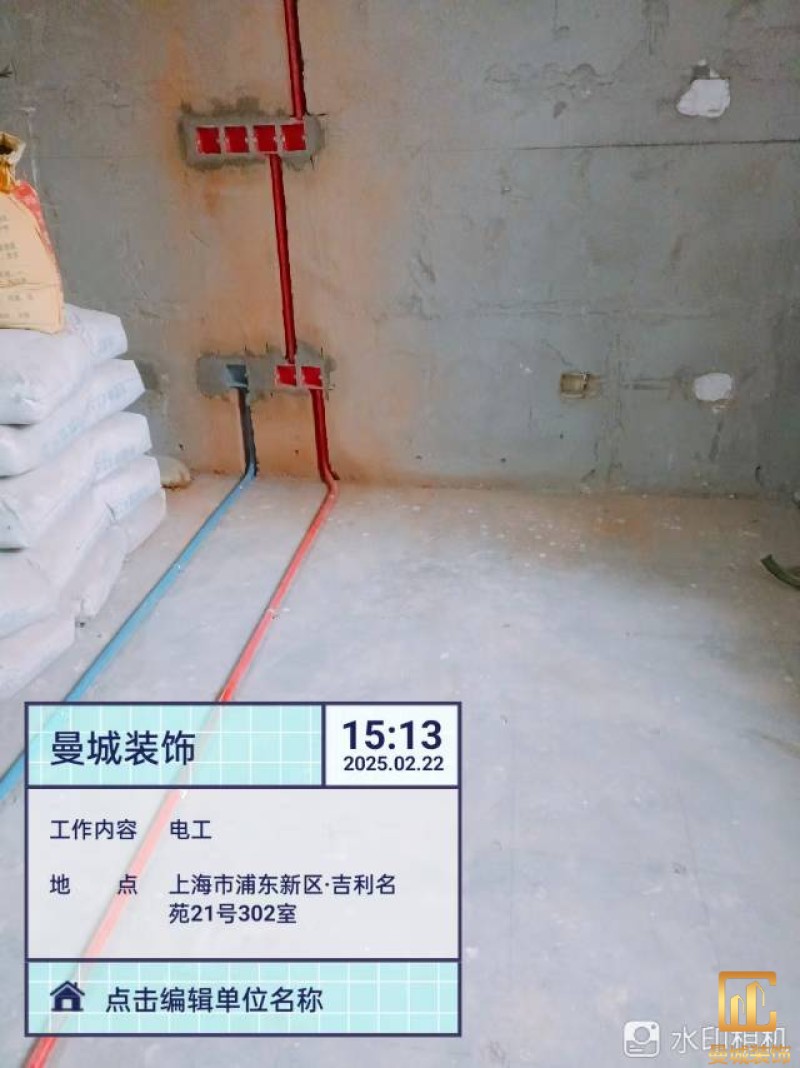

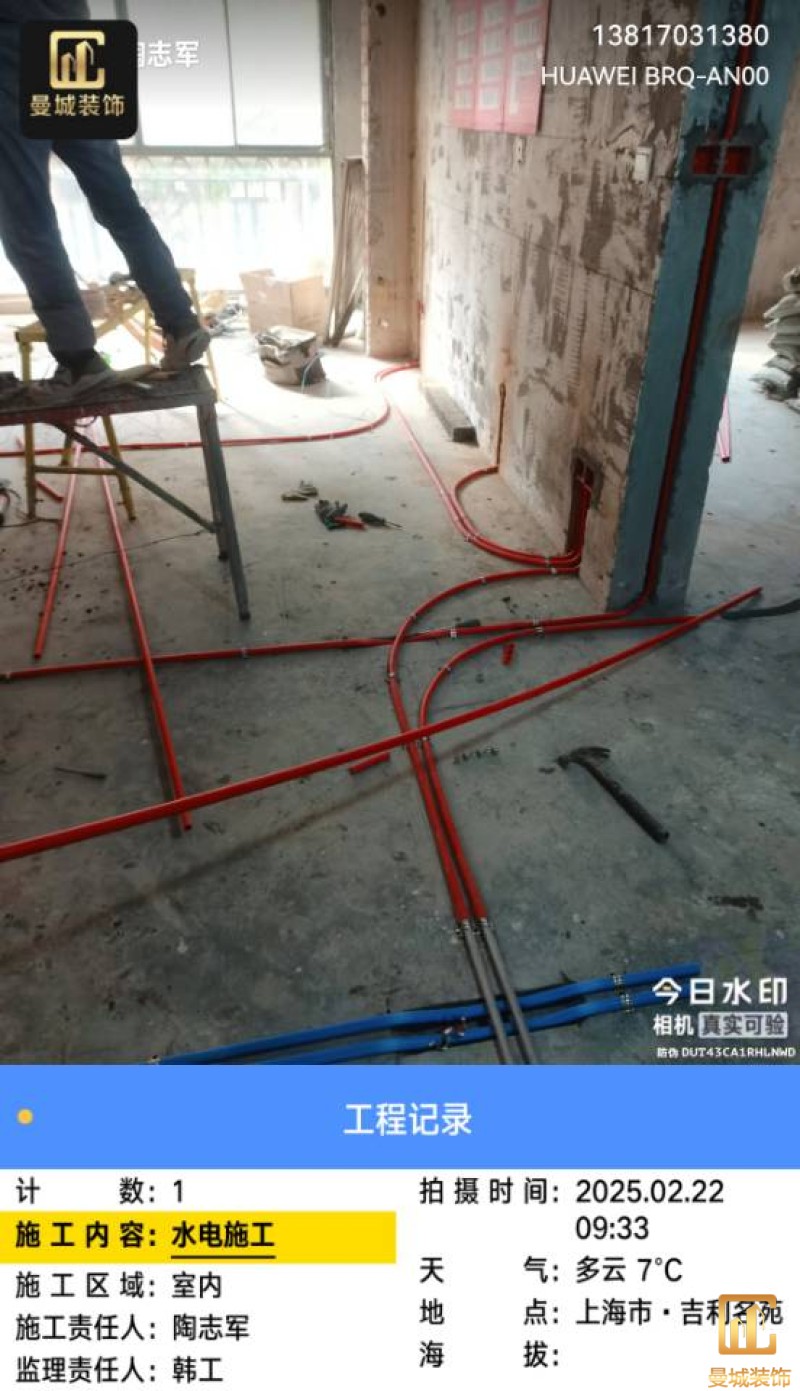

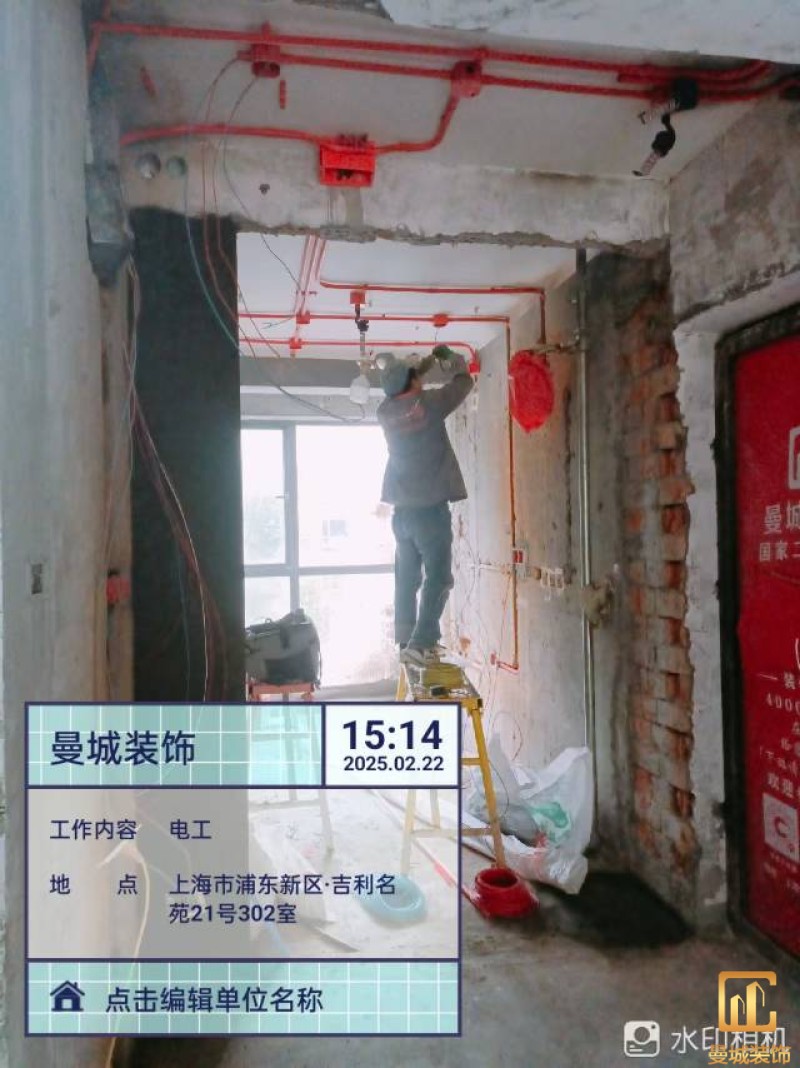

电工已进场施工,电工完工时间预估5个工作是,电线为熊猫、耐克耐。起帆电线1.5数量300米2.5数量为400米,网线超六类康普、熊猫、起帆 线管为中财/保利315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,强弱电间距200mm 以上,墙弱电交叉处用专用锡箔做信号屏蔽处理,默认煤气管40PVC管预埋高度离地1350cm。三角阀离地度度1400cm,电视机用50PVC管预埋高度350cm-1100cm 、默认花洒离地高度900-1000cm、马桶三角阀离地度度150-250cm,台盆三角阀离地度度350-400cm,墙排下水离地高度400-500cm,

项目经理:陶志军

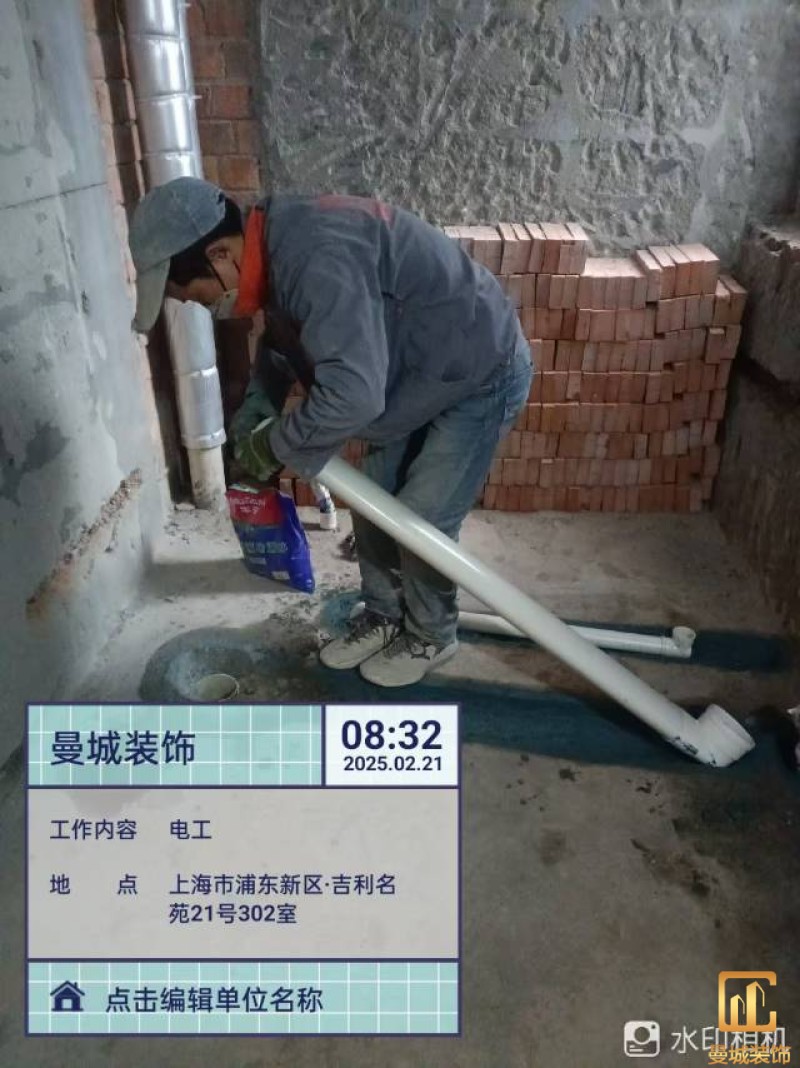

电工已进场施工,电工完工时间预估5个工作是,电线为熊猫、耐克耐。起帆电线1.5数量300米2.5数量为400米,网线超六类康普、熊猫、起帆 线管为中财/保利315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,强弱电间距200mm 以上,墙弱电交叉处用专用锡箔做信号屏蔽处理,默认煤气管40PVC管预埋高度离地1350cm。三角阀离地度度1400cm,电视机用50PVC管预埋高度350cm-1100cm 、默认花洒离地高度900-1000cm、马桶三角阀离地度度150-250cm,台盆三角阀离地度度350-400cm,墙排下水离地高度400-500cm,

项目经理:陶志军

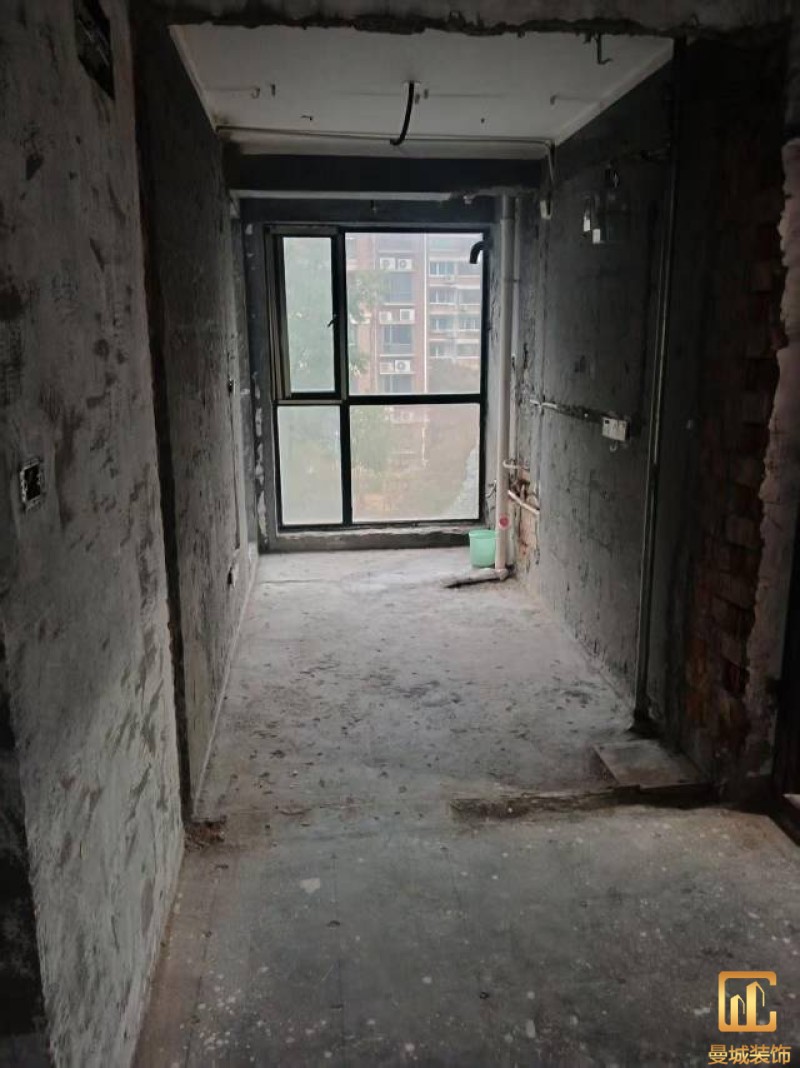

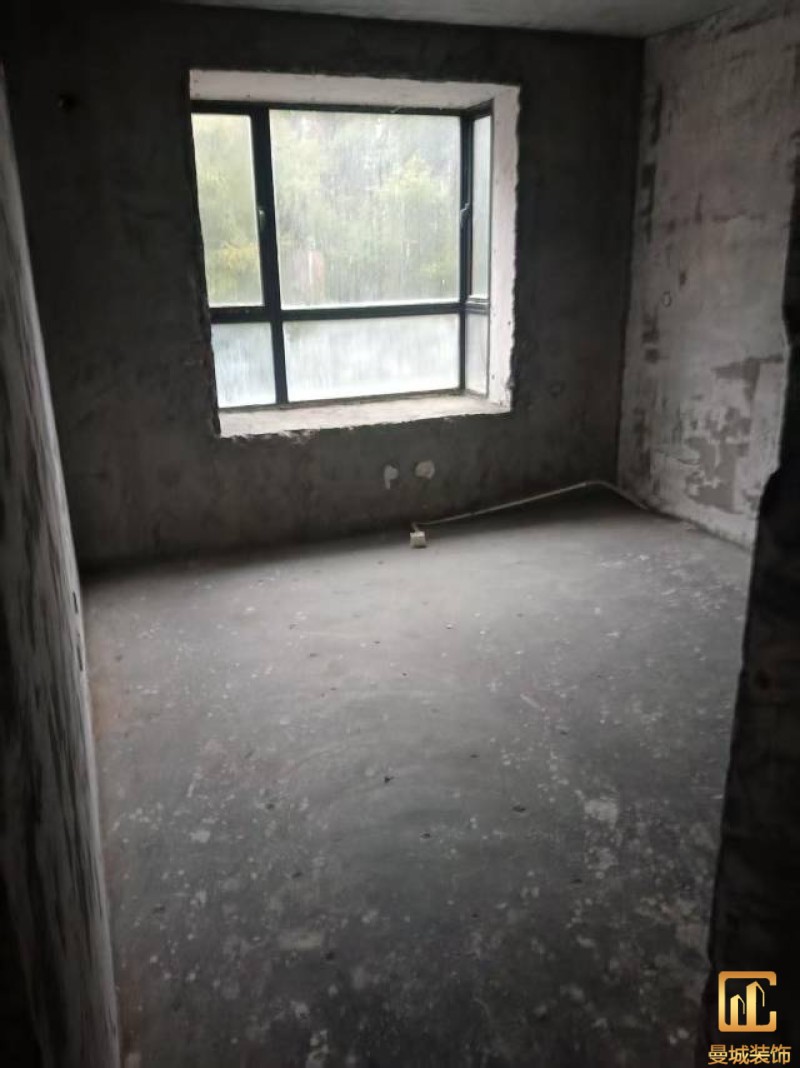

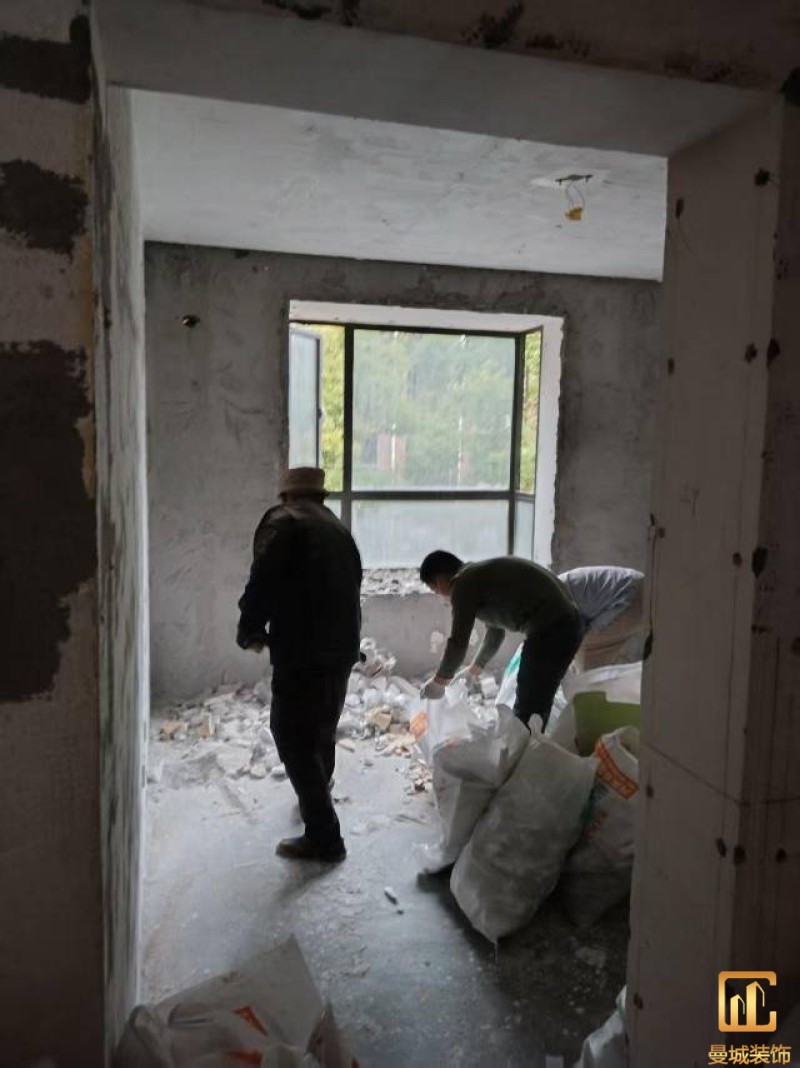

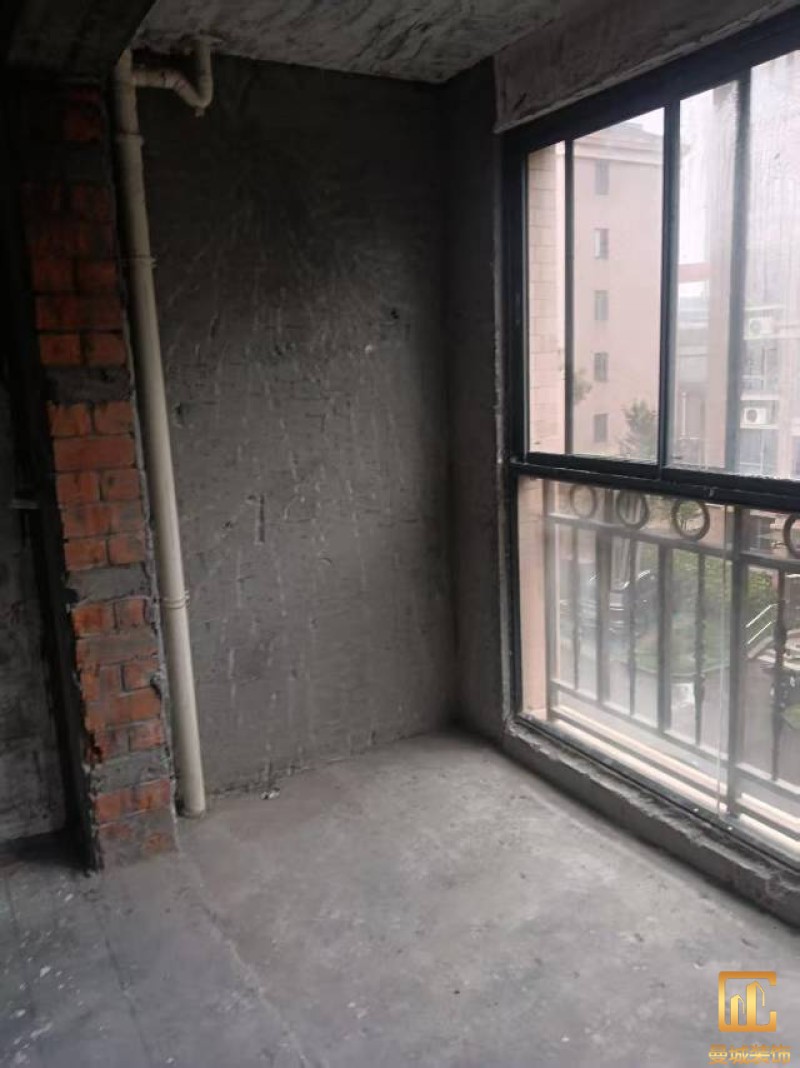

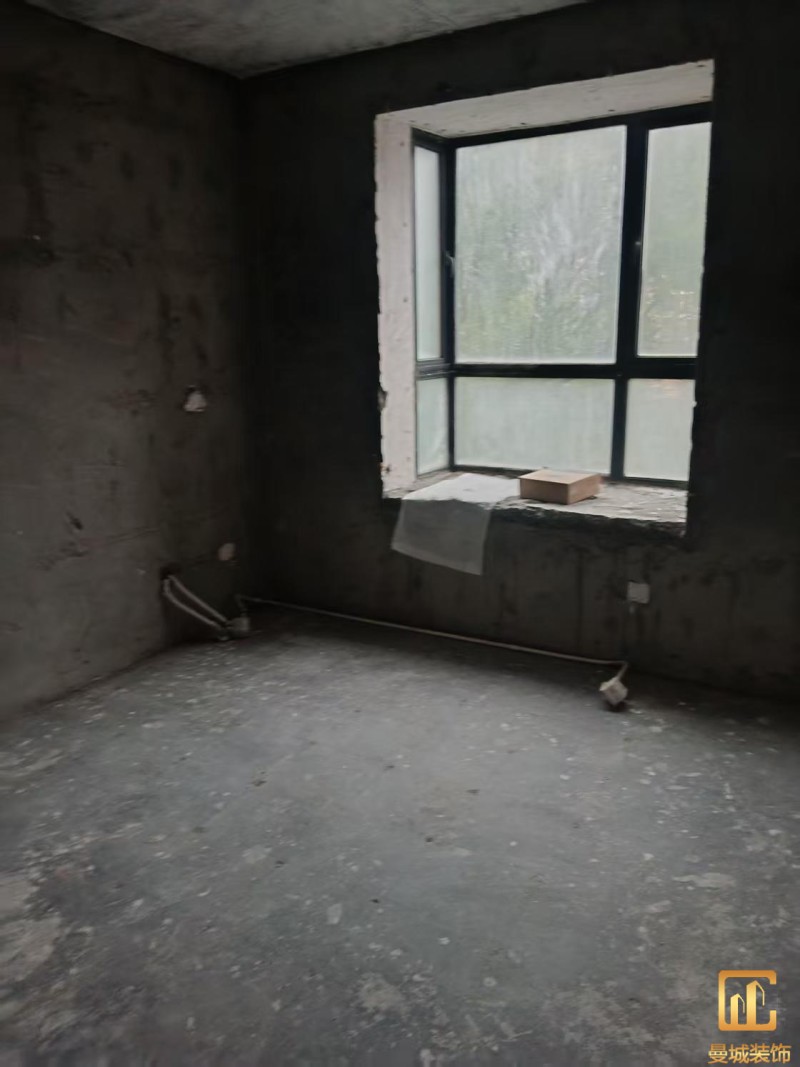

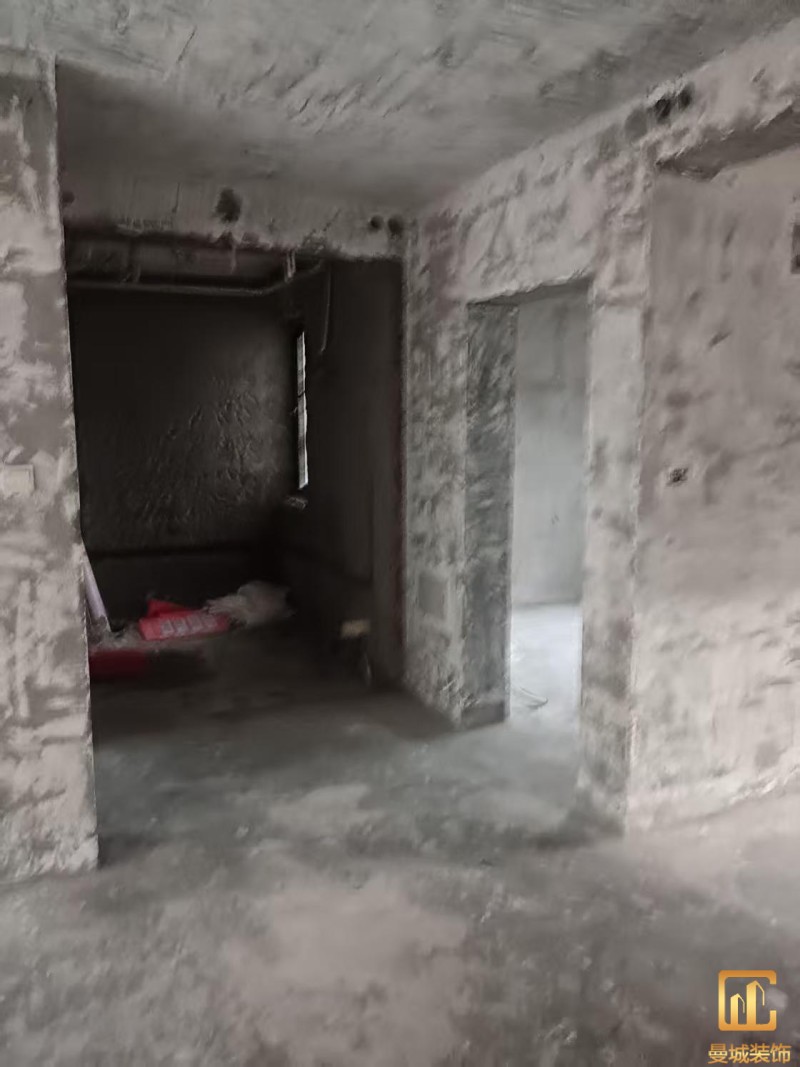

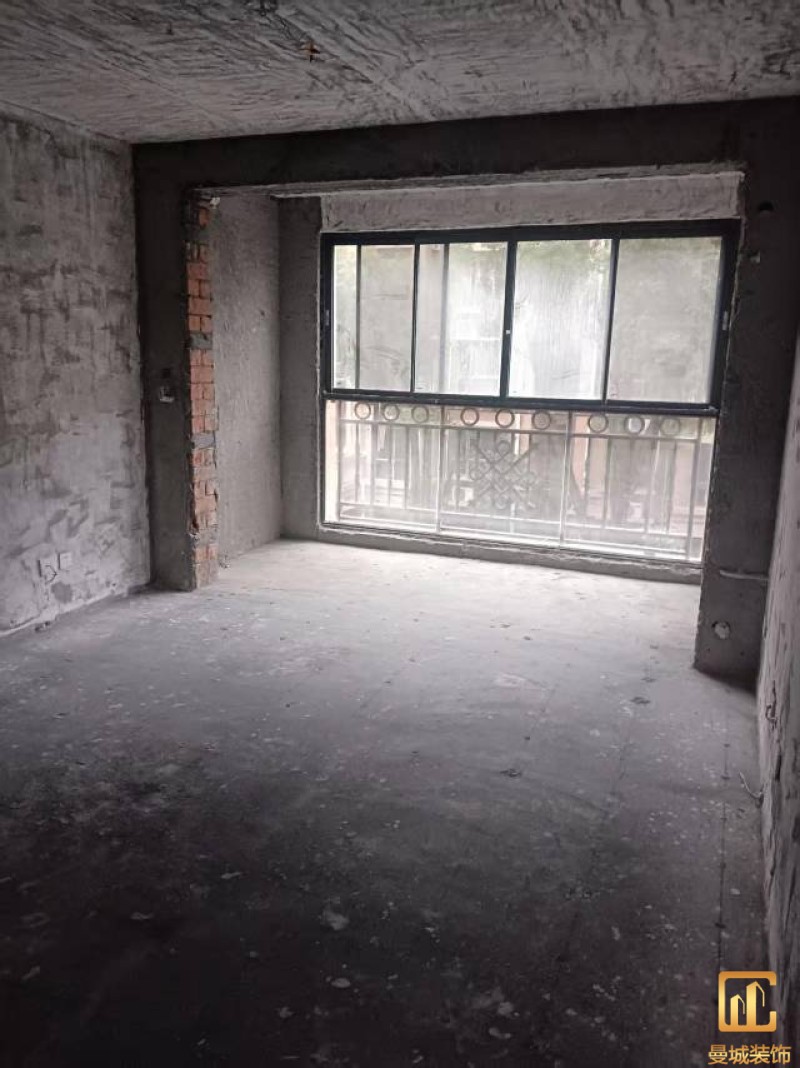

房间客餐厅阳台厨房卫生拆除已结,现场卫生已清理干净。下水道已保护好,无堵塞,用水试过畅通,卫生间、厨房下水管道检修口已检查过,无渗水现象,厨房卫生间顶面管道检修口已检查,无松动,无渗水现象,卫生间马桶坑距400/300.卫生间原有墙面防水已打磨清理干净,阳台白灰层已用机器打磨到原始粉刷层,防盗门无损坏(如果是下沉式卫生间就写下沉卫生间管道检修口无法查看)

监理:韩工

开工仪式并非一种仪式,而是曼城人对业主的承诺和质量的保证,标准化的施工,专业的服务,是我们曼城人一贯秉承的原则。曼城装饰,受您一份委托,还您一个信任!
