施工队长:陶志军
设计师:万红
业主:余**
开工时间:2024-12-07

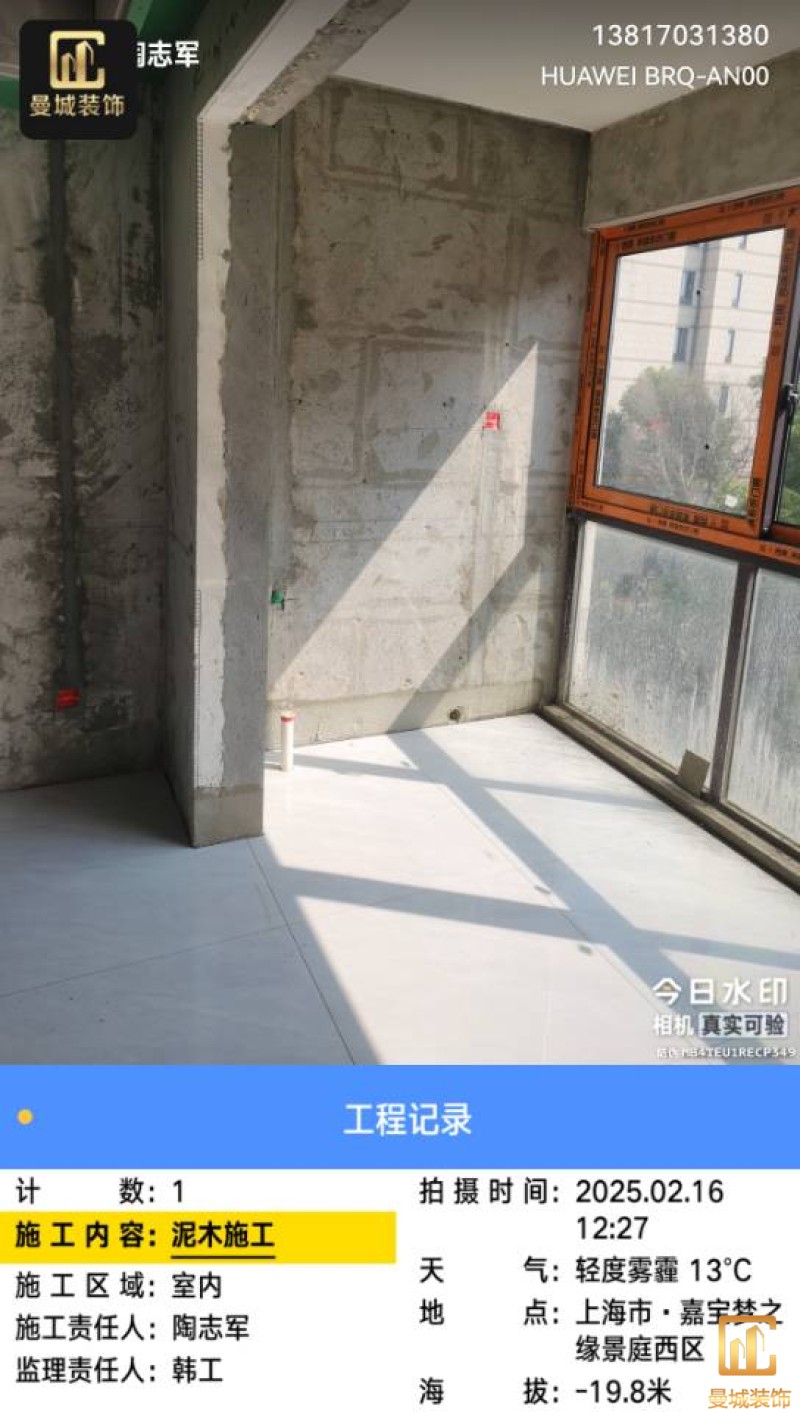

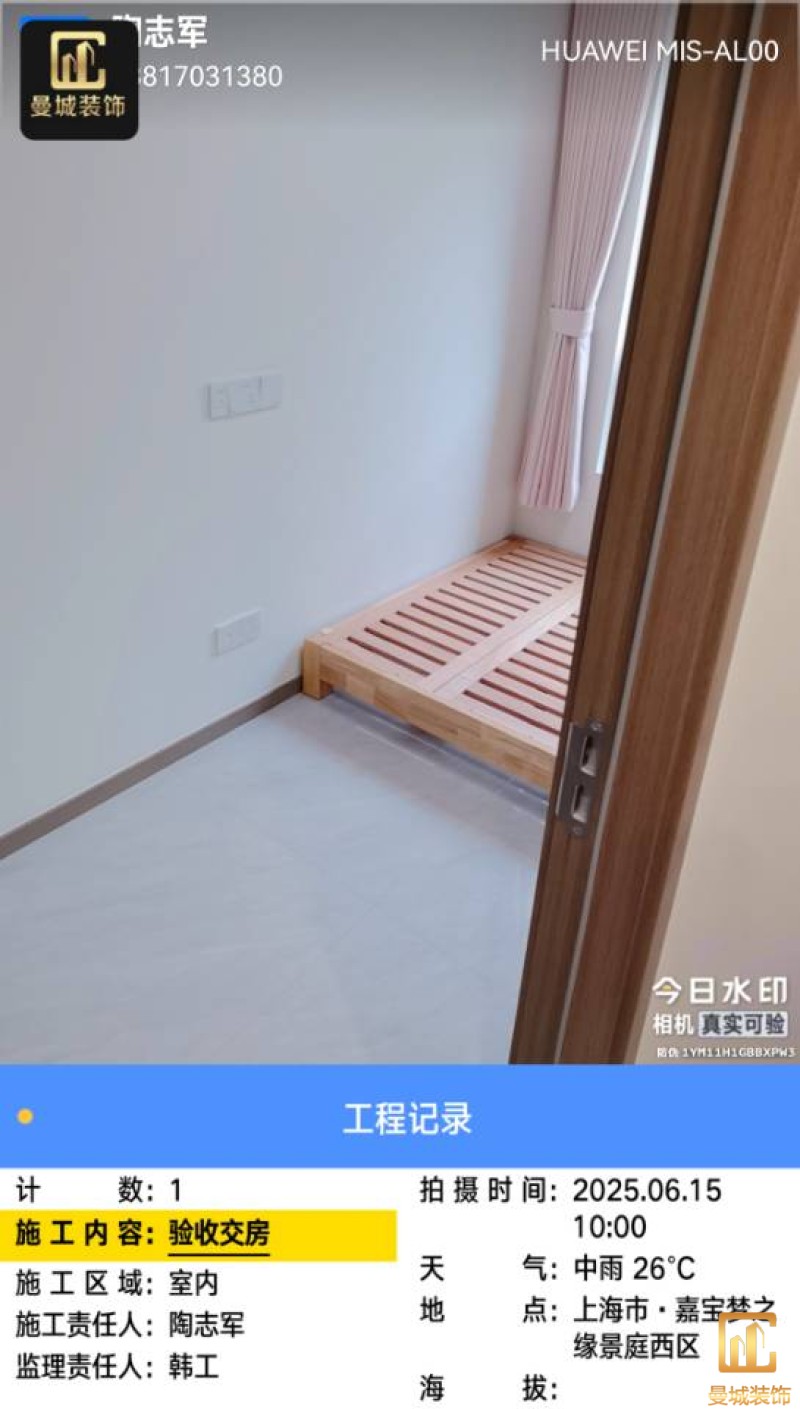

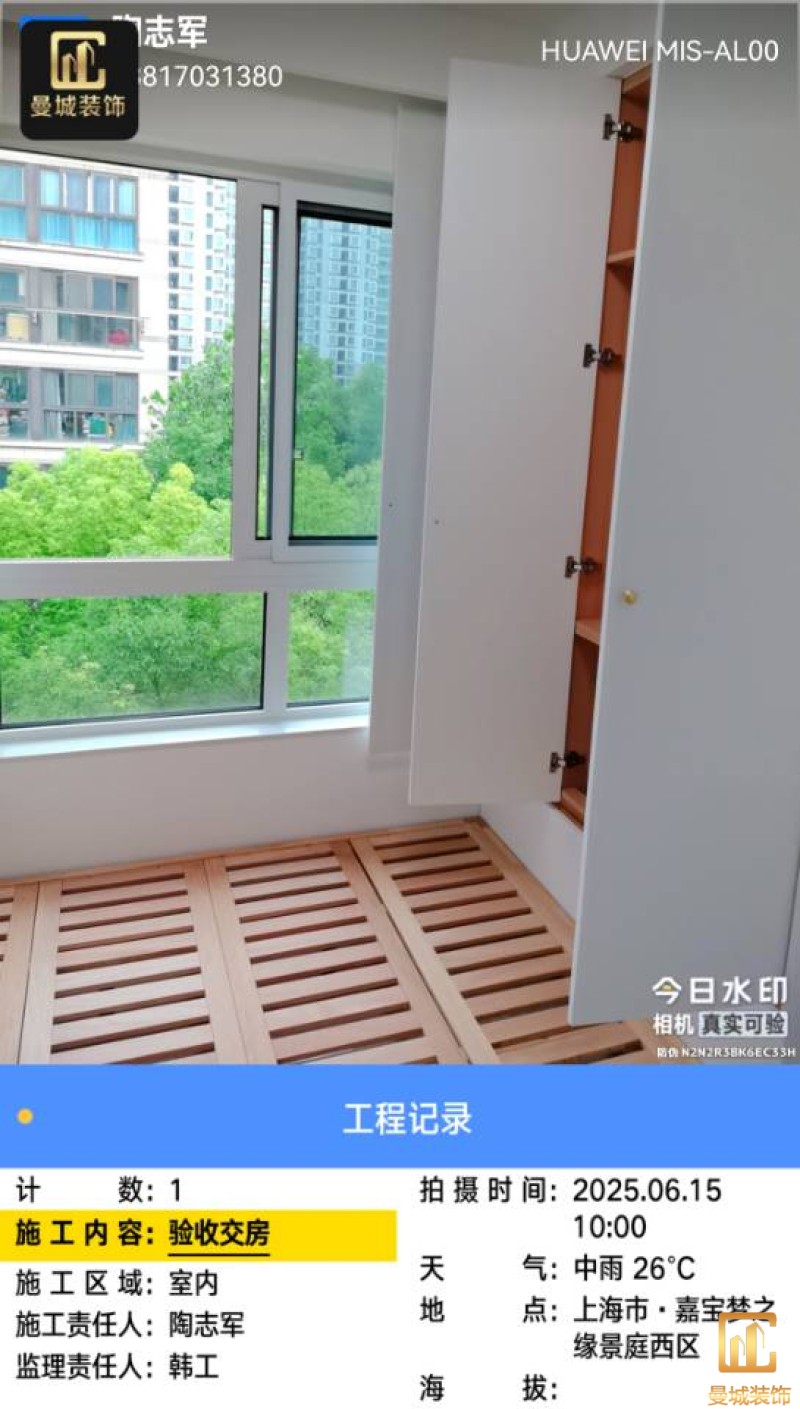

完工时间:2025-04-30

项目经理:陶志军

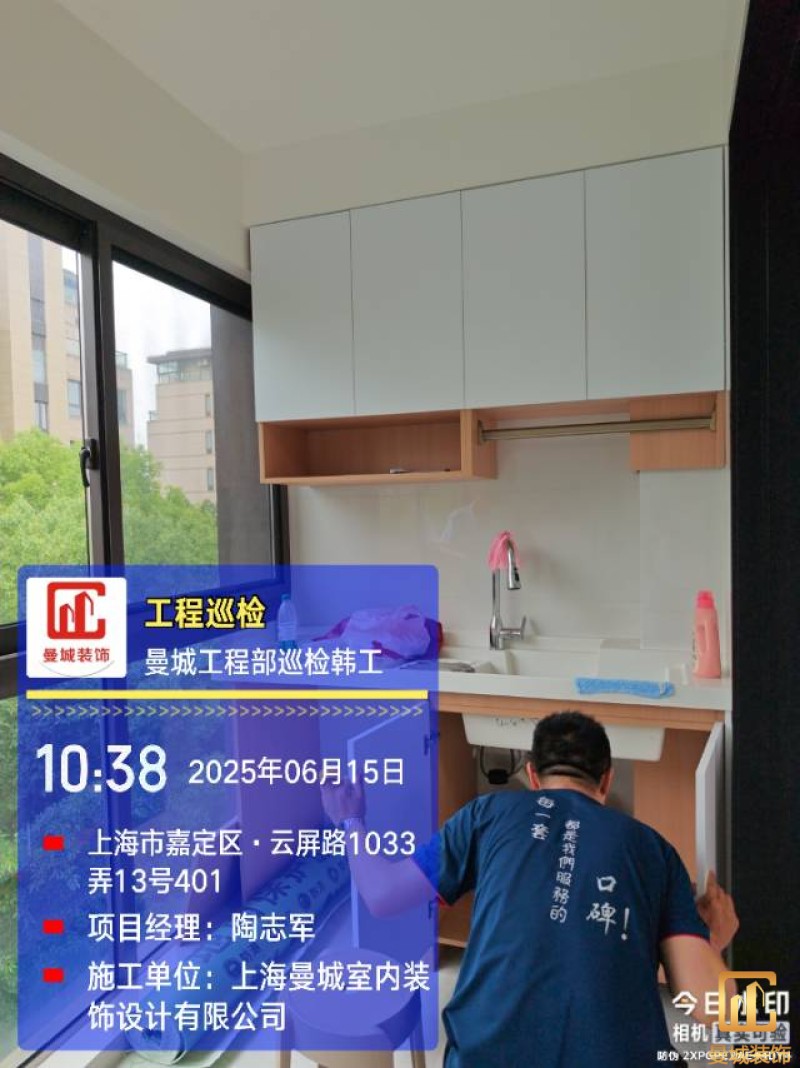

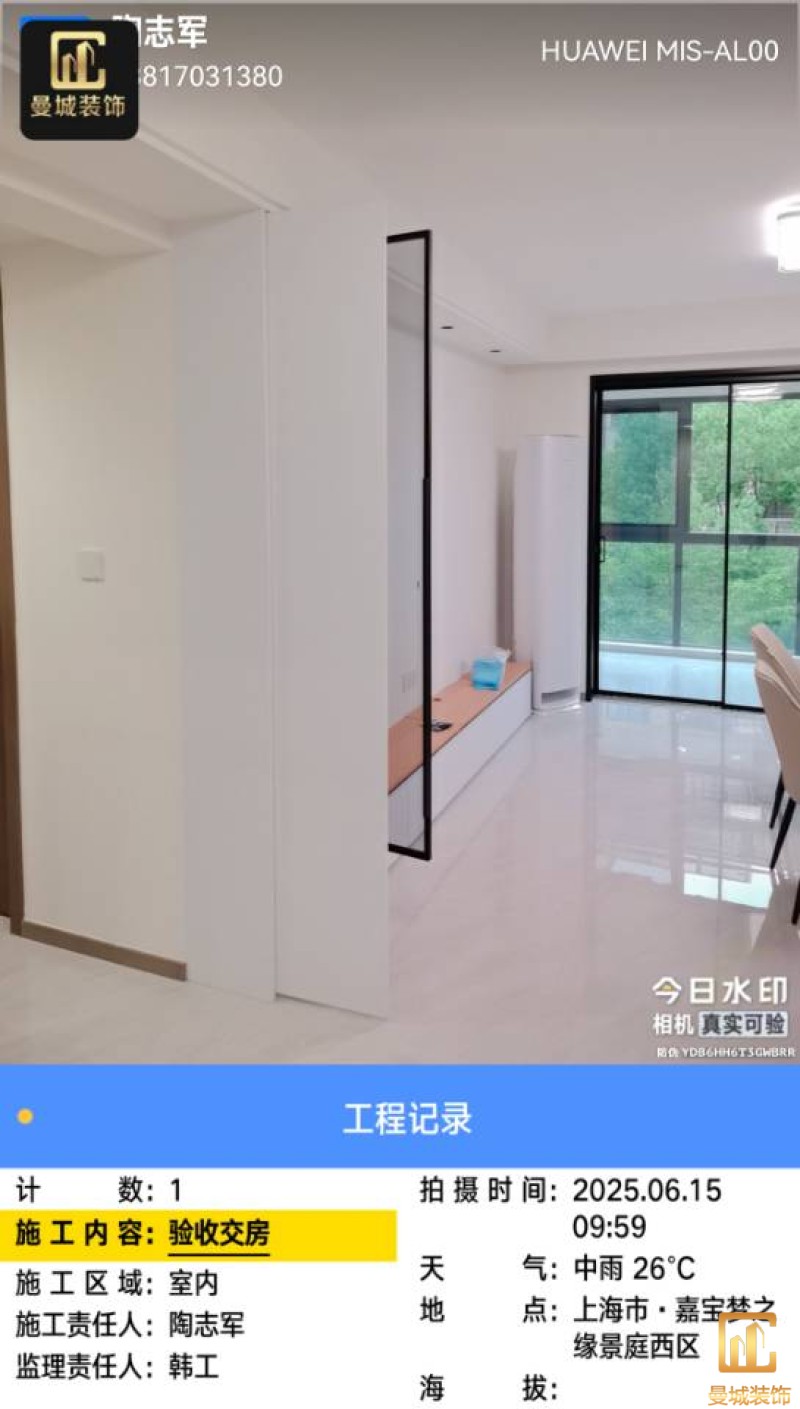

尊敬的老师:您好! 首先,衷心地感谢您选择曼城为您装修!“一次装修,朋友一辈子”,这是我们始终坚守的理念。 在过去这几个月的施工过程中,很抱歉给您添了不少麻烦。装修期间,或许由于我们的工人与供应商的对接问题,产生了一些意见上的分歧。但令人欣慰的是,通过不断地沟通与努力,伴随着今天的验收交付,所有的分歧都化作了最完美的成果。 今后在您入驻的过程中,如果遇到任何维修方面的问题,请及时联系聂总。您可以通过直线微信 13122571259 与他取得联系。 如果您对我们的装修质量感到满意和认可,希望您能将曼城推荐给身边有装修需求的朋友。作为感谢,我们将为您送上 2000 元的装修抵用券(可折现)。 再次祝愿老师您乔迁之喜,未来的生活充满幸福和快乐! 曼城装修团队 2024 年 7 月 15 日

监理:韩工

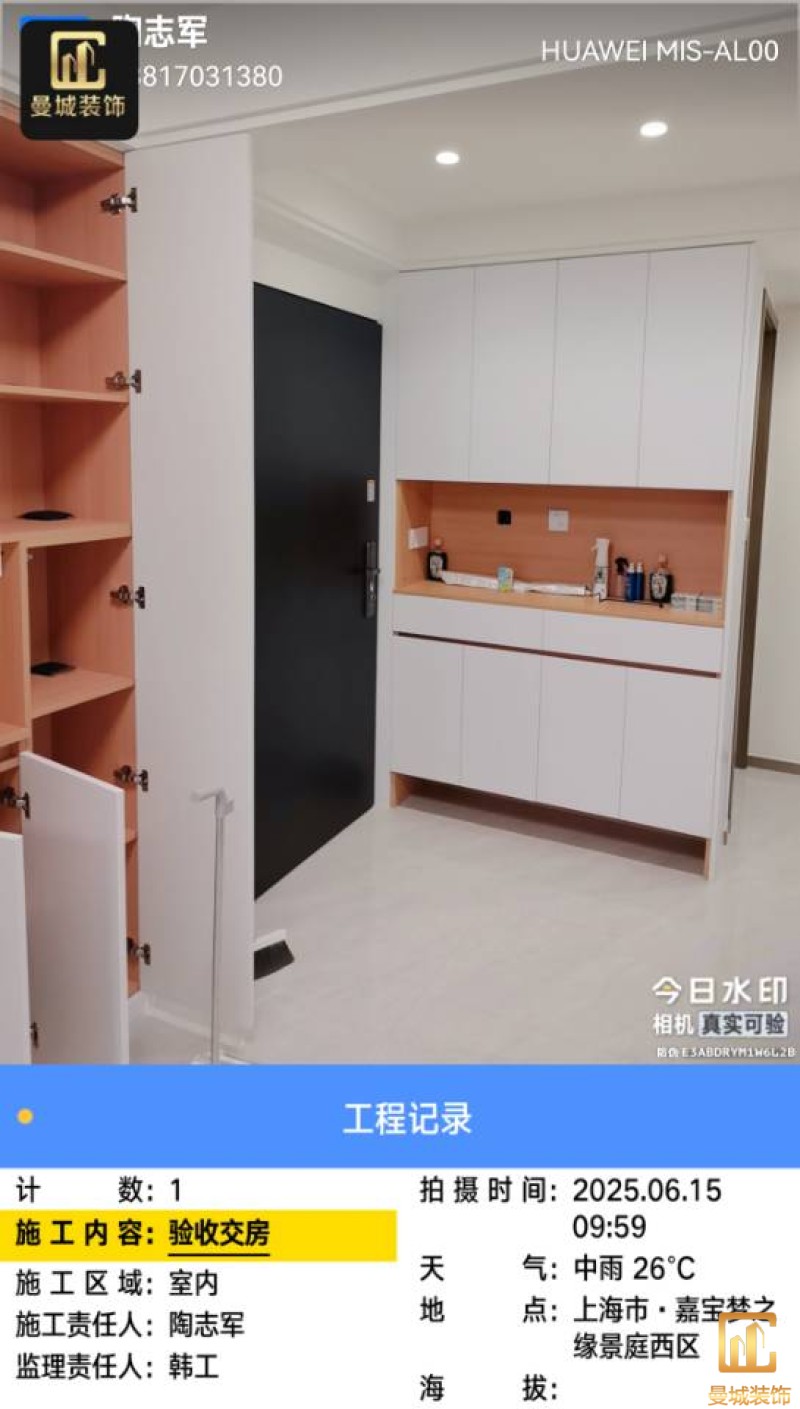

对于业主和装修公司而言,开工进场到完工交付就是一篇完整的装修日记,它记录了毛坯房的蜕变,记录了新家的诞生。当然,每个爱家的诞生,都缺少不了信任,沟通,施工,售后,服务。 我们也必须做到:遇到问题能够立即跟业主沟通,能站在业主的立场,设身处地为业主着想,每个工种衔接配合,专业施工,积极负责的工作态度,而且保证质量。为您打造一个温馨的港湾。

陈梓清

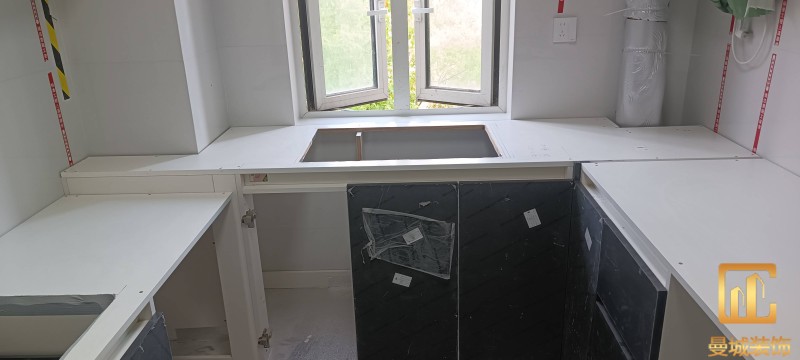

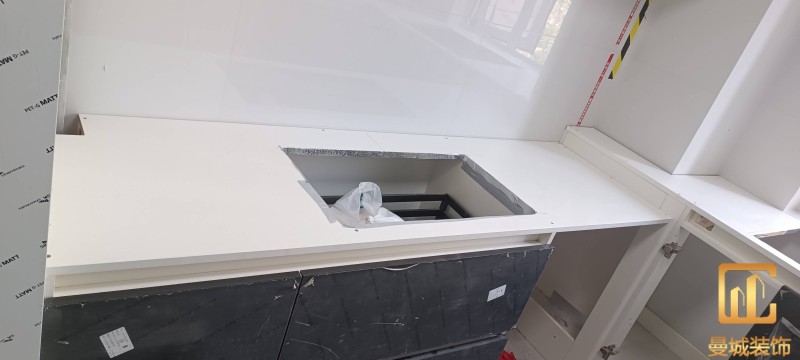

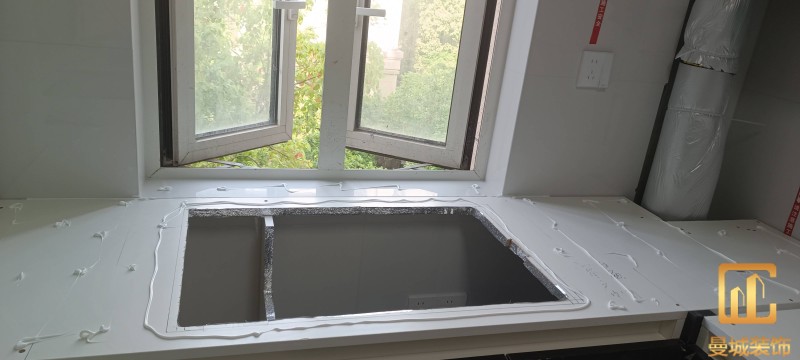

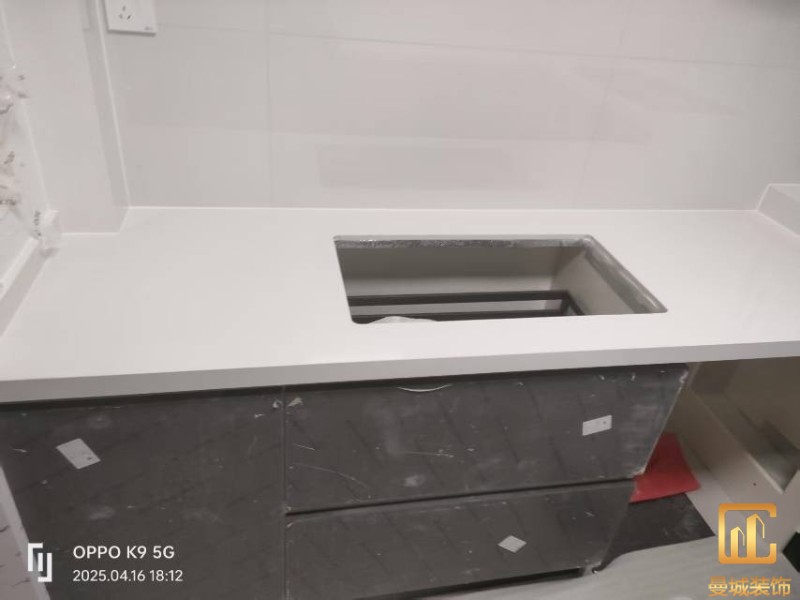

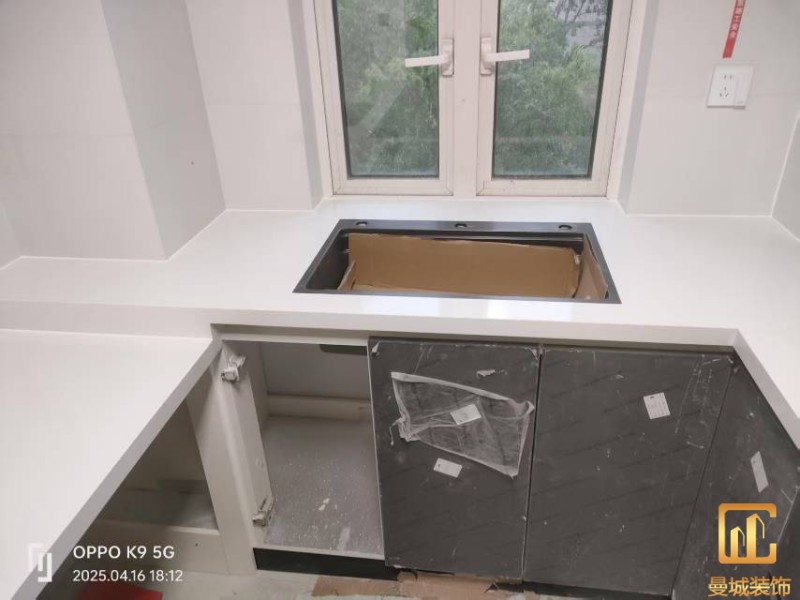

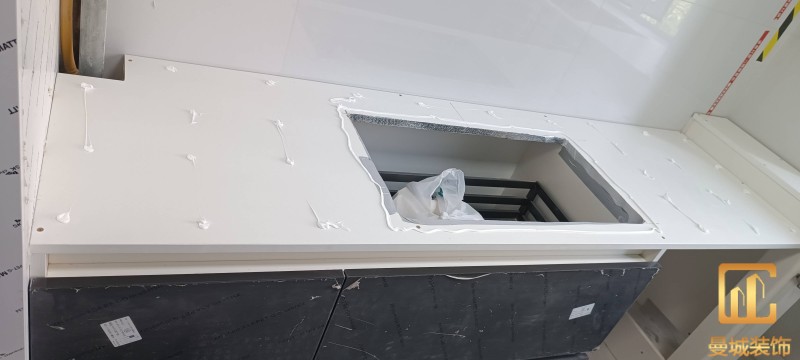

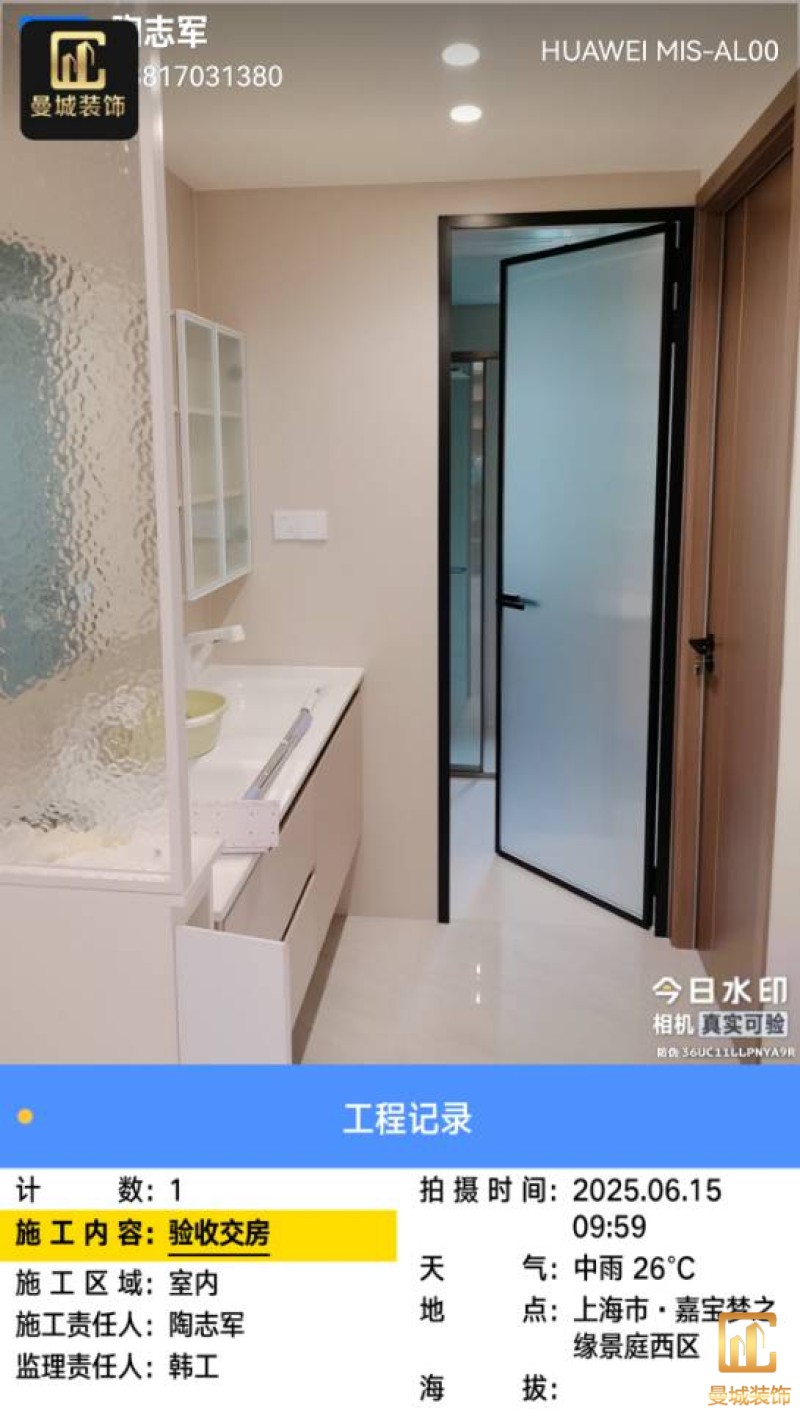

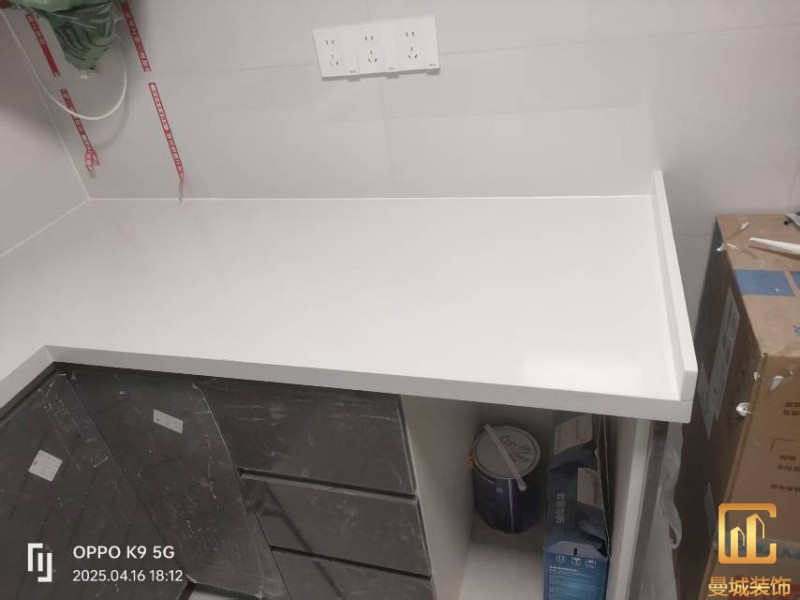

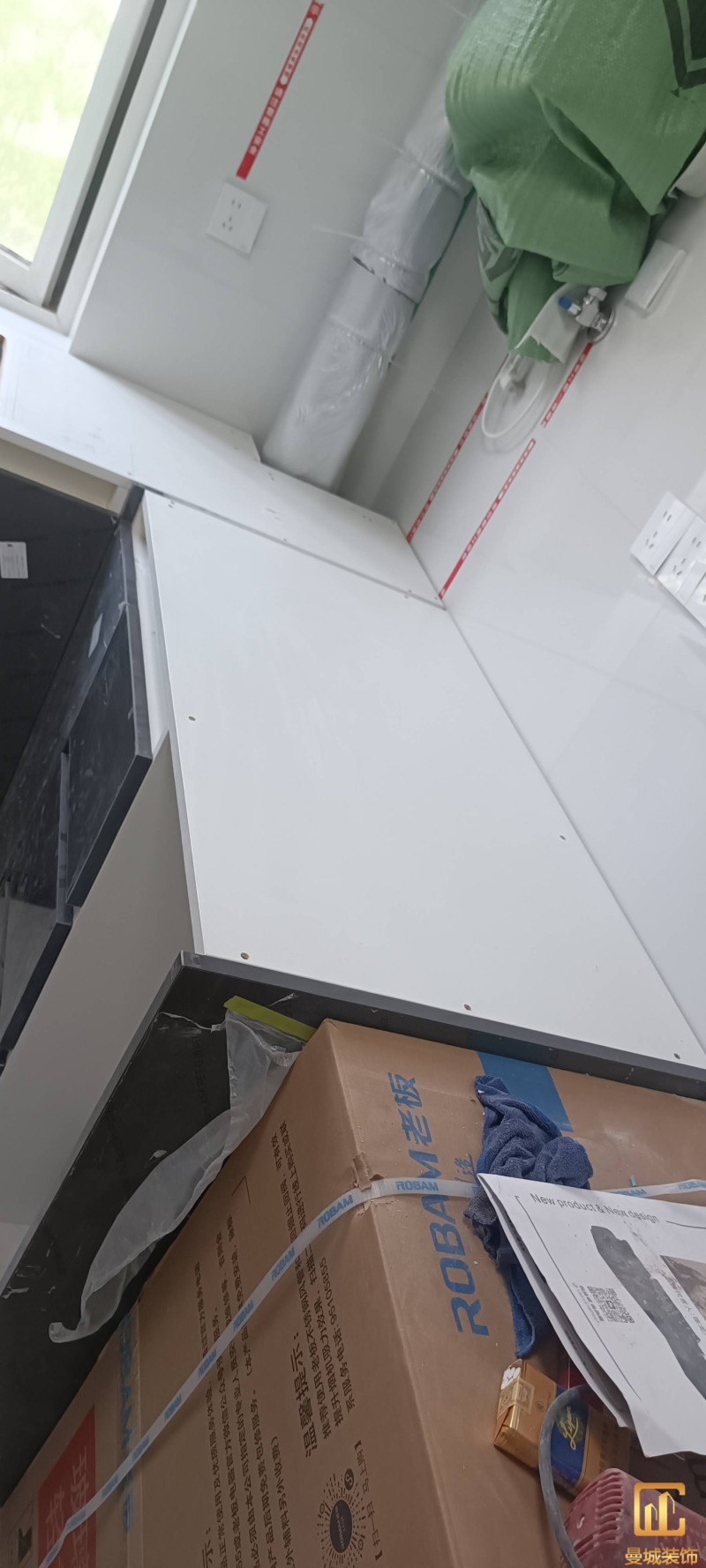

石英石台面已装好

用户1725264479, 用户1733672936

项目经理:陶志军

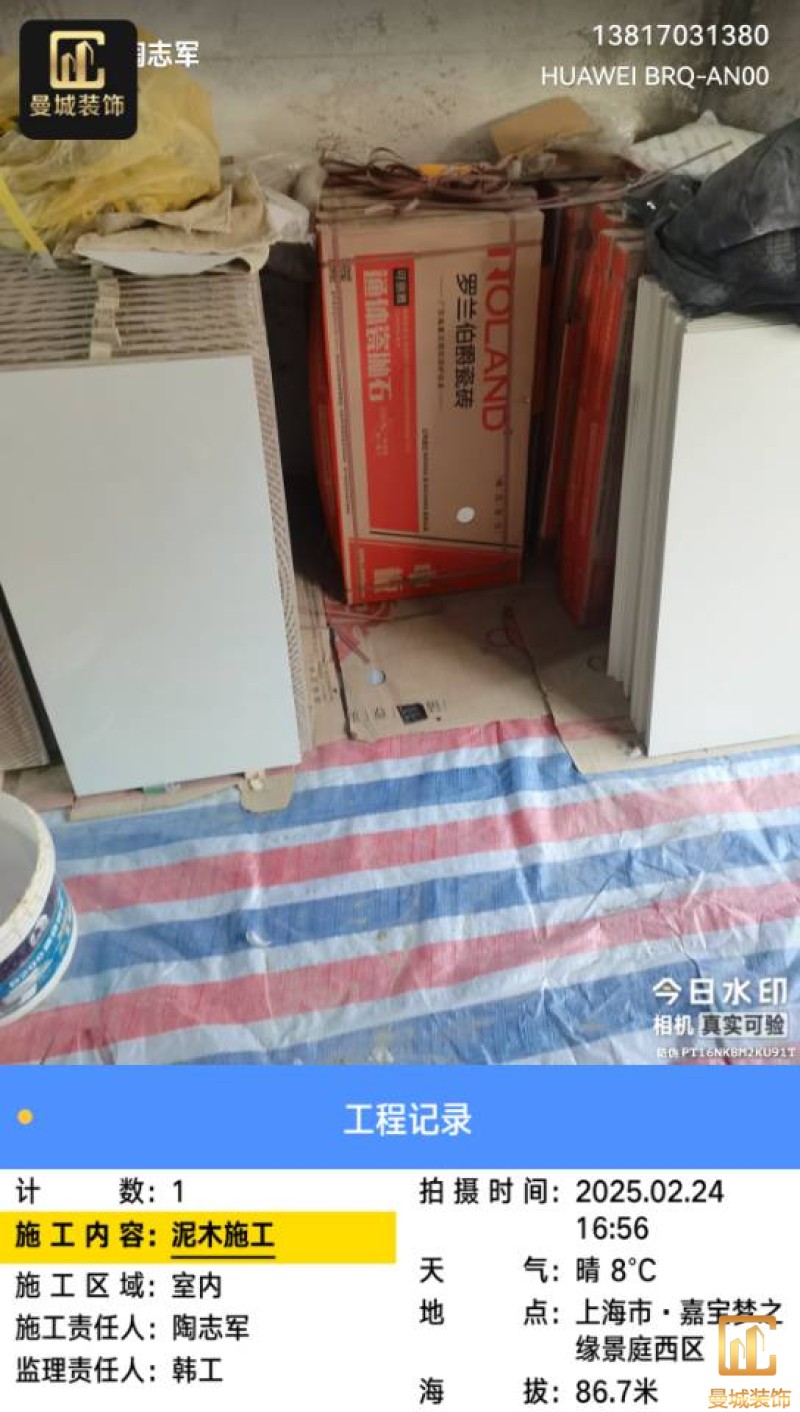

油漆材料已送达现场,安公司要求已摆放在指定区域,1、腻子粉美巢、墙尼美巢、石膏粉美巢、2、腻子粉龙牌、墙尼/找平石膏龙牌、石膏粉龙牌、3、腻子粉诗珑、墙尼/找平石膏诗珑、石膏粉诗珑,4、腻子粉西卡、墙尼/找平石膏西卡、石膏粉西卡。涂料多乐士、立邦 诗珑、左顿 5、找平已用过赶尺一次性批到底、6、门洞、窗口阳角部位使用阳角条已做垂直处理、现场制柜子靠墙70公分两侧已做冲筋垂直垂直误差3mm以内、7、墙面基层墙固已全部刷好,墙固作用墙固优异的渗透性能充分浸润墙体基层材料表面,通过胶联使基层密实,提高界面附着力以及灰浆或腻子和墙体表面的粘接强度,防止腻子粉脱落。8、涂料一底二面,底漆用于提高面漆的附着力、增加面漆的丰满度、提供抗碱性、提供防腐功能。9、用墙尼找平贴网格布可以有效避免墙面日久后大面积的脱落。网格布是在墙面刷乳胶漆前要向墙上贴的,这个网格布主要是为了防腐和抗裂,10、刮腻子总的二遍,第一遍是找平 第二遍是把没有刮均匀的地方找一下,第三遍是用沙子打磨 第四遍是上涂料 11、室内用找平石膏做冲筋规方垂直找平。 附着力强,防水性和抗裂性好。 装修墙面用石膏板找平 避免使用裂缝,石膏灰泥,裂缝..

项目经理:陶志军

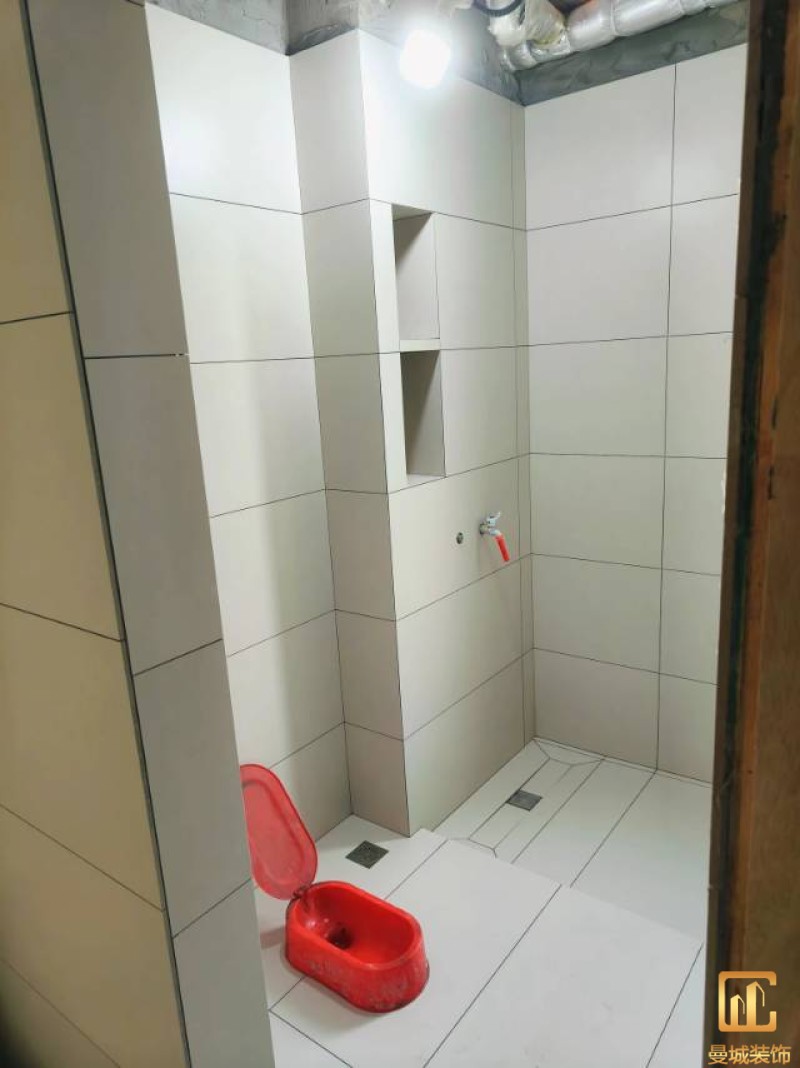

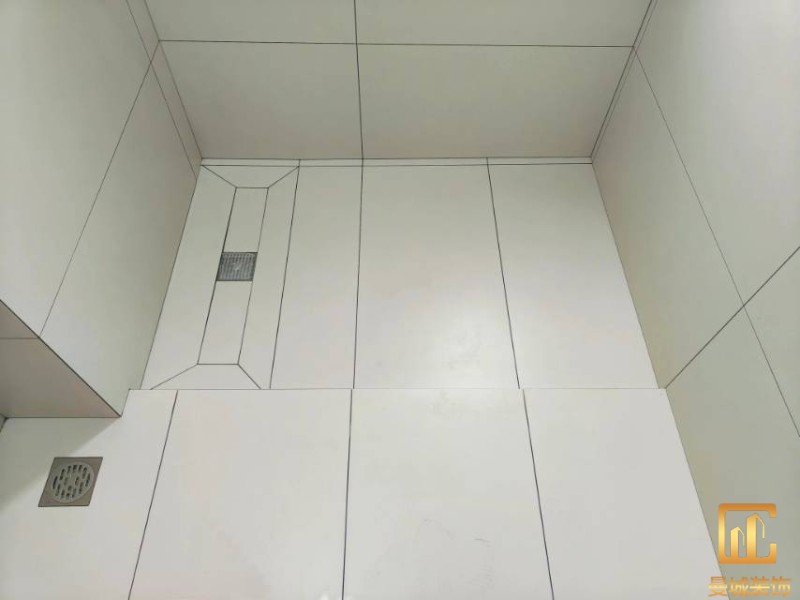

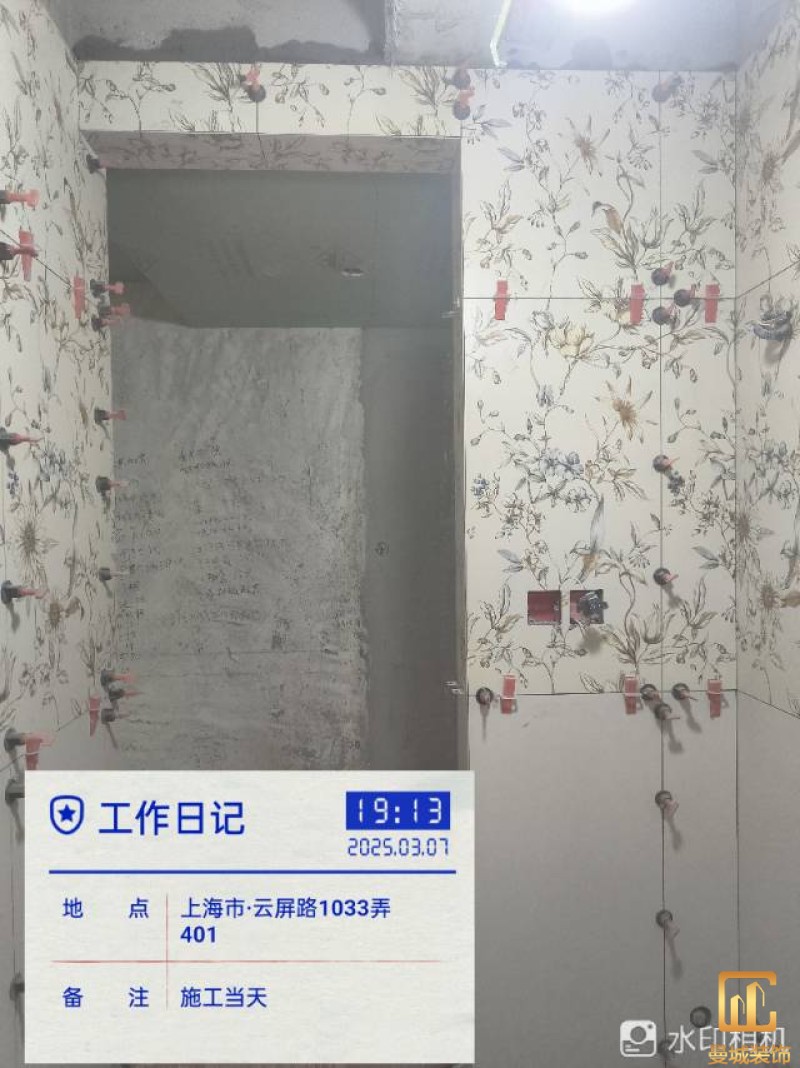

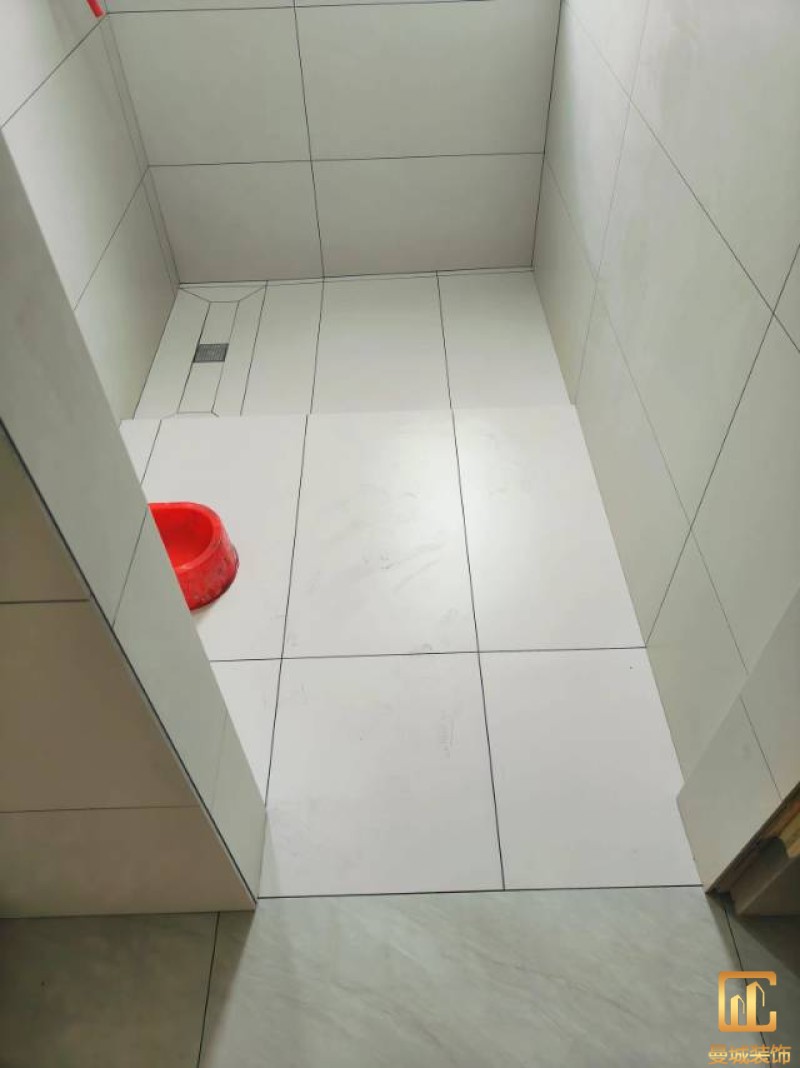

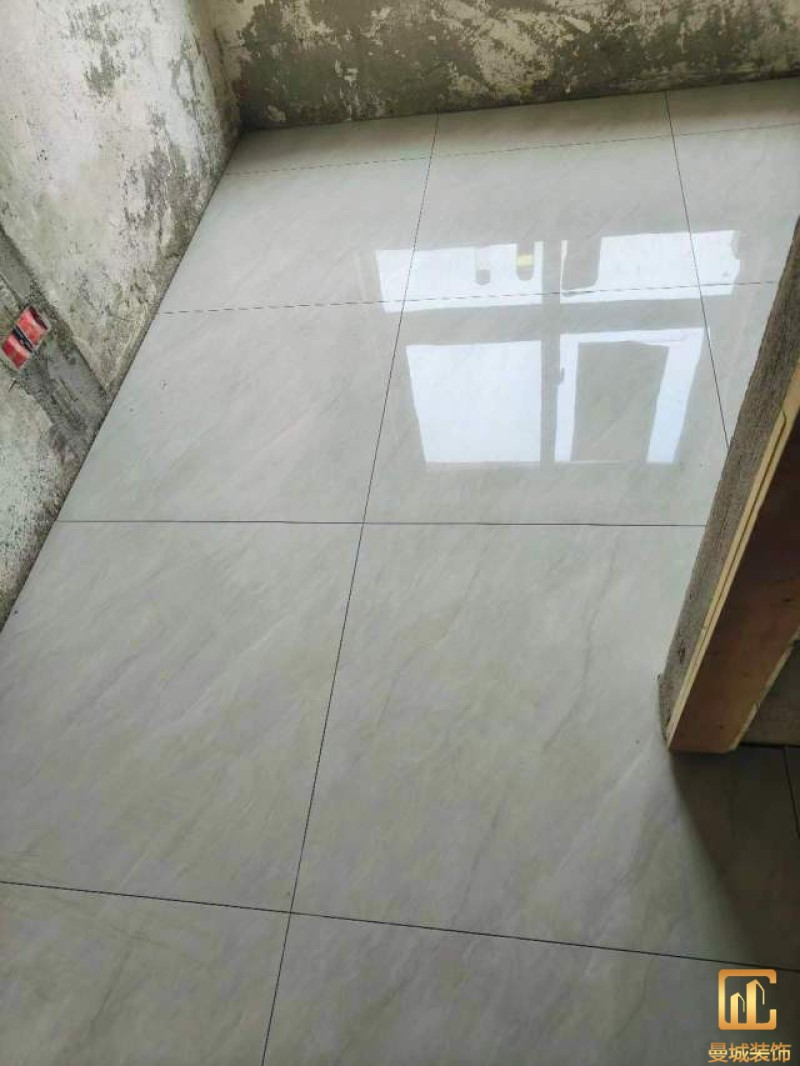

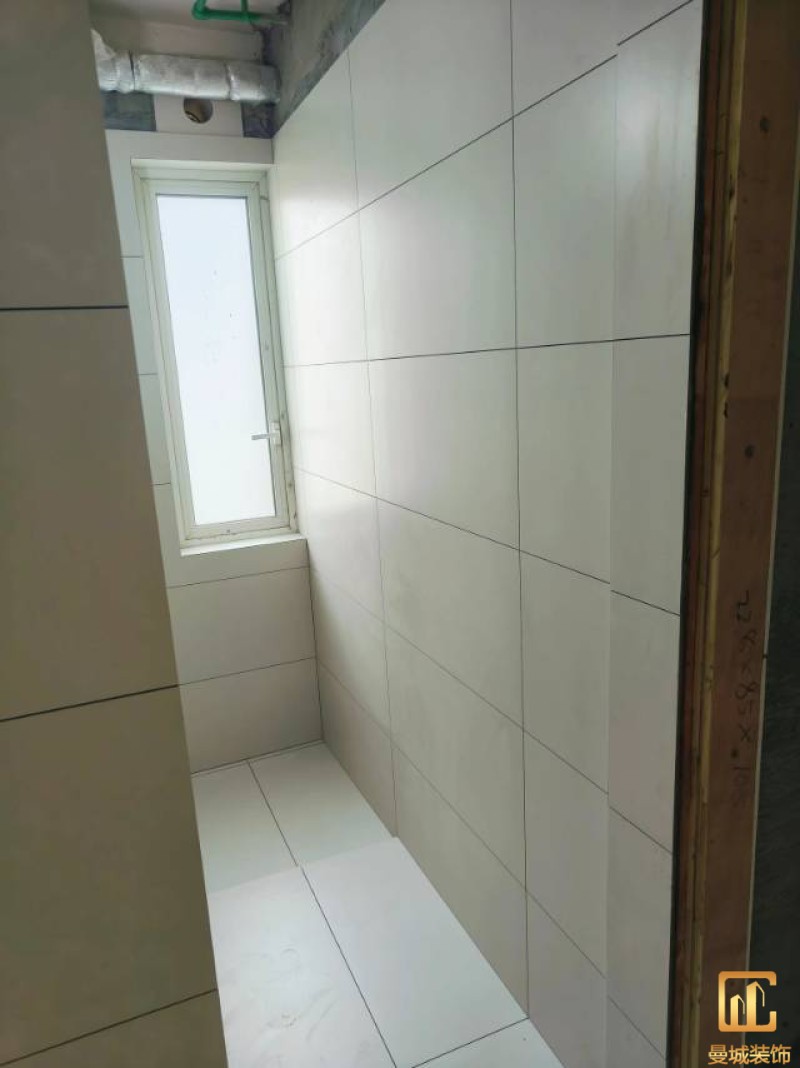

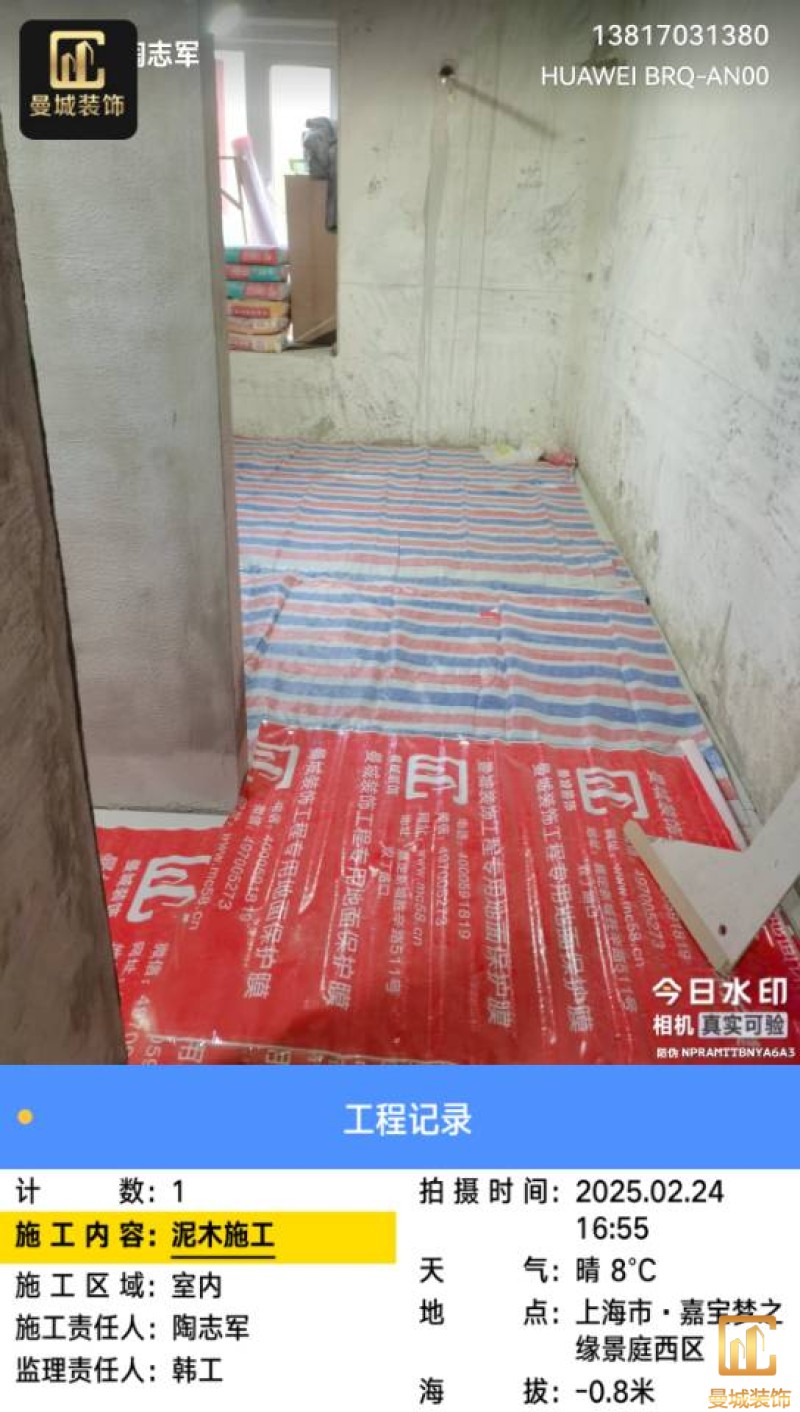

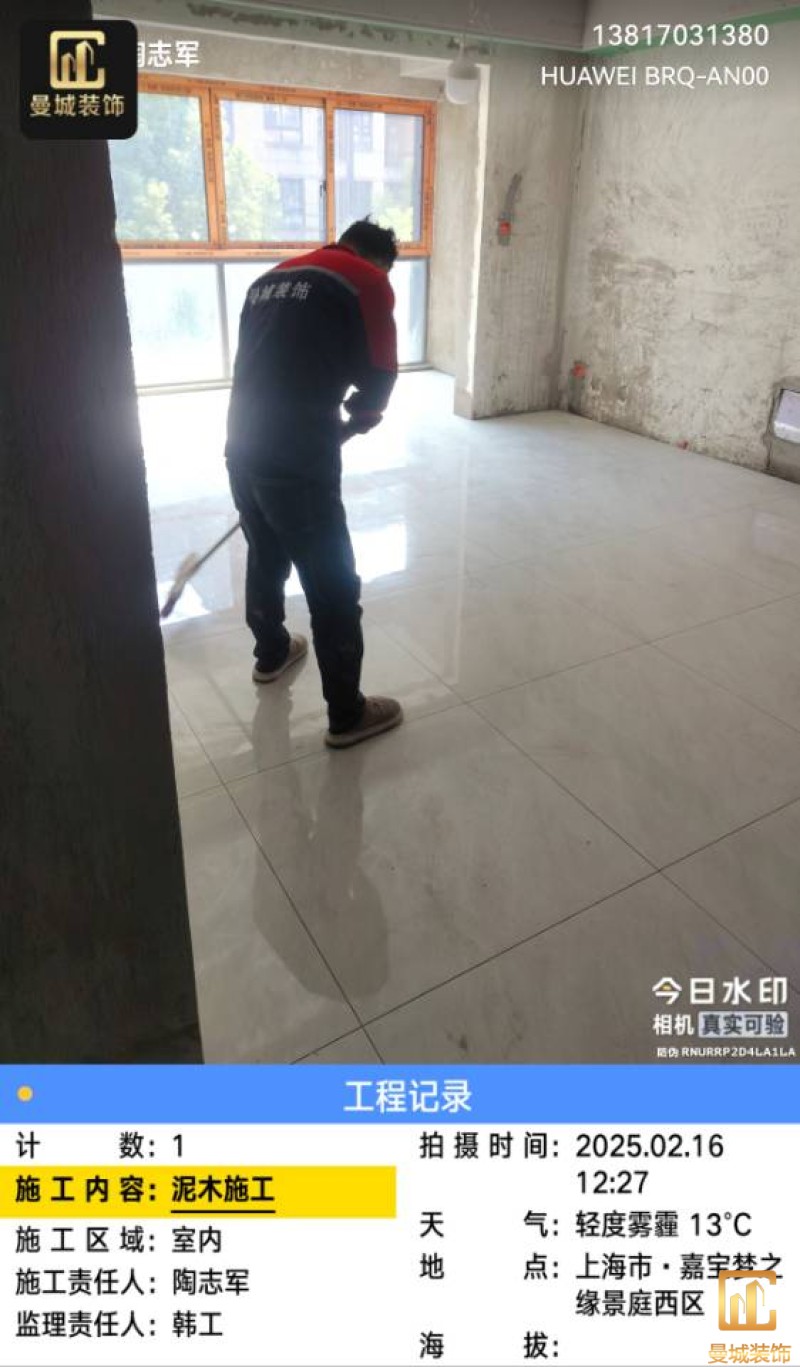

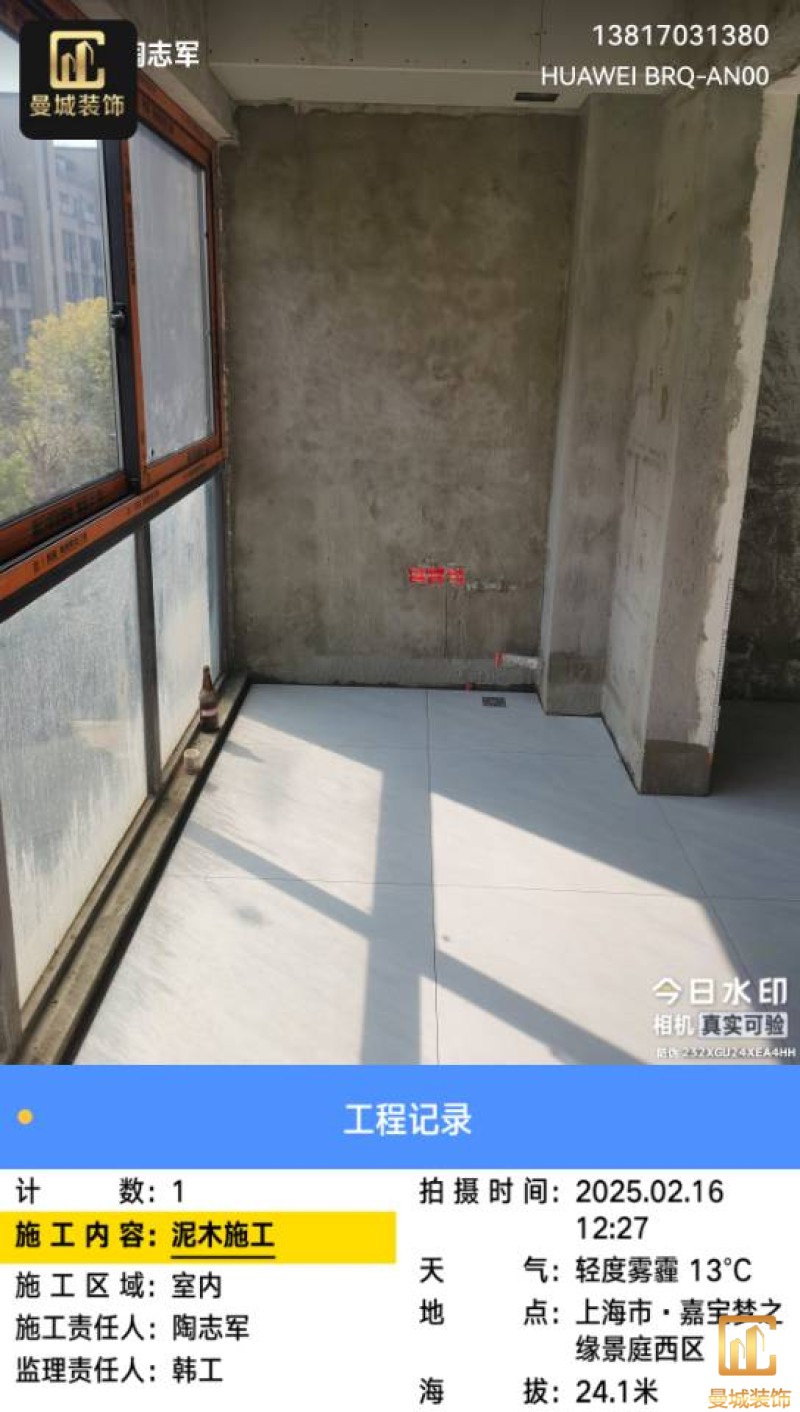

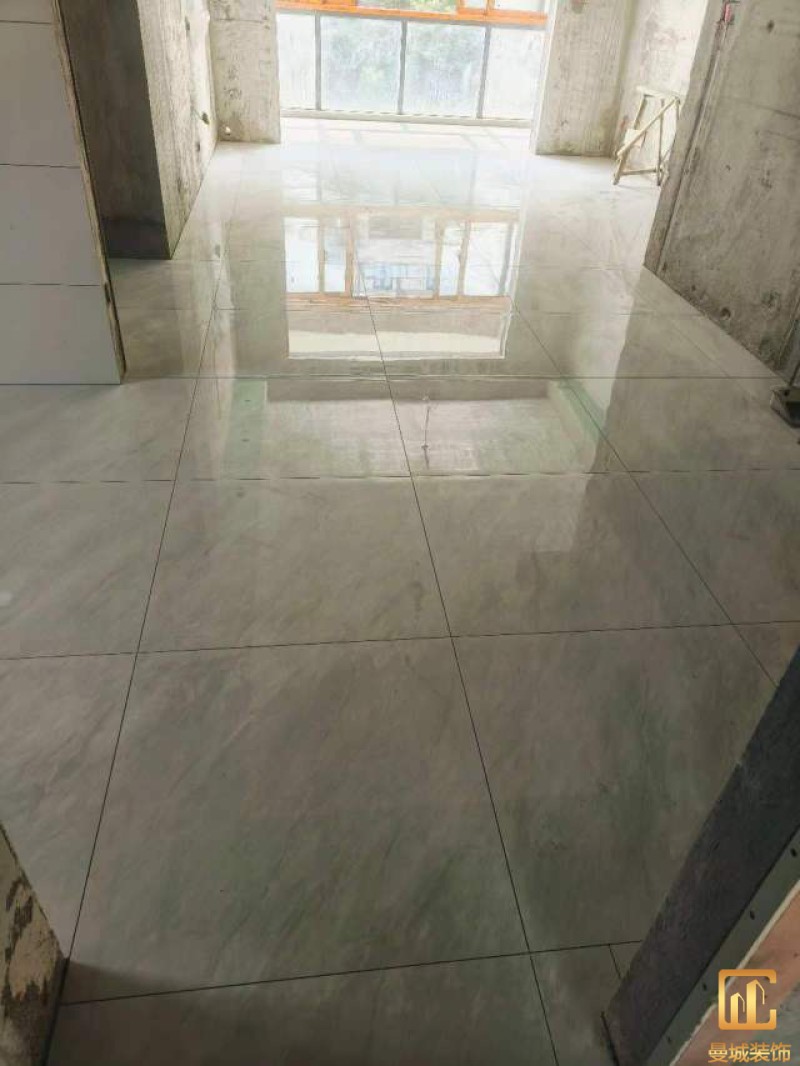

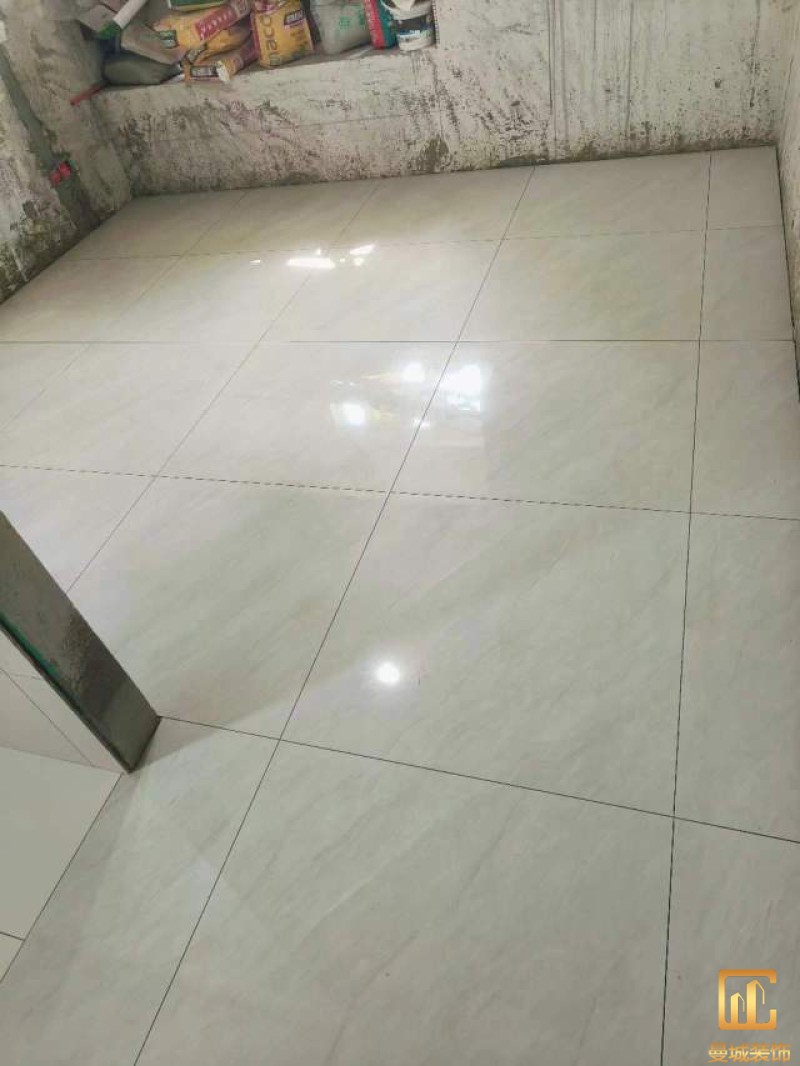

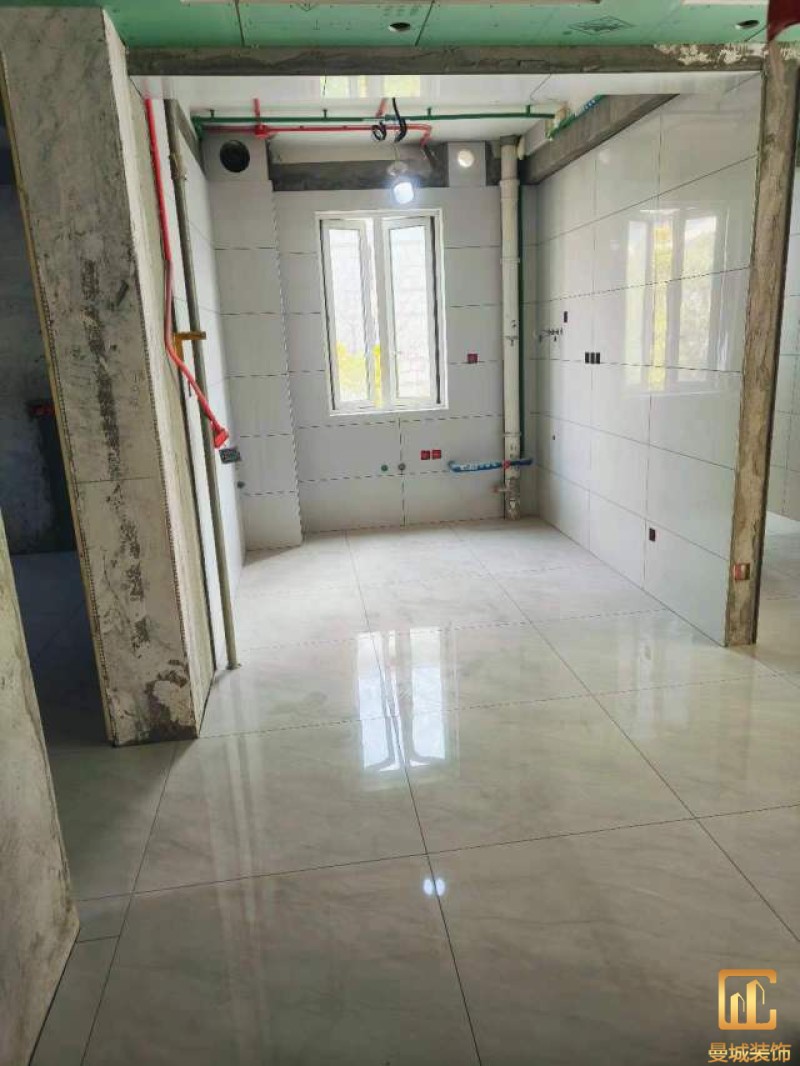

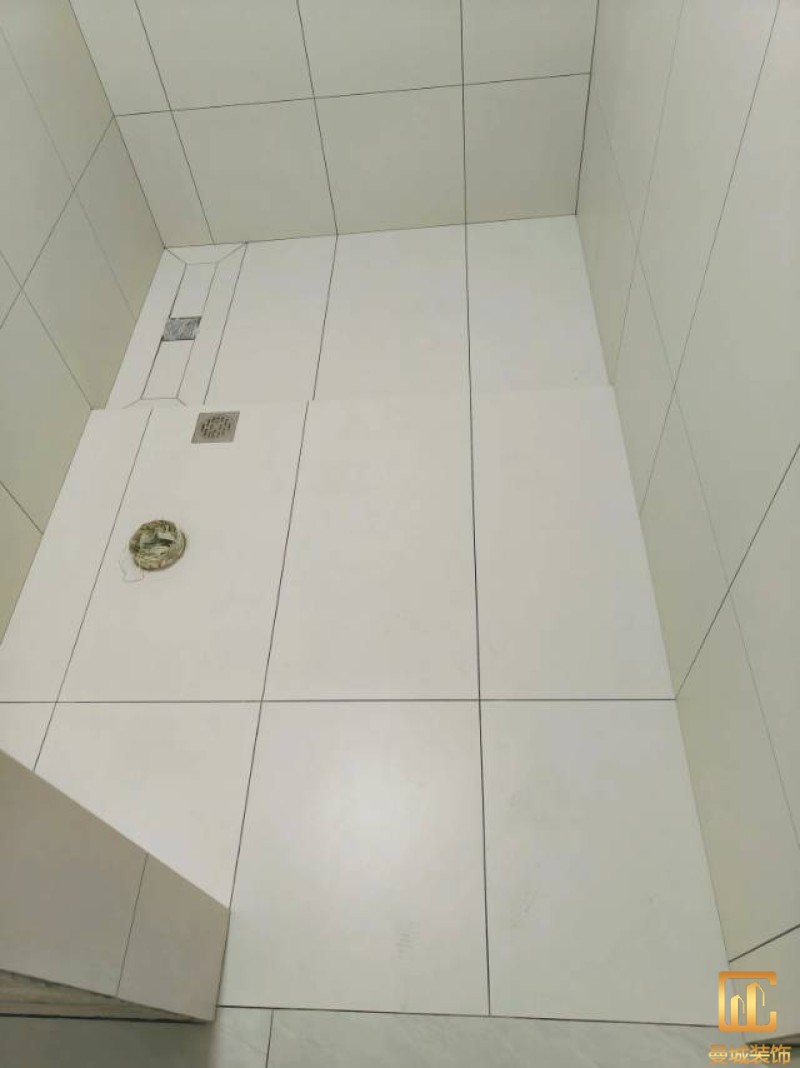

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:陶志军

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:陶志军

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:陶志军

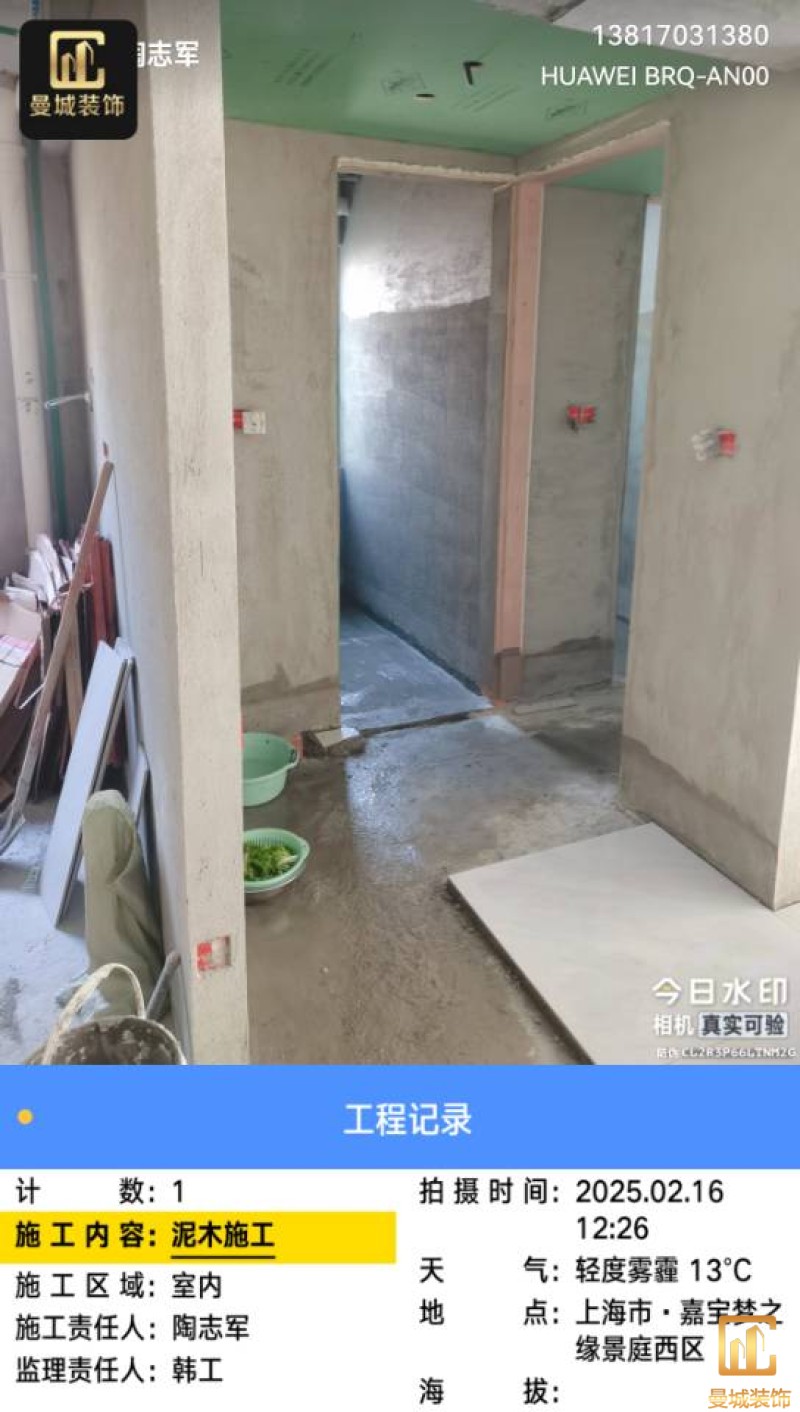

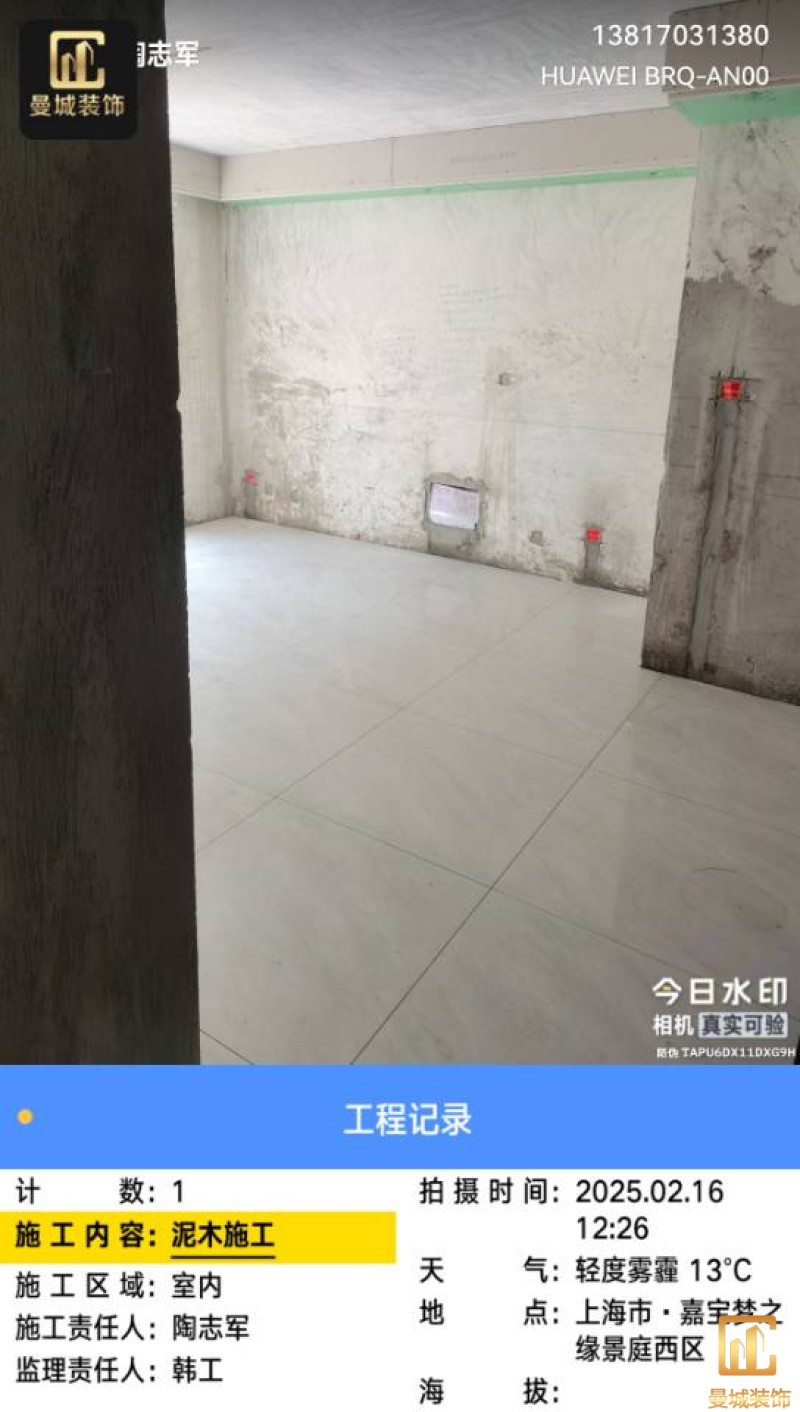

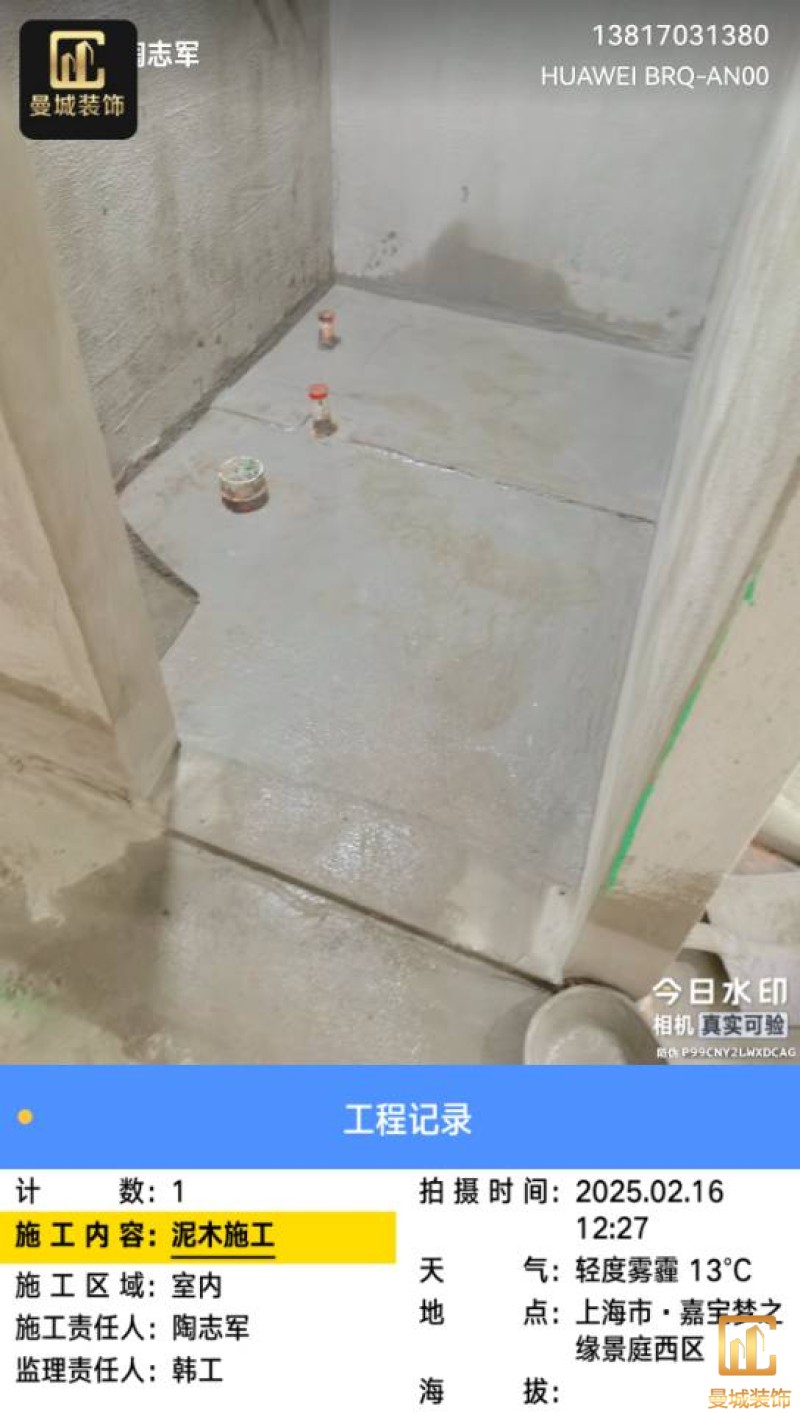

泥工粉刷工程材料已进场,按指定区域摆放。水泥海螺325,中砂粉刷,砖为多孔砖,砌墙要求1、新砌墙体要浇制防水坝、高度200-300cm,2、新砌墙体每60-80公分高要植筋、3、新砌墙体老墙交叉处要把老墙粉屋切除贴钢丝网再粉刷、新砌墙体顶部砖块要斜倾、4、厨房管道用砖用粘合剂批一层后再贴钢丝网粉刷,防止墙贴开裂。5厨房、卫生间、阳台墙面的方正度,根据需要抹灰找平,已规方垂直。6新砌墙体已打底再贴网防止开裂,7、卫生间管道下口已浇筑防止淋浴渗水8、新砌墙体粉刷已洒水保养3次已发到业主施工群

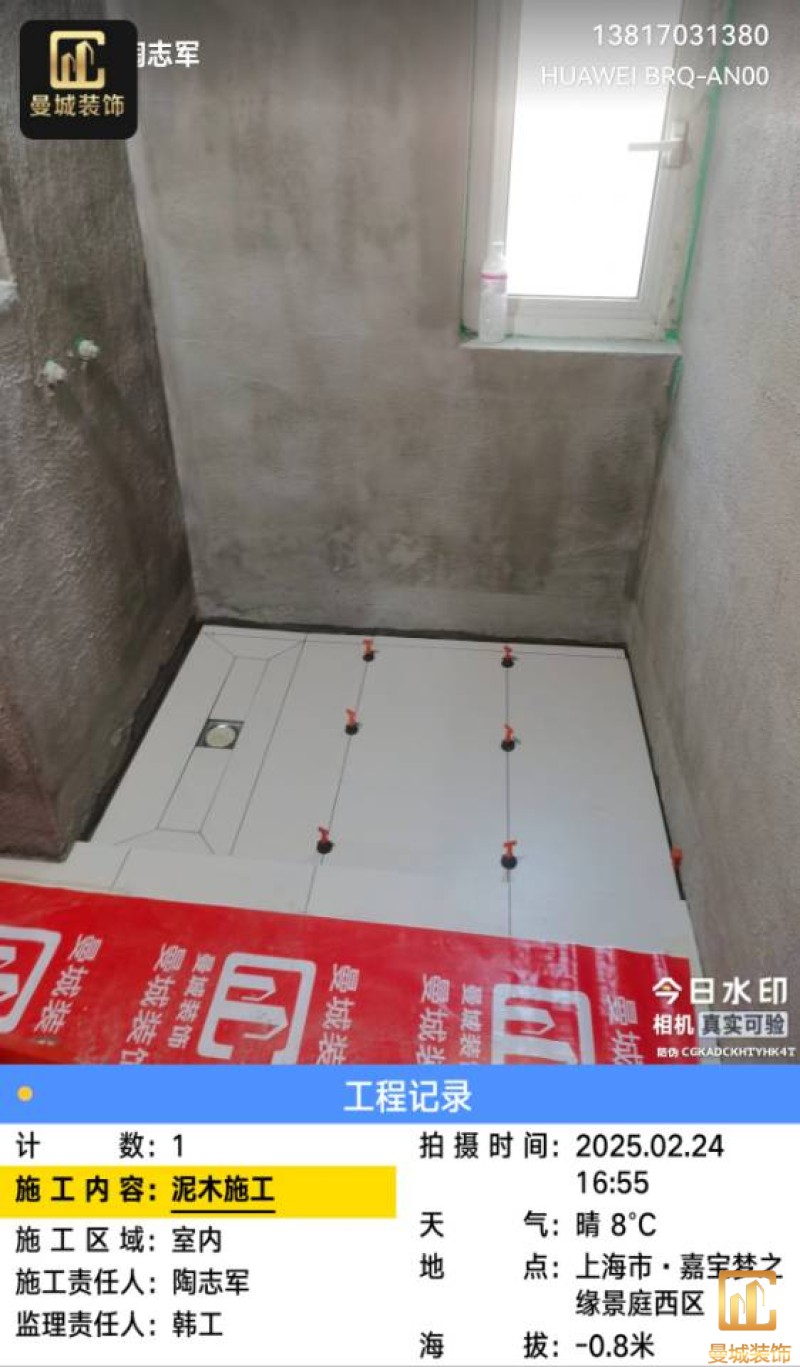

项目经理:陶志军

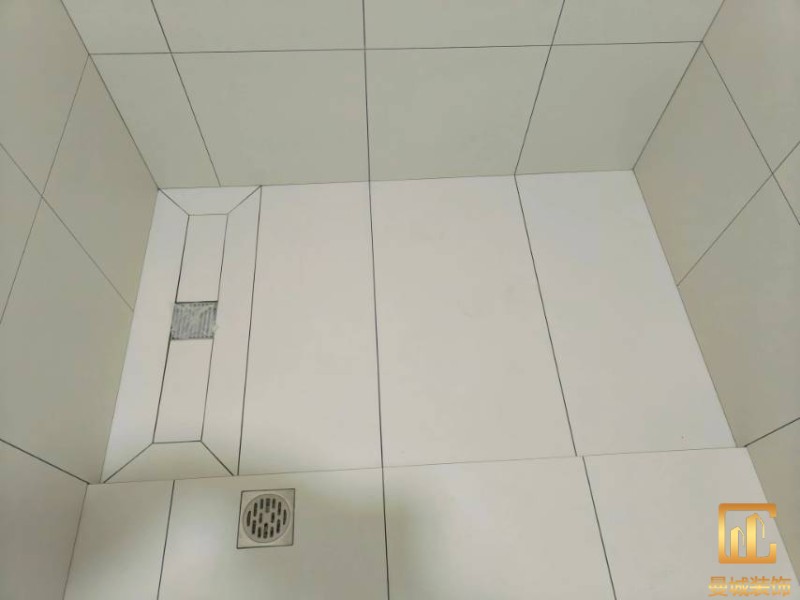

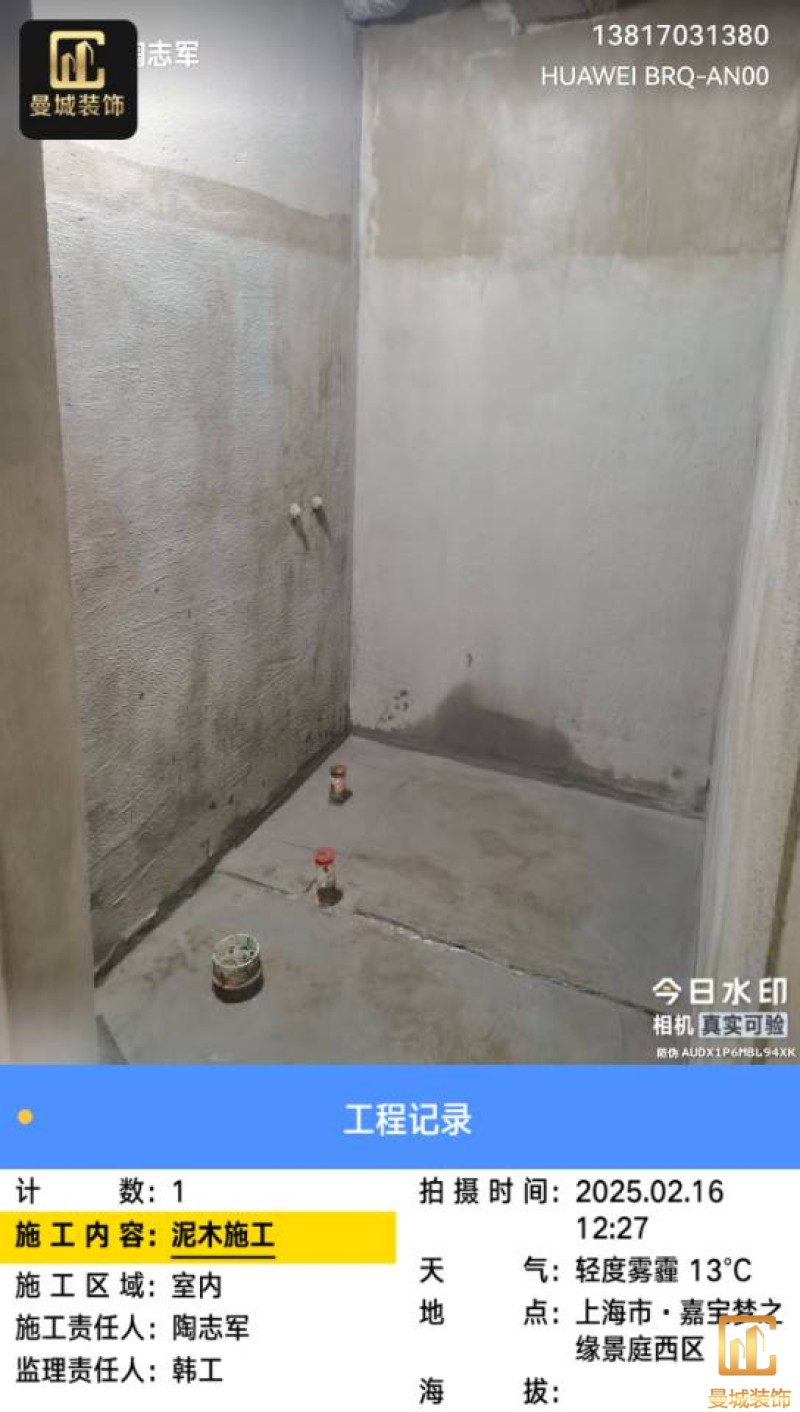

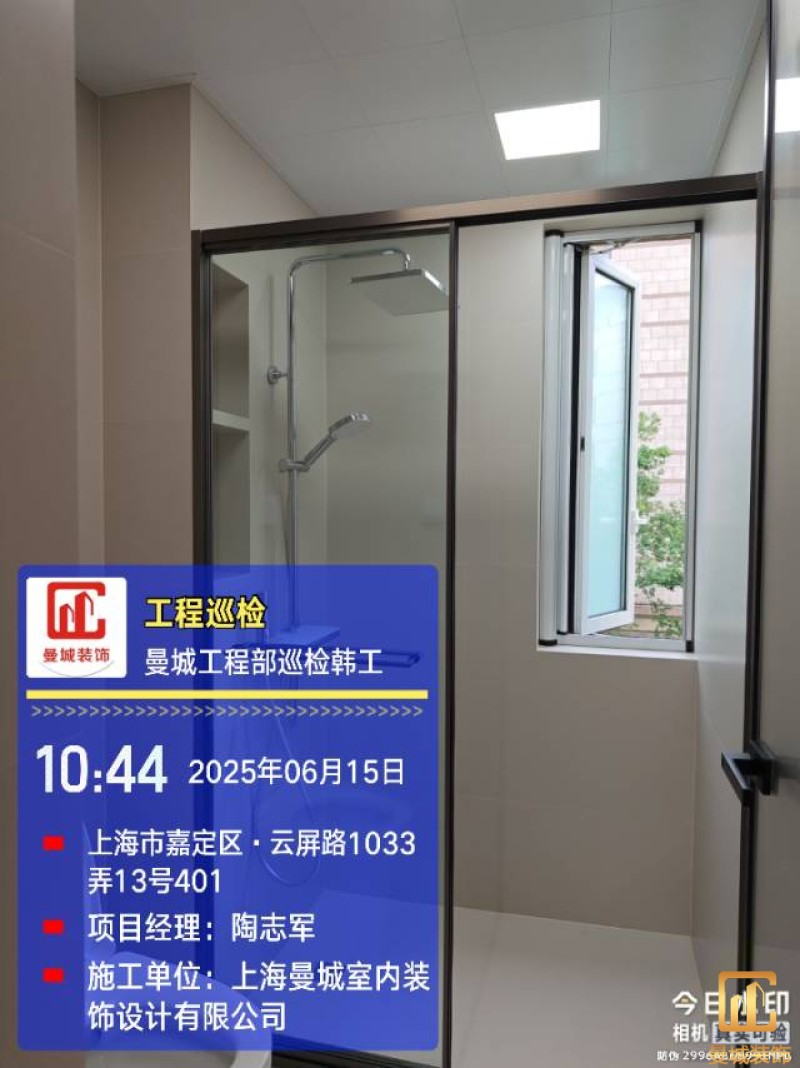

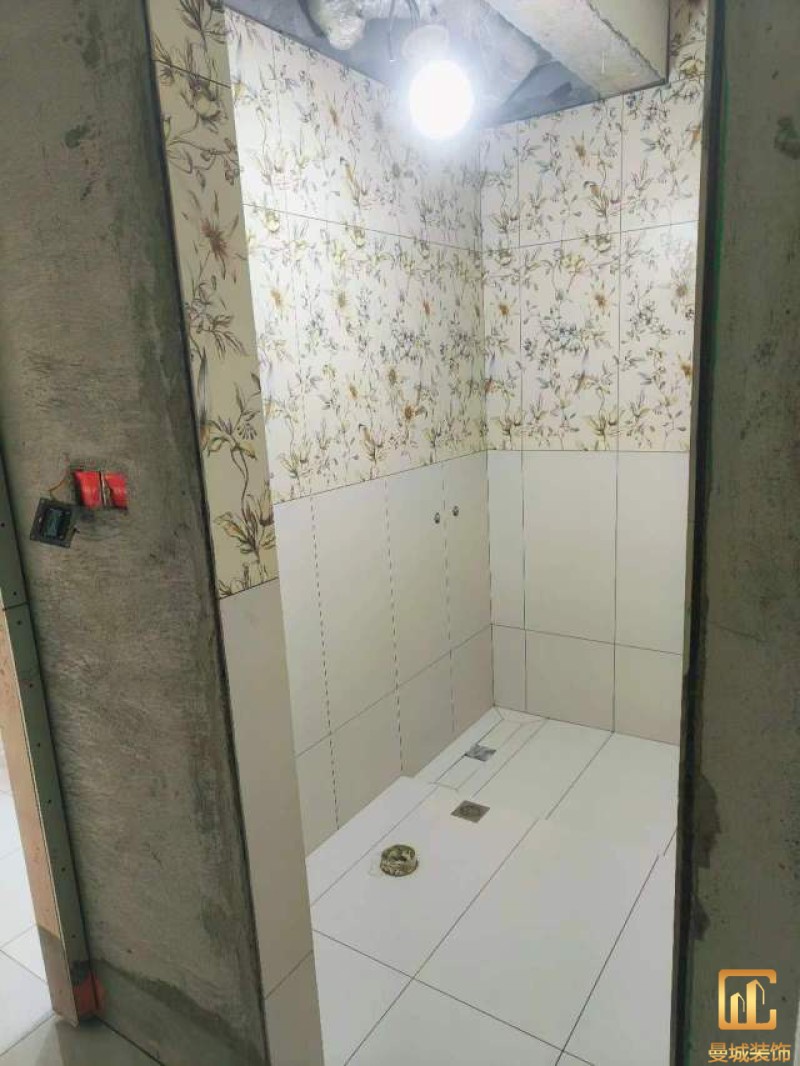

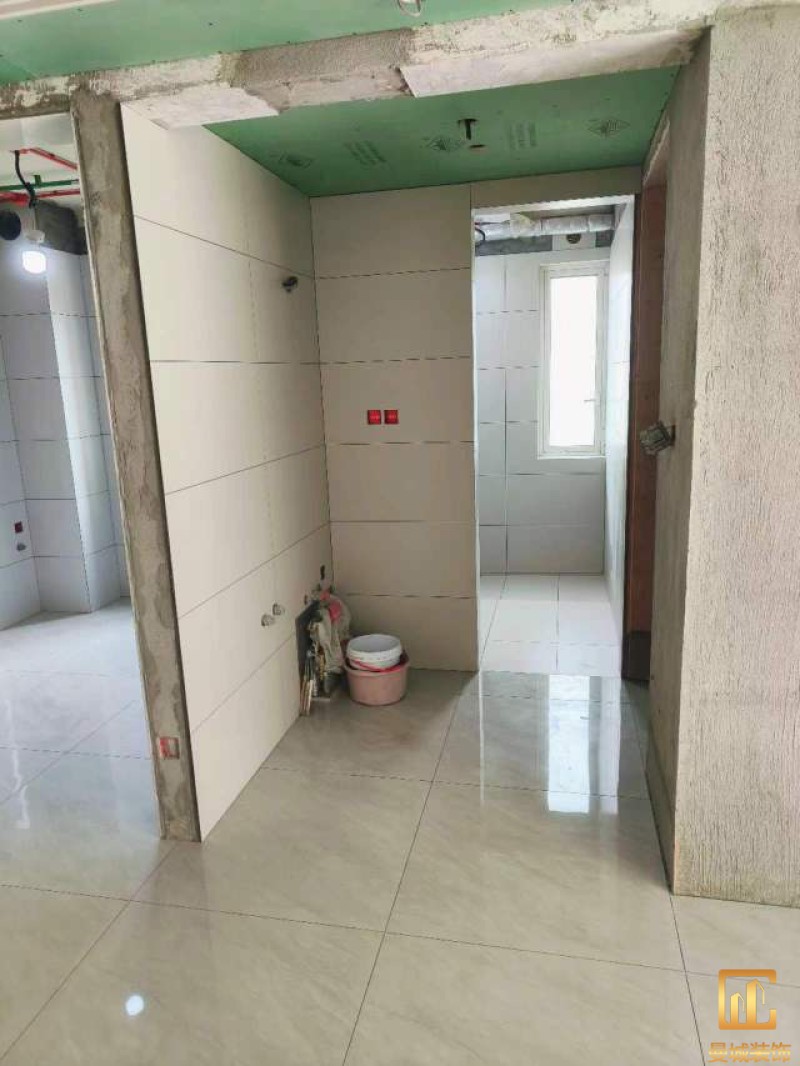

1、卫生间已做好防水高度1.8米以上,厨房、阳台地面做防水墙面防水高300cm。2、刷好防水已用专用界面剂拉毛。3、卫生间门槛石刷好防水后已做防水测式24小时、4、淋浴房区域湿铺地砖,先浇筑地坪找好坡度,再使用薄贴工艺,5、厨房、卫生间止逆阀的排气孔洞,墙砖铺贴平整已完成。6、卫生间马桶排污管 始终比地砖要高出最少1cm尺寸,防止贴好地砖后断层渗水。7、瓷砖使用专用开孔器开孔方正整齐。已铺贴完工的阳角砖要及时做保护,防止磕碰、8、墙砖贴好后按忆做好管线走向贴,阳角处用专用阳角保护阳角保护好,防止磕碰

项目经理:陶志军

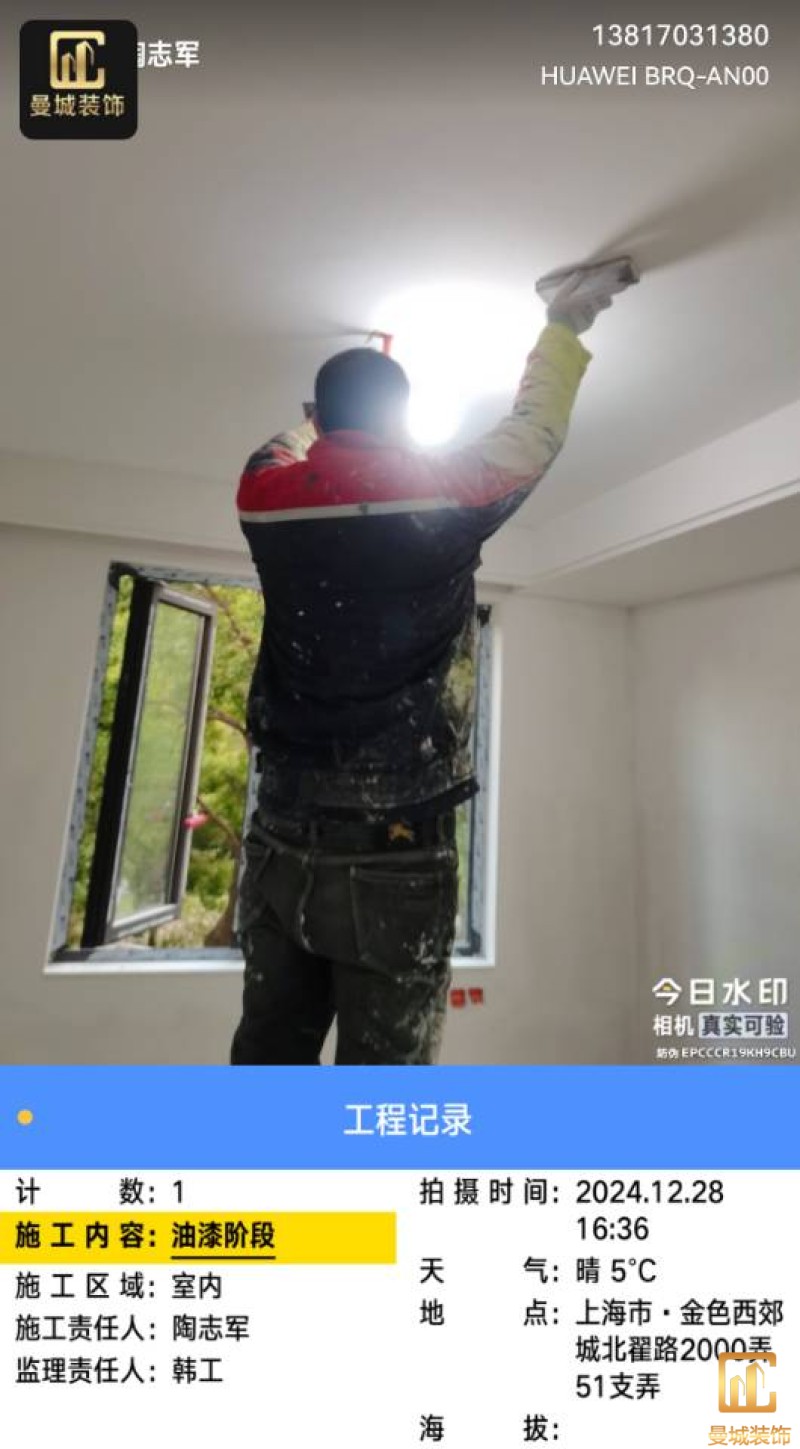

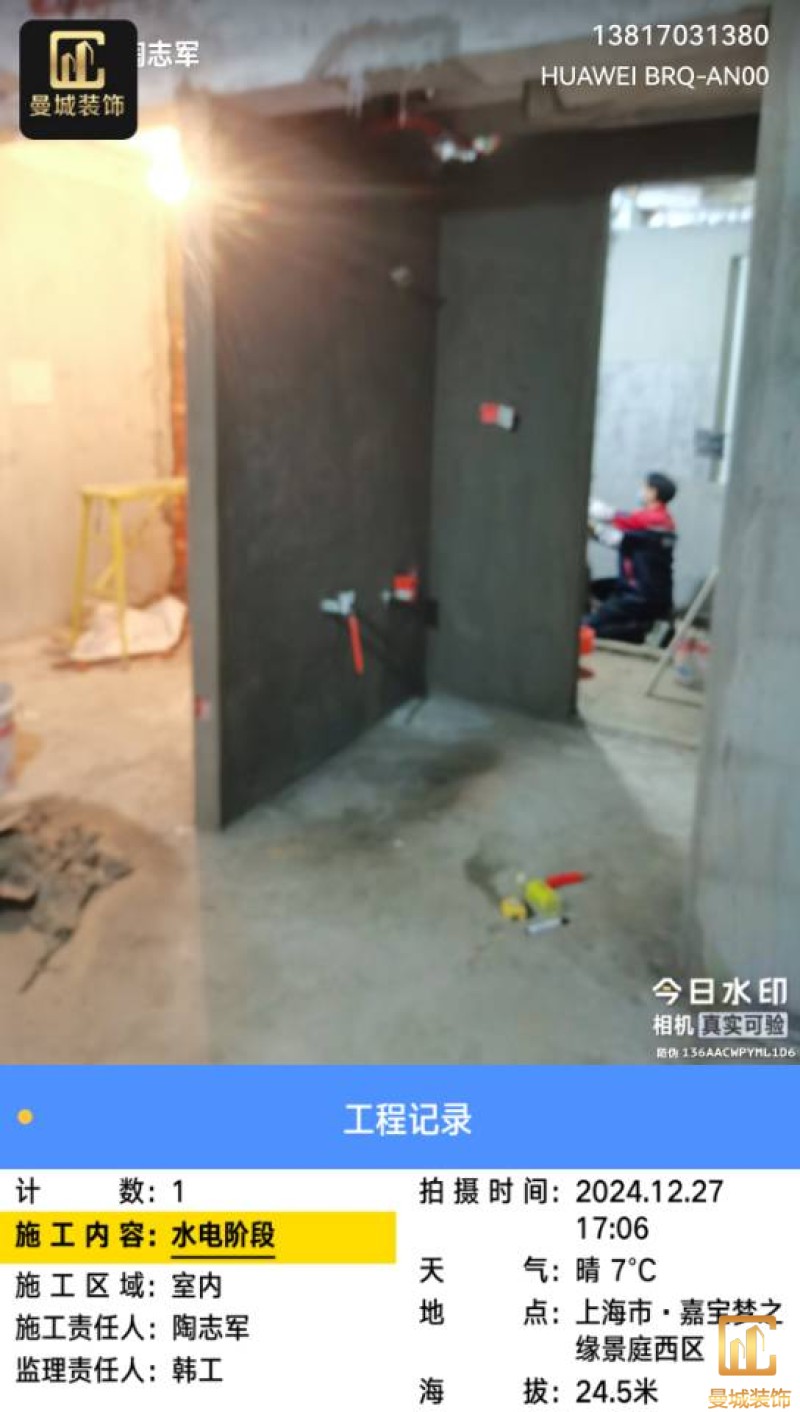

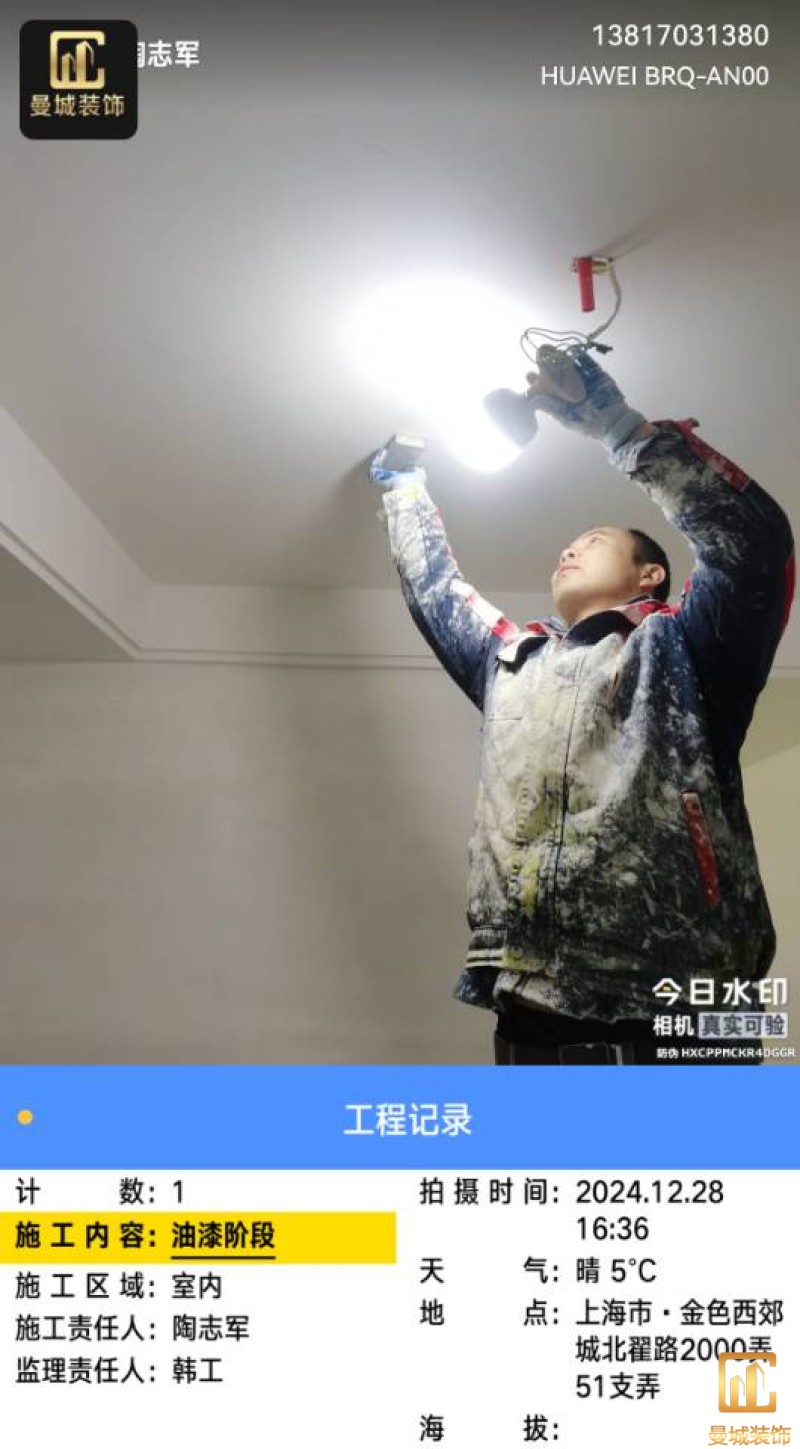

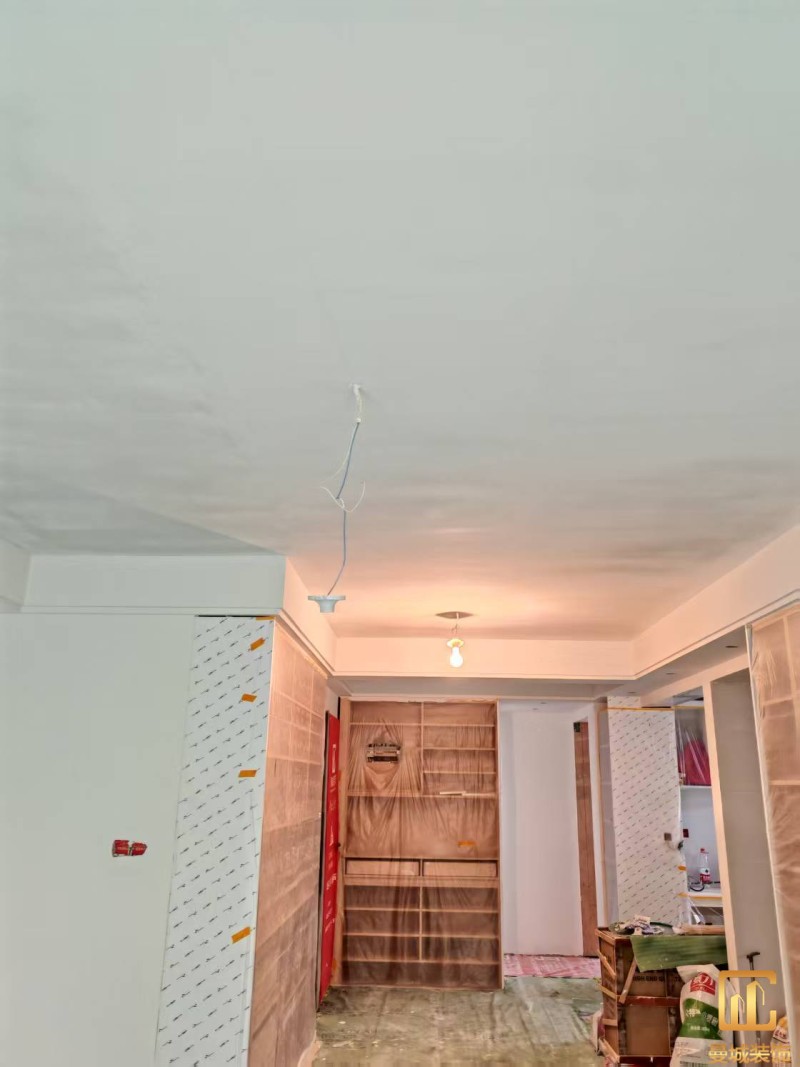

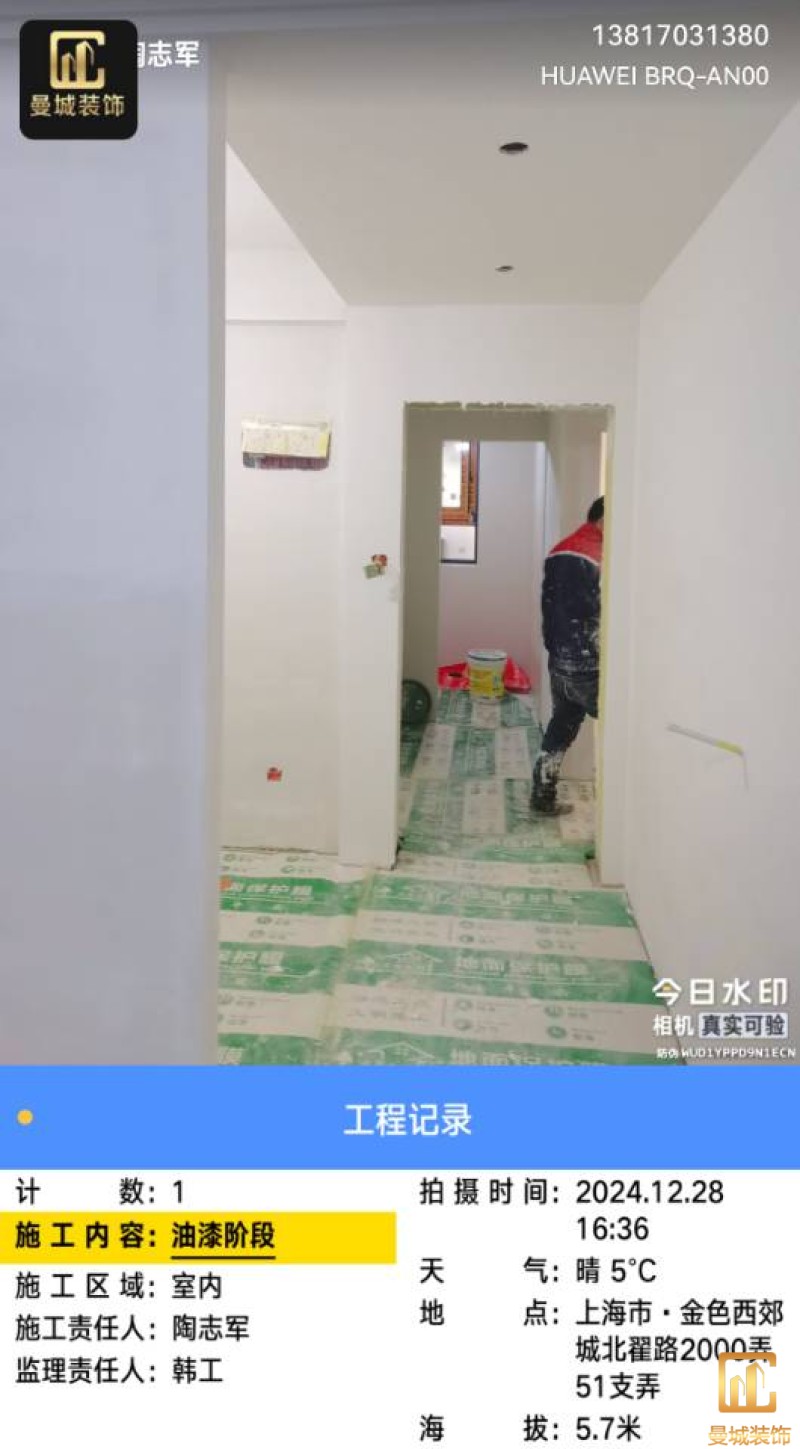

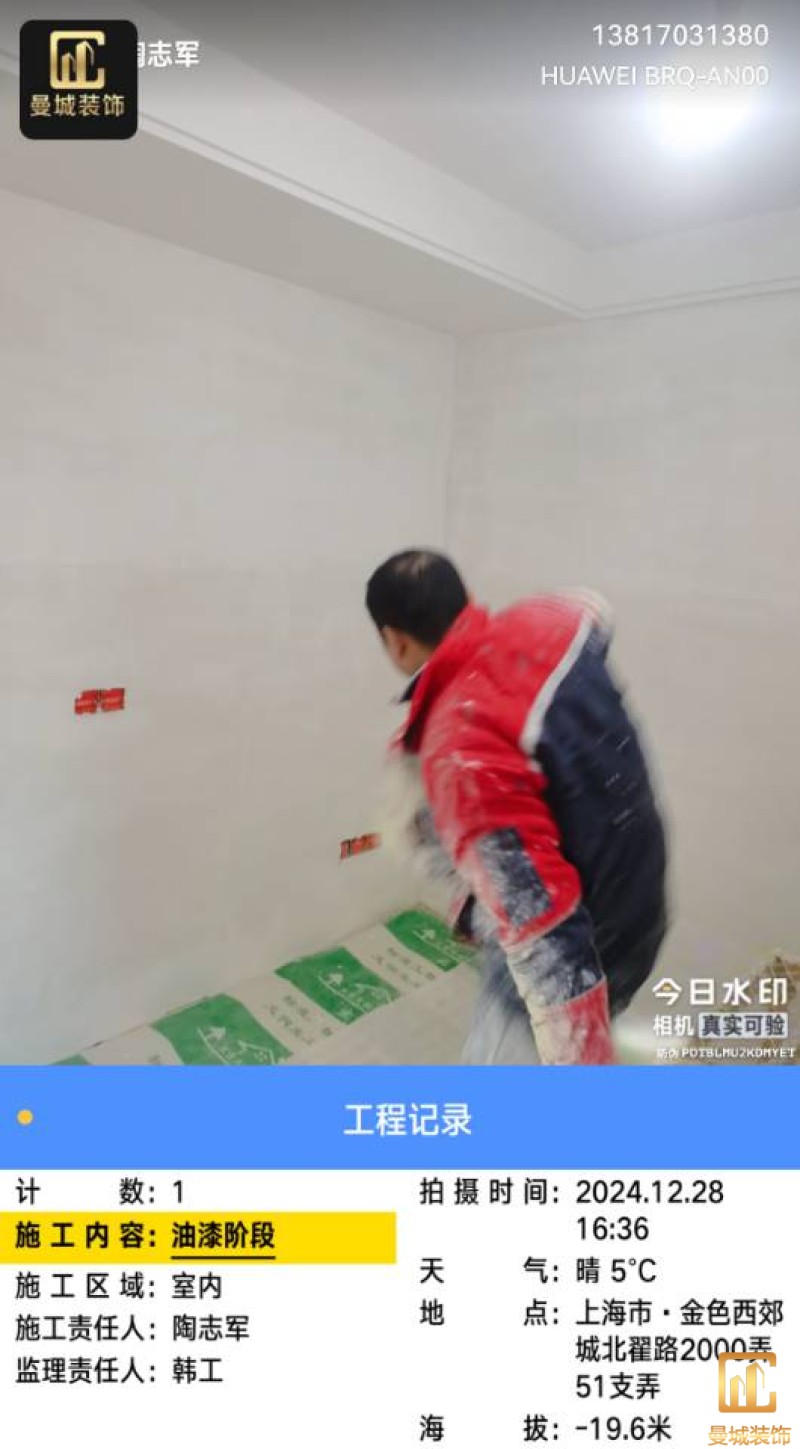

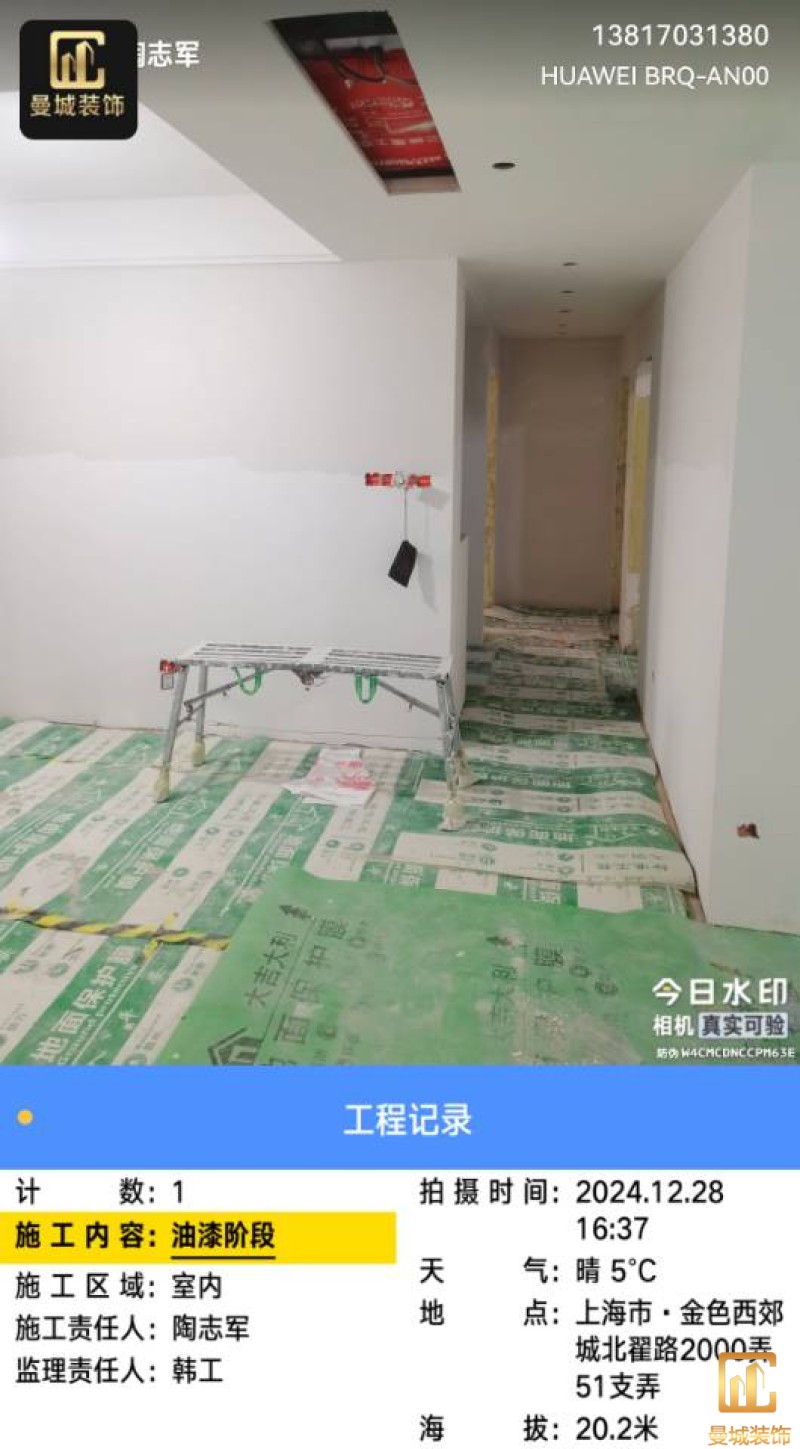

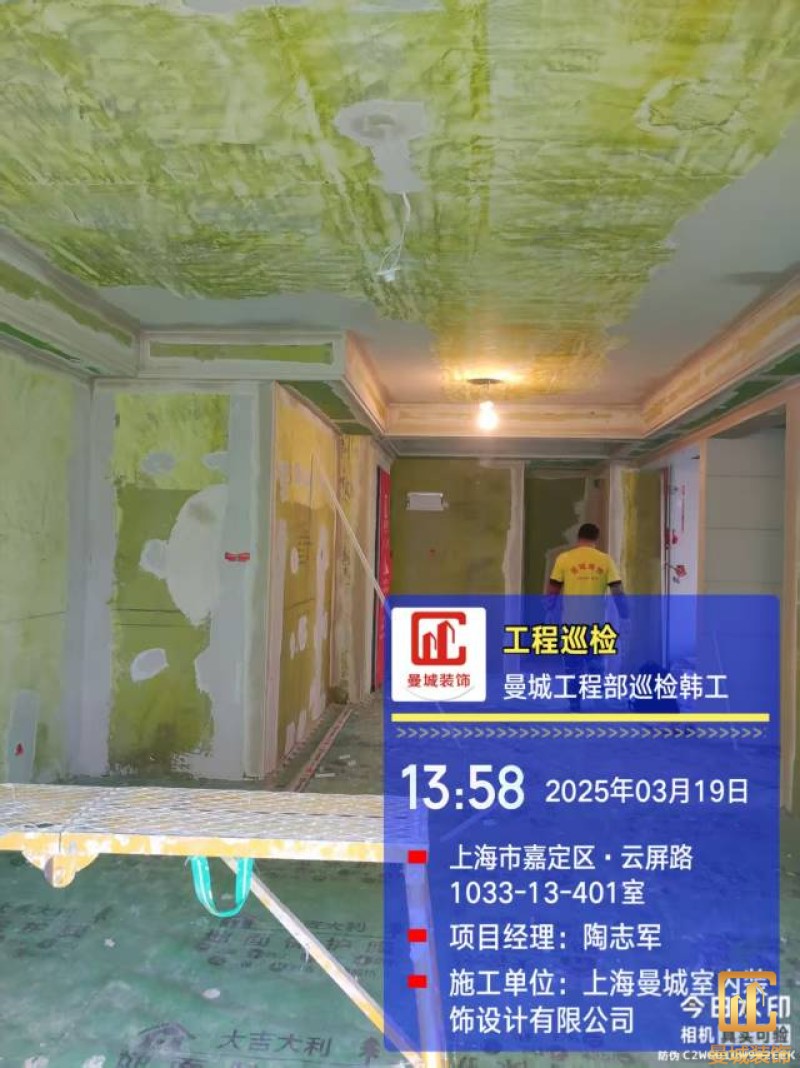

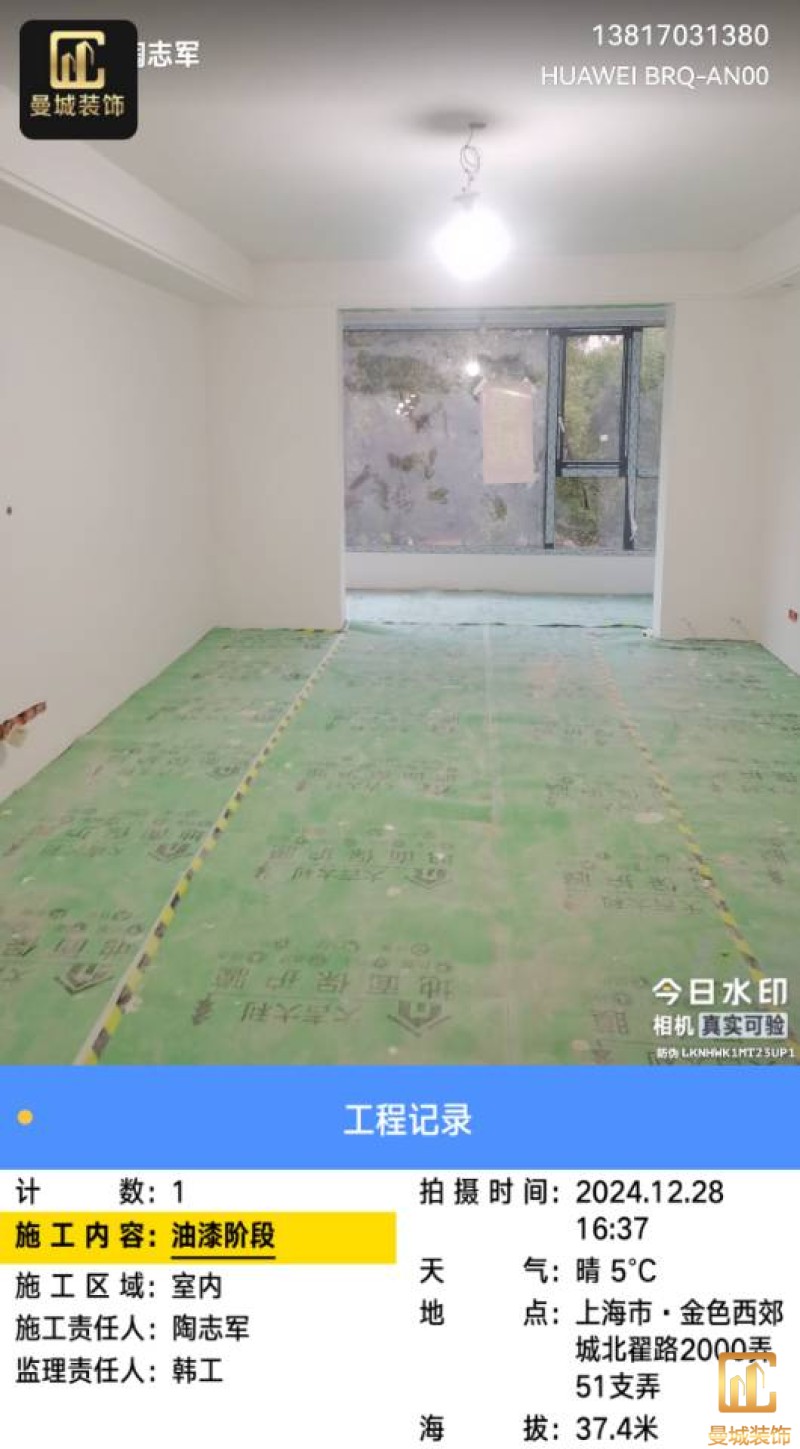

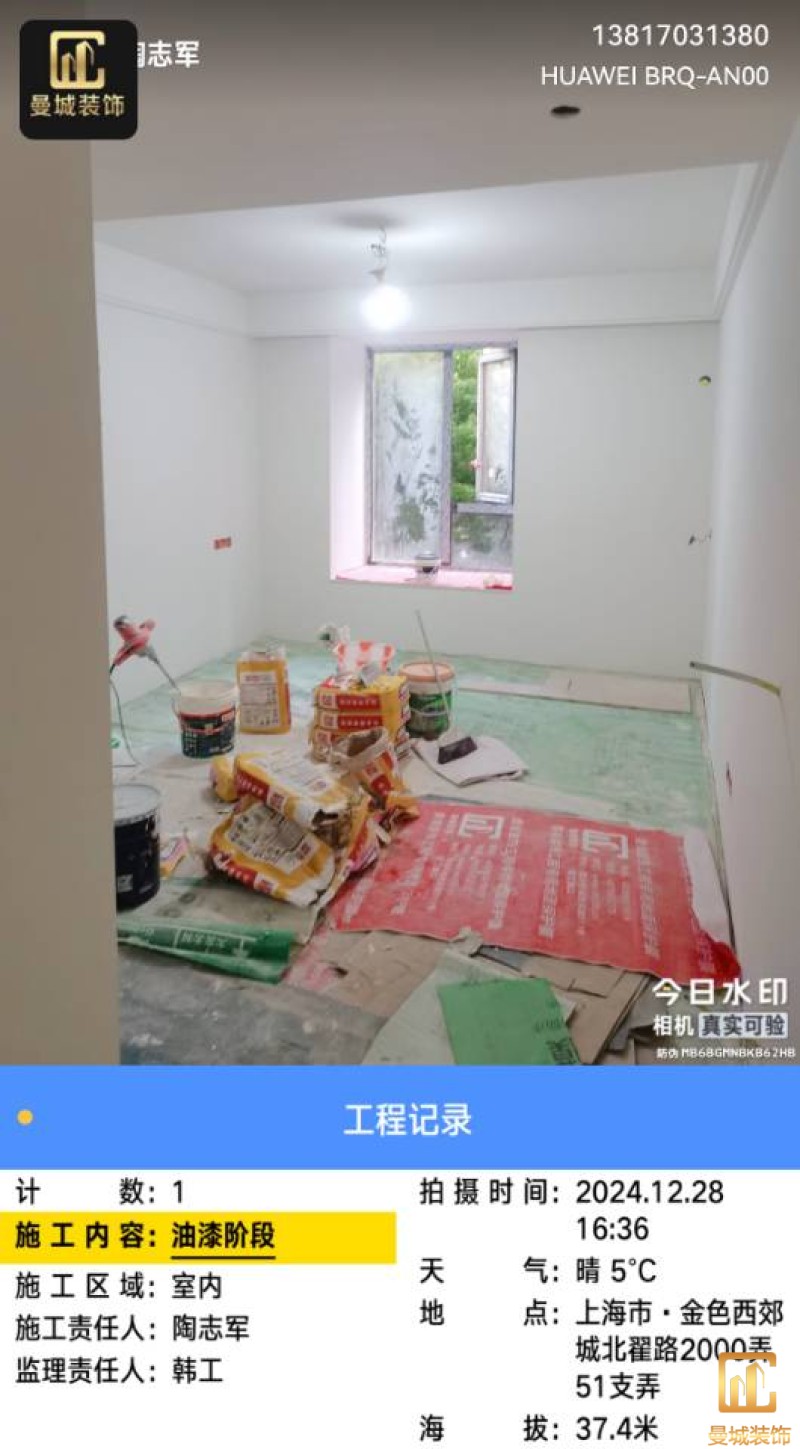

油漆施工中

项目经理:陶志军

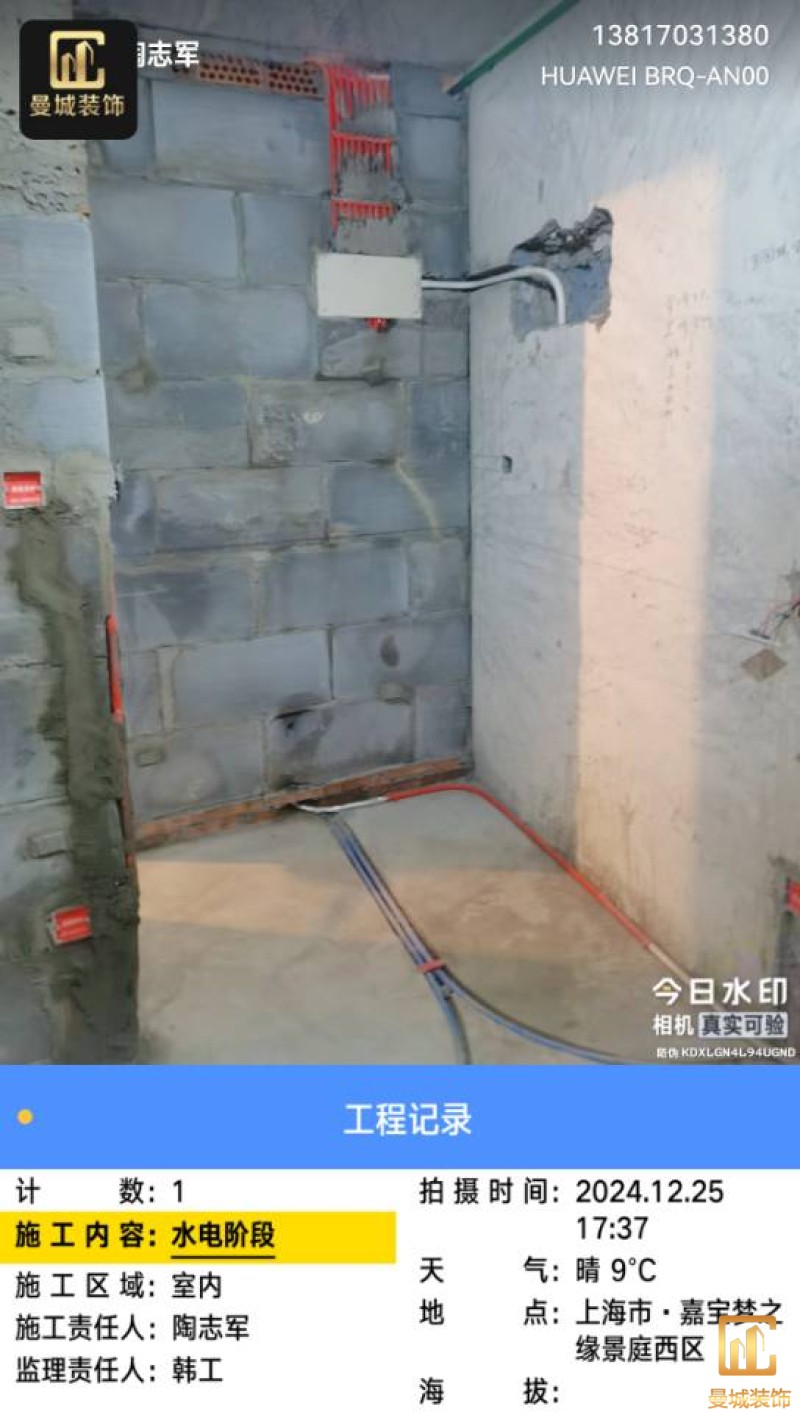

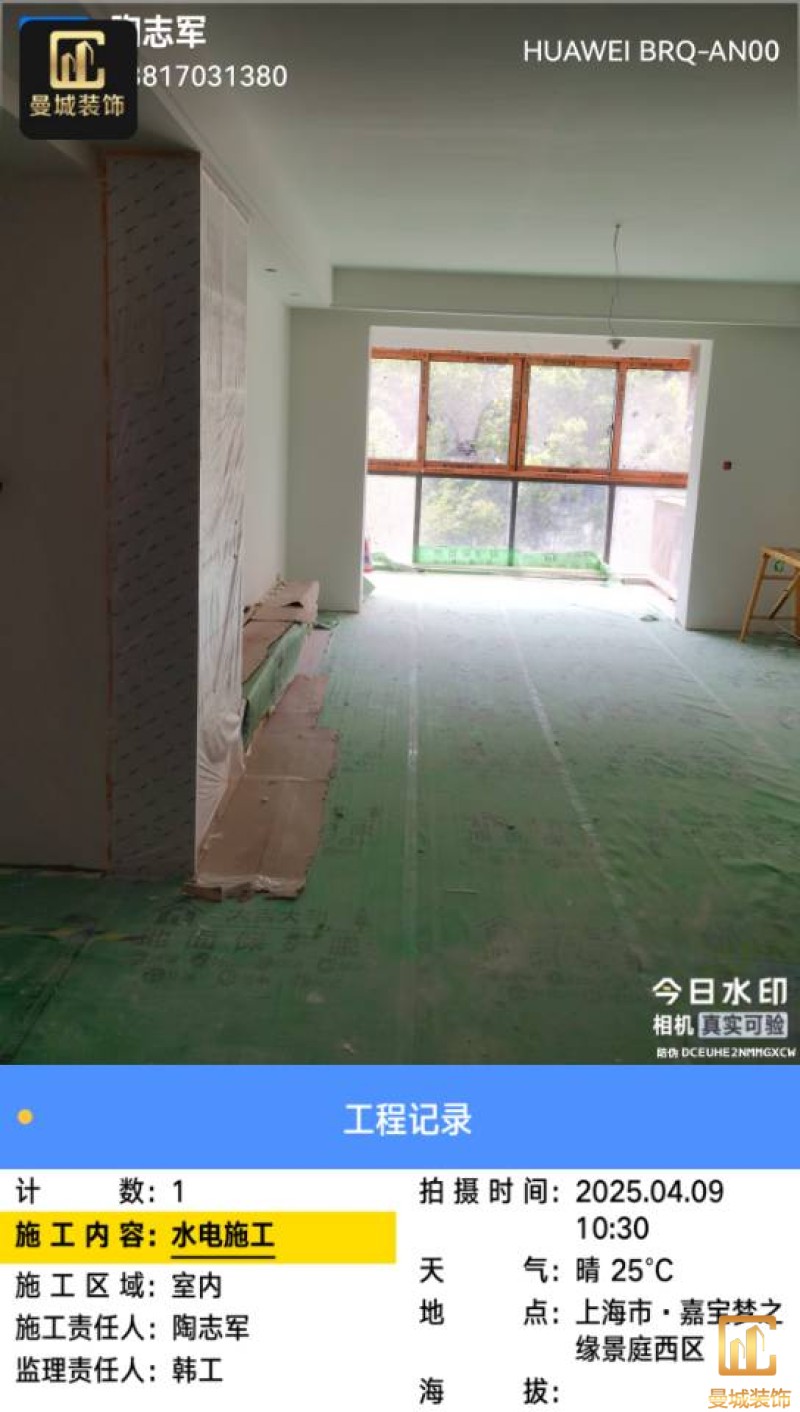

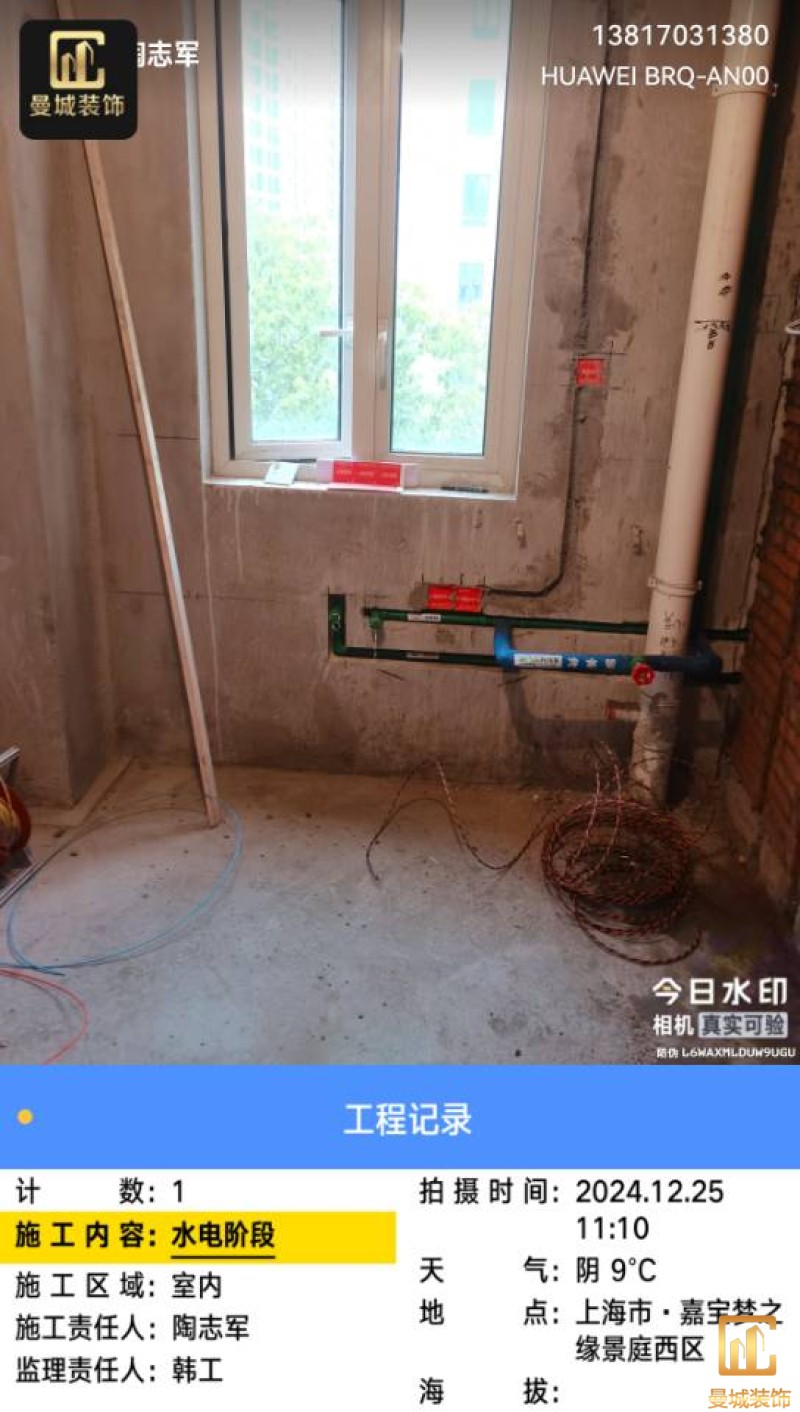

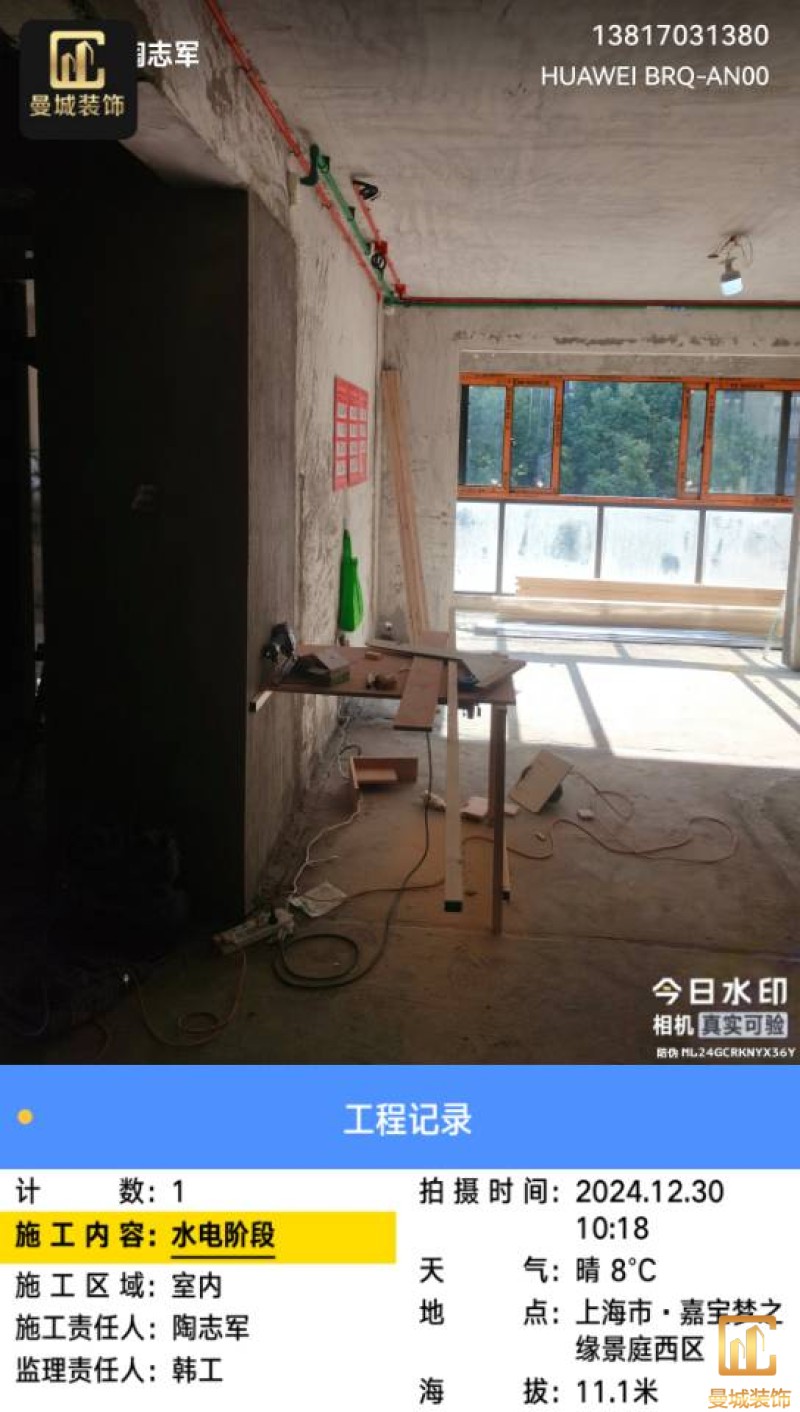

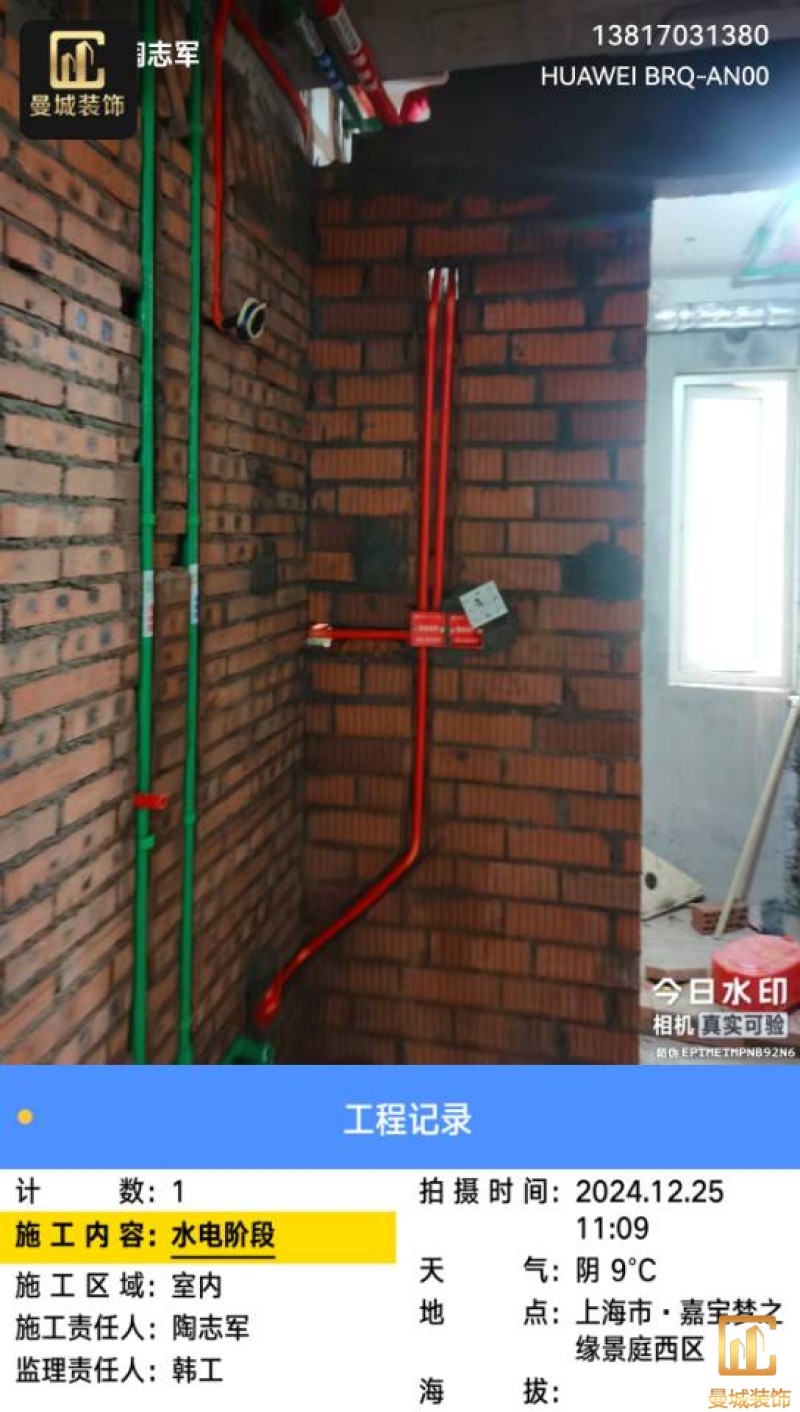

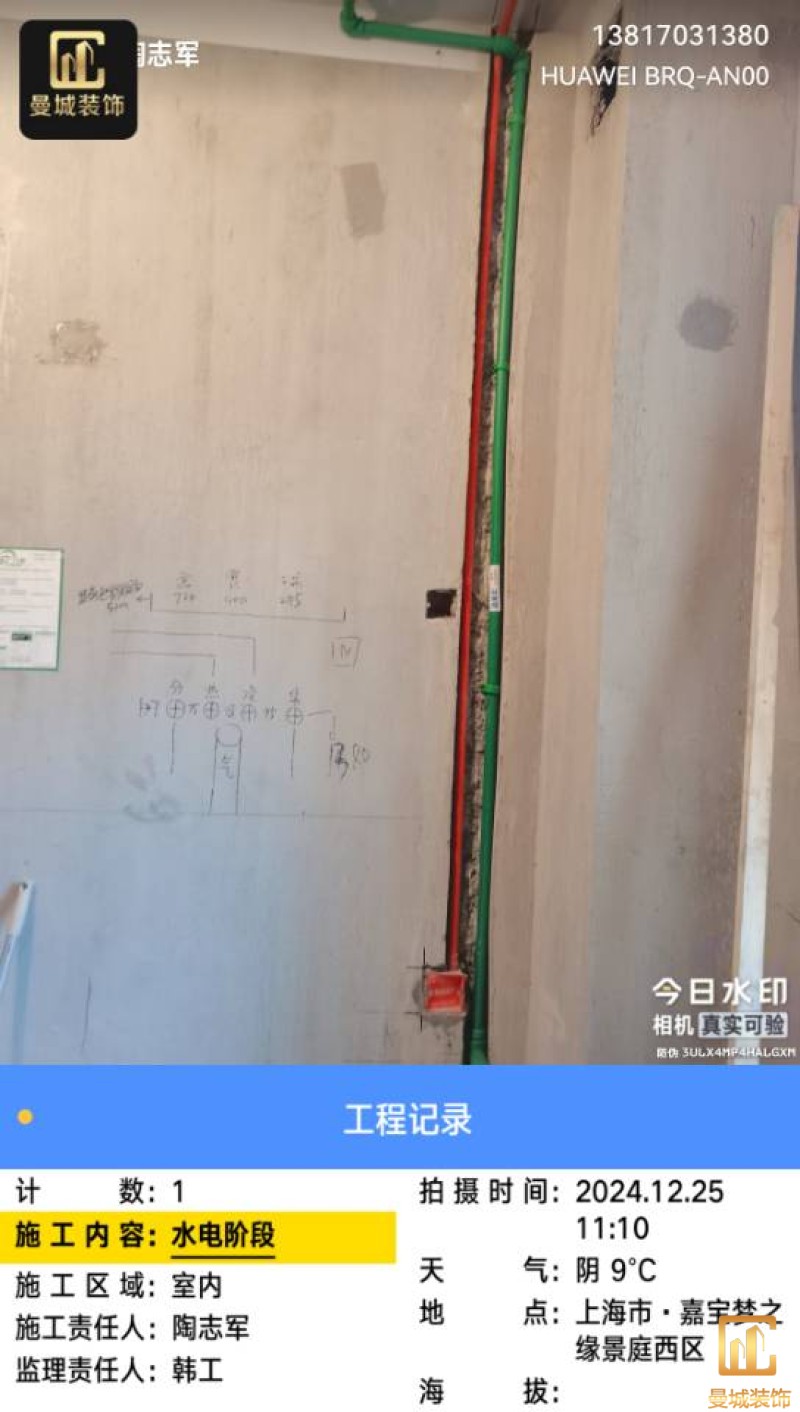

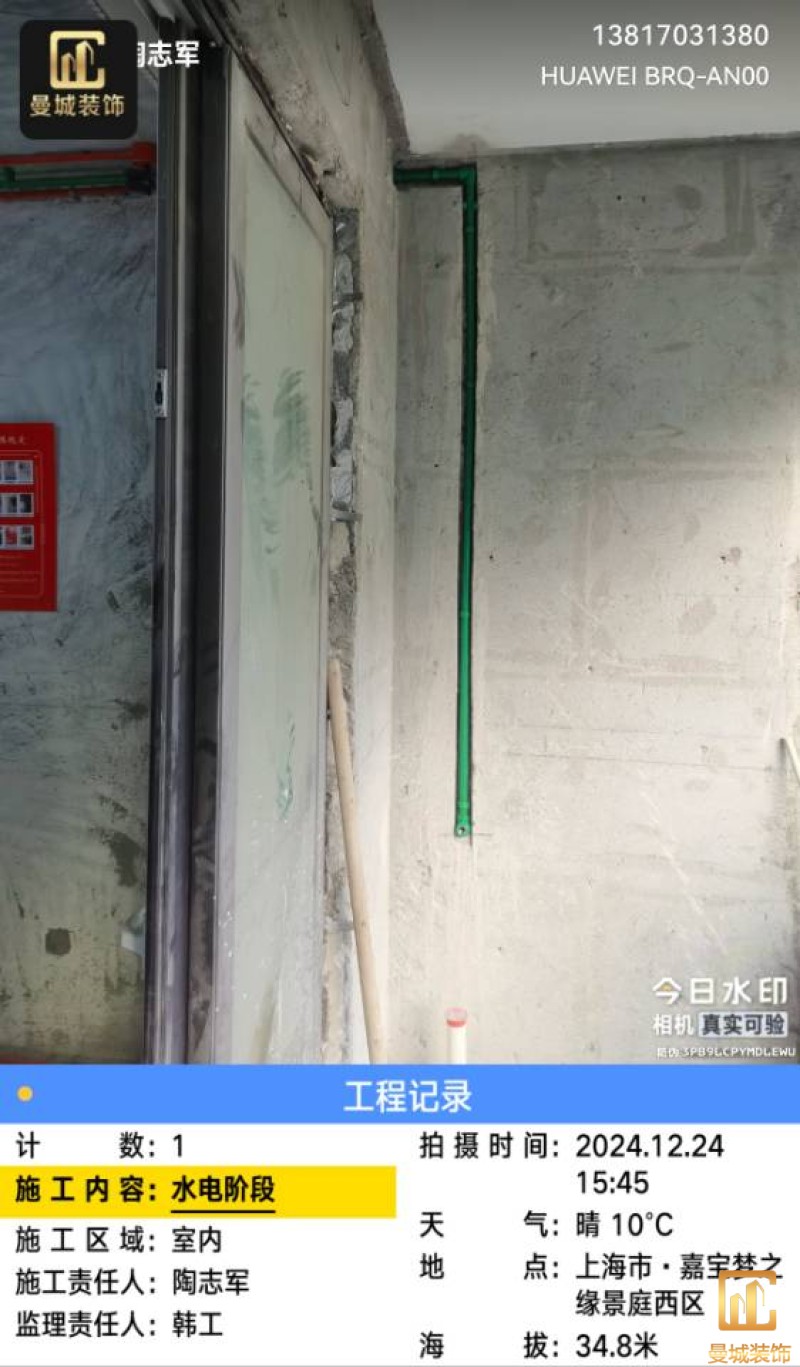

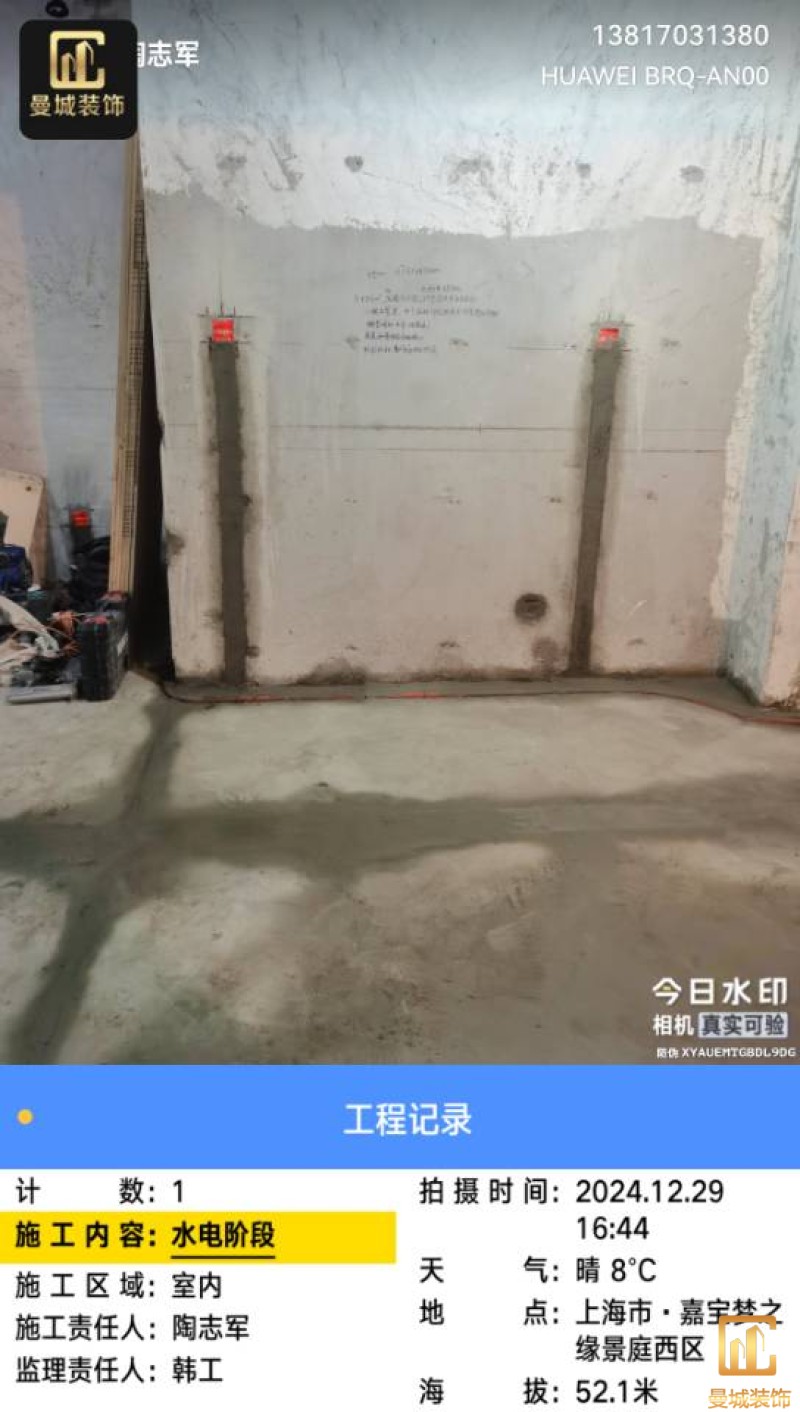

水电施工中

用户1725313988

项目经理:陶志军

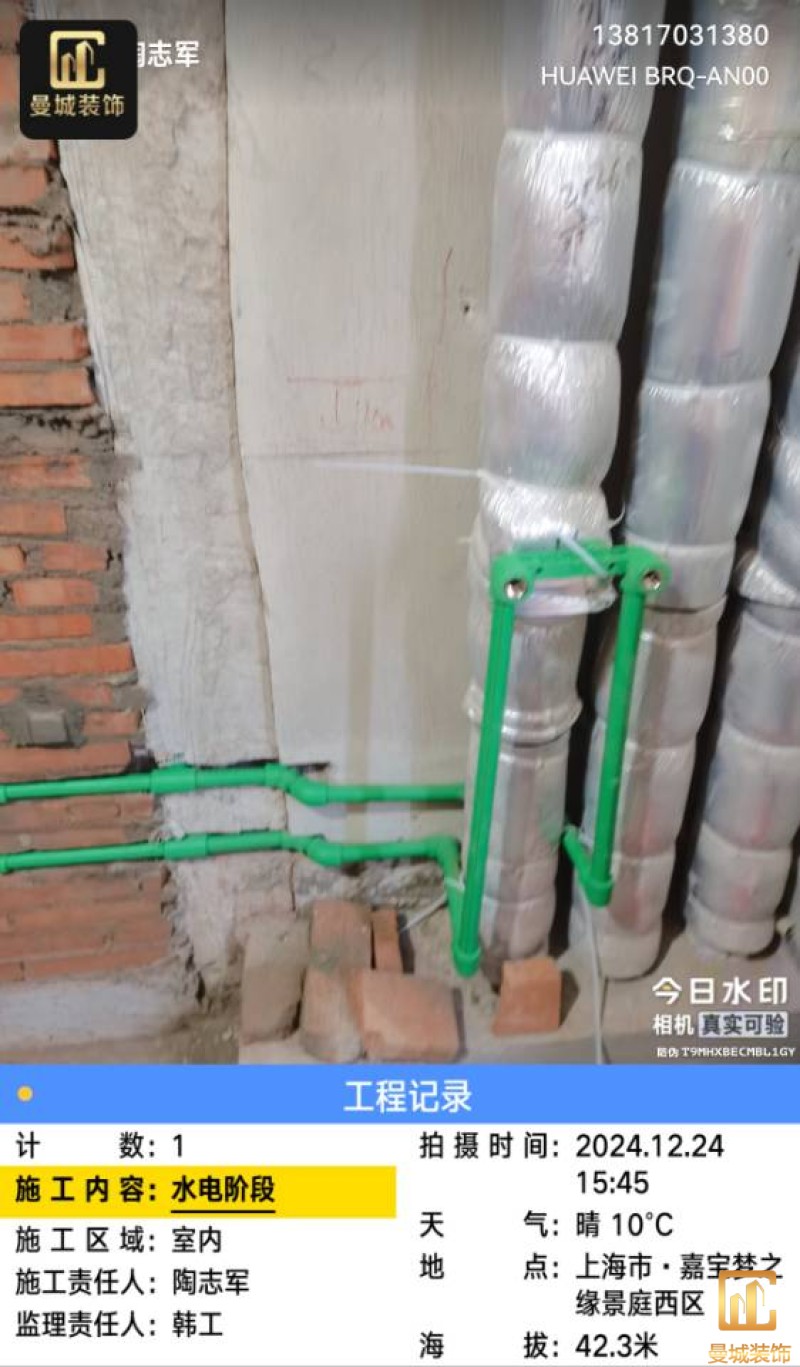

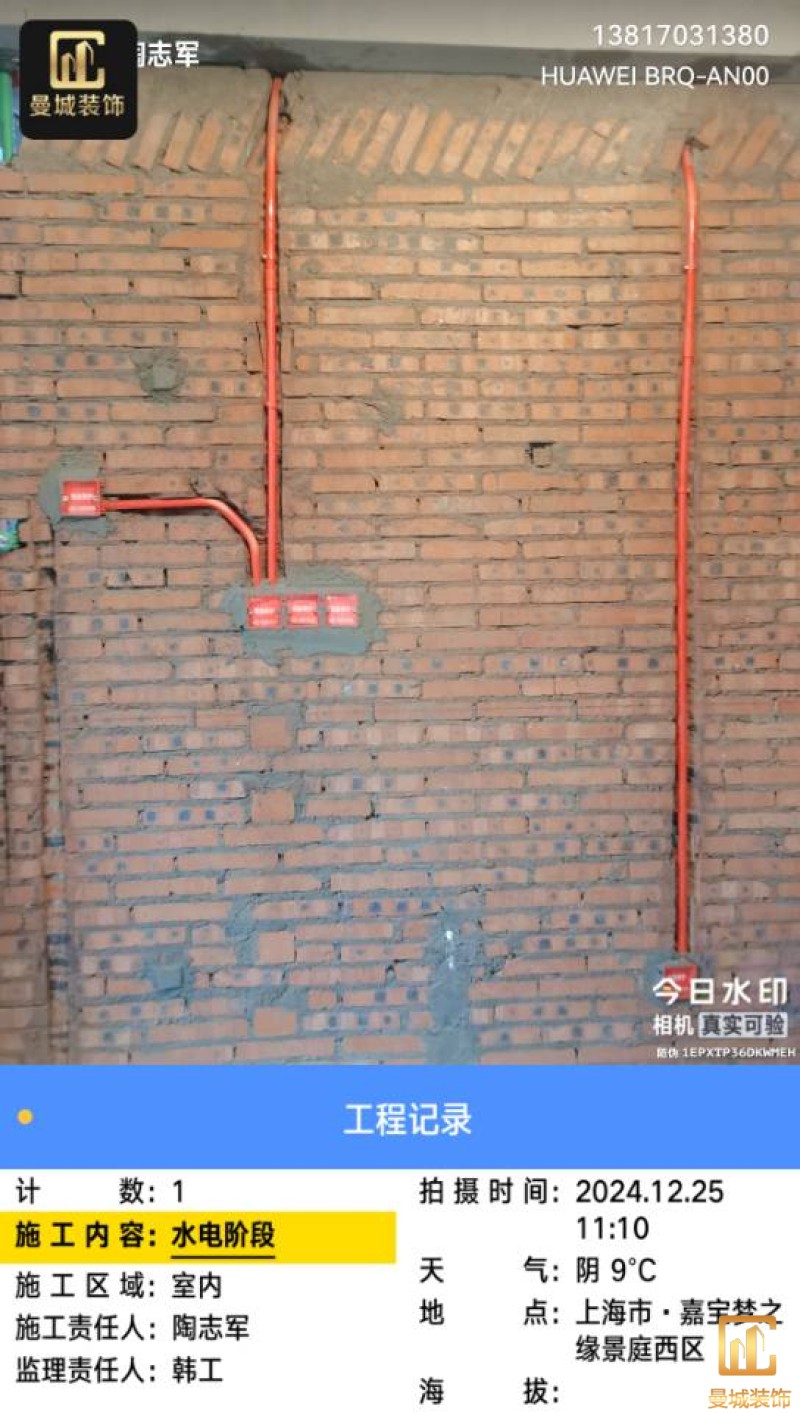

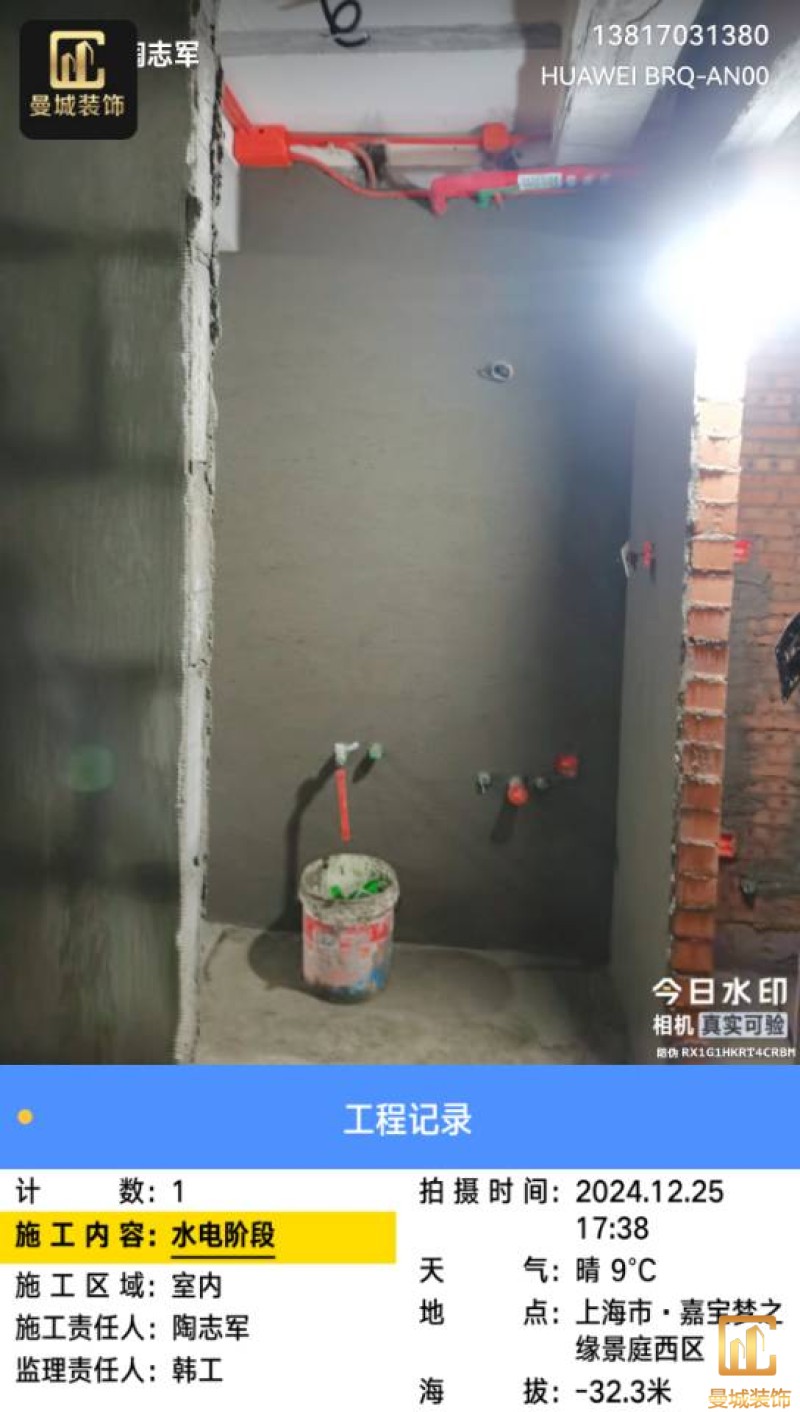

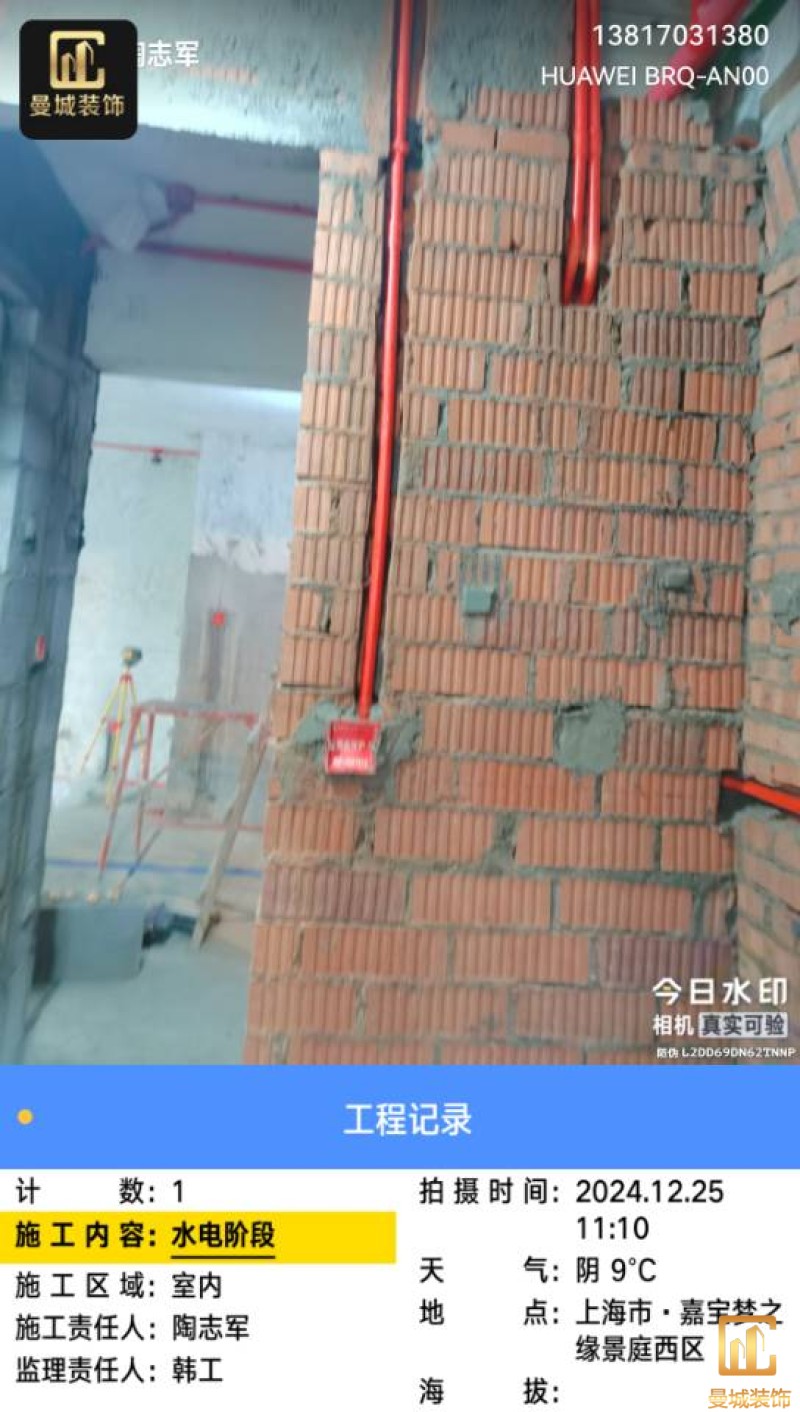

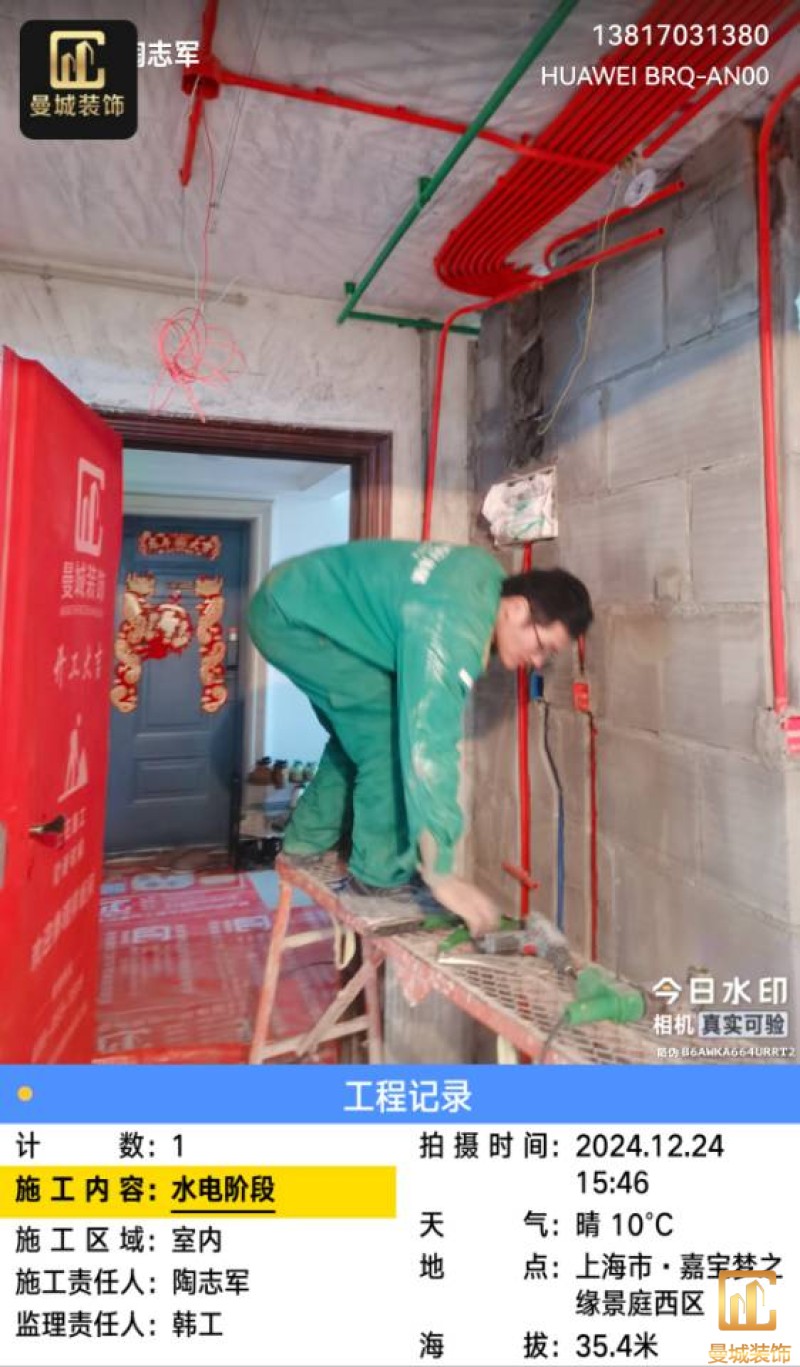

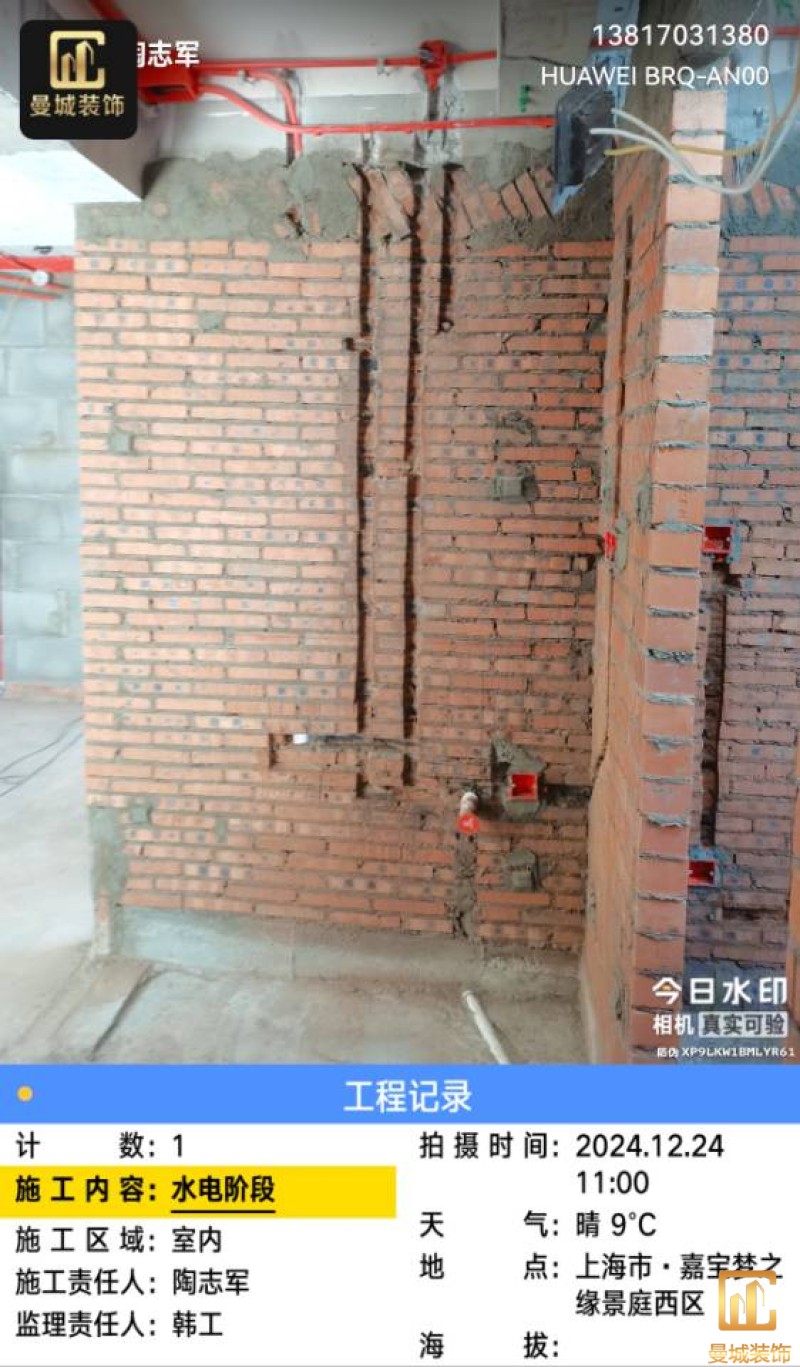

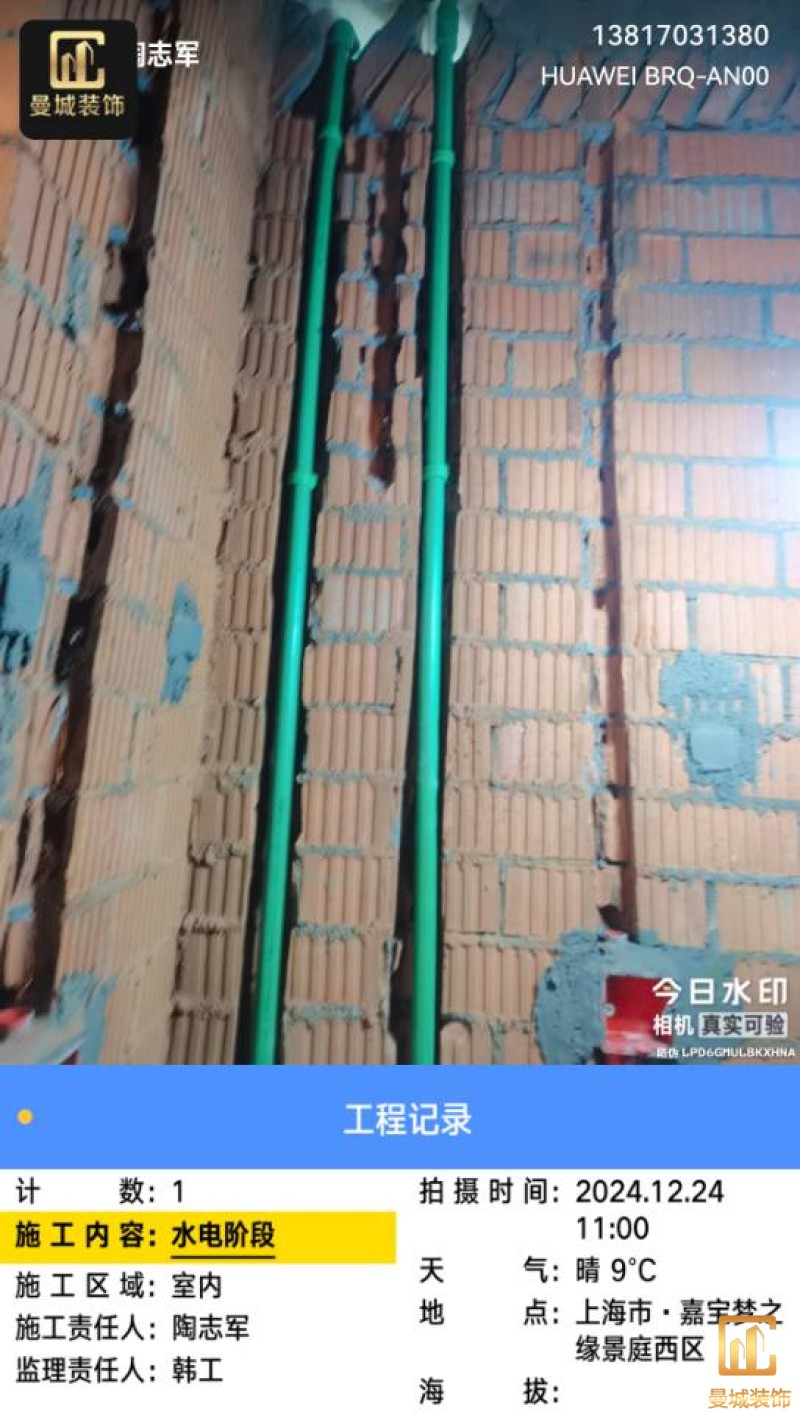

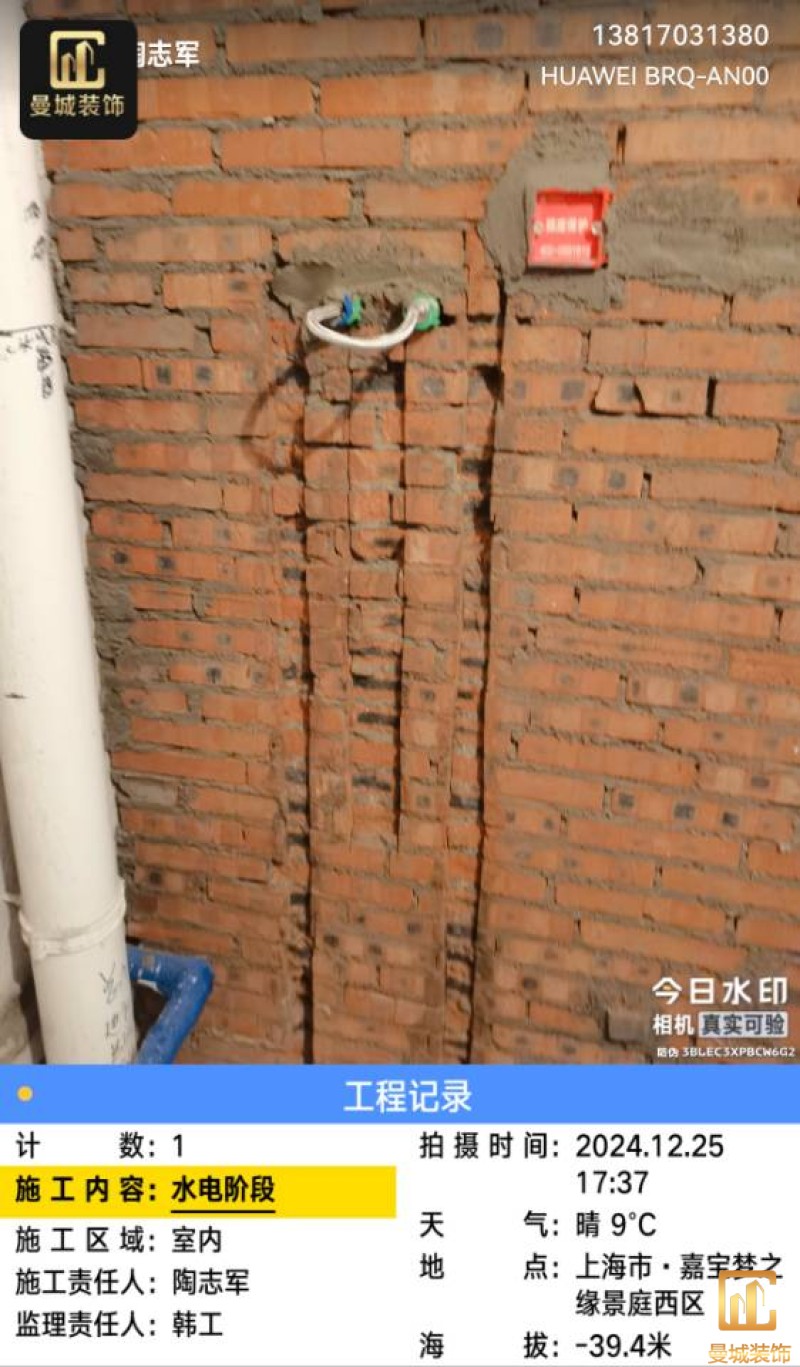

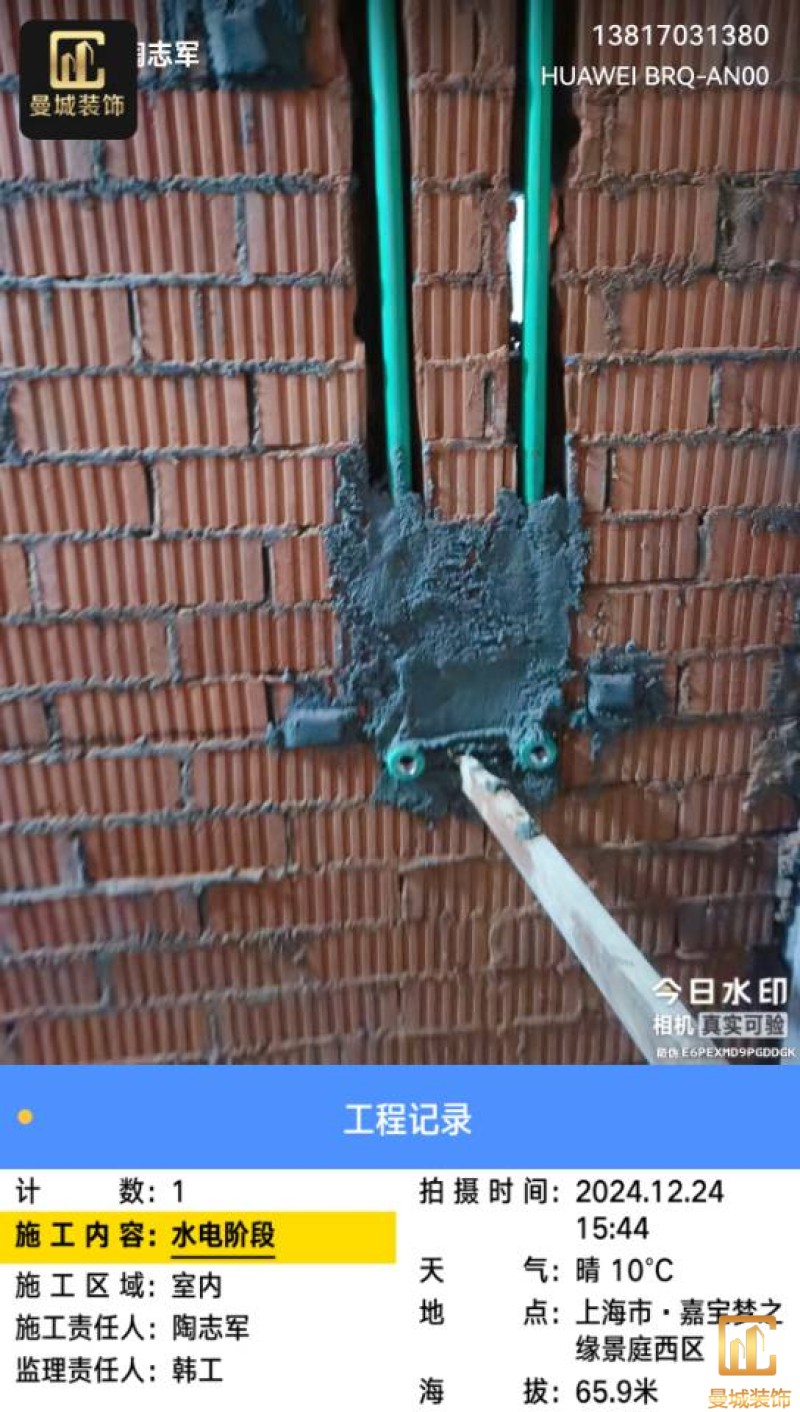

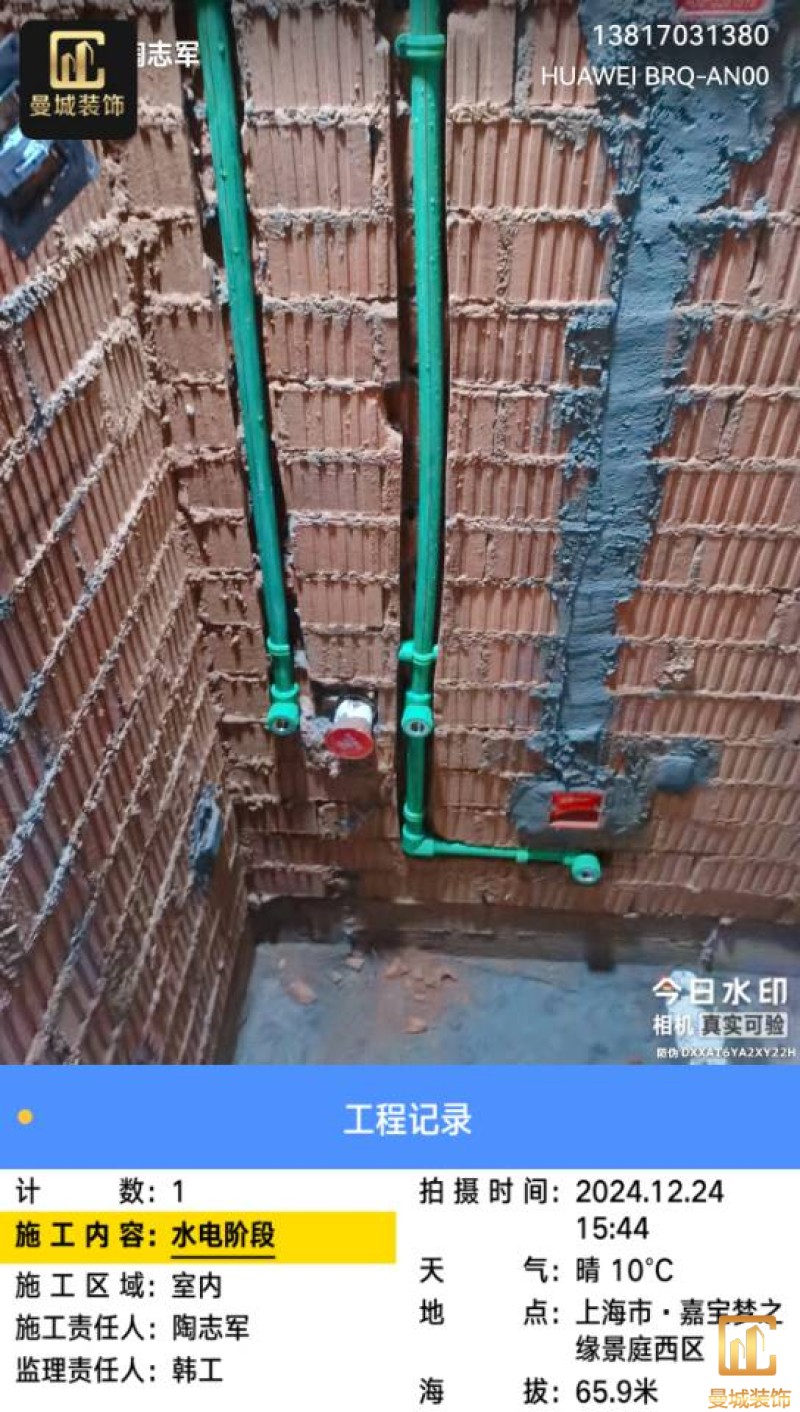

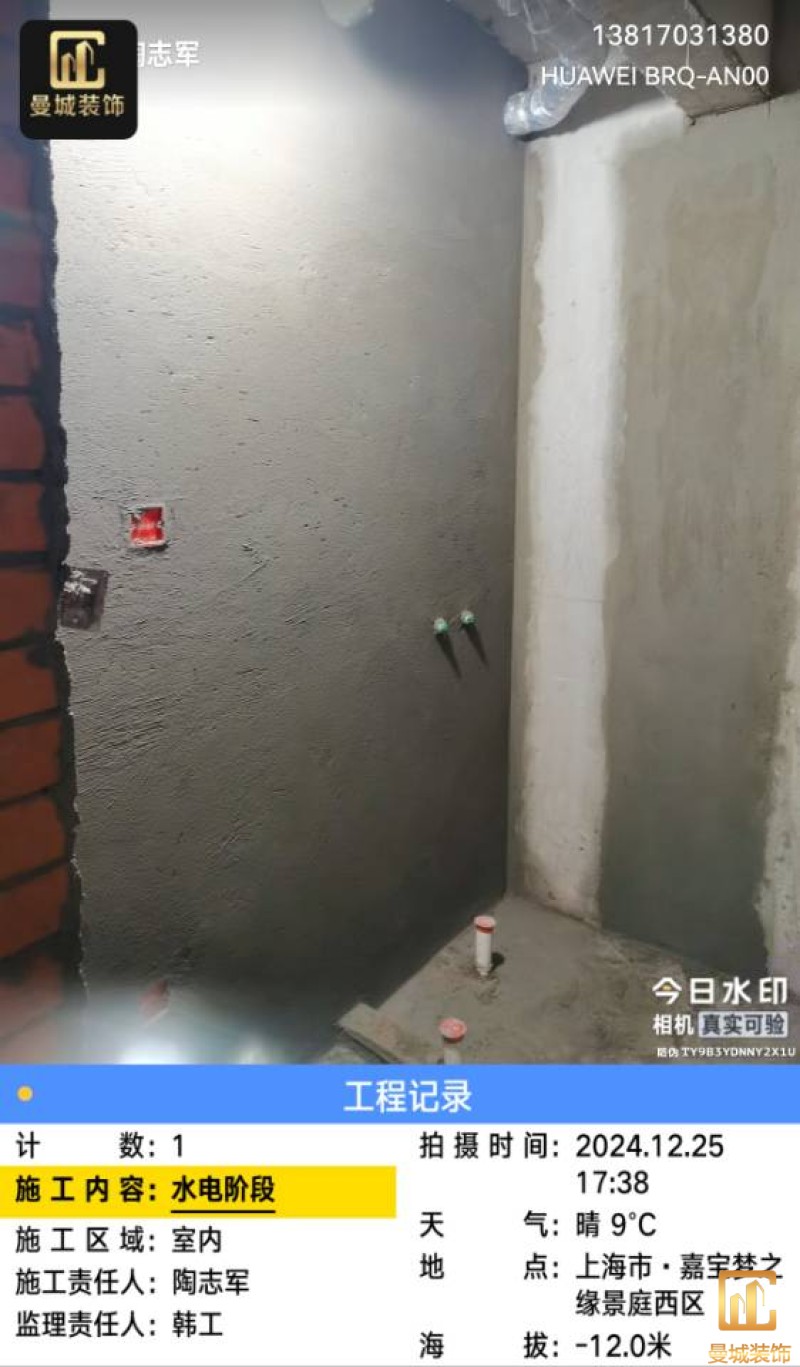

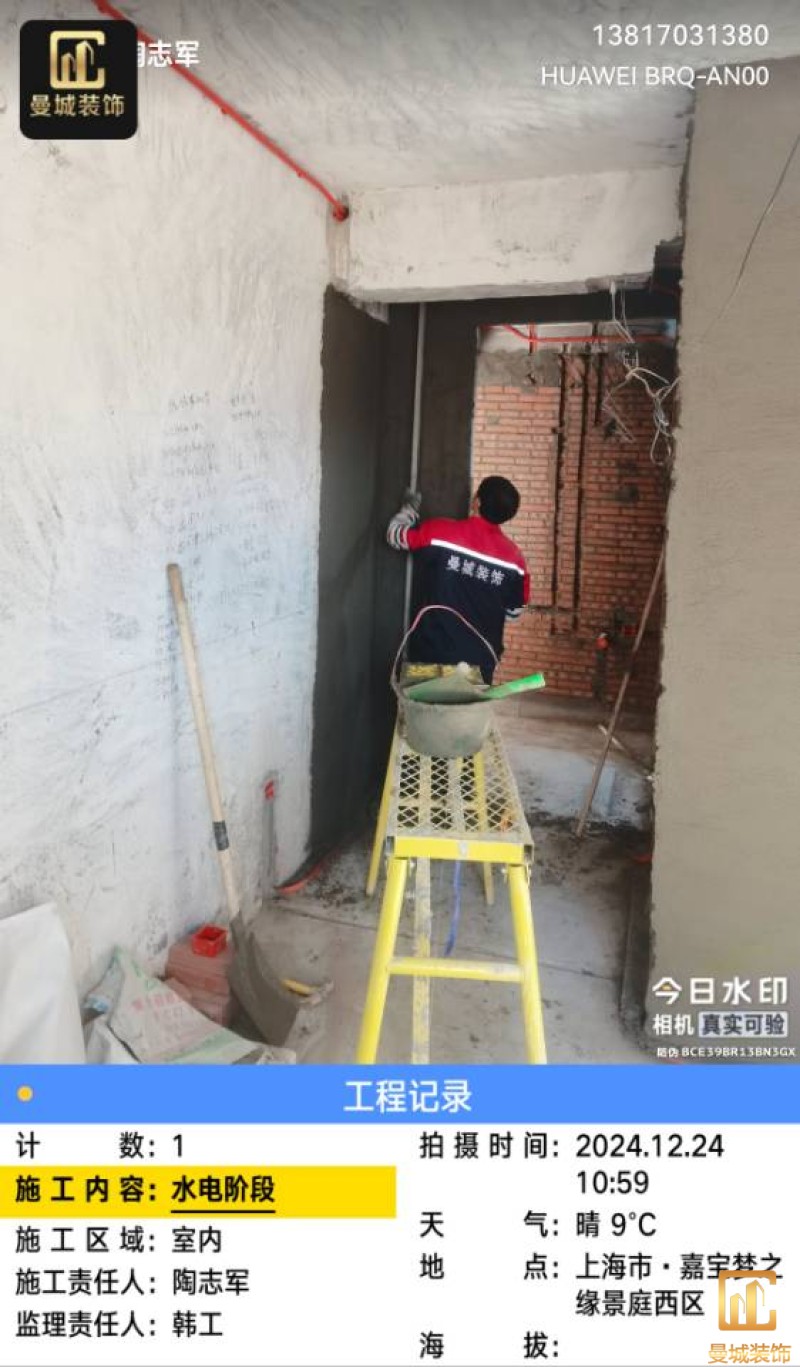

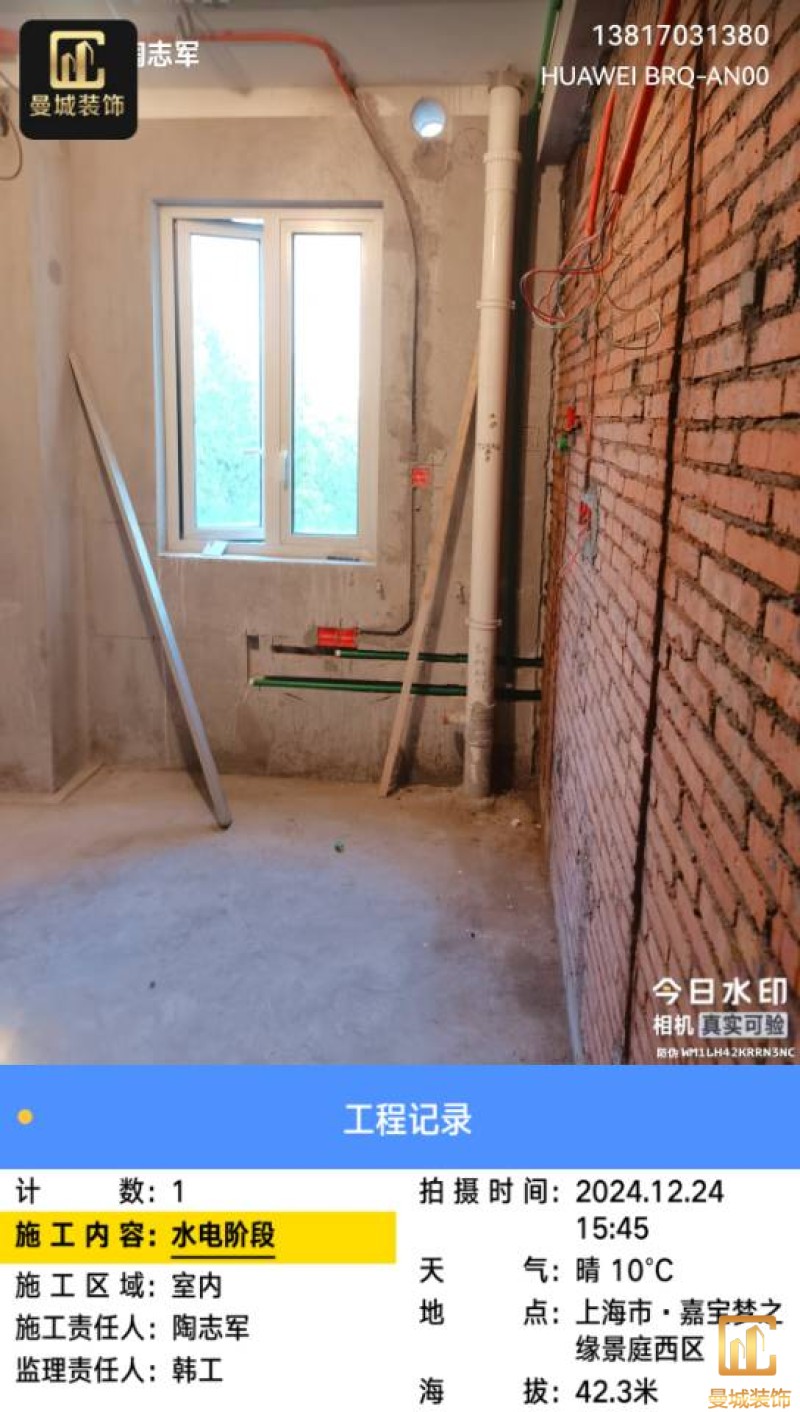

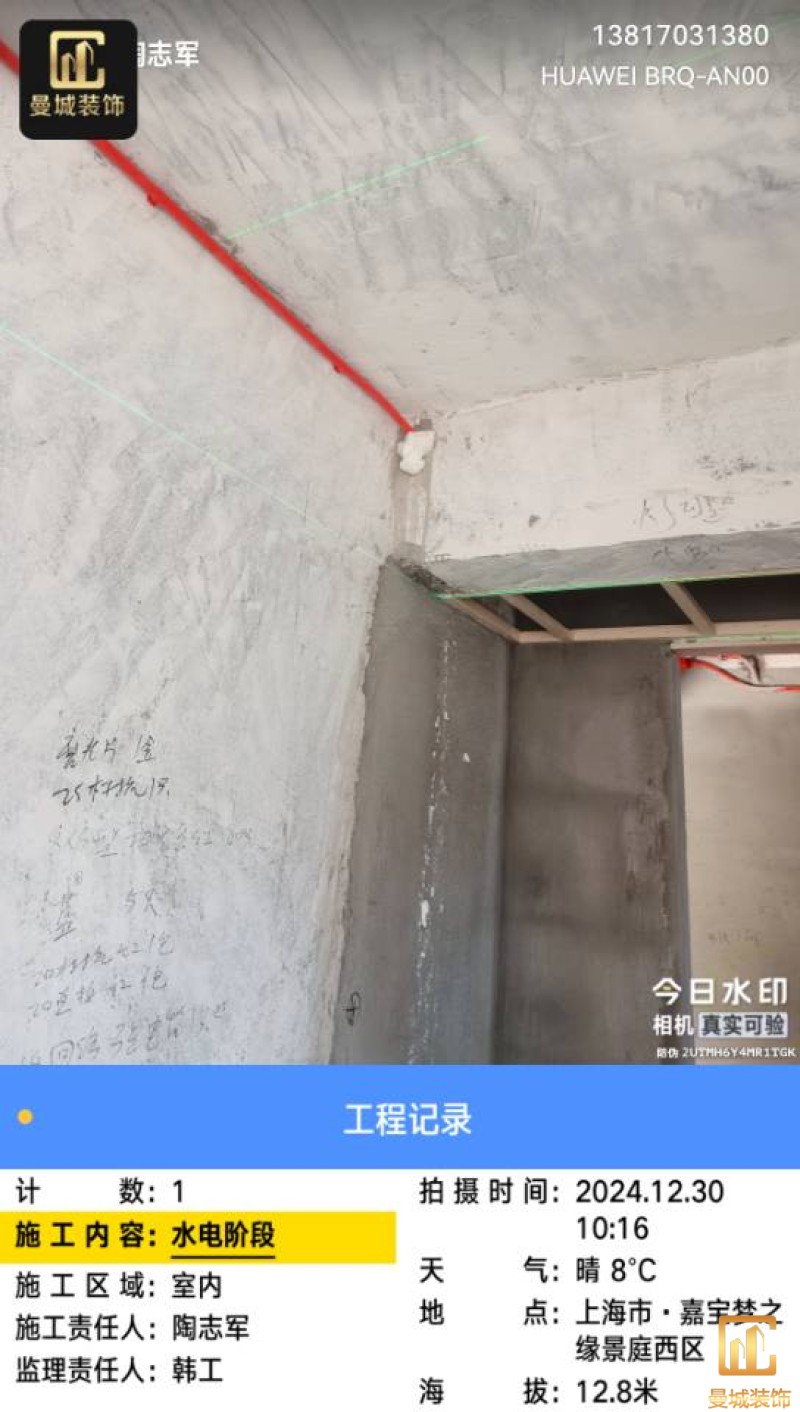

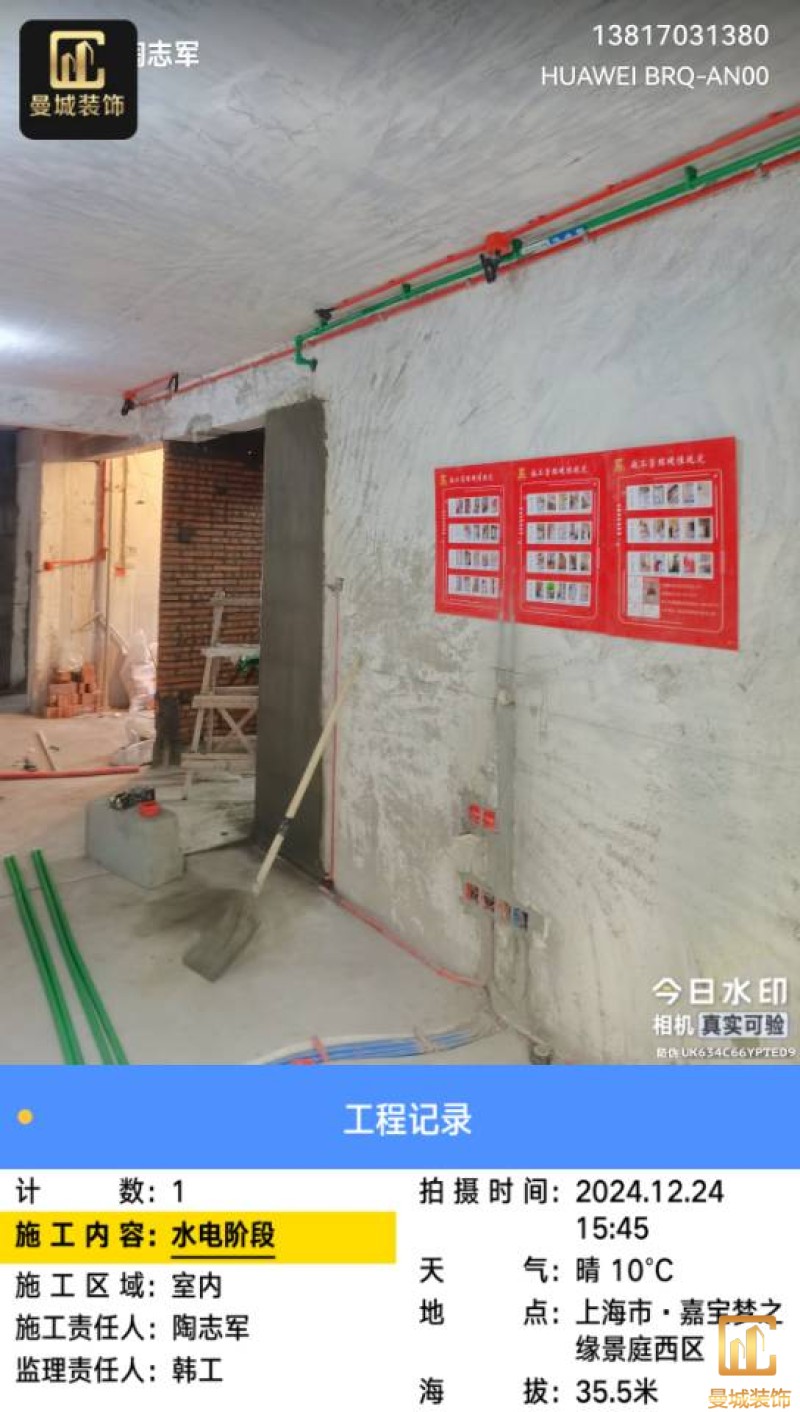

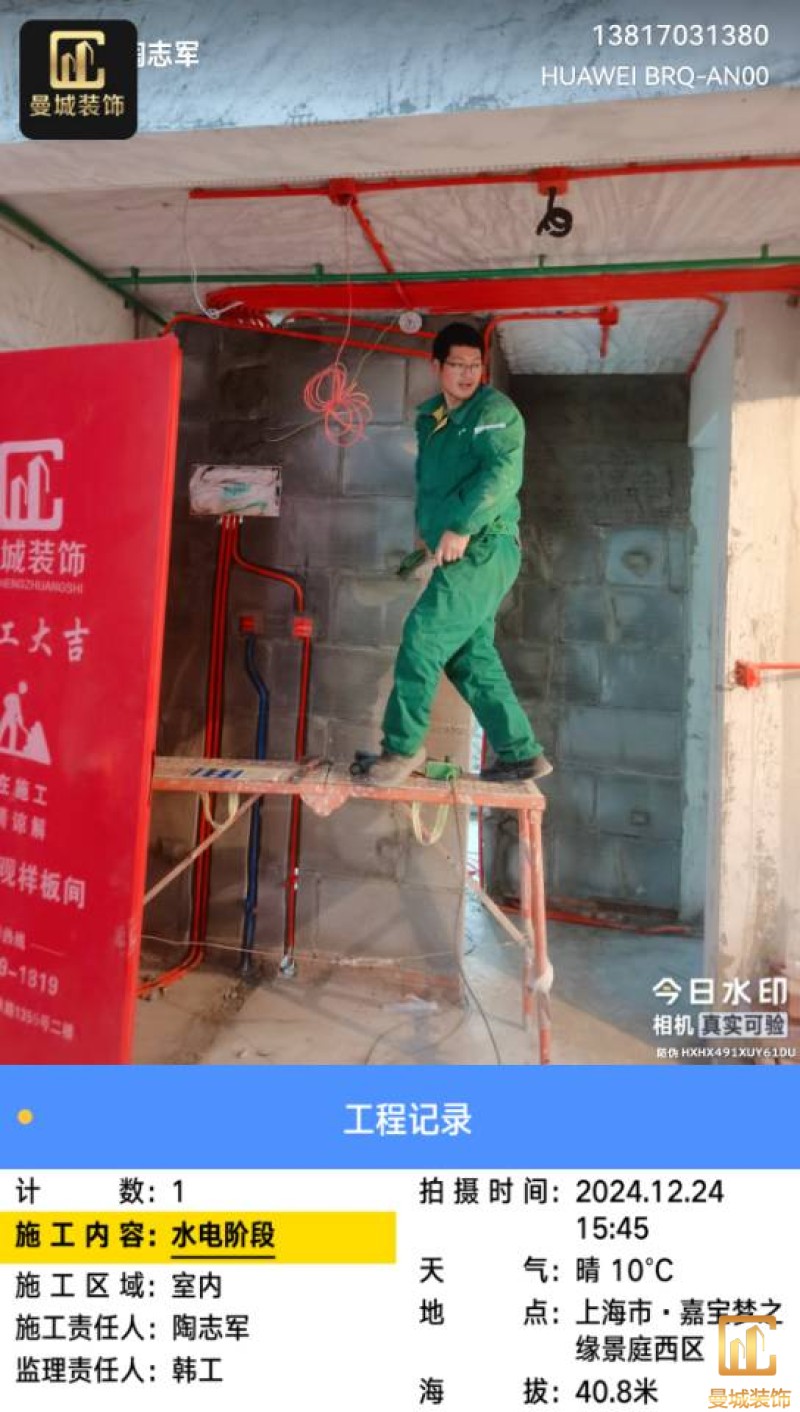

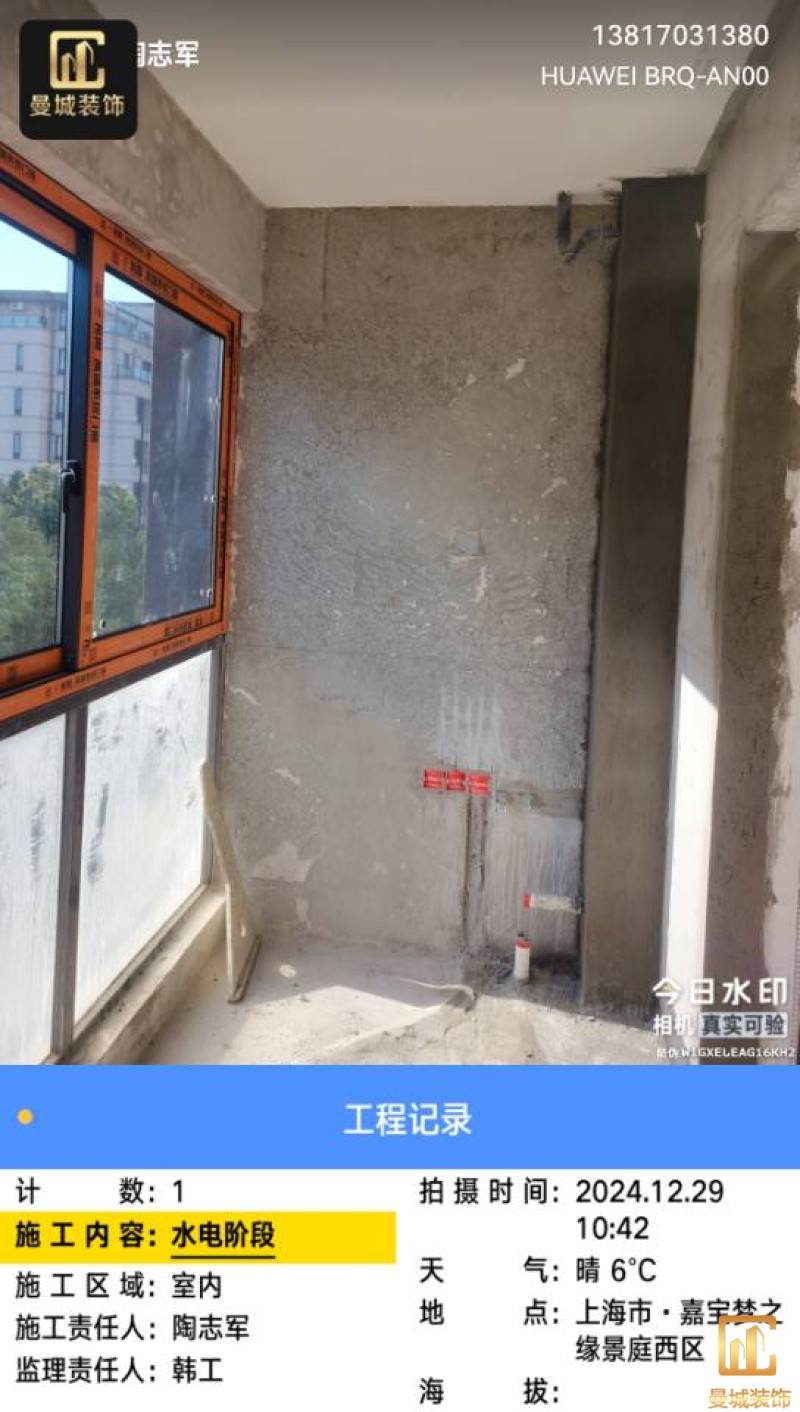

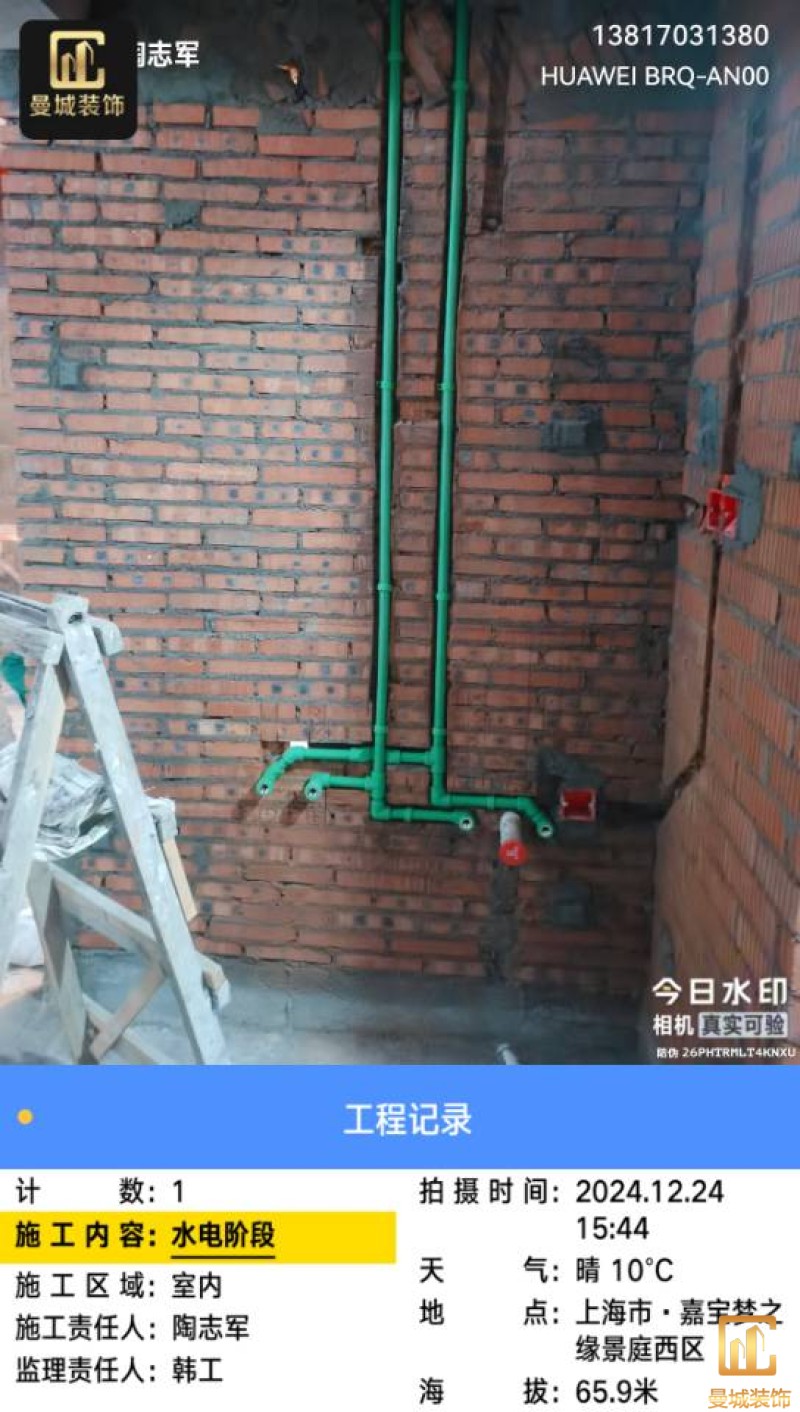

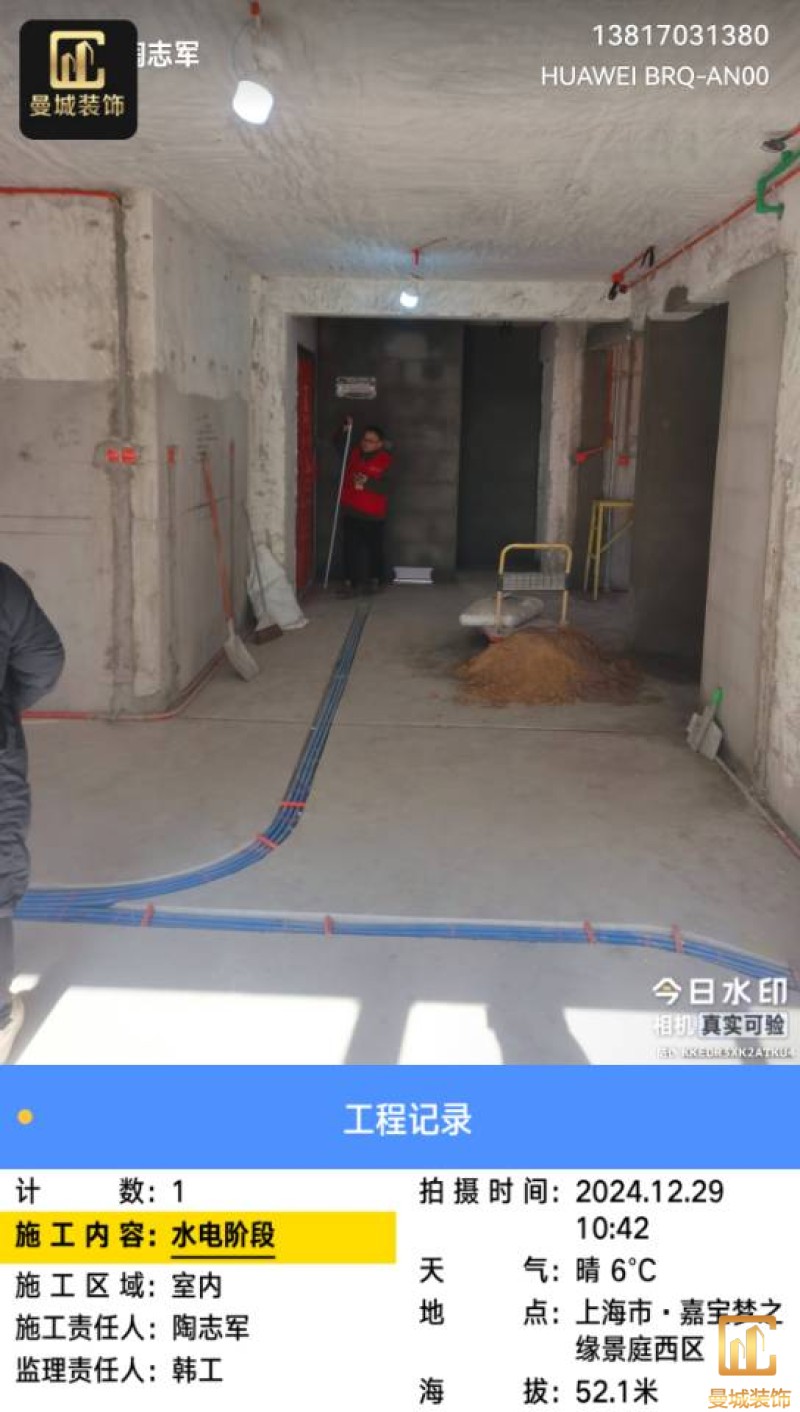

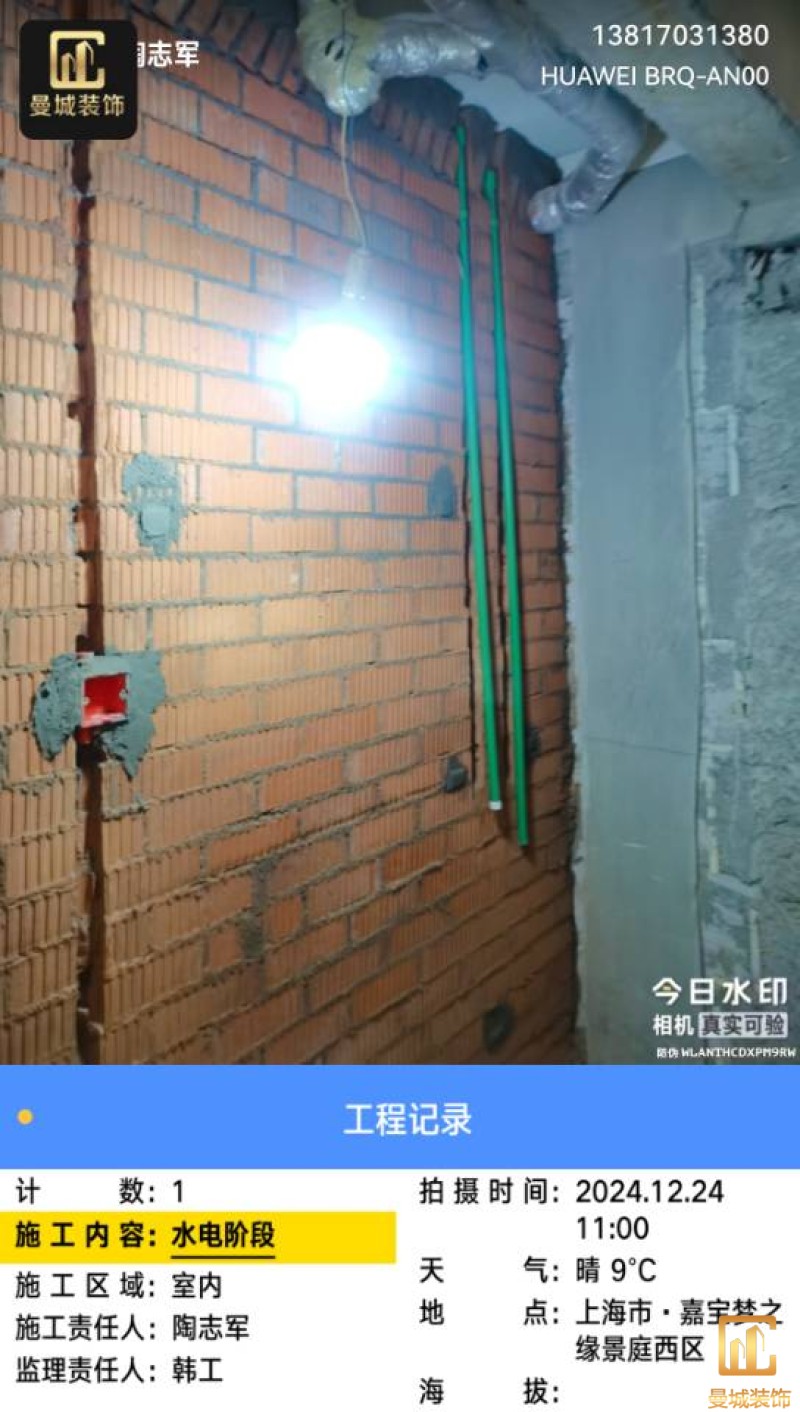

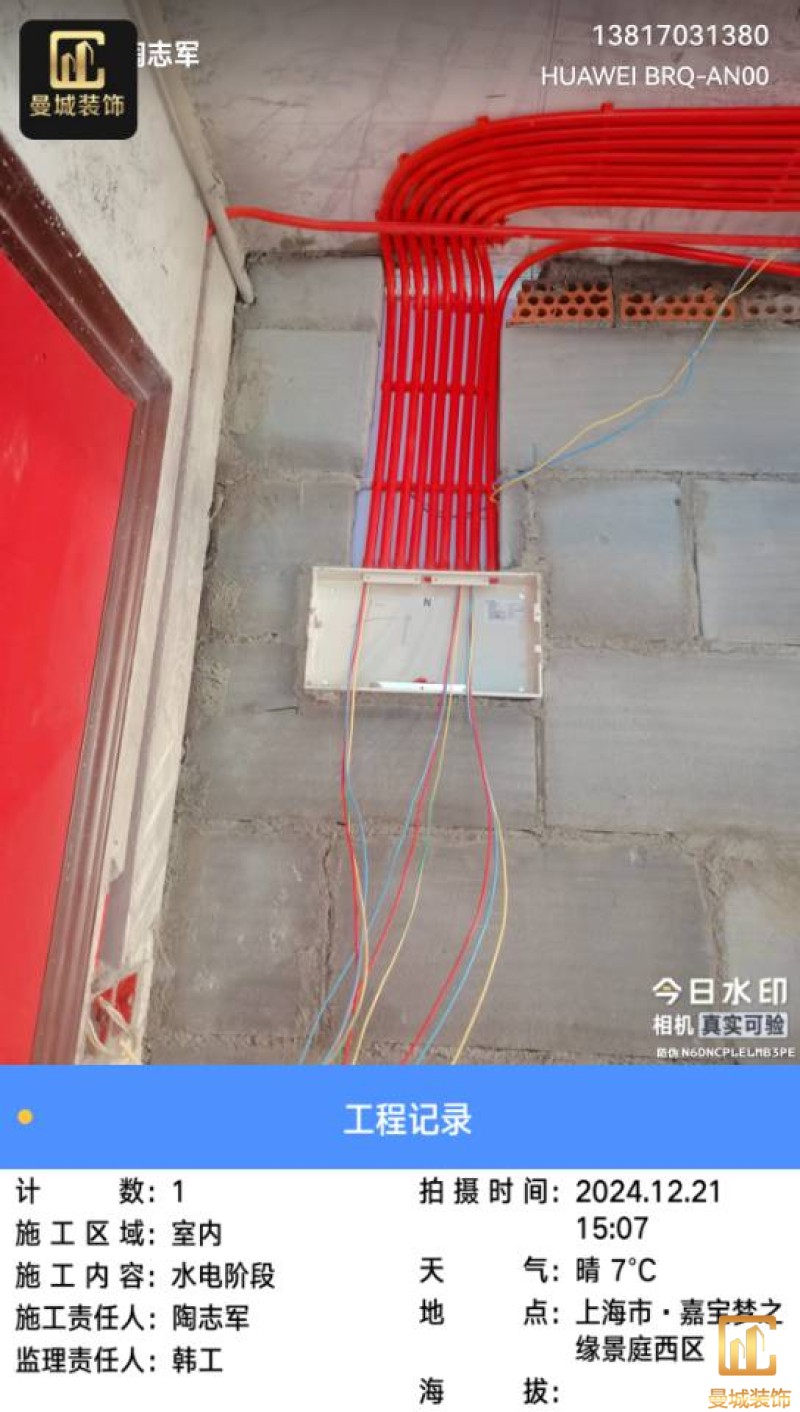

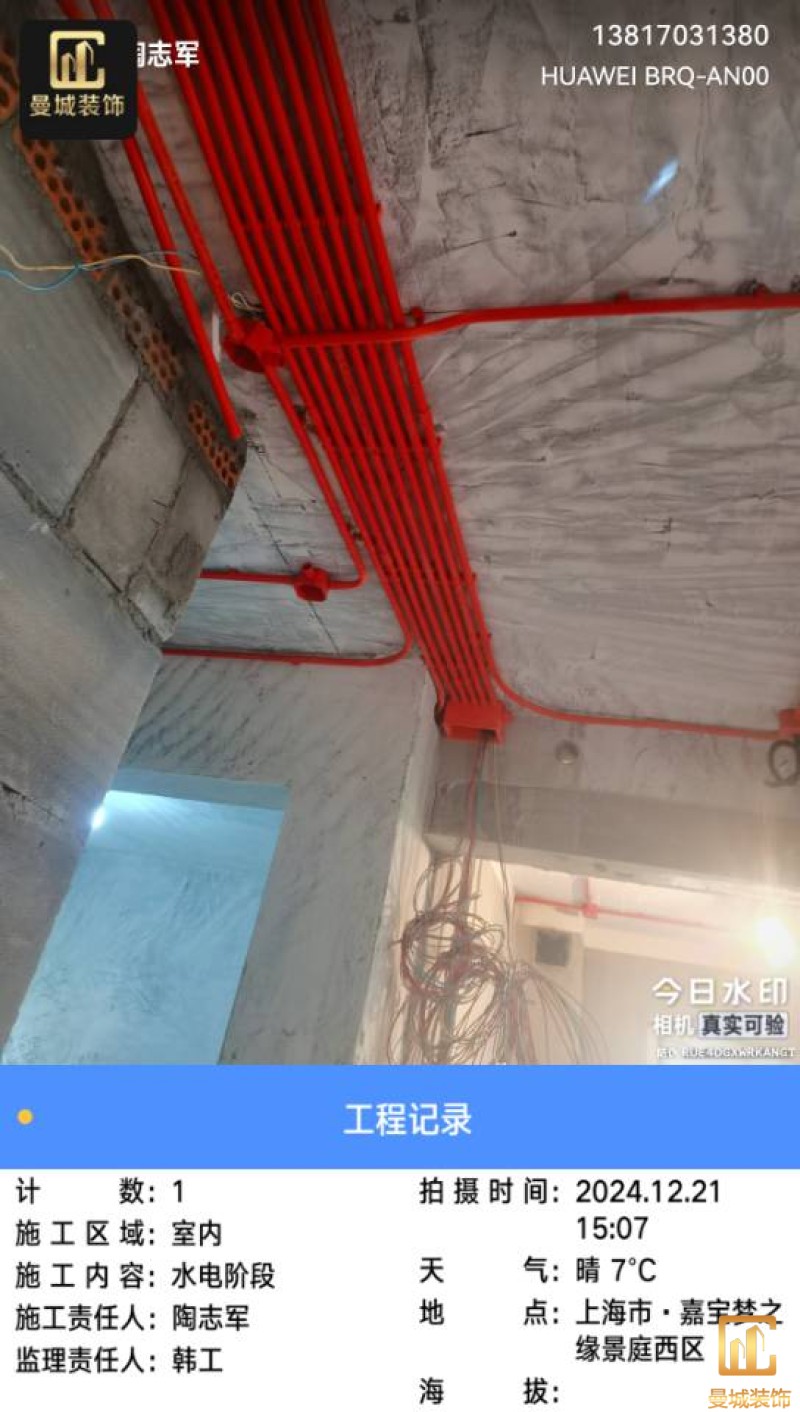

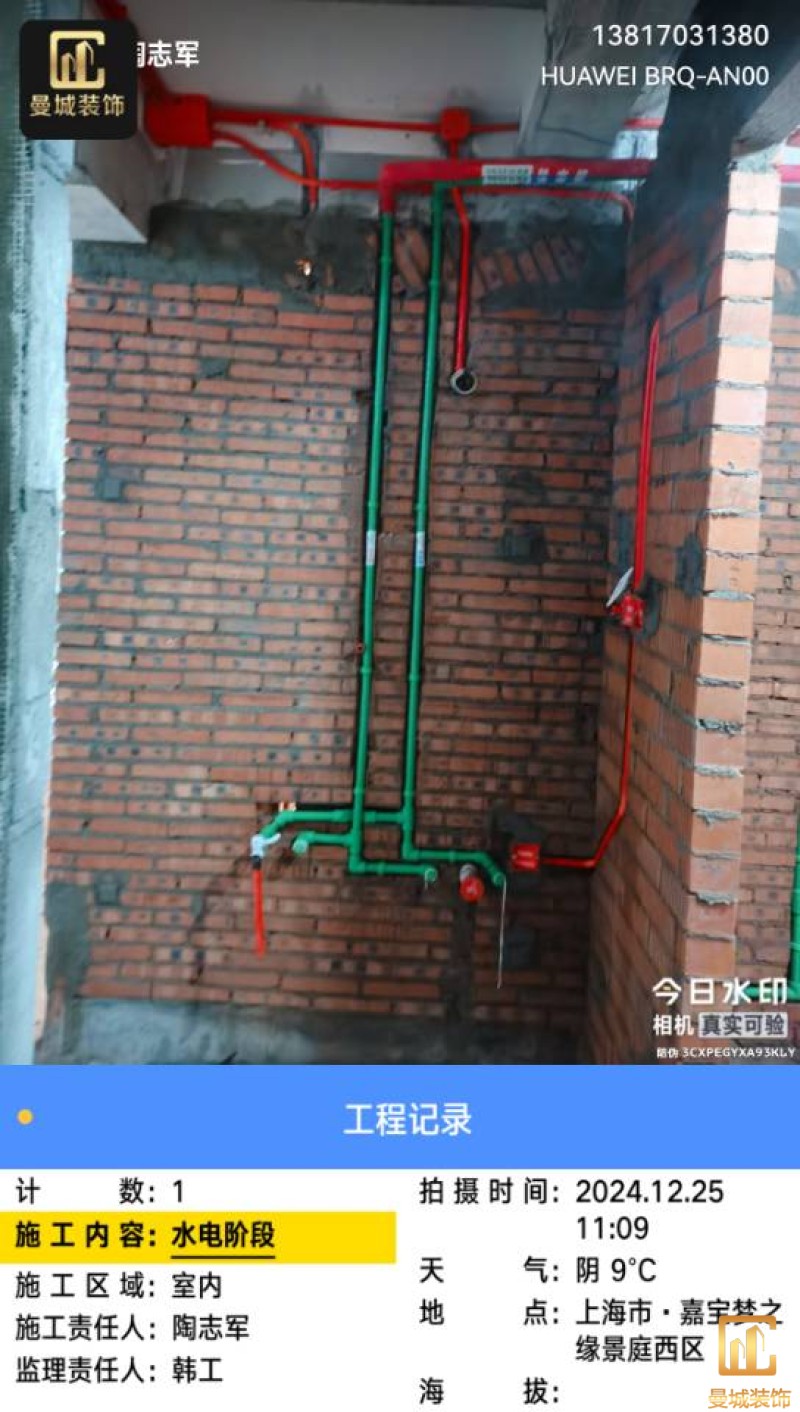

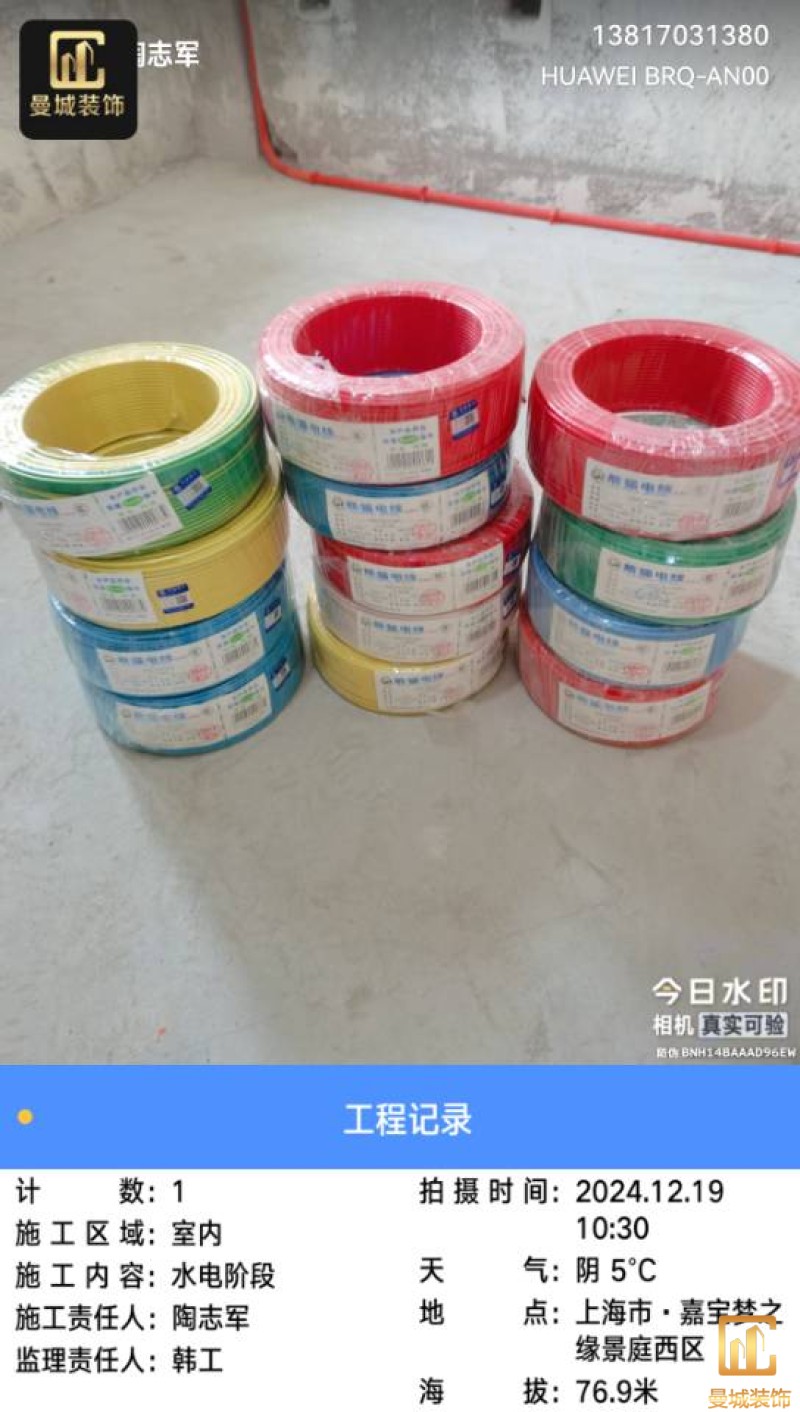

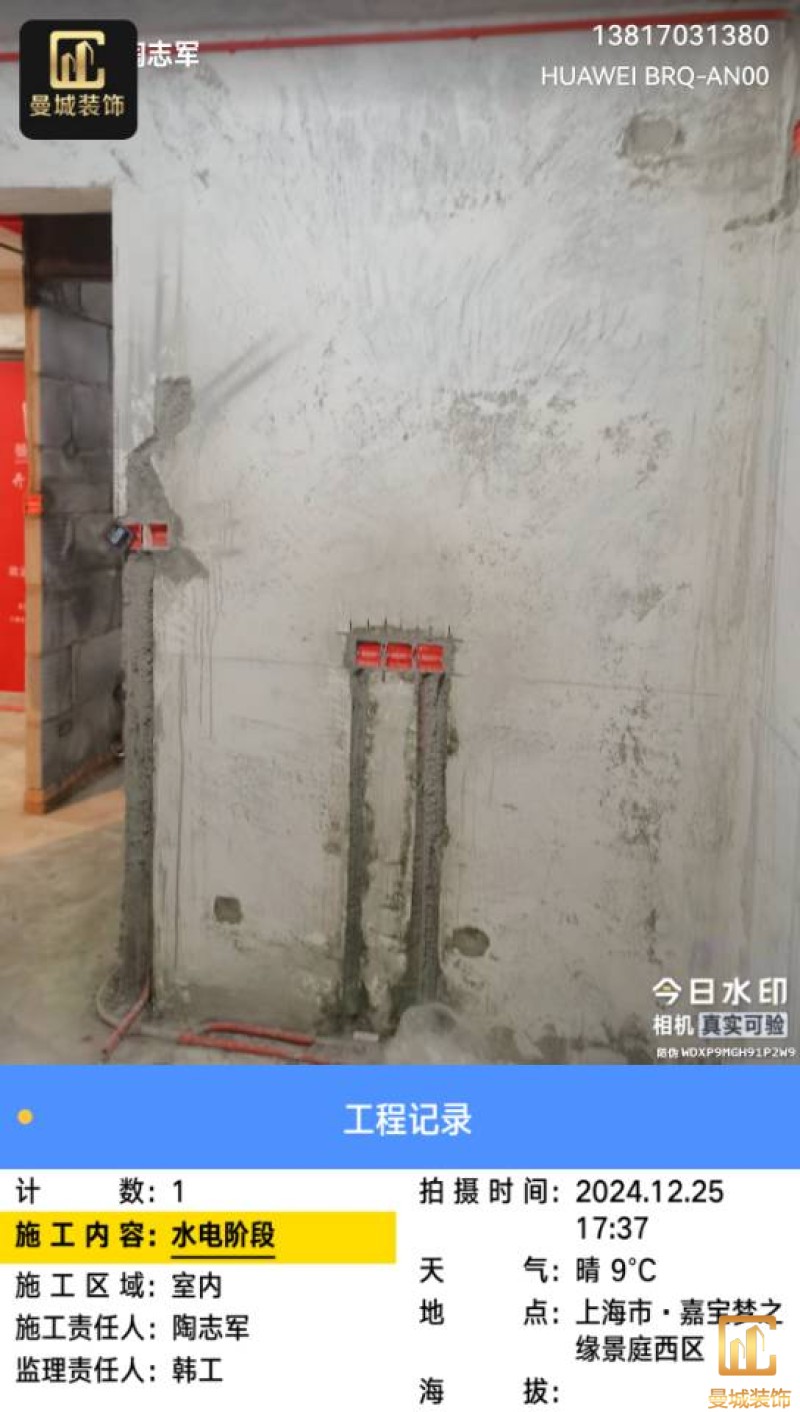

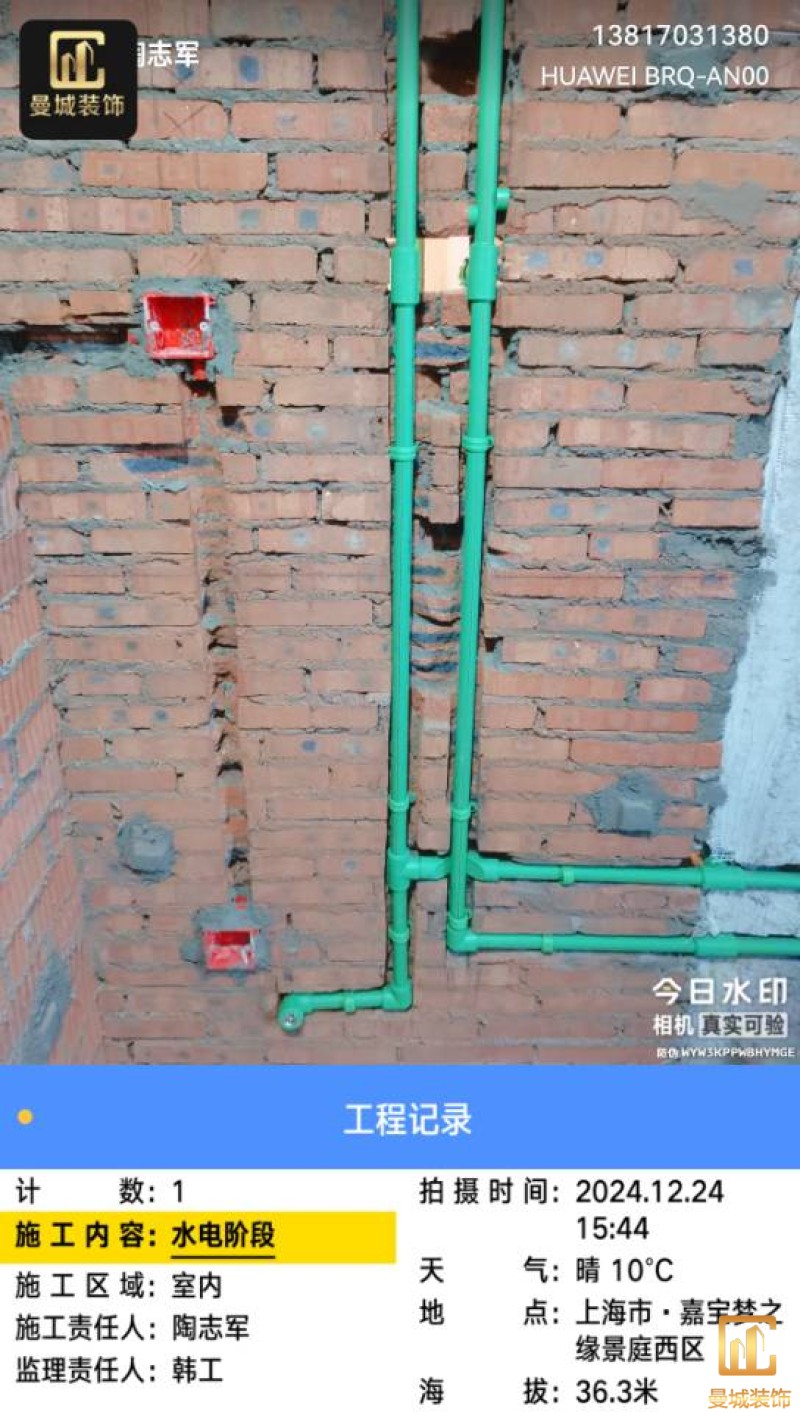

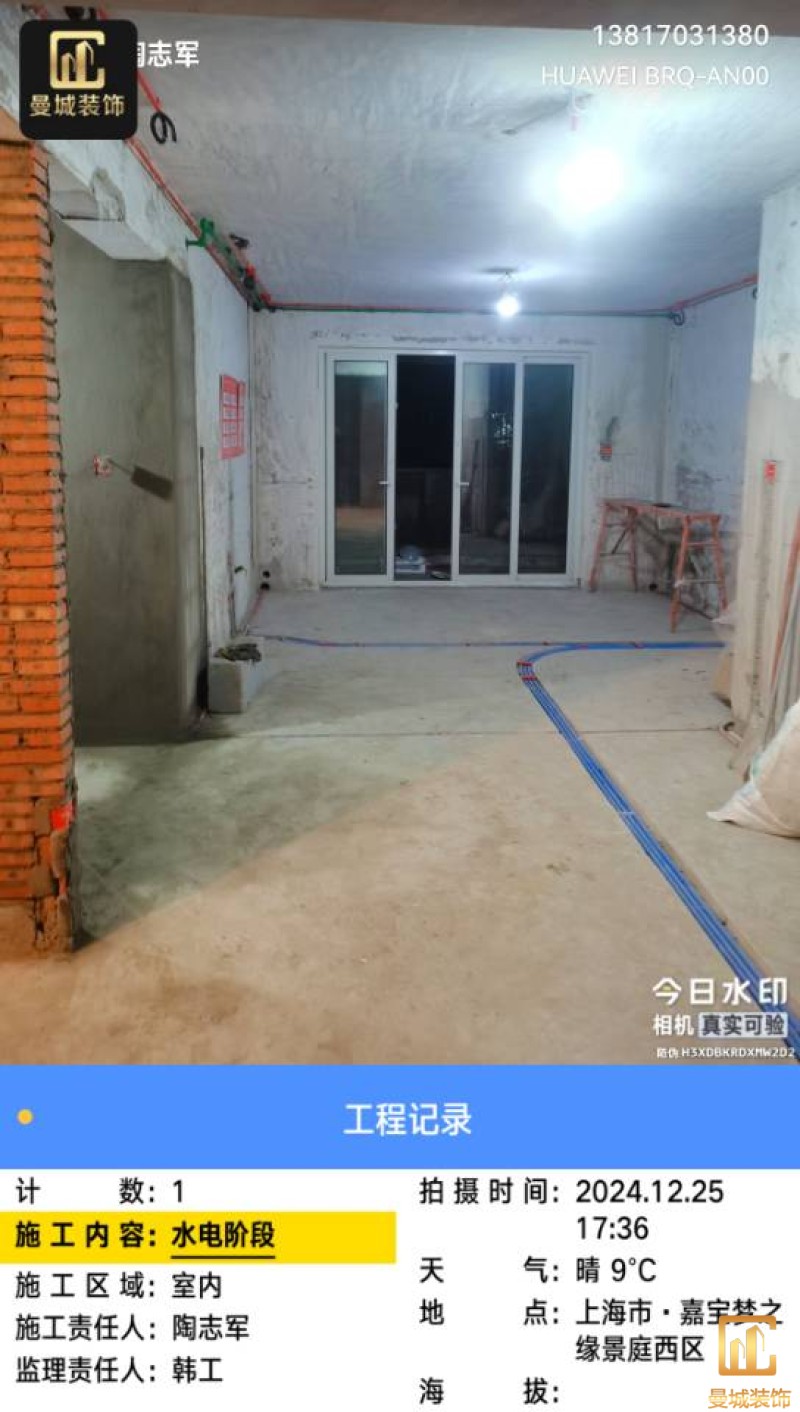

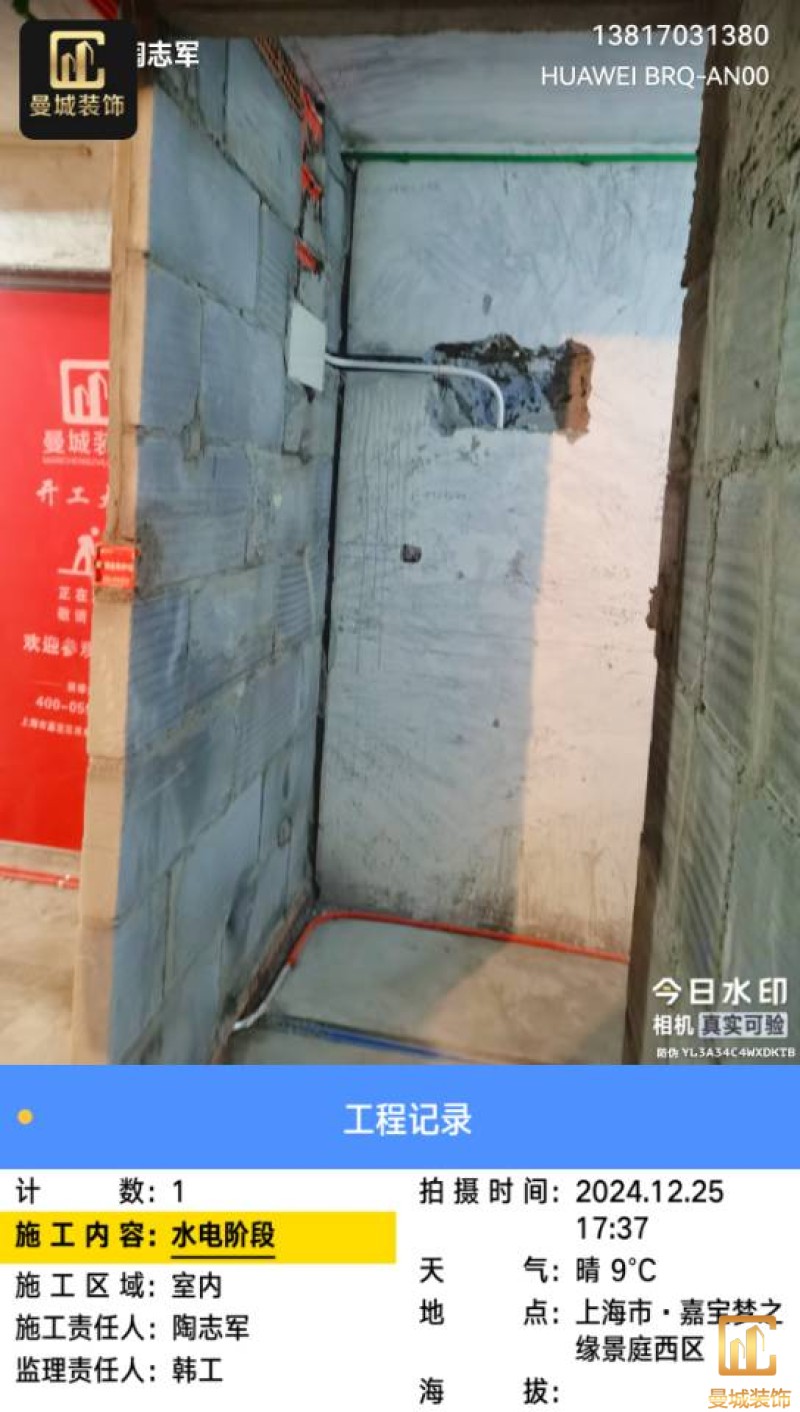

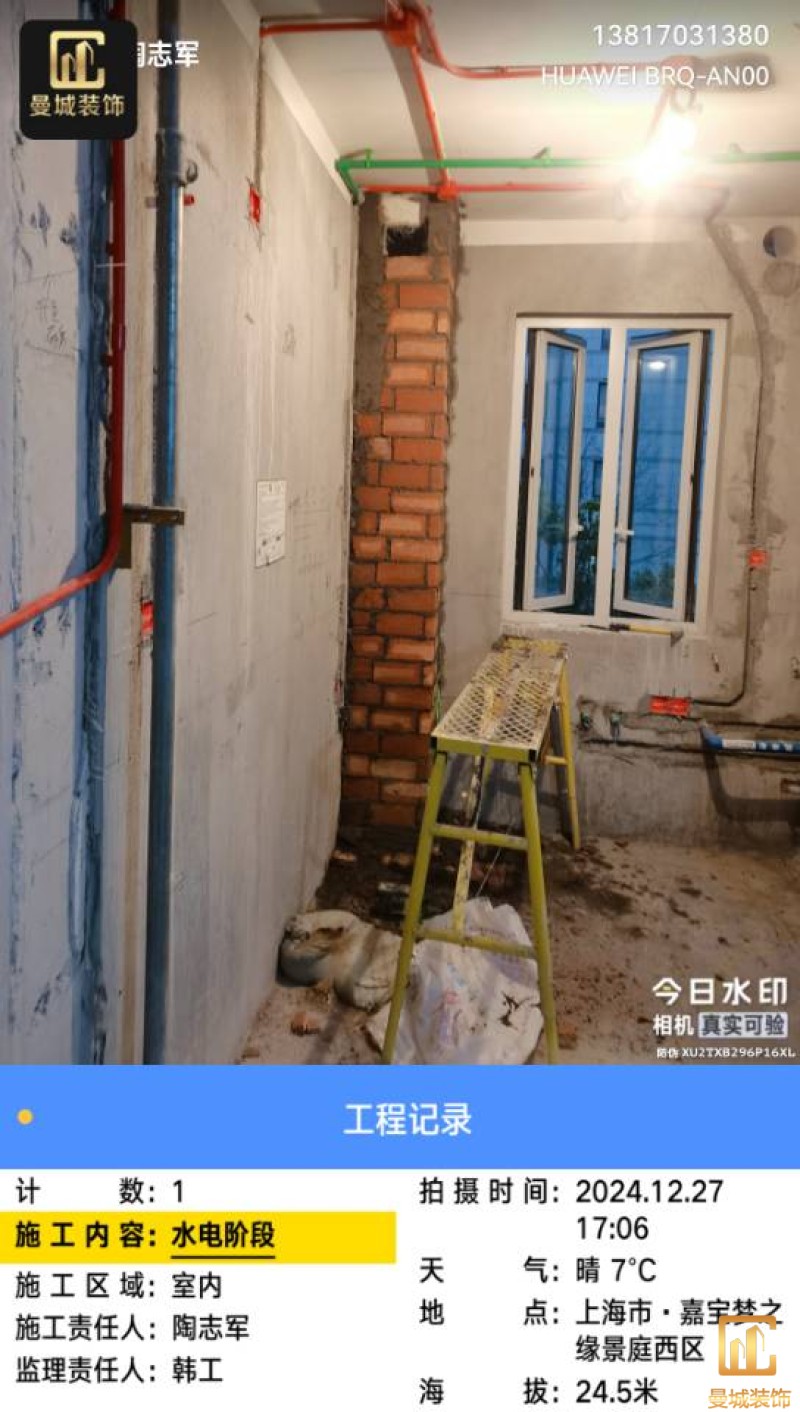

电工已进场施工,电工完工时间预估5个工作是,电线为熊猫、耐克耐。起帆电线1.5数量300米2.5数量为400米,网线超六类康普、熊猫、起帆 线管为中财/保利315中型6分管,按施工要求,厨房进线为4㎡,冰箱单独一路,卫生间进线为4㎡客厅空调为4㎡电线,总线路为11路,分别为 空调4路,厨房2路,卫生间1路,照明1路,房间插座1路,客餐厅1路。开关离地高度1.3米 插座离地35公分,空调插座离地高度2.2米。房间双控开关高度为550-600之间。开关插座总点位为80个。水走顶,电走地,水电不同槽,横槽不超过1米。地面开槽大弧湾工艺,强弱电间距200mm 以上,墙弱电交叉处用专用锡箔做信号屏蔽处理,默认煤气管40PVC管预埋高度离地1350cm。三角阀离地度度1400cm,电视机用50PVC管预埋高度350cm-1100cm 、默认花洒离地高度900-1000cm、马桶三角阀离地度度150-250cm,台盆三角阀离地度度350-400cm,墙排下水离地高度400-500cm,

项目经理:陶志军

水电施工

项目经理:陶志军

水电施工

项目经理:陶志军

水电施工

项目经理:陶志军

水电施工

项目经理:陶志军

水电施工

项目经理:陶志军

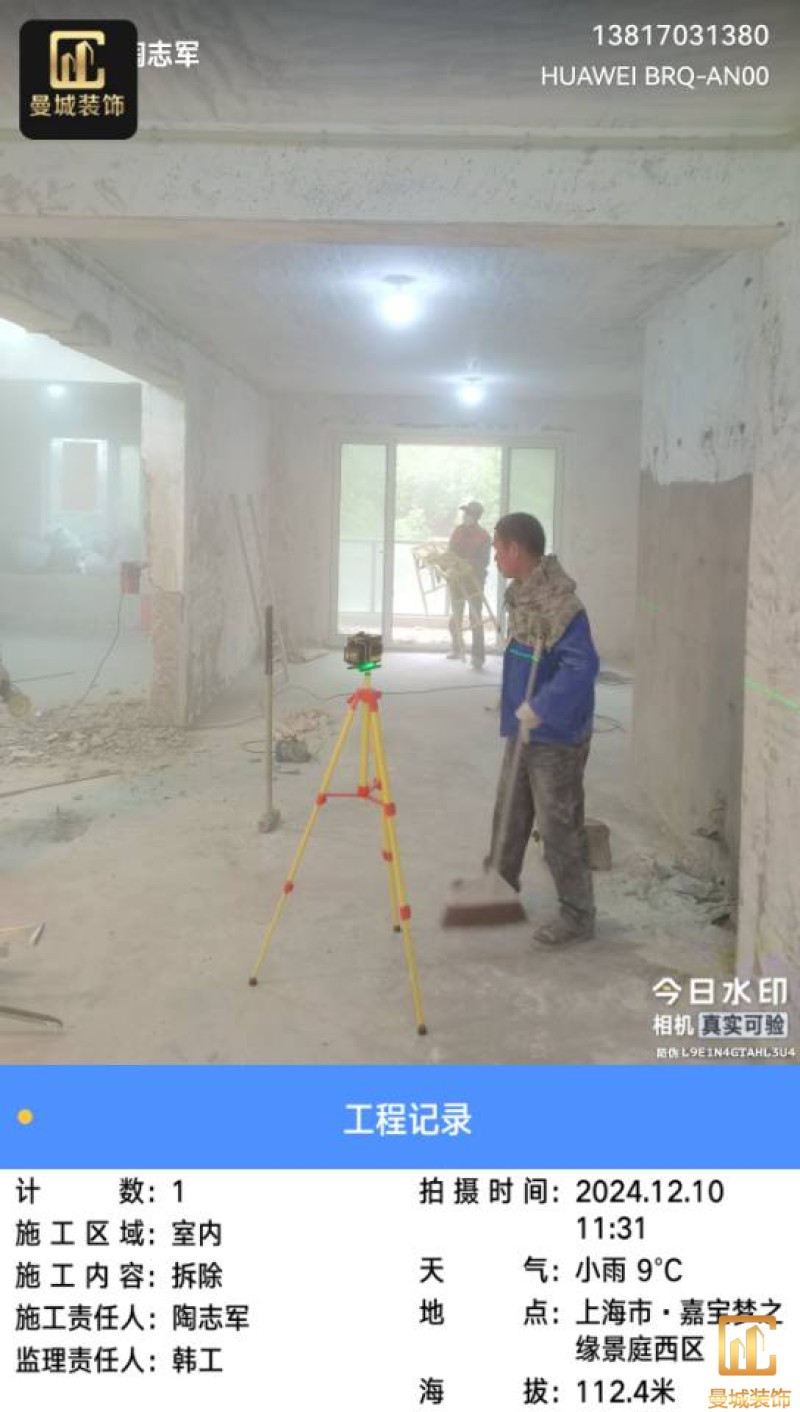

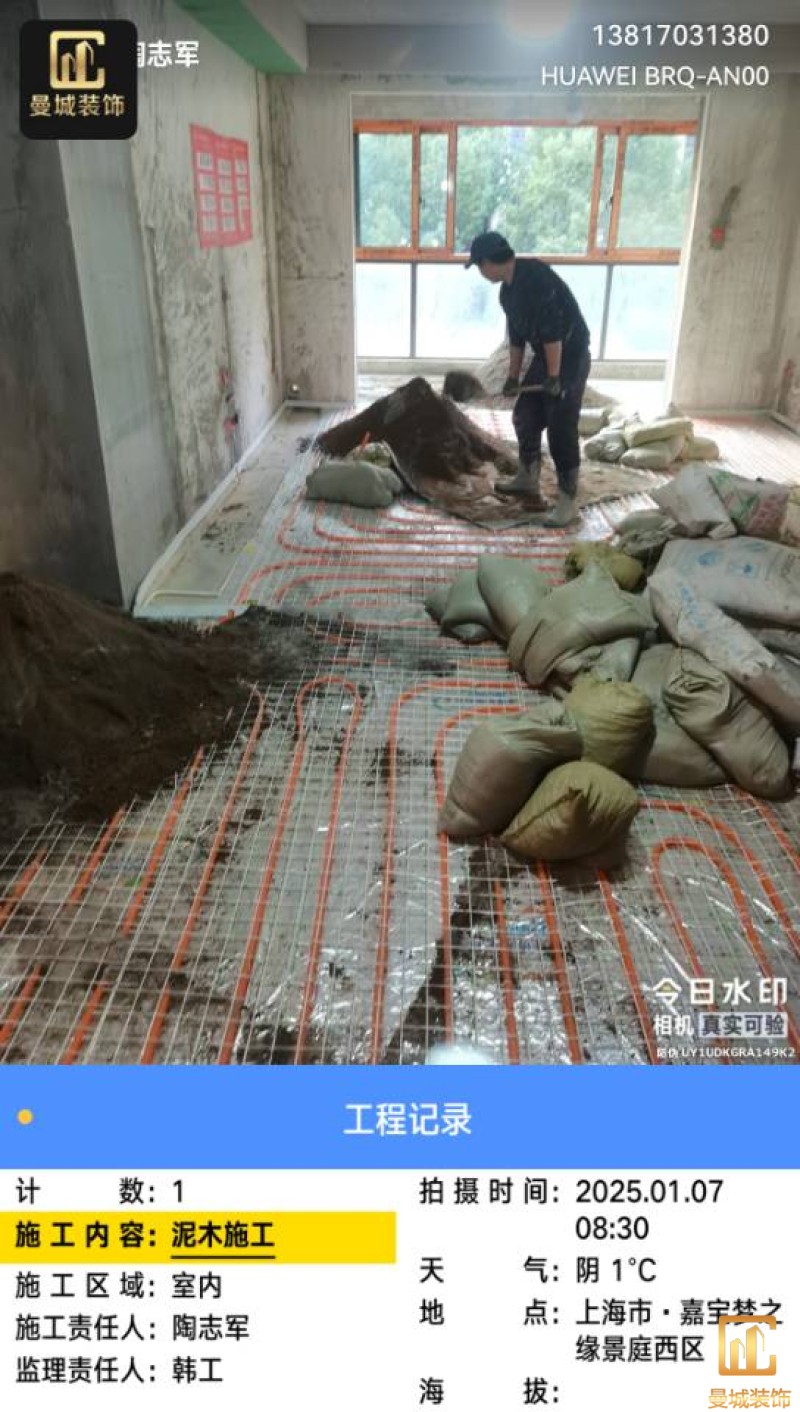

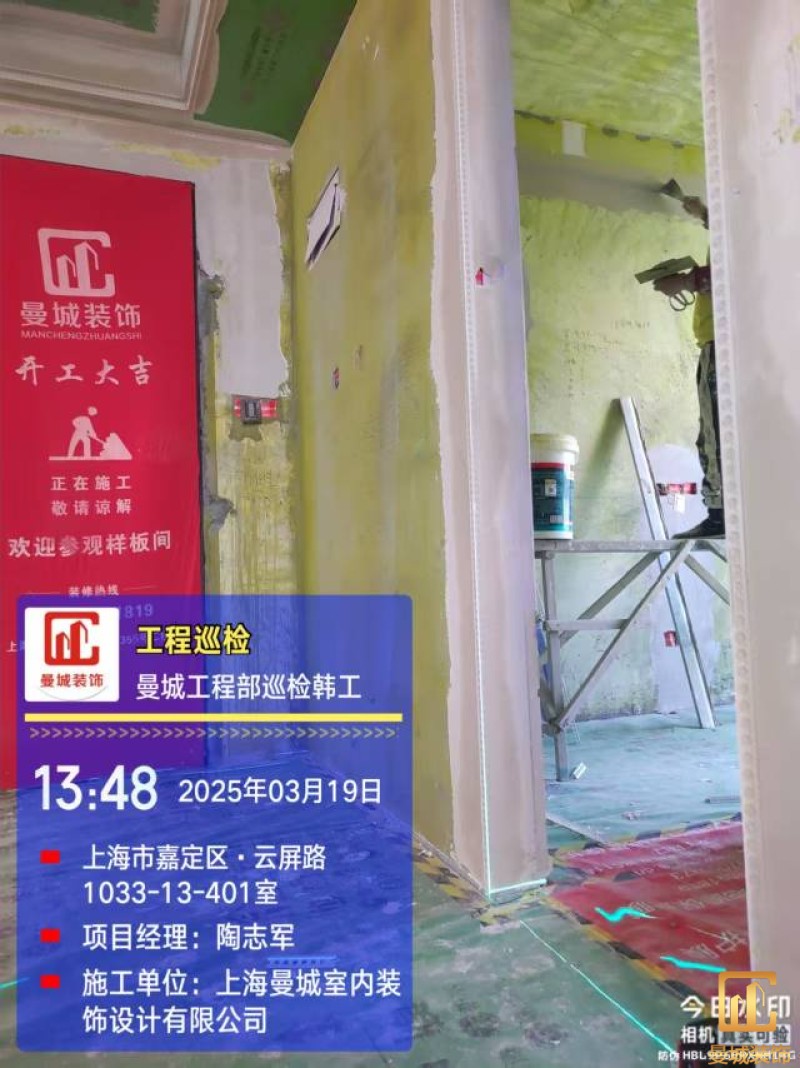

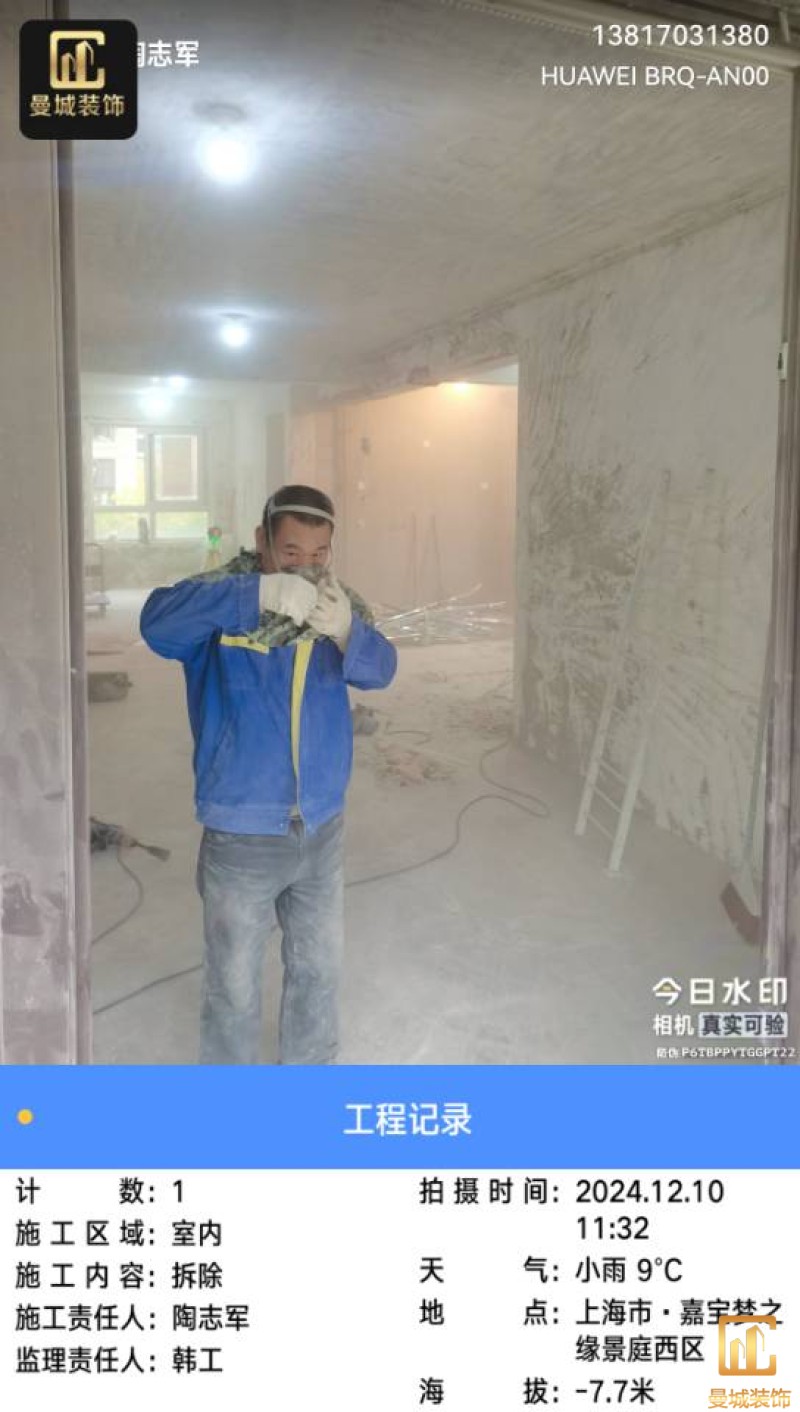

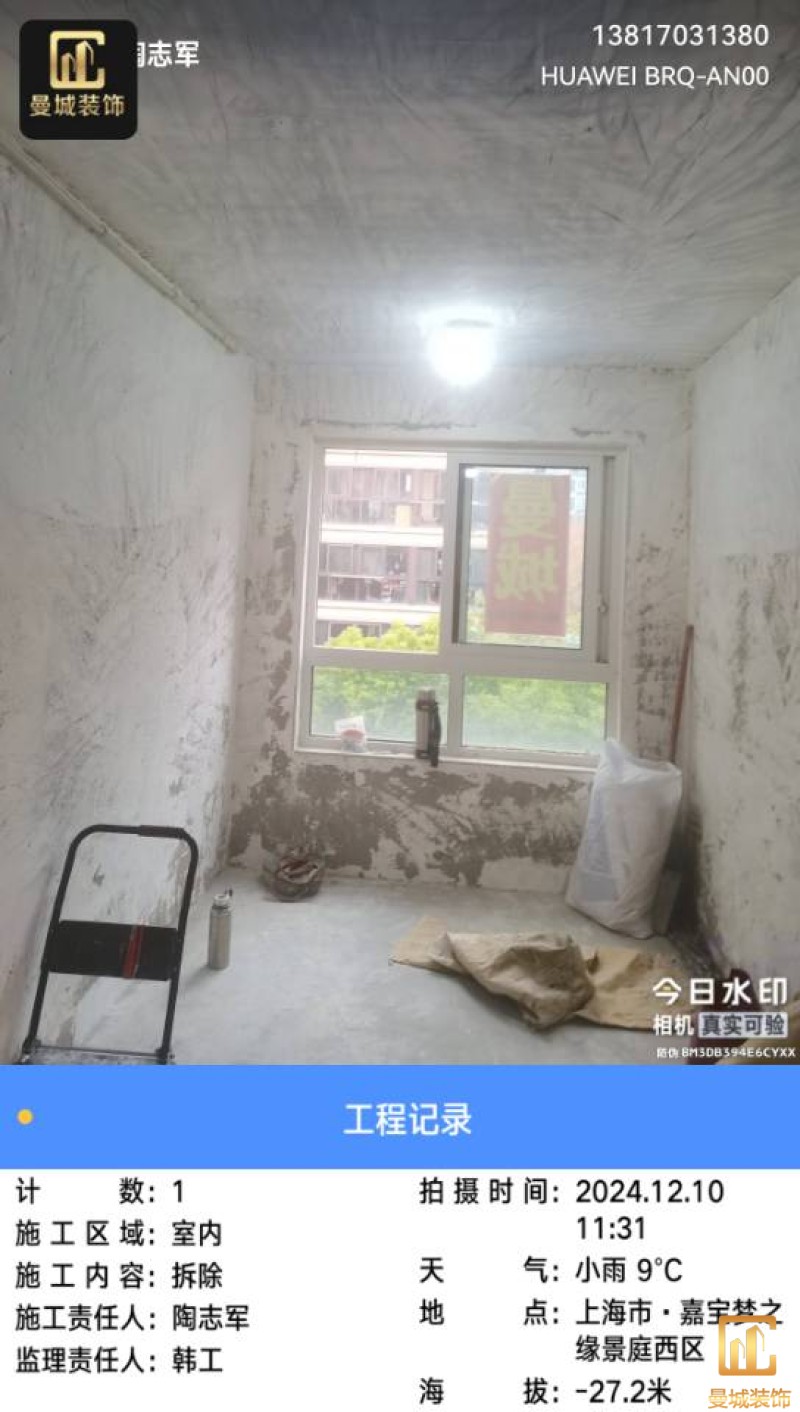

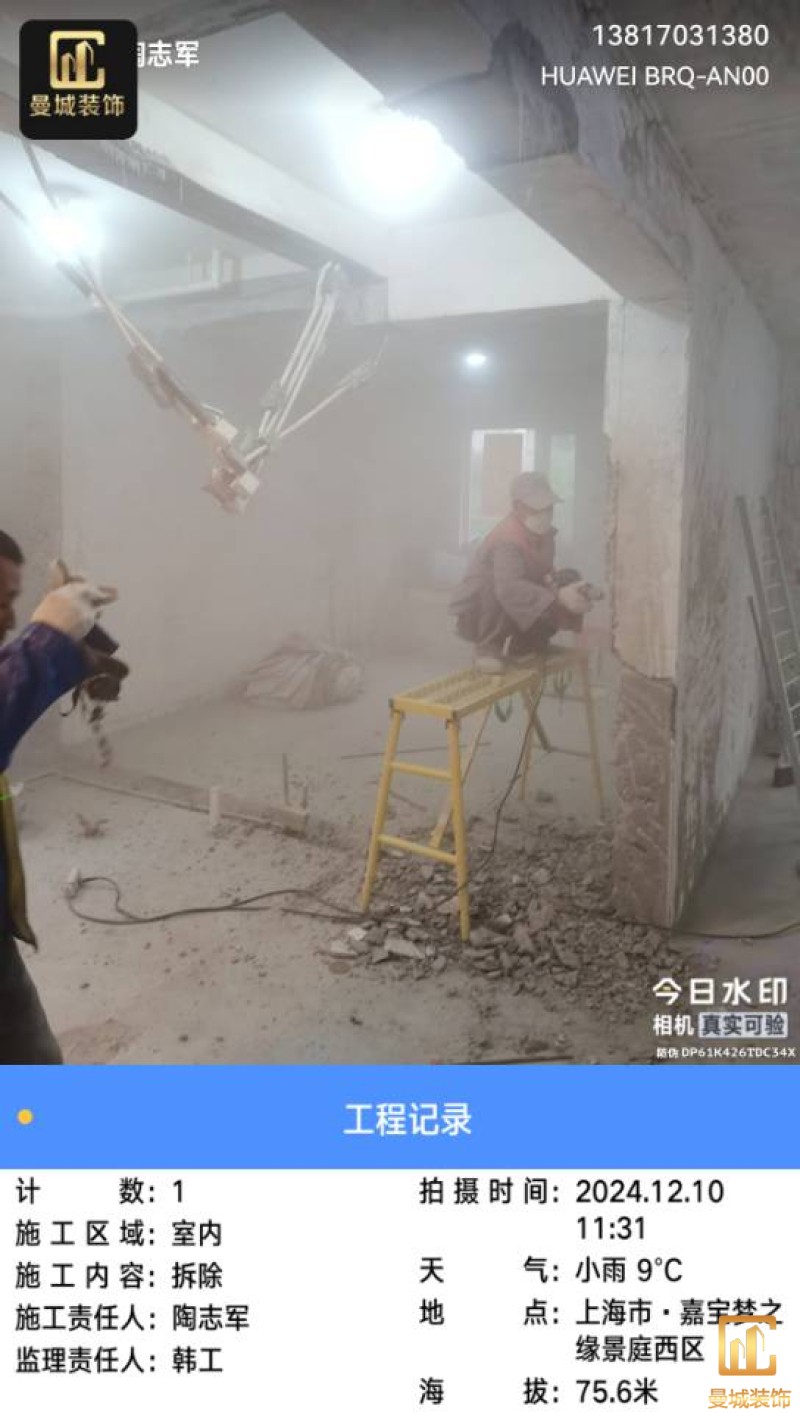

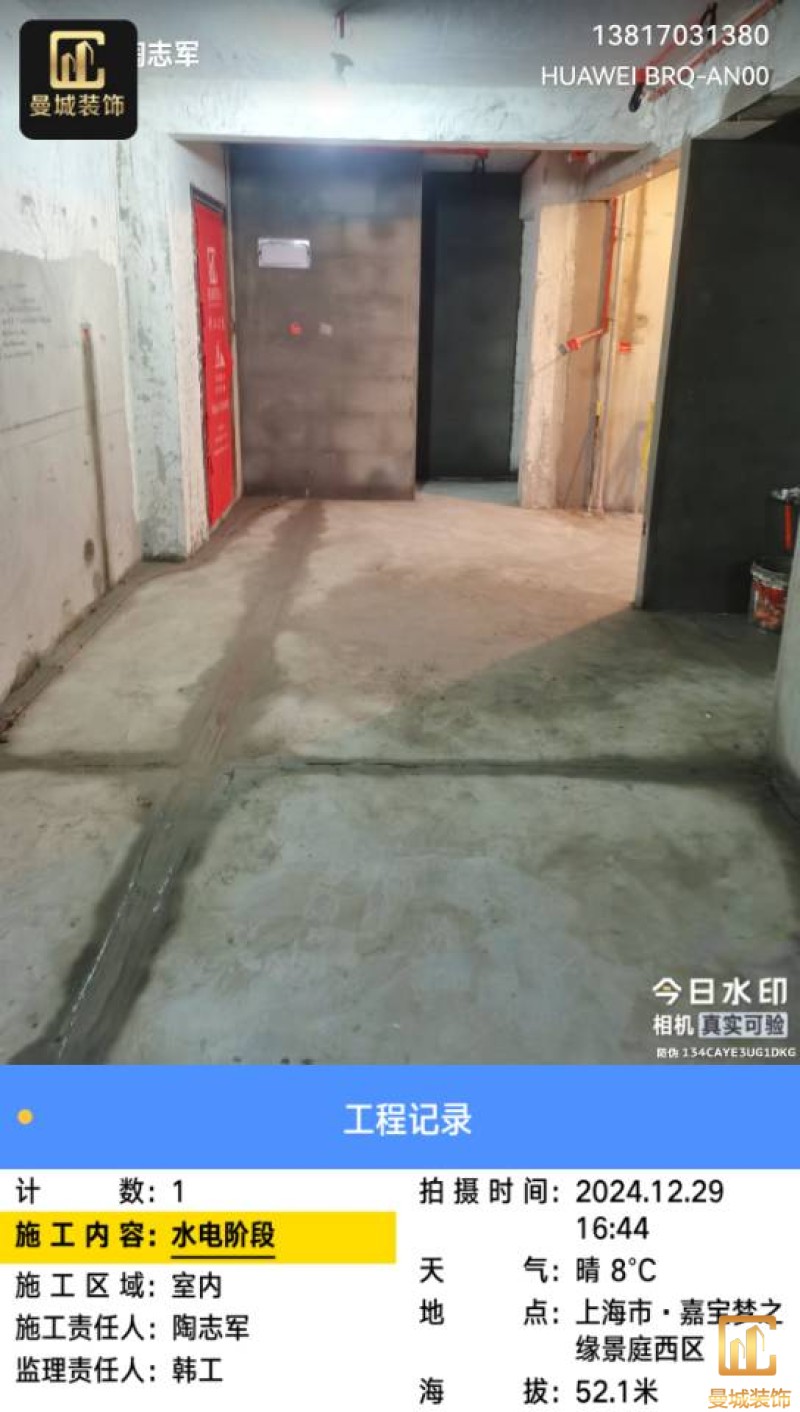

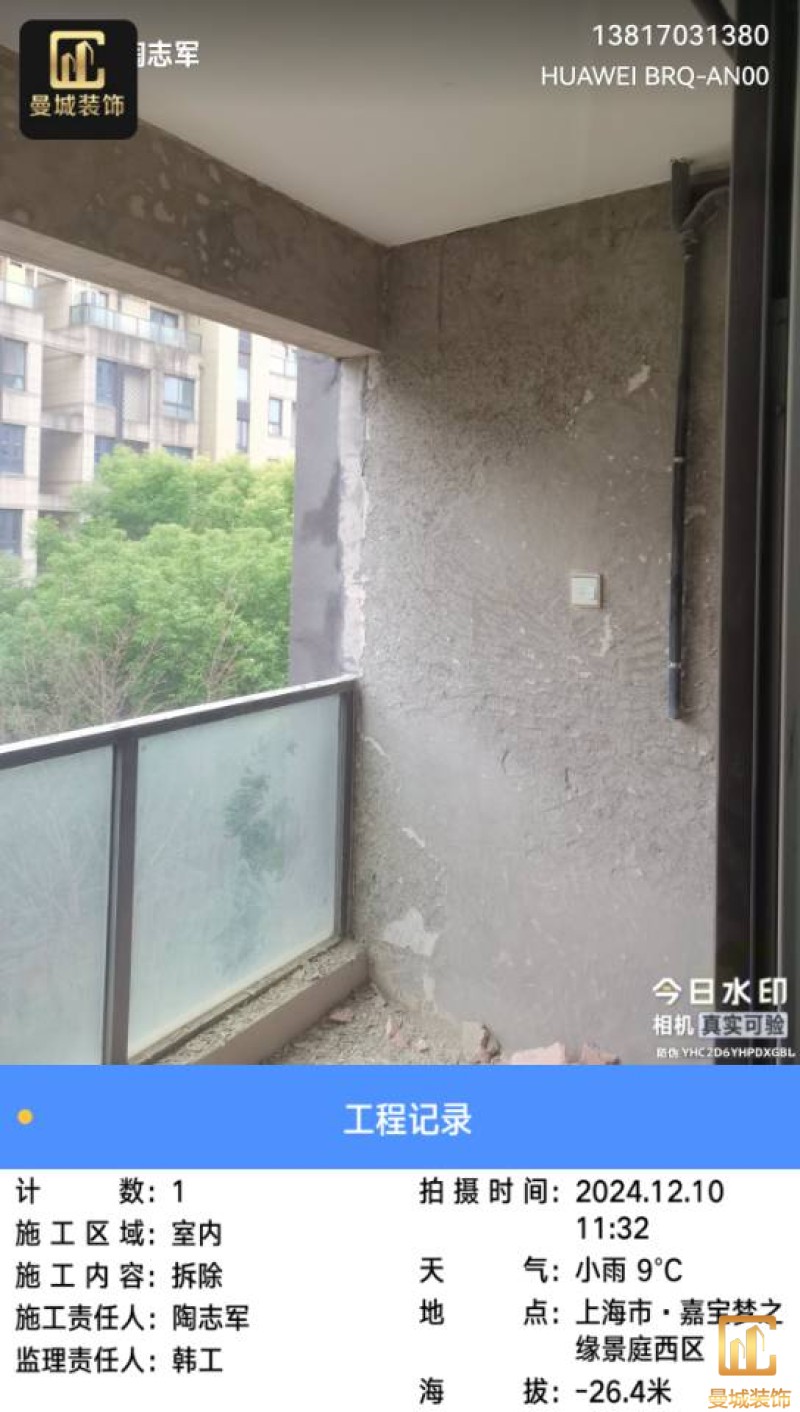

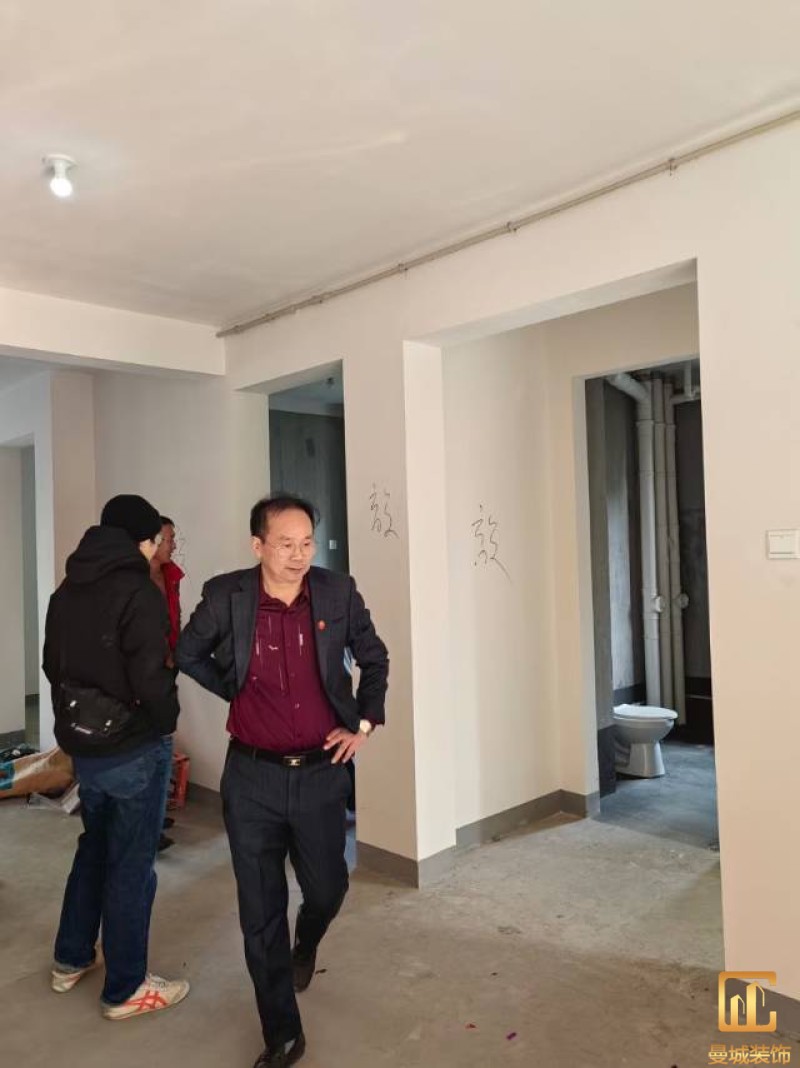

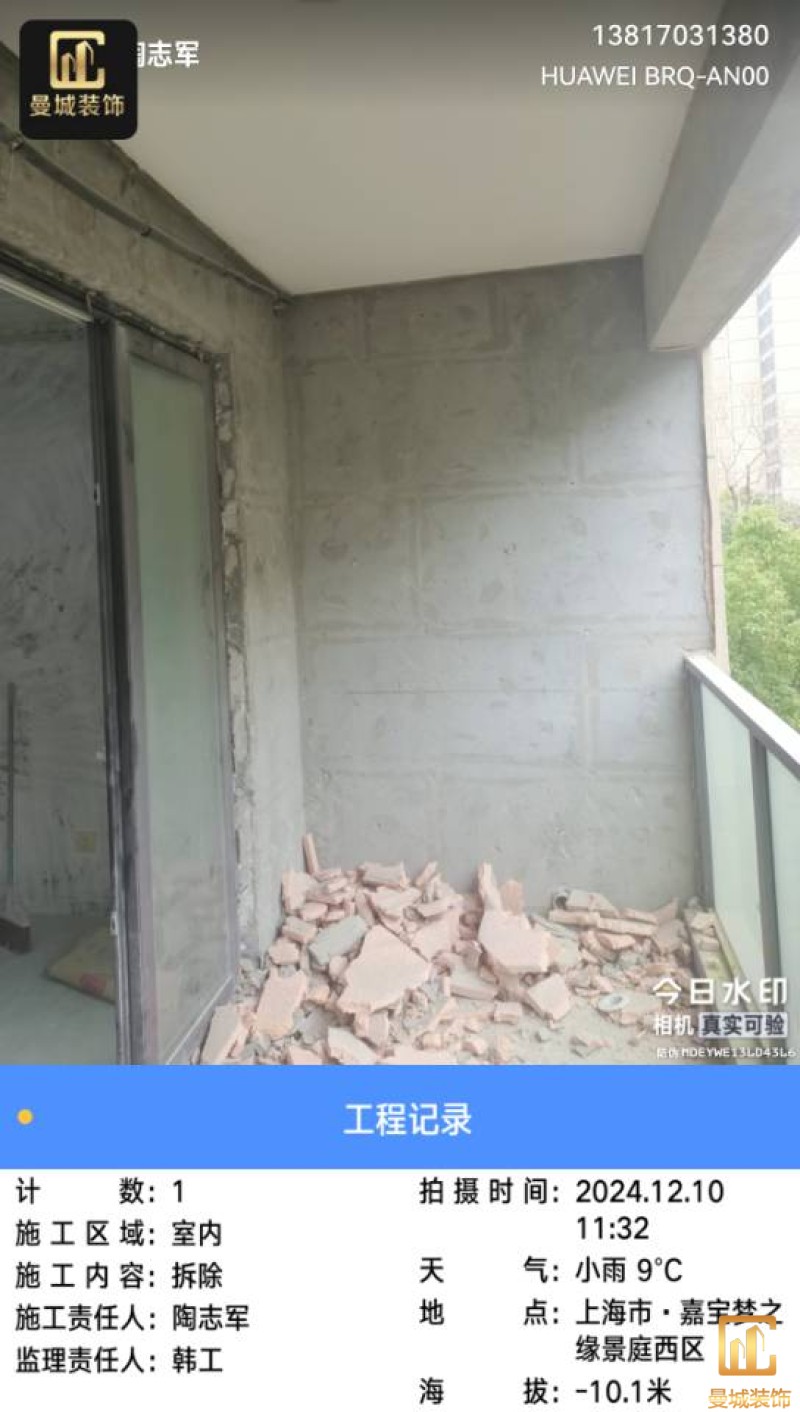

拆除中

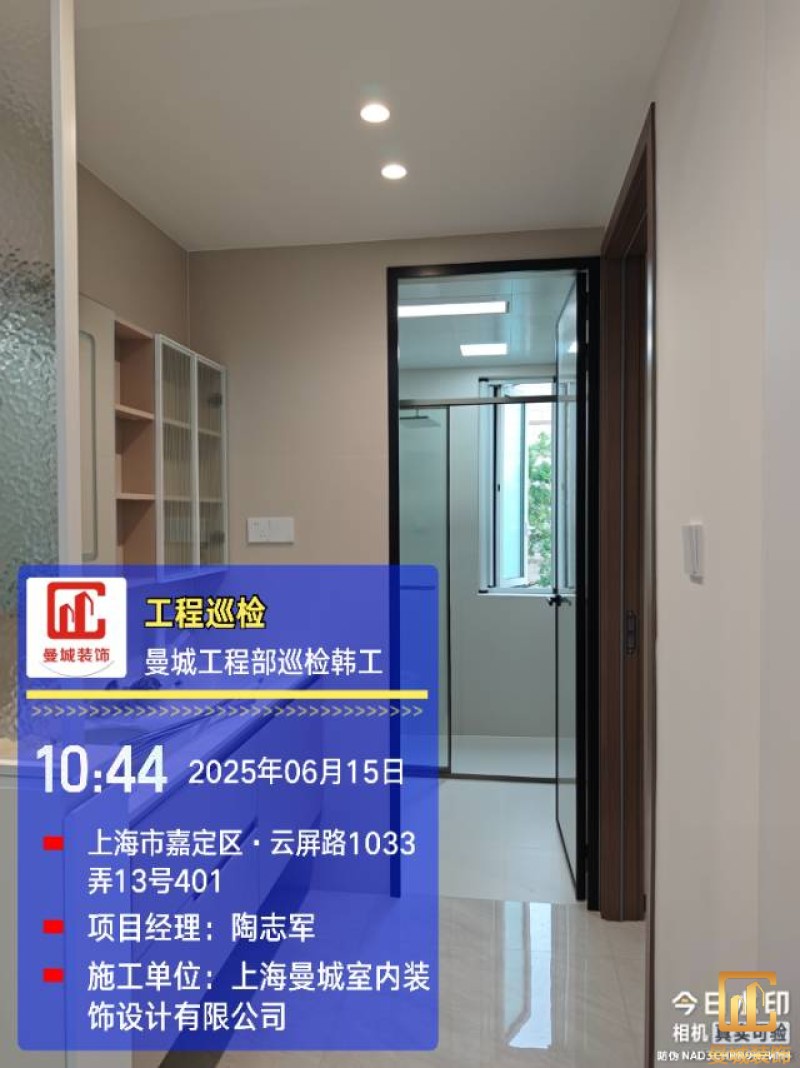

监理:韩工

开工仪式并非一种仪式,而是曼城人对业主的承诺和质量的保证,标准化的施工,专业的服务,是我们曼城人一贯秉承的原则。曼城装饰,受您一份委托,还您一个信任!
