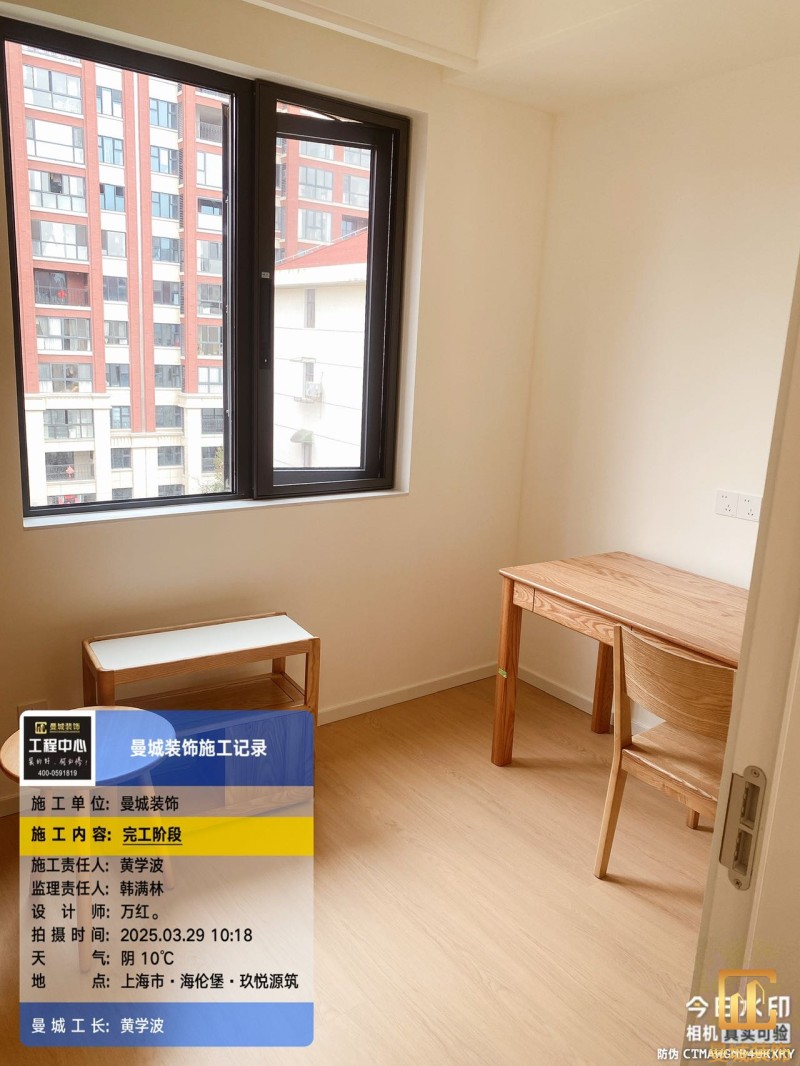

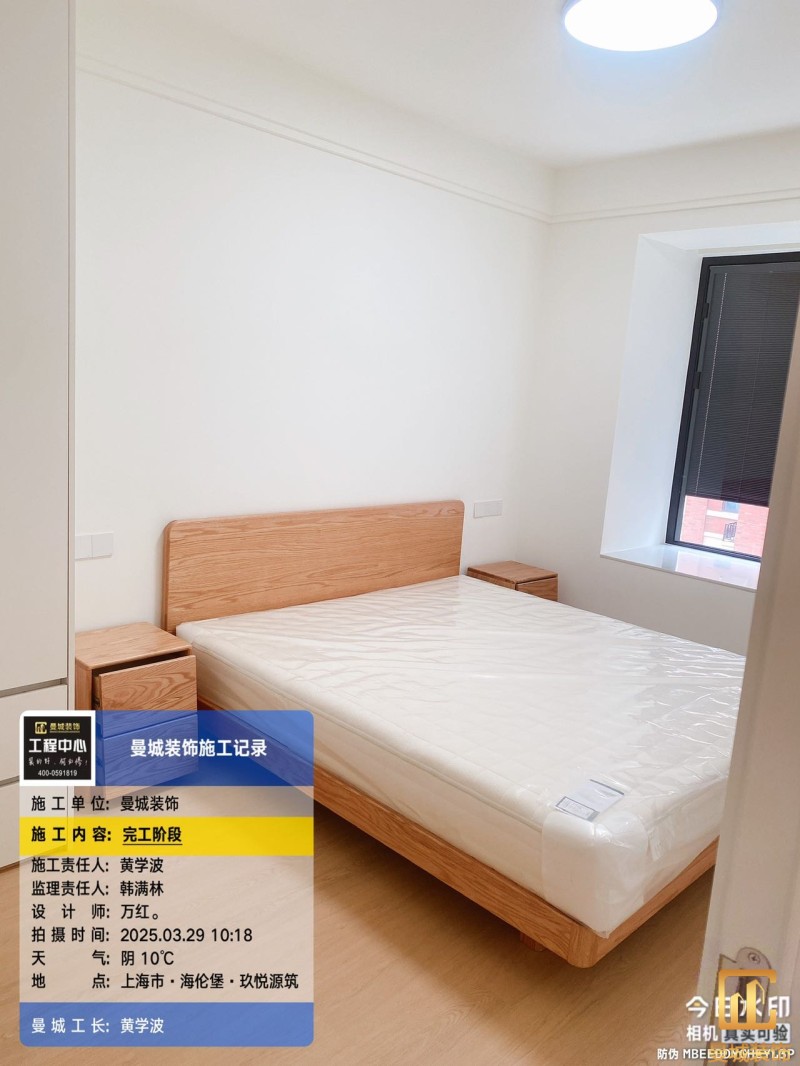

:曼城工长黄学波
设计师:万红
业主:金**
开工时间:2024-08-05
完工时间:2024-12-21

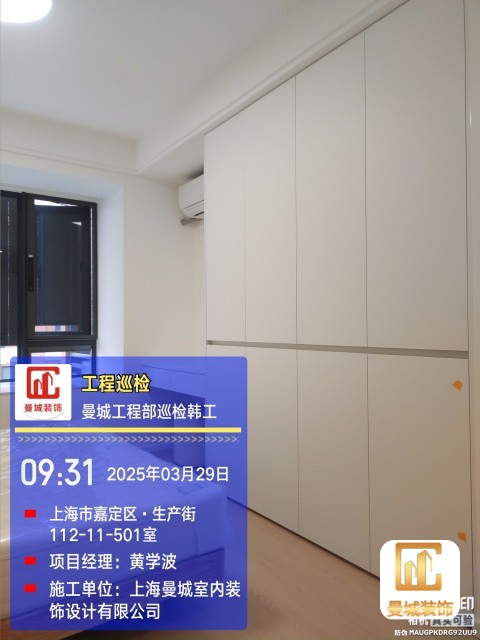

项目经理:曼城工长黄学波

尊敬的老师:您好! 首先,衷心地感谢您选择曼城为您装修!“一次装修,朋友一辈子”,这是我们始终坚守的理念。 在过去这几个月的施工过程中,很抱歉给您添了不少麻烦。装修期间,或许由于我们的工人与供应商的对接问题,产生了一些意见上的分歧。但令人欣慰的是,通过不断地沟通与努力,伴随着今天的验收交付,所有的分歧都化作了最完美的成果。 今后在您入驻的过程中,如果遇到任何维修方面的问题,请及时联系聂总。您可以通过直线微信 13122571259 与他取得联系。 如果您对我们的装修质量感到满意和认可,希望您能将曼城推荐给身边有装修需求的朋友。作为感谢,我们将为您送上 2000 元的装修抵用券(可折现)。 再次祝愿老师您乔迁之喜,未来的生活充满幸福和快乐! 曼城装修团队 2024 年 7 月 15 日

监理:韩工

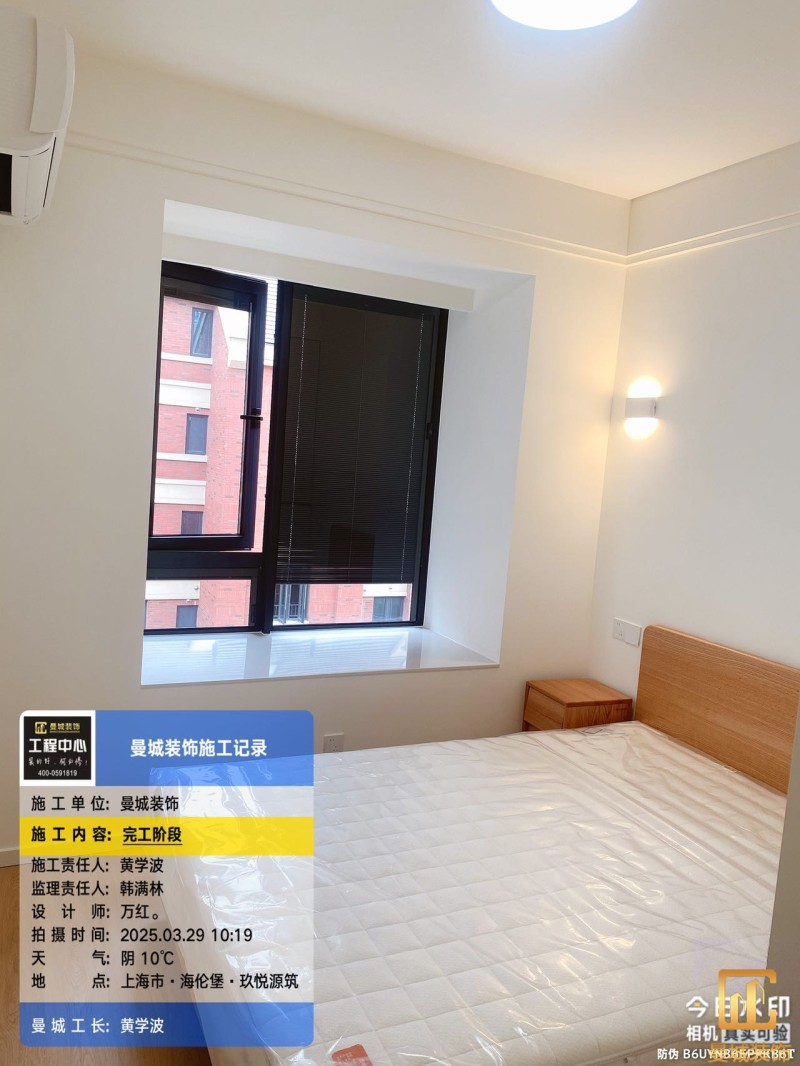

对于业主和装修公司而言,开工进场到完工交付就是一篇完整的装修日记,它记录了毛坯房的蜕变,记录了新家的诞生。当然,每个爱家的诞生,都缺少不了信任,沟通,施工,售后,服务。 我们也必须做到:遇到问题能够立即跟业主沟通,能站在业主的立场,设身处地为业主着想,每个工种衔接配合,专业施工,积极负责的工作态度,而且保证质量。为您打造一个温馨的港湾。

项目经理:曼城工长黄学波

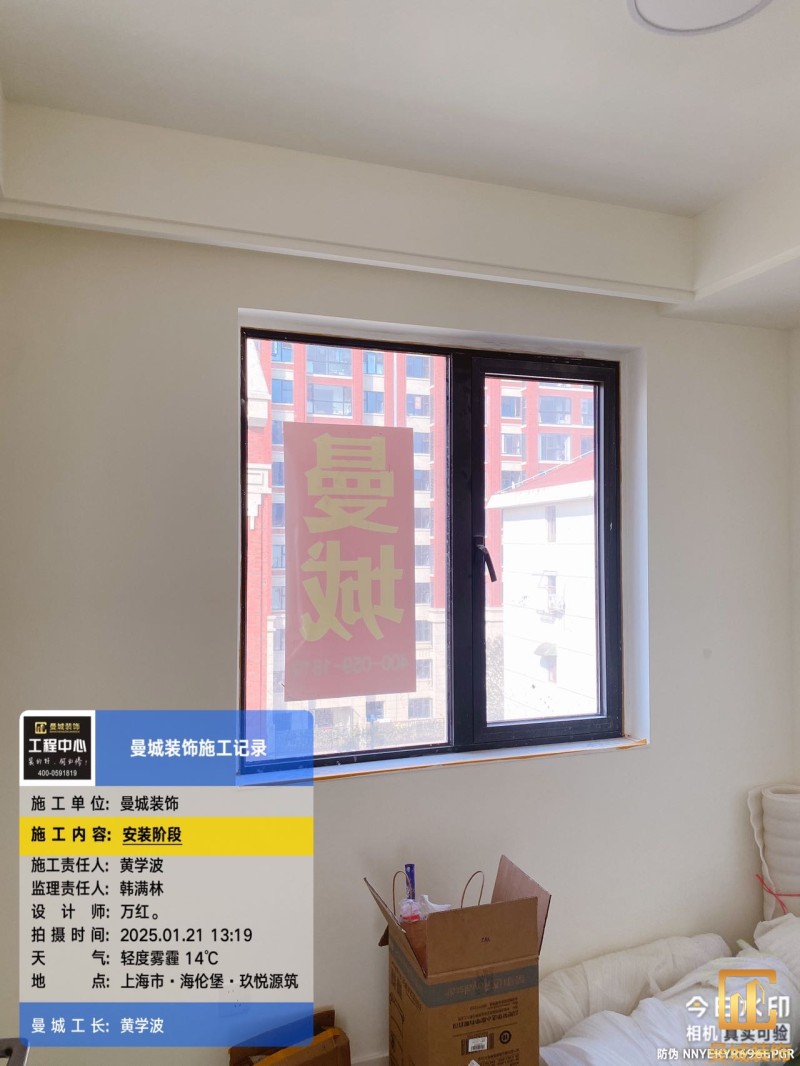

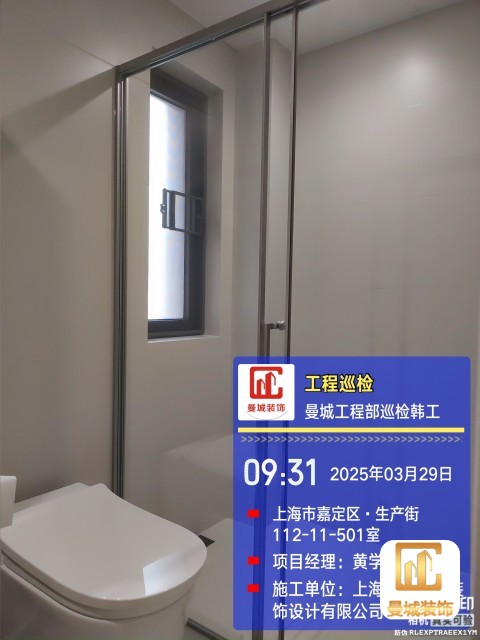

水电门窗已关闭。

项目经理:曼城工长黄学波

1、洁具出水遵循左热右冷,必须按统一的规范,2、安装马桶法兰已装好,用的是防臭防漏水加厚加长硅胶垫圈永不渗水。3、开关插座已完成垂直平整已检查。4、潜水艇三角阀右冷左热已安装完成无渗水。5、踢脚线、门套安装门套边框收胶已完成,6、所有龙头安装完毕检查无渗水。7、厨房水槽、卫生间台盆、阳台洗衣机台盆,下水全部接通无反水,软管连接下水已用专用密封胶密封好,所有台面用专用防毒硅胶收口完成,8所有空调洞口窗台下口厨房柜内防潮已做好

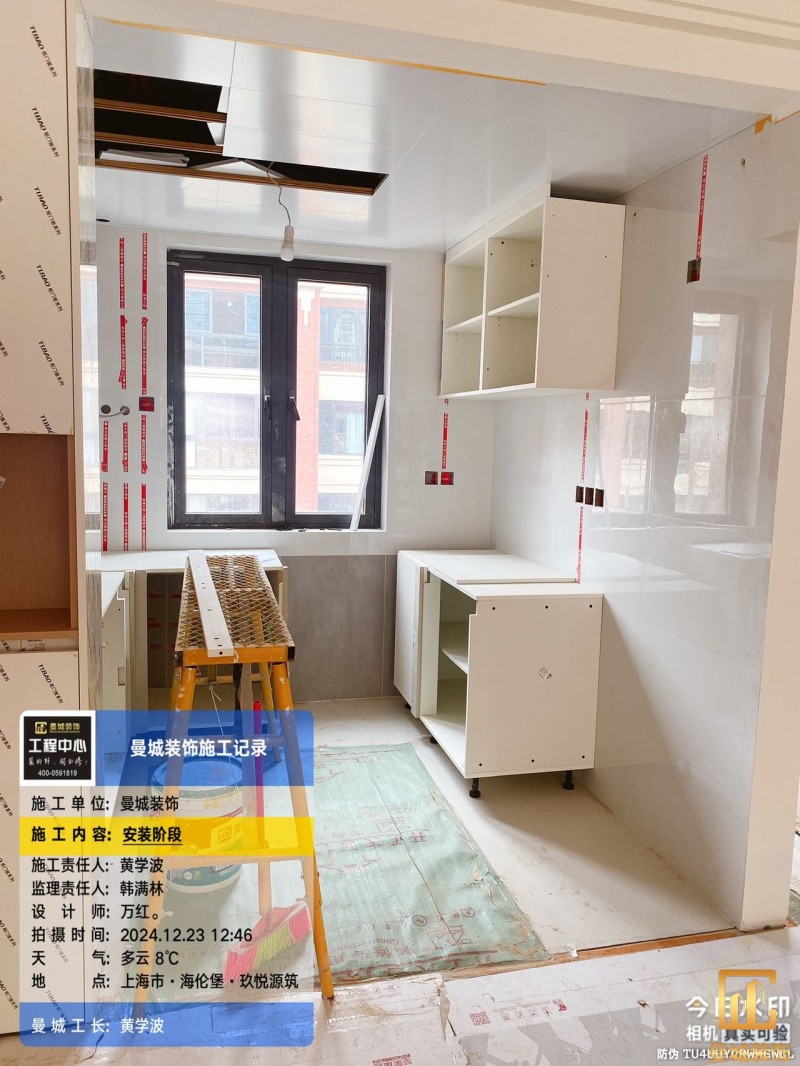

项目经理:曼城工长黄学波

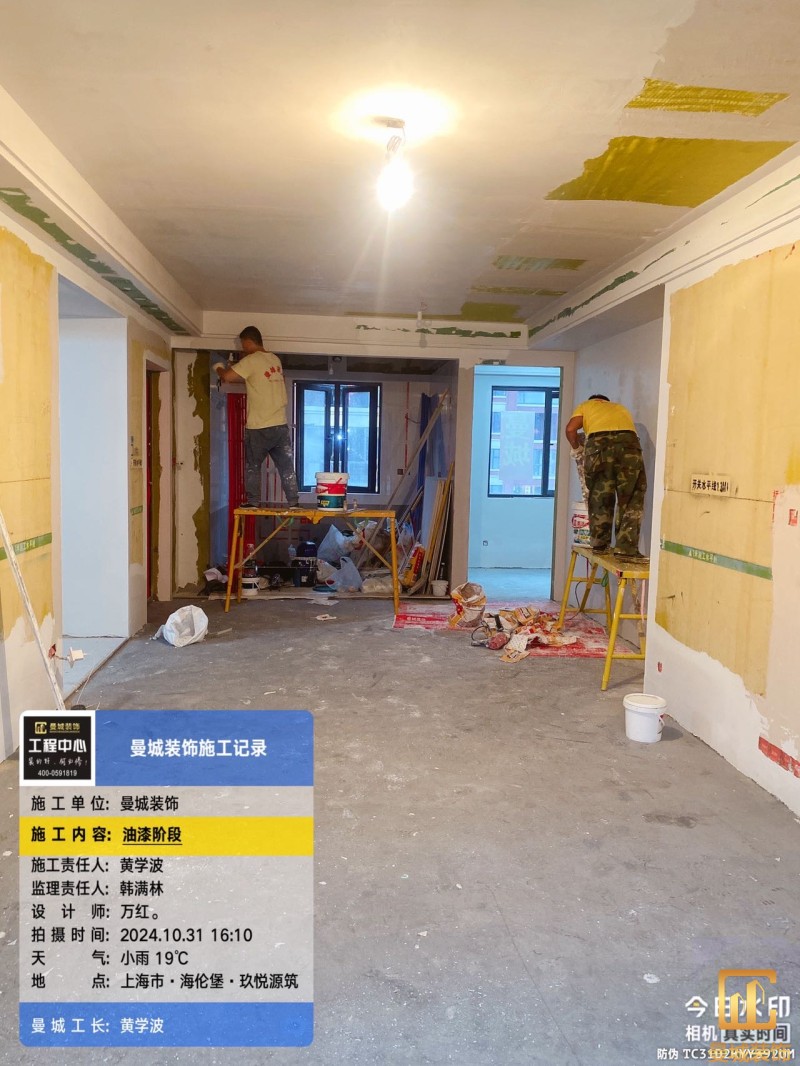

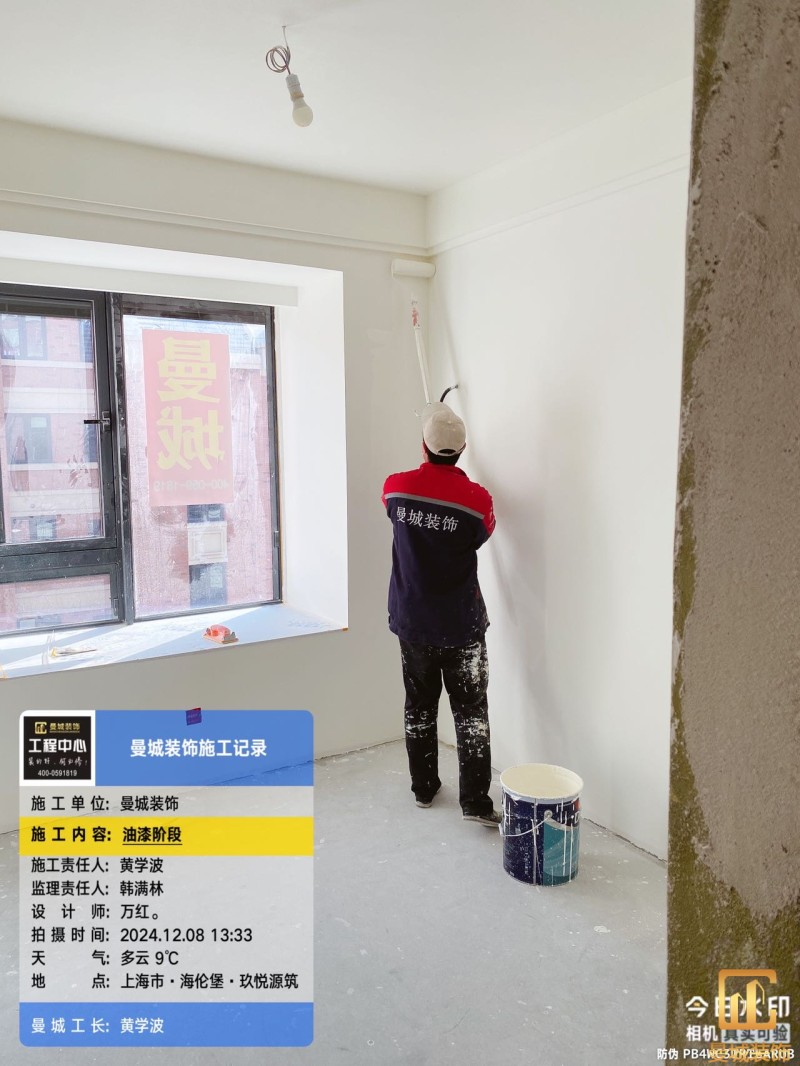

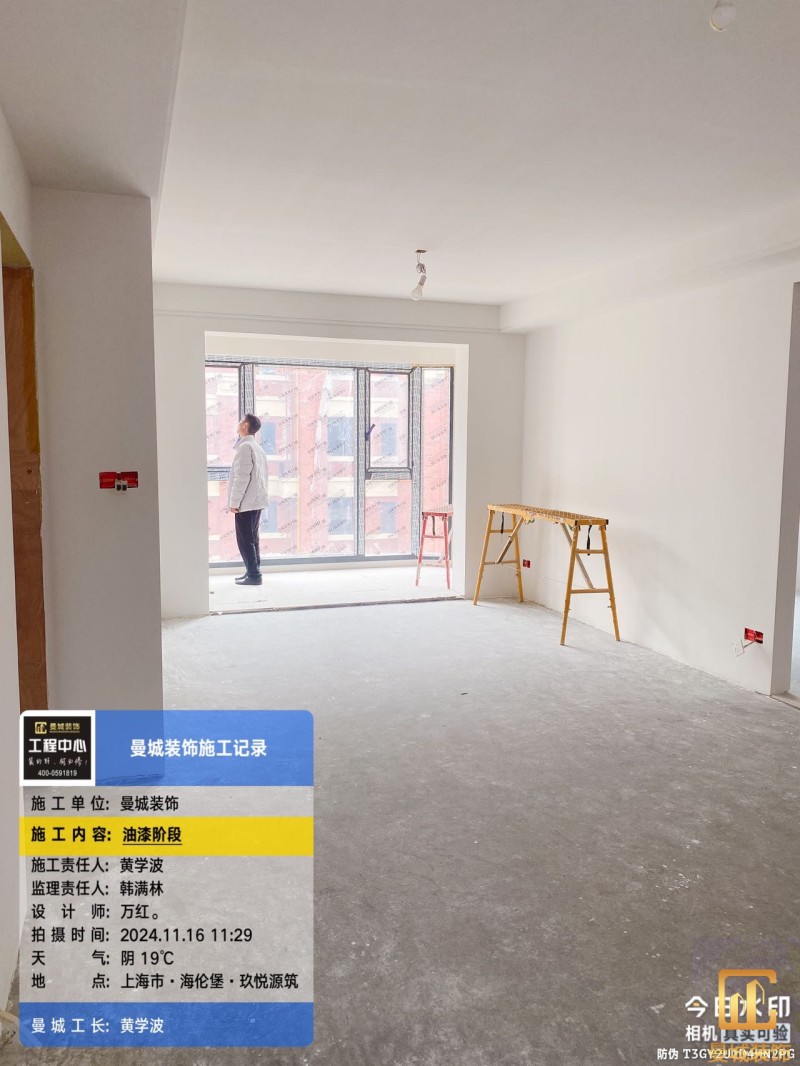

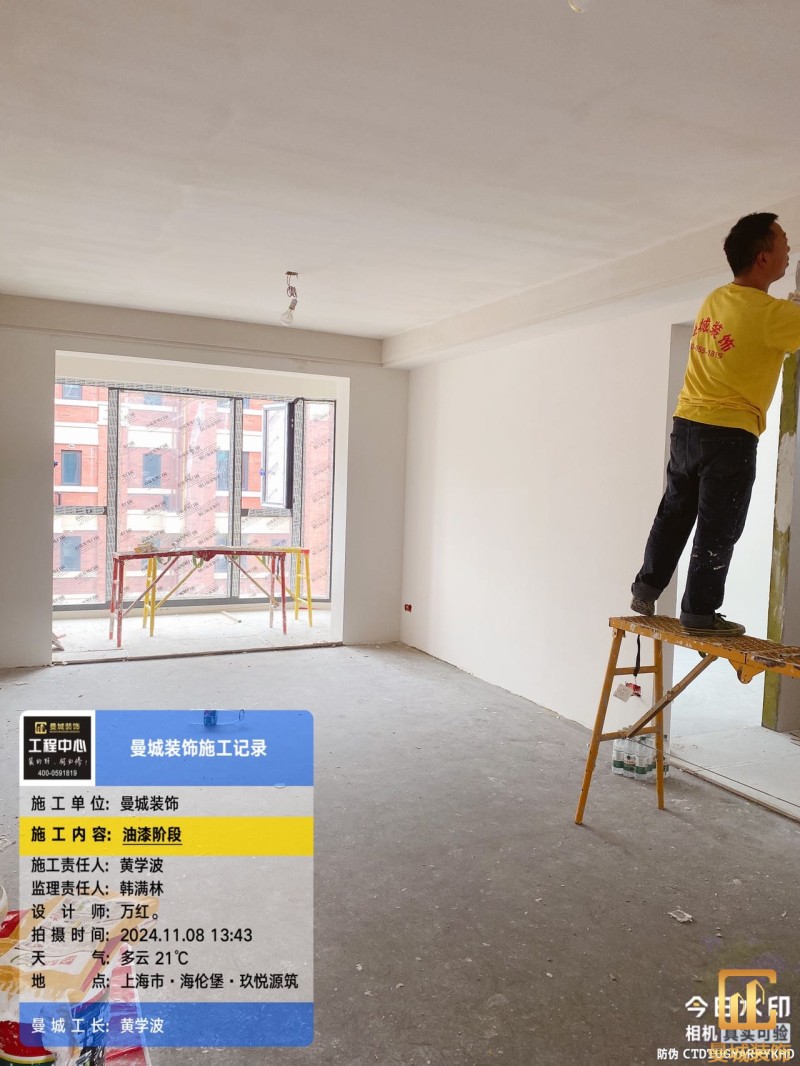

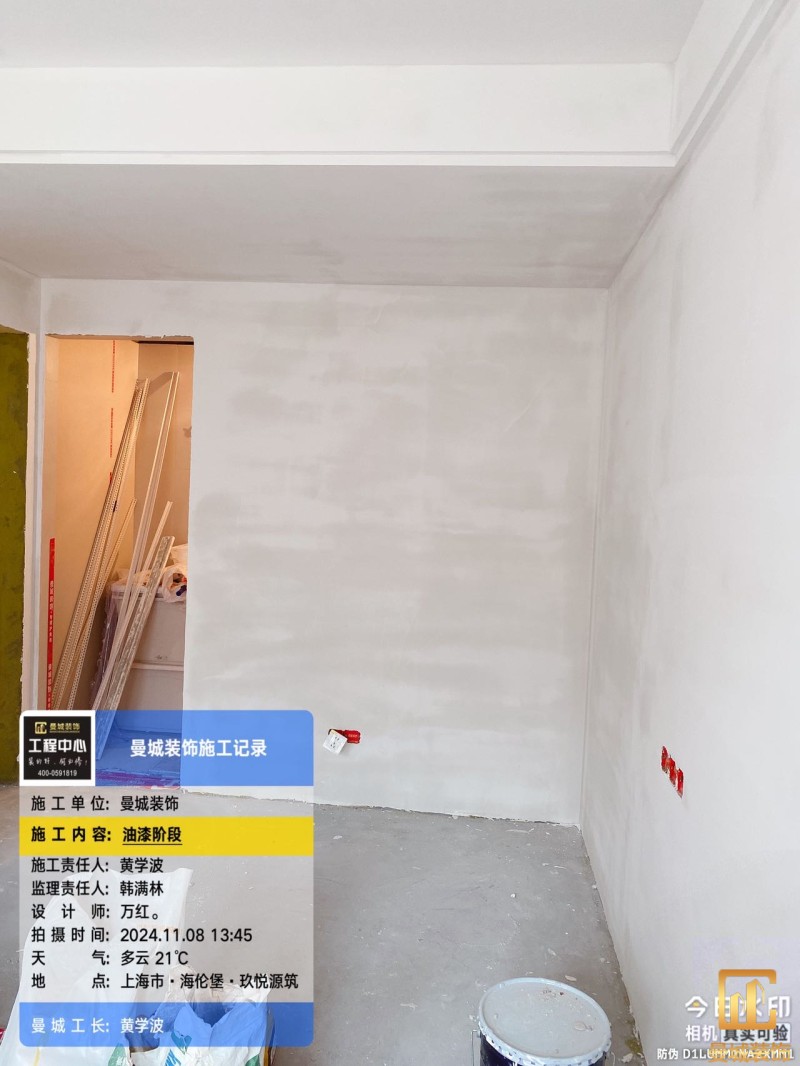

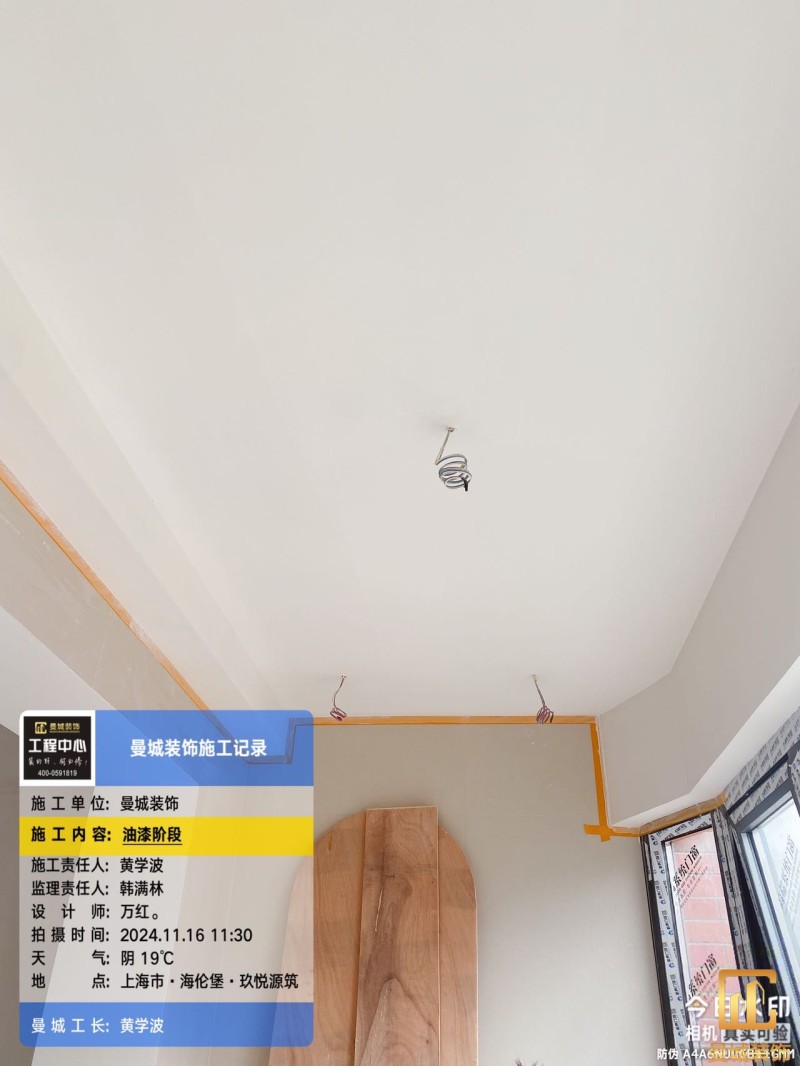

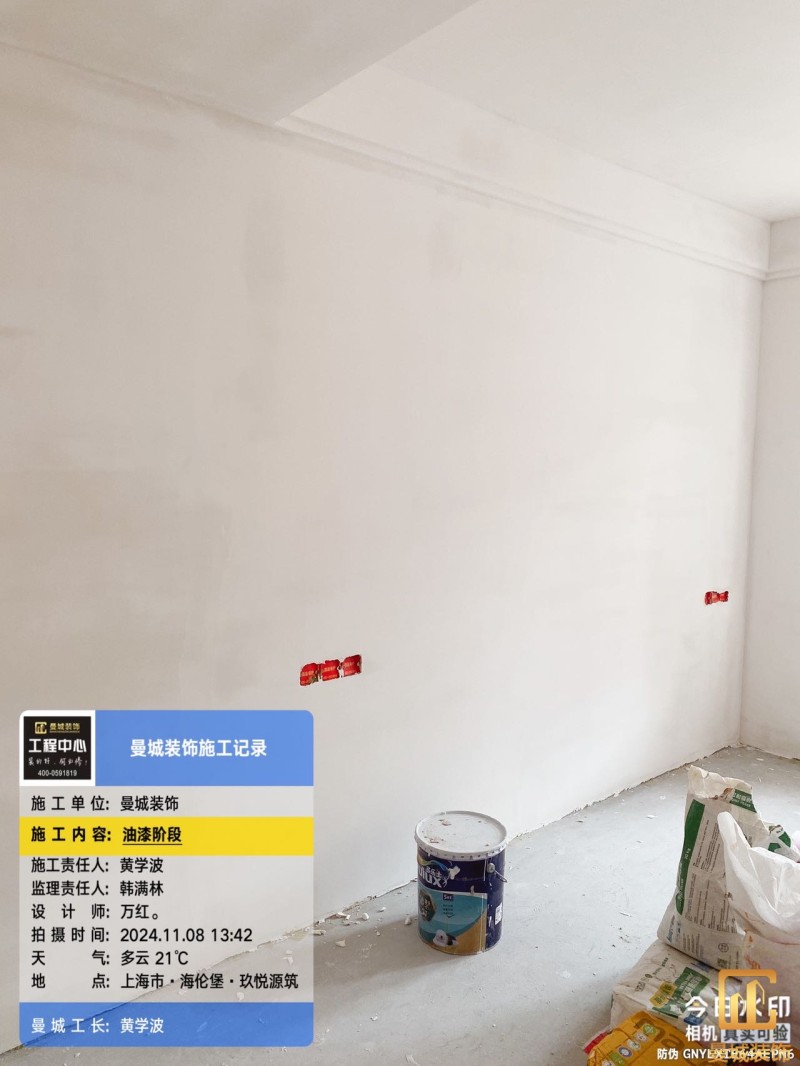

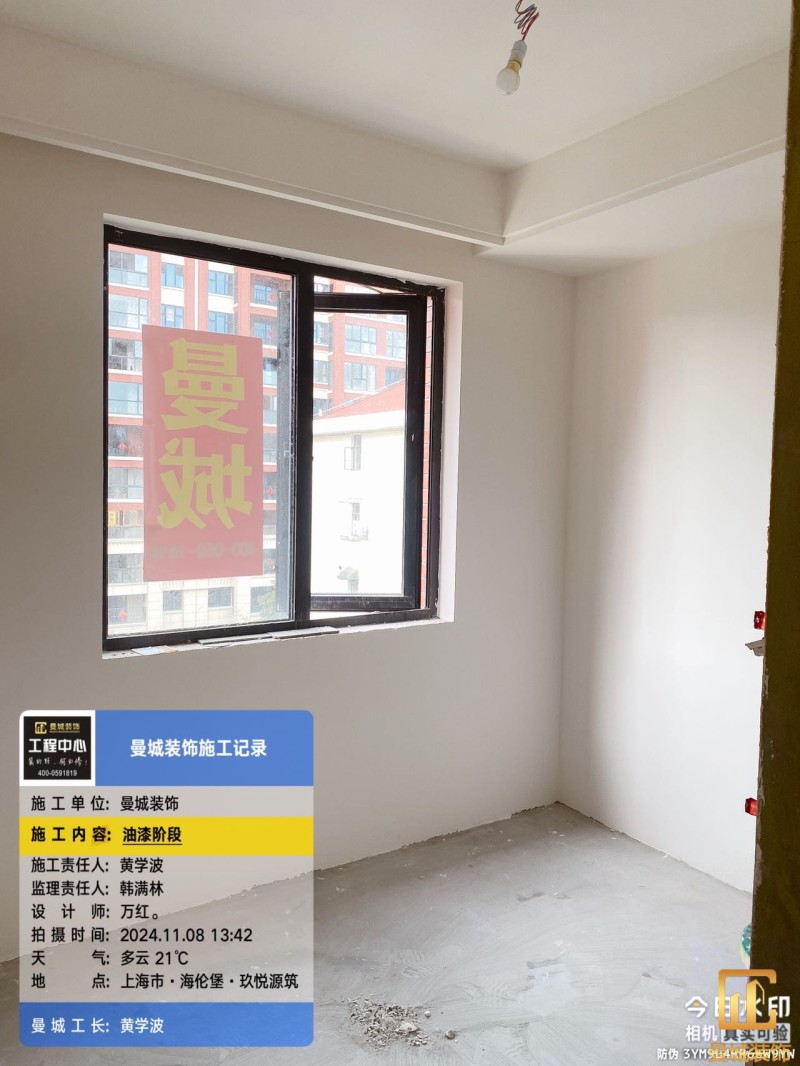

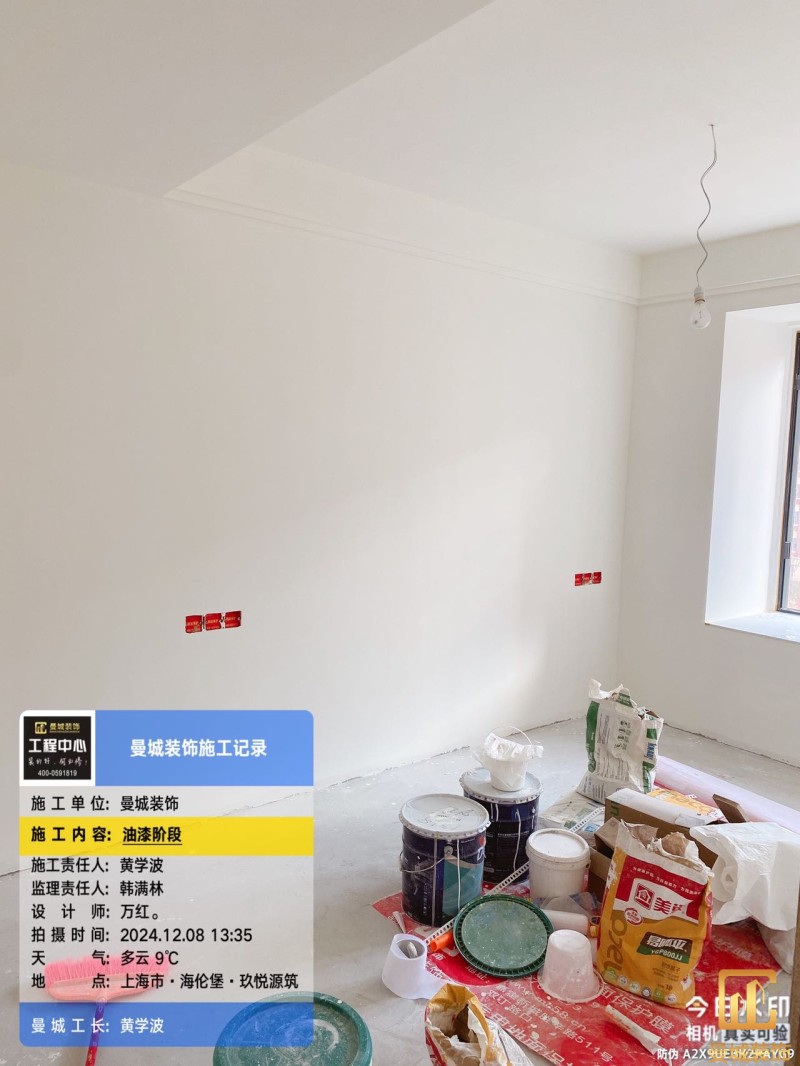

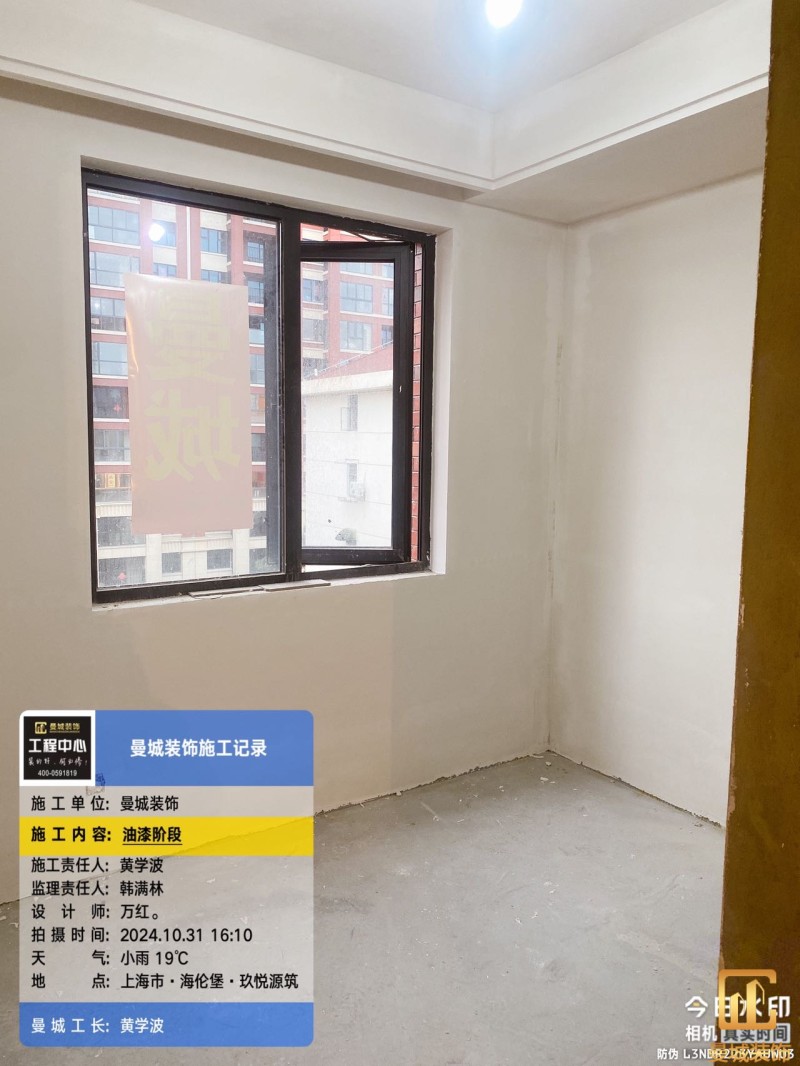

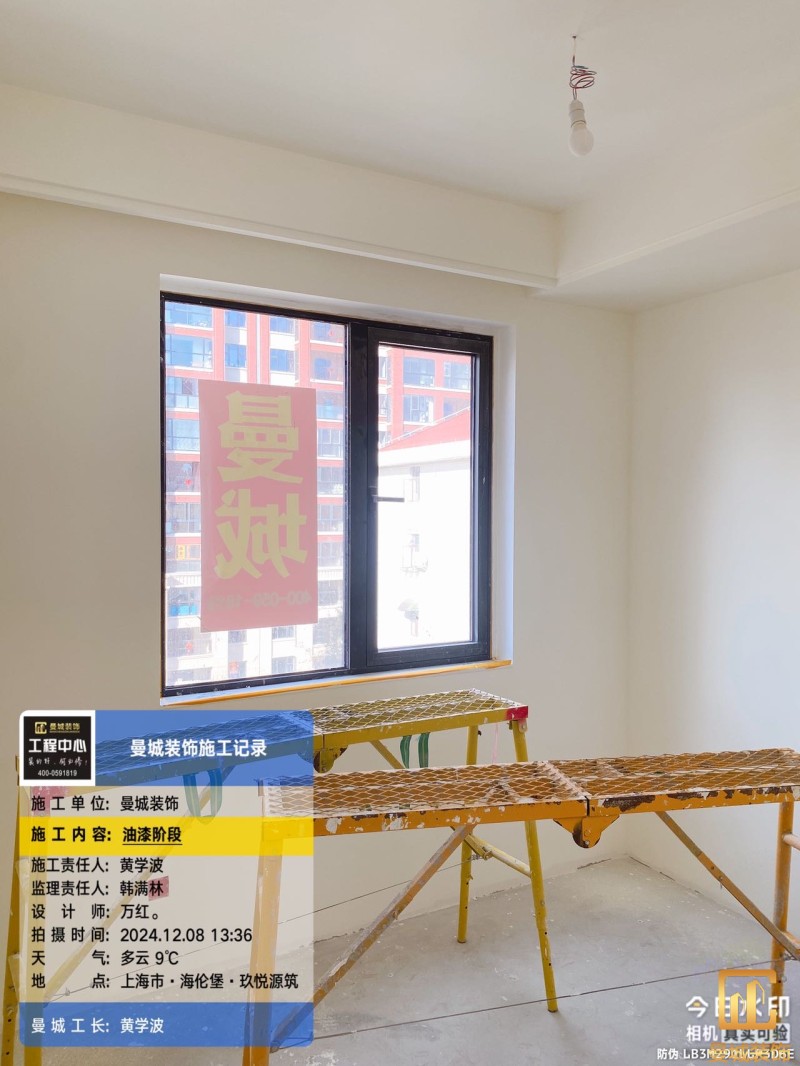

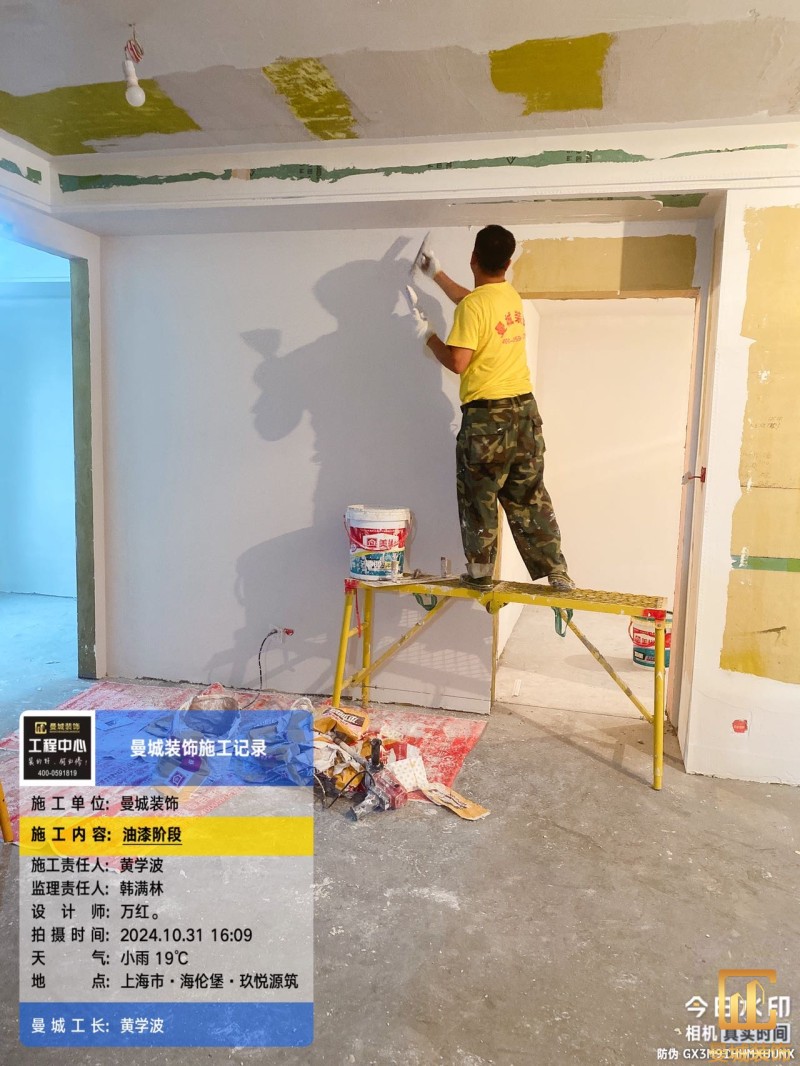

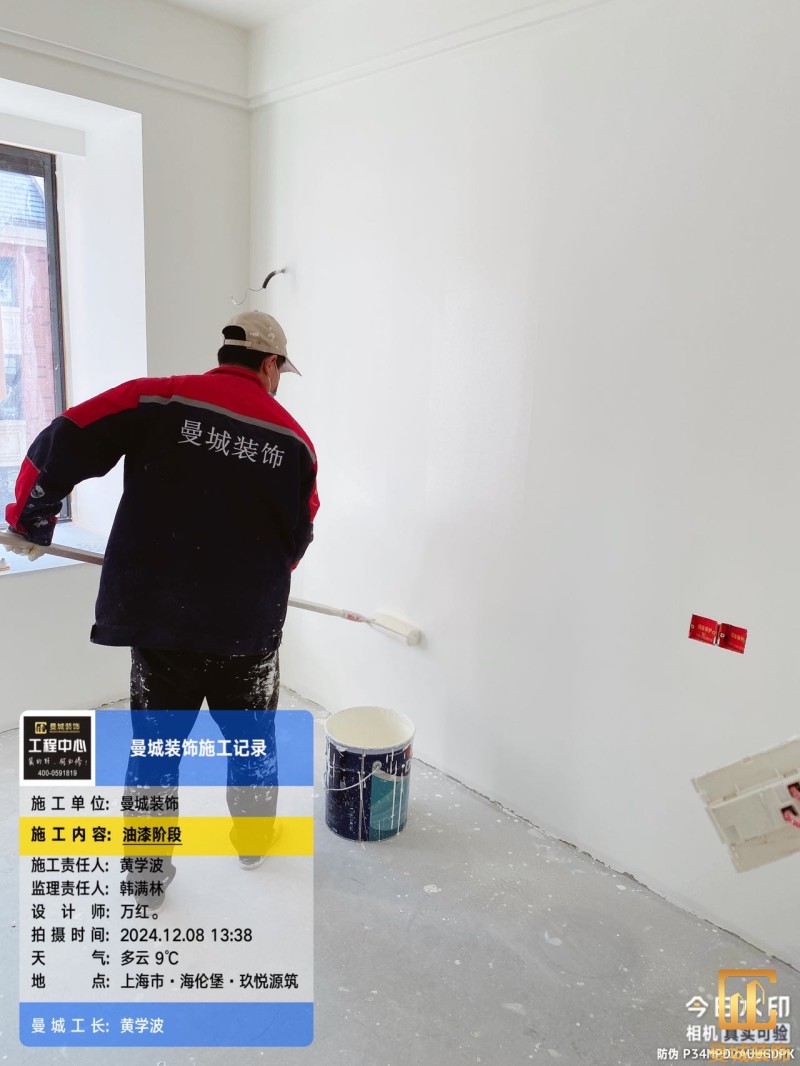

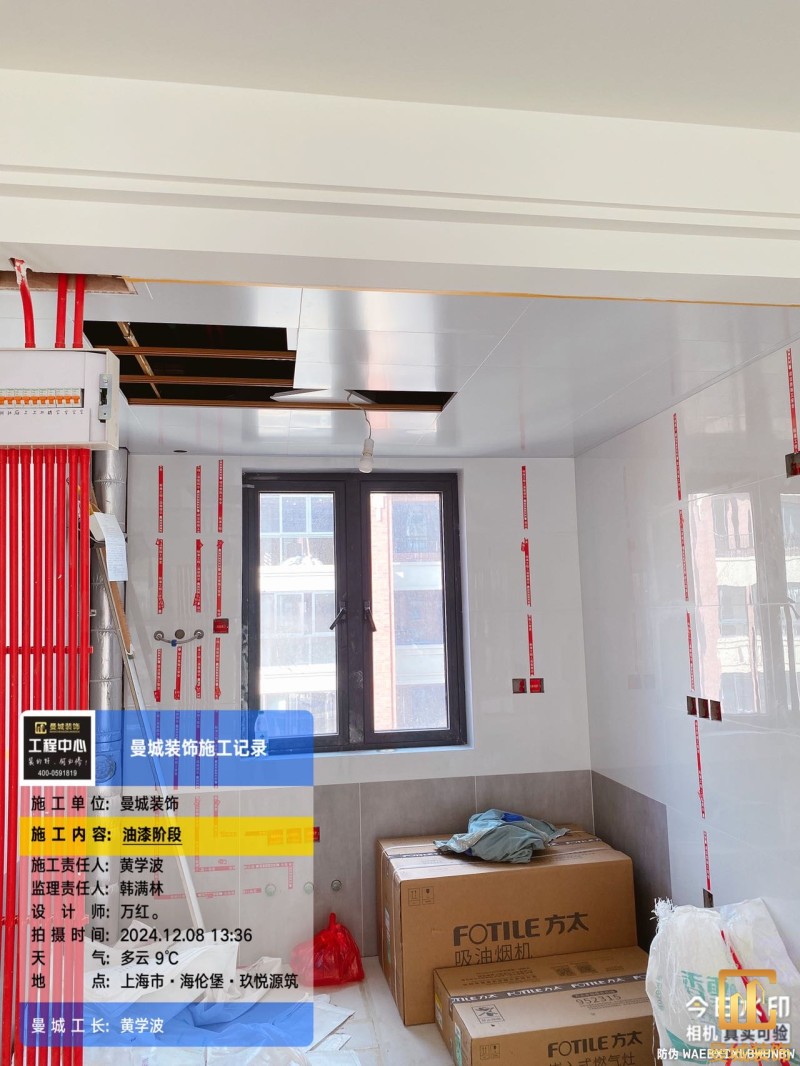

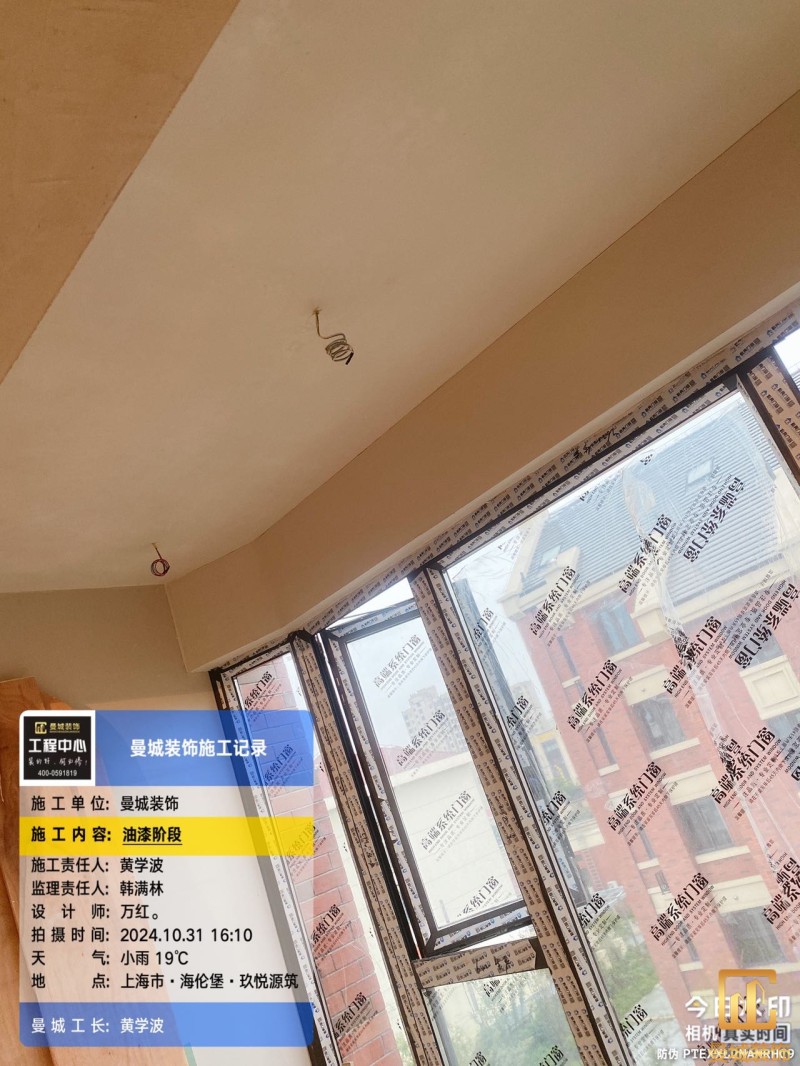

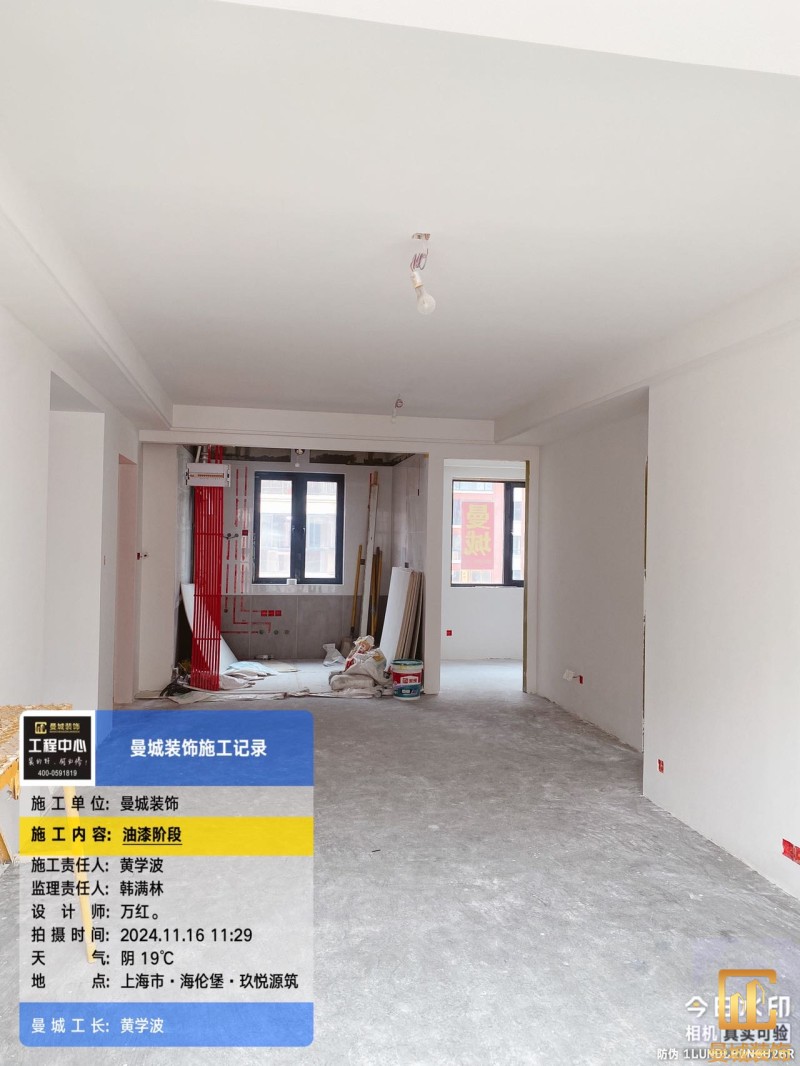

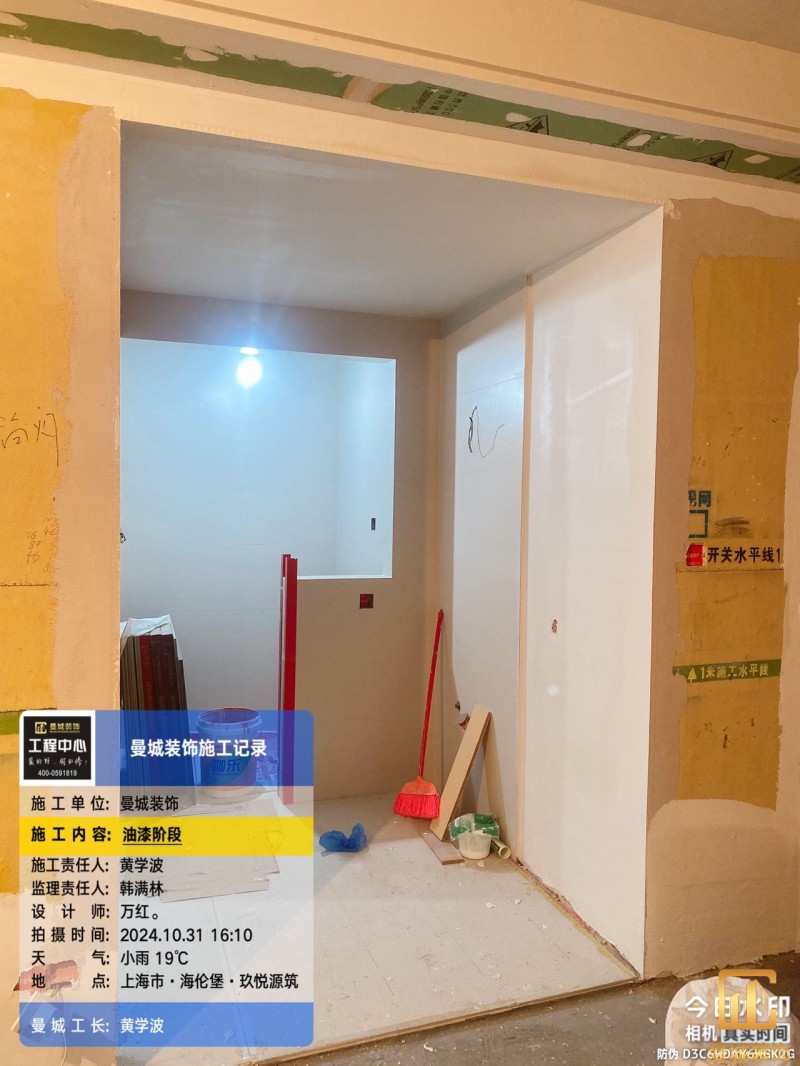

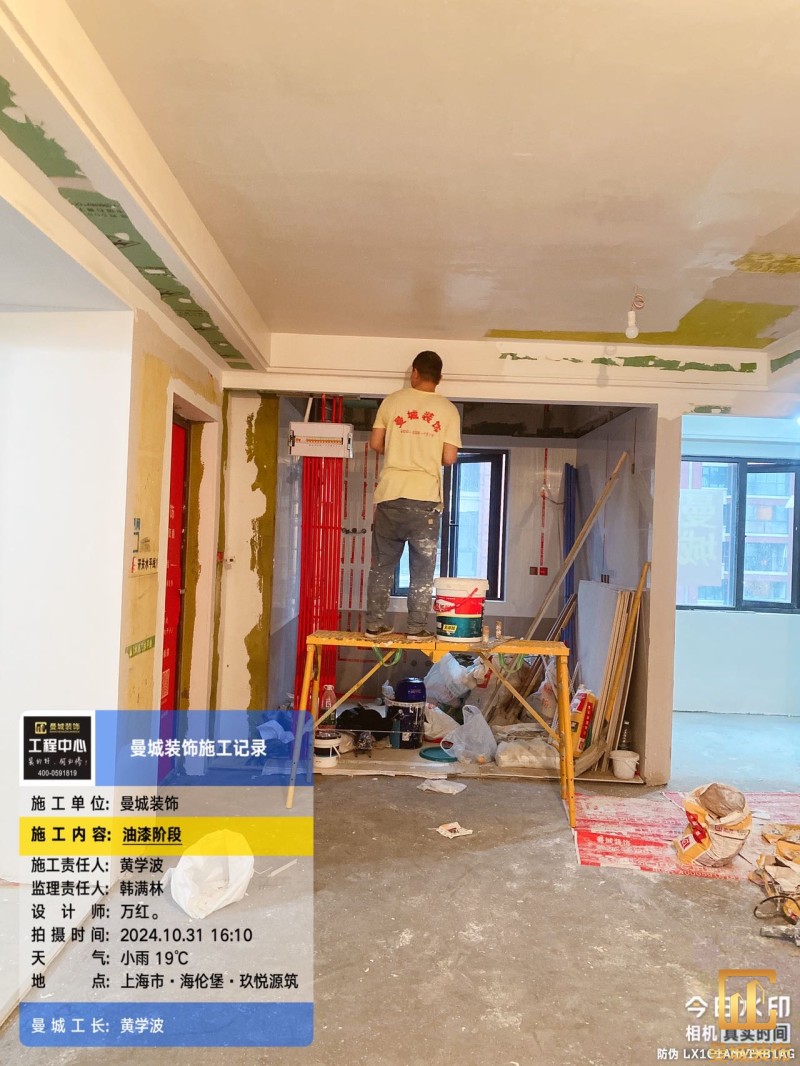

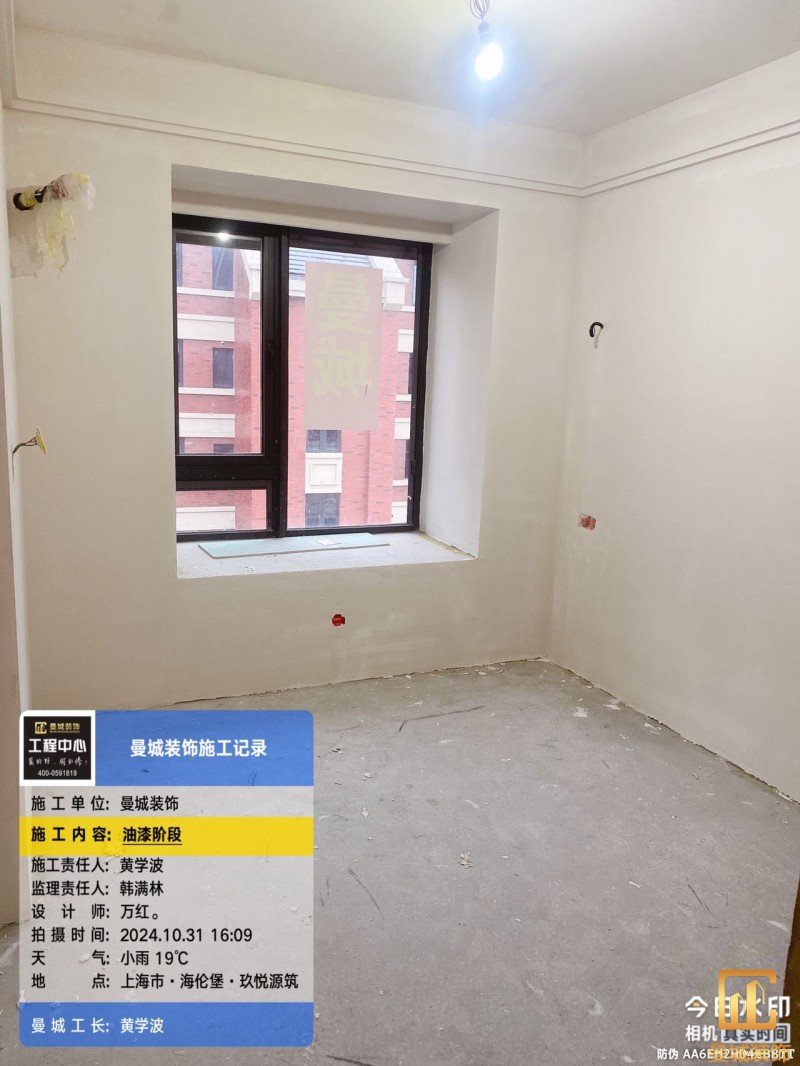

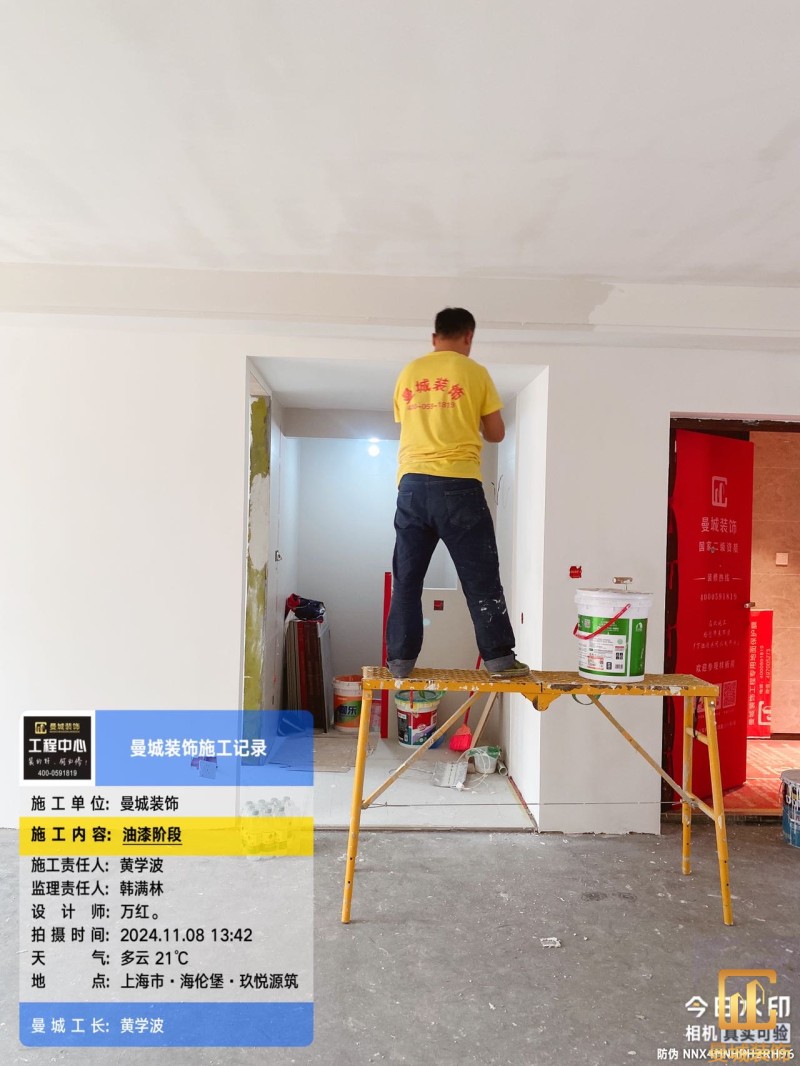

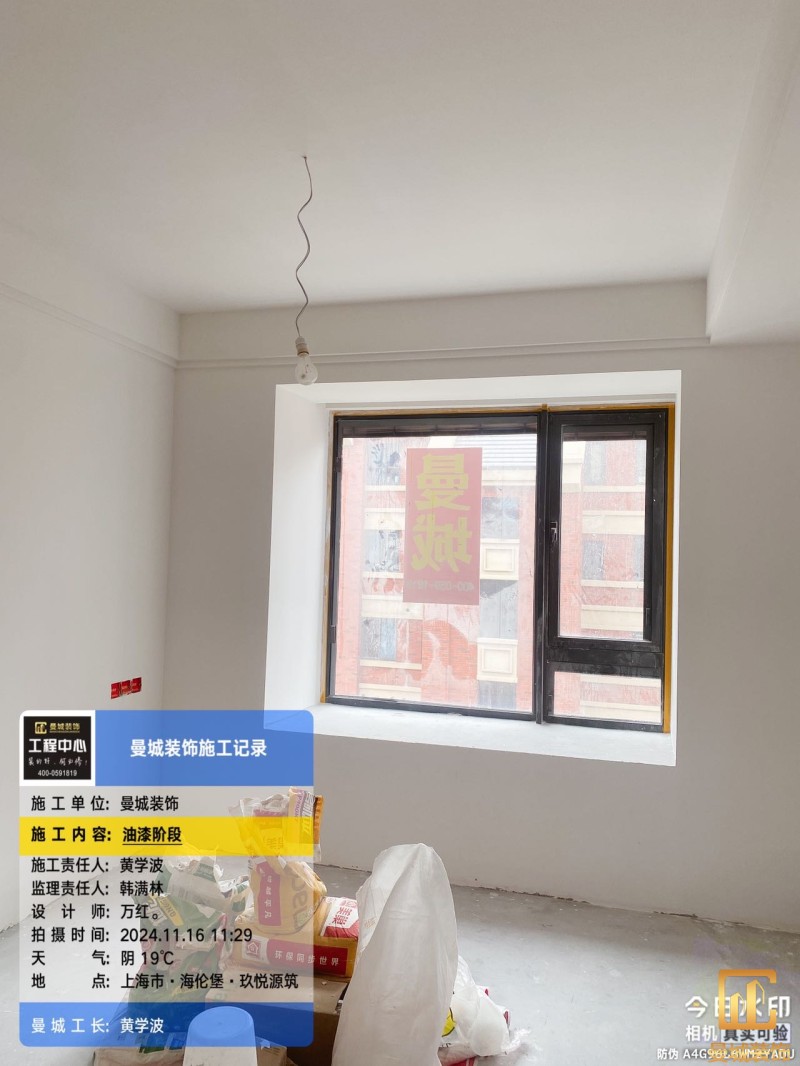

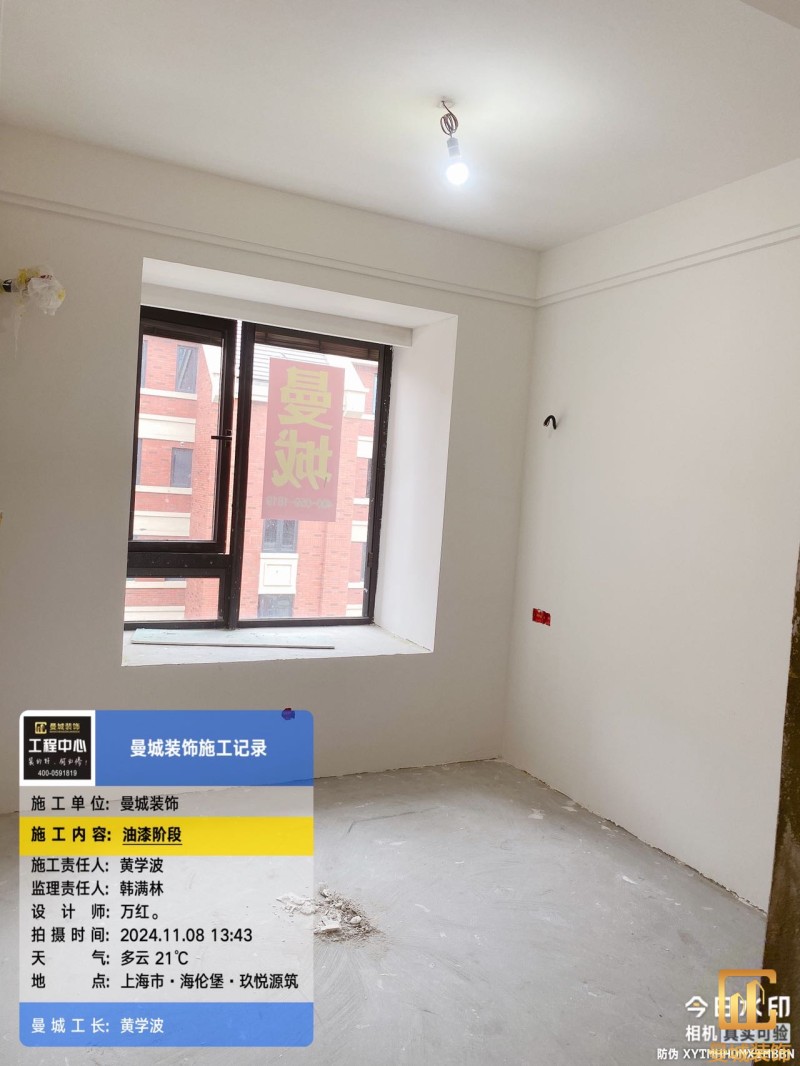

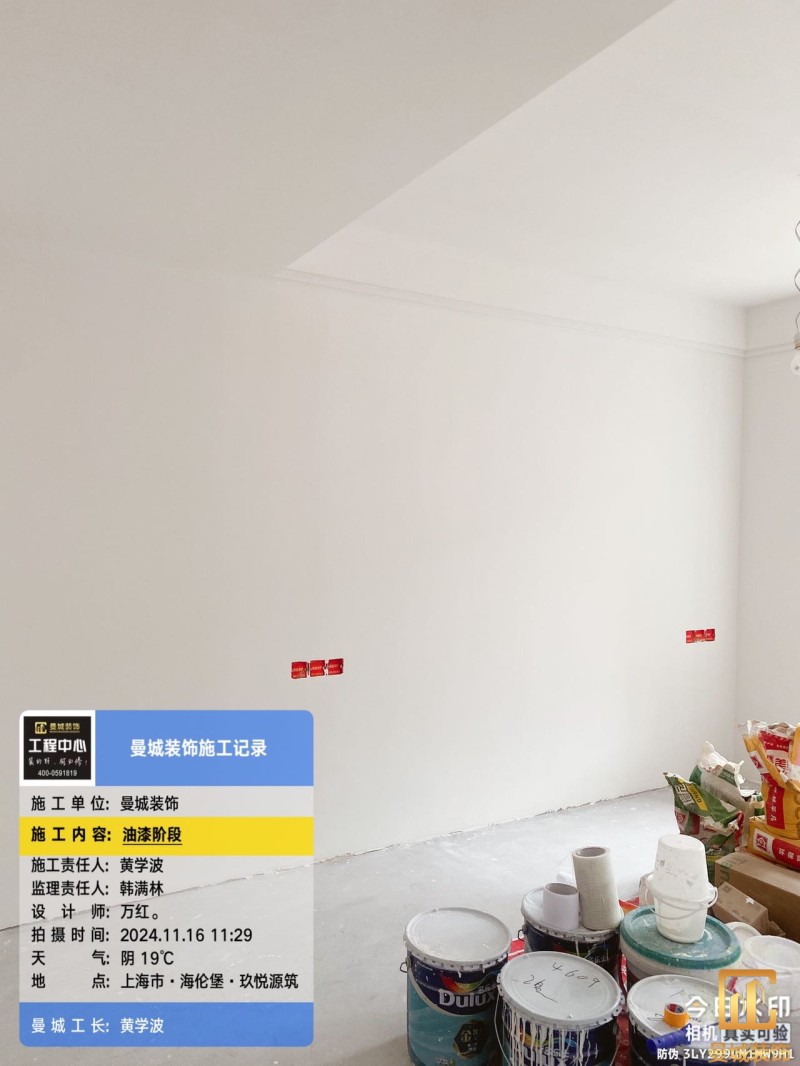

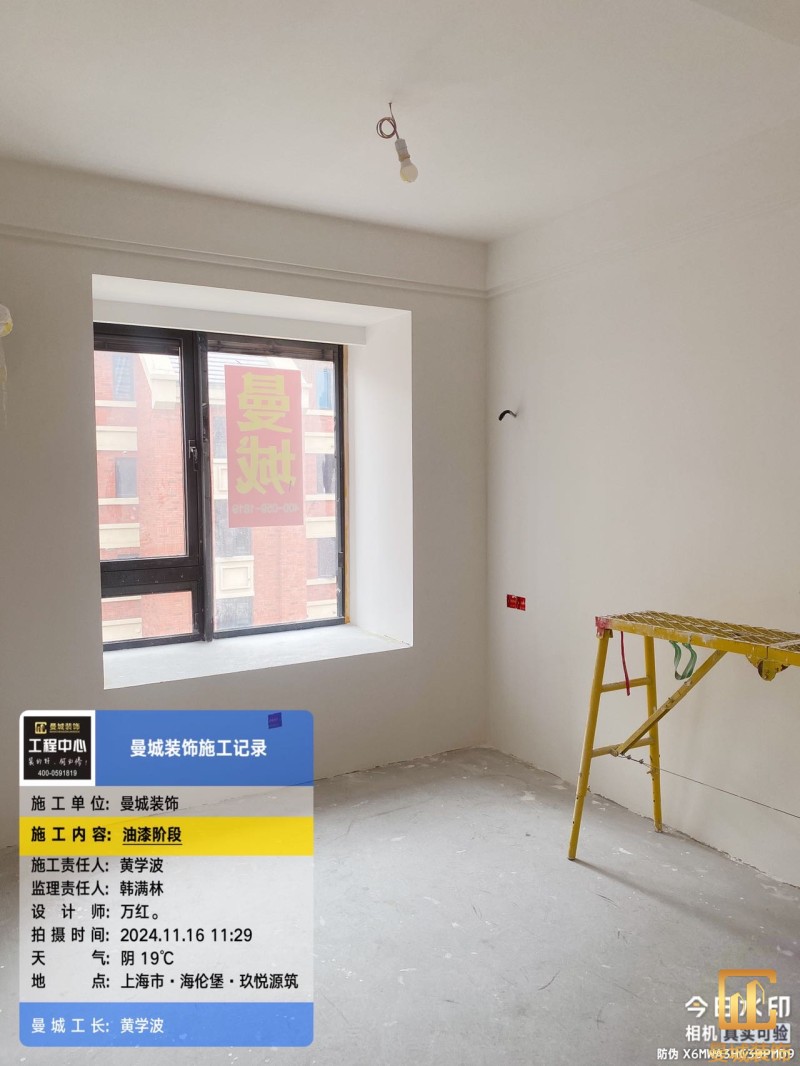

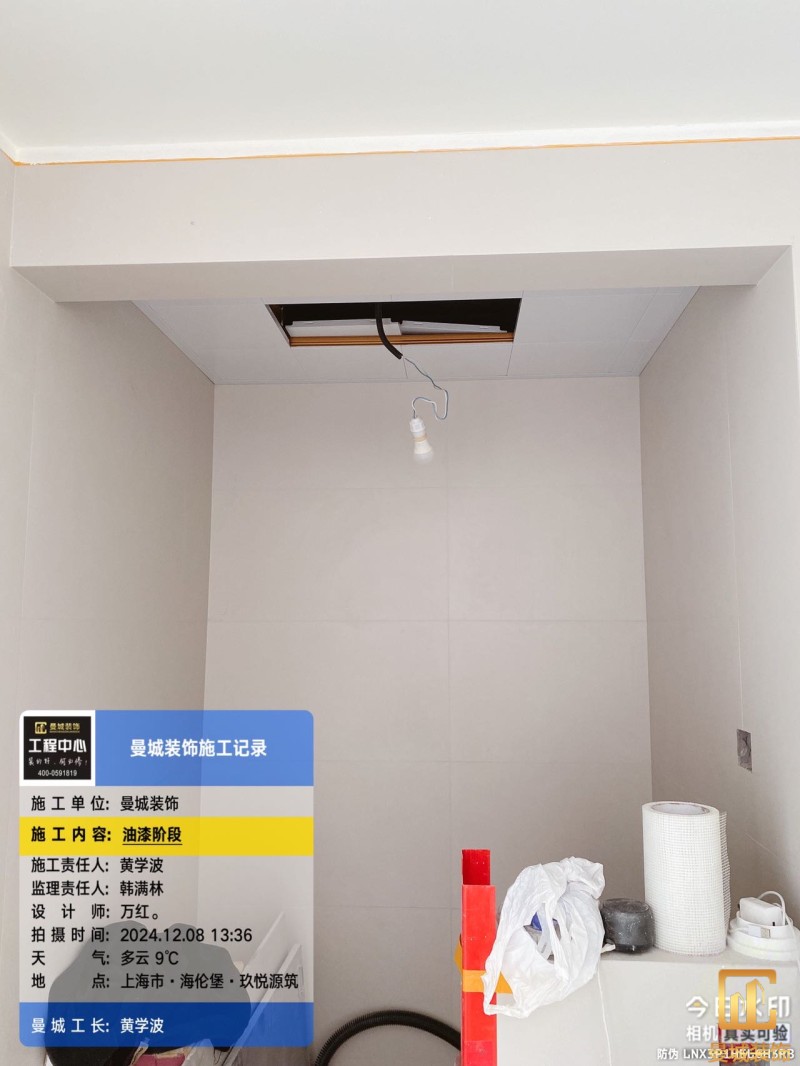

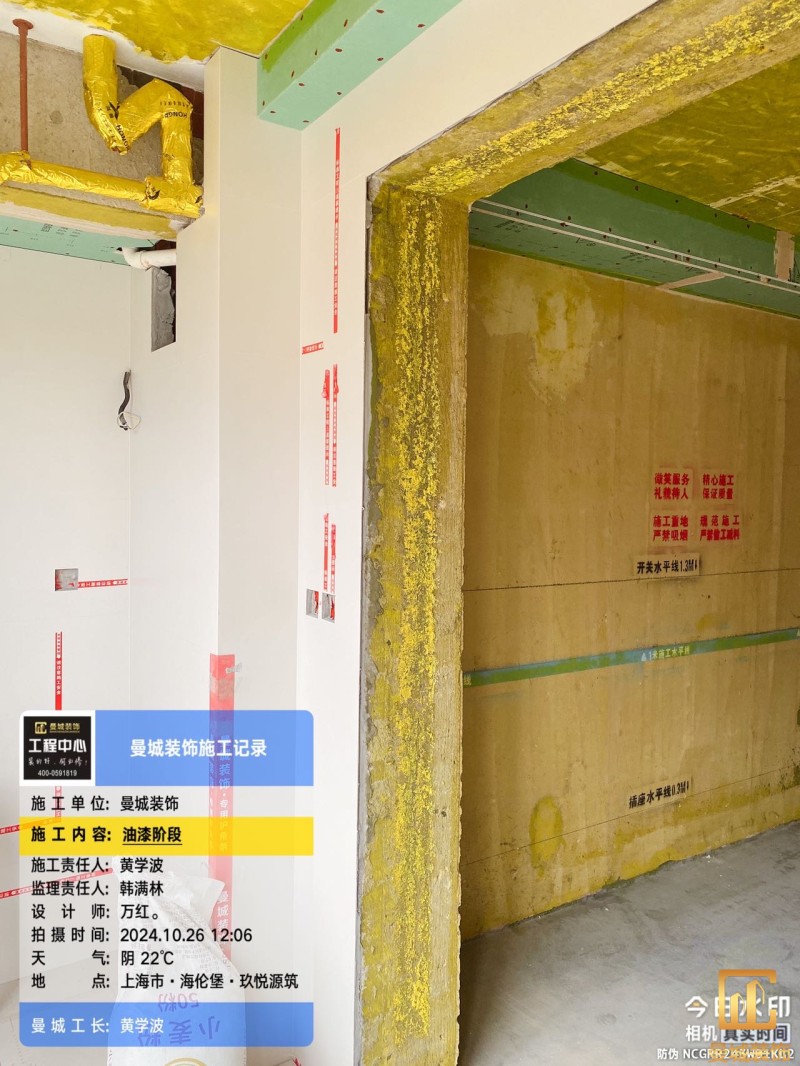

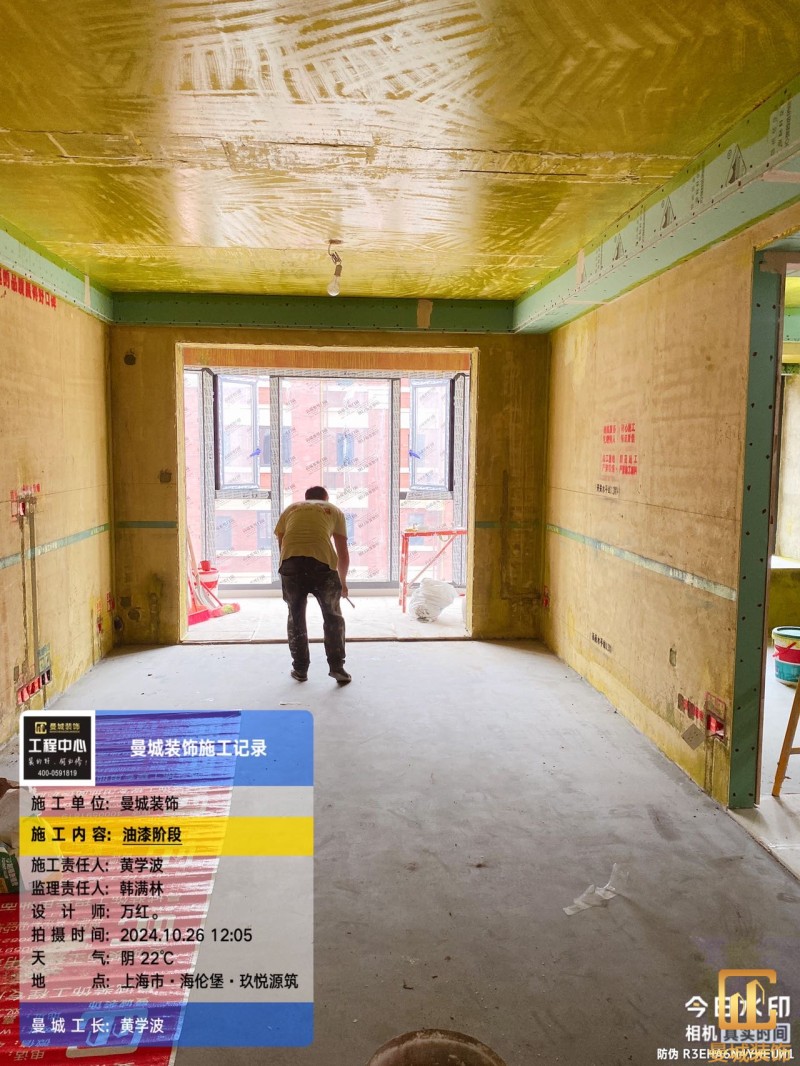

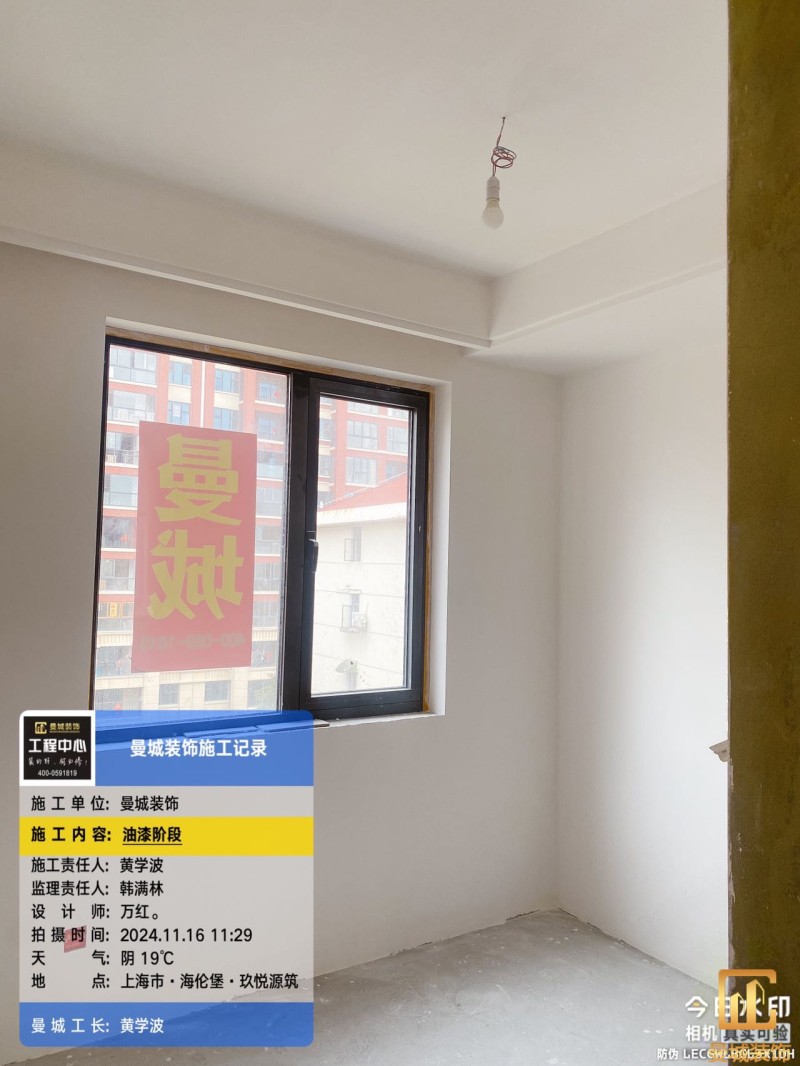

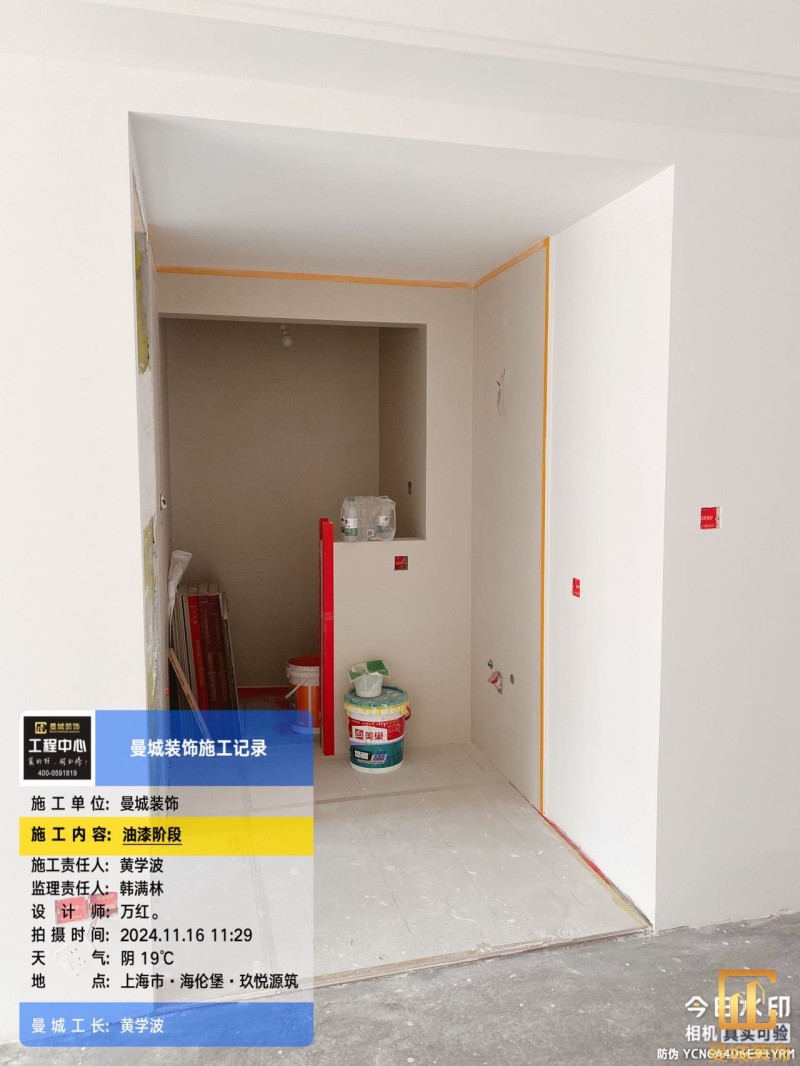

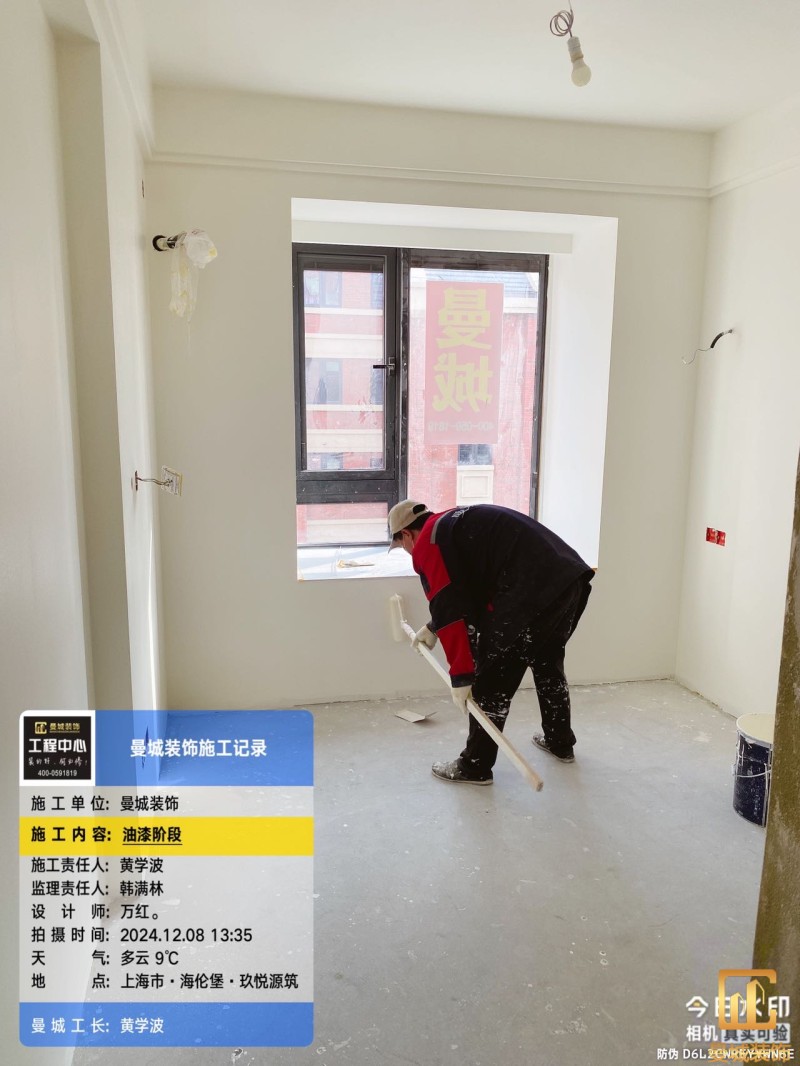

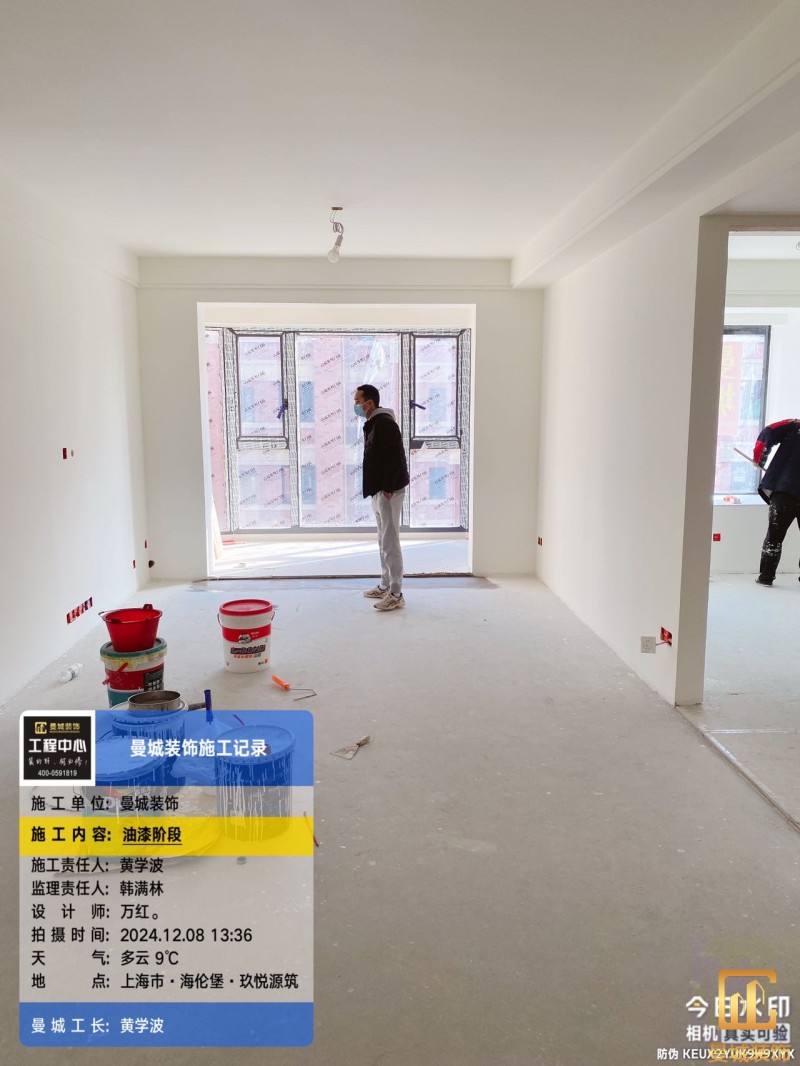

刷涂料

项目经理:曼城工长黄学波

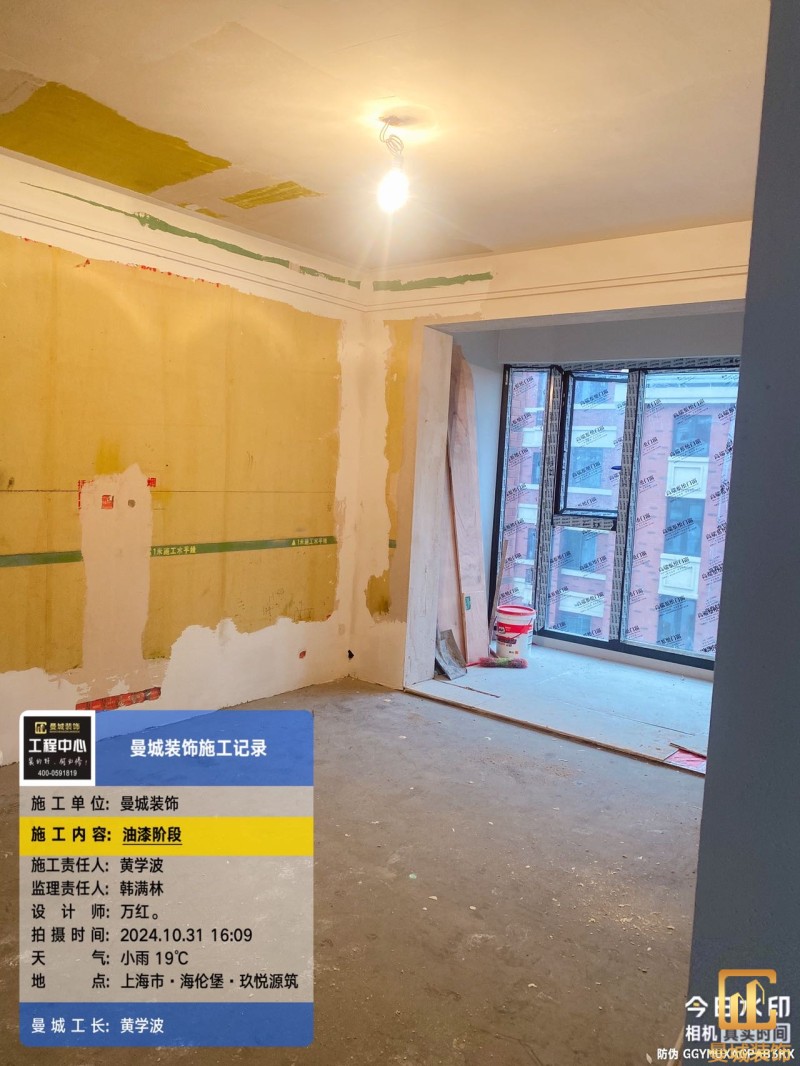

刷底漆。

项目经理:曼城工长黄学波

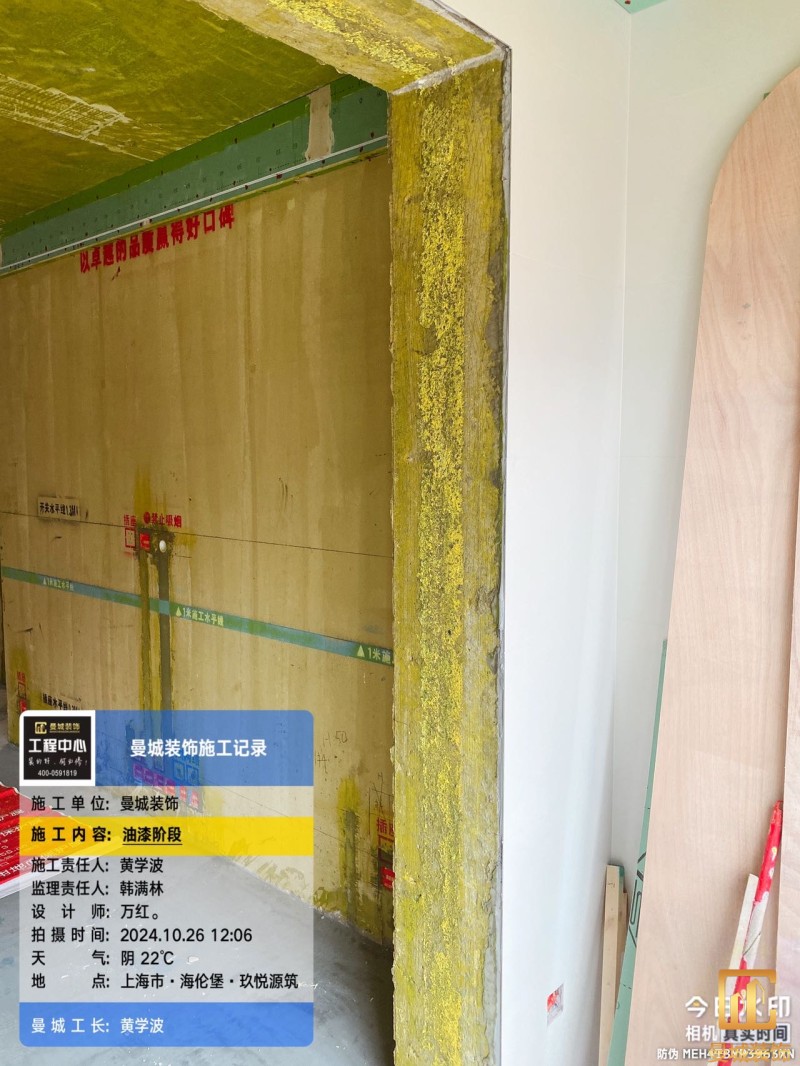

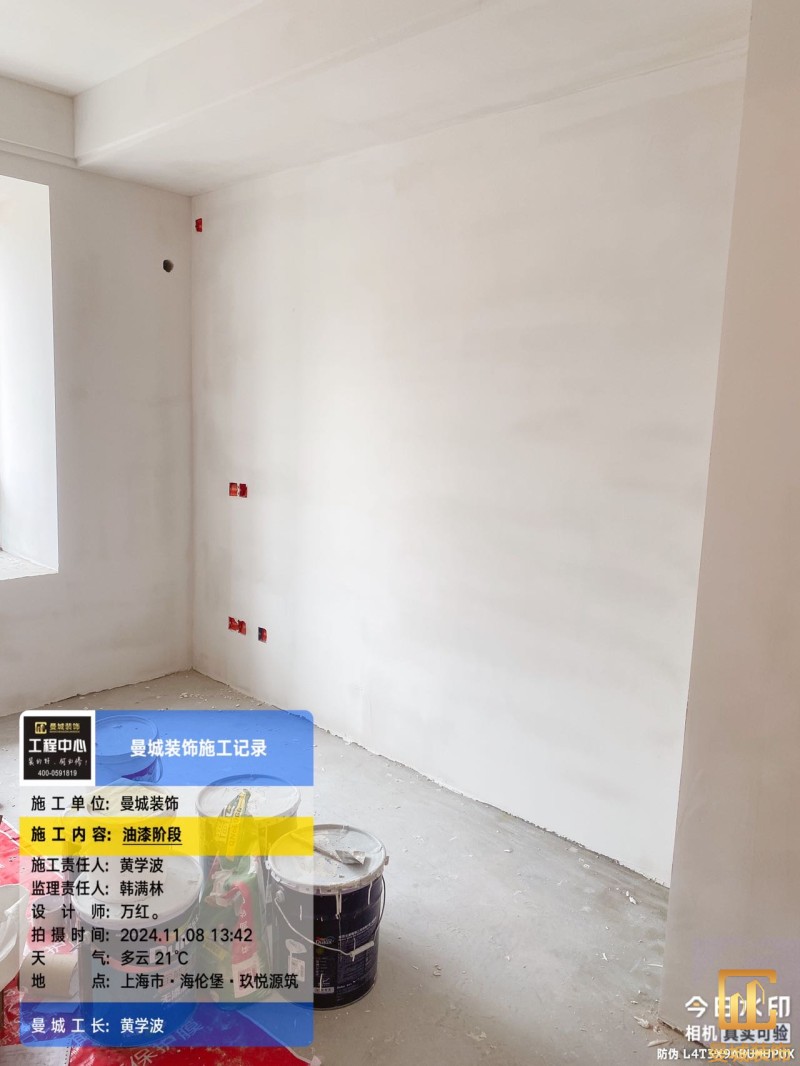

刮腻子晾干后,等待打磨。

项目经理:曼城工长黄学波

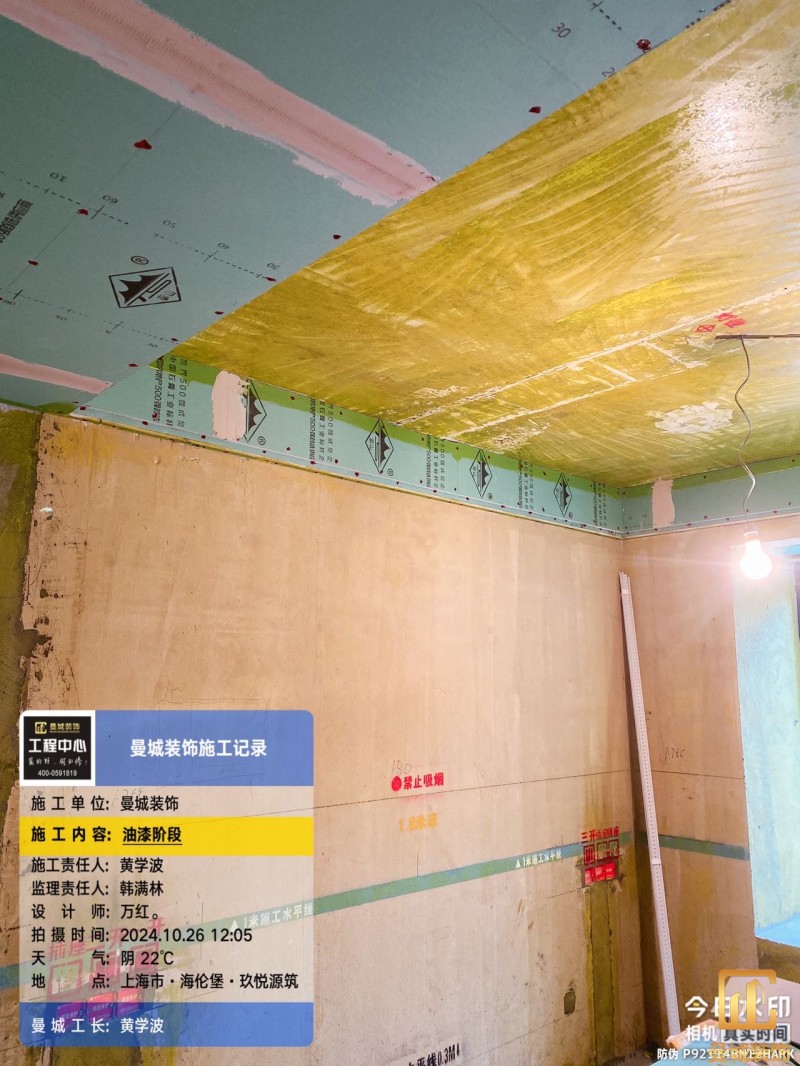

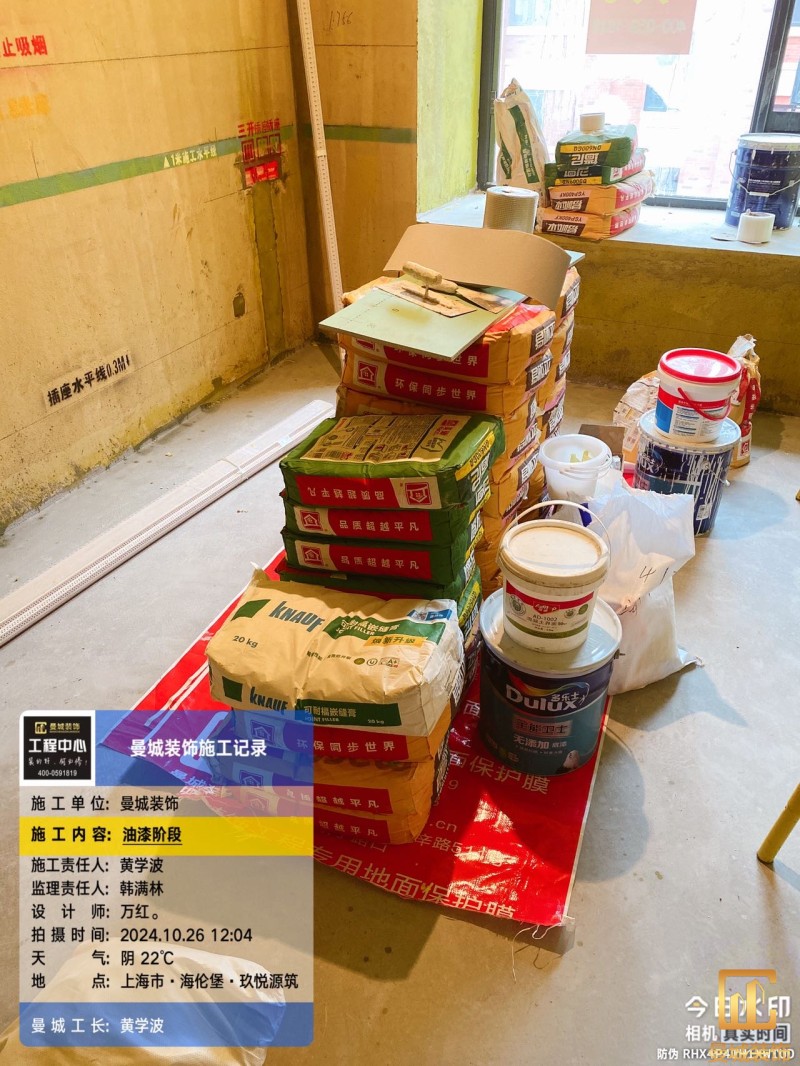

油漆材料已送达现场,安公司要求已摆放在指定区域,1、腻子粉美巢、墙尼美巢、石膏粉美巢、2、腻子粉龙牌、墙尼/找平石膏龙牌、石膏粉龙牌、3、腻子粉诗珑、墙尼/找平石膏诗珑、石膏粉诗珑,4、腻子粉西卡、墙尼/找平石膏西卡、石膏粉西卡。涂料多乐士、立邦 诗珑、左顿 5、找平已用过赶尺一次性批到底、6、门洞、窗口阳角部位使用阳角条已做垂直处理、现场制柜子靠墙70公分两侧已做冲筋垂直垂直误差3mm以内、7、墙面基层墙固已全部刷好,墙固作用墙固优异的渗透性能充分浸润墙体基层材料表面,通过胶联使基层密实,提高界面附着力以及灰浆或腻子和墙体表面的粘接强度,防止腻子粉脱落。8、涂料一底二面,底漆用于提高面漆的附着力、增加面漆的丰满度、提供抗碱性、提供防腐功能。9、用墙尼找平贴网格布可以有效避免墙面日久后大面积的脱落。网格布是在墙面刷乳胶漆前要向墙上贴的,这个网格布主要是为了防腐和抗裂,10、刮腻子总的二遍,第一遍是找平 第二遍是把没有刮均匀的地方找一下,第三遍是用沙子打磨 第四遍是上涂料 11、室内用找平石膏做冲筋规方垂直找平。 附着力强,防水性和抗裂性好。 装修墙面用石膏板找平 避免使用裂缝,石膏灰泥,裂缝..

项目经理:曼城工长黄学波

油漆材料已送达现场,安公司要求已摆放在指定区域,1、腻子粉美巢、墙尼美巢、石膏粉美巢、2、腻子粉龙牌、墙尼/找平石膏龙牌、石膏粉龙牌、3、腻子粉诗珑、墙尼/找平石膏诗珑、石膏粉诗珑,4、腻子粉西卡、墙尼/找平石膏西卡、石膏粉西卡。涂料多乐士、立邦 诗珑、左顿 5、找平已用过赶尺一次性批到底、6、门洞、窗口阳角部位使用阳角条已做垂直处理、现场制柜子靠墙70公分两侧已做冲筋垂直垂直误差3mm以内、7、墙面基层墙固已全部刷好,墙固作用墙固优异的渗透性能充分浸润墙体基层材料表面,通过胶联使基层密实,提高界面附着力以及灰浆或腻子和墙体表面的粘接强度,防止腻子粉脱落。8、涂料一底二面,底漆用于提高面漆的附着力、增加面漆的丰满度、提供抗碱性、提供防腐功能。9、用墙尼找平贴网格布可以有效避免墙面日久后大面积的脱落。网格布是在墙面刷乳胶漆前要向墙上贴的,这个网格布主要是为了防腐和抗裂,10、刮腻子总的二遍,第一遍是找平 第二遍是把没有刮均匀的地方找一下,第三遍是用沙子打磨 第四遍是上涂料 11、室内用找平石膏做冲筋规方垂直找平。 附着力强,防水性和抗裂性好。 装修墙面用石膏板找平 避免使用裂缝,石膏灰泥,裂缝..

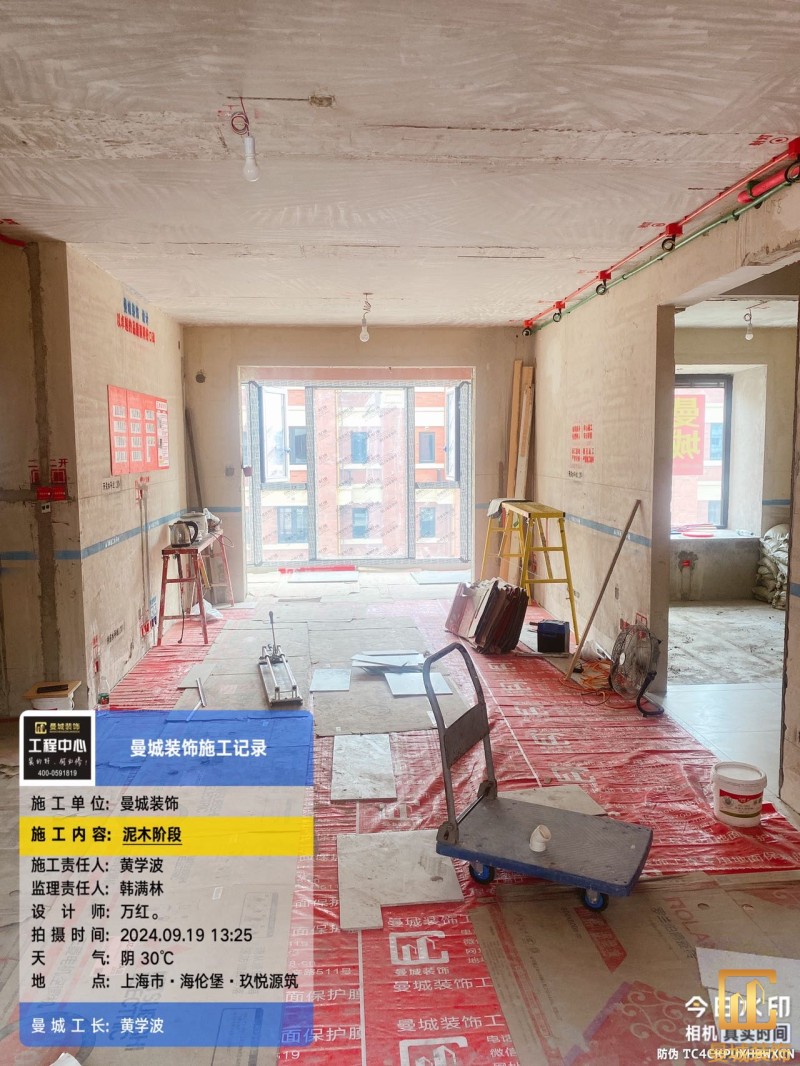

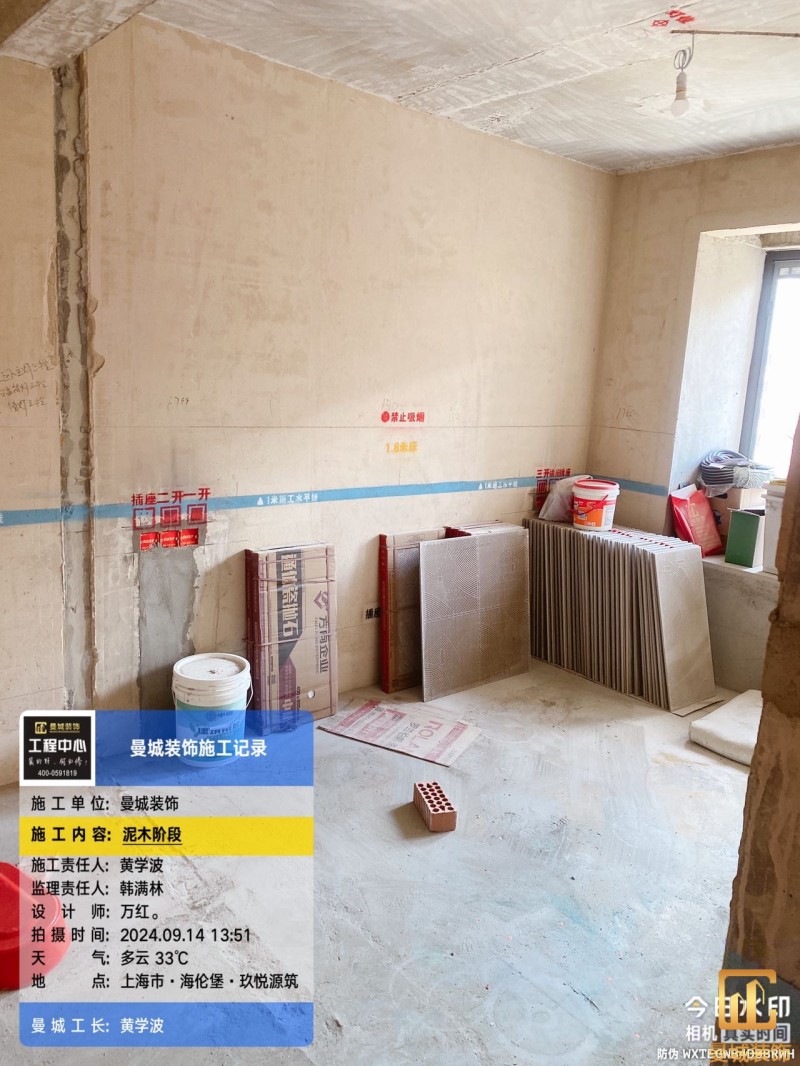

项目经理:曼城工长黄学波

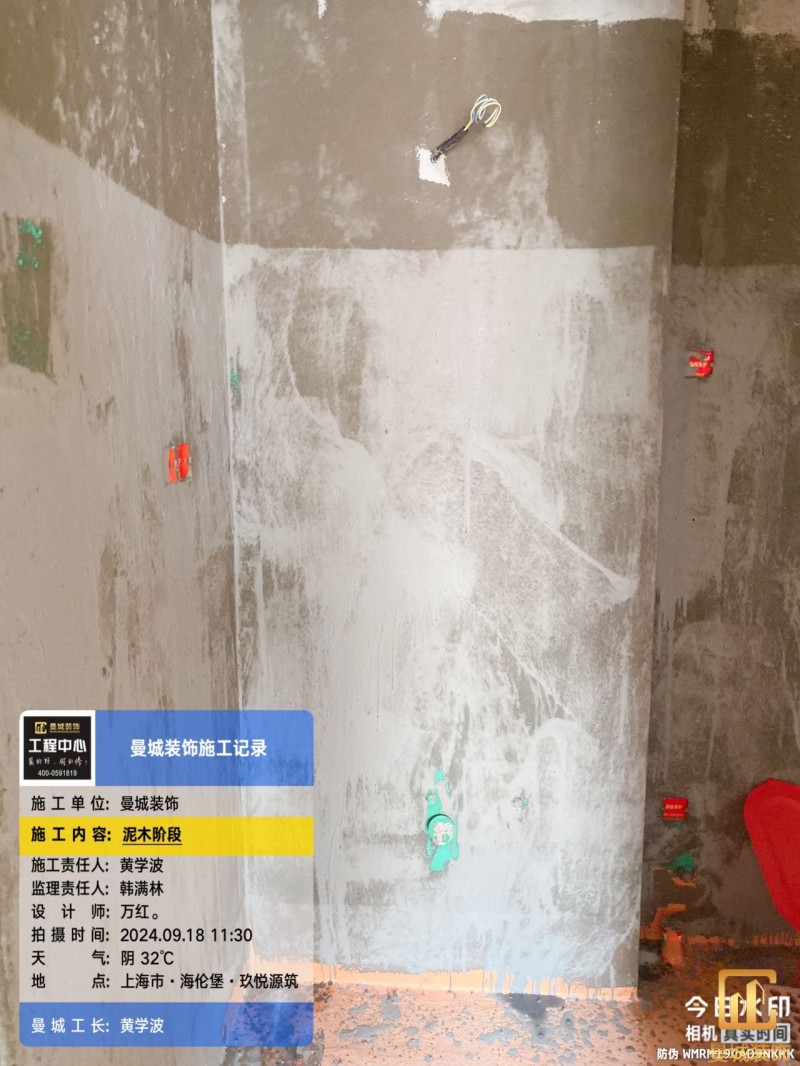

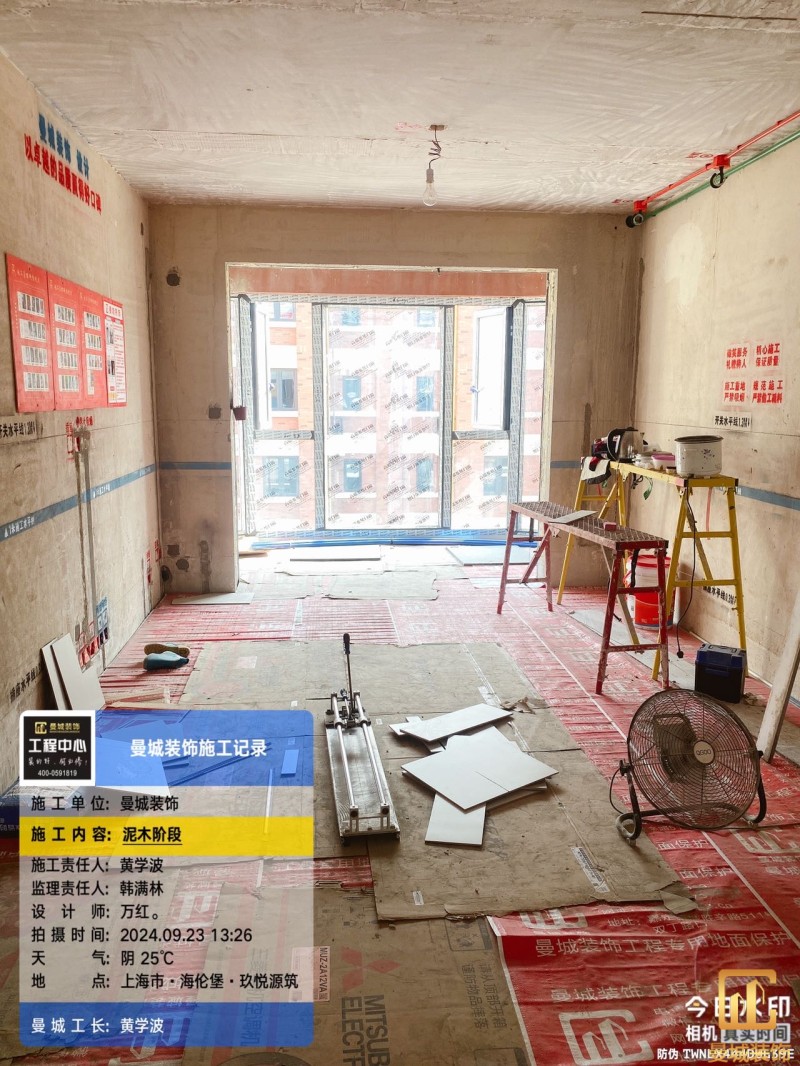

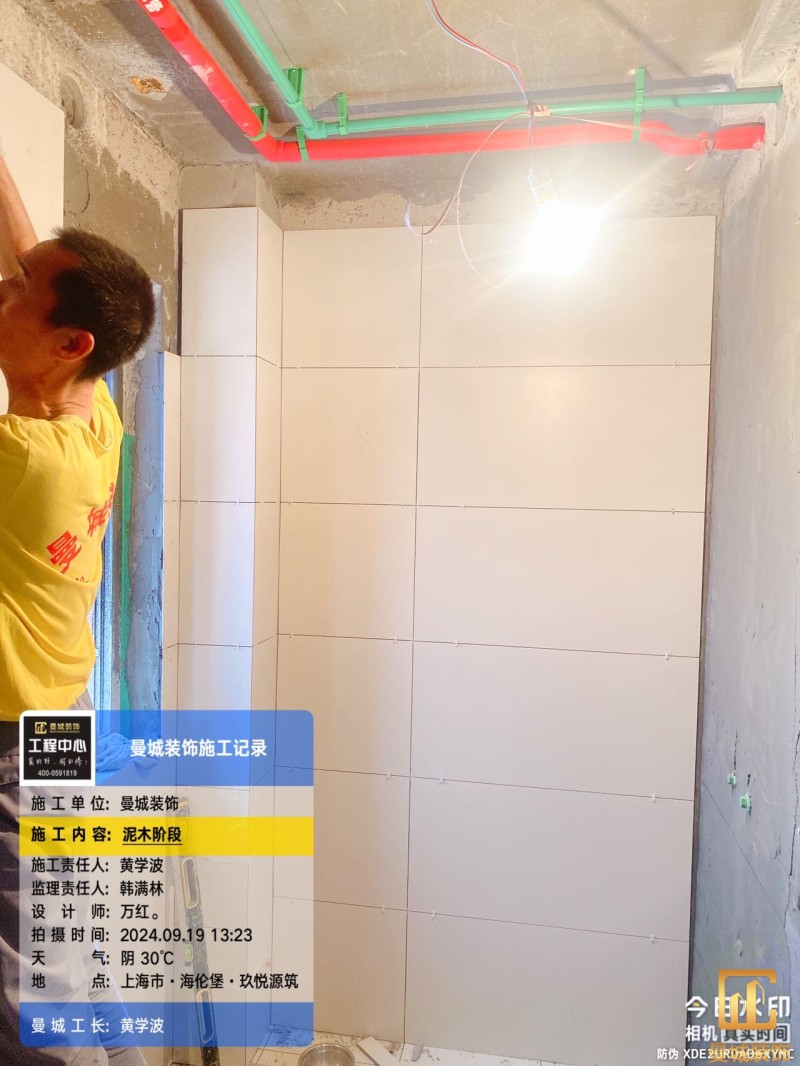

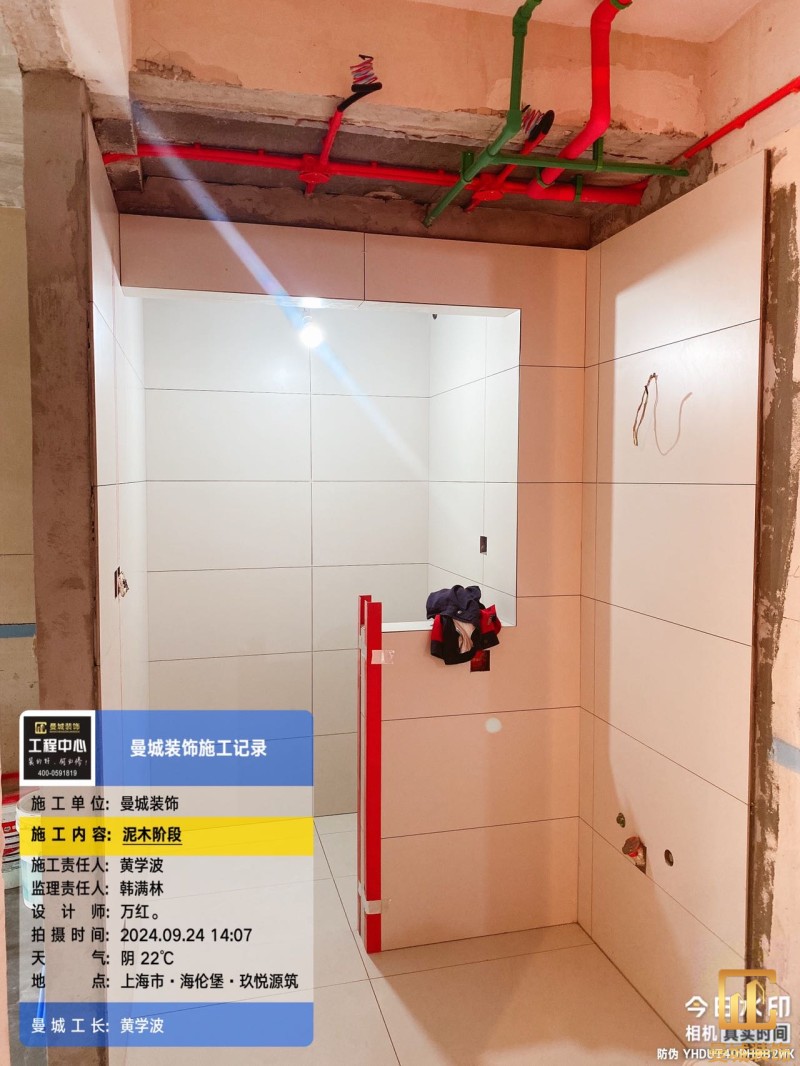

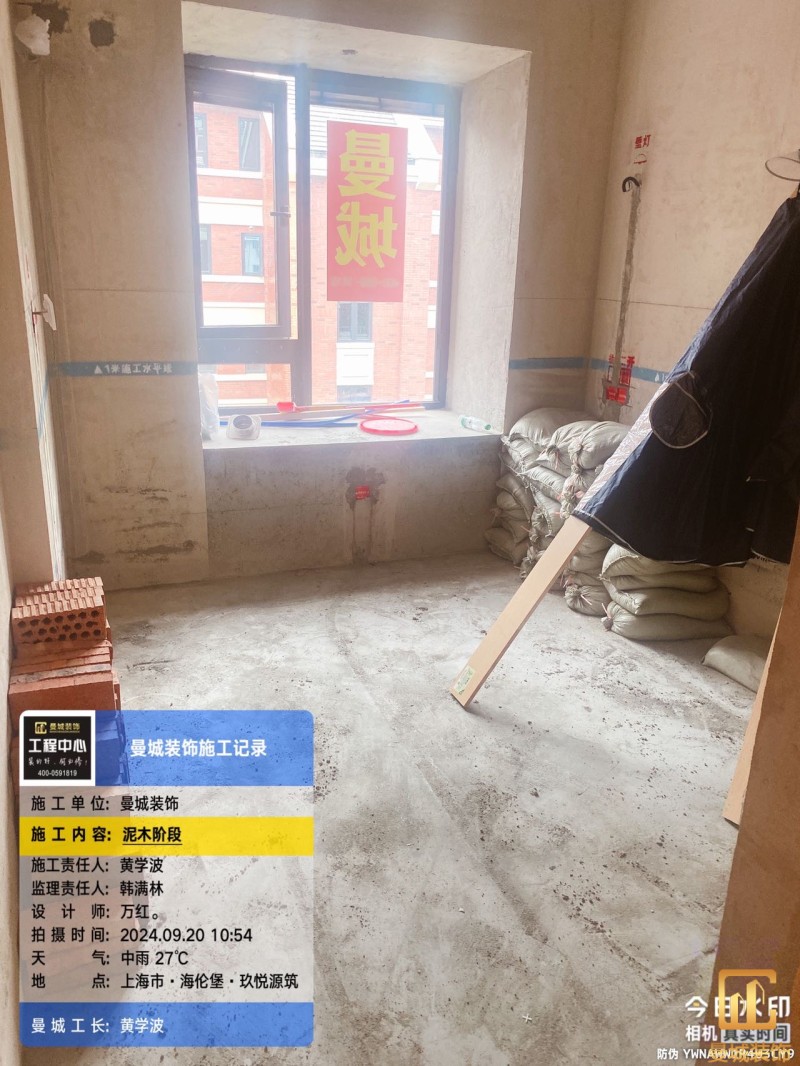

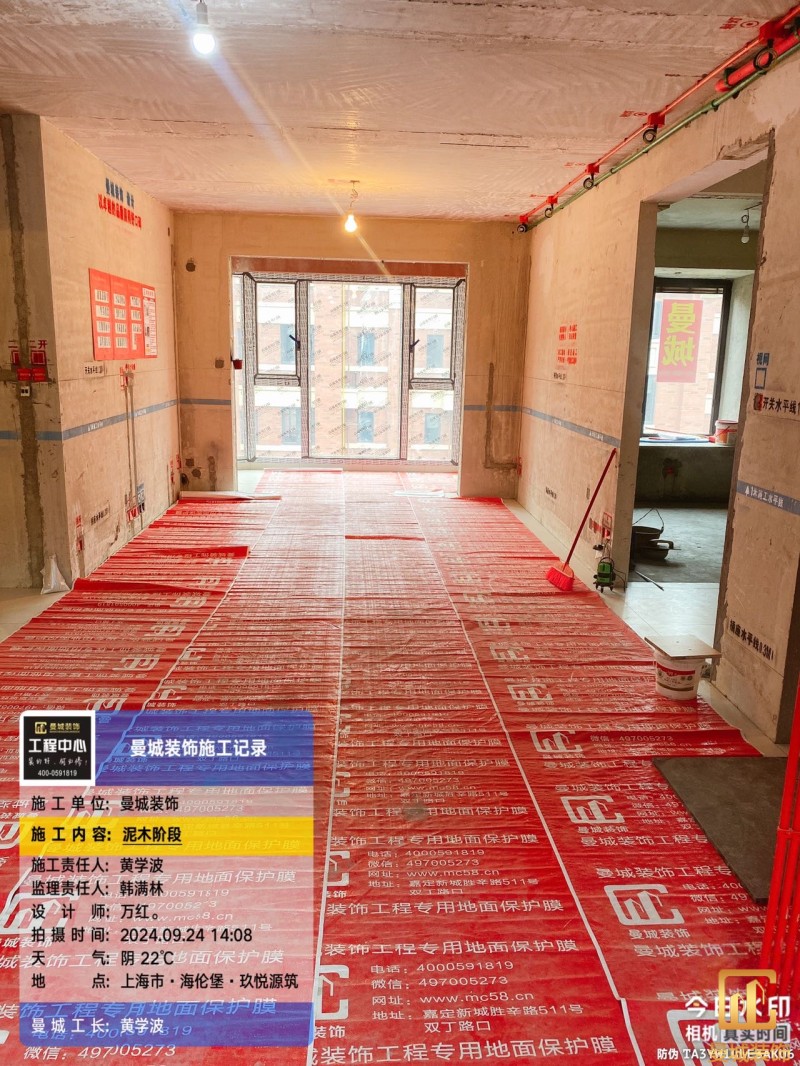

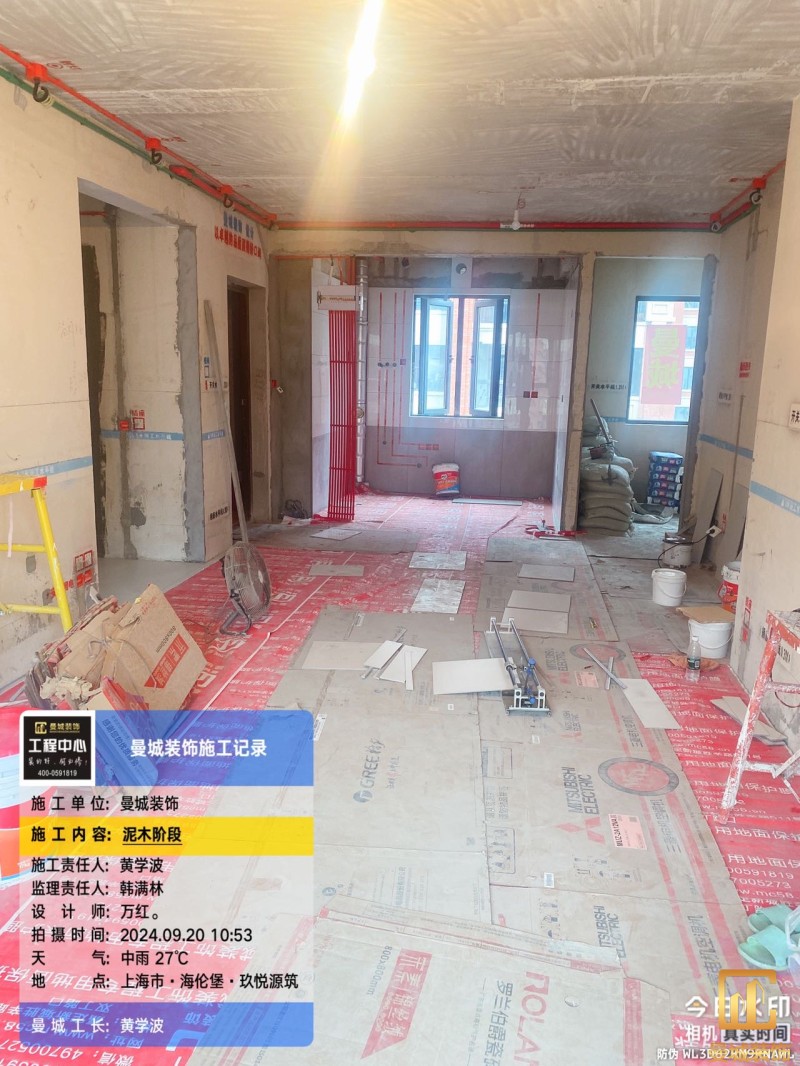

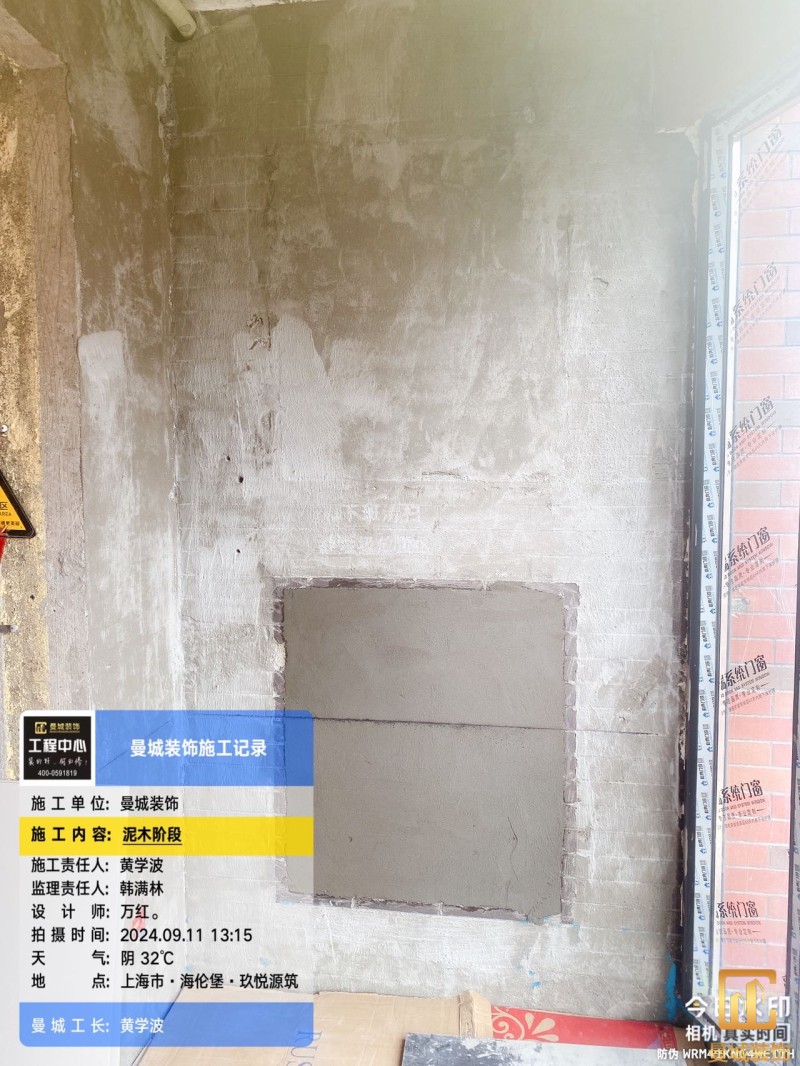

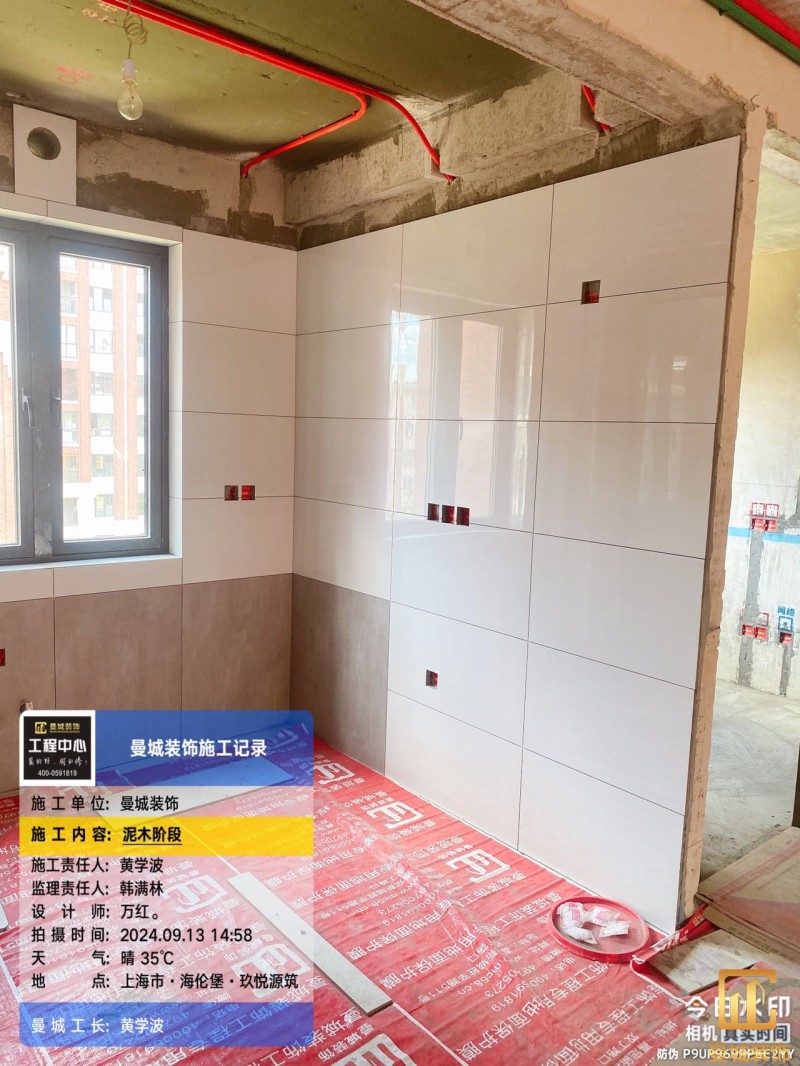

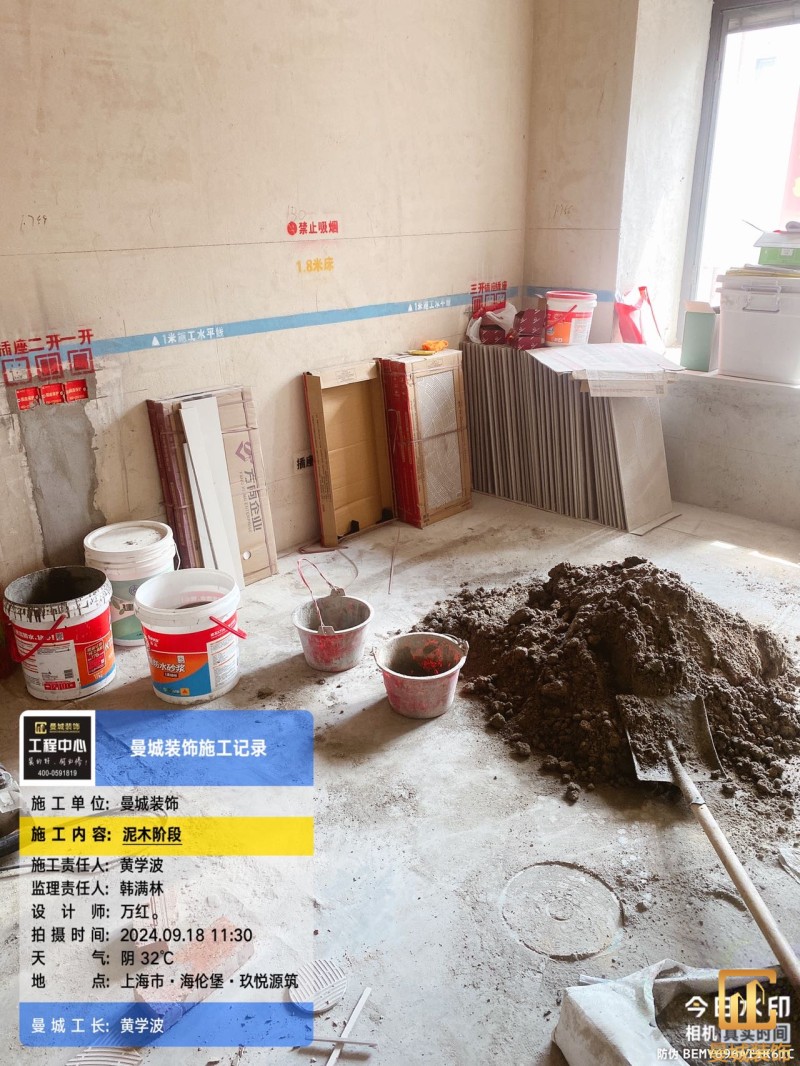

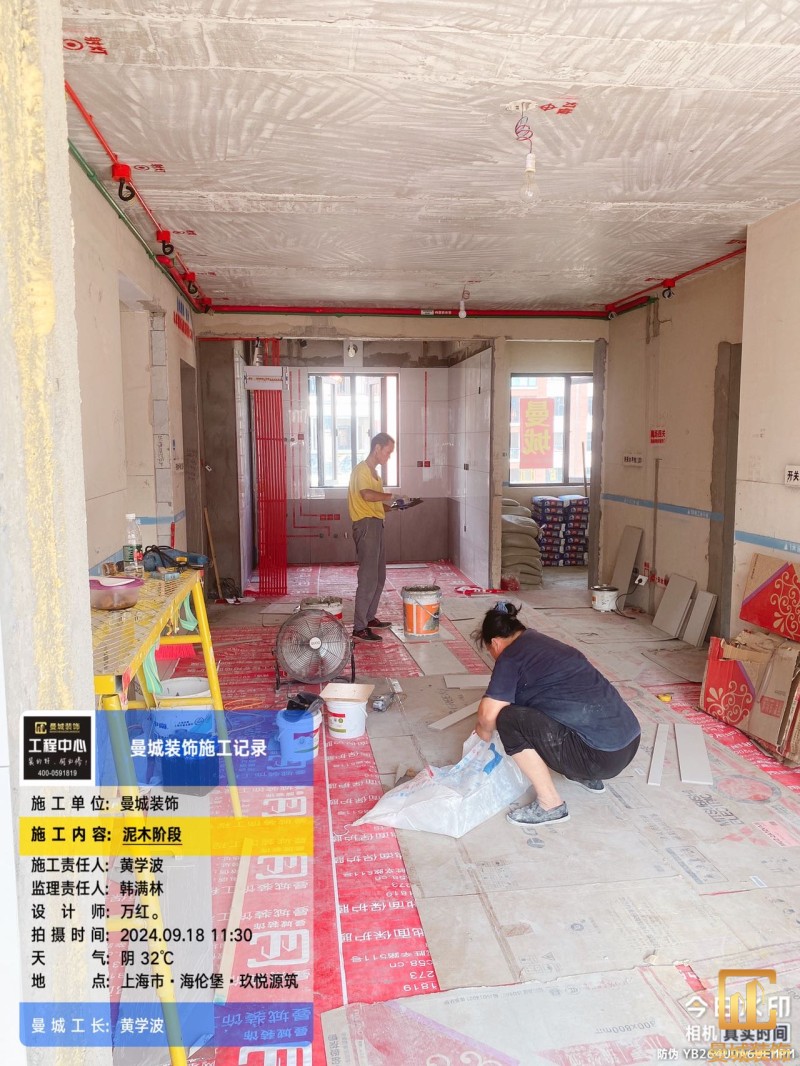

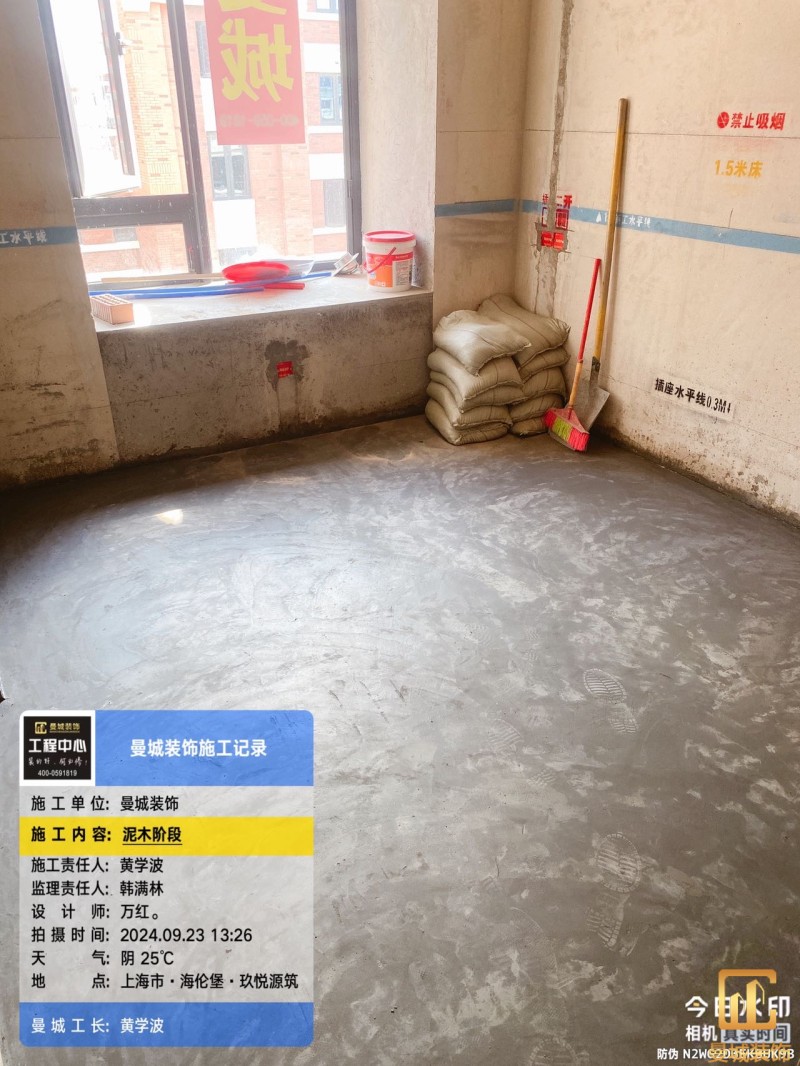

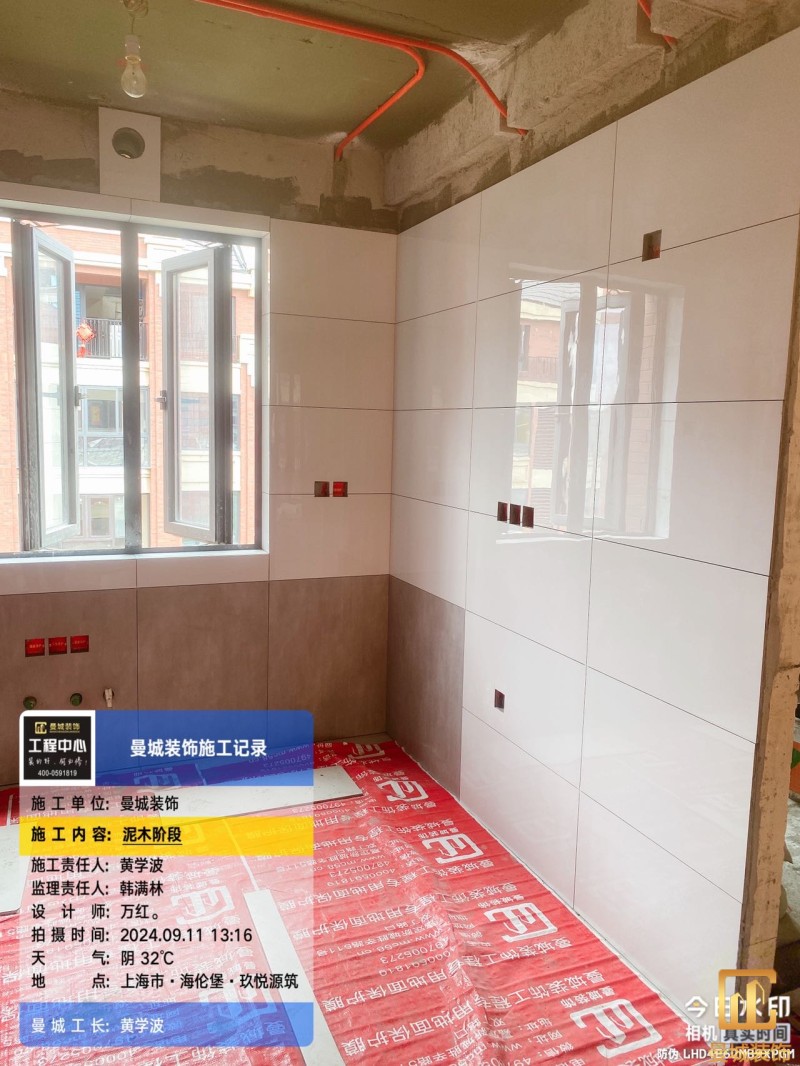

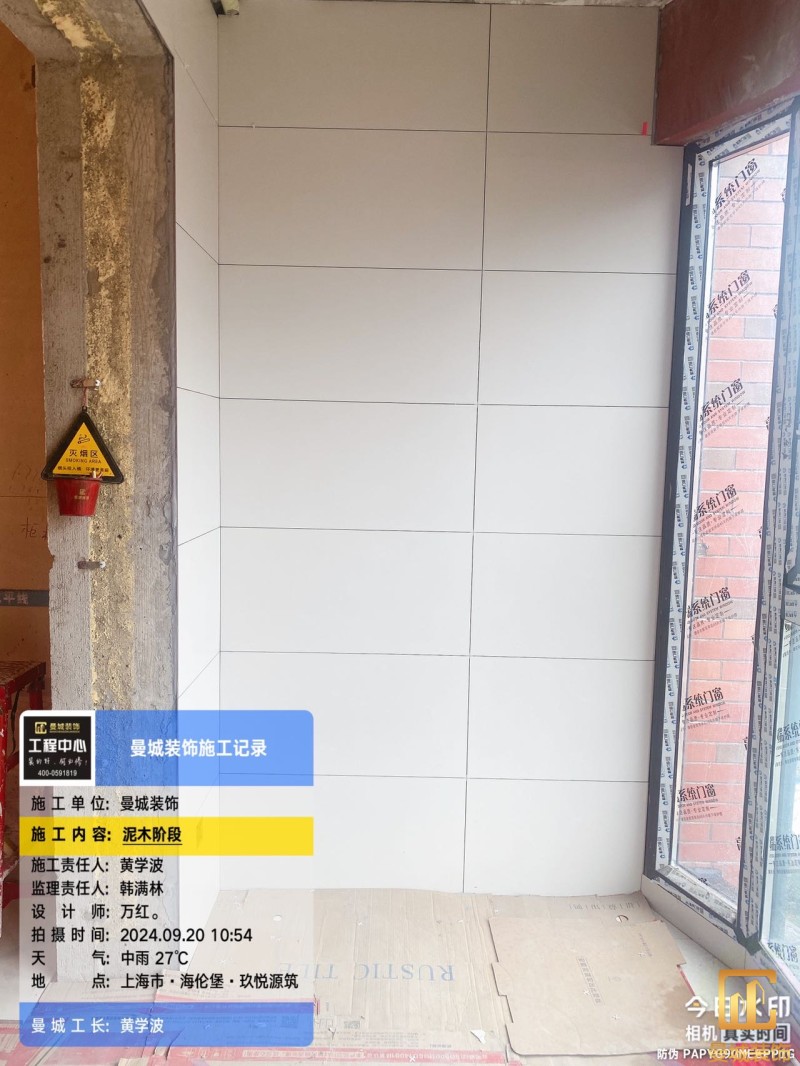

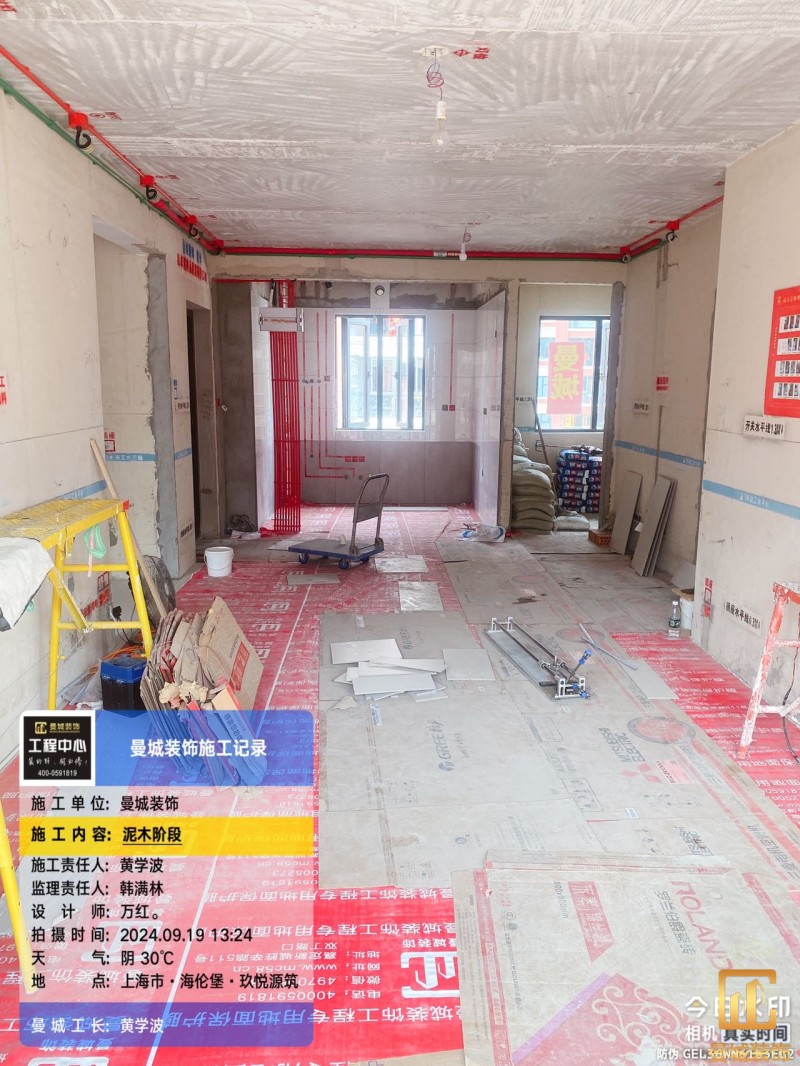

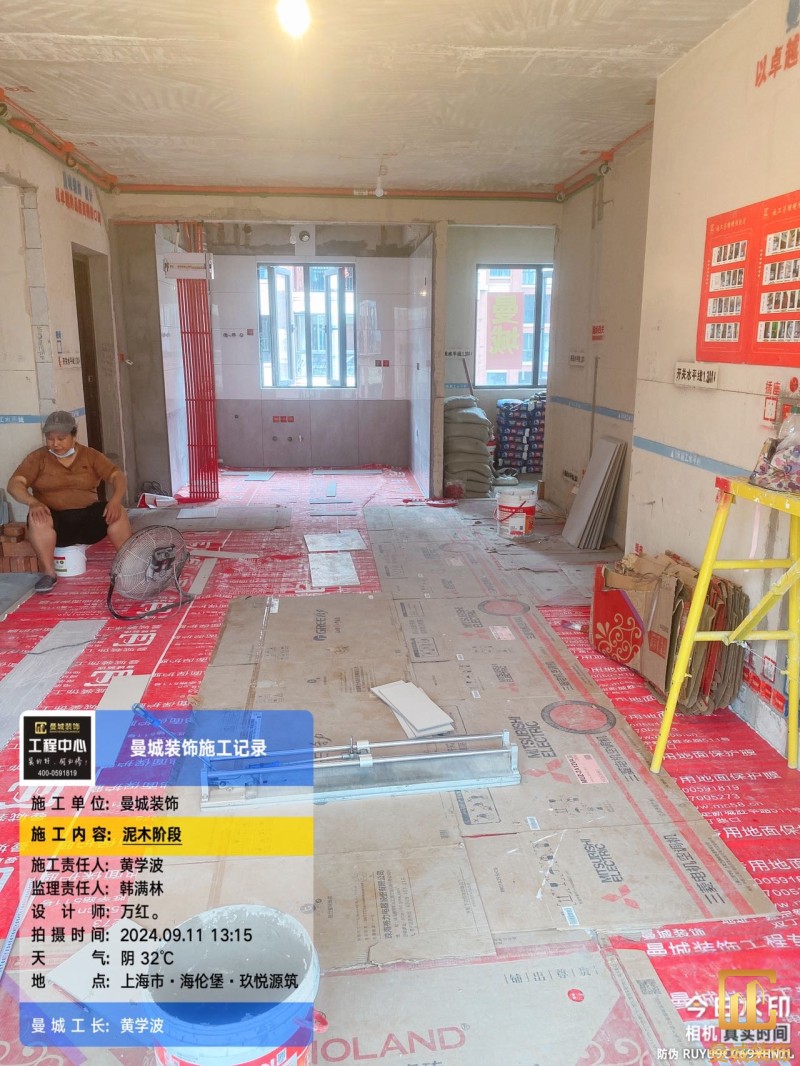

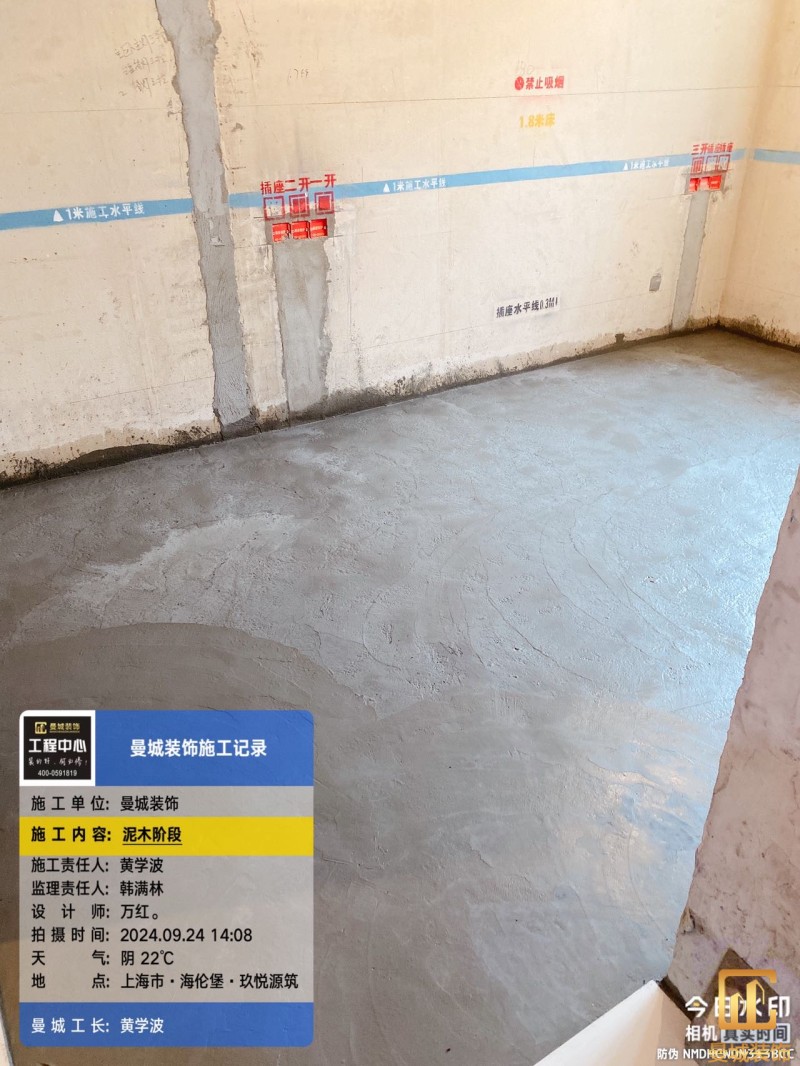

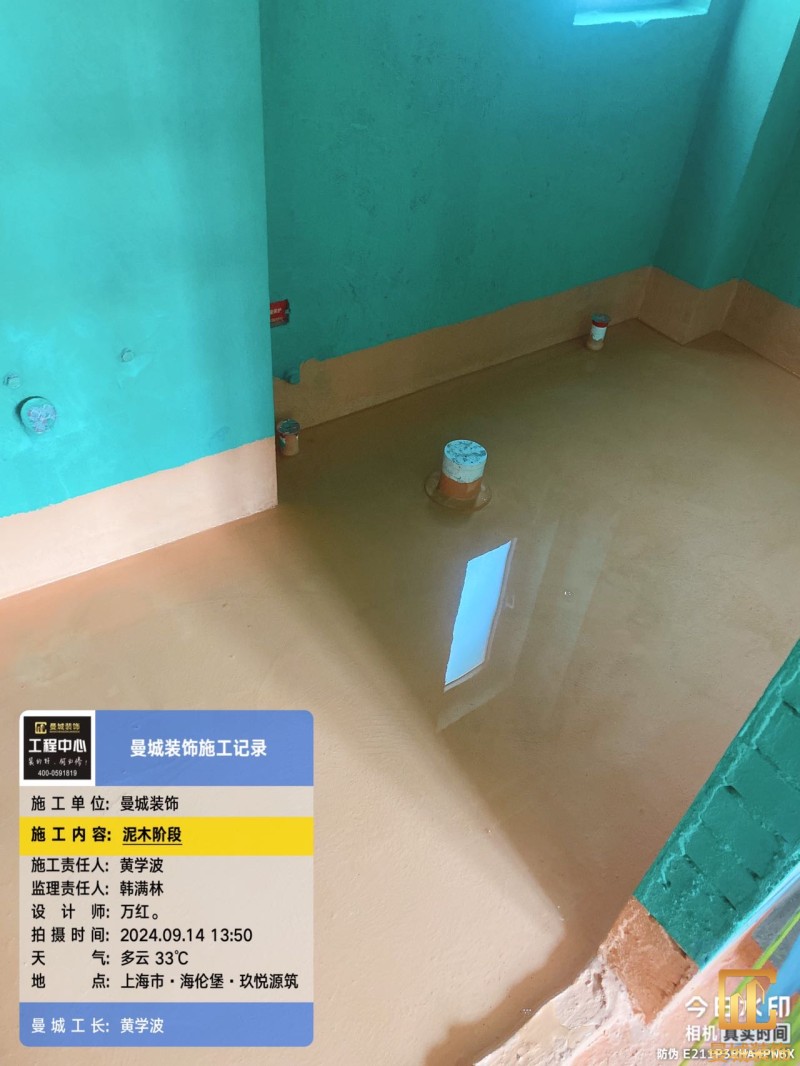

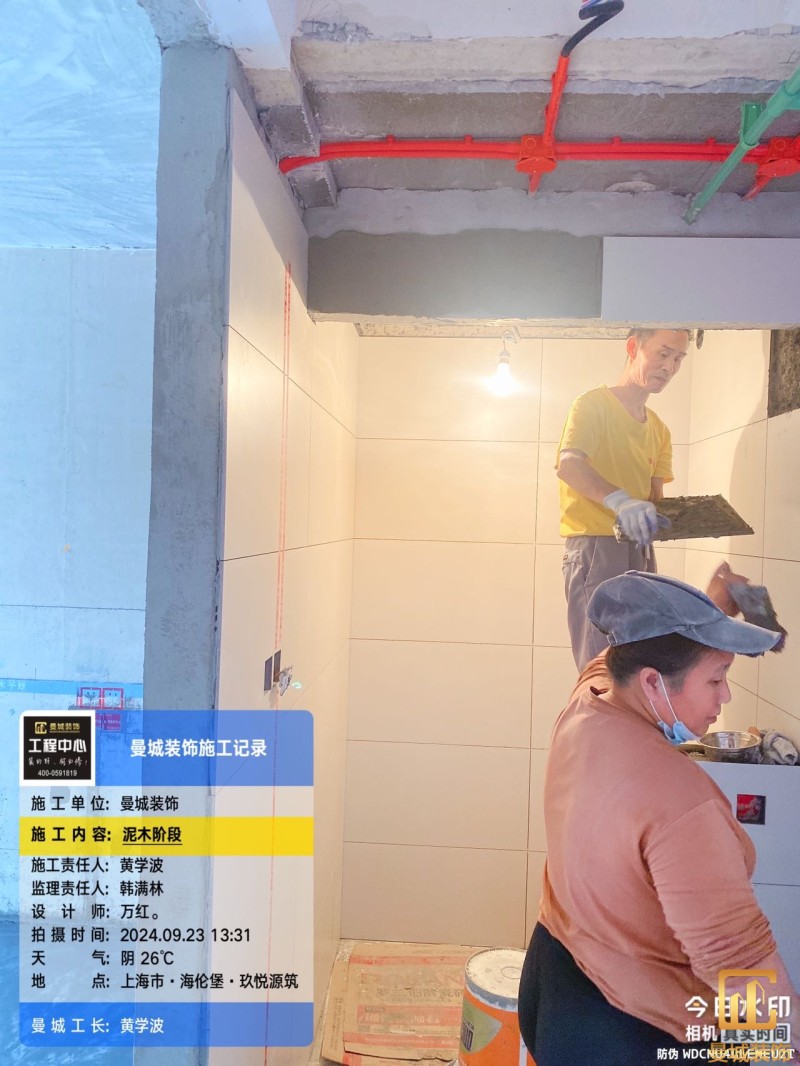

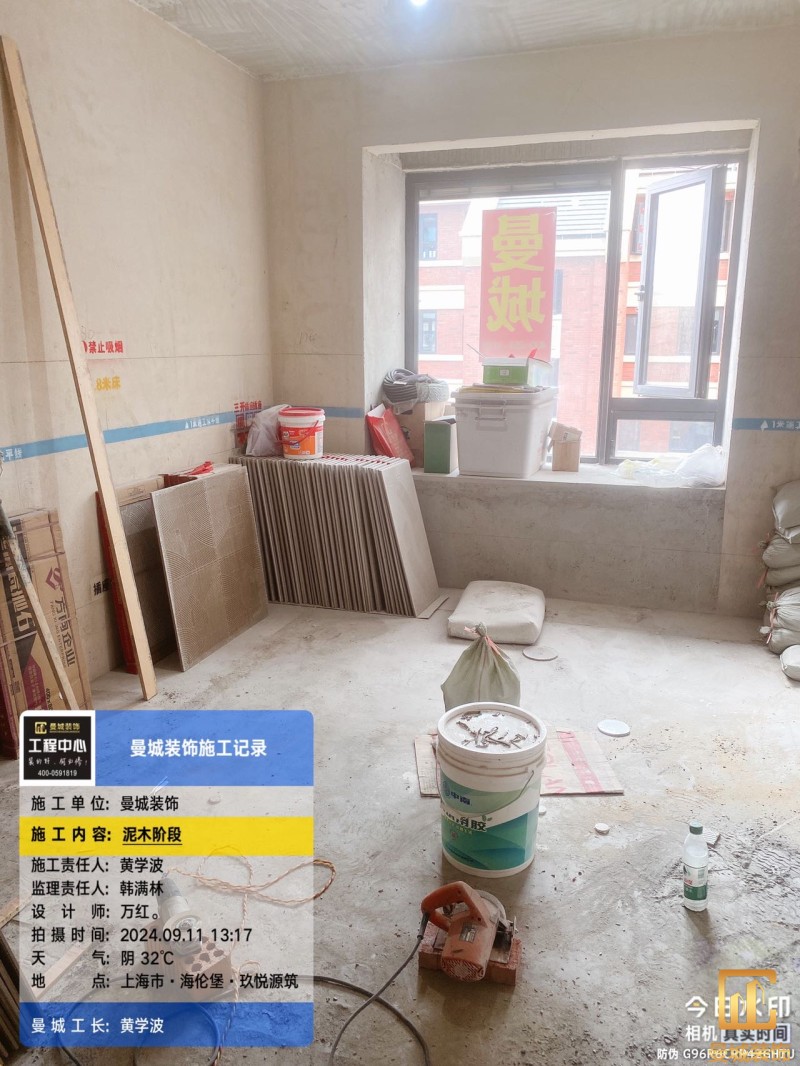

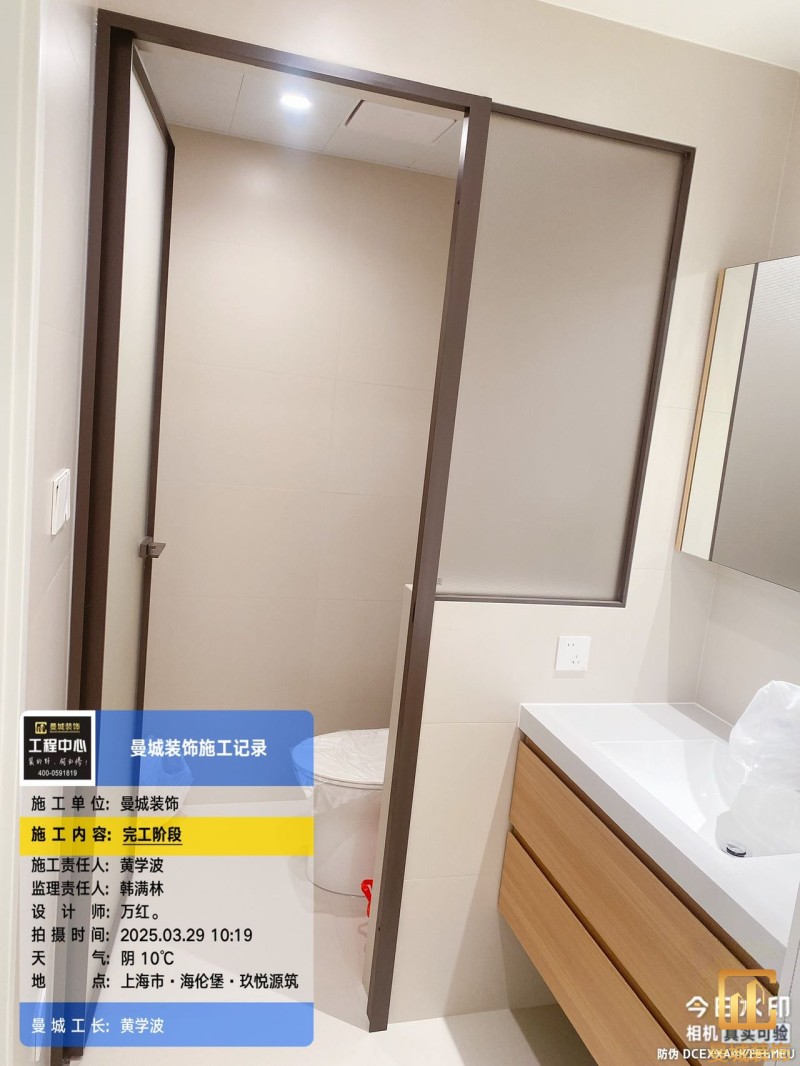

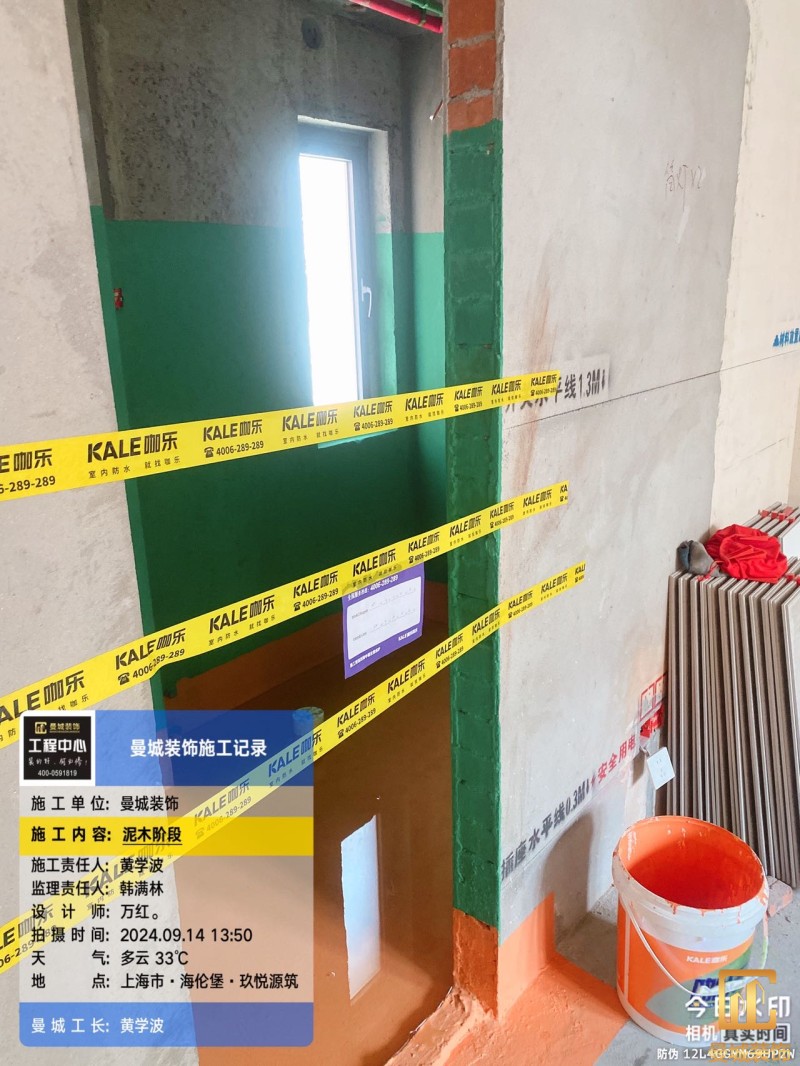

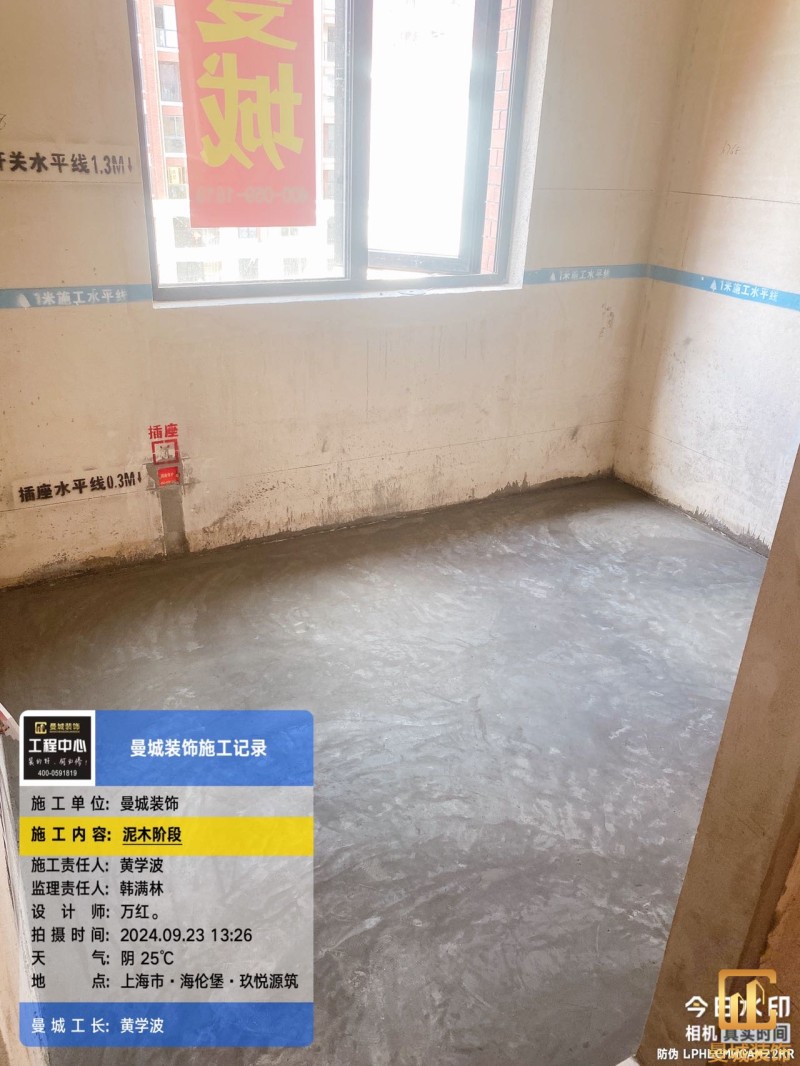

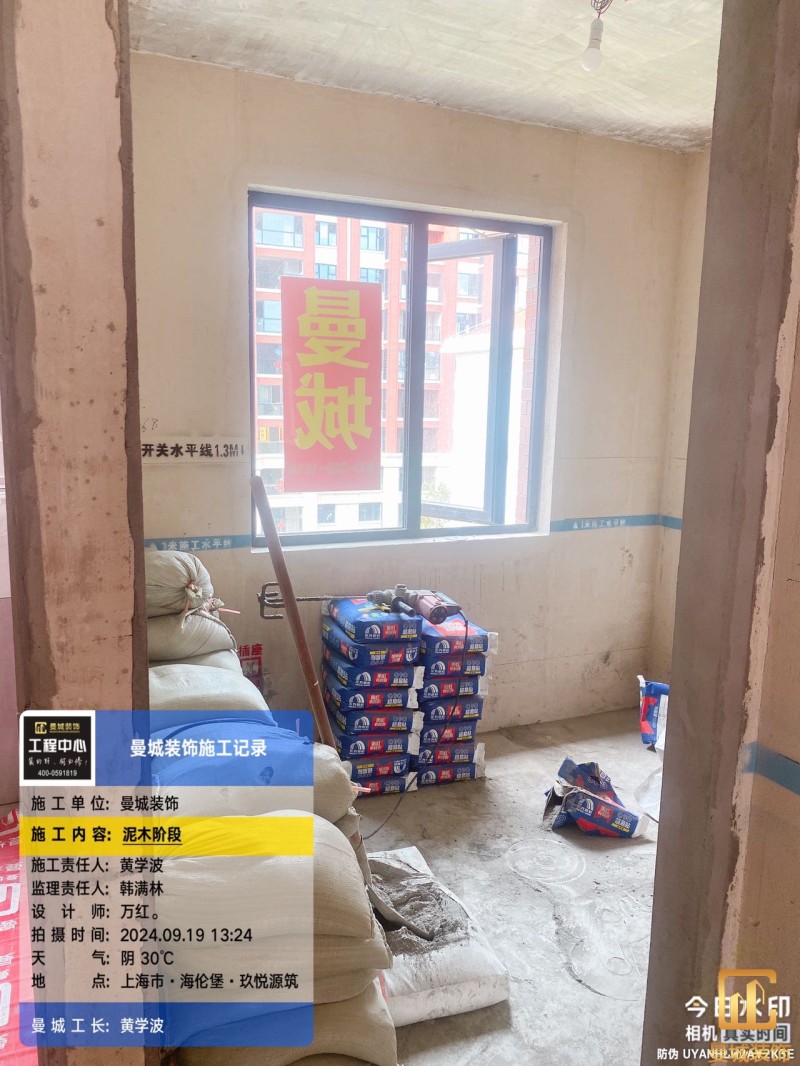

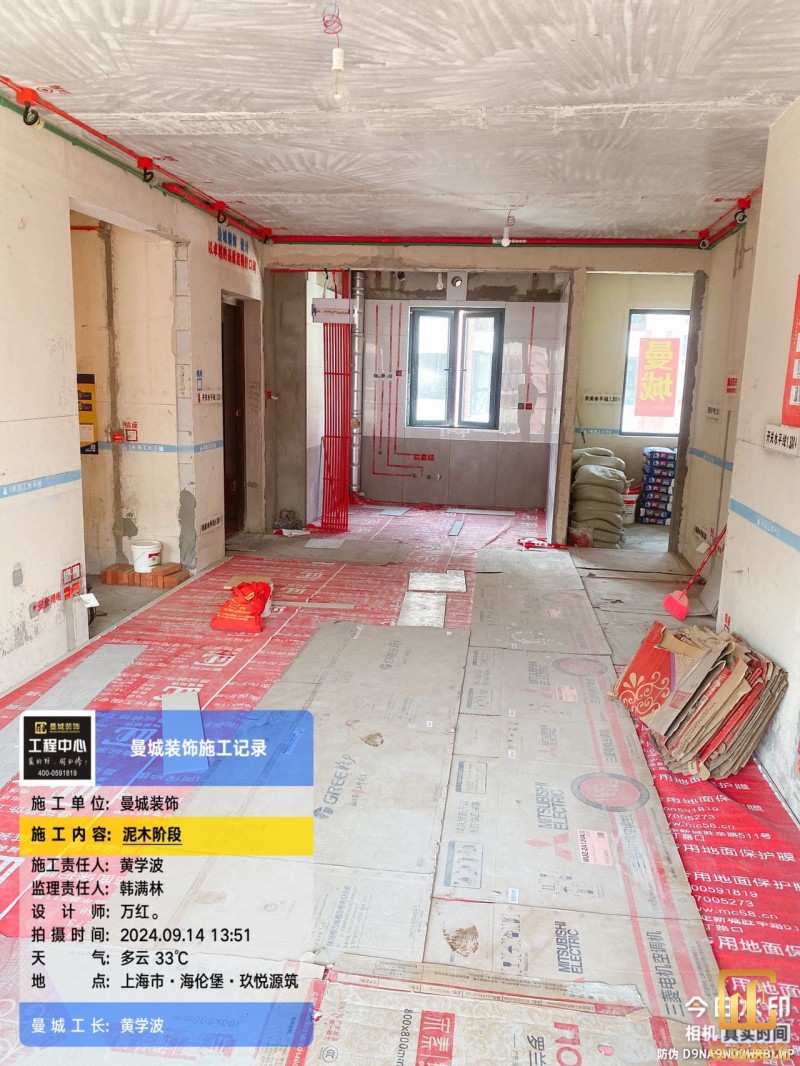

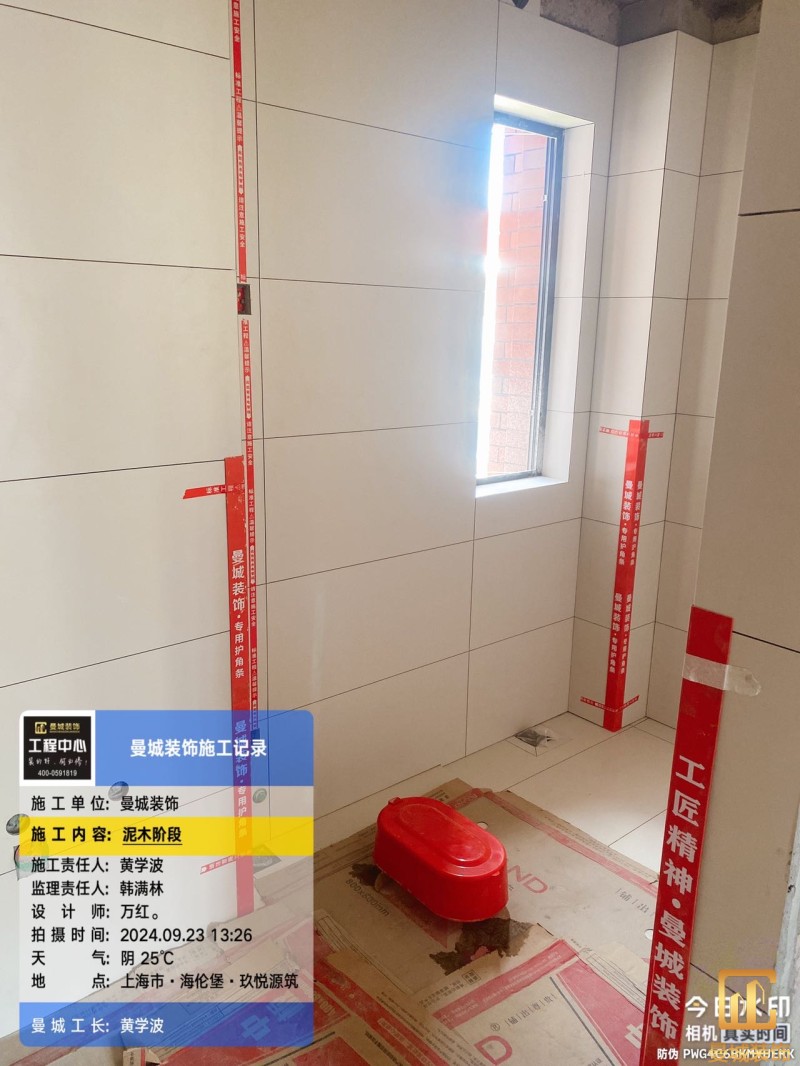

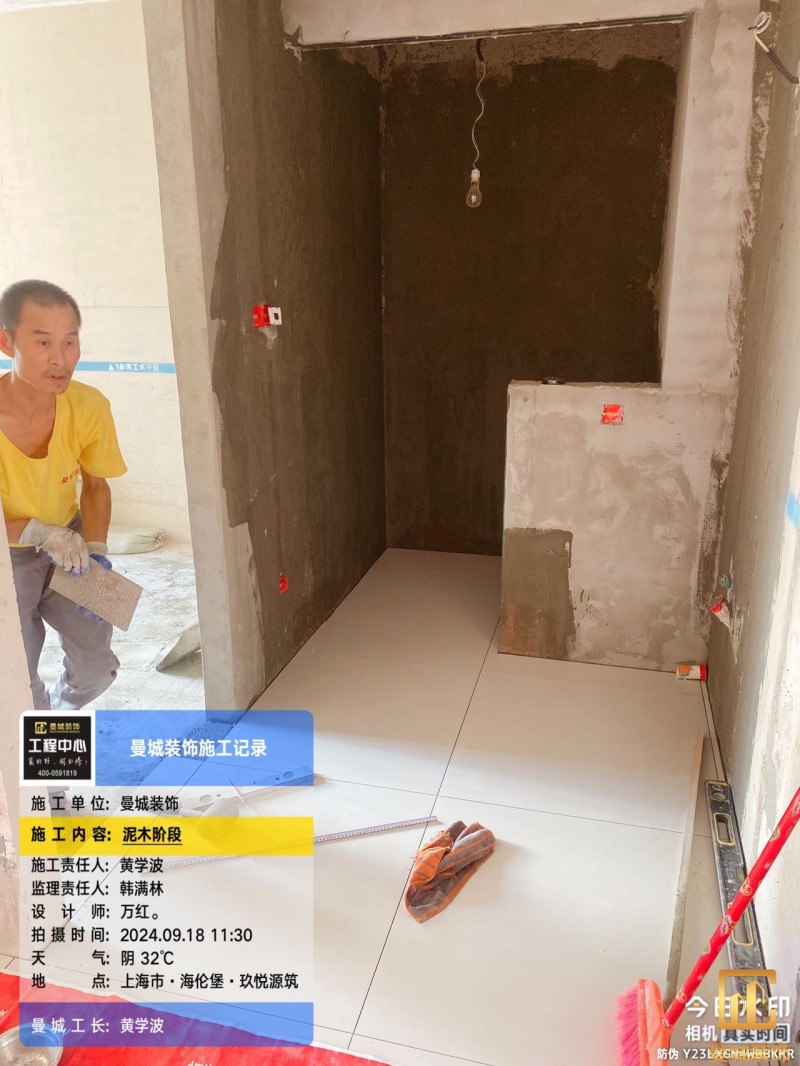

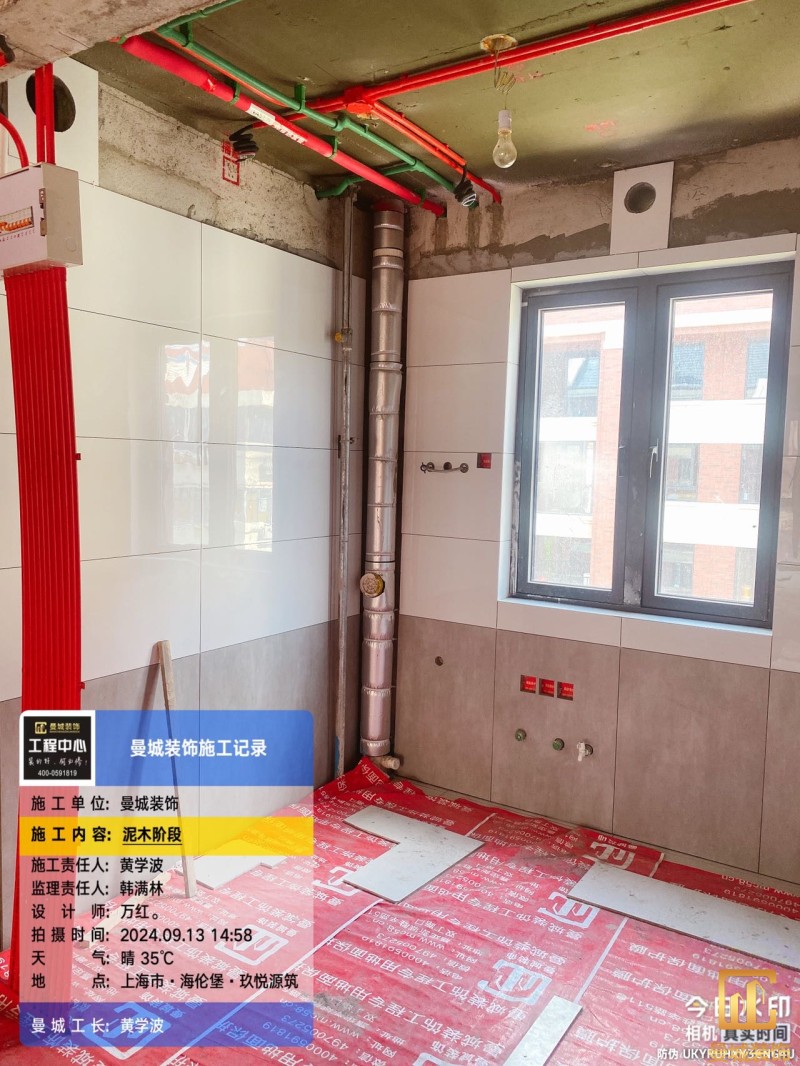

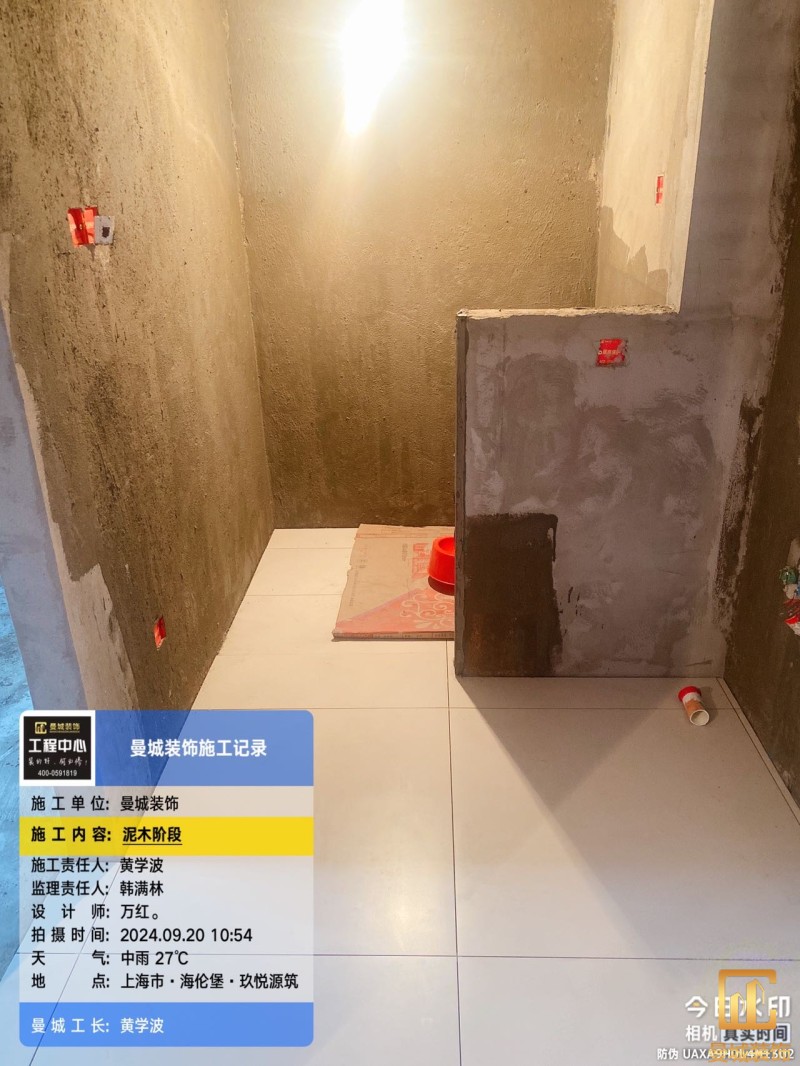

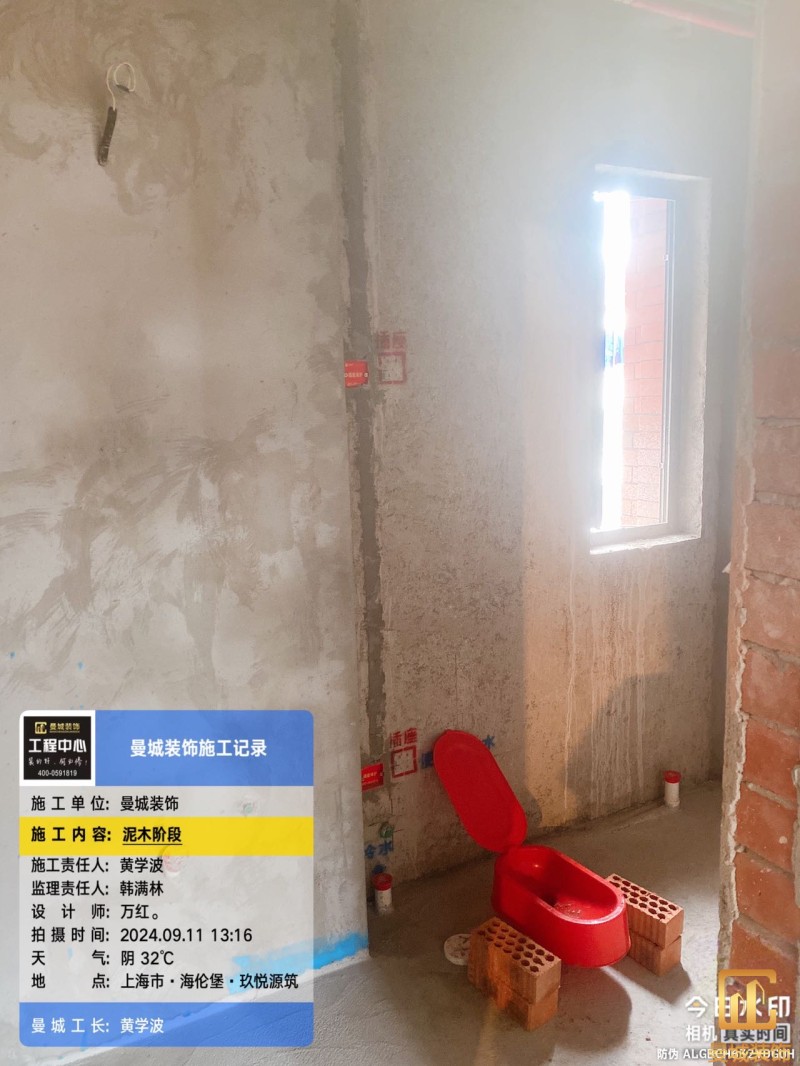

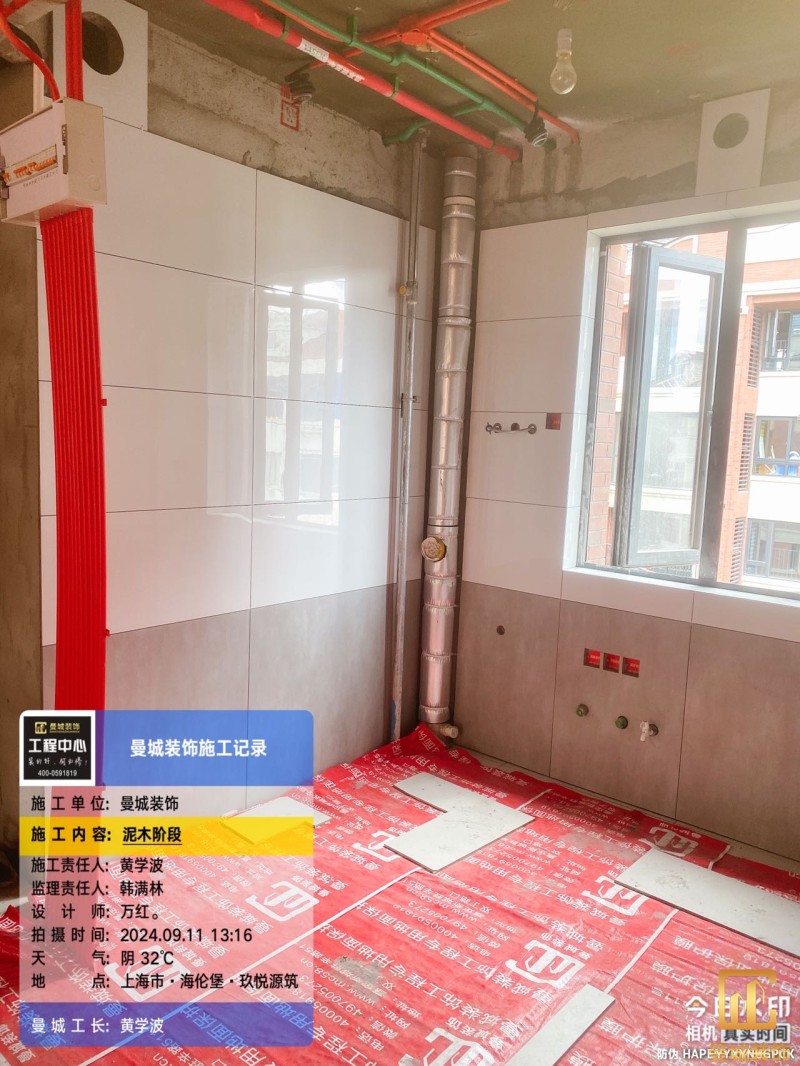

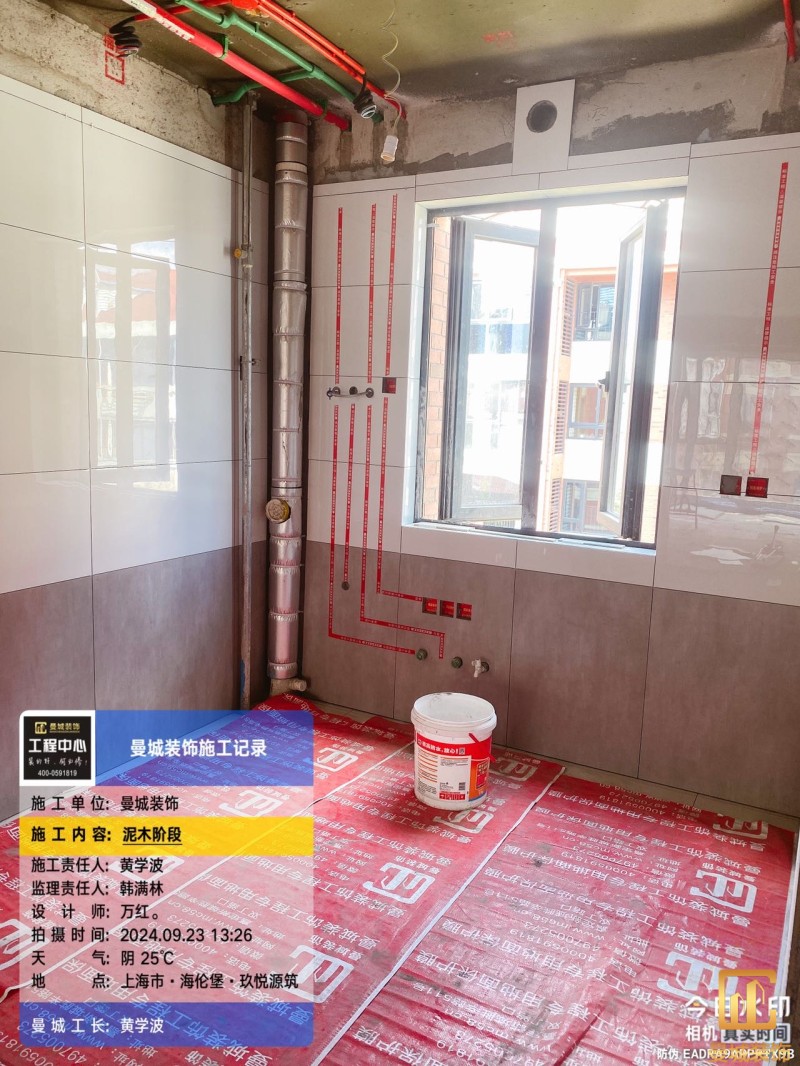

泥工结束

项目经理:曼城工长黄学波

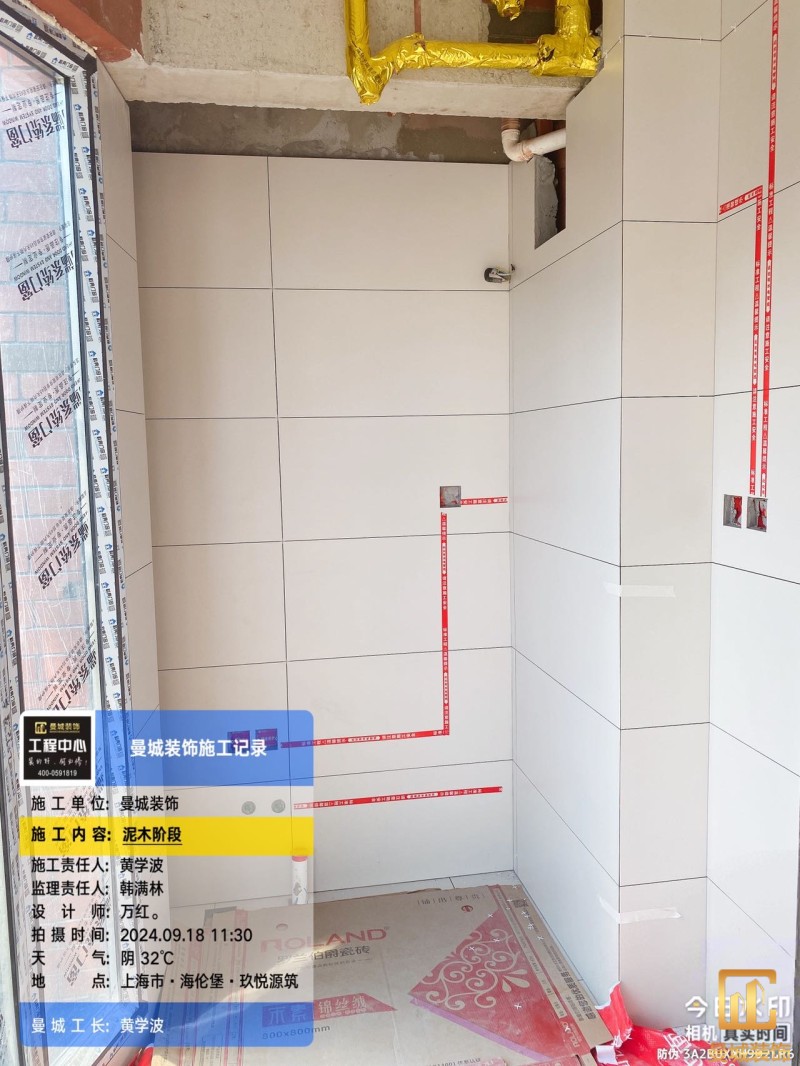

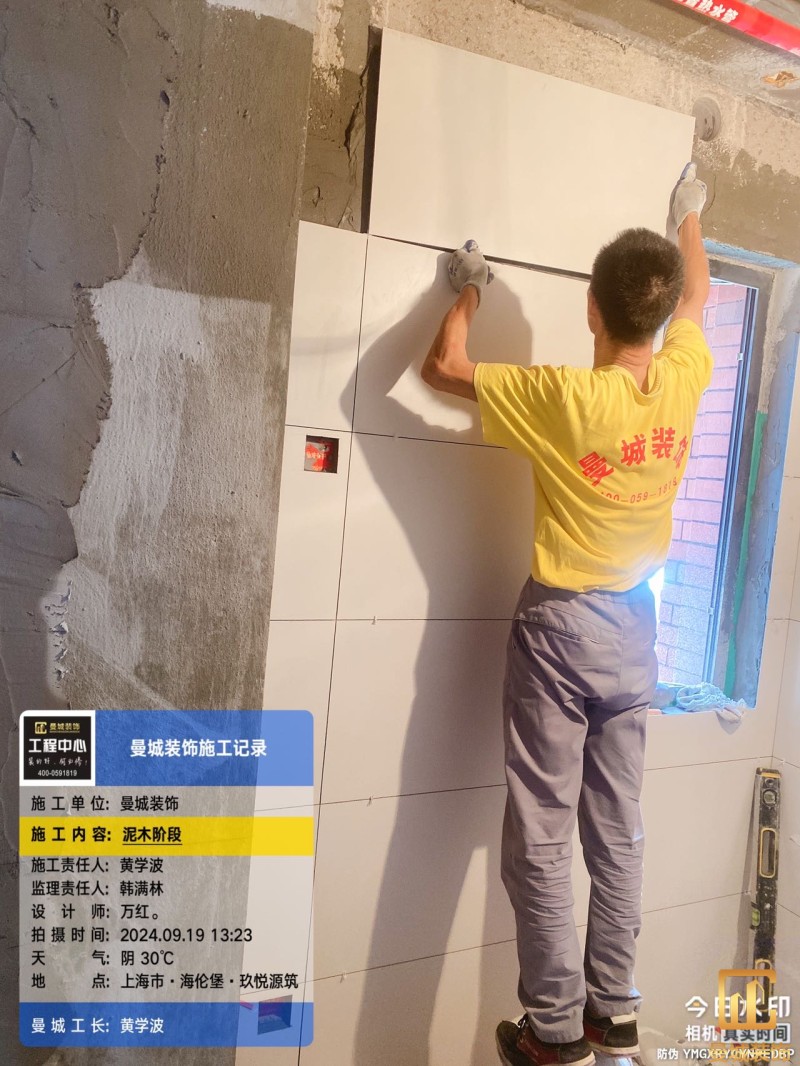

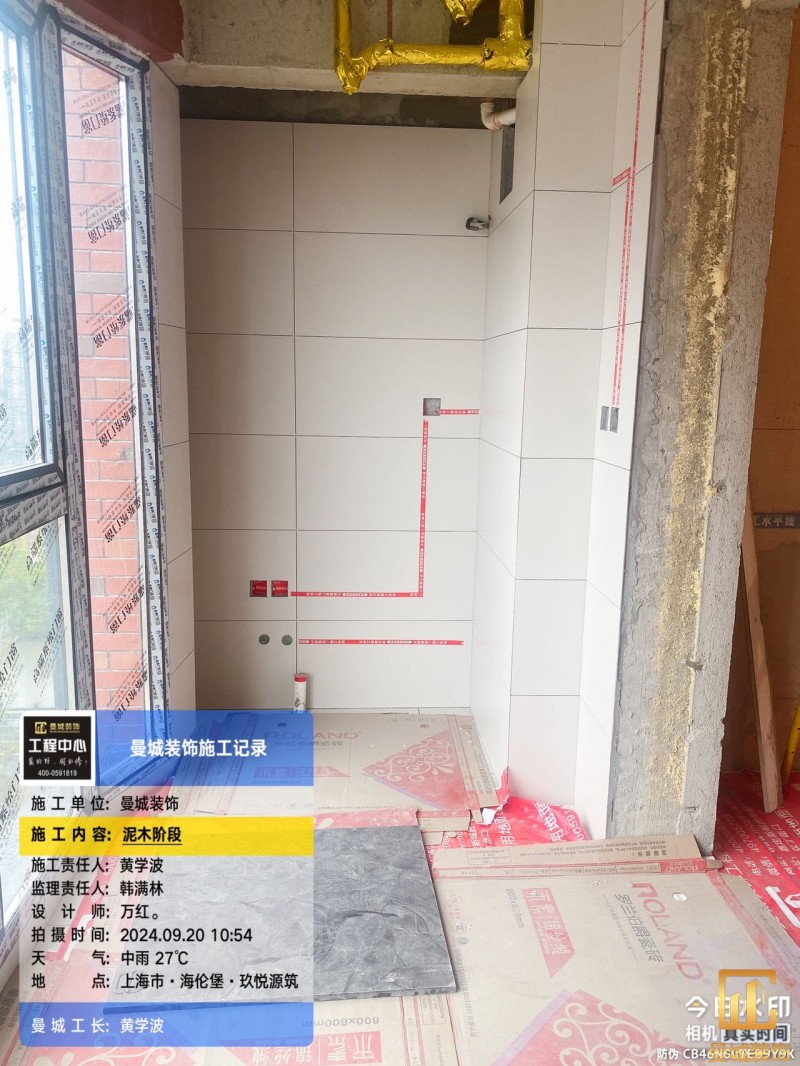

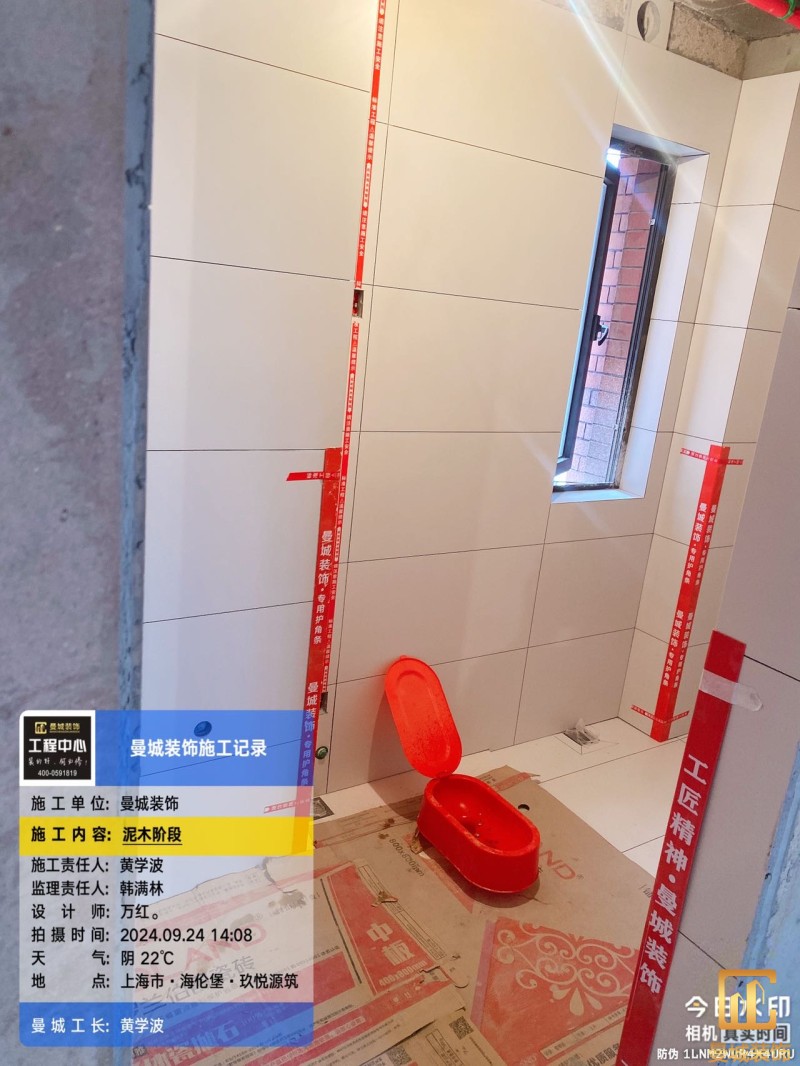

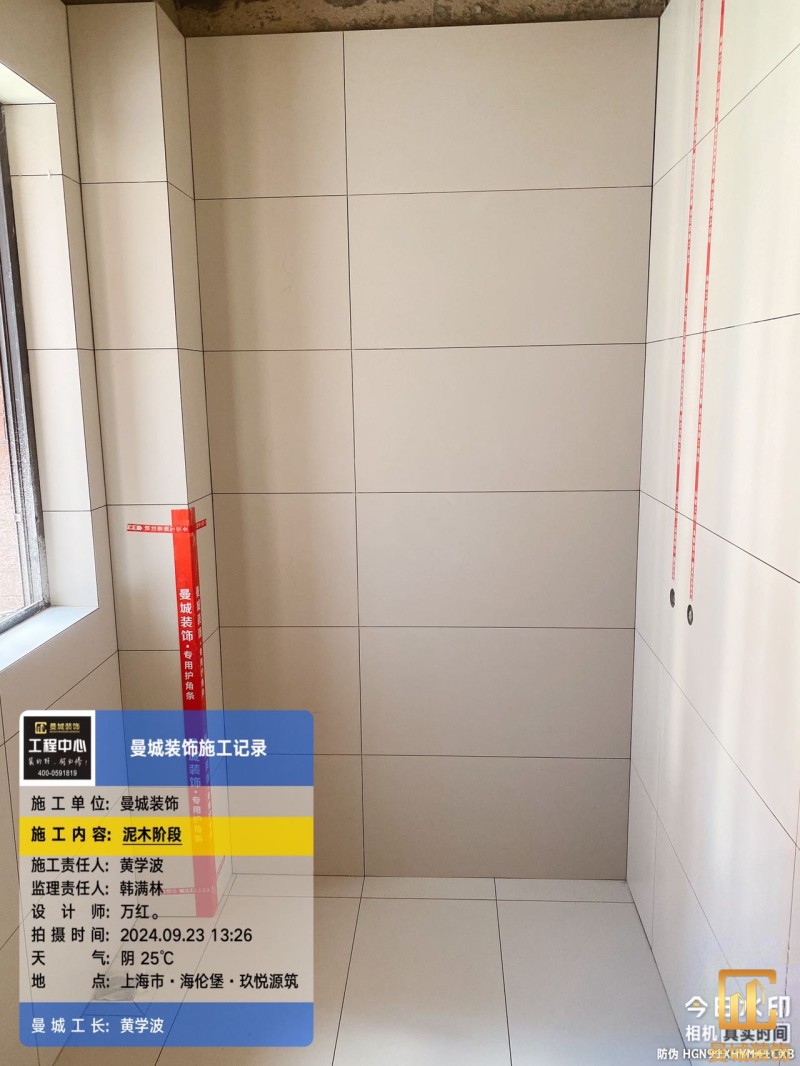

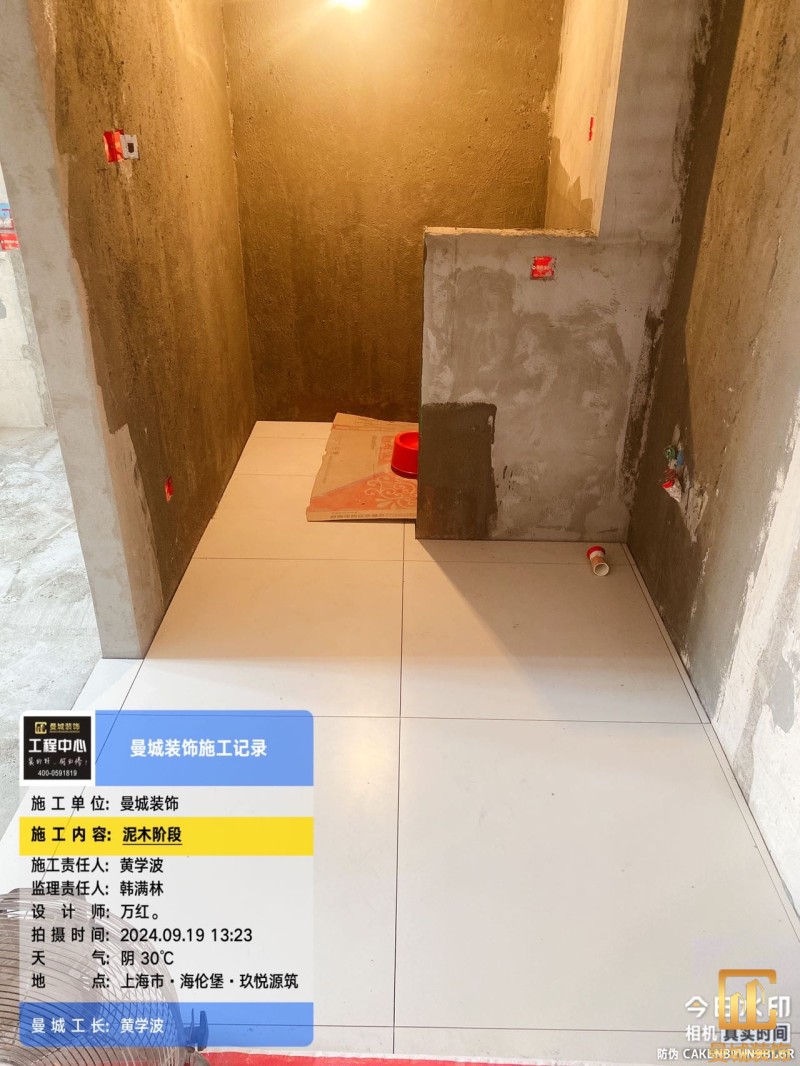

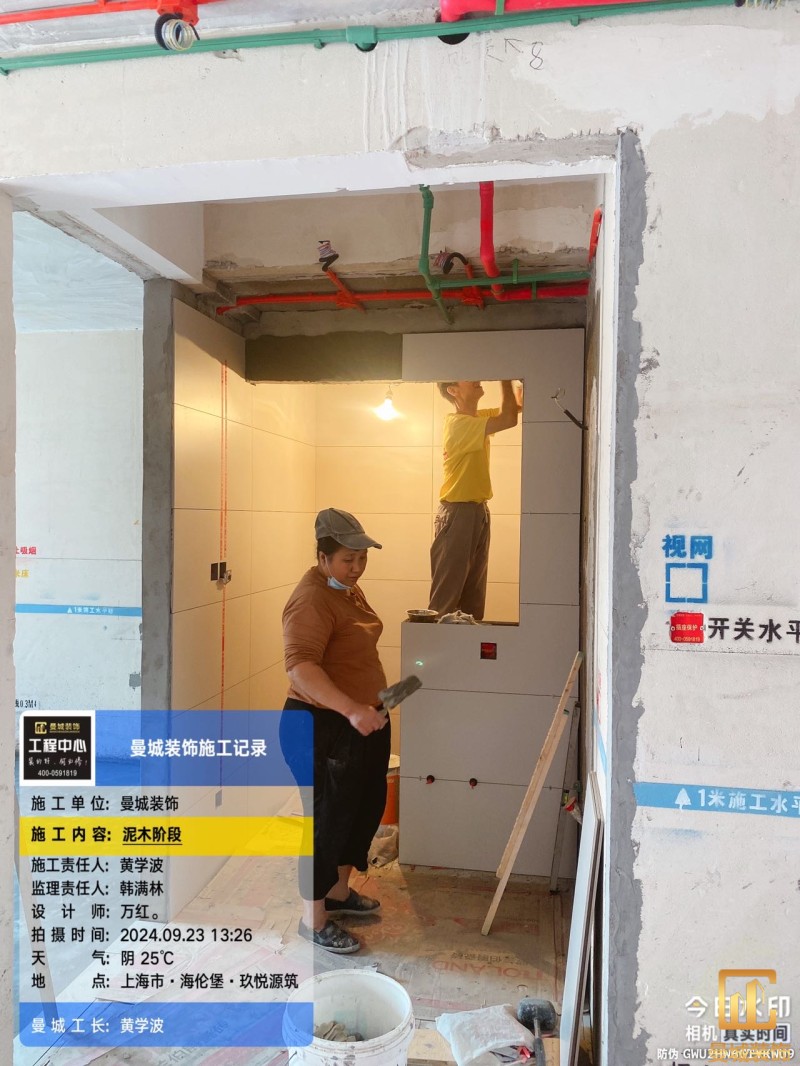

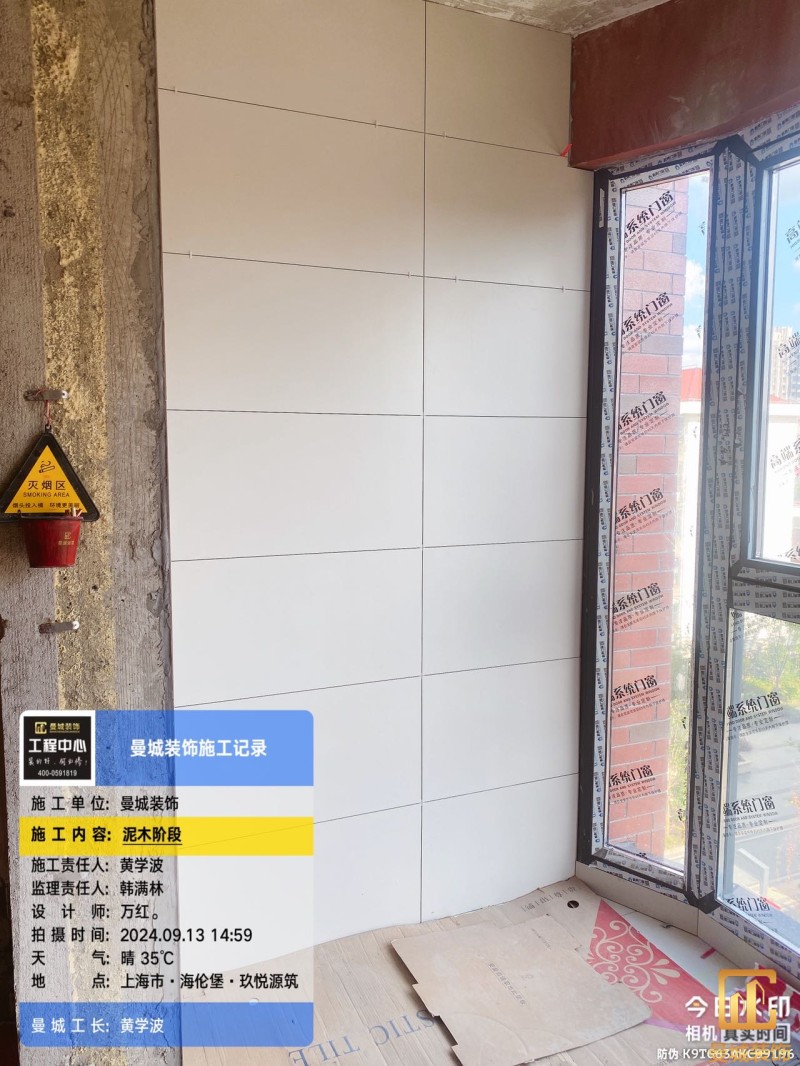

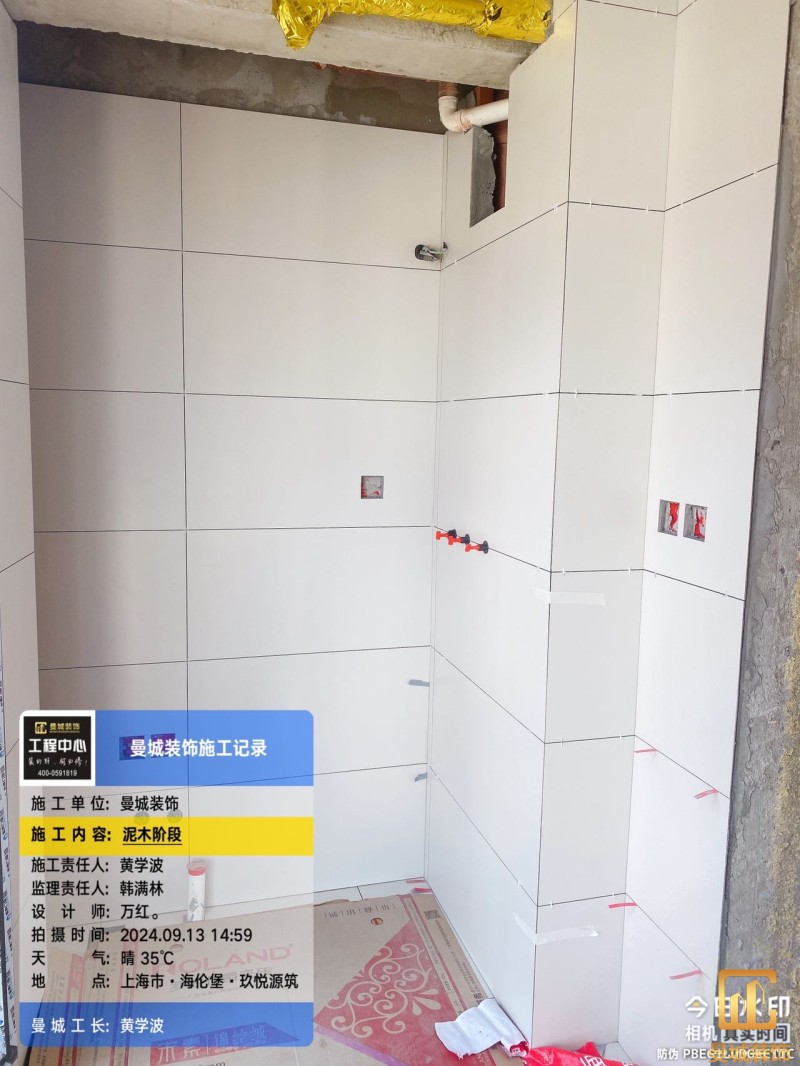

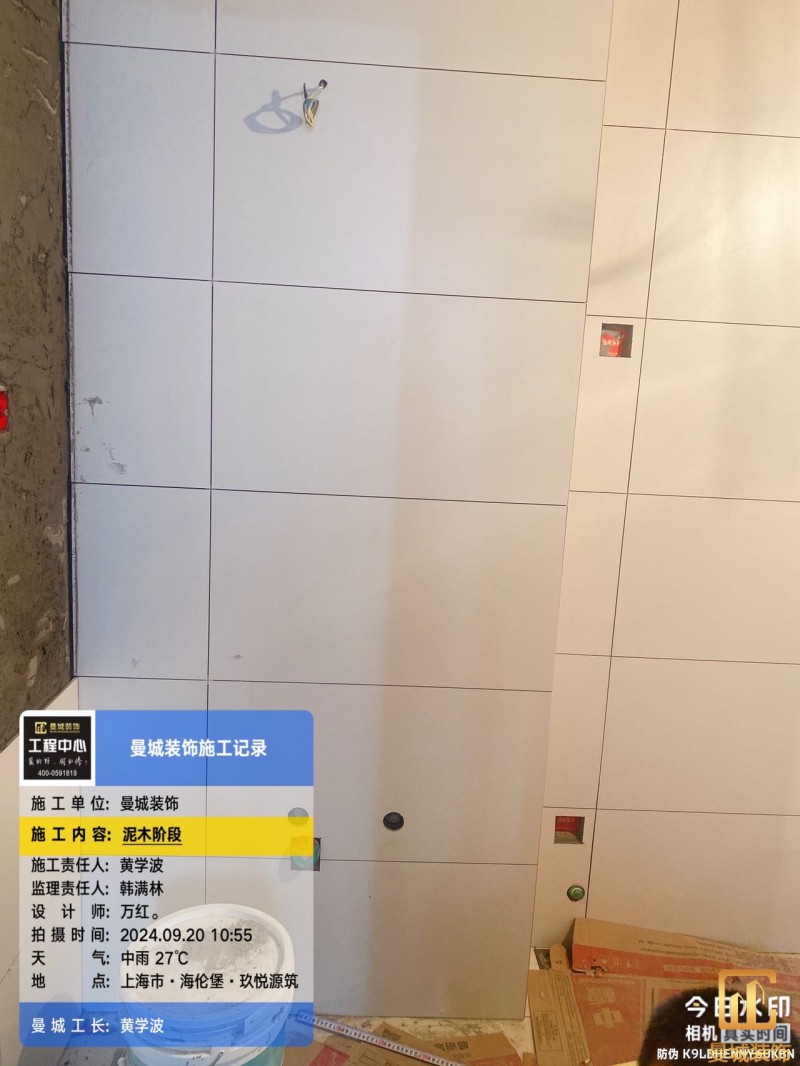

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:曼城工长黄学波

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:曼城工长黄学波

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:曼城工长黄学波

1、铺地砖地面防止空鼓已扫浆。2、铺砖地漏用回字型地漏无断层。3、墙地砖已三面对缝。4、墙砖贴好阴阳角已检查符合曼城贴砖标准90度,4、地面找平已做找平冲筋处理,误差3-5mm以内。5墙地砖施工已完工并已保护

项目经理:曼城工长黄学波

卫生间做碧水实验。

项目经理:曼城工长黄学波

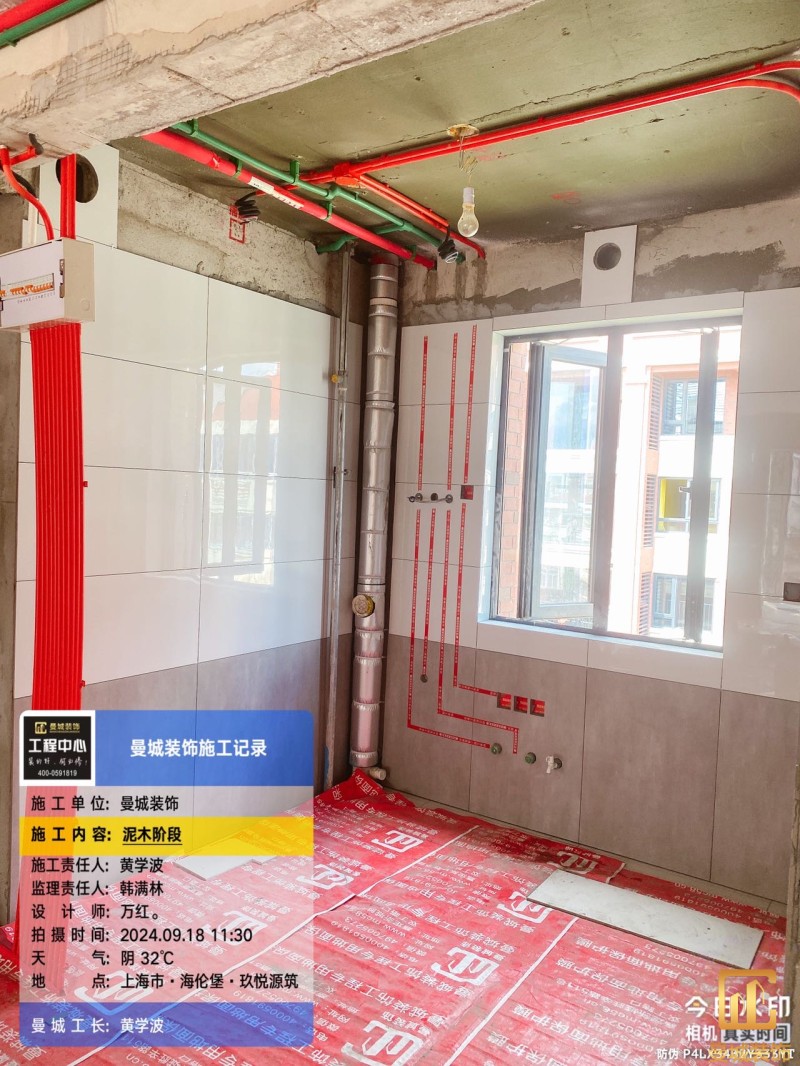

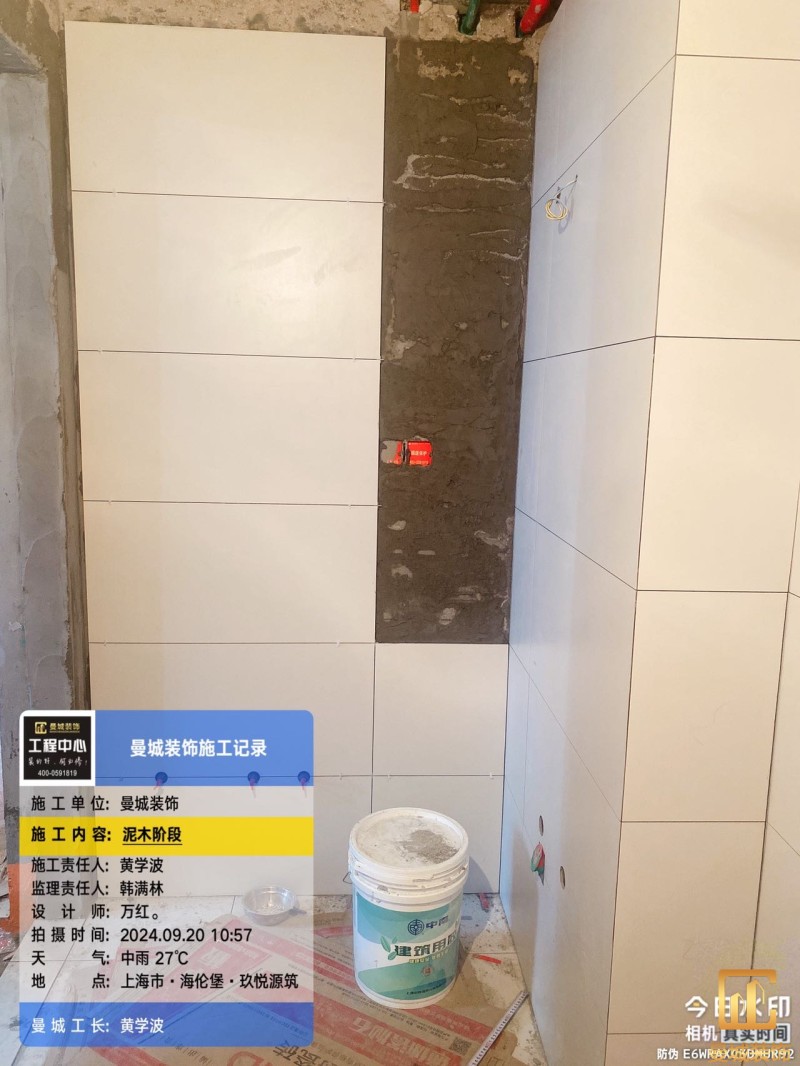

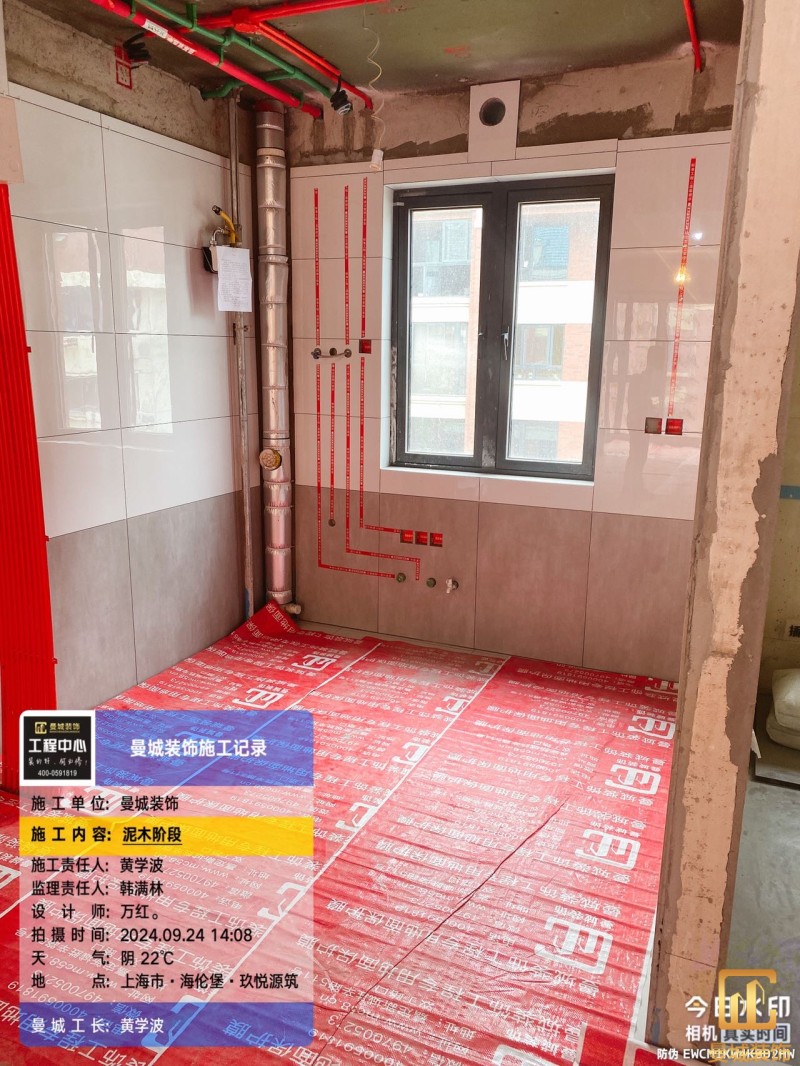

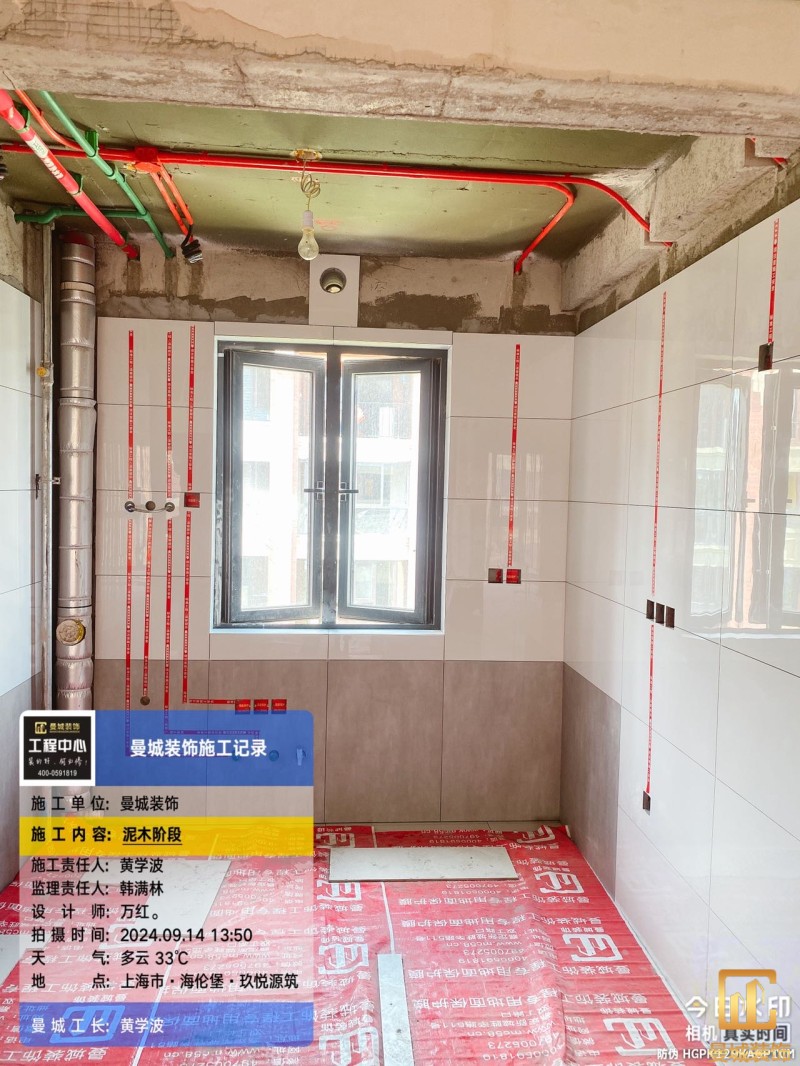

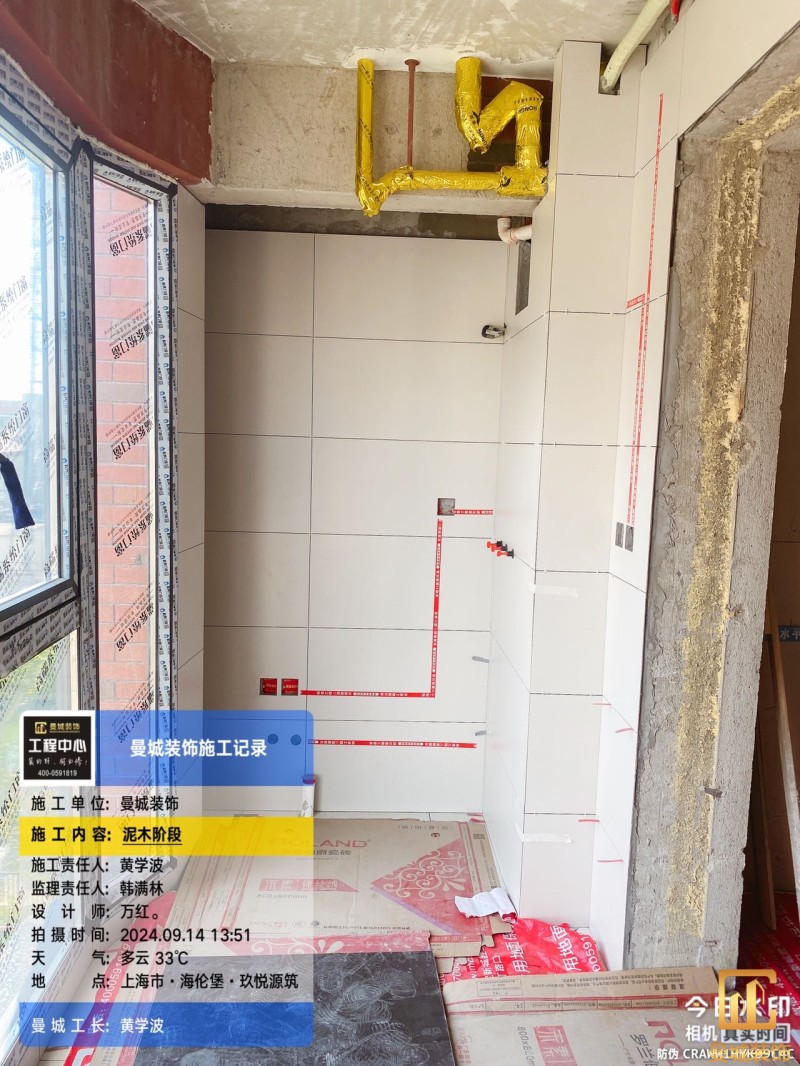

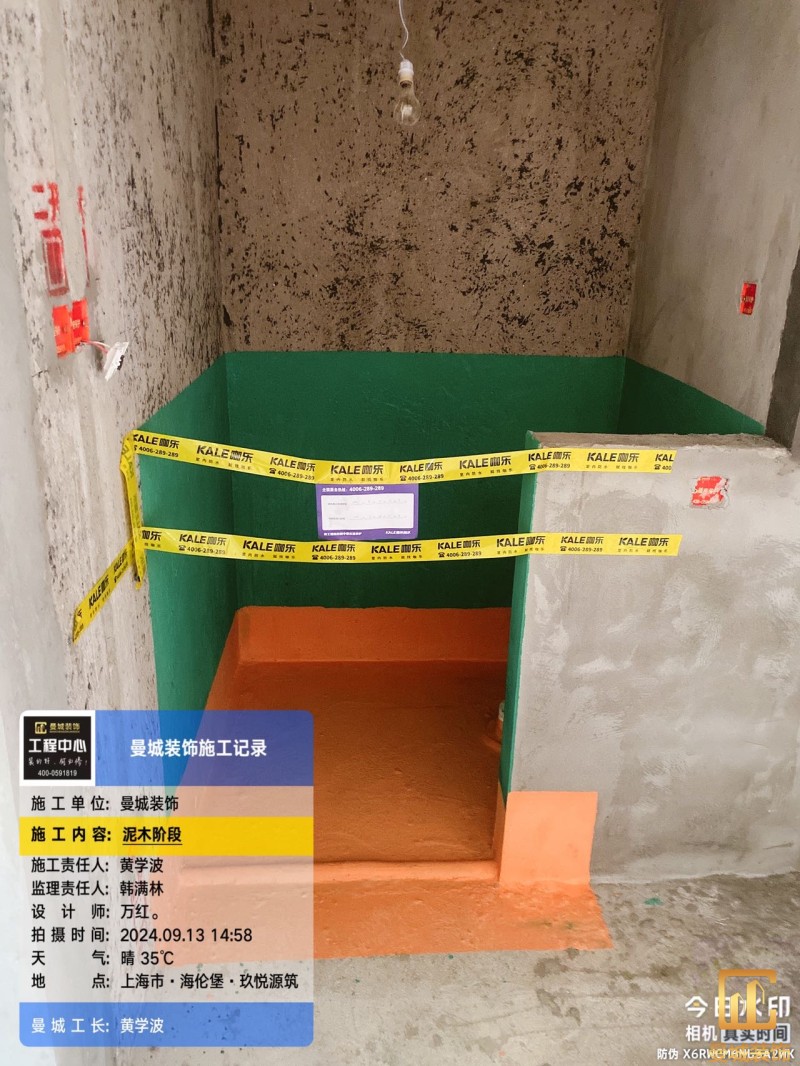

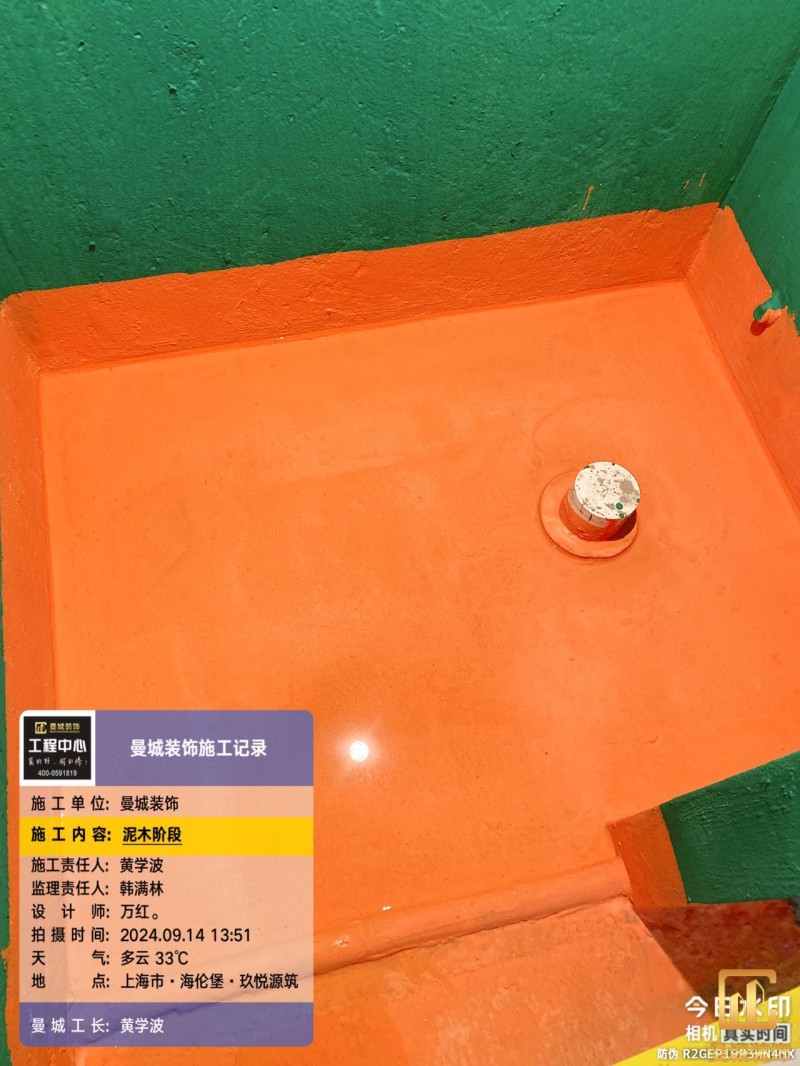

1、卫生间已做好防水高度1.8米以上,厨房、阳台地面做防水墙面防水高300cm。2、刷好防水已用专用界面剂拉毛。3、卫生间门槛石刷好防水后已做防水测式24小时、4、淋浴房区域湿铺地砖,先浇筑地坪找好坡度,再使用薄贴工艺,5、厨房、卫生间止逆阀的排气孔洞,墙砖铺贴平整已完成。6、卫生间马桶排污管 始终比地砖要高出最少1cm尺寸,防止贴好地砖后断层渗水。7、瓷砖使用专用开孔器开孔方正整齐。已铺贴完工的阳角砖要及时做保护,防止磕碰、8、墙砖贴好后按忆做好管线走向贴,阳角处用专用阳角保护阳角保护好,防止磕碰

项目经理:曼城工长黄学波

1、卫生间已做好防水高度1.8米以上,厨房、阳台地面做防水墙面防水高300cm。2、刷好防水已用专用界面剂拉毛。3、卫生间门槛石刷好防水后已做防水测式24小时、4、淋浴房区域湿铺地砖,先浇筑地坪找好坡度,再使用薄贴工艺,5、厨房、卫生间止逆阀的排气孔洞,墙砖铺贴平整已完成。6、卫生间马桶排污管 始终比地砖要高出最少1cm尺寸,防止贴好地砖后断层渗水。7、瓷砖使用专用开孔器开孔方正整齐。已铺贴完工的阳角砖要及时做保护,防止磕碰、8、墙砖贴好后按忆做好管线走向贴,阳角处用专用阳角保护阳角保护好,防止磕碰

项目经理:曼城工长黄学波

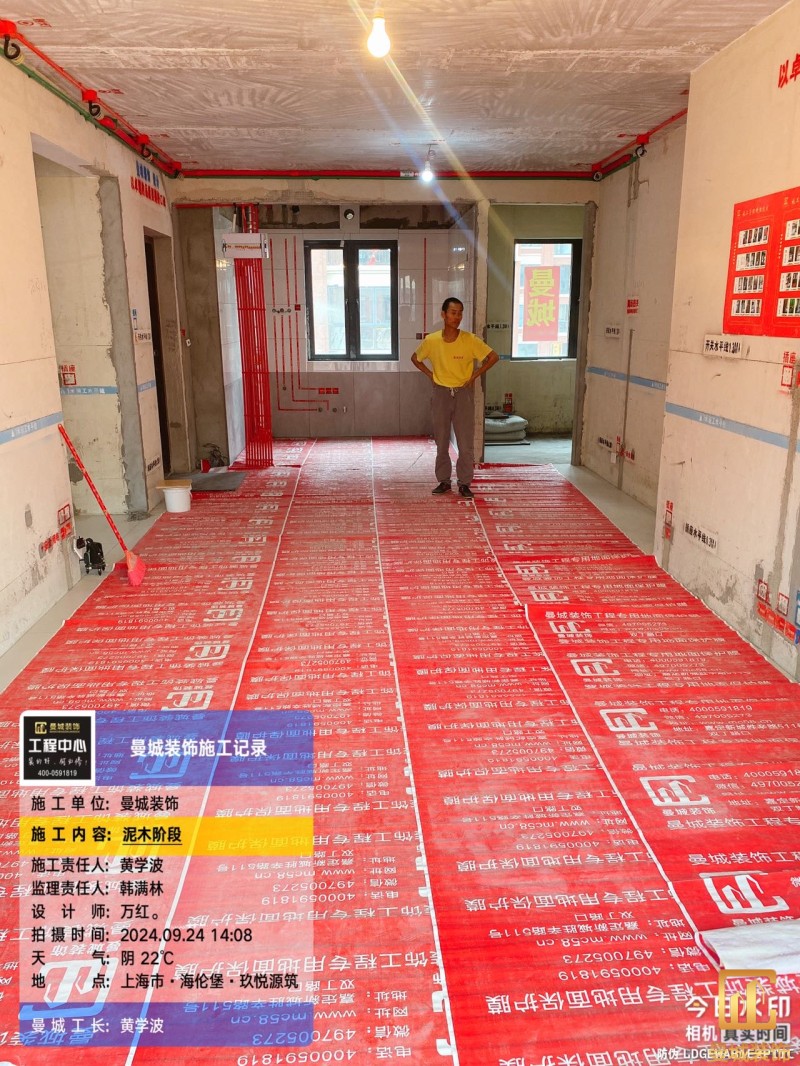

铺贴地砖黄沙水泥一比三比例。

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

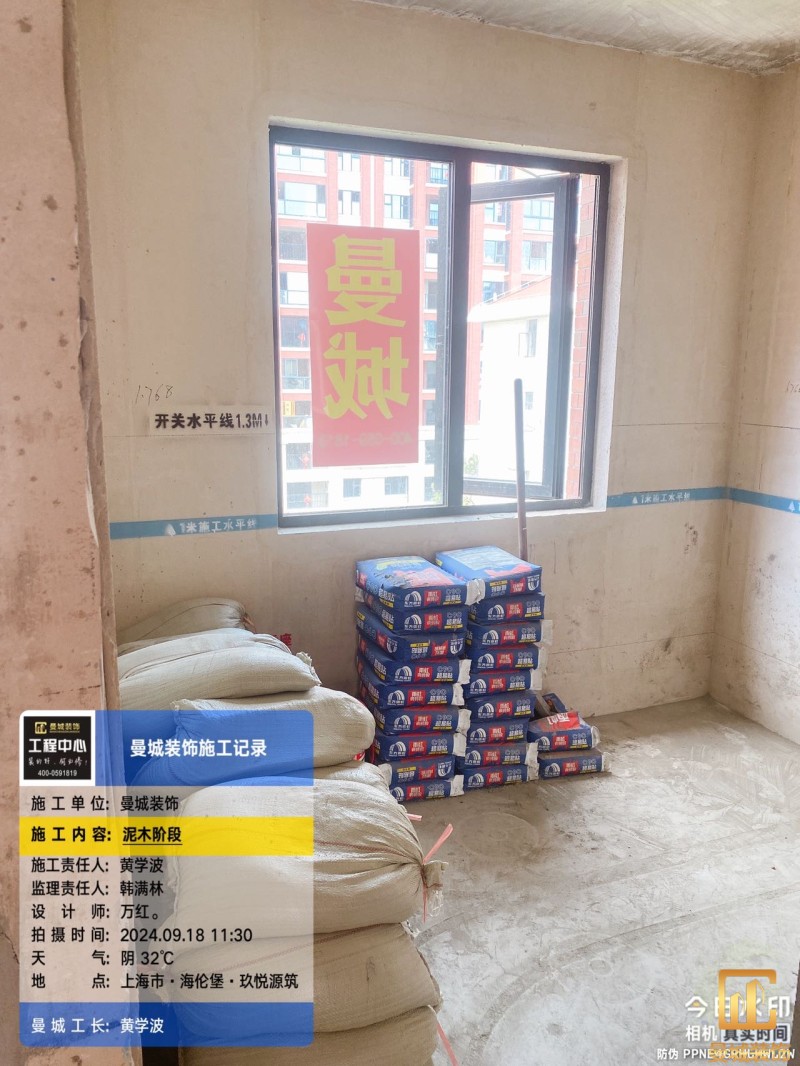

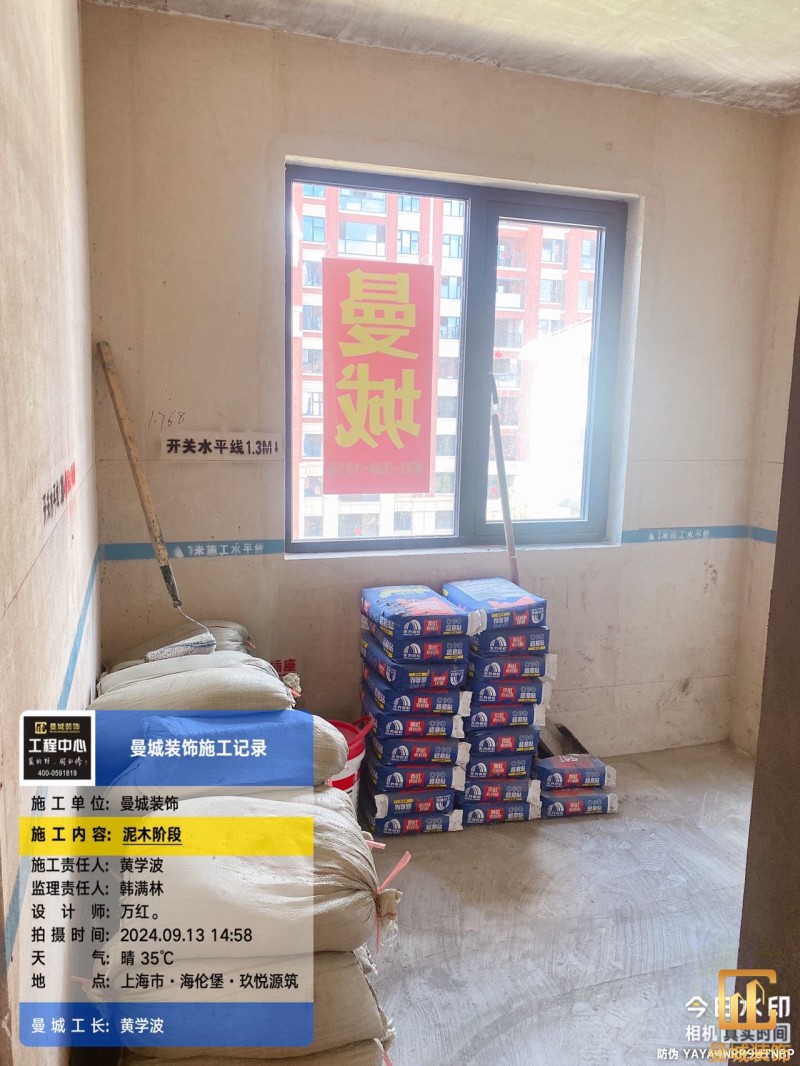

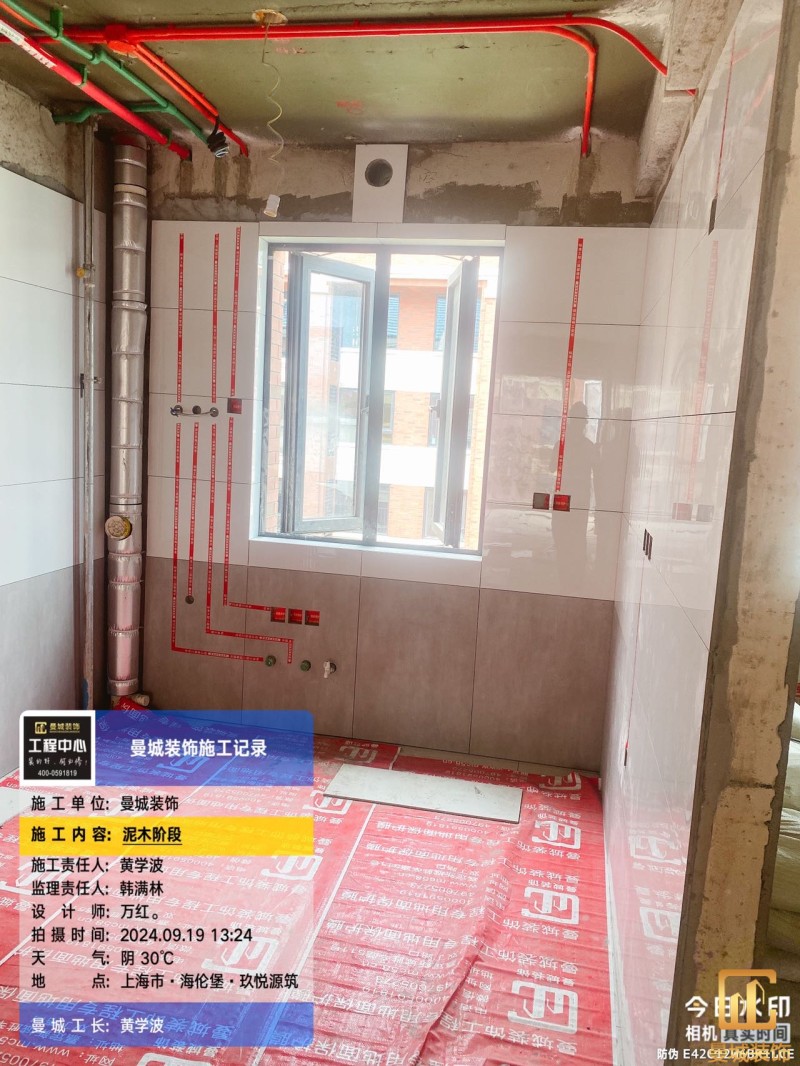

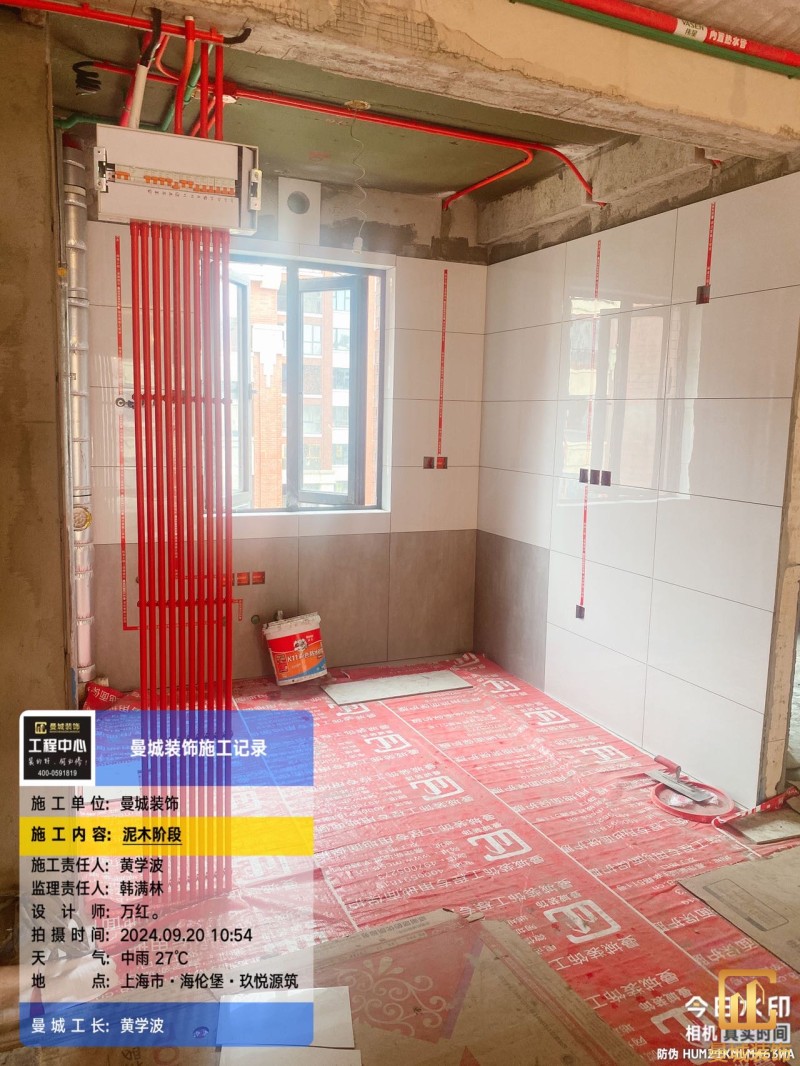

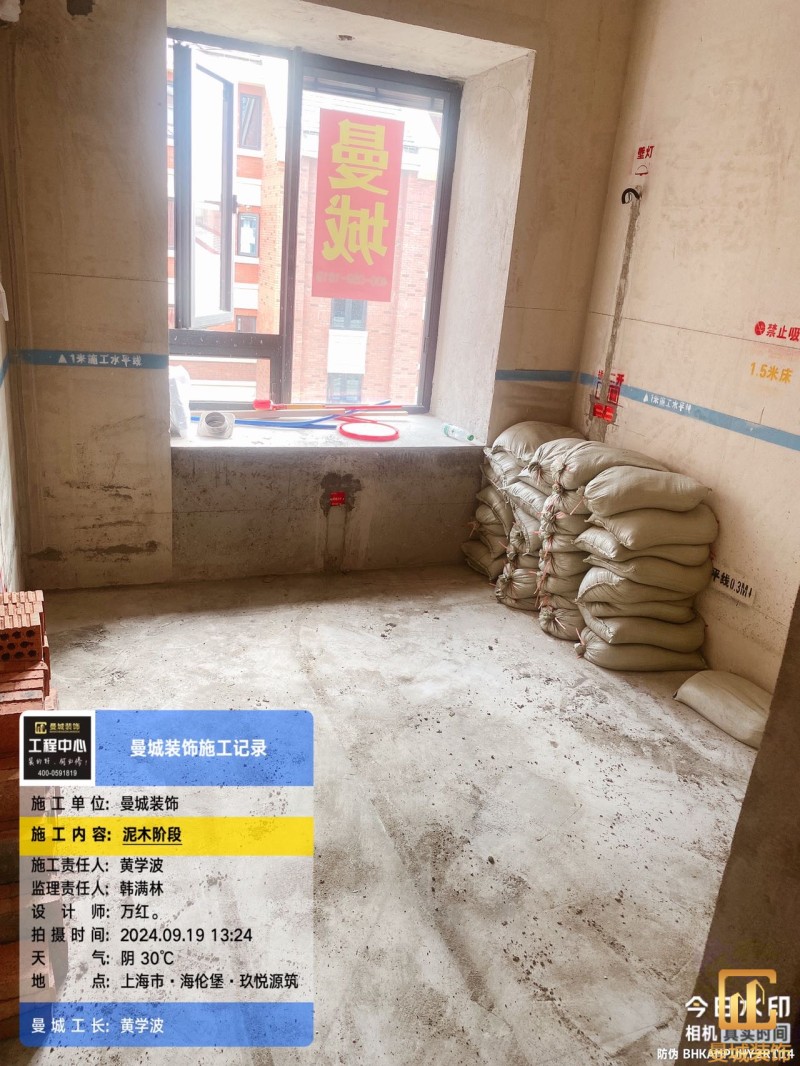

泥工粉刷工程材料已进场,按指定区域摆放。水泥海螺325,中砂粉刷,砖为多孔砖,砌墙要求1、新砌墙体要浇制防水坝、高度200-300cm,2、新砌墙体每60-80公分高要植筋、3、新砌墙体老墙交叉处要把老墙粉屋切除贴钢丝网再粉刷、新砌墙体顶部砖块要斜倾、4、厨房管道用砖用粘合剂批一层后再贴钢丝网粉刷,防止墙贴开裂。5厨房、卫生间、阳台墙面的方正度,根据需要抹灰找平,已规方垂直。6新砌墙体已打底再贴网防止开裂,7、卫生间管道下口已浇筑防止淋浴渗水8、新砌墙体粉刷已洒水保养3次已发到业主施工群

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

监理:韩工

从新粉刷的老墙面要用1:3的水泥,中砂,在粉刷前要把墙面散水散透,这样才保证墙面粉好效果,不开裂,

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

KT板做的开关保护合除了整体美观以外,同时也能保证施工人员用电安全

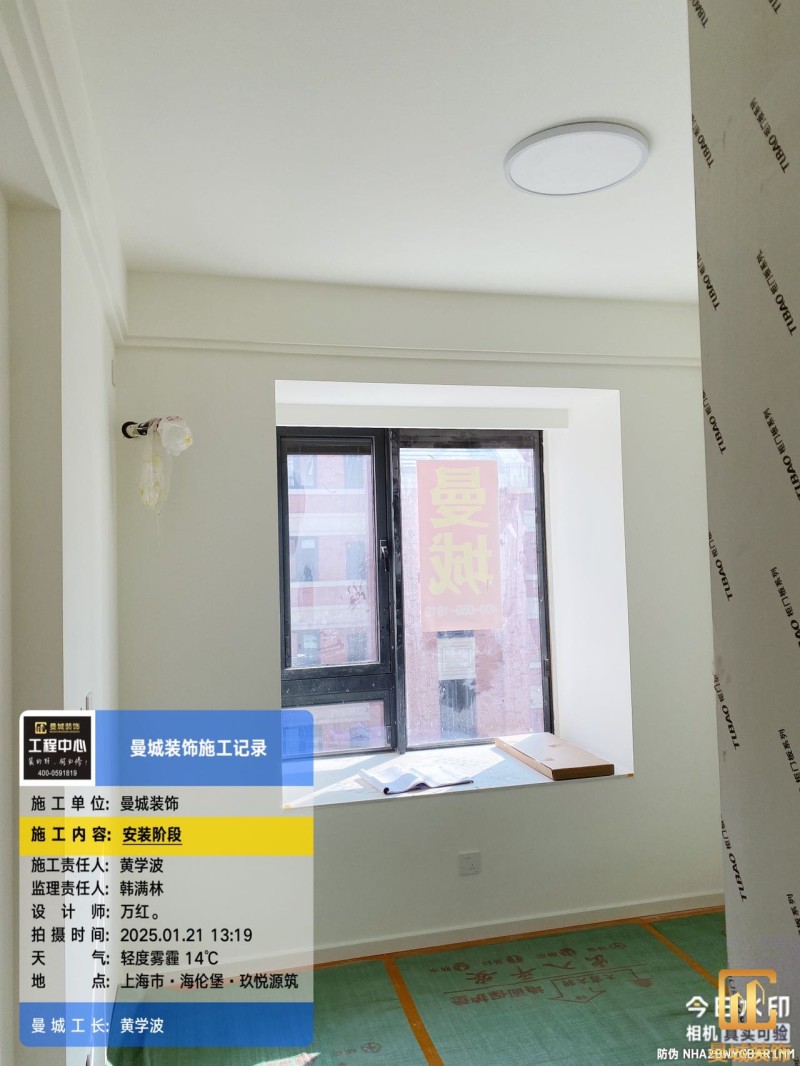

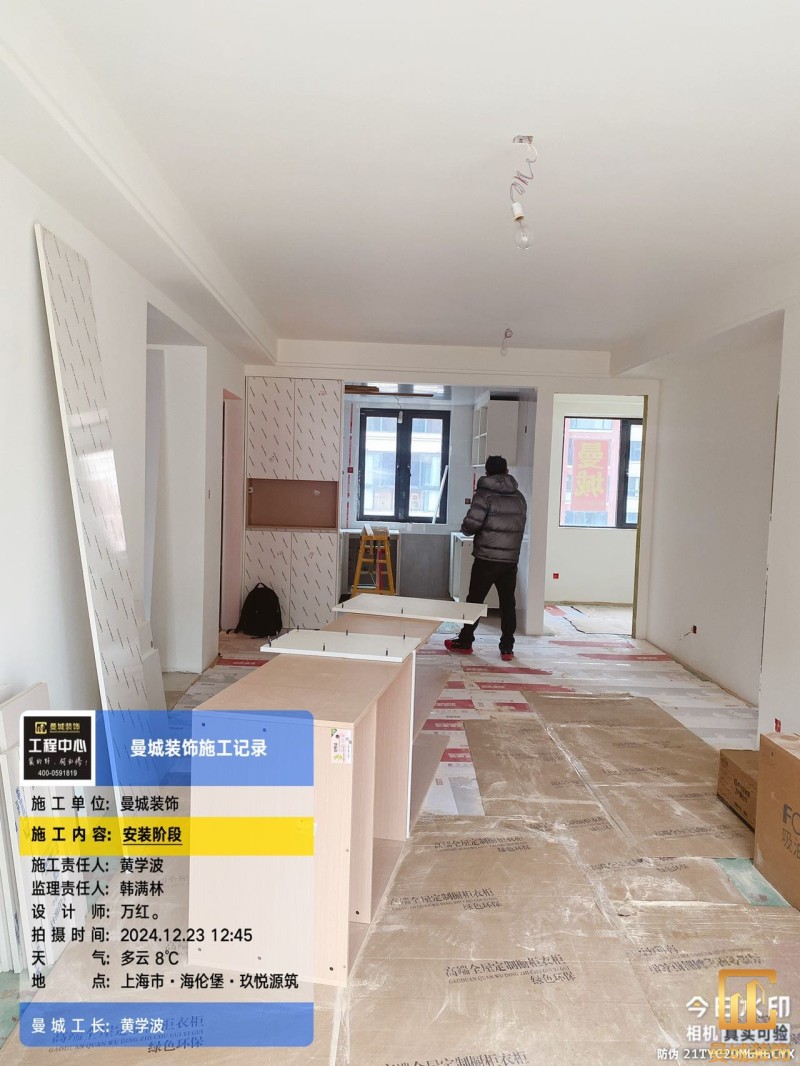

项目经理:曼城工长黄学波

KT板做的开关保护合除了整体美观以外,同时也能保证施工人员用电安全

项目经理:曼城工长黄学波

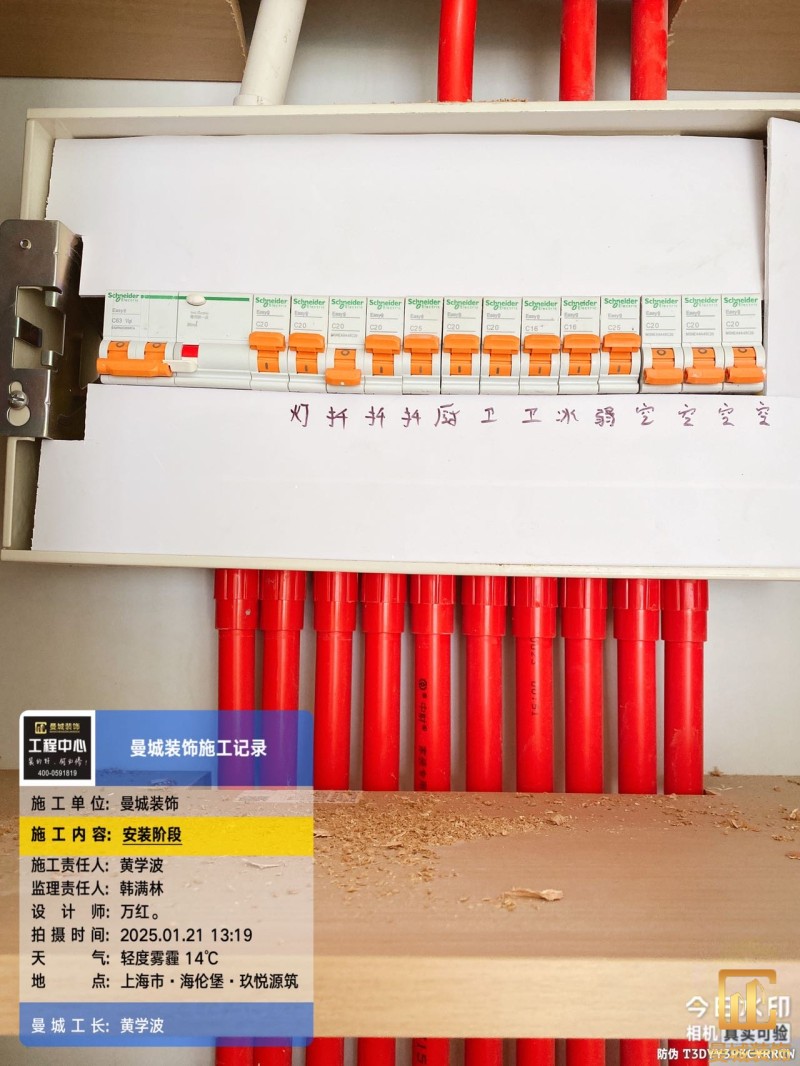

电工布完线后,每一个有开关要求的位置都要装零时开关是确保用电安全,

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

监理:韩工

水电改造是装修中的隐蔽工程,如果施工不到位也是最容易出问题的地方,直接关系到将来居住的舒适程度和安全性能的高低,所以我们在施工前会做好每一个环节的把控,曼城装饰,让您住的舒心,住的更放心!

项目经理:曼城工长黄学波

亲爱的老师你好,你们家电工材料已到施工现场,请您检阅,是否附报价清单,品牌规格,谢谢

项目经理:曼城工长黄学波

项目经理:曼城工长黄学波

监理:韩工

敲墙是安全第一步,带好安全帽,保护好地面下水管入目的是让敲墙灰沙不流入下水口中,以免下水管堵,确保入驻后下水流畅

项目经理:曼城工长黄学波

进户门及外走廊保护是除了维护公司整理形以外,更多的是保护客户家公共部位,在搬运材料的过程中不要被损坏。保证完工后完美如新

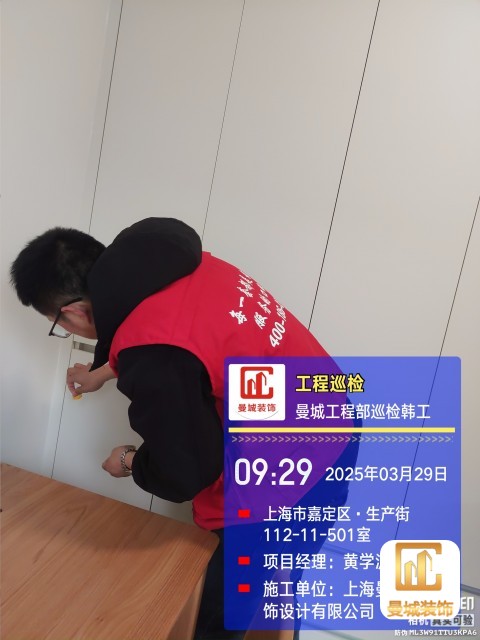

监理:韩工

开工仪式上,公司主创设计师、家装顾问、项目经理、水电工程师、工程监理等所有项目成员到场,祝愿顺利完工,将共同努力给业主打造一个漂亮的家。

项目经理:曼城工长黄学波
