项目经理:陈长和13162875569
业主:曹**
开工时间:2020-10-19

项目经理:陈长和13162875569

现场涂料,一底两面已涂刷完成。

项目经理:陈长和13162875569

第一遍网络布已经完成,批腻子需要用过赶尺,确保墙面的平整度。

宝琴

项目经理:陈长和13162875569

石膏板结缝用嵌缝膏补平后,用熊猫牌白胶粘绷带,阴阳角预理专用保护角条。

宝琴

项目经理:陈长和13162875569

原墙顶面粉刷层铲除后,用东方雨虹墙固剂进行封底,确保粘合度。

项目经理:陈长和13162875569

地砖铺贴完成后,用公司专用保护膜进行保护,墙面用专用标注胶带,标明线管,水管等走向,为后期安装打孔时提供条件。

项目经理:陈长和13162875569

卫生间墙面砖贴完后,做地面防水,阴阳角保持90度。

项目经理:陈长和13162875569

卫生间墙面防水做好,泥工开始贴墙面砖,瓷砖之间留2毫米缝,为后期做美缝提供条件,横平竖直。

刘cc

项目经理:陈长和13162875569

客餐厅采用圣戈班石膏板+木方+细木工板,精心制作双眼皮线条,衣柜处合理吊顶,下水管道先用细木工板封闭,再封石膏板,隔音效增强。

简单就好、幸福就好, 孙

项目经理:陈长和13162875569

房间里隔墙用红砖砌筑,卫生间原墙面铲除后,重新用水泥砂浆粉平,干燥后用德高柔软性砂浆防水涂刷,确保无渗透。

项目经理:陈长和13162875569

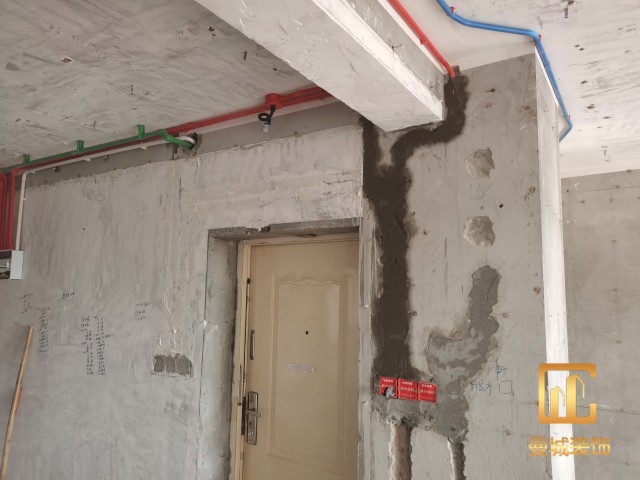

水电隐蔽工程验收合格后,水电工开始封墙槽,先洒水,保证水泥砂浆的凝固时间,防水开裂空鼓。

项目经理:陈长和13162875569

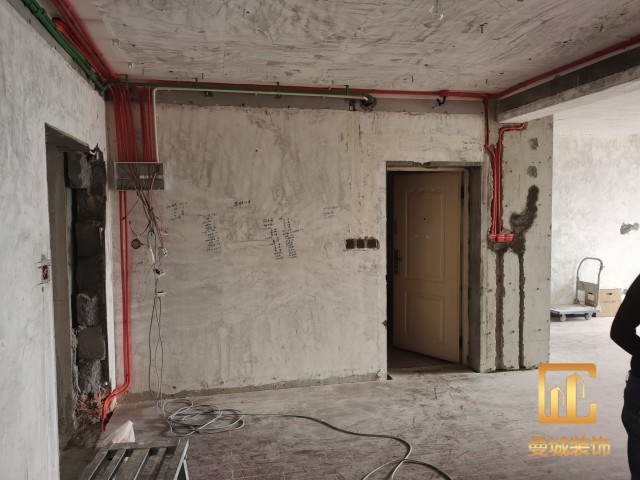

电工正在布线,根据实际线路的使用情况负荷大小,合理排放不同线径的熊猫牌电线。

项目经理:陈长和13162875569

伟星管业已经派人现场安装管道已经完成,专业检测人员现场检测合格。

刘cc

项目经理:陈长和13162875569

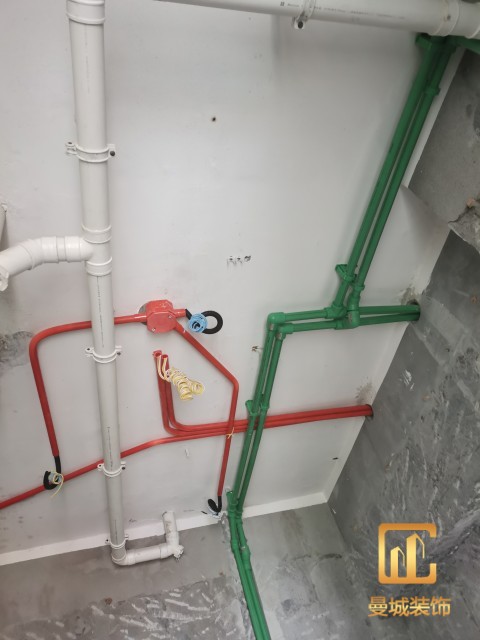

线槽开好,开始布线管,强电用红色,弱电用蓝色,线管分开布置,尽快走顶上。

项目经理:陈长和13162875569

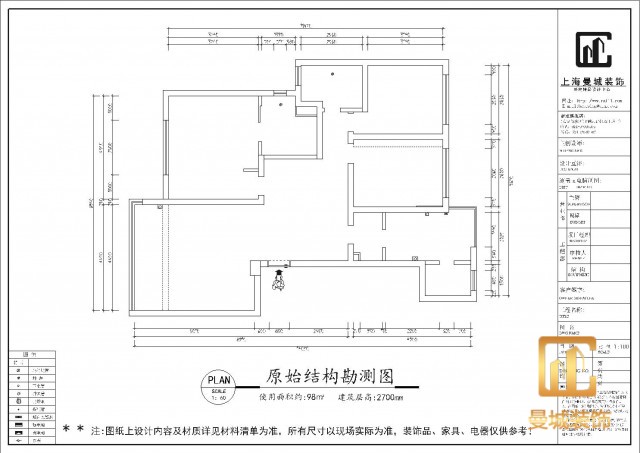

水电工根据设计师的图纸,业主、设计师、项目经理现场沟通定位,合理规划线路走向,电线及辅料已经送到现场。
